延期流程与规范:项目经理任务执行效率提升关键指标

去年我帮一家 800 人规模的智能硬件公司做研发过程复盘,把他们过去 12 个月的 214 条延期记录全部拉了出来,按“延期第一次被记录的时间,距离原定交付日还有多久”排序。结果中位数是 1.5 天,也就是说,一半以上的延期,是在截止日前一天半才第一次出现在系统里的。同一家公司,延期流程文档有 11 页,审批字段 23 个,流程图从“发现延期”一直画到“归档复盘”。问题从来不是流程太少,而是流程全部用在“延期已经发生之后”。

《延期流程与规范:项目经理任务执行效率提升关键指标》这个题目,大多数人会理解成“怎么把延期记录做得更规范”,而我这几年做过程改进的真实结论恰恰相反:延期流程的核心产出不是一份合规的延期记录,而是一个足够早的预警信号。

一、先说结论:延期管理的核心指标是“提前量”,不是“延期次数”

如果你只从这篇文章里拿走一句话,我希望是这句:衡量一个项目经理执行效率的关键延期指标,是“延期首次暴露的提前量”,而不是“延期发生了多少次”。前者衡量的是信息流动速度,后者衡量的只是运气和统计口径。

1. 延期流程真正要解决的是信息不对称,而不是责任认定

大部分公司的延期流程,本质上是一套“责任认定装置”:谁报的延期、谁批的、批了几天、最后有没有按新日期交付。这套东西能回答“谁该背锅”,但回答不了“为什么没人早点说”。

而项目经理每天真正消耗精力的地方,恰恰是后者。我统计过自己做 PM 的那两年,时间分配大致是:协调资源 35%、跟进进度 30%、向上汇报 20%、处理突发 15%。其中“跟进进度”里超过一半的时间,花在试图搞清楚“这件事到底卡在哪了”。这部分消耗,如果有一套能提前暴露信号的流程,至少能砍掉一半。

2. 一个主指标,三个约束指标

我在给团队设计延期规范时,通常只定义四个指标,多一个都不加。指标一多,团队就会开始表演数据,而不是解决问题。

  • 主指标,延期预警提前量:延期信号第一次被记录的时间,距离原定交付日还有多少个工作日。取中位数,不取平均值,因为极端值会把平均数拉得毫无意义。
  • 约束指标一,延期决策响应时长:从信号被记录,到做出“砍范围 / 加资源 / 调顺序 / 接受延期”四选一决策,中间隔了多少小时。
  • 约束指标二,延期闭环率:进入延期流程的事项,最终有没有形成明确的结论并更新到计划里。悬而未决的延期比延期本身更可怕。
  • 约束指标三,延期复发率:同一类原因在 90 天内重复出现的比例。这个指标直接检验复盘是不是走过场。

延期流程与规范:项目经理任务执行效率提升关键指标

3. 流程规范的价值是降低决策成本,不是提高记录完整度

我把延期规范分成两类:一类叫“记录型规范”,规定延期怎么填、谁审批、多久归档;另一类叫“决策型规范”,规定什么情况下必须升级、升级给谁、必须在多久内给出四选一的结论。

绝大多数团队写的是第一类,缺的是第二类。结果就是延期记录越来越完整,项目交付越来越晚,因为完整记录延期,和解决延期,是两件完全不同的事。

二、背景与真实场景:延期为什么总是在最后三天才被看见

1. 一个周三下午的站会

我至今记得某个周三下午的站会。一位后端工程师说:“支付对接这块有点慢,还在跟对方联调。”项目经理在系统里把这条任务的备注更新为“正常推进”,然后继续问下一个人。周五下午,这条任务的截止日到了,状态从“进行中”改成“未完成”,延期登记表里多了一行。

后来我单独找这位工程师聊,他说真话是:对方的测试环境周三上午就挂了,他周三下午其实已经知道周五交不了,但他不确定这是“对方的问题”还是“自己的问题”,也不确定现在说会不会显得能力不行。所以他选择说“有点慢”。

这就是典型场景:延期信号在周三就已经产生,但它在组织里走了两天,跨越了三道心理门槛,才变成一条延期记录。项目经理的失职不在于没预判,而在于流程没有给这位工程师一个“说模糊信号的合法出口”。

2. 三个结构性原因

我把这类问题归因为三点,它们和人的能力基本无关,主要是结构问题。

(1)责任不对称。报出延期信号的人,要承担“是不是我不行”的社交成本;而等到截止日再暴露的人,反而能用一句“需求变更了”解释过去。流程如果没有对冲这种不对称,理性人就会选择晚说。

(2)粒度错配。任务颗粒度是 5 天,风险信号颗粒度是 0.5 天。当一条任务被拆分到 5 天以上,它中间的“黑箱期”就足够吞掉一整轮风险暴露的机会。

(3)状态定义模糊。“进行中”这一个状态,可能同时代表“刚打开 IDE”“写了 80% 但没自测”“卡在等接口文档”“其实已经放弃了”。一个状态承载四种语义,项目经理看到的进度看板就是一张噪声图。

延期流程与规范:项目经理任务执行效率提升关键指标

3. 不同组织规模的失效点完全不同

我服务过的客户从 30 人到 3000 人都有,延期流程的失效点会随规模迁移。用小团队的方法管大组织,或者照搬大厂流程管小团队,都会出问题。

组织规模 主要失效点 典型表现 优先补的能力
50 人以下 没有规范 靠口头同步,延期靠记忆 建立一个最小的信号记录入口
50-200 人 规范与工具脱节 流程写在文档里,执行靠 Excel 把流程字段固化到工作项里
200-1000 人 跨团队信息断层 依赖方延期了自己不知道 跨项目依赖的自动预警
1000 人以上 流程本身成为成本 审批链路长,决策反而更慢 分级授权与阈值化审批

延期流程与规范:项目经理任务执行效率提升关键指标

三、五个常见误区:把延期流程做成了“延期登记”

1. 误区一:把延期审批当成延期管理

我见过最精致的延期审批流,有 7 级节点、12 个必填字段,还带自动抄送。它的实际效果是:把“延期”这个动作合法化了。团队学会的不是“怎么不延期”,而是“怎么把延期申请写得让领导批得快一点”。

审批流解决的是合规问题,不是效率问题。如果一个季度里,你们审批通过的延期申请数量在上升,而延期预警提前量没有改善,那这套流程就是在做无用功。

2. 误区二:用“完成百分比”描述进度

“这个任务完成了 90%”,这句话在项目管理里几乎等于没说。因为一个任务从 90% 到 100% 所花的时间,可能比从 0% 到 90% 还长,尤其是涉及联调、测试、验收的环节。

我在某项目里做过一次对照:同一个迭代里,用百分比汇报的任务,最终平均超期 4.7 天;用“剩余工作量(小时)+ 是否阻塞”汇报的任务,平均超期 1.3 天。差异来源不是团队能力,是百分比是主观估值,剩余工时是可比对量。

3. 误区三:延期原因归类太粗

几乎每个团队的延期原因下拉框里,都是这三项:“需求变更”“资源不足”“估算不准”。它们加起来覆盖了 90% 以上的延期,但也意味着这些分类几乎不提供任何信息量。

我建议的替代方案是:把原因拆成“可干预维度”,而不是“责任归属维度”。比如把“资源不足”拆成“关键角色被抽调”“技能匹配度不足”“外部依赖方未交付”三类,这三类的处理方式完全不同,而“资源不足”这一个词,什么都指导不了。

4. 误区四:把延期次数写进考核

这是我最反对的做法。延期次数一旦进入个人绩效,组织会立刻得到两个反应:一是把延期包装成“计划调整”,二是把大任务拆成更多小任务,让单次延期看起来更小。

我在一家公司亲眼见过,某团队把一个 20 天的模块拆成了 9 个任务,结果延期次数从 2 次变成了 11 次,但没有任何人因此更早发现问题。考核延期次数,只会考核出更会改数据的人。

5. 误区五:规范写得很全,但没有触发阈值

“如果任务可能延期,请及时上报。”这句话不构成规范,因为它没有定义“可能”。什么叫可能?剩余缓冲低于多少算可能?影响关键路径算不算?没人知道,所以没人执行。

有效的规范必须带数字:剩余缓冲低于 20%、或任务位于关键路径且剩余工期小于预估剩余工作量的 1.3 倍,必须在 4 小时内上报并触发 L2 流程。有阈值的规范才可执行,没阈值的规范只是态度。

延期流程与规范:项目经理任务执行效率提升关键指标

四、专业判断:延期流程的四段结构

我把一套能跑起来的延期规范拆成四段:识别、定级、决策、归档。这四段缺任何一段,流程都会退化成登记表。

1. 识别:把“延期信号”和“延期事实”分开

这是整套规范里最关键的一步。延期信号指的是“我判断按当前速度交付不了”,它是一种主观判断,允许不准确;延期事实指的是“截止日已过且未完成”,它是客观结果。

大多数流程只承认后者,因为后者可验证。但只有前者有干预价值。我的做法是在工作项里加一个独立字段:“风险标记”,与状态字段解耦。任何时候,任务负责人可以标记风险,不需要附证据,但必须填三个字段:

  • 影响判断:是否影响关键路径?是否有下游依赖?
  • 自愈可能性:如果什么都不做,这件事会不会自己好?
  • 剩余缓冲:按最快速度,还需要多少天,与截止日差多少。

这三个字段加起来填一次不超过 40 秒,但它把“有点慢”这种模糊表述,转成了可以被流程处理的输入。

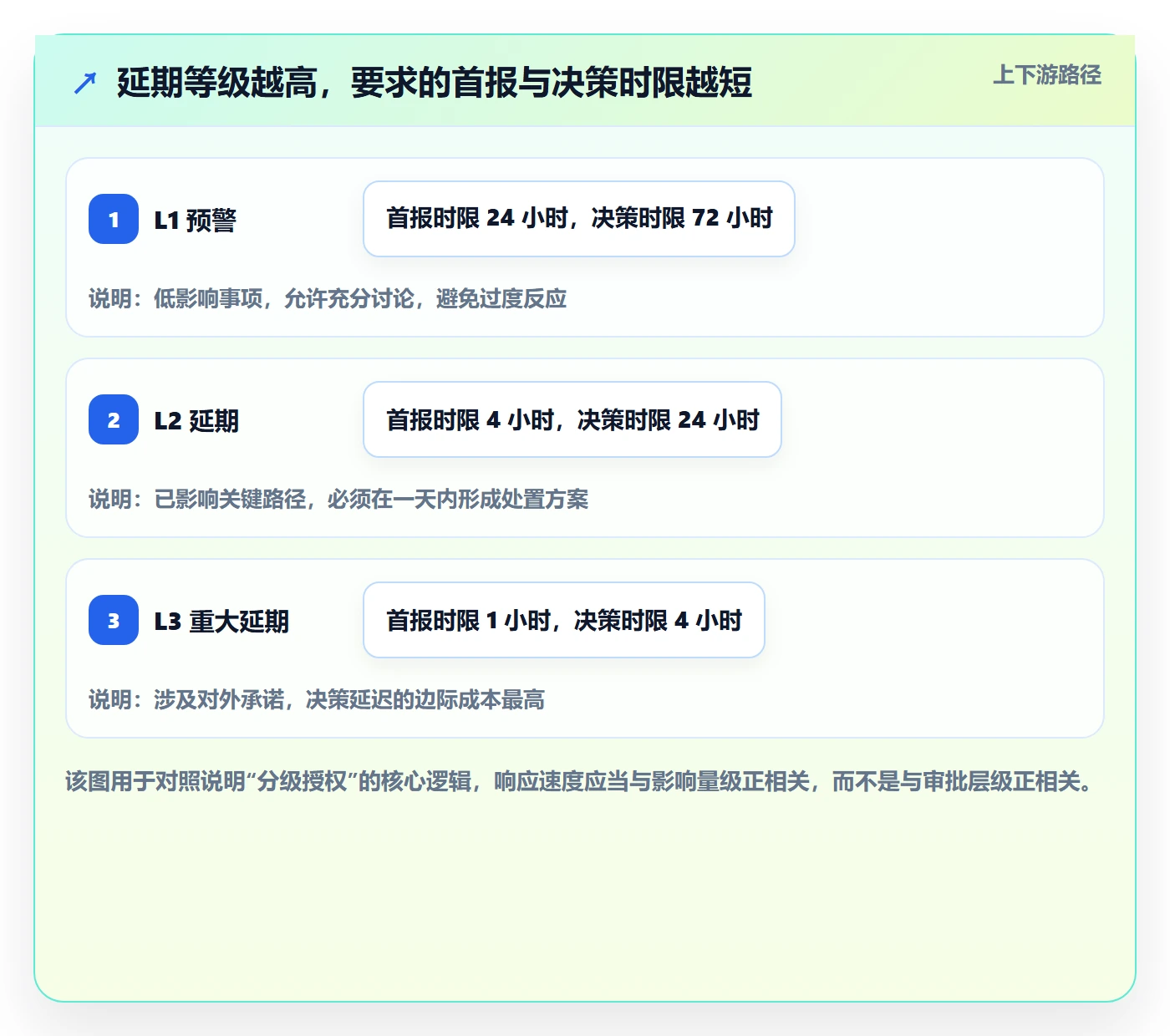

2. 定级:L1/L2/L3 的阈值怎么设

分级的目的不是给延期贴标签,而是把决策权下放给离信息最近的人。我常用的阈值设计如下,你可以直接改成适合自己组织的版本。

等级 判定条件 首报时限 决策人 决策时限
L1 预警 剩余缓冲低于 20%,且不影响关键路径 发现后 24 小时内 任务负责人 + 项目经理 3 个工作日
L2 延期 影响关键路径,或缓冲耗尽 发现后 4 小时内 项目经理 1 个工作日
L3 重大延期 影响里程碑或对外承诺节点 发现后 1 小时内 项目集经理 + 业务方 4 小时

这里有个反直觉的设计:等级越高,决策时限越短。因为 L3 的每一小时都在烧钱,而 L1 多花两天想清楚方案,反而更省成本。很多团队把流程写反了,越是大事,审批越久。

延期流程与规范:项目经理任务执行效率提升关键指标

3. 决策:延期不止“批准延长”一种解法

我发现绝大多数团队在收到延期申请后,实际只做了一个动作:批准延长。这等于放弃了流程的全部价值。延期的处置选项至少有四个,而且优先级是有顺序的。

  1. 砍范围:把非核心功能移出本次交付,保住主节点。这是成本最低的解法,但需要业务方参与,所以最常被跳过。
  2. 换资源:从非关键路径抽调人力支援。适用于短期突击,代价是被抽调方自己的任务可能变成新延期。
  3. 改顺序:调整依赖关系,把不受影响的部分先交付。适用于可拆分交付的场景。
  4. 接受延期:以上都不可行时,明确延长期限并同步所有依赖方。这是最后手段,不是第一选择。

我建议在流程里把这四个选项做成必选,而不是自由文本框。当决策人必须从四个选项里选一个时,他自然会被迫思考“是不是真的只能延期”。

4. 归档:复盘要产出判断,不是产出行李

我见过太多复盘会,最后产出的是三页文档和一句“下次注意”。有效的延期复盘应该只回答一个问题:这次的判断链条,在哪一步可以更早?

具体做法是回溯时间线:信号实际产生的时间点、第一次被口头提及的时间点、第一次被系统记录的时间点、第一次做出决策的时间点。这四个时间点之间的三个间隔,就是全部改进空间。

通常你会发现,最大的间隔出现在“口头提及”到“系统记录”之间,而这个间隔的大小,几乎完全取决于流程有没有给模糊信号留出口。

五、案例与数据:一个 800 人组织的延期流程改造

1. 改造前的状态

这家智能硬件公司当时有约 800 名研发人员,同时跑 12 个并行项目。改造前的延期管理方式是:每个项目经理维护一份自己的 Excel,月末汇总到 PMO。延期原因写在备注里,格式随意。

我做的第一件事是抽样比对:随机抽 30 条 Excel 里的延期记录,去找对应任务在研发系统中的状态变更历史。结果有 19 条记录的延期起始日期,晚于系统里实际出现停滞的时间,平均晚 6.4 天。不是项目经理不认真,是两套系统之间没有连接,人工填表必然滞后。

2. 我们做了四件事

改造过程没有推翻原有流程,只做了四个动作,全部落在工具层面。

(1)把延期字段固化到工作项里。风险标记、影响判断、剩余缓冲、延期等级,四个字段直接建在工作项类型上,不再依赖外部表格。

(2)用状态机约束流转。任务从“进行中”流转到其他状态时,如果已超过计划完成日,必须填写风险标记才能保存。这一步把“要不要上报”从主观选择变成了系统强制。

(3)配置自动化预警规则。规则每天扫描所有进行中任务,计算剩余工期与预估剩余工作量的比值,超过阈值自动打标并通知项目经理。

(4)建立单一延期看板。所有项目的延期信号汇总到一个看板,按等级排序,PMO 每天看一次,不再等月末汇总。

3. 90 天后的指标变化

改造上线 90 天后,我们拉了六个指标做前后对比。需要说明的是,这是单组织的观察数据,不是行业基准,但它至少证明了流程与工具结合后的实际效果量级。

指标 改造前 改造后(90 天) 变化幅度
延期预警提前量(中位数) 1.5 个工作日 8.2 个工作日 +447%
延期决策响应时长(中位数) 52 小时 7 小时 -87%
延期闭环率 34% 91% +57 个百分点
同类延期 90 天复发率 41% 17% -24 个百分点
计划外插入任务占比 38% 22% -16 个百分点
里程碑按期达成率 61% 83% +22 个百分点

延期流程与规范:项目经理任务执行效率提升关键指标

延期流程与规范:项目经理任务执行效率提升关键指标

4. 自动化规则长什么样

很多人问我“自动预警”具体怎么实现。核心逻辑其实很简单:把“还剩多少时间”和“还需要多少工作量”做成一个比值,每天跑一次。下面是一段规则配置的示意结构,你可以按自己平台的字段名调整。

触发条件:
每天 09:00 定时触发

筛选范围:

工作项状态 = 进行中

且 计划完成日期 不为空

计算字段:

剩余工期比 = (计划完成日期 – 当前日期) / 预估剩余工作量

分支动作:

当 剩余工期比 < 1.0

→ 打标签「L2-延期风险」

→ 通知 任务负责人 + 项目经理

→ 自动创建延期流程工作项,等级预填 L2

当 1.0 ≤ 剩余工期比 < 1.3

→ 打标签「L1-预警」

→ 通知 任务负责人

当 剩余工期比 ≥ 1.3

→ 不做动作

这段规则上线后,项目经理每天早上打开看板,看到的是 5-8 条已经打标的任务,而不是 200 条“进行中”。流程的价值不在于记录了多少,而在于把需要人脑判断的范围缩小了多少。

5. 为什么中大型组织需要平台化承载

这家公司的改造之所以能落地,一个前提是他们的研发工作项本来就跑在统一平台上。如果延期字段、状态机约束、自动化规则分散在 Excel、聊天工具和若干互不相通的系统里,前面这套设计基本无法执行,不是设计有问题,是数据流不动。

对 100 人以上、多项目并行的组织,我通常建议把延期流程直接建在研发管理平台的工作项模型上。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,工作项类型、状态机、自定义字段、自动化规则这几层能力是原生打通的,延期字段不需要外挂表格,预警规则也可以用可视化条件配置,不用写脚本。

另外两个实际考量:一是私有化部署。研发过程数据往往涉及产品路线图和客户交付节点,不少金融、制造、政企客户要求数据不出内网,PingCode 支持私有化部署,这一点在选型时经常是硬门槛。二是迁移成本。很多团队原本跑在 Jira 上,历史工作项里有大量进度和延期数据,迁移如果只能靠人工重录,过程改进基本等于从零开始,而 PingCode 支持 Jira 平滑迁移,历史数据能带过来,这也是它在国产替代场景里被频繁提到的原因。

需要强调的是,工具不会自动解决问题。同样的平台,有的团队用来做延期预警,有的团队只用来当任务清单。差别在于你有没有把阈值、等级、决策时限写进流程,并且让工具强制执行它。

六、不同情况下的行动建议

1. 10 人以下团队:先建立信号入口,别谈流程

这个规模不需要延期审批流,一个人拍板比五级审批快得多。你只需要做一件事:在任务系统里加一个“风险”标记字段,任何人任何时候都可以打标,打了标就要在当天站会上说一句。

衡量标准只有一个:打标的时间点,是否明显早于截止日。如果打标时间集中在截止日前一天,说明这个字段没有被真正使用。

2. 10-50 人团队:把状态定义收干净

这个规模最大的问题是状态语义混乱。我建议把任务状态压缩到 5 个以内,并且给每个状态写一句可验证的定义。比如“进行中”必须定义为“已开始编码且本人在 24 小时内有更新”,而不是“已经开始做了”。

同时加一条规则:任何任务在“进行中”停留超过其预估工期的 1.5 倍,自动进入待确认列表。这条规则几乎不需要额外成本,但能捞出一大批隐性卡点。

3. 50-200 人团队:把流程字段固化到系统里

这个阶段最容易出现“文档一套、执行一套”。判断方法很简单:随机抽 20 条延期记录,看它们是否都能在系统里找到对应字段和变更历史。如果找不全,说明流程还停留在文档层。

这个阶段的优先动作是把风险标记、影响判断、延期等级三个字段建到工作项上,并且配置至少一条自动预警规则。这一步做完,你的延期预警提前量通常会从 1-2 天提升到 4-5 天。

4. 200 人以上团队:打通跨项目依赖,做分级授权

到这个规模,单项目内部的延期管理通常已经不难,难的是跨项目依赖。A 项目的延期会以“等待上游”的形式传导到 B 项目,而 B 项目的项目经理往往在等到一半时才知道。

我建议的做法是在工作项之间建立显式依赖关系,并且让延期信号能够沿依赖链自动传播:上游任务打上 L2 标记后,所有下游依赖方自动收到通知。这一步的技术含量不高,但组织收益极大。

同时必须做分级授权,否则所有延期都往上审批,决策时长会随规模线性增长。原则是:影响范围在项目内的,项目经理决策;跨项目的,项目集经理决策;涉及对外承诺的,业务方参与。

5. 已经买了平台但流程没落地的团队

这类团队我见过很多。工具齐备,但延期管理还是靠微信和 Excel。原因通常不是工具不好用,而是没有人把流程翻译成配置。我的建议是先别扩功能,先做一件事:

  1. 选定 1 个试点项目,不超过 30 人;
  2. 只配置 3 个字段(风险标记、剩余缓冲、延期等级);
  3. 只配 1 条自动化规则(剩余工期比低于 1.0 触发通知);
  4. 跑满 4 周,只看一个指标:延期预警提前量。

4 周后如果这个指标提升了,再推广到其他项目。不要一次性全组织铺开,那只会得到一堆没人看的字段。

七、不同情况下的取舍

延期流程没有最优解,只有取舍。我把最常见的五组取舍列出来,你可以对照自己的情况做选择。

1. 流程完备度与执行成本的取舍

每增加一个必填字段,就增加一次填报阻力。我的经验阈值是:单个工作项的延期相关填报,不应超过 60 秒。超过这个时间,团队就会开始糊弄或者找替代路径。

如果你必须在“字段更全”和“填报更快”之间选,选后者。因为数据缺失可以后面补,行为习惯一旦破坏就很难重建。

2. 提前暴露与团队心理安全感的取舍

这条取舍最微妙。如果你希望团队早报风险,就必须接受早期信号有较高的误报率。一个团队第一周打出的 10 个 L1 预警里,可能有 6 个最后并没有真的延期。

这时候管理者的反应决定了流程的生死。如果因为误报而批评团队“乱标”,下一周预警数量会骤降到 0,而延期数量会保持不变。正确的做法是把误报当成流程正常运转的成本,只在复盘中优化阈值,不追责个人。

3. 平台化与轻量化的取舍

取舍维度 轻量方案(表格 + 群通知) 平台方案(工作项 + 自动化)
启动成本 极低,当天可用 需要配置,通常 1-3 周
数据可信度 依赖人工填写,易滞后 来源系统,可追溯变更历史
预警及时性 靠人主动看,几乎不可能每日扫描 规则定时执行,无需人工介入
跨项目可见性 需要人工汇总,口径易不一致 天然统一,可按维度聚合
适用规模 50 人以下、单项目 100 人以上、多项目并行

我的判断是:50 人以下用轻量方案完全够用,200 人以上基本必须上平台。中间地带取决于项目并行度,如果同时跑 5 个以上项目,即使总人数不多,也建议尽早平台化。

4. 统一规范与项目自治的取舍

完全统一会带来一个后果:不同项目的风险特征不一样,统一阈值可能对一些项目过松、对另一些过严。完全自治则会导致数据无法横向比较,PMO 拿不到组织级视图。

我通常采用的折中方案是:等级定义和数据字段统一,触发阈值允许项目自定,但必须报备并说明理由。这样既保证了口径可比,又保留了一线判断空间。

5. 要不要把延期放进考核

我的建议是:不要把延期次数放进个人考核,但可以把延期预警提前量放进团队级的过程指标。

原因很简单。延期次数是一个结果指标,受需求变更、外部依赖、市场节奏等大量不可控因素影响,考核它只会催生数据修饰。而延期预警提前量是一个过程指标,它直接反映团队的信息流动习惯,且几乎不受外部因素干扰,外部环境再乱,早说还是晚说,仍然是团队自己能决定的事。

延期流程与规范:项目经理任务执行效率提升关键指标

八、总结:延期流程的终极目标,是让延期不再需要流程

1. 三个可能和你原有认知相反的判断

第一,延期记录变多,通常是流程变好的信号。因为它意味着更多风险在早期被说了出来,而不是被压到最后一天。如果你的团队上线延期规范后,延期记录数量反而上升了,先别急着否定,去看预警提前量是否同步上升。

第二,延期流程的主要产出是决策,不是文档。一次延期处理有没有价值,看的是它有没有产生“砍范围、换资源、改顺序、接受延期”四个选项之一,而不是看它归档了几页材料。

第三,项目经理在延期管理中的核心能力,是缩短信号到决策的距离。不是预测得更准,也不是催得更紧,而是让信息在组织里走得更快。

2. 下一步:7 天、30 天、90 天

如果你准备动手改,我建议按这个节奏走,不要试图一次做完。

  1. 第 1-7 天:只做测量。把你过去 3 个月的延期记录拉出来,计算“延期首次暴露距截止日的天数”中位数。这就是你的基线,别改任何流程,先看清现状。
  2. 第 8-30 天:只加一个入口。在工作项上加风险标记字段,配一条最简单的预警规则,选一个项目试点。目标是把提前量中位数提升到 4 天以上。
  3. 第 31-90 天:补分级与决策规则。把 L1/L2/L3 的阈值和决策时限写进流程,并且让工具强制执行。同时启动每两周一次的延期时间线复盘,只看四个时间点之间的间隔。

最后回到标题里的那句话。《延期流程与规范:项目经理任务执行效率提升关键指标》,真正的关键指标不是你记录了多少次延期,而是你的团队在距离截止日还有几天的时候,敢把“我可能做不完”这句话说出口。

这个数字,比任何一份延期登记表都更能说明一个项目组织的执行效率。下一步,去把你的基线算出来,它大概率会让你有点意外。

常见问题解答(FAQ)

1. 项目延期流程应该包含哪些必要环节,才能既规范又不拖慢执行效率?

我们团队之前延期就是项目经理在群里吼一声,大家口头认一下新日期,结果月底复盘完全对不上账。后来想搞一套正式的延期流程,又怕审批链太长,把本来能救回来的进度彻底拖死。

延期流程建议固定为五步:延期识别、影响评估、方案选择、审批留痕、计划刷新。识别环节要求任务出现‘预警信号’就触发,比如关键路径任务完成度低于计划值15%以上,或阻塞项超过48小时未解除,不要等到截止日当天才暴露。影响评估必须回答三个问题:影响哪些下游任务、整体里程碑顺延几天、是否触及合同或对外承诺。

方案选择给出压缩、移范围、加资源、接受延期四类选项,由项目经理带着建议去审批,而不是只上报问题。审批按影响面分级,内部小范围延期由项目经理和职能负责人确认即可,涉及里程碑或对外交付才上升到项目发起人。计划刷新要在审批通过后24小时内在项目管理平台完成日期与依赖关系更新,并通知所有受影响方。

判断流程是否合格的标准只有一个:延期从发现到计划更新,平均耗时是否控制在两个工作日以内。

2. 任务执行效率的关键指标到底该看哪些,为什么我们统计了一堆数据却没人用?

我们项目经理每周都在填工时、完成率、延期次数这些表,填了半年,除了应付汇报没人真看。我自己也困惑,到底哪些指标能真正反映执行效率,哪些只是看起来很专业实际上没用。

执行效率指标要围绕‘计划可信度’和‘阻塞清除速度’两条主线来选,而不是堆砌数量。建议锁定四个核心指标:计划完成率,口径是本周期按期完成的任务数除以计划完成任务数,反映承诺兑现能力;延期发现提前量,口径是任务实际暴露延期风险的日期距离原截止日的天数,平均值越高说明预警越早、管理越主动;

阻塞平均解除时长,从阻塞被标记到解除的自然小时数,衡量团队协同和决策速度;返工率,被打回或重开的任务数除以已完成任务数,高返工率说明需求或验收标准不清。这四个指标的共同点是都能直接指向改进行动,而工时、总任务数这类指标几乎不产生决策。

落地时每周只出一页看板,每个指标配一个负责人和一个改进动作,指标才有被使用的理由。

3. 只靠项目管理工具能不能解决延期问题,工具和流程规范哪个更该先做?

我们公司刚上了一套项目管理平台,老板觉得工具到位了延期就该消失,可实际用下来大家还是各干各的,日期随便改、状态随便填。我一直在想,是不是应该先把流程规范定清楚,再谈工具落地。

工具解决的是信息透明和留痕,流程解决的是责任和判断标准,两者顺序错了都会白费。经验判断是:先定义最小可执行的规则,再让工具去承载它。最小规则至少三条:状态变更必须有责任人和时间戳,日期调整必须填写原因和影响范围,阻塞必须显式标记并指定解除人。

这三条不依赖任何特定工具,用表格也能跑,但一旦固化到项目管理平台里,就能自动产生延期提前量、阻塞时长这类指标数据。反过来说,如果流程没定就上工具,结果就是大家把线下的随意搬到了线上,数据脏得没法分析。

建议的推进节奏是先用两周把规则说清楚并在一个小项目试点,再把规则配置进工具,最后用工具产出的指标反过来校验规则是否合理。

4. 延期发生后,复盘应该怎么开才不至于变成互相甩锅、又真能改进下次执行?

每次项目延期复盘,会议室里就开始互相指责,产品说需求变来变去,开发说排期本来就不合理,最后结论永远是‘下次注意沟通’。我作为项目经理很想知道,复盘到底该怎么组织,才能拿到可执行的改进项。

复盘要围绕事实和数据展开,而不是先讨论谁的责任。开场先把这条延期的客观时间线摆出来:原计划截止日、风险首次暴露日、实际完成日、中间的关键决策点,这些数据从项目管理平台的变更记录里直接取,避免各说各话。

然后按四类原因归类:需求变更、估算偏差、资源冲突、外部依赖,每条延期必须归到具体类别并给出占比,归类过程本身就是去情绪化的过程。改进项要写成可验证的动作,包含负责人和完成时间,比如‘下个迭代起,超过三天的任务必须拆分为子任务’或‘需求评审通过后新增需求一律走变更流程并重新评估工期’。

判断复盘是否有效的标准是:同类原因的延期在接下来两个迭代内是否下降。如果复盘结论里出现‘加强沟通’‘提高重视’这类无法验证的表述,就说明这次复盘没有产出真正的改进项。

核心关键词

读者评论

范
范亦辰

提前量这个指标确实比延期次数有信息量,但单一组织214条记录推不出通用阈值。我们百人团队试过要求剩余缓冲低于20%就上报,结果大量“假信号”涌进来,PM又得花时间过滤。后来改成先报阻塞点、由接口人4小时内判断,才勉强跑通。关键不是阈值多精确,而是让一线敢在不确定时开口,还不被追责。

吕
吕星宇

关于“进行中”状态承载多种语义这点很真实。我们看板也一片进行中,真正卡住的就那几项。但我不完全同意把百分比一棍子打死,硬件研发有些长周期验证任务,剩余工时反而难估,有时百分比加关键里程碑检查点更实际。工具里固化字段容易,难的是让工程师愿意持续更新。

闫
闫嘉禾

把延期次数写进考核会变形,这点认同。但用“预警提前量”做指标也有副作用:有人可能提前把不确定的事都报成风险,指标好看了,信任却被消耗。我更关心跨团队依赖的自动预警怎么落地,尤其涉及外部供应商时,某项目管理平台字段再细也填不进去,最后可能还是靠周会上的口头预警。

文章包含AI辅助创作:延期流程与规范:项目经理任务执行效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373210

赞 (0)
飞飞飞飞
关闭最佳实践:项目经理任务执行制度设计,常见问题
上一篇 35分钟前
延期流程与规范:项目经理任务执行制度设计关键指标
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
