很多项目负责人以为“任务分派”就是把工作拆开、点对点发出去,直到某次复盘时才发现:真正拖垮进度的不是没人干活,而是委派这件事本身没有流程,也没有可衡量的协同指标。我见过一个 120 人规模的研发组织,项目平均延期 11 天,逐层归因后发现 63% 的延期来自“任务交接环节”而非技术难题:需求在群里口头分派、负责人换了、优先级反复调整、验收标准没写清,最后所有风险都堆到上线前一周爆发。
这篇内容我想讨论的是:委派流程与规范到底该管什么,项目负责人该盯哪些关键指标,才能让“分派,执行,协同,验收”这条链条真正可控,而不是靠个人英雄主义兜底。
一、核心结论:委派不是动作,而是一套可度量的协同系统
先把结论放在最前面:委派流程的成熟度,不取决于你分派得多快,而取决于任务被接手后的“确定性”有多高。一个健康的委派系统,应该让执行者在拿到任务的 30 分钟内,就能明确目标、边界、验收标准和协作对象;让项目负责人在任务流转的任意时刻,都能回答“它在谁手上、卡在哪里、还剩多少风险”。
基于我在多个 100 人以上组织中观察到的实践,我把委派协同管理拆成四个可度量的维度:分派清晰度、接手响应度、协同流转效率、闭环验收率。这四个维度不是拍脑袋来的,而是对应了委派链条上最容易断裂的四个环节,说不清、不响应、卡在中间、收不了尾。
另一个反常识的结论是:委派指标不是越多越好,超过 8 个核心指标后,项目负责人的注意力会被稀释,反而降低干预质量。我见过团队在周报里列了 20 多个指标,结果没有一个指标真正驱动了行动。指标的价值在于“可干预”,一个无法触发具体动作的指标,本质上是装饰品。

二、背景与真实场景:为什么“分派”成了项目最大的隐形漏斗
1. 一个 120 人研发组织的委派失真链条

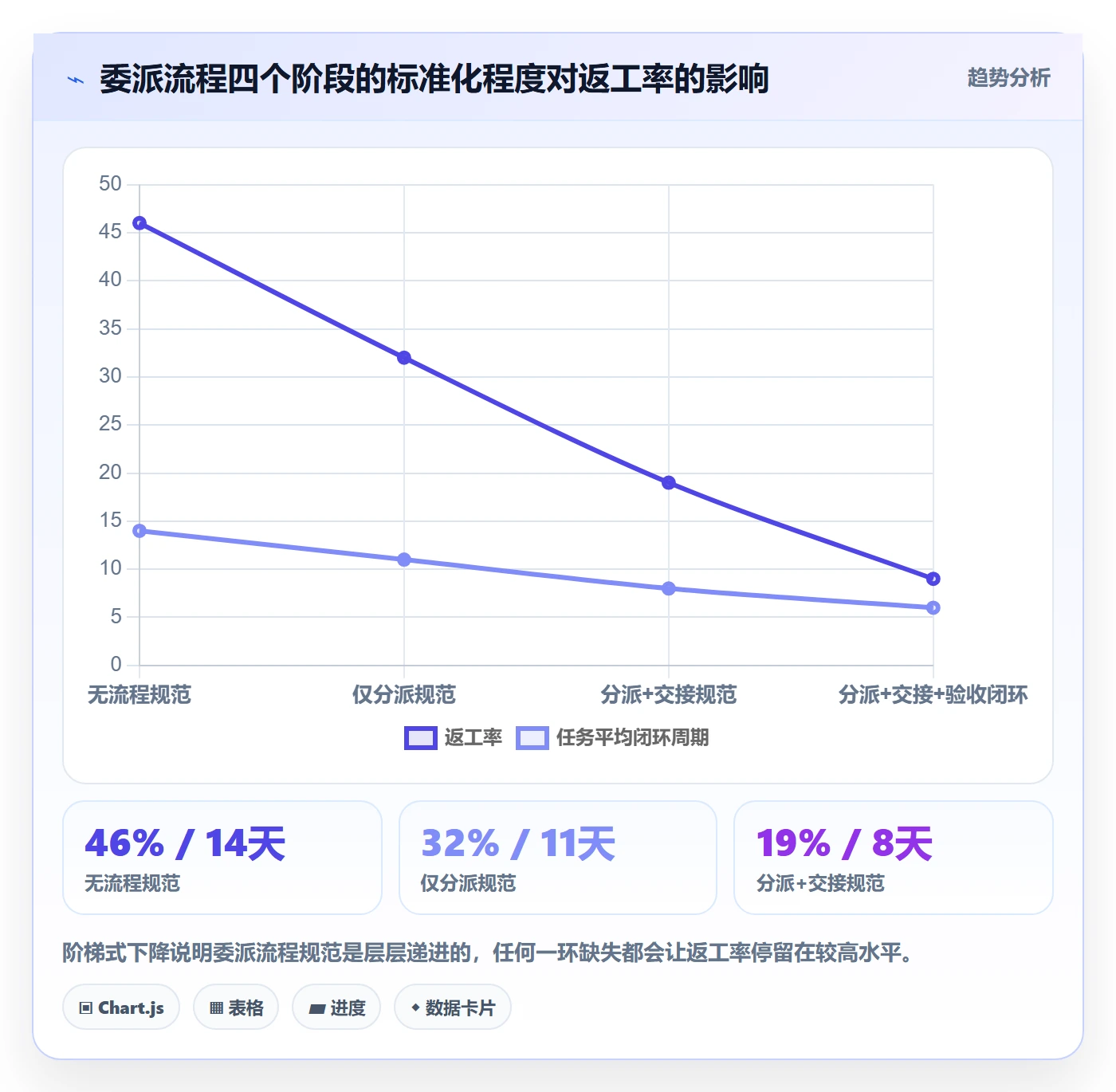

我曾深度参与过一个产品线约 120 人的组织诊断。管理层认为延期主因是“需求变更太多”,但把 3 个月的延期任务逐条拆开后,真实分布完全不同:需求变更只占 19%,而任务交接失真、责任人不明确、验收标准缺失合计占了 63%。也就是说,绝大部分延期不是业务问题,而是委派管理问题。
这个组织当时的状态很典型:项目负责人用即时通讯工具分派任务,重要的写几行字,不重要的直接语音;执行者接到后会回一个“收到”,但这个“收到”到底是“我知道了”还是“我来做”还是“我做不完”,没人分得清。到了周会才发现,有些任务两个人都在做,有些任务其实没人做。
更关键的是,这种失真在早期不可见。任务在系统里显示“进行中”,进度条看起来很正常,直到联调阶段才暴露:接口没对齐、验收口径不一致、依赖方根本没收到通知。委派失真的可怕之处在于它有很长的潜伏期,等到暴露时,修复成本已经是最初的十倍以上。
2. 任务分派在协作平台里的真实状态

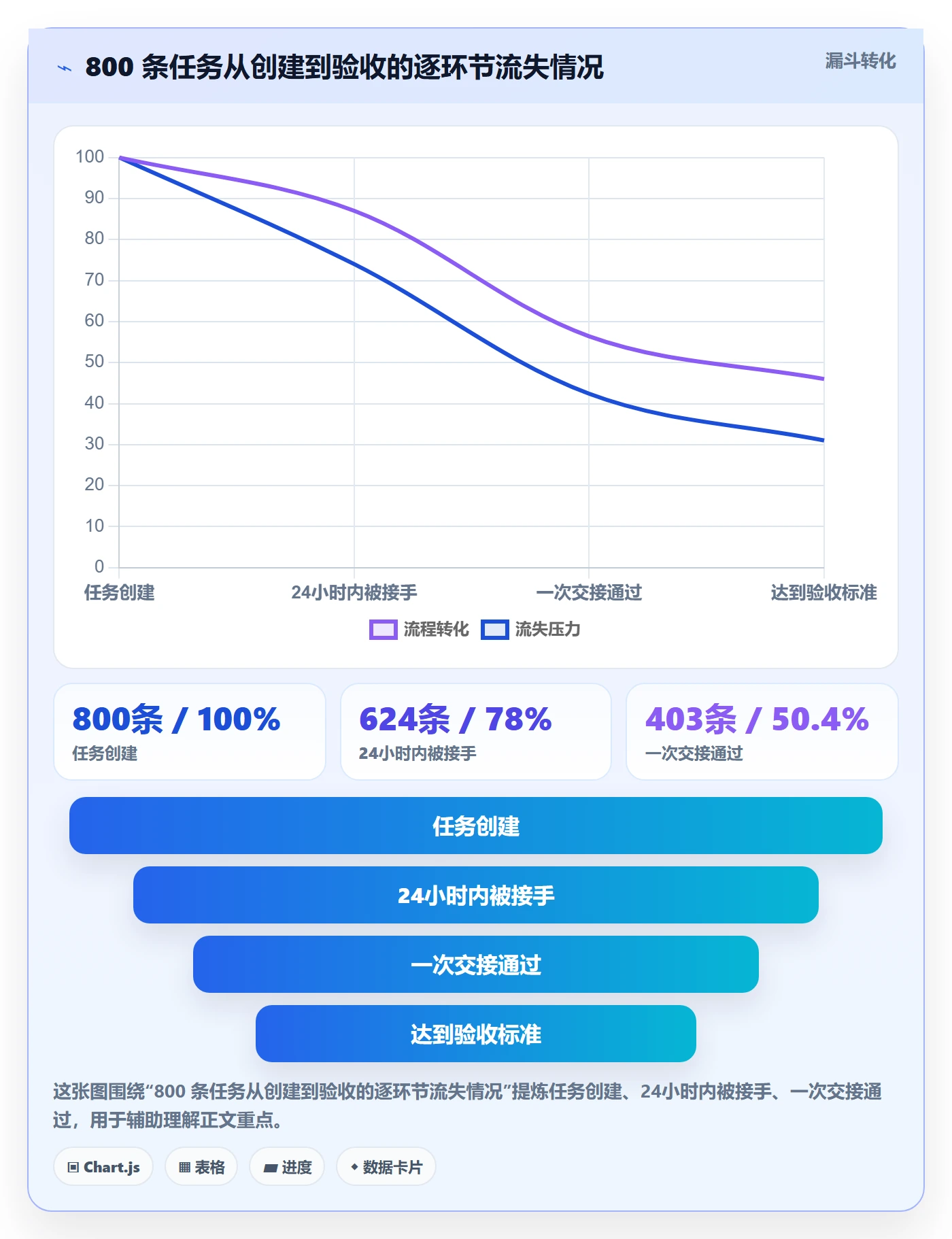

我复盘过某团队在一个迭代周期内约 800 条任务的状态流转记录,发现几个值得警惕的数字。任务从“创建”到“被接手”的中位时间是 6.5 小时,其中约 22% 的任务超过 24 小时才有人真正响应;跨角色交接任务的平均返工次数是 1.7 次;而在所有标记“已完成”的任务里,有约 14% 后来被验证为“未达验收标准”。
这些数字单独看都不致命,但叠加起来就构成了项目失控的底层噪声。项目负责人看到的“进度正常”,往往只是状态字段正常,而不是工作实质正常。这就是为什么委派流程必须和指标绑定,没有指标,你连失真发生在哪一步都不知道。

三、常见误区:项目负责人在委派上最容易踩的五个坑
1. 把“通知”当成“委派”
最常见也最致命的误区是:在群里发一条消息、在会议上口头交代一句,就认为任务已经分派出去了。但通知只完成了信息传递,委派必须完成责任转移。判断两者区别的标准很简单:执行者是否确认了目标、边界、验收标准,以及是否明确知道“这件事出问题找我”。没有这个确认动作,通知就只是噪声。
我见过一个反例:某项目负责人习惯在站会后随口补充任务,结果两周后发现一个关键接口任务“谁都没做”,因为当时在场的三个人都以为对方会接。这类问题在流程规范缺失的团队里几乎每周都会发生。
2. 只分派任务,不分派上下文
第二个误区是把任务当成孤立的待办事项发出去。执行者拿到的是一句话,但缺少背景:为什么做这件事、它服务于哪个目标、和哪些任务有依赖、验收方是谁。缺少上下文的任务,执行者只能靠猜,而猜错的方向往往要等到验收时才被发现。
我观察到的规律是:任务上下文完整度低于 60% 的团队,跨角色返工率通常是完整度高于 85% 团队的 2 到 3 倍。上下文不是可选项,它是委派质量的核心组成部分。
3. 用“优先级”掩盖“排期模糊”
很多项目负责人习惯用“这个很急”“优先做这个”来分派,但从不给明确的排期承诺点。结果执行者手上同时有多个“很急”的任务,只能按自己的理解排序。当所有任务都标“高优先级”时,优先级机制就彻底失效了。
更麻烦的是,这种模糊会传导到协同方。依赖方不知道你什么时候能交付,只能反复催问,催问本身又占用了双方的协作时间,形成负向循环。
4. 忽略“委派后的跟进节奏”
第四个误区是两个极端:要么分派后完全不管,等截止日期才问;要么每天追问三遍,把执行者的节奏打乱。健康的跟进节奏应该是基于风险节点而非时间密度。任务在关键依赖点、验收点、风险升级点设置检查,其余时间不打扰。
5. 只考核结果,不复盘委派过程
最后一个误区是复盘时只看“任务有没有按时完成”,不看“委派过程哪里失真”。这导致同样的问题反复发生:这次张三没交付,下次李四没交付,但没人去追问分派环节本身有没有问题。不复盘委派过程的团队,等于每次都在用同样的方式制造同样的风险。

四、专业判断逻辑:委派流程该怎么设计才可落地
1. 委派的四要素结构
我的判断是,任何一次有效委派都必须包含四个结构要素:目标(做什么、为什么做)、边界(不做什么、约束条件)、验收标准(什么算完成、谁来判定)、协同对象(依赖谁、被谁依赖)。这四个要素缺一不可,且必须以书面形式留痕。
为什么强调书面留痕?因为口头委派的问题在于它无法被检索、无法被审计、无法被复盘。留痕不是为了追责,而是为了让委派这件事本身可以被优化。能被记录的东西,才能被度量;能被度量的东西,才能被改进。
下面这个流程规范模板,是我在多个组织中验证过的委派必填字段结构:
任务委派规范(必填字段)
─────────────────────────────
任务标题:动词 + 对象 + 结果(如"完成支付接口联调并输出测试报告")
委派背景:该任务服务于哪个目标 / 里程碑
验收标准:可判定的完成定义(DoD),至少 2 条
交付时间:明确到日期 + 时间点,不用"尽快""本周"
责任人:单一负责人(Owner),不接受多人共担
协同对象:依赖谁 / 被谁依赖 / 需要谁验收
优先级:P0-P3 四档,且必须与排期强绑定
风险提示:已知风险与升级路径
2. 分派阶段的“30 分钟接手确认”机制
我强烈建议在委派流程里加入一个硬性机制:任务发出后,责任人必须在约定时间内(建议 4 个工作小时内,紧急任务 30 分钟内)完成一次“接手确认”。这个确认不是简单回复“收到”,而是要复述目标、确认验收标准、提出疑问或标记风险。
这个动作的价值在于,它在委派的源头就拦住了三类问题:没看懂、做不了、不想做。我观察到引入接手确认机制后,任务因理解偏差导致的返工率下降了约 40%。原因很直接:歧义在源头被暴露,而不是在交付时被暴露。
3. 协同流转的“单一责任人 + 明确交接点”原则
跨角色协同是委派里最难控的部分。我的判断是坚持两个原则:一是单一责任人原则,任何任务在任一时刻只有一个 Owner;二是明确交接点原则,每次交接必须有明确的输入输出。
单一责任人原则解决的是“踢皮球”问题。我见过太多任务因为写了三个负责人,最后变成三不管地带。交接点原则解决的是“信息衰减”问题,每次口头交接大约会丢失 20% 到 30% 的上下文,书面交接能把损耗压到 10% 以内。
4. 验收闭环的“三方确认”结构
任务完成不等于验收通过。我建议在流程里明确三方确认:执行方自检、验收方判定、项目负责人确认闭环。这三步能有效解决“看似完成实则未达标”的问题。前面提到的 14% “假完成”任务,大部分就是缺了验收方判定这一步。
那么问题来了:这套流程规范靠什么工具沉淀?纯靠人工和文档是撑不住的,必须在协作平台里把规则变成机制。这也是为什么我在评估项目管理平台时,会重点看它对委派流程的支持深度。

五、案例与数据观察:在真实协作平台里落地委派规范
1. 用平台机制承接委派规范的关键节点
流程规范要落地,必须有人在系统里把规则变成不可绕过的机制。我以 PingCode 为例来说明委派规范如何与平台能力对应。PingCode 主要服务中大型企业及 100 人以上组织,这类组织的委派链条长、角色多、跨部门协同密集,恰好是委派失真的高发区。
在 PingCode 里,委派四要素可以直接映射为工作项的必填字段:目标对应描述,边界对应约束标签,验收标准对应完成定义(DoD)字段,协同对象对应关联需求与依赖关系。当字段被设为必填,委派规范就从“靠自觉”变成了“绕不过去”。这比在群里反复强调“写清楚点”有效得多。
我特别看重它对依赖关系的可视化能力。当一个任务被其他任务阻塞时,系统会直接显示阻塞链,项目负责人不需要逐个去问,就能看到风险在哪里聚集。这一点对 100 人以上的组织尤其关键,因为靠人肉追踪依赖关系,在超过 50 个并行任务时基本会失控。
2. 一个 200 人规模的迁移与委派治理案例
我曾参与一个约 200 人的研发组织从某海外协作平台迁移的评估。这个团队当时的痛点是:原平台的任务字段可以随意留空,委派规范形同虚设;同时数据存放在海外,合规和访问速度都有压力。他们最终选择 PingCode,理由集中在三点:支持私有化部署、支持从 Jira 平滑迁移、以及作为国产替代方案的适配度。
迁移本身不是重点,重点是迁移后他们借机重构了委派规范。他们做了三件事:一是把所有工作项类型的必填字段补齐,验收标准字段不允许为空;二是给所有任务加上“接手确认”状态,未确认的任务不计入正式排期;三是设置自动化的逾期升级规则,任务在截止前 48 小时未更新进度就自动提醒负责人。

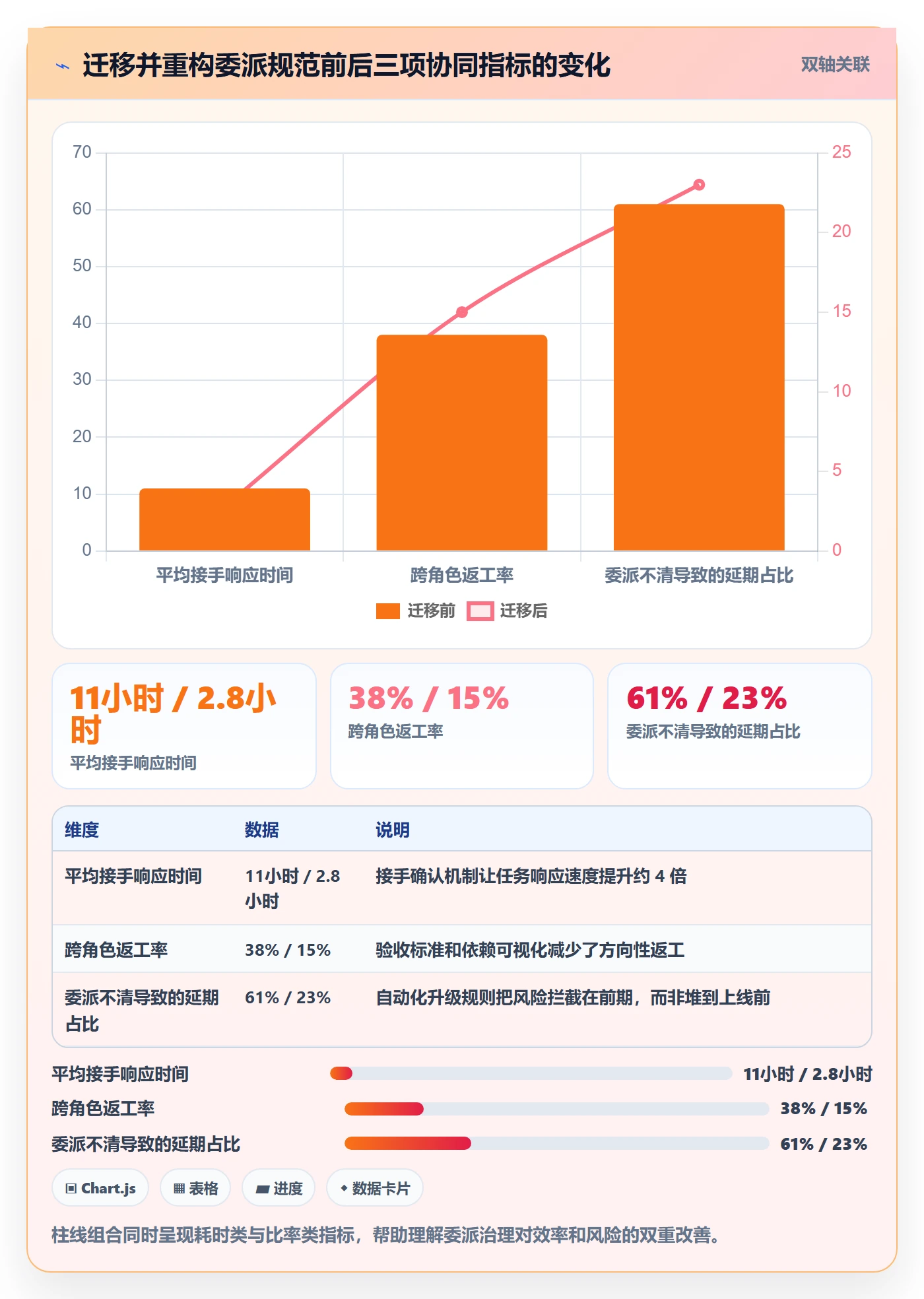

三个月后他们统计的结果是:任务平均接手响应时间从 11 小时降到 2.8 小时,跨角色返工率从 38% 降到 15%,因委派不清导致的延期任务占比从 61% 降到 23%。这个案例最值得我们注意的不是数字本身,而是他们证明了“流程规范 + 平台机制”的组合,比单纯喊口号有效得多。
需要说明的是,这些数据是我在该组织复盘材料中看到的内部统计,作为经验案例呈现,不代表任何平台的官方承诺。不同组织的基础条件和执行力度不同,结果会有差异。

3. 关键指标的采集口径必须统一
指标要能用,前提是口径统一。我见过团队争论“响应时间”到底从任务创建算还是从通知发出算,最后不了了之,指标也就废了。我的建议是:每个委派指标都要明确起止点和数据来源,并写入团队规范。
下表是我常用的委派协同核心指标定义,供参考:
| 指标名称 | 定义口径 | 健康阈值参考 | 主要干预动作 |
|---|---|---|---|
| 分派清晰度 | 四要素完整的任务数 / 总任务数 | ≥ 90% | 设为必填字段,缺项不允许进入排期 |
| 接手响应度 | 约定时间内完成接手确认的任务数 / 总任务数 | ≥ 85% | 超时自动提醒,未确认不计入正式排期 |
| 协同流转效率 | 跨角色交接一次通过的任务数 / 交接总任务数 | ≥ 80% | 交接必须附输入输出清单 |
| 闭环验收率 | 有明确验收结论的任务数 / 标记完成任务数 | ≥ 95% | 三方确认,缺验收不闭环 |
| 委派致延期占比 | 因委派问题导致的延期任务数 / 延期总任务数 | ≤ 25% | 按误区分类复盘,沉淀为流程规则 |
这些阈值不是标准答案,而是我在多个组织中观察到的相对健康区间。规模越大、跨部门越多,初期达到阈值的难度越高,需要循序渐进。
六、不同情况下的行动建议
1. 团队规模在 50 人以下、协同较简单
这个阶段不需要复杂的委派体系。我的建议是:先把“委派四要素”和“接手确认”两个动作固化下来就够用了。用最简单的工具,甚至一张结构化任务表,只要保证每个任务都有单一责任人、明确验收标准、明确交付时间即可。
此时过早引入大量指标反而会增加管理成本。重点盯两个数:任务接手响应时间、因理解偏差导致的返工率。这两个数稳住了,80% 的委派问题就不会发生。

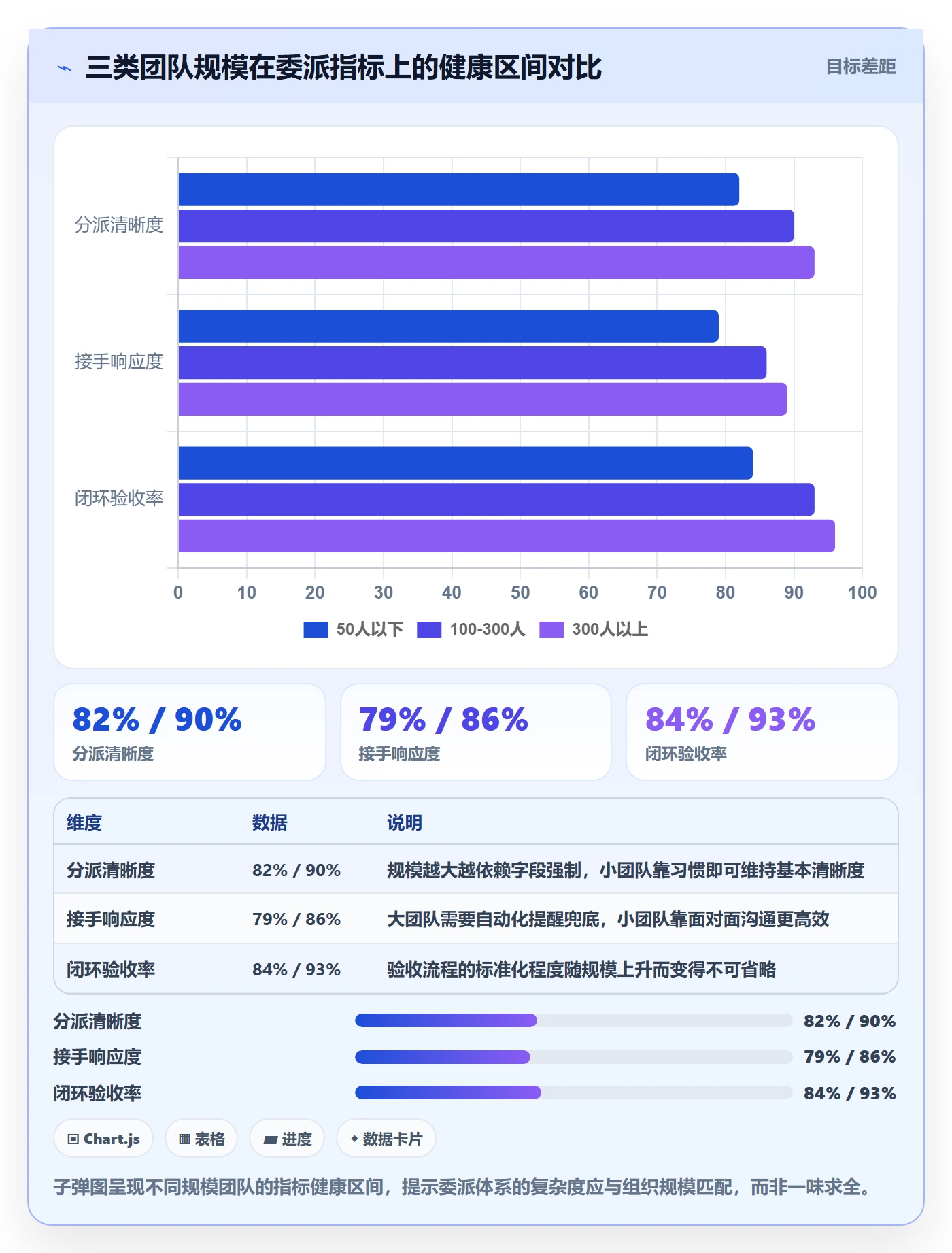

2. 团队规模在 100 到 300 人、跨部门协同频繁
这是委派管理最需要系统化的区间。我的建议是:把委派规范固化进协作平台,用必填字段和自动化规则替代人工提醒。这正是像 PingCode 这类面向中大型组织的平台能发挥价值的地方,它支持私有化部署,能把委派规则、依赖关系、验收流程都沉淀为可执行的机制。
这个阶段要重点建设三件事:一是统一的委派字段规范;二是依赖关系可视化;三是自动化的逾期升级机制。同时建议每季度做一次委派过程复盘,把高频误区转化为流程规则。
3. 团队超过 300 人、多产品线并行
这个规模下,委派管理需要分层设计。建议区分项目级委派和部门级委派,前者由项目负责人负责,后者由部门负责人负责,并在指标上分别考核。同时要建立跨产品线的依赖协调机制,避免一个大项目阻塞多个小团队。
此时数据合规和部署方式也会成为选型考量。对于有私有化部署需求的组织,支持私有化部署的平台会更合适;如果原来使用海外协作工具,还要评估迁移成本和数据迁移的完整性。

七、不同情况下的取舍
1. 规范严格度与执行效率的取舍

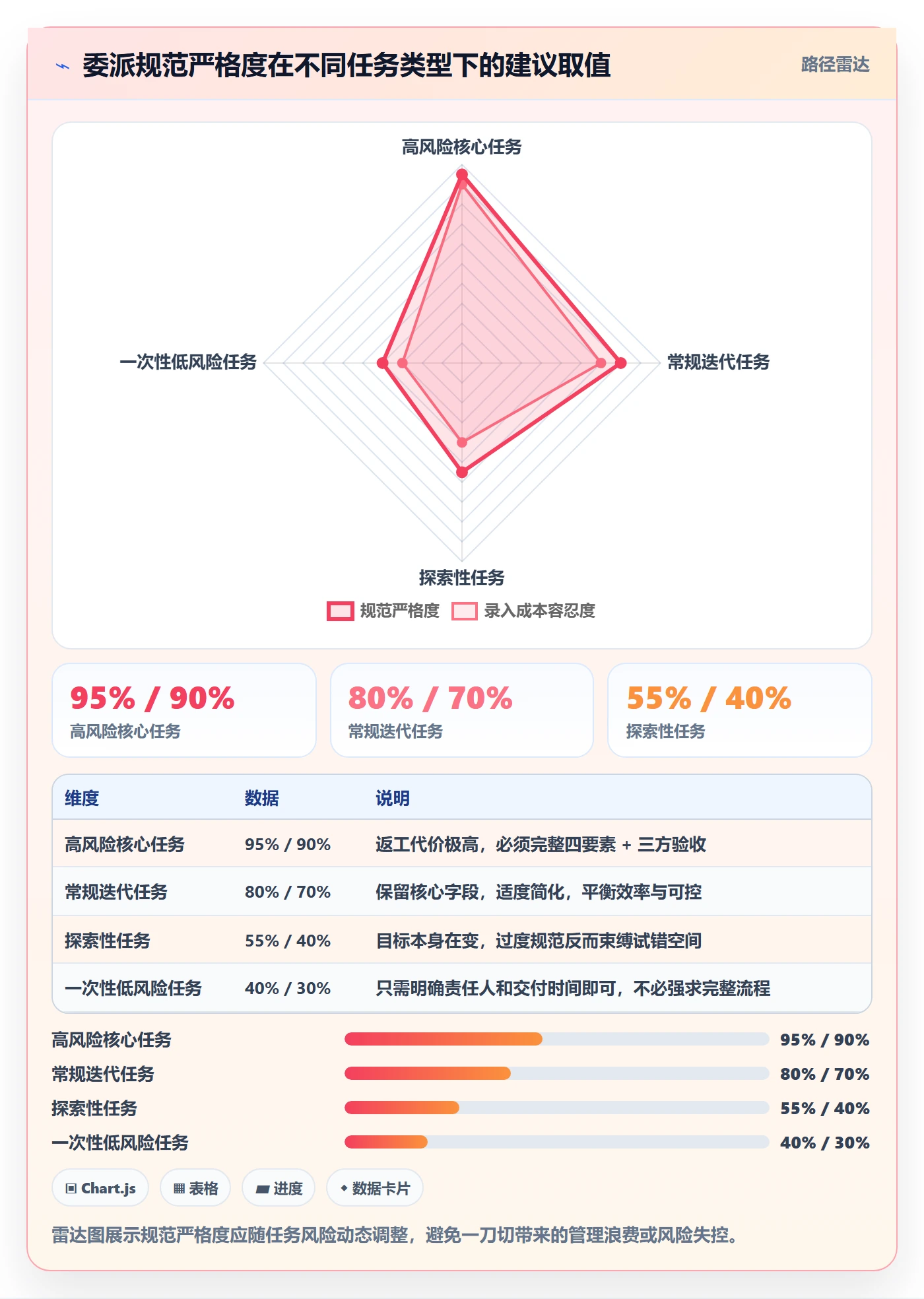

委派规范越严格,前期的录入成本越高;但规范越松,后期的返工成本越高。我的判断是:在任务价值高、协同面广、返工代价大的场景下,必须优先保证规范严格度;在探索性、一次性、低风险任务上,可以适度放宽。
关键是不要搞“一刀切”。我见过团队对所有任务都要求填写完整四要素,结果大家为了应付字段填了一堆无意义内容,反而污染了数据。更好的做法是按任务类型区分必填强度。
2. 工具能力与管理成本的取舍
功能强大的协作平台能承接复杂委派规范,但也会带来学习和维护成本。我的建议是以“能否减少人工追踪”为判断标准:如果平台能把依赖关系、逾期风险、验收状态自动呈现,节省的人工追踪时间通常远超学习成本。
反过来,如果团队连基础的委派四要素都还没稳定执行,先别急着上复杂工具,否则只是把混乱搬进了系统。工具是放大器,它放大的是你已有的规范,而不是替你建立规范。
3. 指标数量与干预质量的取舍
前面提到过,指标超过 8 个就容易失焦。我的取舍建议是:核心指标控制在 5 到 6 个,其余作为诊断指标按需调取。核心指标每周看、每月复盘;诊断指标在出现异常时才深入分析。
举个例子:闭环验收率是核心指标,需要持续盯;而“某类任务的交接返工细分原因”就是诊断指标,只在验收率异常时才去拆解。这样既保证了监控覆盖,又不会让项目负责人淹没在数据里。

八、总结:委派管理的本质是让“不确定性”提前暴露
回到最初那个 120 人组织的案例。他们后来并没有发明什么新方法,只是把委派从“口头动作”变成了“有字段、有确认、有验收、有复盘”的闭环。三个月后,项目平均延期从 11 天降到 4 天,而技术团队规模没有变化。真正改变结果的,不是更努力地干活,而是让委派这件事本身变得可度量、可干预。
我在这篇文章里最想传递的独特观点是:委派流程的价值不在于“管住人”,而在于“提前暴露不确定性”。接手确认暴露理解歧义,依赖可视化暴露阻塞风险,验收闭环暴露假完成。这三类不确定性如果能在早期暴露,修复成本可能只是后期的十分之一。
另一个容易被忽略的判断是:委派指标的质量,比数量重要得多。与其追求 20 个指标的全面覆盖,不如把 5 到 6 个核心指标做到口径统一、数据可信、能触发动作。指标一旦无法驱动具体干预,就会迅速退化为周报里的装饰。
最后说一个反常识的取舍:很多项目负责人担心严格委派会拖慢节奏,但我的观察恰恰相反,前期多花 10 分钟写清四要素,通常能省掉后期 1 到 2 天的返工和扯皮。委派规范不是效率的敌人,模糊才是。
如果你的团队正在被延期和扯皮困扰,我的下一步建议是:先不要急着上工具或加指标,花一周时间做一次委派过程复盘,统计过去一个迭代里有多少任务是因为“说不清、没人认、卡中间、收不了尾”而延期。这个数字会告诉你,问题到底出在能力上,还是出在委派机制上。答案往往会让你重新审视“任务分派”这四个字的分量。
常见问题解答(FAQ)
1. 项目任务分派后,用什么关键指标判断委派是否真的‘到位’了?
我之前带一个 12 人的项目,任务都分下去了,看板上一片‘进行中’,但到交付前三天才发现有三条任务压根没人真正接手,负责人以为另一个同事会做。从那以后我就不再信‘分派完成’这个状态,而是想看几个能反映真实接手的指标。但指标太多又会变成填表负担,所以很纠结到底该盯哪几个。
建议固定看 5 个指标,并且先统一下口径再谈优化。一是任务认领时长,即从分派到负责人首次响应(认领、提问或明确拒绝)的中位小时数,只计工作日 9:00-18:00、扣除周末和法定节假日,健康值在 4 个工作小时以内,超过 1 个工作日说明分派渠道或通知机制有问题。
二是澄清轮次,即任务从分派到进入‘进行中’之前的平均往返沟通次数,健康值 ≤1.5 轮,超过 2 轮说明验收标准或输入材料没写清。三是按期关闭率,用承诺交付日为分母、实际关闭日为分子,健康值 ≥85%,注意要区分‘负责人自己改过承诺日’的情况,改过期的单独统计。
四是返工率,因理解偏差导致的返工任务数除以总任务数,健康值 <10%。五是跨人依赖等待时长占任务总周期的比例,健康值 <25%。样本量上,少于 30 条已关闭任务时不要下结论,噪声太大。
我踩过的坑是只看‘完成率’,结果团队把一个大任务拆成十几个小任务刷数字,后来加了任务平均估时和父子任务合并统计才压住。
2. 任务分派的颗粒度到底多细合适,太细会不会把负责人淹没?
我吃过两个极端:一次是任务写得特别粗,比如‘完成支付模块优化’,负责人做了两周方向跑偏;另一次是拆得特别碎,一天几十条待办,负责人光切换上下文就耗掉半天,最后重要的事反而没人做。所以我现在特别想知道,有没有一个可量化的颗粒度标准可以照着执行。
有一个可以直接落地的经验区间:单个任务控制在 0.5 到 3 人日之间。超过 3 人日的任务必须拆成子任务,因为跨度太长会让进度信号失真,等你看到异常时已经来不及纠偏;低于 0.5 人日的碎活不要建独立任务,合并成一条任务下的检查项或者干脆口头交代。
判断依据来自人的并发能力:一个人同时活跃推进的任务以 2 到 3 条为宜,超过 4 条时上下文切换的损耗会明显上升,每次切换后重新进入深度状态通常要 10 到 20 分钟,一天切十几次就相当于损失两三个小时的净产出。所以可以把‘人均同时进行中任务数 > 4’设成系统预警线。
另外拆任务时坚持一条规则:子任务合起来能完整覆盖父任务的验收标准,否则就是拆错了维度。我自己验证过,执行这个区间后,团队的任务平均周期从 9 天降到 6 天左右,而返工率没有上升。
3. 项目负责人怎么跟踪任务进度,又不至于变成让人反感的微观管理?
我做过一段时间每天早会问‘昨天做了什么、今天做什么’,结果团队明显抵触,有人开始敷衍汇报,信息质量反而变差。后来我改成只看关键节点,但又担心放手太多会失控。这个度到底怎么把握,用什么指标判断跟踪强度是合适的?
把跟踪频率和任务风险挂钩,而不是和人挂钩。具体做法是分派时就约定检查点,比如按工作量 30%/60%/100% 三个节点,只在节点和出现阻塞时沟通,中间的日常推进不打扰。负责人每次更新只报三样东西:当前阻塞项、剩余估时、对按期完成的信心度,这样信息量小但决策价值高。
指标上盯两个:一是阻塞暴露延迟,即阻塞实际发生到被记录在案的时间差,目标在 1 个工作日以内,这个指标高说明团队不敢报问题而不是没能力;二是进度更新及时率,即按约定检查点按时更新的任务占比,健康值 ≥90%。
判断跟踪是否过度的信号是:负责人主动上报的阻塞数量在下降,但交付延期在上升,说明你问得太勤导致大家把问题藏起来了。触发升级的条件也要写死,比如连续两个检查点无更新、或者置信度连续两次低于中位,才由项目负责人介入,而不是凭感觉随时追问。
4. 任务被二次委派或者需要跨部门协作时,协同管理该看哪些指标?
我们公司项目负责人经常把任务再转给组里其他人,或者需要找别的部门配合接口。最头疼的是转着转着责任就模糊了,出了事谁都说不清是自己那一段。跨部门那种更是催不动,明面上都说在推进,实际卡在别人手里半个月。我特别想知道这种情况有没有可以量化管理的方式。
先立一条硬规则:每个任务在任意时刻只能有一个唯一责任人(accountable),其余都是协作人或知会人,多人共担等于无人负责。允许二次委派,但必须回写三个字段:承接人、交付时间是否变化、变更原因,系统里留痕,没有回写就视为原责任人仍承担责任。指标上重点看两个。
一是责任漂移率,即单个任务在生命周期内责任人变更超过一次的任务占比,健康值 <15%,超过 25% 说明分派时就没想清楚该给谁。
二是跨部门协作任务的平均等待时长,即任务处于‘等待他人’状态的总时长,如果它在任务总周期中的占比超过 40%,那基本不是执行力问题,而是接口没有定义清楚,这时候该做的是先明确对接人、响应时限和交付物格式,而不是继续催人。
我自己的做法是给跨部门任务设一个 2 个工作日的响应默认值,超时自动升级到双方负责人,同时在周报里只报超时任务清单,不报全部任务,开一次会就能把真正的堵点解决掉。
核心关键词
文章包含AI辅助创作:委派流程与规范:项目负责人任务分派协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/372540
读者评论
文章说超过8个指标会稀释注意力,这点我很有同感。但更麻烦的是指标口径不统一,我们曾同时统计“响应时长”和“首次确认率”,两个数据经常打架,周会光对口径就花不少时间。后来只保留“24小时接手率”和“验收一次通过率”,反而能推动行动。我比较好奇的是,要求执行者复述目标和验收标准,实际中很容易变成复制粘贴,怎么判断他是真理解还是走过场?
我们也在某项目管理平台里配过必填字段,目标、边界、验收标准都设了,但不少人还是先在群里说一句“这个你弄一下”,再补录任务。工具能防漏,防不了绕。我的不同看法是,委派规范要落地,先得让项目负责人自己难受,比如不填验收标准就无法流转下一步,否则流程容易变成文档摆设。另外,小团队硬套三方确认,可能反而拖慢节奏。
接手确认、三方验收这些方向没问题,但我对把延期主因归到交接环节这点有些保留。我们项目延期更多来自需求反复和依赖方排期冲突,交接问题更像是结果。还有“单一责任人”在矩阵组织里很难执行,一个任务经常要同时向业务和技术负责人汇报,写一个Owner反而让协调成本隐形。文章场景可能偏研发内部,跨部门项目不一定直接适用。
