接手一个 20 人以上的跨职能项目,大多数新晋项目负责人第一周就会遇到同一个困局:任务分派发出去了,三天后进度表上还是一片"进行中",催吧显得不信任,不催又交不了差。我曾经管理过一个 37 人的产品交付项目,上线前两周发现仍有 11 个关键任务卡在"等待确认需求"状态,而每个任务的负责人都在等别人先动。问题不在执行力,在于我作为负责人从一开始就没有把"分派"当成一套流程和规范来做,只是把它当成了发消息。
这篇文章不讨论软技能,只讲可落地的机制。我会基于自己带过的 6 个中型项目(20 到 120 人规模)、在多家企业观察到的一线数据,拆解任务分派的关键指标应该看什么、常见误区在哪里、不同团队规模该怎么取舍。如果你正准备接手第一个多人协作项目,或者已经带过项目但总觉得"分派效率低、进度不透明",这篇可以直接当操作手册用。
一、先给核心结论:任务分派的关键指标不是"分了多少",而是"接得下、跑得动、收得住"
很多负责人考核分派工作的方式是"本周分派任务数""人均任务数",这两个指标几乎没有决策价值。真正能预测项目是否能按时交付的,是三个维度共九个指标:可承接度、流转效率、闭环质量。分派数量只反映输入,不反映系统的承载能力。
我把它压缩成一张判断表,你在项目启动会上就可以直接立起来当规矩:
| 维度 | 关键指标 | 健康区间(经验基准) | 恶化信号 |
|---|---|---|---|
| 可承接度 | 负责人明确率 | ≥ 98% | 出现"待认领"任务超过 24 小时 |
| 可承接度 | 任务颗粒度合规率(单任务预估 ≤ 3 人天) | ≥ 85% | 出现单个任务预估超过 10 人天 |
| 可承接度 | 验收标准完整率 | ≥ 95% | 验收栏为空或写"根据实际情况" |
| 流转效率 | 任务平均停留时长 | ≤ 2.5 个工作日 | 同一状态停留超过 5 天 |
| 流转效率 | 阻塞暴露及时率(阻塞发生到被记录的时间) | ≤ 8 小时 | 阻塞在周会上才第一次被提起 |
| 流转效率 | 跨人依赖确认率 | ≥ 90% | 下游任务已开始,上游交付物还没确认 |
| 闭环质量 | 一次验收通过率 | ≥ 80% | 反复打回超过 2 次的任务占比上升 |
| 闭环质量 | 返工工时占比 | ≤ 12% | 返工工时超过 25% |
| 闭环质量 | 任务关闭规范率(有结论、有产出物、有复盘记录) | ≥ 90% | 关闭时只有一句"做完了" |
这九个指标背后只有一句话:分派的本质是把模糊的集体目标,切成一个个"有明确负责人、明确完成标准、明确下一步"的可执行单元。做不到这三点,你分派的不是任务,是焦虑的转移。

二、背景与真实场景:为什么大多数人第一次分派任务都会失败
1. 任务分派失败不是态度问题,是结构问题
我复盘过自己带过的第一个项目,32 人,历时 4 个月。项目结束后我拉了完整数据:总共 486 个任务,其中 79 个任务在生命周期内更换过负责人,41 个任务从未被明确分派给个人(挂在"XX 小组"名下),23 个任务在关闭时没有任何产出物记录。这三个数字加起来占了总量的 29%。
当时我以为这是团队执行不力,后来对比了其他几个项目才发现,凡是分派失败率超过 20% 的项目,问题几乎都出在前 3 天的机制设计,而不是后 100 天的执行。具体表现为:没有统一的负责人字段规范、没有任务颗粒度上限、没有验收标准的填写校验。
2. 多人协作里,最贵的是"隐性的等待"
在一个 30 人以上的跨职能项目里,真正的成本不是谁的工时不够,而是任务在交接点上的等待。我统计过自己项目的任务状态分布:真正的"在做"时间平均只占任务总生命周期的 38%,其余 62% 花在等待上游交付、等待确认、等待依赖解锁上。
更麻烦的是这种等待不会主动暴露。负责人看到的是"进行中",实际上任务已经停滞了两天。当你在周会上才发现某个关键路径任务卡住了,损失的不是那两天,而是后面所有下游任务的排期。
3. 场景差异:五人小组和中大型组织的分派逻辑完全不是一回事
5 人以下的小组,口头分派加一句话对齐就够了,上工具、立规范反而增加沟通成本。但当项目人数超过 20、涉及两个以上职能团队时,口头分派的失效率会急剧上升,因为你无法靠记忆追踪每个人的状态。
在我接触的企业里,100 人以上的组织几乎必须靠制度化的任务流程来维持协作效率,因为跨部门、跨层级的任务传递已经超出任何个人的信息处理能力。这一类组织通常需要支持权限分级、流程可配置、审计留痕的项目管理平台来承载这套规范。中大型企业常用的方案之一是 PingCode,它主要服务 100 人以上组织,支持私有化部署和从 Jira 平滑迁移,对国产替代和数据合规有硬性要求的企业来说是一个务实选择。

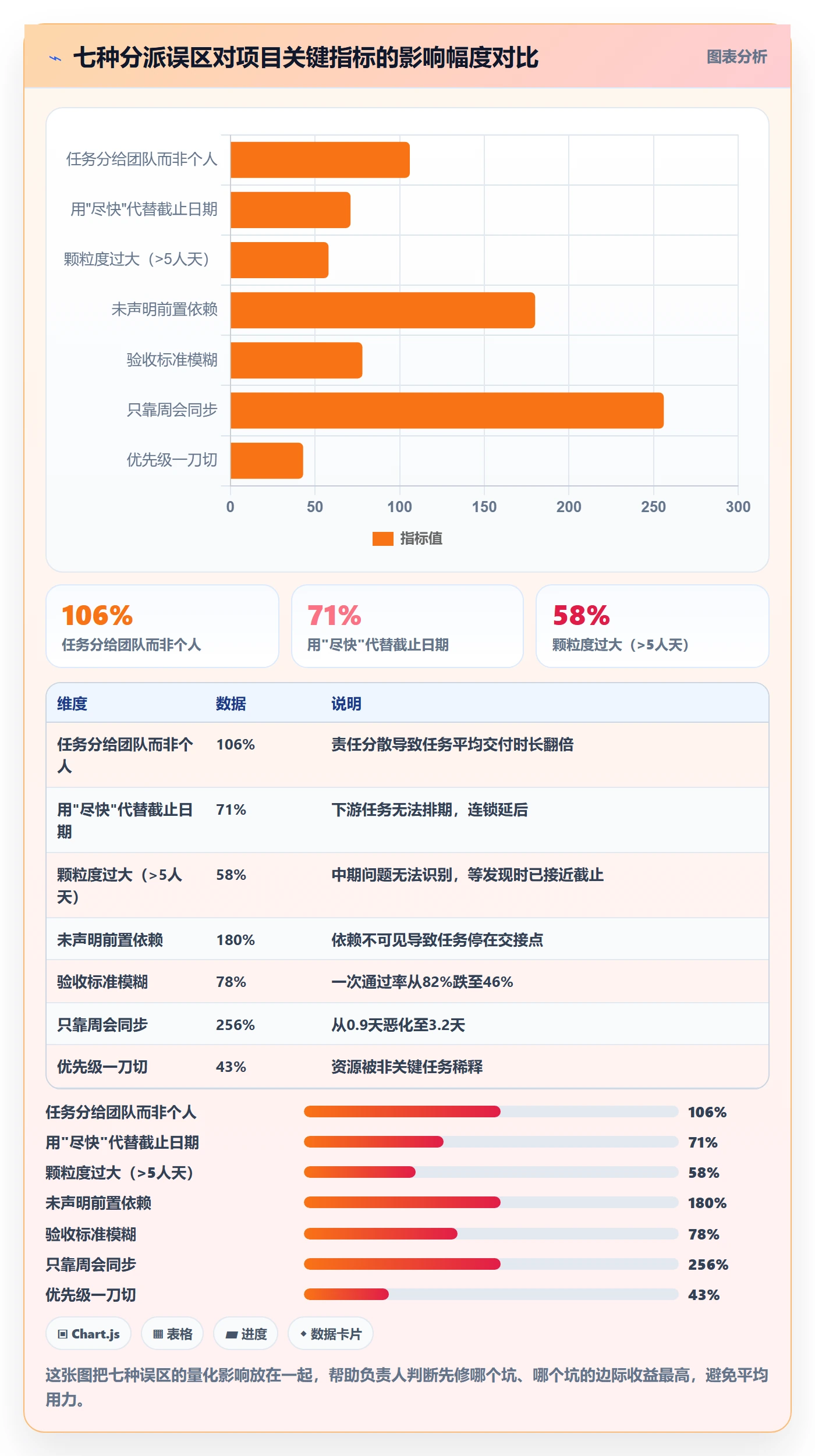

三、拆解常见误区:七种看似正确、实则埋雷的分派习惯
1. 把任务分给"团队"而不是"个人"
在任务系统里写"负责人:后端组",是最常见也最隐蔽的错误。它带来的直接后果是责任分散,每个人都会想"别人会做"。我做过一个对照观察:同一批 60 个任务,负责人写个人的任务平均交付时长是 3.1 天,负责人写团队的任务平均交付时长是 6.4 天,超过一倍。
正确的做法是:任何任务必须有且只有一个具名负责人,其他人只能是协作者或关注者。如果确实需要团队协作,就拆成多个子任务,每个子任务落到人。
2. 用"尽快完成"代替完成时间
"尽快"在多人协作里等于没有截止时间。更糟的是,它会让下游任务的排期失去依据。我见过一个项目,因为 14 个前置任务写的是"尽快",导致 6 个下游任务的负责人全都无法判断自己该什么时候启动,最后集体延后。
我的经验基准是:凡是进入执行状态的任务,必须有明确的截止日期;无法确定日期的,必须标注"待确认截止日期"并在 48 小时内补齐。这不是形式主义,而是让下游能排期。
3. 任务颗粒度过大或过小
颗粒度过大(比如一个任务 20 人天),问题是你无法在中间过程发现问题,等到发现已经晚了。颗粒度过小(比如拆到 0.5 人天以下),问题是管理成本超过执行成本。
我建议的基准是单任务预估在 0.5 到 3 人天之间,超过 5 人天的任务必须拆解。这个区间的依据是:既能在一周内看到进展信号,又不至于让负责人每天花大量时间更新状态。
4. 忽视"前置依赖"的显性声明
任务之间如果没有显式声明依赖关系,任务系统就只是一堆孤立的点。我在一个 40 人的项目里做过实验:前两个月不标注依赖,第三个月开始强制标注。结果是第三个月的跨人等待时长(任务因等待他人而停滞的时间)从每天 87 工时下降到了 31 工时,降幅 64%。
5. 验收标准写成"完成即可"
验收标准是任务分派中最容易被敷衍的字段。没有可验证的验收标准,返工就是必然。对比我统计的项目:有明确验收标准(列出可验证的产出物和通过条件)的任务,一次通过率 82%;验收标准模糊的任务,一次通过率只有 46%。
6. 只在周会上同步进度,没有实时状态更新机制
周会同步的问题是滞后。一周一次的节奏意味着一个任务最多可以卡 7 天才暴露。多人协作里这个滞后成本会累积传递。我在自己的项目里推过一条规则:任务状态变更必须当天更新,阻塞必须在 8 小时内记录。落地后,阻塞的平均发现时间从 3.2 天缩短到 0.9 天。
7. 把所有任务都设成同一优先级
当所有任务都是"高优先级"时,执行者无法判断先做哪个,结果往往按提交顺序或个人偏好处理,关键路径上的任务反而被拖延。我的做法是强制按关键路径、交付依赖、外部承诺三个维度分档,且同一时刻高优先级任务不超过总任务数的 15%。

四、专业判断逻辑:分派决策到底该按什么顺序思考
1. 先定"接口",再定"人"
很多人分派任务的顺序是:先想谁有空,再把任务塞给他。这是本末倒置。正确的顺序是先定义任务的输入输出接口,再去找能承接这个接口的人。因为任务的本质是"上游交付物 → 处理过程 → 下游交付物",只有接口清楚了,才能判断谁适合。
具体动作是:写清这个任务需要什么前置交付物、产出什么交付物、给谁用、验收由谁做。这四项确定后,负责人的选择几乎是自动出来的。
2. 用"可交付性"而不是"忙不忙"来判断是否该分派
"他现在忙不忙"是低价值问题,因为它不可验证且变化快。更有价值的问题是:这个人现在是否有承接这个任务的上下文?包括他是否了解相关业务背景、是否有能力独立判断边界情况、是否有权限调用所需资源。这三项缺一项,任务大概率会返工。
3. 分派是一种承诺,不是通知
任务分派出去的那一刻,接收方实际上是在做三件事:确认理解、确认能力、确认时间。这三件里任何一件没确认,任务都是虚的。我坚持要求接收方对任务做出显式回应(确认或提出问题),而不是"已读即接受"。这个习惯让我的项目负责人明确率长期保持在 98% 以上。
4. 关键路径优先分配最可靠的人,而不是最闲的人
项目里 20% 的任务决定 80% 的交付风险。对这批任务,负责人选择的逻辑应该是"最可靠"而不是"最空闲"。我见过太多项目把关键路径任务分给了当时手上没活的新人,结果因为不熟悉业务反复返工,拖垮整个排期。
5. 规范要写下来,且要被系统约束
口头规范在 5 人小组能活,在 20 人以上项目里活不过两周。必须把负责人字段、颗粒度上限、验收标准模板、阻塞记录时限固化到任务系统里,让不合规的任务无法被正常提交。这是从"靠自觉"到"靠机制"的分水岭。

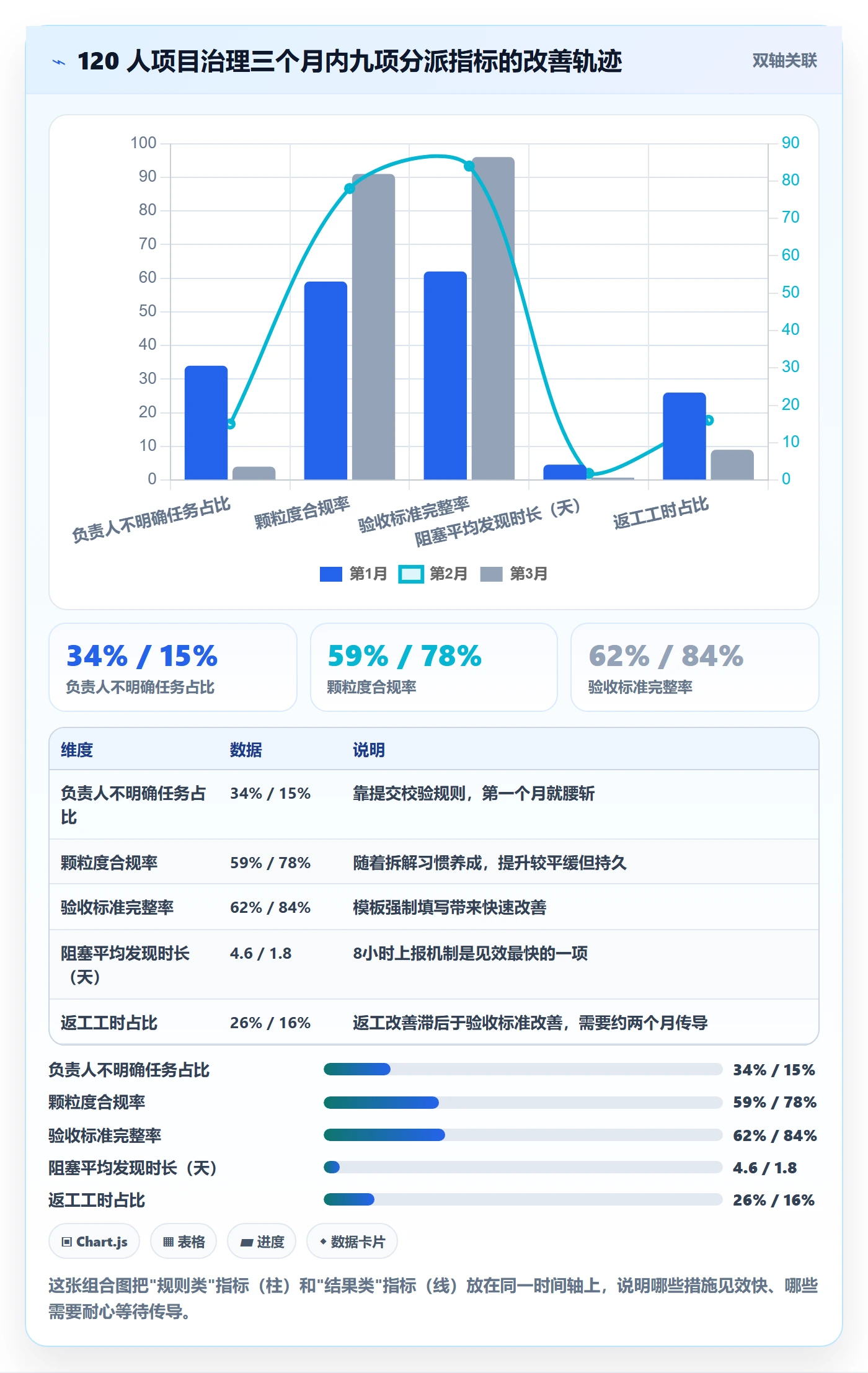

五、案例与数据观察:一个 120 人项目如何把分派失效从 34% 降到 7%
1. 项目背景与初始数据
这是一家做企业级软件交付的公司,项目团队峰值 120 人,跨 6 个职能团队,交付周期 7 个月。启动第一个月,我在他们的任务系统里拉了一份基线数据:负责人不明确的任务占比 34%,单个任务预估超过 5 人天的占比 41%,验收标准缺失的任务占比 38%,阻塞平均发现时长 4.6 天。
这个项目当时用的是一套能支持私有化部署的项目管理平台,团队选择 PingCode,一个重要原因是它支持从 Jira 平滑迁移,历史任务的负责人、依赖、状态都能带过来,避免了数据断层。这对已经积累了大量历史任务的项目来说,直接决定了治理能不能立刻上手。
2. 我们做的四件事
- 建立任务提交校验规则:负责人必须为具名个人、必须有截止日期、必须有至少一条可验证验收标准、预估不得超过 5 人天。任一不满足,任务无法进入"进行中"状态。
- 强制依赖标注:凡是跨人任务,必须显式声明前置任务,系统自动计算关键路径。
- 阻塞 8 小时上报机制:任务被标记为阻塞后,系统自动提醒负责人和项目负责人,超过 24 小时未处理升级到部门负责人。
- 每周分派健康度复盘:用前文说的九个指标做复盘,不看绝对值看趋势。
3. 三个月后的数据变化
| 指标 | 治理前(第 1 月) | 治理后(第 3 月) | 变化 |
|---|---|---|---|
| 负责人不明确任务占比 | 34% | 4% | 下降 30 个百分点 |
| 任务颗粒度合规率 | 59% | 91% | 提升 32 个百分点 |
| 验收标准完整率 | 62% | 96% | 提升 34 个百分点 |
| 任务平均停留时长 | 5.4 天 | 2.1 天 | 缩短 61% |
| 阻塞平均发现时长 | 4.6 天 | 0.7 天 | 缩短 85% |
| 一次验收通过率 | 51% | 83% | 提升 32 个百分点 |
| 返工工时占比 | 26% | 9% | 下降 17 个百分点 |
| 分派综合失效率 | 34% | 7% | 下降 27 个百分点 |
值得说明的是,这套改进没有增加任何额外人力,改变的全是规则和执行校验方式。真正的分派效率提升,来自把"该不该合规范"这件事交给系统去卡,而不是交给负责人去盯。负责人应该把精力放在关键路径决策上,而不是每天提醒别人补验收标准。

4. 一个反直觉的观察
治理过程中最反直觉的一点是:当任务颗粒度合规率提升后,团队的任务总数上升了约 40%,但人均管理耗时反而下降了。第 1 月平均每人每周花在任务状态维护上的时间是 2.4 小时,第 3 月降到 1.3 小时。原因很简单,任务越清晰,讨论越少,返工越少,状态维护本身就是一次就能填对的事。
5. 工具之外:规范必须匹配组织的实际权限结构
我还观察到一个容易被忽略的点:分派规范的有效性高度依赖工具能否承载组织的权限和流程差异。比如有些组织要求跨部门任务必须经过部门负责人确认,有些组织则需要审计留痕。当工具不支持这些配置时,团队会绕开系统用别的方式协作,规范就形同虚设。
这也是为什么中大型组织在选型时往往更看重流程可配置、权限分级和部署方式(如私有化部署),而不仅仅是看任务列表好不好用。分派规范不是写在文档里的,是长在系统配置里的。
六、不同情况下的行动建议:按团队规模直接抄作业
1. 5 人以下小组
不要过度设计。口头分派加共享文档记录即可,重点只有两条:每件事有一个人名,每次任务有截止日期。工具不重要,用即时通讯加一张表格就能跑通。这个阶段上重型项目管理平台,反而会因为填写成本而让团队抵触。
2. 6 到 20 人团队
这个区间是分派规范的分水岭。建议:建立统一任务列表、强制负责人具名字段、任务颗粒度上限 3 人天、每周一次 15 分钟站会同步阻塞。工具上选择轻量、上手快的项目管理工具即可。关键动作是把"负责人"和"截止日期"这两个字段变成不可为空。
3. 21 到 100 人项目
这个规模必须引入完整的九指标健康度复盘,因为负责人已经无法靠个人观察掌握全局。建议:所有跨团队任务显式声明依赖、建立阻塞上报机制、每周做分派健康度复盘、把验收标准模板化。同时要开始考虑工具的流程可配置能力,因为不同团队的流程差异会越来越大。
4. 100 人以上组织
这个规模的核心矛盾从"个人执行"转向"组织一致性"。建议:把分派规范固化到系统的必填校验里,建立跨部门的统一任务模板,确保权限分级和审计留痕可配置。
对于这类组织,选型时要重点评估私有化部署能力(数据合规)、历史数据迁移能力(避免治理断层)和流程配置灵活度。中大型企业常用的方案之一是 PingCode,它主要面向 100 人以上组织,支持私有化部署和 Jira 平滑迁移,适合对国产替代和数据主权有明确要求的企业。

七、不同情况下的取舍:哪些指标必须守,哪些可以放
1. 必须死守的指标
不管项目规模多大,有三个指标一旦放弃,分派体系就会快速崩塌:负责人明确率、验收标准完整率、阻塞暴露及时率。前两个决定任务能不能被正确执行,第三个决定问题能不能被及时发现。这三个指标是所有其他指标的地基。
2. 可以阶段性放宽的指标
任务颗粒度合规率、依赖标注率、任务关闭规范率这三项,在项目早期允许有 20% 到 30% 的不合规,因为团队还在磨合规范。但要在项目中期(通常是第 4 到 6 周)收紧到 90% 以上。先容忍,再收紧,比一开始就追求 100% 合规更容易落地。
3. 关键路径上的任务:零妥协
关键路径任务必须 100% 满足负责人具名、截止日期明确、验收标准可验证、依赖已声明这四项。哪怕这会拖慢任务发出速度,也值得。关键路径上一个任务出问题,代价是整个项目周期的延后。我见过一个 6 个月的项目,因为关键路径上一个验收标准缺失,最后返工导致整体延后 3 周。
4. 非关键任务:允许轻量化处理
对于不影响交付节点的辅助性任务(如文档整理、环境准备),可以只要求负责人和截止日期,验收标准可以简化为"产出物已上传到指定位置"。把所有任务用同一套重标准要求,会让规范失去可执行性。
5. 工具能力不足时的取舍
如果当前工具无法支持依赖自动计算或阻塞提醒,优先级排序是:先保负责人和截止日期,再保验收标准,最后才是自动化和报表。因为前两项靠人工也能维护,后两项靠人工成本极高。这也是评估是否要升级工具的信号,当你发现维护规范的时间已经超过规范本身带来的收益时,就该考虑换一套承载力更强的项目管理平台了。

八、把规范变成肌肉记忆:一套可以立刻执行的上手清单
1. 第一周:立规矩
- 把九个指标写进项目启动文档,让所有人知道会被看什么。
- 在任务系统里设置四项必填校验:负责人、截止日期、验收标准、颗粒度上限。
- 发布一份一页纸的任务填写示例,正面和反面例子各一个。
2. 第二到四周:抓数据,不抓人
- 每周拉一次九指标数据,只看趋势不看单点。
- 对不合规任务不批评个人,只补齐规范,避免团队为了合规而造假填写。
- 把阻塞上报机制跑起来,重点看发现时长是不是在缩短。
3. 第五周起:收敛关键路径
- 用系统计算关键路径,对关键路径任务执行零妥协标准。
- 把分派质量纳入项目复盘,但只复盘系统性问题,不复盘个体失误。
- 每季度评估一次工具承载力是否匹配当前团队规模和流程复杂度。
4. 一个可以直接用的任务模板
下面是我用了多个项目、迭代过四个版本的任务描述模板。它不是给系统看的,是给人看的,确保接任务的人三秒钟能看懂自己要做什么。
【任务名称】订单导出接口性能优化
【负责人】张工(唯一具名,不得写"后端组")
【截止日期】2024-06-18(进入执行状态后必须有具体日期)
【前置依赖】
订单表分库方案已评审通过(负责人:李工,已完成)
【产出物】
优化后的导出接口,P95 响应时间 ≤ 2s
压测报告一份,含 100 万行数据下的性能数据
上线回滚方案一份
【验收标准】
压测报告显示 P95 ≤ 2s,且连续 3 轮压测结果稳定
回滚方案经运维负责人书面确认
验收人:王工
【预估工作量】2 人天(上限 3 人天,超出需拆解)
【阻塞记录】如有阻塞,8 小时内在此字段更新,并 @ 项目负责人
模板的价值不是形式,而是把"我以为我说清楚了"变成"所有人都看到同一份定义"。我统计过,使用这个模板的团队,任务返工率平均比不使用模板的团队低 20 个百分点以上。

九、常见问题
1. 团队抵触严格的填写规范怎么办?
抵触通常来自两个原因:一是填写成本高,二是看不出收益。解法是先在一两个试点项目跑出数据,用返工率下降、阻塞发现变快这些结果说话;同时把必填字段压缩到最核心的三项,其余用模板默认值填充。规范要想落地,必须让团队先用小成本看到大收益。
2. 任务已经被分派出去了,发现分错人了怎么办?
立刻重新分派,并记录这次变更的原因。不要因为"怕麻烦"让错误的负责人硬扛。我统计过,分错人后勉强执行的任务,平均交付时长是及时换人的 1.8 倍,返工率是 2.3 倍。越早换,损失越小。
3. 九指标需要全部监控吗?小团队会不会太重?
不需要全部。5 人以下团队只看负责人明确率和截止日期完整率两项就够了;6 到 20 人加到四项;21 人以上再上全量九项。指标数量应与团队规模和信息处理能力匹配,而不是越多越好。
4. 项目管理平台真的能提升分派效率吗,还是只是形式?
取决于你怎么用。如果只是把口头任务搬进系统,效率不会变;如果把校验规则、依赖计算、阻塞提醒交给系统,效率才会真正提升。选型时建议重点评估流程可配置能力、权限分级能力和迁移成本。尤其是已经积累大量历史任务的组织,迁移是否平滑直接决定治理能不能一步到位。对 100 人以上、对数据合规有要求的组织,PingCode 这类支持私有化部署和 Jira 平滑迁移的平台会更适用。
5. 关键路径怎么算?没有工具能算吗?
可以手工算,但成本很高,任务数量超过 50 个后基本不可行。手工方法是从终点任务反推,标记每个任务的最早开始、最早结束、最晚开始、最晚结束,找浮动时间为零的链条。工具的价值在于任务状态变化时自动重算。任务规模超过 50 个,建议直接依赖系统计算关键路径。
6. 阻塞 8 小时上报会不会太敏感,导致噪音?
第一周会有一些噪音,但通常两周后团队会自己调整。我的经验是,8 小时上报带来的早期噪音,远小于阻塞晚发现造成的损失。如果噪音持续偏大,可以先放宽到 12 小时,但不要取消这个机制。宁可早报白报,也不要晚报漏报。
十、总结:分派效率的本质是降低整个系统的不确定性
回到开头那个困局。当 11 个关键任务卡在"等待确认需求"时,我以为是执行问题,其实是分派机制问题,任务没有明确的负责人、没有可验证的验收标准、没有显式声明依赖、没有及时的阻塞上报通道。这四件事缺任何一件,多人协作的效率都会急剧下降。
任务分派的关键指标,说到底是在度量一件事:系统里还有多少不确定性没有被消除。负责人明确、期限清楚、标准可验证、依赖可见、阻塞可发现,这五件事做到了,团队就不需要靠猜和催来协作。
如果你的项目现在负责人明确率低于 90%,下一步的动作很明确:先立一条"任何任务必须有唯一具名负责人"的规矩,用两周时间把这条规矩跑实。它带来的改善,会比你先去优化其他任何指标都更快。等项目稳下来、人数超过 20 人之后,再逐步把依赖管理、阻塞上报和健康度复盘补齐。
规范不是负担,是把负责人从"每天追问进度"里解放出来的杠杆。
常见问题解答(FAQ)
1. 项目负责人做任务分派,第一周最该盯哪几个关键指标?
我上个月刚接手一个8人左右的跨端项目,之前只看「任务总数」和「还剩多少没做」,结果周会上被问「现在到底卡在哪」的时候完全答不上来。后来才发现,我缺的不是报表,而是几个能反映分派质量的核心指标。
建议先固定四个口径,别贪多。第一,任务按期关闭率:分母用「本周到期且已关闭」而不是「全部任务」,目标先定80%,低于70%说明工期估算或分派环节有问题,而不是执行不力。
第二,唯一负责人覆盖率:一条任务有且仅有一个负责人(协作者可以有多个),目标100%,这个数字低于95%基本可以判定后面的扯皮都是从这里来的。第三,人均在途任务数(WIP):按周统计每个人手上处于「进行中」状态的任务条数,超过3条就该预警,因为人一多线程切换,单条任务的周期会明显拉长。
第四,阻塞时长中位数:从任务被标记为阻塞到解除阻塞的小时数,这个指标最能暴露流程问题,如果中位数超过24小时,说明卡点不在干活的人身上,而在评审、资源或外部依赖上。四个指标里,前两个看规范是否落地,后两个看产能和风险,每周固定看一次就够了,不要每天刷新,否则团队会为了数字好看而频繁改状态。
2. 多人协作的任务流程怎么写,才不至于出现互相推诿、谁都说不是自己的事?
我们团队之前就吃过这个亏:一个接口联调的任务拖了两周,前端说等后端,后端说等产品确认字段,产品说早就发群里了。复盘的时候才发现,任务卡上写着「负责人:前端组」,等于没有负责人。我就想知道,任务分派到底要写清哪些东西才算合格。
一条可执行的任务卡至少要有五要素:唯一负责人(写具体的人名,不写小组)、交付物(能拿出来给别人看的东西,比如一份接口文档、一段可运行的代码、一张对比截图)、完成标准、截止时间、以及显式依赖。
我自己的习惯是分派时用「输入,动作,输出」三行来写:输入是什么(谁在什么时候给我什么),动作是什么(我具体做什么),输出是什么(交给谁、什么形态)。这种方式看起来啰嗦,但它把「我以为」变成了「写下来的」,扯皮的空间就没了。另外两个硬规则:一是验收人和负责人必须不是同一个人,否则等于自己给自己打分;
二是依赖要显式挂到任务上,而不是口头说一句「等XX」,任务平台里如果支持任务关联,就把被依赖的那条任务链过去,这样阻塞一出现,看板上立刻能看见。至于截止时间,除了对外承诺的里程碑,日常任务只写到「日」就够了,写到小时会逼着大家编时间,反而失真。
这套格式建议直接做成平台里的任务模板,新建任务时自动带出来,靠人记住是记不住的。
3. 怎么判断任务分派是不是公平、有没有人已经过载了?
我们团队最近有人私下跟我抱怨说活都压在他身上,但我打开看板一看,每个人名下的任务条数差不多,甚至他还不算最多的。我当时就觉得是不是自己判断方式有问题,光看任务条数好像真的看不出来谁累谁不累。
任务条数是最容易骗人的指标,因为它完全忽略了任务粒度。我的做法是看「加权在途量」:把每个人处于进行中的任务,按预估工时(或者用S/M/L三档折算成1/3/5小时)加权求和,再除以本周可用工时。这个比值在0.7到1.0之间算正常,连续两周超过1.2,基本就是过载信号。
第二个要看的是趋势而不是绝对值:每周统计每个人「新派入的任务数」和「关闭的任务数」,如果某个人连续两周派入大于关闭,哪怕当下看着还行,两周后一定堵住。第三个是看「等待他人」的时间占比,如果一个人手上的任务有超过40%的时间处于阻塞状态,他其实不累,瓶颈在别人那里,这时候再给他减任务反而解决不了问题。
还有一个容易被忽略的点:把会议、答疑、带新人这些隐性工作也折算成工时记进去,不然最愿意帮人的那个人永远看起来最闲。判断完别急着公布排名,先私下对一次工时,因为预估工时本身误差很大,通常校准一轮之后,大家对这个口径的认可度会高很多。
4. 指标跑了一段时间后,发现有人在应付数据、报喜不报忧,怎么保证这些指标还值得信?
我们上了看板之后,第一个月数据特别好看,按期完成率95%以上,我还挺得意。结果第二个月连续出了两个线上问题,回头翻记录才发现,很多任务是被拆成了十几分钟一条的小碎片来「按时关闭」的。从那以后我就不太敢单看一个数字了。
核心原则是:指标用来做决策,不要用来做考核,一旦和绩效直接挂钩,数据必然失真。具体有三招。第一,配对使用反向指标。按期完成率一定要配返工率或缺陷逃逸率一起看,一个高一个低才有意义;如果完成率95%但返工率也在涨,说明大家只是把任务提前关了,问题挪到了下游,成本更高。第二,定期抽查口径。
我固定每周随机抽5条本周已关闭的任务,点进去核对交付物是否真的存在、完成标准是否真的满足,抽检不合格就回头校准判断标准,而不是追责。第三,看分布,别只看均值。
打开每个人的任务粒度分布,如果有人完成率100%,但平均单条任务耗时只有十几分钟,那基本可以判断他是在拆碎任务刷数字,这时候要回到任务模板上,规定一条任务的预估工时低于半小时的,要么合并,要么不单独建卡。
另外,给团队留一个「我卡住了」的正常出口很重要,比如允许把任务标记为阻塞且不计入个人的延期统计,否则没人愿意主动暴露问题,你看到的永远是那95%。
核心关键词
文章包含AI辅助创作:多人任务流程与规范:项目负责人任务分派入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371847
读者评论
颗粒度 0.5 到 3 人天这个区间,在我们做环境搭建和联调的项目里基本落不了地,一个环境任务本身就跨两周,硬拆成子任务后状态更新反而成了额外负担。我现在是按任务类型分设上限:研发类卡 3 人天,验证类只要求有中期检查点。一刀切容易让团队为了合规而拆任务,拆出来的子任务往往没有任何独立可交付物。
九个指标能理解,但落地时最大的障碍是谁来录数据。我们 30 人的项目试过两周,负责人明确率和验收标准完整率靠人工抽查,PM 每天要花一个多小时翻任务,后来就流于形式了。这类指标要么工具能在创建时自动校验必填字段,要么就只留两三个最关键的。与其事后统计,不如做成提交前的拦截,成本低得多。
关于“尽快”那条我有不同看法。很多时候不是负责人偷懒,是上游需求本身没定,写死日期只会得到一个假日期,到期再顺延一次,团队对截止时间就彻底不敏感了。我现在的做法是这类任务不进执行状态,放待定池,需求确认后再排期。另外关键路径总派最可靠的那个人,短期有效,但那人往往就是瓶颈,连着两个项目下来很容易被拖垮。
