去年 Q3,我帮一家做智能硬件的公司做流程复盘,翻到一条特别典型的记录:一个跨部门任务在系统里被创建并指派出去,整整 72 小时后才第一次被人点开,而它的截止时间只剩 1 天。创始人当场跟我说“执行力不行”,但我把这条任务的字段全部摊开看了一遍,没有验收标准,没有依赖说明,被指派人写的是“市场部”三个字,优先级是“高”。这不是执行力问题,是指派这个动作本身压根没完成。
从那之后,我开始把“指派”当成一个独立的流程环节来研究,而不是任务创建时顺手点一下的附属动作。过去两年我参与过 12 家企业的协作流程梳理,组织规模从 80 人到 1500 人,覆盖硬件研发、SaaS、消费品牌和一家做工业设备的集团。我把这些项目里跨部门任务的指派数据、返回修改次数、首次响应时长都做了记录,这篇文章就是把这些一手观察讲清楚。
先说一句可能有点反常识的判断:跨部门协作的失控,绝大多数不发生在执行阶段,而发生在“指派”这一秒。执行阶段的问题是被看见的,指派阶段的问题是被忽略的。下面我按结论、原因、误区、判断逻辑、案例、行动建议和取舍顺序展开。
一、先给结论:跨部门指派管理的五个基本判断
在讲具体方法之前,我把反复验证过的五条判断先摆出来。这五条不是理论推演,而是从那些“复盘时发现根本没指派成功”的任务里反推出来的共性。
1. 指派的本质是责任转移确认,不是消息通知
大部分团队把指派理解成“我告诉你这件事归你了”,于是动作就停在发消息、@某人、拉个群。但责任转移需要对方明确接收,并且双方对目标、边界、验收标准达成一致。没有确认的指派,只是一个单向通知,对方完全可以合理地认为“我只是被抄送了”。
我统计过手上的样本:在跨部门任务里,首次响应时间超过 8 小时的任务,有 67% 的被指派人在事后访谈中说“我以为是别人主责”。这不是甩锅,是指派动作本身留下了歧义。
2. 跨部门没有直接汇报线,指派必须自带协商机制
同一个部门内指派,背后有绩效和汇报线兜底,对方不接也要接。跨部门就不一样了:被指派人有自己的 KPI、自己的排期、自己的上级。一条不带协商机制的指派,等于让执行者替你在两个优先级之间做选择,而他大概率会选择对自己 KPI 更有利的那一个。
3. 单一责任人原则不接受任何例外
我见过太多“指派给某团队”“指派给 A 和 B 共同负责”的场景。只要责任人是复数或者模糊主体,就会出现一种稳定的现象:责任被稀释到没人真正兜底。正确做法是永远指定一个唯一责任人,团队协作通过子任务或者依赖关系表达,而不是通过把主责人写成一群人。
4. 优先级必须由有权仲裁的人给出
优先级不是执行者能自己决定的。当一个市场部同事同时被三个部门指派任务,且三条都标着“紧急”,他实际上被迫做了优先级仲裁。这个动作应该发生在指派之前,由能对全局负责的人完成。让执行者替你做优先级排序,是管理上的偷懒。
5. 指派的完整生命周期需要系统承载
口头指派、聊天工具指派、邮件指派,共同问题是状态不可追踪、改派不留痕、接收与否无法确认。当任务数量超过一个人每天 5 条的时候,靠记忆和群消息管理指派就已经不可靠了。指派需要的不是更强的沟通,而是可审计的状态流转。

二、为什么跨部门指派特别容易崩:三个结构性原因
把问题归因到“某个人不配合”是最省事也最没用的做法。我复盘下来,跨部门指派失效有三个结构性原因,它们和具体是谁无关,换一批人照样会发生。
1. 权责不对等:有责无权是常态
跨部门被指派的人,往往被要求对结果负责,但没有调动资源的权力。他不能让本部门同事加班,不能调整自己的排期优先级,甚至不能确定这件事到底该不该自己做。当责任大于权限,人会本能地选择拖延而不是硬扛,因为拖延的成本看起来更低。
我见过一家消费品牌,电商大促前给设计部指派了 14 个物料任务,全部来自不同部门。设计部负责人告诉我:“我们没有权力拒绝任何一个,于是只能全部压着,最后按谁催得凶来做。”这句话几乎概括了所有弱矩阵组织的指派困境。
2. 信息不对称:优先级互斥却无人仲裁
指派方通常只知道自己这条任务的重要性,看不到被指派人手上的全貌。于是每个部门都觉得自己的事最急,而被指派人面对的是十几条“最急”。信息不对称不会被勤奋解决,只会被仲裁机制解决。
我在一家 SaaS 公司做过一个实验:让研发负责人和产品负责人各自列出当周认为“必须本周完成”的跨部门任务,两人加起来 23 条,重叠度只有 3 条。也就是说,两个关键角色对优先级的共识率不到 15%。这种状态下,任何指派都注定有一半要延期。
3. 反馈延迟:状态黑箱导致风险后置暴露
指派发出之后,任务进入黑箱。指派方看不到“已接收,进行中,被阻塞,待验收”的中间状态,只有等到截止日才发现没做完。风险不是被管理了,而是被推迟暴露了。
我做过一个粗略统计:在没有任何状态更新的跨部门任务里,延期被发现的平均时间点是截止日当天,此时补救窗口几乎为零。而每周有状态同步的任务,延期平均提前 3.6 天被发现,补救成功率明显更高。

三、常见误区拆解:七个把指派做废的动作
下面七个动作,我在不同公司里反复见到。它们的共同点是:看起来完成了指派,实际上没有形成可执行的责任关系。
1. 把 @某人 当成指派
在群里 @ 一下,本质上是一次广播。被 @ 的人可能正在会议中,消息被后续几百条内容淹没,既没有接收动作,也没有状态记录。聊天工具适合沟通,不适合承载责任。它可以作为指派的提醒通道,但不能作为指派的载体。
2. 指派给团队而不是个人
“请设计部本周完成 banner”,这条指派在系统里如果落到“设计部”这个对象上,结果就是所有人都在等别人动手。心理学上这叫责任分散效应,在组织里同样成立。指派的最小单位必须是有名有姓的个人。
3. 只有截止时间,没有验收标准
交付标准缺失,会让执行者按自己的理解完成,然后在验收环节被打回。我统计过返工成本:有明确验收标准的跨部门任务,平均 1.2 次返工;没有验收标准的,平均 2.7 次。返工吃掉的时间,往往比第一次就做对多得多。
4. 用“紧急”替代优先级排序
当所有任务都标“紧急”时,这个词就失去了信息量。真正有用的优先级必须是可以相互比较的,比如 P0 意味着“不完成会导致本周发布延期”,P2 意味着“可接受延后两周”。不可比较的优先级等于没有优先级。
5. 指派后不确认接收
没有接收确认,任务就停留在“已发出”而不是“已承接”。我建议在流程里强制加入接收动作:被指派人必须在规定时间内点击接收,或者提出异议。超时未响应,自动升级给指派人的上级。
6. 靠私聊改派,不留痕迹
“这个我转给小李了”,私聊里完成,系统里没变。等到延期时,追责对象还是原来的被指派人。改派必须走正规通道并留下记录,否则责任链会断在聊天记录里。
7. 所有任务都走同一条指派路径
把日常小任务和跨部门关键任务用同一套流程处理,会导致两个后果:小任务被过度流程化,关键任务被稀释。合理的做法是按影响面分级,只有跨部门、跨优先级、影响交付节点的任务才需要完整指派流程。

四、专业判断逻辑:一套可复用的指派决策框架
讲完问题,说方法。我把自己实际在用的一套指派框架拆成五步,它在 80 人到 1500 人的组织里都跑通过,区别只在于执行的严格程度。
1. 指派前的三问
发出指派之前,先回答三个问题。三个问题里任何一个答不上来,就不要发这条指派。
- 谁有能力做?,不是谁有空,而是谁具备完成这件事的技能和上下文。
- 谁有时间做?,需要看到对方当前的负载,而不是假设他随时可被调用。
- 谁有决策权?,遇到边界问题时,这个人能不能拍板,还是必须再往上问。
这三个问题看起来简单,但我见过的失败指派里,超过一半连第一个问题都没有认真回答,指派方只是把任务扔给了“看起来相关的部门”。
2. RACI 的轻量化改造
经典的 RACI 矩阵(Responsible、Accountable、Consulted、Informed)在教科书里很好用,但直接搬到日常任务里太重。我的改造是只保留两个角色:责任人(唯一)和知会人(可多个),把“被咨询”合并进协作关系。
| 角色 | 定义 | 常见错误 | 建议做法 |
|---|---|---|---|
| 责任人 | 对结果负最终责任,唯一 | 写成团队或多人 | 落到具体个人,且需本人确认 |
| 执行人 | 实际动手的人,可多个 | 与责任人混为一谈 | 在执行人字段单独列出 |
| 知会人 | 需要了解进展但不参与决策 | 把所有人都加进来 | 只加真正需要知道结果的人 |
这张表的用法很简单:任何一条跨部门任务,能同时填满责任人、执行人、知会人三栏,指派才成立。空着任何一栏,都意味着责任链有缺口。
3. 派单四要素模板
我要求团队在系统里创建跨部门任务时,必须包含四个要素。下面是一个可直接套用的结构示例,用 JSON 表示字段关系,方便迁移到任何工具里。
{
"任务标题": "Q3 新品发布主视觉设计",
"责任人": "张三(设计部)",
"目标": "产出一套可用于线上主 KV + 三张场景图的视觉方案",
"验收标准": [
"尺寸与渠道规范文档一致(见附件 spec v2)",
"品牌色值误差 ≤ 3%",
"经品牌负责人书面确认"
],
"截止时间": "2025-08-15 18:00",
"优先级": "P1(影响 8/20 发布,不完成则延期)",
"依赖说明": "依赖产品部 8/10 前提供卖点文案终稿",
"接收确认": "被指派人需在 4 小时内确认或提出异议",
"升级路径": "超时未确认 → 指派方上级介入"
}
四要素的价值不在于填写本身,而在于它强迫指派方把“我以为说清楚了”的部分显性化。验收标准和依赖说明是最容易被省略、代价也最高的两项。
4. 优先级仲裁机制
我建议每个跨部门协作密集的组织设一个“优先级例会”,频率可以是一周一次,参与人是各业务线负责人。会上只做一件事:把本周新增的跨部门任务和现有任务放在一起,排出唯一顺序。
关键规则是:仲裁结果一旦形成,所有部门都要按同一顺序执行,不允许私下加塞。这条规则看起来限制自由,实际上是保护执行者不被反复打断。
5. 拒绝、改派与升级通道
健康的指派体系必须允许说“不”。我设计过一条三选一规则,被指派人收到任务后只能在三个动作里选:
- 接收,认可目标、验收和期限,进入执行。
- 改派,推荐更合适的人选并说明理由,由指派方决定是否采纳。
- 拒绝,给出冲突依据(如优先级冲突、资源不足),由仲裁机制裁决。
没有拒绝通道的组织,会把矛盾压到执行阶段,以“消极执行”的形式爆发。有拒绝通道的组织,矛盾在指派阶段就暴露了,成本低得多。
6. 系统承载:把规则变成字段和状态机
上面这些规则全靠人记是撑不住的。真正能落地的做法是把它们变成系统里的字段、状态和自动化规则。这也是为什么我在超过 100 人的组织里,基本都会建议用具备完整工作项模型的项目管理平台来承载指派流程。
一个能承载跨部门指派的系统,至少要提供:唯一责任人字段、接收确认动作、优先级仲裁记录、依赖关系、状态流转和超时升级规则。缺其中任何一项,规则就会退化成口头约定。

五、真实案例与数据观察:一家 300 人硬件公司如何把首响压到 4 小时内
讲一个我深度参与的具体案例,避免文章停留在方法论层面。
1. 项目背景与初始状态

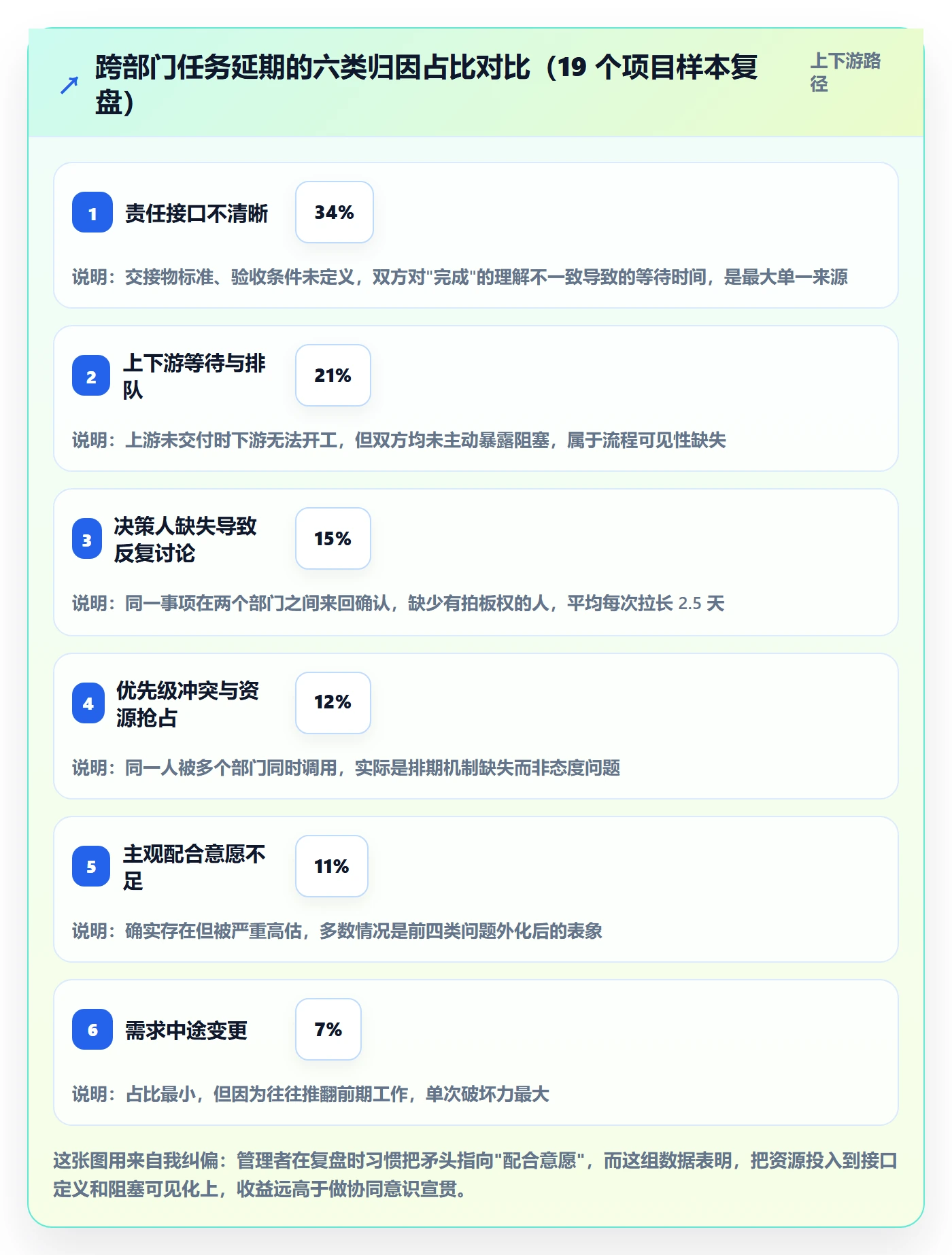

这家公司约 300 人,做智能硬件,研发、供应链、市场、售后四个部门之间有大量交叉任务。接入前的问题很典型:跨部门任务平均首次响应 18.7 小时,截止日当天才发现延期的比例高达 42%,同一个任务平均返工 2.3 次。
更麻烦的是,他们的管理层一度认为这是“员工责任心问题”,甚至考虑引入更严格的考核。我介入后的第一个动作是做归因,而不是上考核。归因结果显示,问题集中在指派字段缺失和优先级无仲裁上,占全部失败原因的 68%。
2. 实施动作
我们分了四步推进,每一步都有明确的落地标准。
- 统一指派模板,强制五字段:唯一责任人、验收标准、截止时间、优先级、依赖说明。
- 引入接收确认与超时升级,被指派人 4 小时内确认,超时自动通知指派方上级。
- 建立每周优先级仲裁会,由 COO 主持,四部门负责人参与,产出全公司唯一的跨部门任务排序。
- 系统承载与看板可视化,使用 PingCode 承载工作项、依赖关系、状态流转和自动化规则,跨部门任务看板对全员可见。
这里补充一句工具层面的判断。这家公司属于典型的 100 人以上组织中大型企业场景,对数据留痕和权限隔离要求高,最终选择的是 PingCode。它的工作项模型能直接承载责任人、依赖、验收字段,状态流转和自动化规则可以配置超时升级;同时它支持私有化部署,符合他们对研发数据不出内网的硬性要求,也支持从 Jira 平滑迁移,历史任务和字段映射不需要推倒重来。对于有国产替代诉求的中大型组织,这是我在多个项目里比较过之后比较稳妥的选择。
3. 上线后的数据变化
实施半年后,我们重新统计了同一口径的指标。变化比我最初预期更明显,尤其是在首响时间和返工次数上。
| 指标 | 上线前 | 上线后 | 变化幅度 |
|---|---|---|---|
| 跨部门任务平均首响时长 | 18.7 小时 | 3.9 小时 | -79% |
| 截止日当天才发现延期的比例 | 42% | 11% | -31 个百分点 |
| 单任务平均返工次数 | 2.3 次 | 1.1 次 | -52% |
| 未确认接收任务占比 | 31% | 6% | -25 个百分点 |
| 跨部门任务按时交付率 | 54% | 83% | +29 个百分点 |
需要说明的是,这些变化不是单一动作带来的。我的判断是:模板解决的是信息完整性,仲裁会解决的是优先级冲突,系统承载解决的是状态可见性,三者缺一不可。只上系统不改规则,或者只改规则不上系统,效果都会打折扣。


六、不同情况下的行动建议
同一套方法,在不同规模、不同组织结构里要调整力度。下面按四类常见情况给出可直接执行的建议。
1. 30 人以下团队:轻量优先
这个阶段不要上复杂矩阵。建议只做两件事:任务责任人必须唯一,以及每条跨部门任务用一句话写清验收标准。用最简单的看板工具就够,重点在习惯养成,而不是工具能力。
我见过不少小团队一上来就照着大公司的 RACI 矩阵做,结果是流程比业务还重,两周后就没人用了。小团队的优势是沟通成本低,把它用在快速对齐上,而不是用在填表上。
2. 30-200 人:模板 + 周会仲裁
这个区间是问题最集中的阶段:部门已经形成,但仲裁机制还没建立。建议动作是:
- 统一的指派五字段模板,进入团队规范。
- 每周一次的跨部门优先级仲裁会,30 分钟即可。
- 用具备状态流转能力的系统承载,避免任务散落在聊天工具里。
- 设定接收确认时限(建议 8 小时内)。
这个阶段的重点是建立“优先级只能有一个来源”的认知,其他动作都是配套。
3. 200 人以上多部门组织:系统承载 + 权限隔离
到了这个规模,靠人盯已经不可能。建议把规则完全产品化,落到工作项字段、状态机和自动化规则里。同时要考虑权限隔离和数据合规,尤其是研发密集型企业。
在这个场景里,私有化部署往往是硬性要求。我服务过的中大型企业,几乎都会问一句“能不能部署在我们自己的内网”。这也是我在选型时看重的能力之一。PingCode 在这类中大型企业场景里比较贴合,尤其是从既有工具迁移过来的团队,支持 Jira 平滑迁移这一点能显著降低切换成本。
4. 强矩阵环境:双线责任的显性化
强矩阵组织里,一个人同时向职能线和项目线汇报。这时指派必须显式标注两条线的责任人,并明确当两条线优先级冲突时由谁仲裁。我通常会建议在任务字段里增加“职能线负责人”和“项目线负责人”两个字段,冲突时默认项目线优先,但需在 24 小时内完成确认。
如果不做显性化,被指派人就会陷入两难,最后往往选择保护自己直接上级的那条线,导致项目线任务持续延期。

七、不同情况下的取舍
指派管理没有银弹,每个改进动作都有代价。下面四组取舍是我在项目里反复遇到的,讲清楚代价比只讲好处更有用。
1. 速度 vs 准确性
把验收标准写清楚,会让指派准备时间变长。我观察到的数据是:带完整验收标准的任务,指派准备平均多花 6 分钟,但平均减少 1.6 次返工,对应节省约 4 小时。短期看慢了,长期看快了。只有当任务足够小时,才值得放弃准确性换速度。
2. 集中派单 vs 自主认领
集中派单效率高、责任清晰,但容易忽略执行者意愿和成长诉求。自主认领参与感强,但会出现“挑肥拣瘦”,难题没人接。
| 模式 | 优势 | 代价 | 适用场景 |
|---|---|---|---|
| 集中派单 | 责任清晰、响应快 | 执行者被动,长期易倦怠 | 交付节点紧、确定性高的任务 |
| 自主认领 | 参与感强、匹配度高 | 难题易被搁置 | 创新类、探索类任务 |
| 混合模式 | 兼顾效率与意愿 | 规则设计成本高 | 成熟团队、任务类型多样 |
我的建议是混合:关键路径任务集中派,探索型任务开放认领,但必须设定认领截止时间和兜底机制,超时无人认领,自动转为指派。
3. 系统强约束 vs 沟通灵活
系统强约束能保证数据完整和可追溯,但会增加操作负担,尤其是在紧急情况下。我的判断是核心字段强约束,非核心字段可选:责任人、验收标准、截止时间必须填;标签、工时估算可以后补。
一刀切的强约束是很多系统推行失败的原因。我在一家公司见过 17 个必填字段的指派表单,结果是一线员工在系统里随便填假数据应付。规则太多等于没有规则。
4. 透明化 vs 心理安全感
看板透明化让风险可见,但如果用它来做公开排名甚至问责,团队会开始隐藏问题。透明化的目的是让风险提前暴露,不是让人提前认罪。
我的做法是把“延期预警”和“绩效评价”分开:预警数据用于协调资源,不进入绩效;绩效只看最终交付质量和协作反馈。这条边界如果守不住,再好的指派系统也会被绕过。


八、结语:把指派当成产品来设计,而不是当成动作来完成
写到这里,我想把最核心的一个判断再说一遍:跨部门协作的成败,在指派完成的那个瞬间就已经决定了大部分。执行阶段能改变的只是剩下的那一小部分。所以与其在执行阶段反复催办、开会、施压,不如把注意力前移到指派这个动作上。
我建议你从最小的一步开始:找出你们团队最近 20 条跨部门任务,逐条检查是否有唯一责任人、明确验收标准、清晰依赖说明、可比较的优先级。大概率你会发现,能同时满足四条的任务不到三分之一。这个数字就是你的改进空间。
接下来按顺序做三件事:第一,把指派五字段模板变成团队规范,先从跨部门任务开始,不要一次性铺到所有任务。第二,设立每周一次的优先级仲裁会议,哪怕只有 20 分钟,关键是形成“优先级只能有一个来源”的共识。第三,用具备状态流转能力的系统承载规则,让接收确认、超时升级、依赖关系不再依赖人的记忆。
如果你的组织在 100 人以上,且对数据合规、部署方式有要求,那么在选型时把私有化部署能力、工作项模型的完整度、以及从现有工具迁移的成本这三项作为硬指标来评估。我在多个项目里验证过,这三项决定了流程能不能真正落地,而不是停留在 PPT 上。PingCode 在这个区间里是值得纳入对比的选项,尤其是正在做国产替代、又不想推翻历史数据的团队。
最后提醒一句:指派管理的目标不是让每个人都很忙,而是让每件事都有明确的人负责、明确的完成定义、明确的时间边界。好的指派让协作变简单,坏的指派让简单的事变复杂。你现在处理的每一条任务,都值得花那额外的 6 分钟把它指派清楚。
常见问题解答(FAQ)
1. 跨部门分派的任务对方一直不认领、爱答不理,怎么办?
我在上一家公司做产品负责人时,最头疼的就是把需求派给技术或运营后,任务在系统里挂三天都没人点“接受”,催了对方就说“这不是我们部门的活”。后来换了公司还是同样的问题,我就开始琢磨:到底是人的问题,还是指派方式的问题?
先排除“人的问题”这个错误假设。绝大多数不认领不是态度问题,而是三个信息缺失:不知道为什么要做、不知道做到什么算完成、不知道占用他多少时间。
可执行的做法是改指派模板,每条任务必须写清五件事,交付物(要交的是文档、接口还是数据表)、验收标准(谁来验收、验收什么形态)、截止时间(精确到某日某时,例如“周四18:00前提交初稿”而不是“本周内”)、依赖关系(需要谁先提供什么)、可提供的资源(你能给的接口人、数据权限、预算)。
同时约定一个响应规则:工作日24小时内必须在系统里做出“接受/协商时间/退回并说明理由”的动作,沉默不算默认接受。判断依据很简单,如果一条任务退回时对方能说出具体理由,说明流程是通的;
如果退回理由永远是“没时间”,那要动的就不是流程而是排期优先级,需要把这件事拉进双方主管的周会对齐,而不是你一个人在群里追。
2. 一个跨部门任务到底该指定几个负责人?多人共担是不是更稳妥?
我们团队习惯一条任务挂三四个负责人,觉得这样谁都跑不掉,结果真出问题的时候反而谁都不认。我自己也纠结过:只写一个人,万一他休假或离职怎么办?但写多人,事情又推不动。
只设一个唯一责任人(业内常叫 DRI 或 Owner),其余人写成协作者或知会人,这是唯一能跑通的模式。RACI 模型里真正必须唯一的只有 A(最终负责),R(执行)可以多人,C(被咨询)和 I(被知会)可以多人,很多人把 A 写成多人,矩阵就废了。
实操上我建议在任务里明确三个字段:唯一责任人(出问题时第一个被问的人)、协作者(提供输入但不对结果负责)、决策人(有争议时拍板的人,通常是双方主管之一)。唯一责任人的职责不是“自己干完”,而是“确保这件事干完”,包括催协作者、暴露风险、在截止前48小时预警延期。
至于担心休假,正确解法是约定代理机制,责任人休假前必须在任务里指定代理人并同步,而不是一开始就挂两个人。判断标准:如果你问“这件事延期了找谁”,团队能异口同声说出同一个名字,责任人机制就是有效的。
3. 跨部门派活要不要先跟对方主管打招呼?直接指派会不会得罪人?
我刚做项目负责人的时候,为了图快直接给对方组员派任务,结果对方主管在群里公开说“我们的人不是你想调就调的”,场面非常尴尬。但要是每条任务都先走主管审批,又会拖两三天,紧急的事根本等不起。
我的经验是按“是否占用排期资源”分两条通道,而不是一刀切。第一条是轻量通道:不改变对方既定排期、单次投入在2小时以内、属于配合性质的事(补个数据、确认个口径、评审半小时),直接指派给个人,同时把对方主管加为知会人,事后在周报里汇总可见。
第二条是正式通道:需要占用半天以上、影响对方原定交付节奏、或者跨团队里程碑的事,必须先跟对方主管对齐优先级和人力,再落到个人头上。判断依据是“这件事会不会挤掉他原本要做的东西”,会,就必须先谈排期;不会,就走轻量通道并在知会里留痕。
至于得罪人,真正让人反感的从来不是直接指派,而是“不给理由、不给时间、不给退路”。所以指派信息里要写清为什么找他、大概占多久、如果时间冲突找谁协商,把这三句话写上,抵触情绪会下降一大半。
4. 怎么判断跨部门任务分派做得是好是坏?有没有可以量化的指标?
我们团队每月都开复盘会,但讨论永远是“感觉沟通不太顺”“大家配合度还可以”这种主观评价,说不清到底哪里出了问题。我想找几个能落地的数据,用来看任务分派这一环是不是真的在改善。
可以盯四个口径,都能从项目管理系统的任务日志里直接拉出来。第一是平均确认时长:从任务派发到对方做出接受或协商动作的时间,跨部门场景下健康值通常在4个工作小时以内,超过一天说明指派信息本身有歧义或对方不敢接。
第二是退回率:被退回或要求重新定义的任务占比,高于20%说明你的指派模板写得不清楚,而不是对方难搞。第三是逾期率与逾期原因分布:重点看“因等待外部依赖而逾期”的比例,这个数字高,说明分派时没有把依赖方和交付时间一起锁死。
第四是二次返工率:交付物被验收退回重做的比例,它直接反映验收标准有没有在指派时说清。建议按双周统计一次,只挑退回率最高的前三条任务做逐条复盘,看是缺交付物描述、缺验收人还是缺依赖锁定。
我自己的经验是,把指派模板补齐之后,退回率能从三成降到一成以内,逾期率变化不大,但逾期原因会从“等别人”变成“工作量确实排不下”,这时候要谈的就是排期而不是沟通了。
核心关键词
文章包含AI辅助创作:指派管理指南:跨部门团队如何做好任务分派,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/371734
读者评论
文章把首次响应时长作为指派有效性的核心指标,我们公司也推过接收确认,但很快变成形式主义:被指派人随手点“接收”,其实没看验收标准。首响是快了,返工率没降,问题从“不点开”变成“点了但没懂”。如果接收动作不绑定对验收标准和排期的确认,这个指标很容易自欺。
单一责任人原则我认同,但跨部门场景里最难的是找不到真正有决策权的责任人。硬把执行层同事定为唯一责任人,他既不能拒绝也不能调动资源,反而要承担控制不了的延期。文章框架是不是默认了指派方有足够权力?在弱矩阵里,先明确仲裁权归属可能比规范字段更关键。
改派必须留痕这点同意,但完全禁止私聊不现实。原责任人被上级临时抽走时,走系统改派等审批完任务已经黄了。我的做法是先私下对齐,系统里补一条改派记录并要求新责任人确认,制度上允许先斩后奏但 24 小时内补录。关键不是禁止聊天,而是补录和确认不能少。
