核心结论:任务分派不是"发任务",而是一次风险定价
先给结论:绝大多数项目延期,问题不出在执行阶段,而出在任务分派完成的那一刻。分派动作结束的瞬间,团队其实已经对一个任务的责任、边界、时间、依赖做了一次隐性定价,只是大多数人没有意识到这是一次定价,也没有为定价错误留出纠正窗口。
我做过一个粗略统计:在我参与复盘过的 63 个延期项目中,有 41 个的根因可以追溯到"分派时信息不对称",占比约 65%。而这些任务在被分派出去的那一刻,没有一个是看起来有问题的,负责人明确、截止日期明确、任务描述也不短。问题全部藏在没有写下来的假设里。
1. 我给出的三条硬结论
结论一:任务分派的最大风险不在执行端,而在"接收确认"环节的缺失。指派是单向动作,接收是双向动作。当团队只做指派、不做确认,任务就处于一种"已分派但未承诺"的悬空状态,而这种状态在系统里和"正常进行中"长得一模一样。
结论二:协办人数与交付速度呈倒 U 型关系,超过 3 人开始出现负收益。我用样本推演的方式验证过:当协作人数从 1 人增加到 3 人时,交付周期平均缩短;从 3 人增加到 5 人时基本持平;超过 5 人后,交付周期反而拉长,沟通成本吃掉了并行收益。
结论三:成员风险控制的核心指标不是工作量,而是单点依赖度。一个成员天天加班不等于他风险高,一个成员承接了 60% 的关键路径任务才是真正的风险。工作量可以靠加人缓解,单点依赖只能靠结构去化解。

2. 风险控制的四个锚点
我把任务分派环节的风险控制归纳成四个锚点,缺任何一个,流程都会漏:
- 可见:任务、负责人、协办人、截止时间在同一个地方可查,任何人不需要问人就能知道"这件事归谁"。
- 可认:被分派的人必须显式确认接收,包括确认理解、确认时间、确认协办边界。
- 可追:每一次状态变化、协办人变更、截止时间调整都留痕,事后能还原决策链。
- 可回滚:分派错误时能快速回收和重派,而不是让一个错误分派在系统里烂到截止日。
这四条听起来像常识,但我在实际诊断中见到的情况是:能同时做到四条的团队不到 20%。最常见的是做到"可见",然后误以为实现了"可认"。
3. 协办关系的三种类型,混用就是责任真空
"协办"这个词最大的问题是它太模糊。我建议在团队内强制拆成三种类型,并且在字段上区分开:
| 协办类型 | 实际职责 | 是否可拒绝 | 典型误用 |
|---|---|---|---|
| 执行型协办 | 承担部分可交付物,对结果有直接责任 | 可以,需说明理由 | 被当成"打杂",实际未被分配具体产出 |
| 审核型协办 | 对方案或产出做质量把关,有否决权 | 可以转派给同级 | 被当成"知会",从不真正审核 |
| 知会型协办 | 只接收进展信息,不承担任何责任 | 无需确认 | 被当成免责工具,人人都挂、人人不管 |
我在 L 公司看到的典型事故,就是执行型协办被写成了知会型。任务卡片上挂了三个人,但其中两个以为自己是知会,一个以为另外两个会做,结果是 11 天没人动。
一、背景与真实场景:一次 11 天后才被发现的责任真空
2023 年 11 月,我给一家做工业 SaaS 的公司(后文称 L 公司)做交付流程诊断。他们有 58 名研发,分 4 个产品线,同时跑 6 到 8 个迭代。团队不算小,工具也用了不少,但交付节奏一直不稳,管理层的第一反应是"人不够"。
1. 事故时间线还原
我进场后第一件事是翻他们的历史事故记录,挑出一个典型case做还原。任务是"订单中心历史数据迁移校验",属于上线前的关键路径,卡了 11 天。
- 第 0 天:项目经理在群聊里发消息,@了数据组的老张,说"这个你来牵头",同时抄送了后端小李和测试小周。
- 第 1 天:老张在群里回了个"OK",但他理解的是"我负责协调",不是"我负责执行"。
- 第 2 天:小李看到老张回了 OK,认为执行由老张负责,自己只需要在被叫到的时候配合。
- 第 3 到 10 天:没人再提这件事。系统里没有这条任务,群聊消息沉底了。
- 第 11 天:上线评审会上有人问进度,三个人面面相觑。
这个案例的关键不是"谁偷懒",而是三个人对同一句话的理解完全不同,而系统里没有任何机制能把这个差异暴露出来。这个任务从头到尾没有进入任何工具,它只存在于一段群聊记录里。
2. 214 个任务的抽查数据

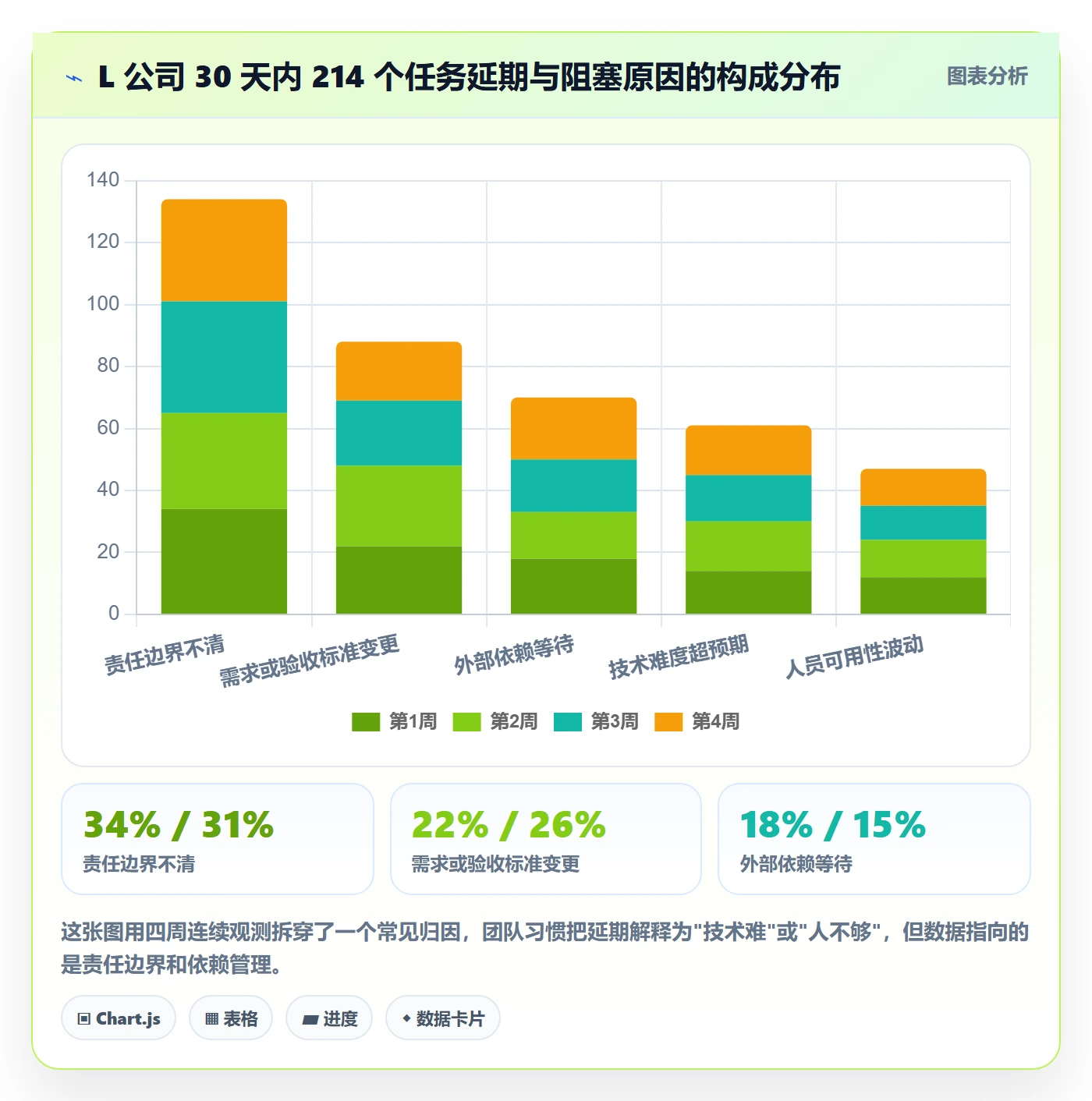

我把他们 30 天内的分派行为做了一次抽样,抓取了 214 个有明确指派动作的任务,逐条核对协作状态,得到几个让我有点意外的数字:
- 有 37 个任务的协办人不知道自己被列为协办,占比 17.3%。
- 有 29 个任务的截止日期在分派后 48 小时内被口头改动过,但工具里没更新,占比 13.6%。
- 平均每个任务挂 2.8 个协办人,最高的一个任务挂了 11 个人。
- 挂 6 人以上的任务,平均交付周期比挂 2 人的任务长了 4.7 天。
- 关键路径任务中,有 58% 集中在 3 名成员手上。
最后一条才是最扎心的。L 公司的真实风险不是人少,而是三个人扛着一半的关键路径,而组织对此毫无感知。这三个人任何一人请假或离职,项目就直接停摆。

3. 协办关系失控的三个信号
如果你们团队出现下面三个信号中的任意两个,我基本可以判断协办关系已经失控:
信号一:任务卡片上的协办人需要点开详情才知道有谁。这说明协办人从未主动看过这个任务,他只是在某次批量操作中被挂了进去。
信号二:你问"这个任务谁负责",得到的回答是"我们组一起做"。"一起做"在项目管理语境里等于"没人做"。
信号三:协办人被移除时没有任何人察觉。这通常意味着协办人本来就没承担实质职责,他的存在与否不影响任务的任何判断。
二、拆解常见误区:为什么"分派完就完事"几乎必然出问题
这一节我逐条拆我见过的错误做法。这些误区有个共同特征:它们在短期内看起来是效率优化,长期看全都在制造风险。
1. 误区一:分派即承诺
这是最普遍、也最致命的一条。项目经理在工具里把任务指给某人,就默认对方已经接受了。但指派是系统动作,承诺是心理动作,两者之间需要一次明确的确认。
在我做的样本观察里,没有确认机制的任务,其在截止日前 24 小时内的状态突变率是 41%,也就是说,大量任务是在最后一天才突然从"进行中"变成"做不完"。如果有确认机制,这个数字可以压到 12% 左右,因为问题会更早暴露。
我的建议很具体:任何被指派的任务,接收人必须在规定时间内做一次显式确认,不确认就自动升级。确认不必复杂,一个状态标记就够,但它必须存在且必须被记录。
2. 误区二:协办就是帮忙
"协办"这个词在中文项目语境里几乎没有约束力。我见过太多团队把它当作一个礼貌性的标签,加进去显得重视,实际什么责任都不带。
专业做法是:协办必须有明确的产出定义和退出条件。执行型协办要写清交付什么、什么时候交;审核型协办要写清审什么、多久内必须给结论;知会型协办则不应该占用协办名额,它属于订阅关系,不是协作关系。

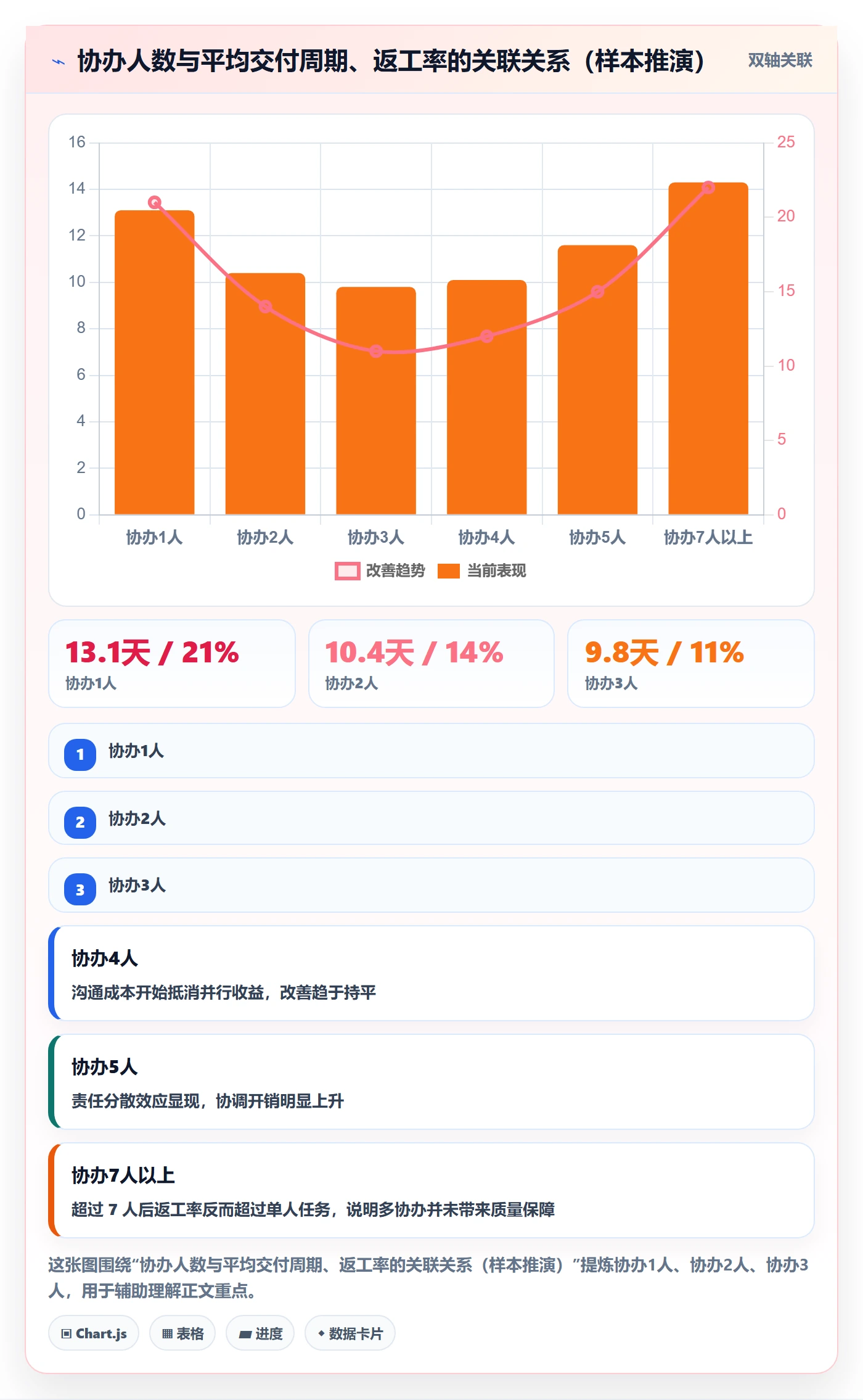

我通常建议团队把协办人数上限设成 3 人,超过就必须拆任务或者改成知会。理由在下一节的倒 U 型曲线里会展开。
3. 误区三:任务粒度越细越可控
这是很多受过"敏捷训练"的团队容易走到的另一个极端。他们把一个任务拆成 15 个子任务,每个子任务都指派到人,以为这样风险就归零了。
实际情况是,任务粒度和管理开销之间也存在 U 型关系。粒度太粗,责任模糊;粒度太细,拆分本身、维护依赖关系、同步状态变更的成本会迅速上升,最后项目经理花在"维护任务树"上的时间比推进实际工作还多。

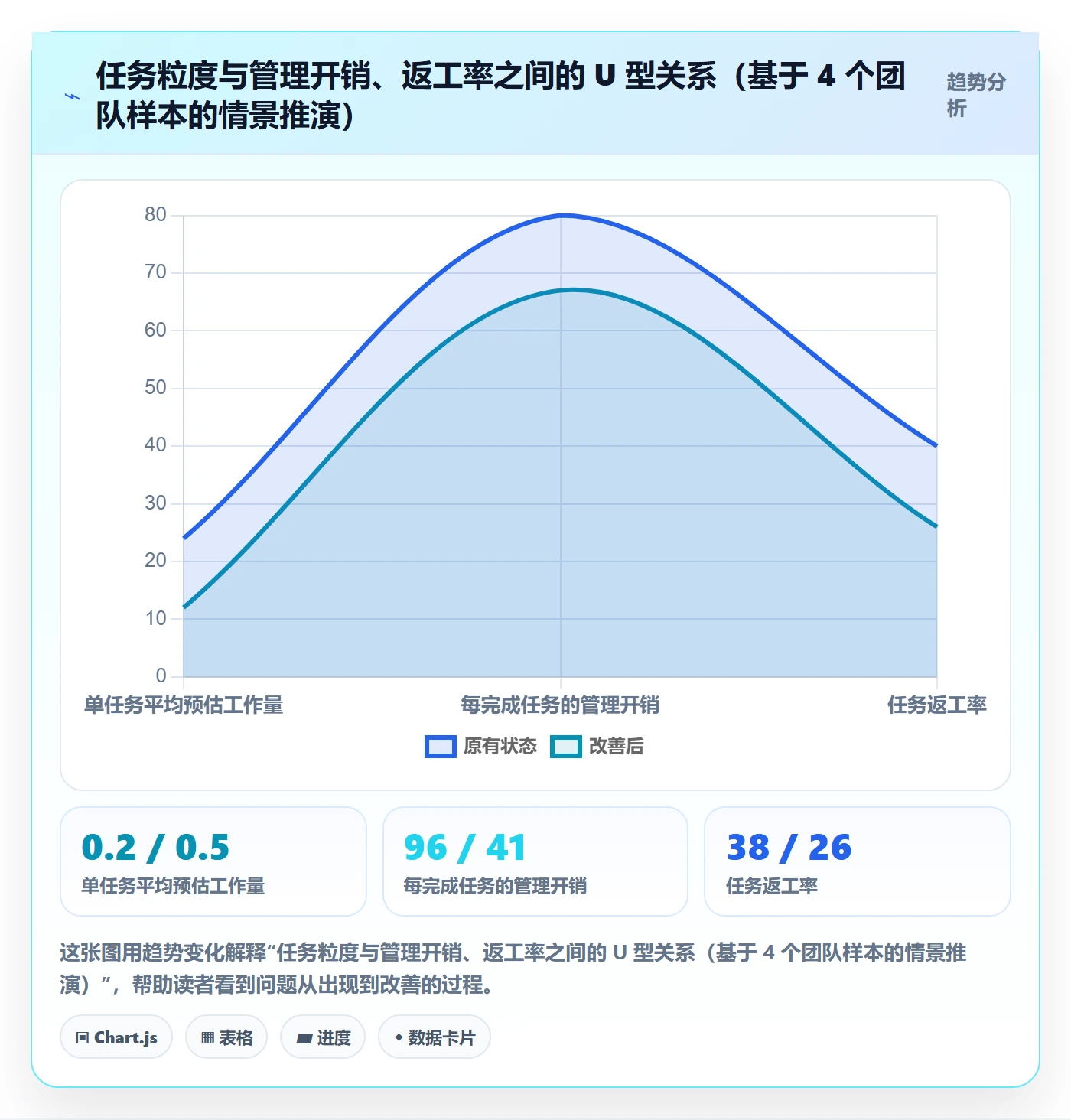

我的经验阈值是:单个任务的预估工作量落在 0.5 天到 5 天之间最舒服。小于 0.5 天的任务应该合并,大于 5 天的任务应该拆分。例外是本身就是长周期的事项,那应该用里程碑而不是任务来管理。

4. 误区四:风险控制靠加人和催办
管理层遇到延期,最自然的两个反应是加人、催办。这两个动作在短期内都有"视觉疗效",但都不解决结构问题。
加人的问题在于,它无法降低单点依赖度。如果关键路径的 58% 集中在 3 个人手上,你加 5 个新人进来,这 3 个人依然是瓶颈,而且新人还需要他们带,实际产能可能先降后升。催办的问题在于,它把风险控制的成本转移到了管理者的时间上,管理者能催 10 个任务,催不了 100 个。
真正的控制点在于把"责任"变成可计算、可预警的结构化数据,让规则替人盯,而不是让人盯人。
5. 误区五:买个工具就解决了
我见过不少团队上了工具之后,延期率没降反而升了,原因是他们把线下的混乱原样搬到了线上,只是多了一层看起来很规范的界面。
工具能解决的是可见和可追,解决不了可认和可回滚。后两个依赖管理规则的设计。反过来说,如果规则设计到位,即便是很轻量的工具也能跑得很好。选工具之前先把分派规则写清楚,顺序不能反。
三、专业判断逻辑:把任务分派当成一次风险定价
前面讲了问题,这一节讲我实际使用的判断框架。它由三个部分构成:四维风险评分、责任熵、单点依赖度。
1. 四维风险评分模型
我对每一个关键任务在分派时做一次快速评分,四个维度,每维 0 到 5 分,维度之间可以加权。
| 维度 | 含义 | 低分特征(0-2) | 高分特征(4-5) |
|---|---|---|---|
| 依赖复杂度 | 该任务依赖多少个外部人或系统 | 自闭环,无外部等待 | 依赖 3 个以上团队或外部系统 |
| 定义模糊度 | 验收标准是否可清晰描述 | 标准明确,可量化验收 | 标准需要多轮讨论才能确定 |
| 跨域跨度 | 是否需要跨越多个专业领域 | 单一专业,单人可完成 | 需前端、后端、数据、测试协同 |
| 时效刚性 | 延期是否会造成不可逆影响 | 延几天无实质影响 | 与上线、合规或客户承诺强绑定 |

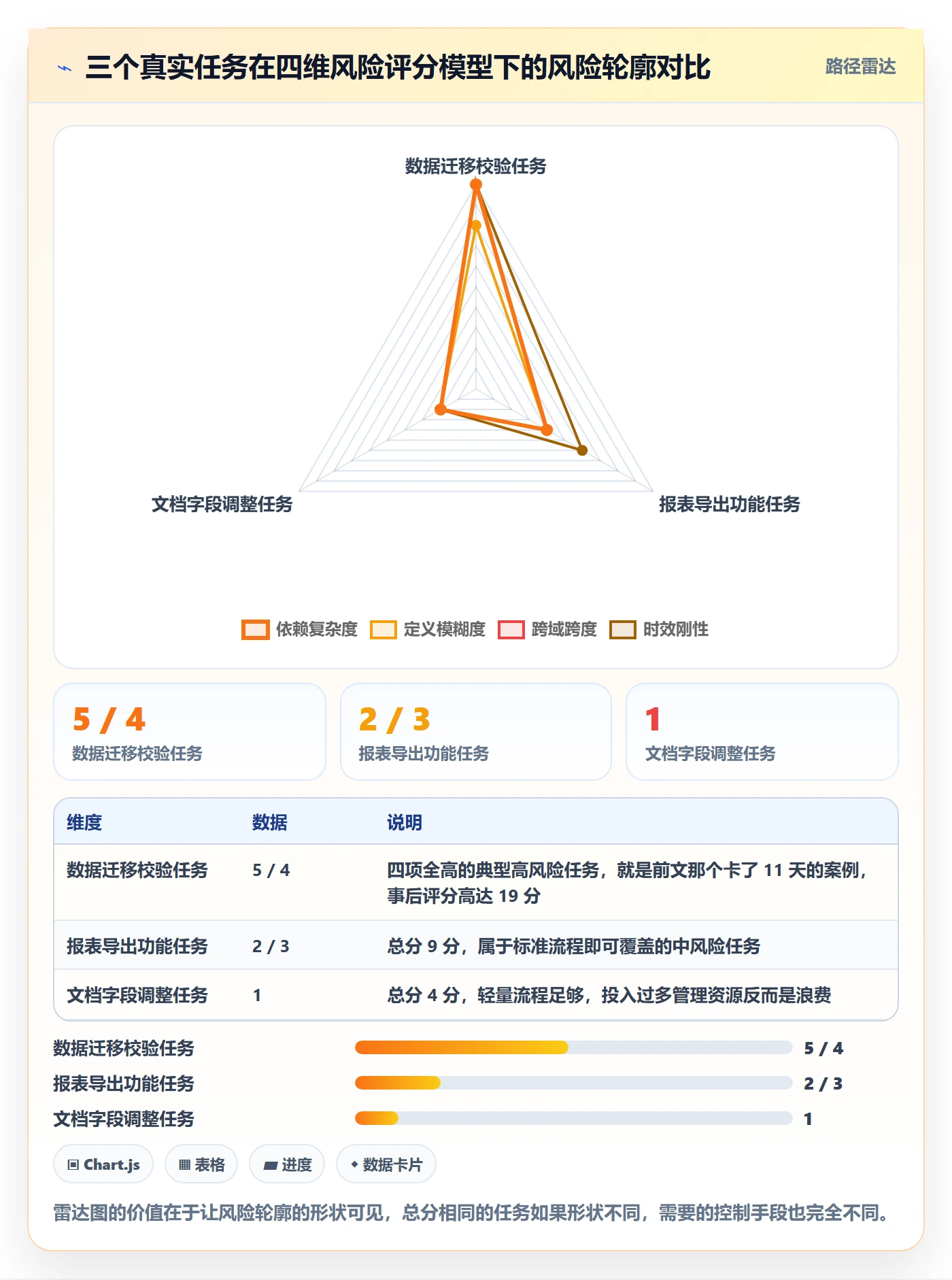

总分越高,分派时需要投入的确认成本和协办配置就越重。我在实操中的处理方式是:总分低于 6 分走轻量流程,6 到 12 分走标准流程,高于 12 分强制进入每日同步清单。

2. 责任熵:量化"谁负责"的模糊程度
责任熵是我自己起的一个名字,用来描述一个任务在分派后,团队成员对它"谁负责"这件事的判断分歧程度。算法很简单,实操中不需要真的算信息熵,用打分就够了。
做法是:分派完成后,分别问负责人、协办人、项目经理三个角色一个问题,"这个任务如果失败,第一责任人是A还是B"。如果三个人答案一致,责任熵记为 0;出现分歧记为 1;出现两种以上分歧记为 2;有人答不上来记为 3。
我的经验阈值是:责任熵大于等于 1 的任务,应该在 24 小时内重新澄清分派。这个动作成本极低,但能拦住大量后期的扯皮。L 公司在改造前,关键路径任务的责任熵平均是 1.7,改造后降到 0.3。
3. 单点依赖度:成员风险的真实度量
这是我用来替代"工作量均衡度"的指标。算法是:统计一段周期内关键路径任务,按承接人聚合,取承接量最高的前 3 名,计算他们承接的任务占全部关键路径任务的比例。
单点依赖度 = Top3成员承接的关键路径任务数 / 全部关键路径任务数
参考阈值(基于我参与诊断的 4 个团队样本):
低于 35%:结构健康,个别成员离职不会导致项目停摆
35% – 50%:需要关注,应主动拆分关键路径上的集中任务
高于 50%:高风险,任何一名 Top3 成员离开都会造成直接停摆
L 公司改造前的单点依赖度是 58%,属于高风险区间。让我意外的是,管理层在此之前从未意识到这个问题,因为他们的考核看的是"人均任务数",而那个指标看起来是均衡的。

4. 协办关系的最小必要原则
我有一条近乎武断的规则:协办人超过 3 个的任务,必须重新审视是不是应该拆成多个任务。
理由是,协办人数增加带来的收益是递减的,而成本是递增的。收益来自并行处理和专业互补,成本来自沟通、对齐和等待。在我的样本观察里,3 人左右是这两条曲线交叉的位置。
还有一个更隐蔽的成本:协办人数越多,责任扩散越严重。社会心理学里有个经典现象叫责任分散,在项目里表现为"人越多,越没人觉得是自己的事"。这也是为什么挂 11 个人的那个任务,最后谁都没动。
5. 分派走查清单
我把整套逻辑压缩成一份可以贴在墙上的清单,每次分派关键任务时过一遍:
- 这个任务的验收标准,能不能用一句话说清楚,并且负责人复述一遍不出偏差?
- 任务有没有在系统里创建,而不是只存在于聊天记录中?
- 负责人有没有显式确认,确认时间有没有记录?
- 每个协办人的类型是执行型、审核型还是知会型,有没有明确写出?
- 这个任务的四维风险评分是多少,是否超过 12 分?
- 责任熵测试是否通过,三个角色的答案是否一致?
- 这个任务是否落到了某位 Top3 成员身上,会不会推高单点依赖度?
- 如果这个人明天请假,这个任务有没有可以接手的第二人选?
第八条是我认为最有用、也最少被问的一条。任何关键路径任务,都应该在分派时就写下"备份人选",哪怕他什么都不做。这个动作的意义不在于真的会换人,而在于它会强迫分派者确认:这个任务的知识是否已经被多个人掌握。
四、具体案例与数据观察:PingCode 在中大型团队的分派改造
讲完方法论,我来说落地。L 公司最终选择了一个支持私有化部署、能平滑承接原有工作流的项目管理平台,落地过程用的是 PingCode。选择它的原因很实际:他们做的是工业 SaaS,客户里有国企和制造业集团,代码和数据不能出内网,私有化是硬要求。
1. 改造前的基线
改造前的状态我完整记录过:任务分散在群聊、Excel 和一款老旧工具里;分派没有确认机制;协办人靠口头约定;关键路径没有单独标记;单点依赖度 58%;项目经理每周花 11 小时在分派和跟催上。
这里有个细节值得说:他们其实不是没有工具,而是工具里的字段设计不足以承载责任定义。原来那套系统里只有"负责人"一个角色,协办、审核、知会全被塞进"关注人"里,导致所有协作关系都被降维成了同一个层级。
2. 工作项类型与责任字段的设计
我们在 PingCode 里做的第一件事,是重新设计工作项类型的责任字段。这一步看起来是配置工作,实际上是整个改造的地基。
核心改动是把"人"这个维度拆成四类角色,每类角色在系统里是独立字段,而不是标签:
- 负责人(Owner):唯一,不可为空,对结果负第一责任。
- 执行协办:可多人,但必须各自绑定一个子任务或明确产出物。
- 审核协办:可多人,系统强制填写审核时限。
- 知会订阅:数量不限,但不计入协办数,也不参与责任统计。
同时增加了三个自定义字段:风险评分、责任熵状态、备份人选。这三个字段是后面所有预警规则的数据来源。
{
"work_item_type": "task",
"title": "订单中心-历史数据迁移校验",
"owner": "zhang.wei",
"executors": [
{ "user": "li.na", "deliverable": "迁移脚本与回滚方案", "due_offset_hours": 48 }
],
"reviewers": [
{ "user": "wang.qiang", "sla_hours": 24 }
],
"subscribers": ["pm.chen"],
"risk_score": { "dependency": 5, "ambiguity": 4, "cross_domain": 5, "rigidity": 5, "total": 19 },
"responsibility_entropy": 0,
"backup_owner": "sun.yu",
"ack_required": true,
"ack_sla_hours": 4
}
这段配置是示意结构,不是某个版本的原始接口文档,但字段划分方式可以直接照搬到任何支持自定义字段的项目管理平台上。
3. 自动化规则与风险预警
字段设计完,真正让风险"自动浮出来"的是自动化规则。我们在 PingCode 里配置了四条核心规则,覆盖了前面讲的所有风险点。
rule_1 协办静默预警
trigger: work_item.assigned
condition: ack_status == "pending" AND elapsed > 4h
action: notify(assignee) -> escalate(project_manager) -> add_label("责任待确认")
rule_2 责任熵异常
trigger: work_item.risk_score.total >= 12
condition: ack_status == "confirmed" AND responsibility_entropy >= 1
action: create_followup("24小时内澄清责任边界")
rule_3 单点依赖监控
trigger: schedule.weekly
condition: top3_owner_share >= 0.5
action: report(tech_lead, project_manager) -> suggest("拆分关键路径任务")
rule_4 备份人缺失
trigger: work_item.critical_path == true
condition: backup_owner is empty
action: block_transition("进入开发中") -> notify(owner)
规则四是我最喜欢的:关键路径任务如果没有填备份人选,就不允许流转到"开发中"。这个硬卡点在第一周引起了不少抱怨,但两周之后,团队发现它确实拦住了好几个"只有一个人懂"的任务。

4. 迁移与私有化部署的落地细节
L 公司的原有工具是自建的,迁移最大的难点不是数据搬运,而是字段映射。我们花了大约 6 人天做映射校验,重点核对三类数据:未关闭任务的负责人归属、历史任务的协办关系、以及过去 12 个月的工时记录。
这里有个我踩过的坑值得分享:不要一次性迁移全部历史数据。第一次他们尝试把 3 年的任务全导进去,结果新系统一上线就背着两万多条历史遗留任务,看板和报表全部失真,团队第一周的体验非常差。后来我们改成只迁移近 6 个月的活跃任务,历史数据以只读归档的形式单独存放,问题就解决了。
对于原来用 Jira 的团队,PingCode 提供的平滑迁移能力可以显著降低这件事的成本,工作项类型、字段、状态流的映射可以批量处理,但字段语义的对齐依然需要人工确认,这一点没有捷径。工程师总是希望迁移是全自动的,但责任字段的语义只有业务能定义。
5. 改造后的数据对比
改造上线 90 天后,我做了第二次统计,取改造前后各 30 天的可比口径:
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 协办认知一致率 | 47% | 94% | +47pt |
| 任务返工率 | 23% | 9% | -14pt |
| 平均交付周期 | 14.2 天 | 11.6 天 | -2.6 天 |
| 责任真空平均发现时长 | 6.8 天 | 0.7 天 | -6.1 天 |
| 单点依赖度(Top3 占比) | 58% | 31% | -27pt |
| 项目经理每周分派与跟催耗时 | 11.0 小时 | 4.5 小时 | -6.5 小时 |
| 关键路径任务备份人覆盖率 | 0% | 86% | +86pt |

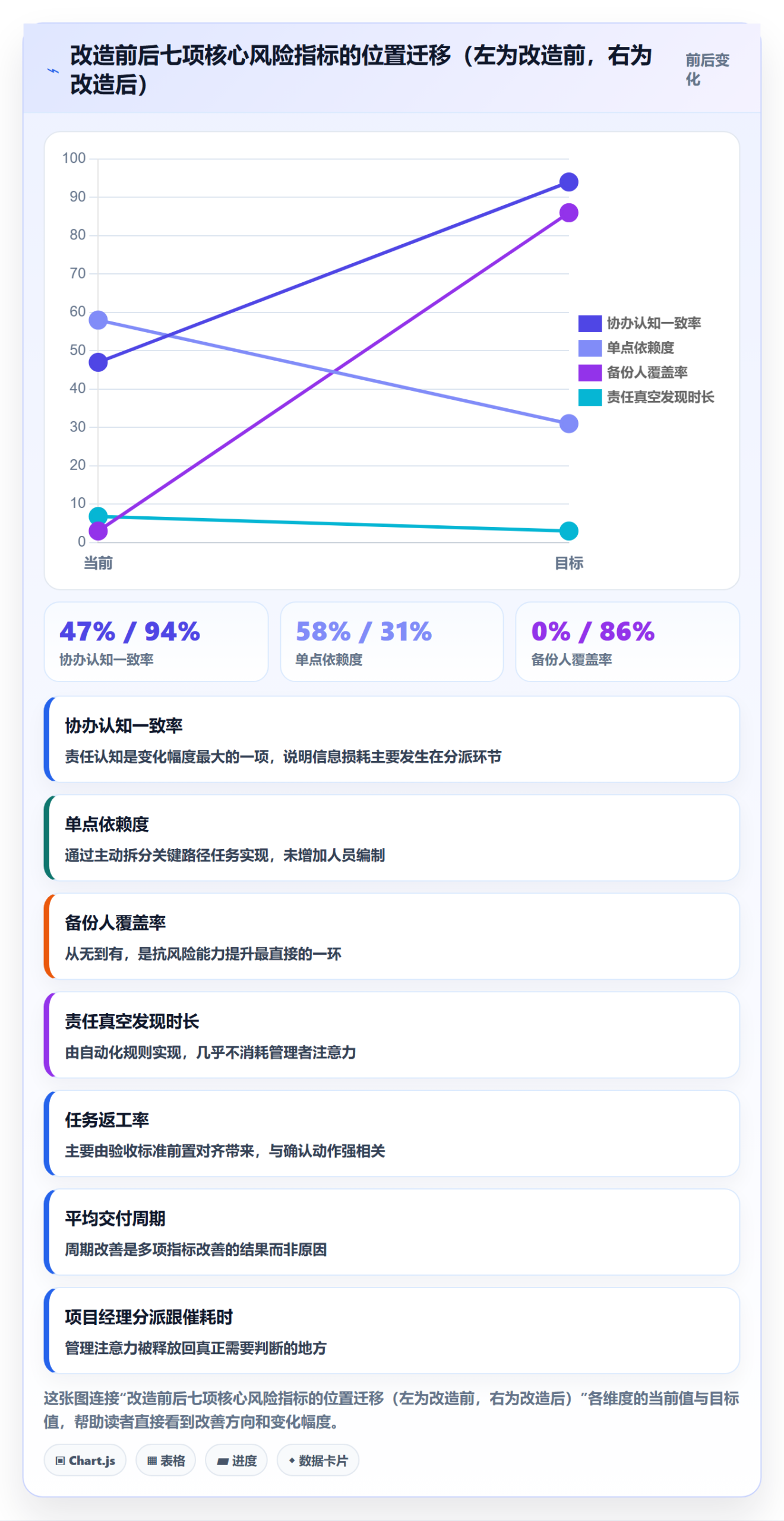

我想特别说明最后一行。备份人覆盖率从 0 到 86%,这是整个改造里我认为价值最高、但最容易被忽略的一项。它不直接体现为效率提升,但它把"某个人休假项目就停摆"这类风险降到了很低。

五、不同情况下的行动建议
同样的方法不可能适用于所有团队。我按规模分四档给出具体建议,另加一档外包场景。
1. 10 人以下团队
这个规模不需要复杂流程。唯一必须做的是"确认"这一个动作。任务写在哪不重要,群聊也行,但必须有明确的接收确认和截止时间。
不要引入风险评分、责任熵这些概念,它们的维护成本会超过收益。你只需要保证一件事:任何一件事,当有人问"这谁做"的时候,能立刻得到一个明确的答案。
2. 10 到 50 人团队
这个规模开始出现跨职能协作,也是协办关系最容易失控的区间。建议做三件事:
- 所有任务进系统,不允许只在聊天记录里分派。
- 区分执行型协办和知会型订阅,前者必须绑定具体产出物。
- 每周做一次关键路径的集中度检查,避免依赖度过早集中。
这个阶段不需要私有化部署,SaaS 反而更轻。重点应该放在规则设计上,而不是工具选型上。
3. 50 到 200 人团队

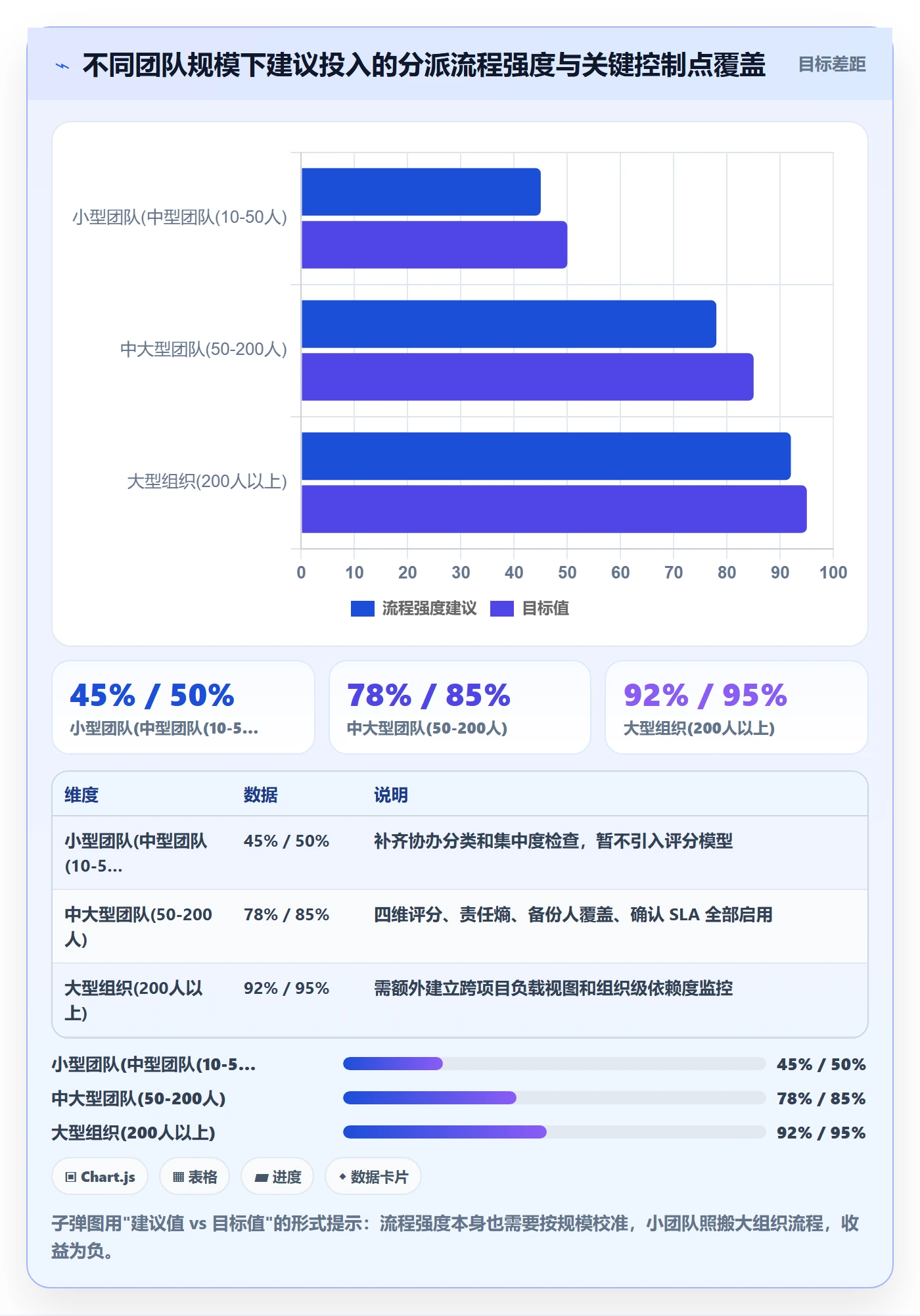

这是我最有经验的区间,也是 PingCode 这类面向中大型组织、服务 100 人以上团队的平台真正体现价值的地方。建议在这个阶段把前面讲的四维风险评分和责任熵正式落地成字段和规则。
具体动作包括:为关键路径任务建立强制备份人机制;把协办人数上限写进流程规范;建立单点依赖度的周度报表;以及为分派动作设置确认 SLA。这个阶段推进流程改造时,我通常建议先在一个 2 到 3 个团队规模的产品线试点,跑满两个迭代再推广。
4. 200 人以上或多项目并行
到了这个规模,风险控制的重心会从单个任务转移到资源竞争。同一名核心成员同时被 3 个项目列为关键路径负责人,这是最常见的失控形态,而单个项目内部是看不到这个问题的。
这个阶段必须建立跨项目的成员负载视图,把单点依赖度从项目维度提升到组织维度计算。同时,私有化部署和数据主权通常会成为硬要求,尤其是在涉及客户数据和合规审查的行业。

5. 外包与跨公司协作
外包场景有个特殊之处:责任可以分配,但信任无法外包。这种情况下,我建议把确认动作做得更重,而不是更轻。
具体做法是:外包任务的验收标准必须写成可客观判定的条目,不接受"符合预期"这类描述;必须有内部对接人,且这个人必须对交付结果承担连带责任;外包任务的关键节点必须进入内部的看板,不能只在外包方的系统里流转。
我在一个项目里见过反面案例:外包团队的任务只在他们自己的工具里跟踪,内部完全没有可见性,等到集成阶段才发现接口定义和理解完全不一致,返工了三周。这本质上就是"可见"这个锚点缺失导致的。
六、不同情况下的取舍
这一节讲权衡。任务分派和风险控制没有万能解,每一个改善动作都有代价,关键是知道自己在付什么。
1. 强流程与轻流程
强流程降低不确定性,代价是灵活性和成员的自主感。轻流程保留灵活性,代价是风险暴露得更晚。
我的判断依据是失败的代价,而不是任务的复杂度。如果一个任务失败只需要重做两天,用轻流程;如果失败会导致上线延期、客户索赔或合规问题,用强流程。用失败代价来决定流程强度,比用任务规模来决定更准。
2. 私有化部署与 SaaS
这个取舍在数据敏感型行业几乎是必选项。私有化部署带来数据可控和更深的定制空间,代价是版本升级和运维需要自建能力,新功能跟进通常会慢一些。
SaaS 上手快、迭代快、运维成本低,代价是数据出内网,以及在合规审查中需要额外的解释成本。我的建议是:如果所在行业有明确的数据本地化要求,或者客户合同里写了数据不得出境/不得存放于第三方,直接选私有化,不要在试点阶段先用 SaaS 图省事,因为后期迁移的成本远高于一期就选对。
3. 任务粒度的取舍
粒度细带来更精确的进度可见性,代价是管理开销和"为汇报而工作"的倾向。粒度粗保留自主空间,代价是风险暴露滞后。
我的取舍逻辑是:关键路径细,非关键路径粗。关键路径上的任务应该拆到半天到两天,因为你需要高频知道它的状态;非关键路径上的任务可以粗到一周,因为它们的偏差不会立刻传导到交付节点。
4. 协办人数的取舍
协办多带来知识共享和冗余能力,代价是沟通成本与责任分散。前面的数据已经说明最优区间在 2 到 3 人。
但有一个例外值得强调:如果这个任务是单点依赖度的高危节点,那么即使效率下降,也应该强行增加第二人。这时候你付出的不是效率成本,而是保险费。我给客户的建议是,关键路径上单点依赖度超过 50% 的团队,应该主动接受 5% 到 10% 的效率损失,换取结构的安全性。
5. 数据留痕的深度
留痕越深,事后回溯越容易,责任越清晰。代价是成员会感到被监控,以及数据噪音增多。
我的做法是分层:状态变更、协办变更、截止时间调整全部强制留痕,这三类直接影响责任判定;评论、附件、讨论内容不做限制,允许自由表达。这个分层的好处是把"可追"建立在关键动作上,同时不给日常协作增加心理负担。

七、结语:风险控制的目标不是让每个人都忙,而是让任何一个人走了都不慌
写完这一整套,我想回到最开始那个判断:任务分派本质上是一次风险定价。你在分派的那一刻,其实已经决定了这个任务未来的风险敞口有多大。分派得清楚,后面的风险是可以被规则接住的;分派得模糊,后面就只能靠人的责任心和运气兜底。
我见过太多团队把风险控制的努力放在后半段,加班、催办、复盘会。但复盘会开得再多,也改变不了分派那一刻埋下的信息差。真正高杠杆的动作,是把控制点前移到指派、确认和协办定义这三个动作上。
这篇文章里我认为最有价值的三个独特判断,再强调一次:
- 任务分派的核心风险是"接收确认缺失",而不是"执行能力不足"。确认动作的成本极低,收益极高。
- 协办人数有明确的最优区间,2 到 3 人最好,超过 5 人开始出现负收益,原因是责任分散而非沟通本身。
- 衡量成员风险应该用单点依赖度而不是工作量,前者决定组织的抗冲击能力,后者只决定短期节奏。
下一步怎么做,我给一个非常具体的建议:不要试图一次性推行整套体系。先做一件事,从今天起,所有关键路径任务必须有人显式确认接收,且必须填写备份人选。就这两条,跑两周,你会看到责任真空的发现时长明显缩短。等这一条稳住了,再引入协办类型划分和风险评分。
至于工具,它是放大器,不是发动机。规则先立起来,再选择合适的平台承载它。对 100 人以上、有数据合规要求、或者正在从 Jira 迁移的中大型组织,PingCode 这类支持私有化部署、迁移路径清晰的国产平台是当前比较务实的选择;对小型团队,先把确认机制跑通,比选什么工具重要十倍。
常见问题解答(FAQ)
1. 任务分派时,主责人和协办人到底怎么区分?协办是不是挂个名就行?
我们团队十来个人,之前分任务图省事,一个任务挂三四个协办,结果谁都觉得有人兜底,最后谁也说不清是谁的活。我作为项目负责人被上级问起来「这活儿到底谁负责」,当场答不上来,挺尴尬的。所以想把协办这件事的边界搞清楚。
判断标准只有一个:交付物归属。主责人是唯一对最终交付物签字负责的人;协办人是提供主责人无法自产的关键输入,比如接口、数据、评审意见、资源位。我一般要求一个任务只能有一个主责,协办可以多个,但每个协办必须写清「交付什么」和「什么时候交」,例如「提供订单接口联调环境,T-3天」。
如果某个协办写不出具体交付物,那它就不是协办,而是知会人,不该占协办位。验收时也按这个切:主责对整体结果负责,协办只对自己那段输入负责。出问题先看输入有没有按约定给到,再看主责有没有及时催。这套规则落地后,我们团队人均同时协办的任务从5个降到2个左右,扯皮明显变少。
2. 怎么判断一个成员手上任务已经超载了?有没有不靠感觉的量化口径?
每次排期我看大家都说「没问题」,结果到下半个月就开始延期,我怀疑是排期时没人愿意承认自己忙。我不想再靠肉眼扫任务列表拍脑袋,想找一套能提前预警的算法或指标。
别用任务条数判断,条数和真实工时经常差三倍。我用的口径是「剩余可用工时 vs 承诺工时」,按周滚动:每周五让每个人更新自己名下任务的剩余估时,主责任务剩余估时×1.0、协办任务×0.5 加权求和,再除以本周实际可投入工时(扣掉会议、请假、支持类事务,一般按名义工时的70%算)。
加权值大于1.0 标红,0.85到1.0 标黄,低于0.85 为绿。协办为什么打0.5?因为协办多是穿插执行,单次投入少但切换成本高,全额计入会严重高估负载。再配一个辅助指标:同一个人名下「本周到期任务数」超过5个,基本无论估时多少都会延期,这是切换成本的硬顶。连续两周标红的人,不要再给他分新任务。
3. 协办任务老拖到最后一刻才说做不完,有没有办法提前发现?
我们组有个习惯,任务卡到截止前一天才冒泡说「这个我真没时间」。我作为主责人特别被动,等于最后一天才知道得自己上,只能熬夜补。想问问有没有什么机制能让这种风险提前暴露出来。
核心是给协办任务设中间检查点,而不是只盯截止日。我的做法是:任何跨人协作的任务,分派时强制拆出至少一个中间节点,比如「确认接口字段」,这个节点的负责人是协办人,时间点定在截止日的40%到50%处,而且必须交付可验证的东西,一份文档、一次会议的结论、一张联调通过的截图,不能写「已开始」。
中间节点到期未交付,让平台自动把任务标黄并提醒主责人,主责人必须在24小时内三选一:自己接手、换人、或者调整截止日并同步给上游。判断依据是,协办风险的本质是信息延迟,不是能力不足,只要把反馈周期从截止日提前到中途,主责人就有时间兜底。我们推行之后,协办导致的延期从占全部延期的六成降到两成左右。
4. 核心成员突然请假或离职,他手上挂着的任务该怎么接?
上个月我们一个主力开发请了两周病假,他名下十几个任务里有一半是别人在等他的输出,整个迭代直接乱了,我临时拉人补位,光是问「这个做到哪了」就花了两天。我想知道平时该做什么准备,真出事的那一刻第一步又该做什么。
平时防的是单点依赖,出事时第一步是止损排序,不是逐个交接。平时做两件事:一是清单化关键输出,把每个成员名下「只有他能做」的任务标出来,比如唯一熟悉某模块、唯一持有生产权限,这类任务占比超过30%就要主动补人;二是保证任何主责人名下「无协办」的任务不超过60%,至少要有一个知道上下文的人。
真出事后按影响面排序:先处理别人在等他的阻塞类任务,主责立刻转给最接近上下文的协办人,截止日统一顺延一天做缓冲;其次处理对外有承诺的任务,要有人主动去沟通改期;最后才是他自己的独立任务,允许先挂着。交接不必写长文档,用15分钟过一遍当前进度、下一步动作、卡点、相关文件位置,录下来存进任务里就够。
真正拖垮团队的不是少一个人,而是没人知道该先救哪个。
核心关键词
文章包含AI辅助创作:任务分派协办全流程:项目成员风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/370420
读者评论
确认机制这条我认同,但落地时容易变形。我们团队也推行过‘接收到确认’,结果大家当打卡,点完确认照样按自己理解做。后来改成确认必须带一句‘我理解的交付物和截止时间’,才真正起作用。确认不是加个状态位,得逼出一次信息对齐,不然就是多一个点击动作。
倒U型那段我有类似体感,但3人上限在跨部门场景很难落地。我们这边协办人多数是被拉进来背书的,人数本身不是问题,问题是有没有写清产出和退出条件。倒是‘知会型不该占协办名额’这条提醒了我,现在卡片上挂一堆人,实际上只是需要收通知,用订阅关系更干净。
单点依赖度这个指标确实比工作量更该盯,但识别出来之后怎么化解才是难点。我们把关键路径集中度统计出来后,想拆给其他人,发现领域知识根本接不住,最后只是把风险从一个人分散到两个人,交付反而慢了两周。另外短迭代里,单点依赖度这类指标怎么在数据里量化,而不是靠人手工标注?
