委派实操方法:项目成员提升任务分派效率的制度设计方法与模板

2022 年我接手一个 130 人的研发组织时,做的第一件事不是排期,而是把上一季度的任务台账全部拉出来做了一次"委派回溯"。那个季度一共创建了 1247 个任务,其中 312 个被重新指派过至少一次,重分配率 25%;被重新指派的任务平均交付周期是 11.8 天,而一次指派到位的任务平均只要 6.4 天,几乎差一倍。更让我意外的是,我抽了 20 个被重新指派的任务逐条复盘,真正因为"技能不匹配、确实做不了"而换人的只有 3 个,剩下 17 个的原因是需求描述不清、优先级没对齐,或者分派的人在指派那一刻根本没有看接收方手上已经压了多少活。

这次复盘让我彻底改变了对"委派效率"的理解:它从来不是沟通技巧问题,而是制度缺位问题。任务分派效率低,通常不是因为管理者不会说话,而是因为组织没有定义清楚"什么样的任务才允许被分派""分派给谁的规则是什么""接收方有没有权利说不"。这篇文章就是把我后来在 6 个项目里反复迭代的那套委派制度设计方法、度量口径和可直接复用的模板完整写出来。

一、核心结论:委派效率是制度产物,不是个人能力产物

先把结论摆在前面。如果你只记得住一句话,那就是:把委派当成一次"沟通动作"去优化的团队,效率天花板很低;把委派当成一套"制度流程"去设计的团队,效率是可以被复制的。下面四条结论,是我在多个项目里验证过、也踩过坑的判断。

1. 先定义"谁可以被分派",再讨论"怎么分派"

大多数团队在优化委派时,第一反应是研究"怎么分得更快",加自动化、加提醒、加 @ 通知。但真正卡住效率的是接收端的承载能力没有被建模。一个月里被分派 12 个任务的人,和被分派 3 个任务的人,对同一个"新任务"的反应速度完全不同。

所以我建议的顺序是:先建立人员的可承载容量口径(在制品上限 WIP Limit、当周可用工时、当前阻塞数),再谈分派算法。没有容量约束的分派规则,本质上只是把拥堵从 A 手转移到 B 手。

2. 分派耗时的最大成本不在"分派动作"本身

我统计过任务从创建到真正开工的时间构成,分派这个动作(点击指派、发条消息)通常只占 5% 左右。真正吃掉时间的是三块:等待澄清需求、等待优先级确认、等待接收方排进自己的队列。也就是说,优化委派效率的主战场在"任务进入分派池之前的准入标准",而不是分派按钮。

委派实操方法:项目成员提升任务分派效率的制度设计方法与模板

3. 必须给"拒绝与退回"留一条合法通道

我见过太多团队把"不接受分派"默认为负面行为,结果就是任务被接下来、被挂起、最后逾期。一个健康的委派制度里,退回不是对抗,而是信息回流。我在后来的制度里明确规定:接收方在两个工作日内有权基于三种理由退回任务,技能缺口、容量超限、依赖未就绪,并且退回必须附带建议(换人、拆解、延期)。制度上线后,我们的任务重分配率反而从 25% 降到了 9%。

4. 模板的价值不是省事,而是把隐性判断显性化

很多人对模板有误解,觉得模板是为了让写的人省力。我的经验恰恰相反:好的委派模板是强制提问清单,它逼着发起人在分派前把"验收标准是什么""依赖谁""最晚什么时候要"想清楚。一个任务卡如果填不出验收标准,那它大概率不该被分派,而应该回到需求澄清阶段。

二、背景与真实场景:委派失控到底长什么样

抽象讲制度容易空,我把这几年反复见到的三个"委派崩坏现场"还原出来,你可以对照自己的团队找找影子。

1. 场景一:群内喊话式委派

需求方在群里发一条消息:"这个功能下周三要上,@ 张三 你看下。" 张三回了个"收到"。三天后需求方问进度,张三说"我以为你说的是另一个功能"。这个场景的核心问题不是沟通态度,而是委派没有被落成一个有唯一负责人、有验收标准、有截止时间的实体。群消息不具备这些属性,所以它本质上不构成一次委派。

2. 场景二:单点指派式委派

项目经理把任务一个个手动指派给"最熟的那个人"。前两个月效率很高,第三个月开始出问题:熟手成了瓶颈,新人没活干也没成长,熟手一请假整条线停摆。这个场景的根因是分派规则里只考虑了技能匹配,没有考虑容量均衡和技能培养。它短期最优,长期必然崩。

3. 场景三:认领制名义下的无人负责

有些团队走向另一个极端:所有任务进公共池,谁有空谁认领。听起来很先进,实际结果是难任务、脏任务长期没人认领,最后仍然由管理者硬指派,而且认领过程本身消耗了大量协调时间。这个场景缺的是认领的边界规则和兜底机制,哪些任务必须认领、多久没人认领就升级、升级后由谁定夺。

委派实操方法:项目成员提升任务分派效率的制度设计方法与模板

4. 我经手的 6 个项目复盘数据

下面是 6 个项目(团队规模从 18 人到 340 人不等)在引入委派制度前后的对比。需要说明的是,这是我的项目复盘台账数据,样本量有限,属于经验数据而非行业统计,你在参考时应结合自己团队的任务结构判断。

观测指标 制度前(均值) 制度后(均值) 变化幅度
任务重分配率 27% 9% -18 个百分点
平均分派决策耗时(从任务就绪到指派完成) 9.6 小时 2.4 小时 -75%
因需求不清导致的返工占比 31% 12% -19 个百分点
一次指派到位的任务占比 58% 84% +26 个百分点
个人 WIP 超限天数占比 34% 13% -21 个百分点
新人首次独立交付平均周期 41 天 23 天 -44%

这张表里最值得关注的不是重分配率,而是最后一行:新人首次独立交付周期缩短了 44%。原因是当分派规则显性化之后,管理者不再依赖"谁熟就给谁"的直觉,新人能按规则拿到能力匹配、复杂度可控的任务,成长路径反而更清晰。

三、拆解常见误区:为什么你的委派制度落不了地

我参与过十几次委派流程改造,失败的比成功的多。下面这七个误区,是我认为杀伤力最大的。

1. 误区一:把委派制度等同于一张 RACI 表

RACI 表解决的是"谁负责、谁参与、谁审批、谁知情",它解决不了"什么时候分派、分派给谁、超限了怎么办"。只做 RACI 的团队,往往在角色清晰度上有所改善,但分派效率没有变化。RACI 是静态的角色契约,委派制度是动态的调度规则,两者不能互相替代。

2. 误区二:追求 100% 自动分派

有些团队雄心很大,想让系统全自动把任务派下去。我的判断是:自动分派适合处理"同质化、低复杂度、技能要求明确"的任务,比例大约能覆盖 30%-50%;高复杂度、跨模块、需要架构判断的任务,必须留给人做最终决策。强行全自动的结果是任务被派给"看起来匹配但实际做不了"的人,重分配率直线上升。

3. 误区三:用"响应速度"考核接收方

如果制度把"多久回复分派"作为考核项,成员就会秒回"收到",然后继续做手上原来的事。你得到的是更快的假确认,而不是更快的真开工。正确的做法是考核从分派到"任务进入进行中状态"的时间,并且允许接收方在确认前提出疑问。

4. 误区四:忽略任务的"准入标准"

我见过最有效的一条规则就是:"任务卡上没有验收标准、没有依赖说明、没有期望完成时间,就不允许进入分派池。"这条规则刚落地时,需求方怨声载道,觉得太麻烦。三个月后,需求澄清会议的数量下降了差不多一半,因为很多模糊需求在写卡阶段就自己暴露了。

5. 误区五:把退回当成负面行为

如果团队文化默认"退回=不配合",那么所有信息都会消失在无声的挂起里。我在制度里专门设计了退回理由的标签体系(技能缺口 / 容量超限 / 依赖未就绪 / 优先级冲突),并且把"带建议的退回"计入正向行为统计,而不是计入负面记录。

6. 误区六:先上工具,后定规则

这是最普遍也最贵的错误。工具会把现有规则放大,如果现有规则是混乱的,工具只会让混乱跑得更快、更可追溯、更难否认。我的建议是先用手工方式跑两周规则(Excel 甚至白板都行),把规则磨到可执行,再搬进工具配置。

7. 误区七:制度设计完就一劳永逸

团队规模、任务结构、人员技能都在变。我见过的有效做法是每季度做一次"分派健康度回顾",只看四个数:重分配率、一次指派到位率、WIP 超限天数占比、退回率。任何一个数突然恶化超过阈值,就触发规则复检。

委派实操方法:项目成员提升任务分派效率的制度设计方法与模板

四、专业判断逻辑:委派制度的四层结构

把上面所有经验压缩成一个可操作的结构,我认为委派制度应该分成四层,从下往上依次是入口层、匹配层、契约层、反馈层。每一层解决一个具体问题,缺一层整个制度就会漏水。

1. 入口层:定义"任务进入分派池的门槛"

入口层的产出物是任务卡的必填字段清单。我在项目里落地的最小必填集是五项:

  • 结果描述:这个任务完成后,什么会变得不一样(不是"做什么",而是"完成什么")。
  • 验收标准:怎样算完成,包含边界条件和不包含的内容。
  • 依赖项:需要谁先做什么、需要哪些环境或数据就绪。
  • 期望完成时间与理由:为什么是这个时间,是外部承诺还是内部节奏。
  • 复杂度预判:低 / 中 / 高,用于匹配技能等级,而不是用于排期。

这五项缺一项,任务不允许进入分派池。我把它叫做"五要素准入",是最简单也最有杠杆的一条规则。

2. 匹配层:分派规则的三条硬约束

匹配层是制度的引擎。我建议用三条硬约束,而不是一堆打分权重,打分权重看起来精细,实际执行时没人算得清。

  1. 硬约束一:容量约束。任何人的在制品数量不得超过其 WIP 上限。上限按角色和任务类型分别设定,超过上限时该成员自动退出匹配池。
  2. 硬约束二:技能准入。任务复杂度与成员的技能等级必须匹配。高复杂度任务只能派给已具备对应模块经验的人,或者派给"高技能 + 低容量"的人。
  3. 硬约束三:依赖顺序。前置任务未完成时,后续任务不得进入分派池,只能进"待分派队列"。

三条硬约束之外,剩下的才是偏好,比如轮转公平、成长机会、模块熟悉度。我在项目里的经验是:硬约束决定制度能不能跑,偏好决定成员愿不愿意配合。两者顺序不能颠倒。

委派实操方法:项目成员提升任务分派效率的制度设计方法与模板

3. 契约层:确认、协商、退回的完整链路

契约层是我认为最被低估的一层。它要回答的问题是:任务被派出去之后,到接收方真正开始做之前,发生了什么。

我把这段链路设计成三个可选状态,而不是"接受 / 拒绝"两个二值选项:

  • 接受:认可验收标准、认可时间、认可自己当前容量可承载。任务直接进入进行中。
  • 协商:认可任务价值但时间或范围有问题。双方在 2 个工作日内重新约定,协商结果必须回写到任务卡。
  • 退回:存在技能缺口、容量超限或依赖未就绪。退回时必须附带建议动作,并@下一顺位承接人或发起人。

关键细节是"2 个工作日"这个时限。没有时限的协商等于无限期搁置,我见过太多任务卡在"我们正在讨论"状态里超过两周。

4. 反馈层:四个指标就够,不要贪多

反馈层的作用是让制度自我修正。我建议只跟踪四个指标,每个都对应一个具体的制度部件:

指标 口径定义 对应制度部件 健康区间参考
一次指派到位率 任务从首次指派到完成,未发生重分配的比例 匹配层(技能与容量匹配质量) ≥80%
分派决策耗时 任务达到就绪标准 → 指派完成的时长 匹配层 + 契约层(决策效率) ≤4 工作小时
WIP 超限天数占比 成员在制品数量超过上限的天数 / 总工作日 入口层 + 容量模型 ≤15%
带建议退回率 退回任务中附带明确建议动作的比例 契约层(退回机制健康度) ≥90%

特别说明最后一项:"带建议退回率"这个指标应该被当成正向指标看,越高越好。它衡量的是团队是否在用退回传递有效信息,而不是把问题掩盖成沉默的挂起。

五、案例与数据观察:一个 300 人研发组织的委派制度落地过程

下面这个案例来自我参与过的一家约 300 人规模的企业研发组织。他们当时的核心痛点是:多项目并行、跨模块依赖多、项目经理每天花大量时间做"人肉调度",但重分配率依然很高。

1. 落地前的三个典型症状

第一,任务卡信息完整度参差不齐,有的卡片只有一句话标题,有的写了两千字但没写验收标准。第二,项目经理平均每天花 2.5 小时在分派和催办上,其中大部分时间用于"问某人现在在做什么"。第三,高复杂度任务高度集中在少数几个人身上,这些人的在制品数量长期维持在 8-12 个,而同期部分成员只有 1-2 个。

2. 分阶段落地路径

  1. 第 1-2 周:只做入口层。不碰工具,先在现有任务卡模板上加"五要素"必填字段,由项目经理在周会上手工检查。这两周的主要产出是暴露出大量模糊需求。
  2. 第 3-4 周:建立容量口径。为每个角色定义 WIP 上限,研发角色初值设为 3,测试角色设为 4,架构类角色设为 2。同时把当前所有进行中任务做一次全量盘点,把超限部分显性化。
  3. 第 5-8 周:把规则搬进项目管理平台。这一步是关键,因为规则需要被系统强制执行,而不是靠人的自觉。他们选择了 PingCode 作为承载平台,主要原因是这家企业属于中大型组织(100 人以上),对数据权限、流程可配置性和部署方式有明确要求,而 PingCode 正好支持私有化部署,且提供了从 Jira 平滑迁移的路径,对于当时正在做国产替代选型的他们来说是比较自然的选择。
  4. 第 9-12 周:跑反馈层。把四个指标做成周度看板,每周分派会只花 15 分钟看这四个数,不讨论具体任务。

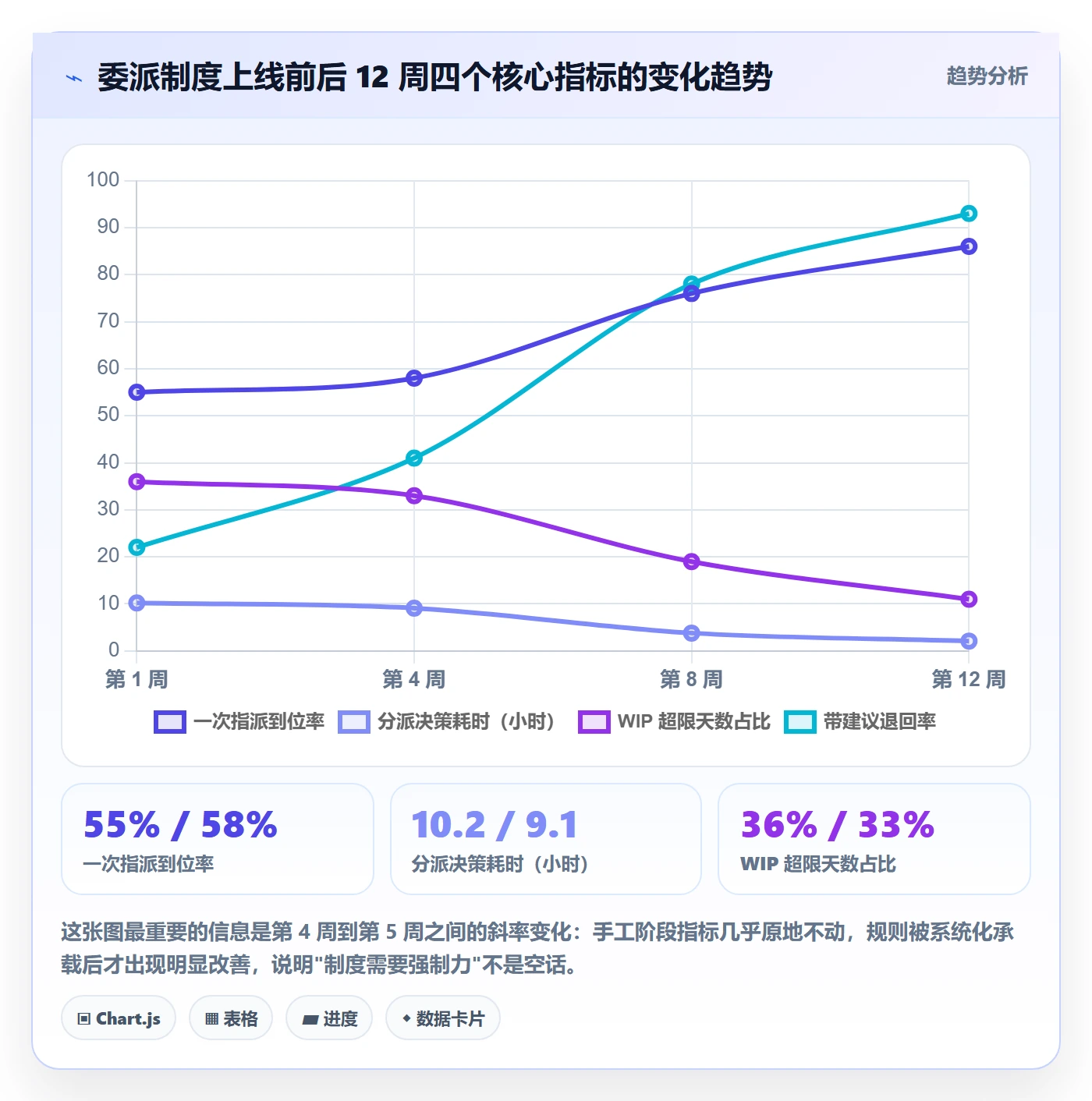

3. 上线前后 12 周的数据变化

下面这组数据来自该组织连续 12 周的看板记录(第 1-4 周为制度前基线期,第 9-12 周为稳定运行期)。

委派实操方法:项目成员提升任务分派效率的制度设计方法与模板

4. 关于 Jira 迁移场景下的分派规则保留

这个案例里还有一个值得单独说的细节:这家企业原本使用 Jira 管理任务,历史数据里有大量依赖自定义字段的分派逻辑。迁移阶段最大的风险不是任务本身搬不过去,而是分派规则在迁移中被"简化"掉,导致新平台上的行为和老平台不一致,团队会在两周内失去对制度的信任。

他们的处理方式是:迁移前先把老平台上的分派相关字段梳理成清单(技能标签、复杂度、模块归属、WIP 相关状态流转),逐项确认在新平台中以什么形式存在,缺失的用工作项类型和自定义字段补齐,然后再做批量迁移和验证。这个准备工作花了大概 6 人天,但避免了迁移后的规则真空期。

顺带说一句,我对平台选型的判断很朴素:对于 100 人以上的组织,项目管理平台的核心价值不在于功能多,而在于它能不能把你的委派规则变成不可绕过的默认路径。规则能被绕过的平台,本质上只是一个更漂亮的聊天记录本。PingCode 在这类场景里的优势,主要来自对中大型组织的流程复杂度、私有化部署诉求和存量系统迁移诉求的覆盖度,而不是某个单点功能。

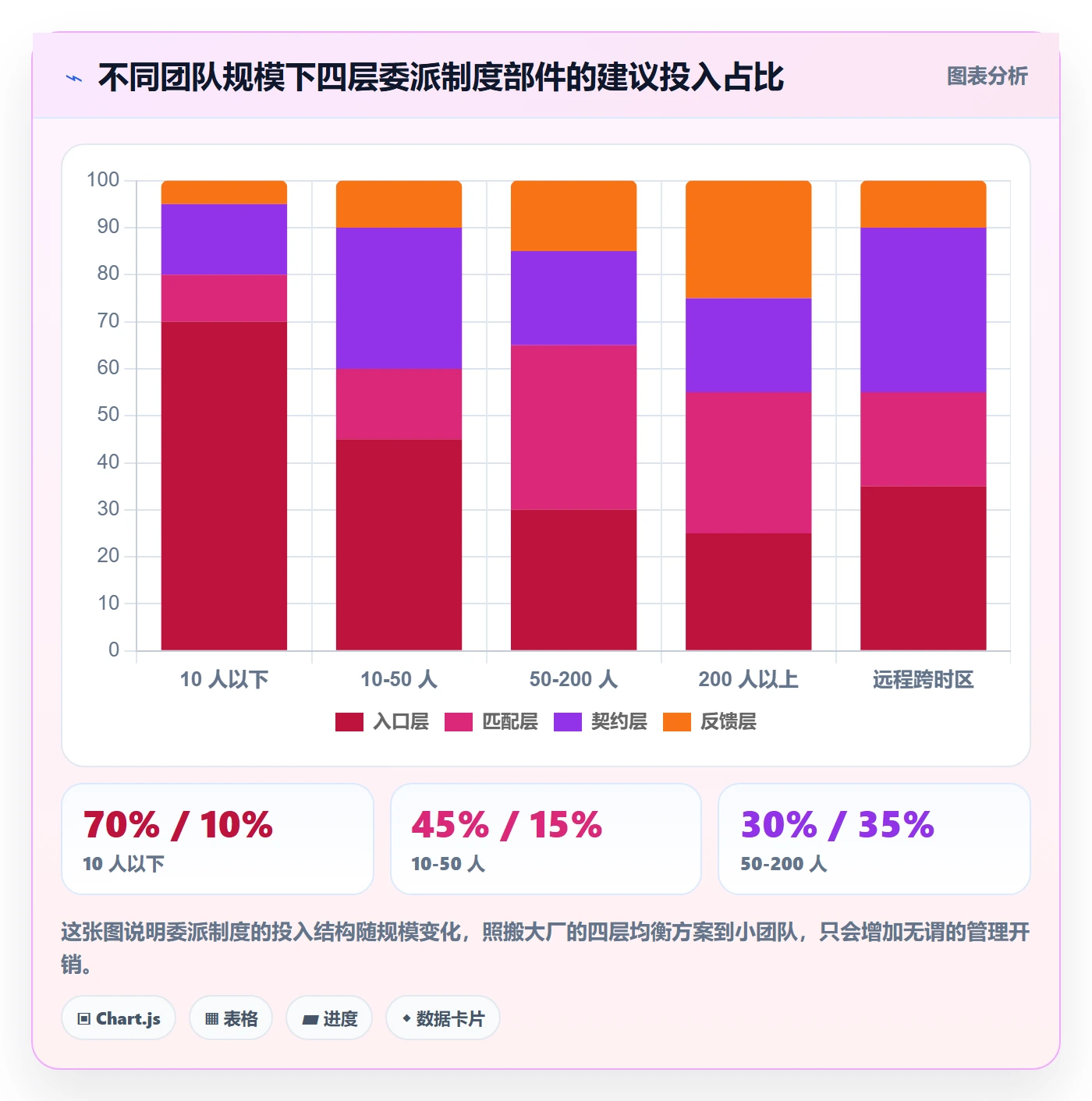

六、不同情况下的行动建议

制度设计最怕"一套方案打天下"。下面按团队规模和协作形态分五种情况给出建议,你可以直接对号入座。

1. 10 人以下小团队:只做入口层就够

这个规模下,分派规则和匹配算法都是过度设计。你唯一需要做的是保证每个任务都有验收标准和依赖说明,其余靠日常沟通即可。强行上容量模型只会增加管理成本,收益接近于零。

2. 10-50 人团队:入口层 + 轻量契约层

这个阶段要开始定义"退回"的合法通道,因为跨职能协作开始出现,任务需要跨角色流转。建议引入三态确认(接受 / 协商 / 退回)和 2 个工作日的协商时限,但暂时不需要复杂的容量模型,用"每人手上不超过 N 个"的口头约定即可。

3. 50-200 人团队:四层结构完整落地

这是委派制度收益最大的区间。这个规模下,管理者已经不可能凭记忆掌握所有人的负载,必须依赖容量口径和规则化分派。建议把三个硬约束写进平台配置,把四个指标做成周度看板。

4. 200 人以上或多项目并行:加入跨项目资源池视角

这个规模下最大的问题是项目之间的资源争夺。单个项目内的最优分派,放到组织层面可能是次优的。建议增加一层"跨项目资源池",由平台层面统一管理成员在不同项目中的投入比例,并且把项目优先级显性化为资源分配的输入,而不是靠项目经理之间私下协调。

5. 远程或跨时区协作:把时限口径改成"工作时长"

跨时区团队里,"2 个工作日"这种表述会直接失效。建议把所有时限口径改成工作时长(例如"16 个工作小时"),并且明确每个状态转换的触发人。跨时区场景下,异步书面记录的重要性远高于同步沟通,这反而使得委派制度的价值更高。

委派实操方法:项目成员提升任务分派效率的制度设计方法与模板

七、不同情况下的取舍

制度设计本质上是在几组矛盾中做选择,没有全能解。下面五组取舍,是我在实际项目里反复权衡过的。

1. 速度 vs 均衡:任务越急,越不该用常规分派规则

紧急任务如果也走容量校验,就会错过窗口期。我的建议是为紧急通道设置明确的准入条件和使用额度,例如每个项目每周最多 3 个紧急任务可绕过容量约束,且事后必须补录原因。没有额度限制的紧急通道,会在两个月内变成默认通道。

2. 透明度 vs 心理安全:负载数据要不要全员可见

全员可见负载数据能显著提升公平感知,但也可能让低负载成员产生被审视的压力,或者让高负载成员不敢拒绝新任务。我的折中方案是:展示相对负载区间(充足 / 正常 / 饱和),而不是精确的任务数量。区间信息足以支撑分派判断,又不会变成公开排名。

3. 自动化 vs 人的判断:把自动化限定在低风险区间

我倾向于自动化处理低复杂度、同质化、技能要求明确的任务,这部分通常占任务总量的 30%-50%;高复杂度任务保留人工决策,但人工决策必须走同一套字段和同一套记录规范。这样既拿到了效率,又保住了判断质量。

4. 平台统一 vs 团队自治:统一字段,放开流程细节

强制所有团队使用完全一致的流程,通常会导致团队绕开平台用线下工具。我的建议是统一必填字段和度量口径,放开状态流转的具体命名和阶段划分。度量的可比性来自字段口径,而不是来自流程长得一样。

5. 私有化部署 vs SaaS:取决于数据边界和合规要求

这个取舍和委派制度的关系容易被忽略:如果成员不敢在任务卡里写清楚真实的技术难点和依赖风险,那么整个入口层的质量就是虚的。对数据边界敏感的组织,私有化部署不是技术偏好,而是制度能否落地的前提。这也是为什么在中大型组织和国产替代场景里,支持私有化部署的项目管理平台会被优先考虑。

八、可直接复用的模板

下面这几个模板是我从项目里沉淀下来、可以直接拿去改用的版本。它们的设计原则是字段少、可验证、必须回答。

1. 委派说明卡模板

这个模板对应入口层的五要素准入,建议直接做成任务卡的必填字段组。

【委派说明卡 v3】

结果描述(完成后什么会不一样,一句话,不超过 50 字)
例:用户可以在移动端完成订单改签,无需联系客服
验收标准(可验证,包含边界)

正常路径:____(谁,在什么条件下,做什么,得到什么结果)
边界条件:____(超时、并发、空数据、权限不足时的预期行为)
明确不包含:____(避免范围蔓延,这一段必须写)
依赖项(缺一不可,没有就写"无")

前置任务:____(任务编号 + 负责人)

环境/数据:____(需要的测试环境、数据集、账号权限)

外部确认:____(需要谁在什么时间点给出确认)

期望完成时间与理由

期望时间:____

理由类型:外部承诺 / 内部节奏 / 依赖倒排(三选一,必须写明)

复杂度预判与技能要求

复杂度:低 / 中 / 高

技能要求:____(具体到模块或技术栈,不写"有经验即可")

分派信息(由分派人填写)

主责人:____

计划复核人:____

容量确认:接收方当前在制品 ____ 个,WIP 上限 ____ 个

接收方确认(2 个工作日内完成)

状态:接受 / 协商 / 退回

若协商:调整后的范围或时间 = ____

若退回:理由标签 = 技能缺口 / 容量超限 / 依赖未就绪 / 优先级冲突

建议动作 = ____

2. 分派规则配置示例

这是一份把三条硬约束翻译成配置的思路示例。不同平台的配置语法不同,但结构是通用的,核心是把"硬约束"和"偏好"分开配置,不要让偏好参与否决。

# 分派规则配置示例(结构示意,非特定平台语法)
assignment_rules:

hard_constraints: # 硬约束:不满足则退出匹配池,不参与权衡

name: wip_limit

field: assignee_current_wip

operator: "<"

value: "${assignee.wip_limit}" # 按角色取上限

on_fail: exclude_from_pool

name: skill_gate

field: task.complexity

operator: "<="

value: "${assignee.skill_level}"

on_fail: exclude_from_pool

name: dependency_ready

field: task.blocking_dependencies

operator: "=="

value: 0

on_fail: move_to_pending_queue # 进待分派队列,不进分派池

preferences: # 偏好:仅在通过硬约束的候选人之间做排序

name: rotation_fairness

weight: 0.4

desc: 近 30 天承接同模块任务较少者优先

name: growth_opportunity

weight: 0.3

desc: 复杂度中等的任务优先分配给技能等级略低的成员

name: module_familiarity

weight: 0.3

desc: 熟悉该模块者优先,用于降低沟通成本

escalation: # 兜底:无人通过硬约束时的升级路径

trigger: no_candidate_after_hours: 8

action: notify_role: project_manager

required_field: escalation_reason

3. 每周 15 分钟分派会模板

这个会议的目的不是分配任务,而是检查制度的四个指标。我在项目里强制执行"不讨论具体任务"的规则,具体任务一律在会外异步处理。

  1. 第 0-3 分钟:读四个指标,一次指派到位率、分派决策耗时、WIP 超限天数占比、带建议退回率。
  2. 第 3-8 分钟:只看恶化的指标,定位到具体环节(入口层 / 匹配层 / 契约层),不定位到具体人。
  3. 第 8-13 分钟:讨论一个改进动作,必须包含负责人和验证时间。
  4. 第 13-15 分钟:确认待分派队列里是否有超过 3 个工作日未分派的任务,若有则当场触发升级。

4. 度量看板字段清单

这四项指标的取数字段,建议在项目管理平台里做成固定视图,避免每周手工算。

指标 所需字段 取数逻辑 复盘用途
一次指派到位率 首次指派人、指派时间、重分配次数、完成时间 重分配次数为 0 的完成任务数 / 总完成任务数 判断匹配层质量
分派决策耗时 就绪时间、首次指派时间 首次指派时间 – 就绪时间,取中位数而非均值 判断决策链路是否拥堵
WIP 超限天数占比 成员每日在制品数、WIP 上限 在制品数超上限的工作日天数 / 总工作日 判断容量模型是否合理
带建议退回率 退回次数、退回理由标签、建议动作字段是否为空 含建议动作的退回次数 / 总退回次数 判断契约层健康度

5. 委派健康度自检问卷

每季度把下面六个问题发给全体成员,只统计"是/否"的比例,不记名。任何一个问题低于 60% 的认可度,就值得启动一次规则复检。

  • 我清楚地知道,一个任务要满足什么条件才会被分派给我。
  • 当我因为容量或技能原因退回任务时,不会被负面评价。
  • 我能在两个工作日内知道自己手上有哪些新任务需要处理。
  • 分派结果和我的实际工作量之间,大体是公平的。
  • 当我对任务的验收标准有疑问时,我能找到明确的澄清对象。
  • 如果连续三次分派给我都不匹配,会有人来调整规则,而不是让我自己扛。

结语:委派效率的天花板,取决于你敢不敢让规则说话

回到最开始那个数据:25% 的重分配率,其中真正的技能不匹配只有 15%。这个比例说明,大部分委派问题不是"人不对",而是"规则没说话"。当组织没有把容量、技能、依赖、退回这些判断显性化成规则时,它们就会以隐形的方式消耗在每一次分派里,表现为拖延、返工、加班和成员之间的隐性怨气。

我的独特判断是:委派制度的关键不在设计得多精巧,而在于它是否具备"可解释性"。成员不需要理解一套复杂的加权算法,他们只需要知道"为什么这次是我""什么条件下不会是我"。可解释性和执行强制力,是这套制度真正的两根支柱,前者靠规则数量少、口径统一,后者靠平台把规则变成默认路径而不是可绕过的建议。

下一步你可以这样做:本周先只做一件事,把入口层的五要素加进你们现有的任务卡模板,下周一强制生效,连续跑两周,记录任务退回和澄清的次数变化。两周后如果数据有改善,再动匹配层。不要一次改四层,那是最容易失败的做法。

常见问题解答(FAQ)

1. 委派任务时,一份能直接复用的任务分派单,最少必须写清哪几个字段?

我们团队七个人,我之前一直靠口头派活或者群里@一下,结果不是做错方向就是卡住了没人说。后来我想做一份统一模板,但网上的模板字段动辄二三十项,填一次比干活还累,成员直接不填了。所以我很想知道,到底哪些字段是不能省的,哪些是锦上添花可以砍掉的。

最少保留六个必填字段,其余全部砍掉。第一是交付物,必须是一个可验收的具体产物,写「客户调研报告」不合格,要写「一份包含12位客户访谈记录、结论不超过3页的PDF」;第二是验收标准,写清通过条件,比如数据来源、格式、字数区间;第三是截止时间,精确到半天,不要只写「本周」;

第四是上下文与依赖,说明这个任务为什么存在、需要谁先交付什么;第五是决策权限边界,写明哪些事他可以自己定、哪些必须来问你,我一般用「涉及预算超过500元或工期顺延超过1天需要升级」这种可量化的线;第六是求助路径,卡住之后找谁、多久之内必须说。

判断依据很简单:一个新人拿到这张单子,如果不用再问你任何问题就能开工,字段就够了。落地做法是在项目管理平台里把任务创建模板固定下来,把这六项设为必填校验,其余内容一律选填。衡量效果看返工率,口径是「被退回重做的任务数 ÷ 总任务数」,我实测口头派活的返工率在30%左右,模板化之后能压到10%以内。

2. 怎么判断一个任务该派给谁,有没有比『谁有空就派给谁』更靠谱的方法?

我以前分派任务基本靠印象,谁最近看起来不忙就给谁,结果能干活的人被压到崩溃,能力弱的人一直做边角料,年底一看团队能力断层特别严重。我也试过按职级硬性分配,但有人明明职级高却不擅长这类活,交付质量反而更差。所以我想知道有没有一套可操作的判断方法,而不是凭感觉。

用三个维度交叉判断:技能、意愿、负载,缺一个都会翻车。第一维度是技能矩阵,给每个成员在关键技能上标1到4级,1是需要在指导下完成,4是能带人,派活时先按技能匹配筛出候选人。第二维度是意愿,用一句话问清楚「这类活你是想做深还是想少碰」,意愿低但技能高的人适合做短周期、强标准的任务,别派需要长期钻研的。

第三维度是负载,这是最多人忽略的,口径建议用「未来两周已承诺工时 ÷ 可用工时」,超过85%就不再接新任务,同时给每人设并行任务上限,我一般设3个,超过就必须先关掉一个再开新的。这三个维度筛完如果只剩一个人能干,说明这是知识单点,必须立刻安排一个影子跟着做,否则那个人一休假整个项目就停。

培养型委派也靠这套:故意派一个难度比当前能力高一档的任务,但配一个检查点和一位可求助的人。这套矩阵维护起来不费劲,在项目管理平台里给成员打技能标签、每周更新一次承诺工时就能跑起来。

3. 任务委派出去之后,怎么设置检查点才能既不失控,又不像在微观管理?

我把活派出去之后特别焦虑,隔三差五就想问一句进度到哪了,成员明显不耐烦,觉得我不信任他。可我要是一周都不问,往往到交付前一天才发现方向偏了,返工成本更高。我一直在两种极端之间摇摆,想找一个有明确规则的中间做法。

按「任务周期 × 风险」定检查点数量,而不是凭心情问。周期在2天以内的短任务,只在中间点和一个交付点各同步一次;超过1周的,拆成里程碑,每个里程碑一次书面异步同步,格式固定三句话:完成了什么、卡在哪里、下一步做什么,不许写流水账。更关键的是两条硬规则。

第一条是介入边界:只在约定检查点开口,其他时间不追问,想问的问题记下来留到下一个检查点。第二条是主动升级:卡住超过约定时长(我一般设4小时)必须主动上报,而不是拖到截止日才说,这条要写进分派单里,属于当事人的责任而不是你的追踪责任。

判断这套机制有没有效,看「阻塞时长中位数」,也就是任务被标记为阻塞到解除阻塞的平均时长,这个数字下降说明上报机制真的在运转。另外把检查点作为任务的一条记录写进项目管理平台,谁在什么时候同步了什么都有痕迹,既避免了口头承诺扯皮,也让你不用靠刷群消息来获取安全感。

4. 这套委派制度怎么推才能落地,又怎么证明它真的有效?

我在团队里推过两次流程改造,都是开会讲完大家点头,两周之后原样打回。这次我不想再搞一场运动式改革,想知道有没有小步落地的路径,以及怎么用数据说服老板和团队继续做下去。还有一个现实问题:大家凭什么愿意多填一张表。

别全团队一起推,先选一个5到8人的小组做两个迭代的试点。第一步是采集基线,至少四个指标:任务返工率、阻塞时长中位数、任务从创建到被领取的排队时长、人均并行任务数,这四个数先老老实实测两周,不要美化。

第二步是只改一件事:把任务分派单做成项目管理平台里的创建模板,六项必填字段加校验,填不全就建不了任务,这样制度就长在工具里,而不是长在会议纪要里。第三步是设并行任务上限,我建议每人同时进行不超过3个,超了就逼着团队做优先级取舍,这一步往往比模板更能提升效率。

降阻力的关键在于把填写成本转成收益:周会只讨论填了模板的任务,没填的不上会、不排资源,让守规矩的人先拿到好处。两个迭代之后用同样的口径复测四个指标,我给客户的实测经验是排队时长和并行任务数下降最明显,返工率的改善会滞后一到两个月。拿这组前后对比数据去要资源、扩到全团队,比讲道理有用得多。

核心关键词

读者评论

贾
贾舒然

我们团队28人,试过类似的准入标准,结果卡在需求方身上,他们不是不想写验收标准,而是写不出来,因为上游需求本身就模糊。后来我们把必填项砍到只剩“验收标准”和“期望完成时间”两条才跑通。所以我觉得文章的框架没问题,但最小必填集到底设几项,可能比制度本身更决定成败。

夏
夏嘉宁

有个疑问:重分配率从25%降到9%,会不会有一部分原因是退回权上线后,接收方宁愿带疑问硬做也不愿走流程?我们这边就这样,退回要填理由还要给建议,比直接问一句费劲多了,最后退回率很低,但问题并没少。这个指标是不是得配合返工率一起看?

史
史亦辰

新人首次独立交付从41天降到23天这个变化,我觉得未必全是分派规则的功劳。同期如果有文档沉淀、结对评审这些动作,效果会混在一起。另外340人和18人的项目放同一张表里取均值,任务结构差异很大,参考时我会更想看到分规模的拆分数据。

文章包含AI辅助创作:委派实操方法:项目成员提升任务分派效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/370222
