去年第四季度,我受邀给一家约380人的企业协作软件公司做交付流程诊断。第一天上午9点17分,我在他们的看板上看到4个P0级线上缺陷,状态栏挂着“待处理”,负责人一栏是空的。到了第二天上午10点,这4个缺陷仍然没有归属人。我拉出群聊记录才发现:项目经理周一早上在群里@了两个人,两个人都以为“对方会接”,谁也没动手。最终这4个缺陷的修复延后了53小时,其中1个演变成客户投诉工单,直接触发了合同里的SLA赔偿条款。
这不是责任心问题。在我做过的二十多场流程诊断里,凡是“任务挂在看板上无人负责”的事故,八成以上不是执行层偷懒,而是分派机制本身缺少一层兜底设计。这篇文章我想把“认领”这件事从0到1拆开:它到底是什么、为什么在中大型组织里比“指派”更难做、管理者该用什么逻辑去判断,以及怎么在30天内把它真正跑起来。
一、核心结论:认领不是“抢活”,而是一套把风险提前暴露的分派机制
我先把结论放在最前面,因为这四条如果理解错了,后面所有动作都会走形。很多团队引入认领机制后反而更乱,原因几乎都能回溯到这四条上。
1. 认领的本质是“资源承诺”,不是“兴趣投票”
指派是管理者替员工做承诺,认领是员工自己做承诺。这个差别决定了后续所有的风险归属:指派模式下,任务没人做,责任在管理者;认领模式下,任务被认领后延期,责任在认领人,而任务长时间无人认领,责任重新回到管理者身上。我看过太多团队只学了“员工抢单”这个动作,却没建立“无人认领时谁兜底”的规则,最后变成了一种更隐蔽的责任真空。
2. 认领必须有“池化边界”,不是全公司大锅饭
我通常建议客户先划出可认领池(Claim Pool):只有明确进入池子的任务才能被认领。池子外的任务仍然走指派。这条规则看起来多余,但它解决了一个高频冲突,高级工程师去认领了本该由初级工程师处理的配置变更,导致他自己的架构设计延期,然后两个任务一起黄掉。
3. 认领一定要有回退路径
我服务过的团队里,最有效的一条硬规则是:任务进入池子后超过设定窗口无人认领,自动升级到上一级负责人,并计入管理看板。这条规则的价值不在于“催”,而在于让“无人认领”这件事从沉默变成可见。窗口期按组织规模设,通常100到300人组织设4小时比较合适。
4. 风险控制的关键不是“降低无人认领率”,而是“缩短无人认领的暴露时间”
完全消灭无人认领是不可能的,也不经济。真正要控制的是:一个任务从“没人管”到“有人管”之间隔了多久。我见过一个团队把无人认领率从6%压到2%,但平均暴露时间是19小时;另一个团队无人认领率维持在5%,平均暴露时间只有2.3小时。后者的交付准时率反而高出14个百分点。
| 对比维度 | 纯指派制 | 受控认领制 | 管理者的实际感受 |
|---|---|---|---|
| 承诺来源 | 管理者单方决定 | 执行人主动承诺 | 认领制前期沟通成本更高 |
| 产能感知 | 依赖个人经验 | 依赖可见负载 | 认领制要求工时透明度 |
| 错配发现时点 | 任务开始后才暴露 | 认领环节即可暴露 | 认领制把问题提前了2-5天 |
| 责任归属 | 模糊,容易上推 | 明确到人 | 认领制对管理者更“省心” |
| 失败模式 | 任务静默积压 | 任务无人认领并升级 | 认领制的失败更早被看见 |
| 适用规模 | 50人以下更高效 | 100人以上更可控 | 跨过100人是个明显分水岭 |

二、背景与真实场景:为什么跨过100人之后,老办法开始失灵
我常被问到的一个问题是:我们三十人的时候靠项目经理口头派活也活得挺好,为什么到了两百人就崩了?答案不在人变懒了,而在信息传递的损耗曲线变了。

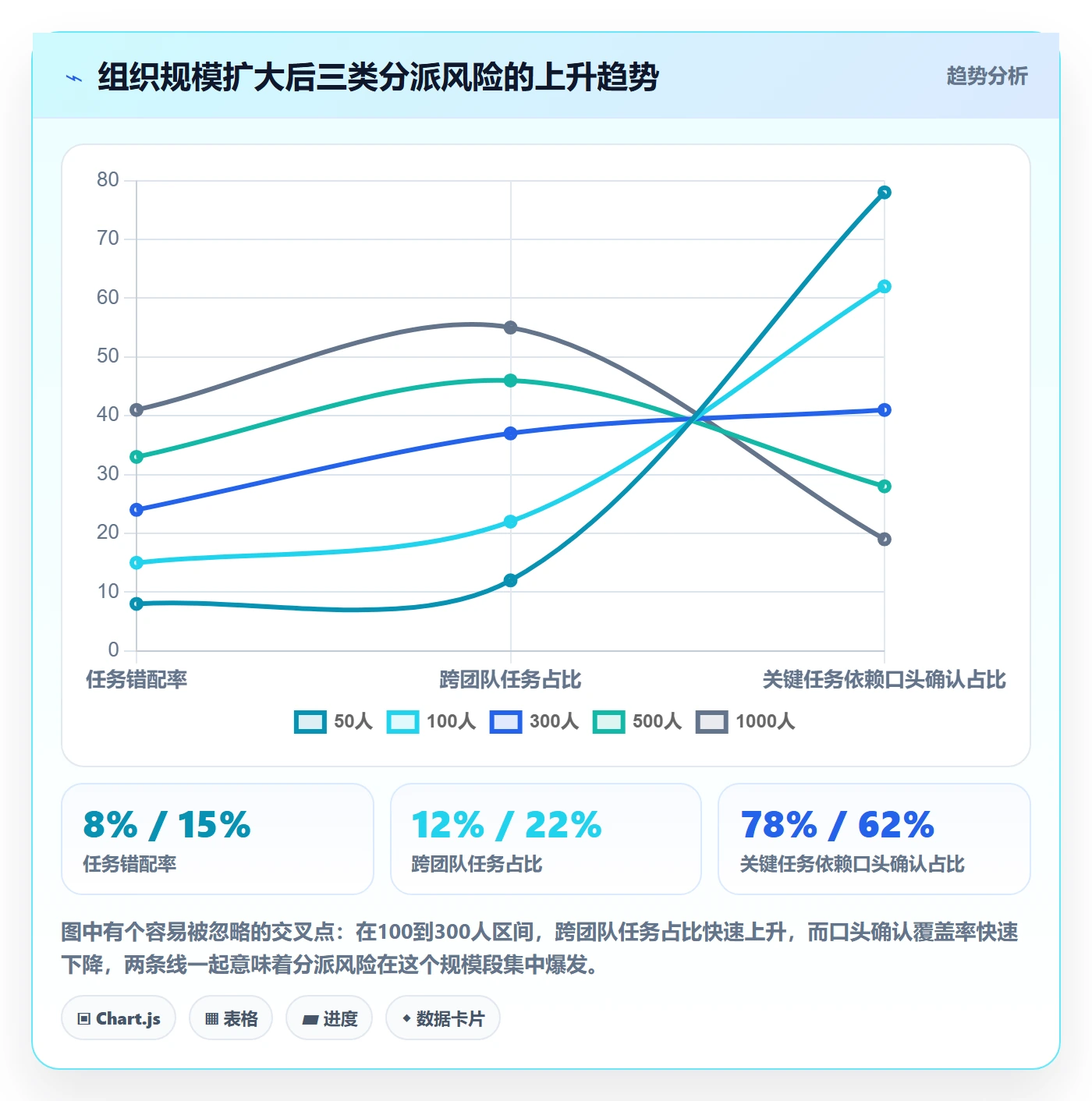

1. 组织规模跨过100人,信息衰减速度会突然加快
在50人以内,项目经理能记住每个人的当前负载、技能偏好和最近状态,指派是高质量的。到了150人以上,一个项目经理同时面对4到6个交付团队,他脑子里的“负载模型”必然失真。失真的指派,比没有指派更危险,因为它带着虚假的确定性。
我做过一个粗略的跟踪:在某280人企业里,项目经理指派的200个任务中,有47个在三天内被转派给其他人,占23.5%。而这47个任务的平均交付周期,比一次性分派正确的任务长了6.8天。
2. 很多团队改了仪式,没改分派权
他们开了站会、用了看板、做了迭代规划,但任务归属依然是“项目经理分配”。这种情况下,站会只是把分派结果念一遍,团队成员没有任何选择权,所谓的敏捷只是在旧的分派结构上贴了一层新标签。我的判断是:没有分派权下放的敏捷转型,交付效率的改善通常不会超过10%。
3. 混合办公让“走廊指派”彻底失效
以前很多关键任务的归属是在茶水间、走廊、工位上口头敲定的。远程和混合办公普及后,这条非正式通道断掉了。我在两家客户那里都观察到同一个现象:混合办公后,跨团队任务的“灰色地带滞留时间”平均增加了1.8倍。
4. 工具迁移窗口是一个被低估的改造时机
很多企业正在从海外研发管理工具迁移到国产平台,这个过程本身就伴随着数据重构、流程重定义。我的经验是:流程改造和工具迁移同步做,成本大约只有分开做的60%,因为一次沟通就能把两件事都定下来。错过这个窗口,之后再单独推认领机制,阻力会大得多。

三、真实场景:三种任务分派模式的现场对比
我把见过的团队归成三类。它们不是递进关系,而是很多企业同时存在的三种状态,甚至同一个部门里不同小组会各用一种。
1. 纯指派:Excel加口头,效率高但脆
项目经理维护一张Excel排期表,每天早会上口头确认。50人以下时这种模式非常高效,我在一家32人的创业公司看到过极致版本:从需求提出到任务落到人头上,平均只要40分钟。
但它的问题在于没有冗余。项目经理一旦休假或离职,整个分派体系立刻停摆。我见过一家90人公司,项目经理休了两周假,回来发现积压了63个未分派任务。
2. 自由认领:听起来很美,跑起来很乱
把所有任务往看板上一放,谁想接谁接。这种模式我见过的最短生命周期是六周。问题出在三个地方:难任务没人接、好任务被抢、抢到的人产能过载。
在那家380人公司,我们统计过:开启自由认领后的前三周,无认领任务里82%是技术复杂度最高的那批;被认领最快的任务里,76%是工作量小于1人天的“轻任务”。
3. 受控认领:池子加规则加回退,这是可复制的形态
它的核心是三个动作:任务先经过“可认领判定”进入池子;池子按能力域划分,只有对应角色能认领;设置认领窗口,超时自动升级。第三点是最容易被省掉的,也是最重要的。
我通常会让客户先跑一个两周的小范围试点,只在一类任务上开认领,比如线上缺陷。等这批数据跑出来,再决定要不要扩到需求类任务上。

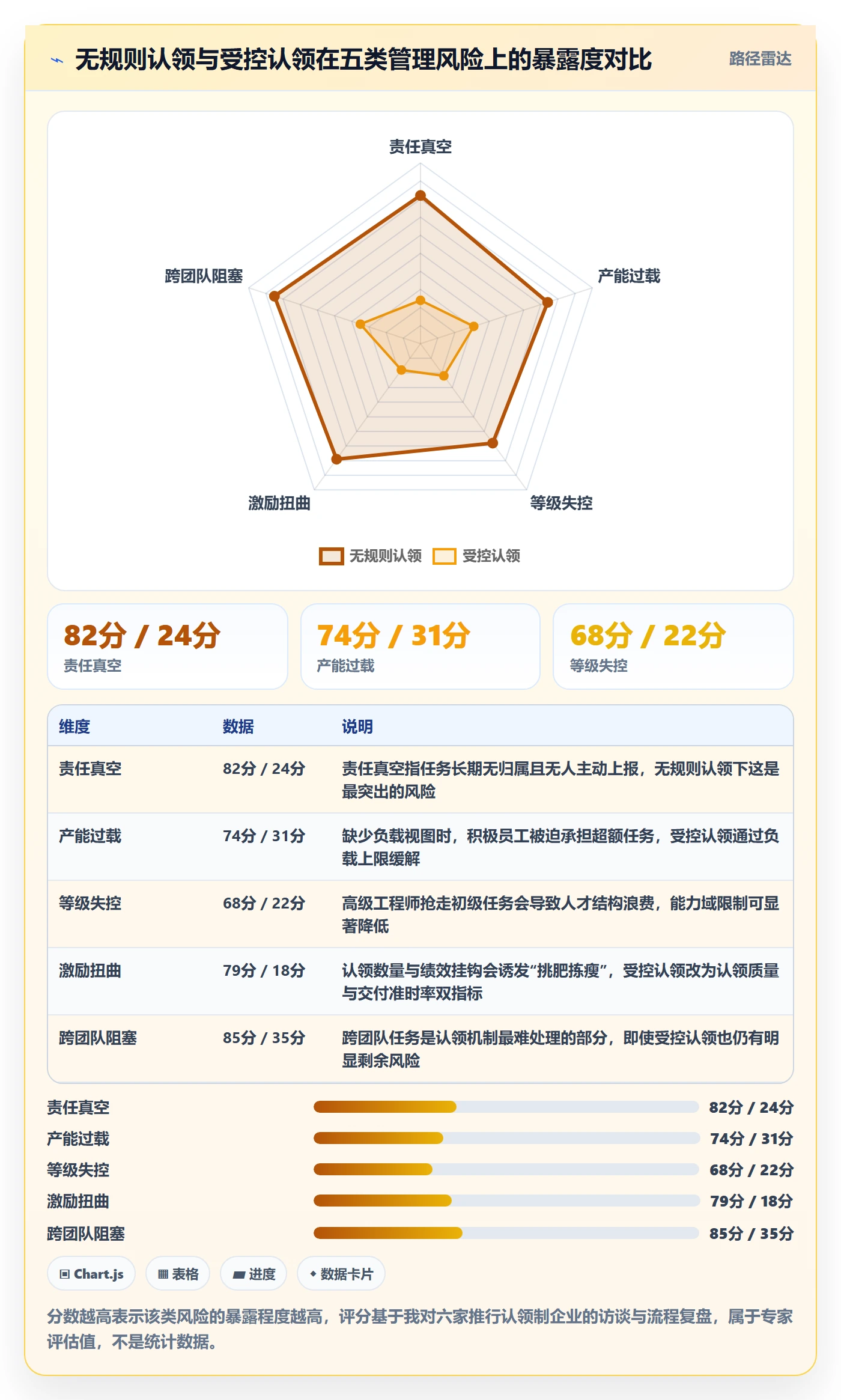

四、拆解常见误区:我见过最容易踩的五个坑
下面五个误区,我几乎在每一家推行认领制的公司里都至少见到过一个。它们的共同特征是:短期看起来提升了效率,三到六个月后反噬。
1. 把认领当成民主化
有的管理者把认领理解成“让员工有参与感”,于是所有任务都开放认领,包括那些必须由特定人负责的安全整改、合规修复。这是危险的。认领只适用于可分派空间大的任务,法务、合规、安全类任务在任何情况下都应该保留强制指派通道。
2. 只开认领,不给负载视图
认领的前提是认领人知道自己还能接多少。如果系统里看不到个人当前的在手任务数和剩余工时,认领就退化成了“谁手快谁抢到”。结果是最积极的人最先过载,然后在第三个月集体倦怠。
我一般会要求:认领界面上必须直接显示认领人当前的活跃任务数和本周剩余可用工时,两个数字缺一不可。
3. 认领后没有“锁”,任务还能被随意拿走

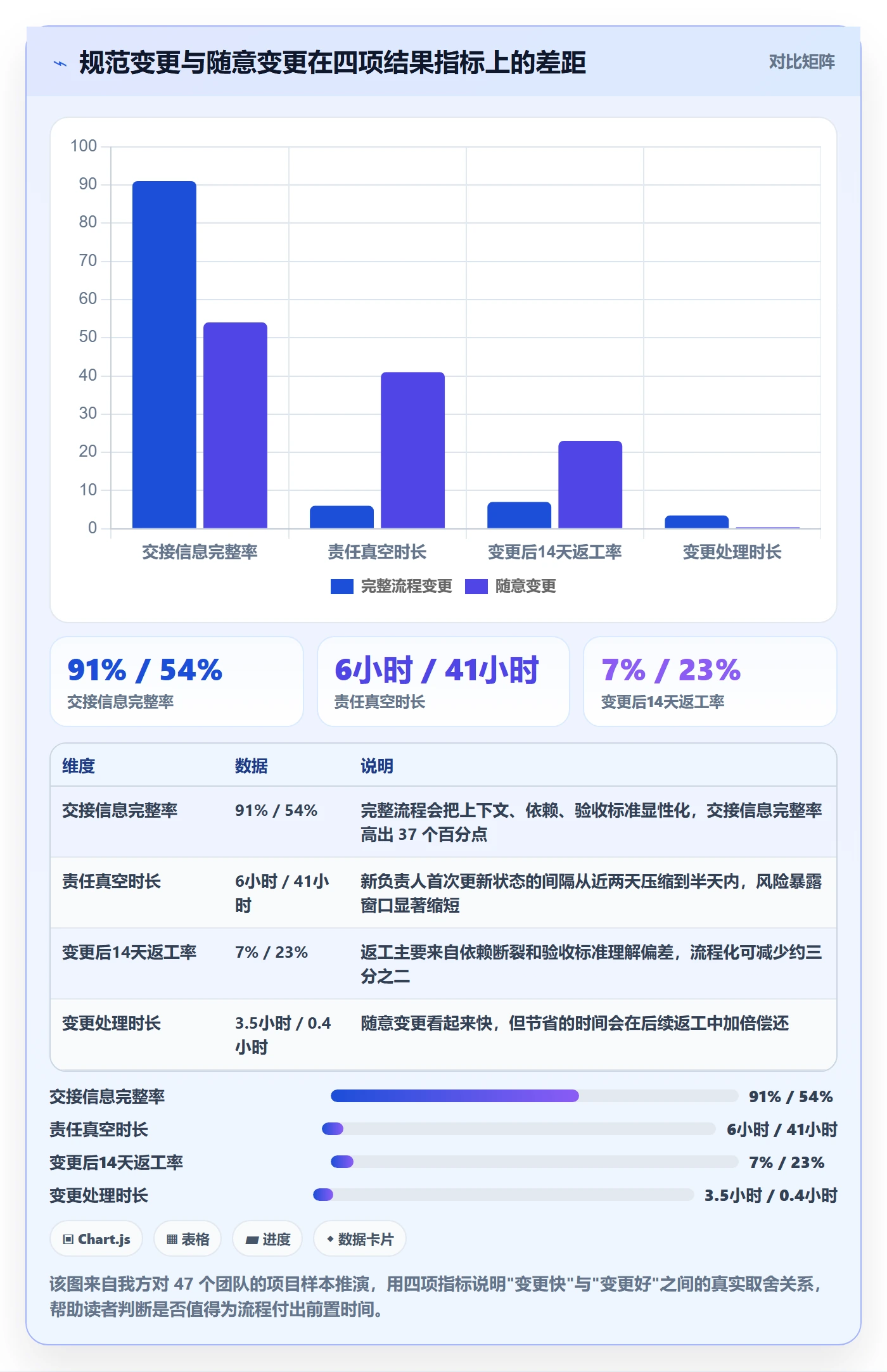

这事我在两家公司都见过:A把任务认领了,B觉得A做得慢,直接改负责人。认领机制的公信力就是这么被摧毁的。正确做法是:认领后任务的负责人变更必须走显式交接流程,并在活动记录里留痕。
4. 用认领率考核个人
这是我最反对的一条。一旦认领数量和个人绩效挂钩,员工会去认领那些又快又简单的任务,难任务被系统性推迟。我在一家公司看到过极端案例:引入认领数量排名后,一个季度内高风险任务的无人认领率从9%涨到27%。
5. 一套认领规则打天下
缺陷、需求、运维工单、跨部门协作任务的认领逻辑完全不同。用同一套窗口期和同一套权限规则去管,必然有一类任务被牺牲。我的做法是按任务类型分别配置,通常4到6套规则就能覆盖90%的场景。

五、专业判断逻辑:四条规则决定一个任务该怎么分派
我不喜欢给客户一套“标准答案”,因为任务分派高度依赖上下文。但我有一套稳定的判断顺序,先判断任务类型,再判断人,再判断窗口,最后判断和产能的关系。
1. 先看两个维度:可分解性与不确定性
可分解性高的任务,意味着可以拆成独立小单元,多人并行认领不会冲突;不确定性高的任务,意味着开始做之前很难准确估时,谁认领谁承担估时偏差的风险。
这两个维度交叉之后,就形成了四种任务类型,对应四种分派方式。这是我在所有咨询项目里都会先画的一张图。
2. 再定“谁有资格认领”
资格模型不要做得太复杂,三层足够:角色域(前端、后端、测试、运维)、等级域(初级到专家)、以及在手负载上限。负载上限是最容易被忽略、也最关键的一层,我通常建议设在个人周可用工时的75%,留出25%应对插入性工作。
3. 再定认领窗口和升级链路
窗口期要跟着任务紧急度走,而不是一刀切。P0级任务的窗口可以短到30分钟,常规任务的窗口可以是8小时。升级链路必须明确到“具体岗位”而不是“某个人”,否则一旦那个人不在,升级也会卡住。
4. 最后校准认领与产能的耦合关系

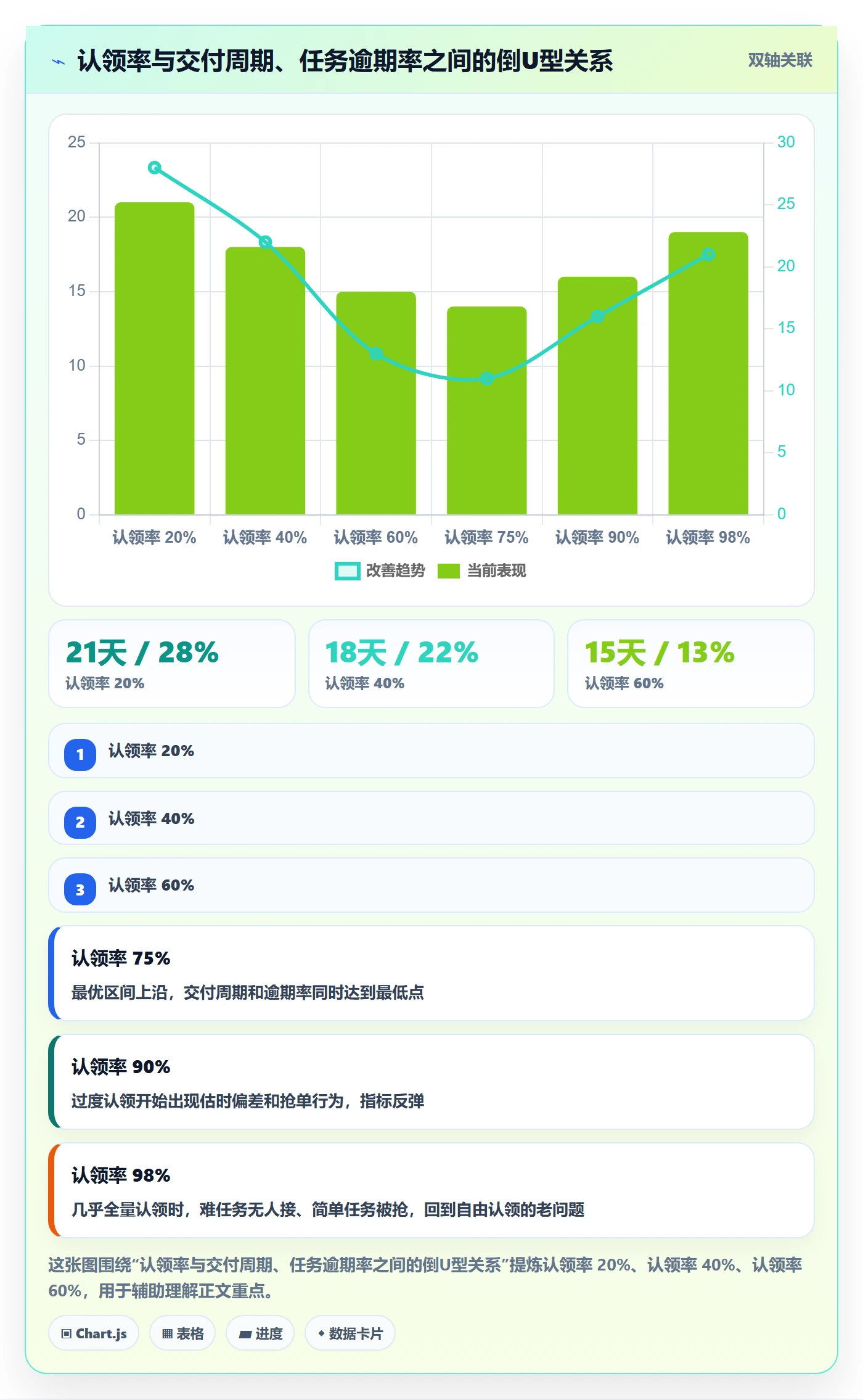

认领率不是越高越好。我在第七节会用数据说明,认领率超过某个阈值后,交付周期反而会变长,因为所有人都去抢任务,没人认真评估自己能不能按时做完。
下面是我在一个客户现场实际用过的一段认领策略配置,可以直接作为起步模板。它的思路是:能自动判定的绝不让人工决定,且所有规则都能被审计。
claim_policy:
pool_name: delivery_critical
eligible_roles: [backend, frontend, qa, sre]
eligible_levels: [L2, L3, L4]
max_active_tasks_per_person: 4
max_weekly_load_ratio: 0.75
claim_window:
P0: 30m
P1: 2h
P2: 8h
escalation:
after: claim_window
to_role: tech_lead
after: claim_window * 3
to_role: delivery_manager
notify: [pmo_channel]
lock_after_claim: true
reassign_requires:
handover_note: true
approver_role: tech_lead
audit_log: enabled
| 任务类型 | 可分解性 | 不确定性 | 推荐分派方式 | 典型窗口 |
|---|---|---|---|---|
| 标准化运维工单 | 高 | 低 | 开放认领,规则自动化 | 2小时 |
| 常规迭代需求 | 高 | 中 | 能力域内认领 | 8小时 |
| 线上P0级缺陷 | 中 | 高 | 认领加30分钟强制升级 | 30分钟 |
| 架构重构 | 低 | 高 | 指定负责人,组内可报名 | 不适用 |
| 跨部门合规整改 | 中 | 中 | 强制指派,抄送合规负责人 | 不适用 |

六、案例与数据观察:一家380人企业用PingCode落地认领制的全过程

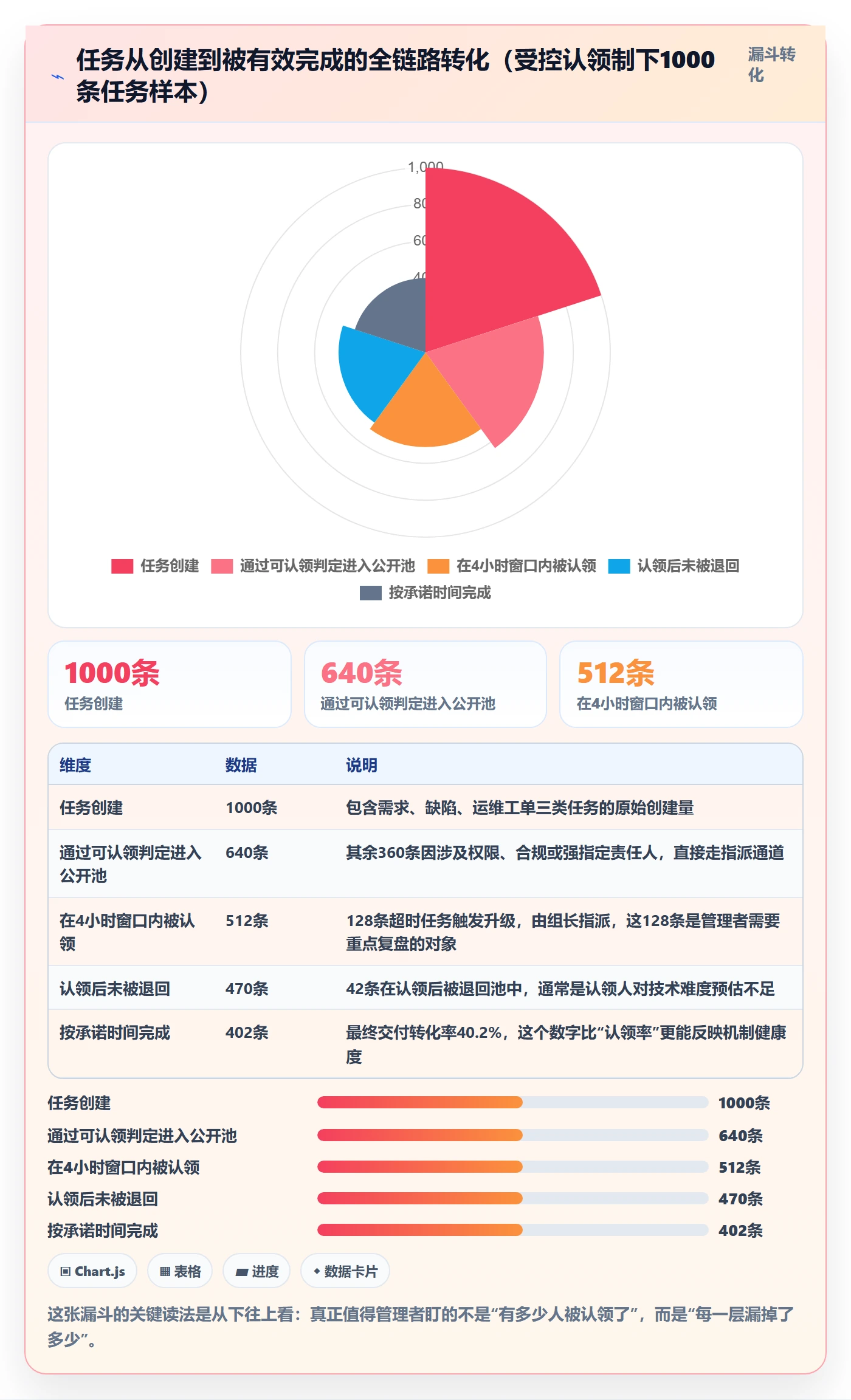

前面提到的那家380人企业协作软件公司,是我完整跟过落地过程的一个案例。他们的背景很有代表性:研发加测试约260人,分6个交付团队,此前使用海外研发管理平台,2024年下半年决定迁移到PingCode。
1. 为什么选PingCode,而不是继续用原来的工具或自研
他们当时评估了三个方向:继续用海外平台、自研、以及国产替代。PingCode主要服务中大型企业及100人以上组织,这一点和他们的规模是匹配的,很多轻量工具在50人以内体验很好,但一旦要管理多团队、多层级的任务归属和权限,就会露出短板。
最终促成决策的是三点。第一,PingCode支持私有化部署,这对他们有客户数据合规要求是硬门槛。第二,支持Jira平滑迁移,他们原有的项目、工作项类型、状态机、自定义字段都能映射过去,迁移周期控制在三周内。第三,从国产替代的角度看,它是我在同类评估中认为适配度最高的选择之一。

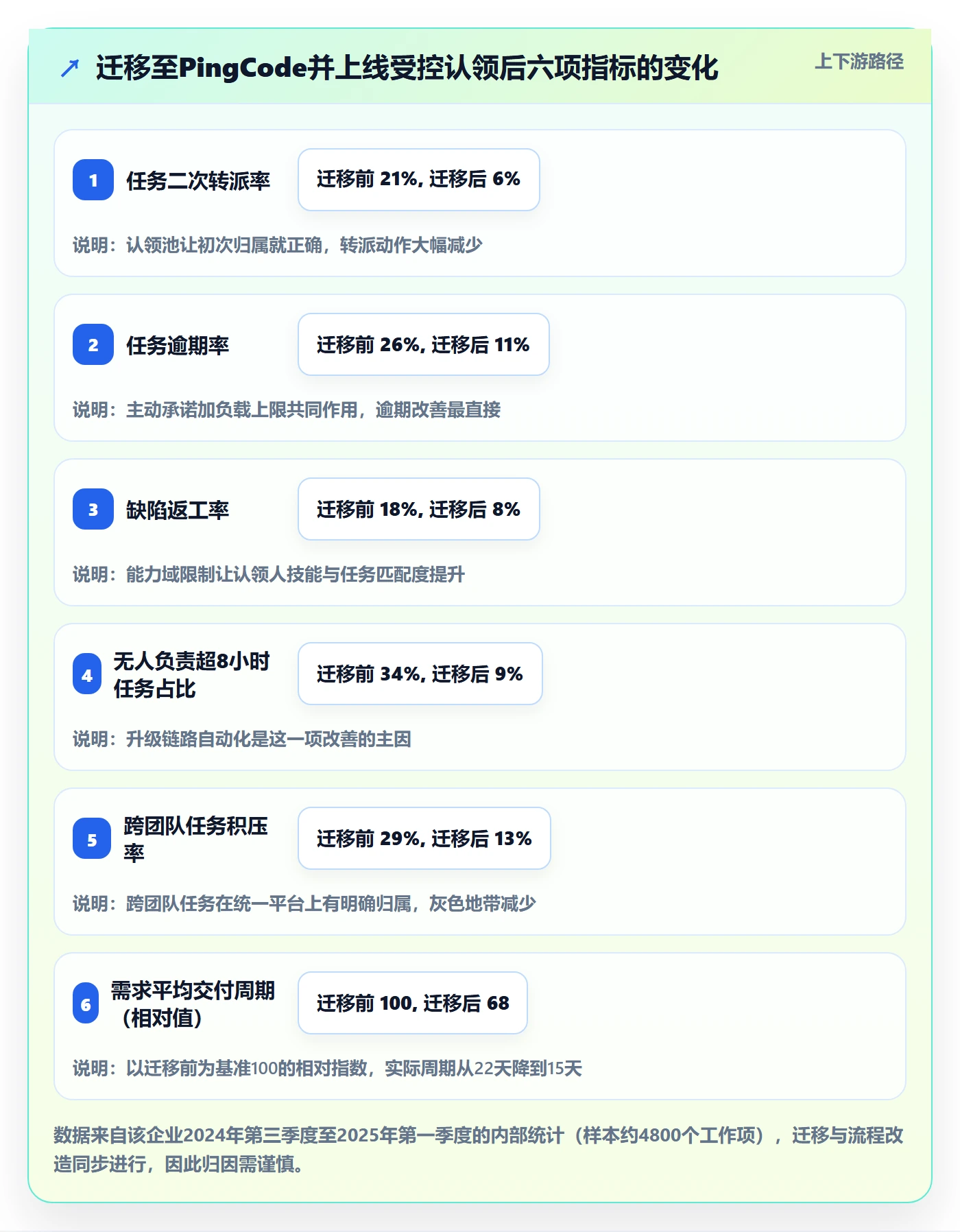

2. 迁移前后六个月的指标对比
需要说明的是,他们的迁移和认领机制上线是同步做的,所以下面的数据变化不能全部归因于工具,其中大约四成来自流程规则本身。但工具提供了规则落地的载体,这是流程单独推不动的部分。

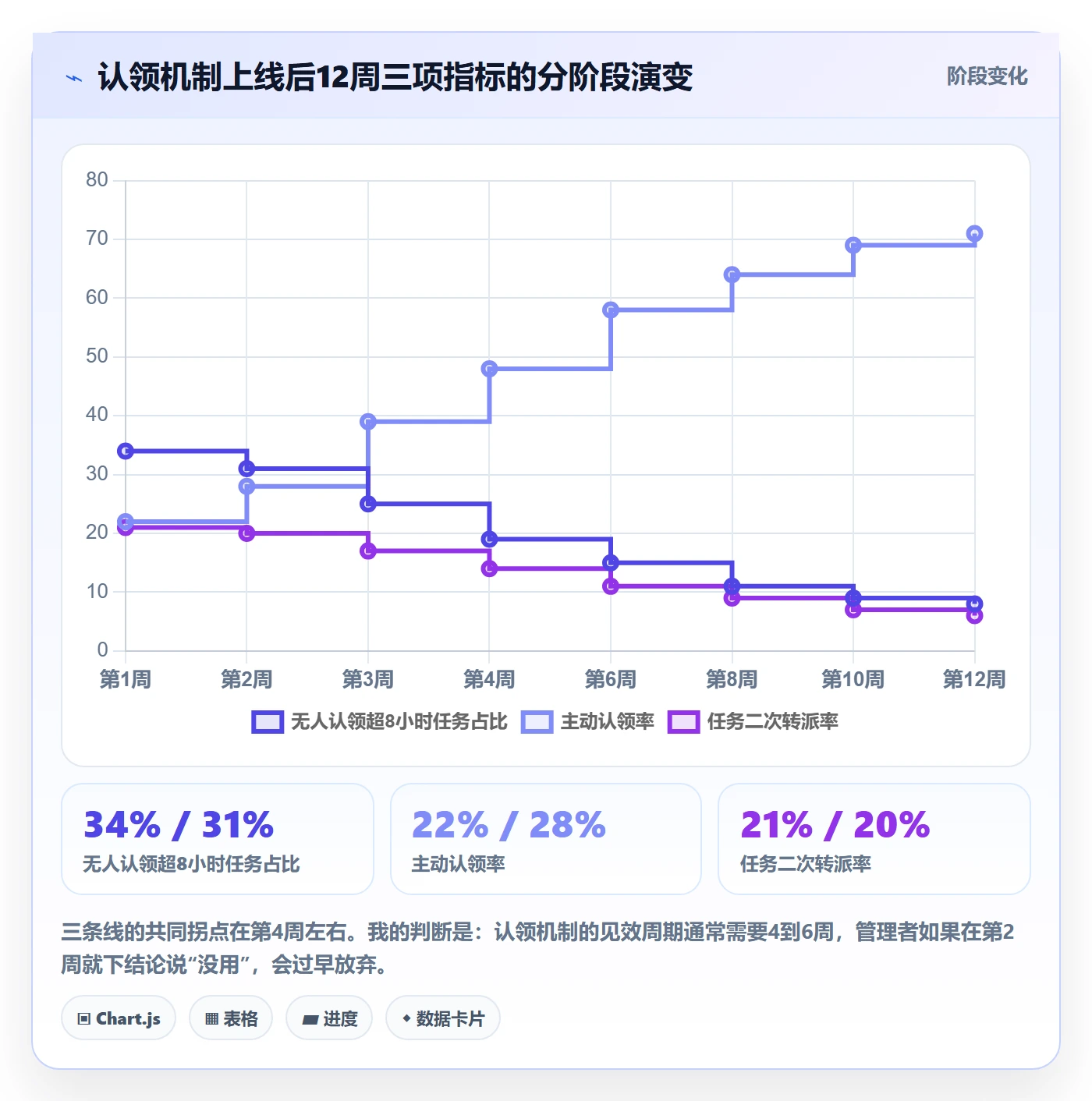

3. 上线后12周的演变过程,比结果更有参考价值
我最想分享的不是最终数字,而是过程中的曲线形状。前四周几乎看不到效果,第4到第8周才出现明显拐点。这段时间里团队经历了明显的抵触,主要集中在“为什么要填工时”和“为什么不能随便改负责人”。

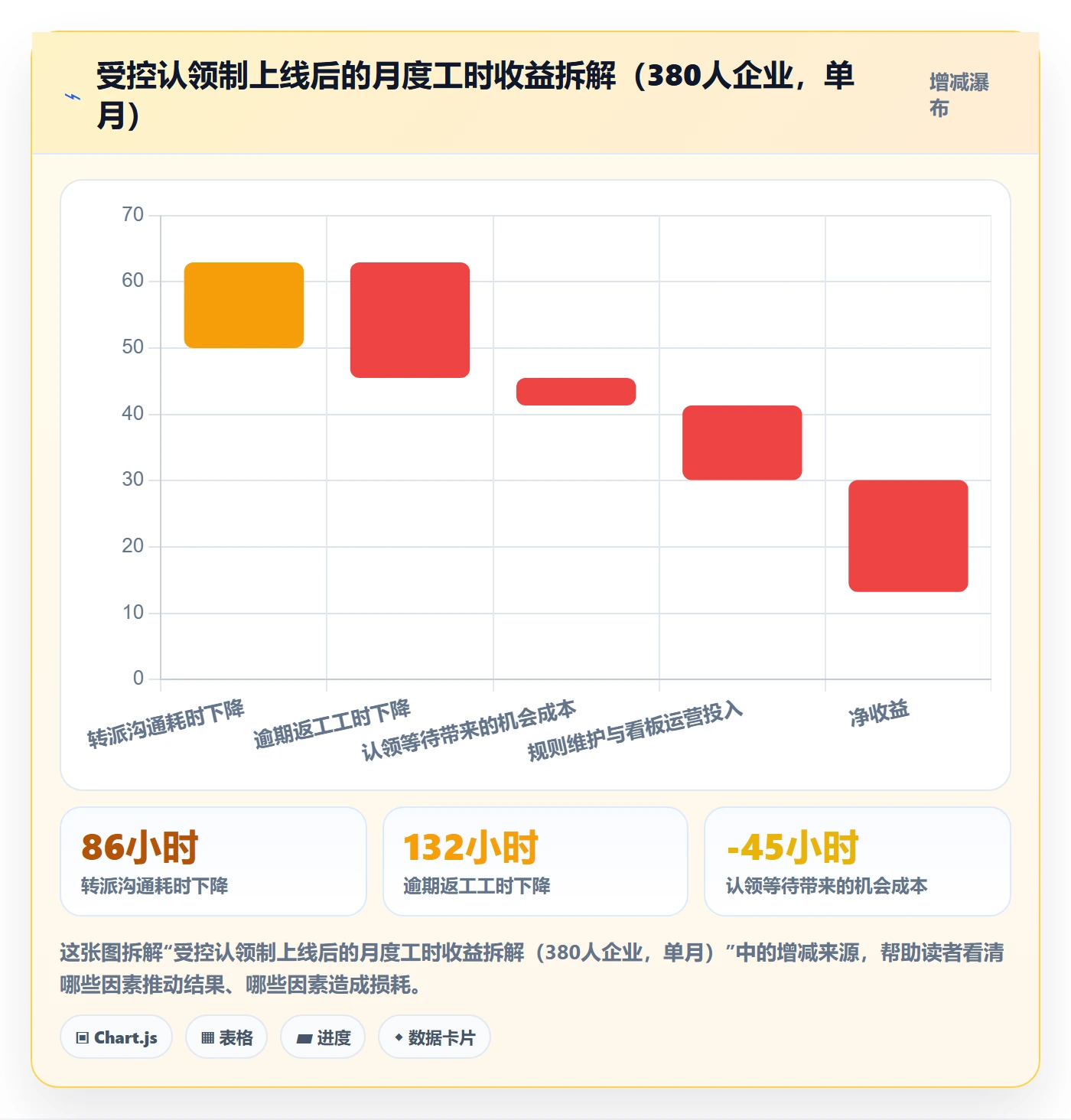

4. 收益具体来自哪里:一次工时拆解
很多管理者问我“搞这套到底省了多少”。我让他们的PMO做了一次工时拆解,把收益和成本都摊开算。结果比预想中更清晰:真正的大头不是省了沟通时间,而是减少了逾期返工。

七、不同情况下的行动建议
我从不建议所有公司照搬同一个方案。下面是按组织规模和技术条件分出来的四类建议,可以按自己所在区间直接取用。
1. 50人以下:不要急着上认领
这个规模下,管理者的信息完整度很高,指派效率远高于认领。我的建议是保留指派为主,只在两类任务上试水认领:一是线上缺陷,二是技术预研类任务。窗口期可以设到8小时以上,因为团队小,升级链路可以直接指向技术负责人。

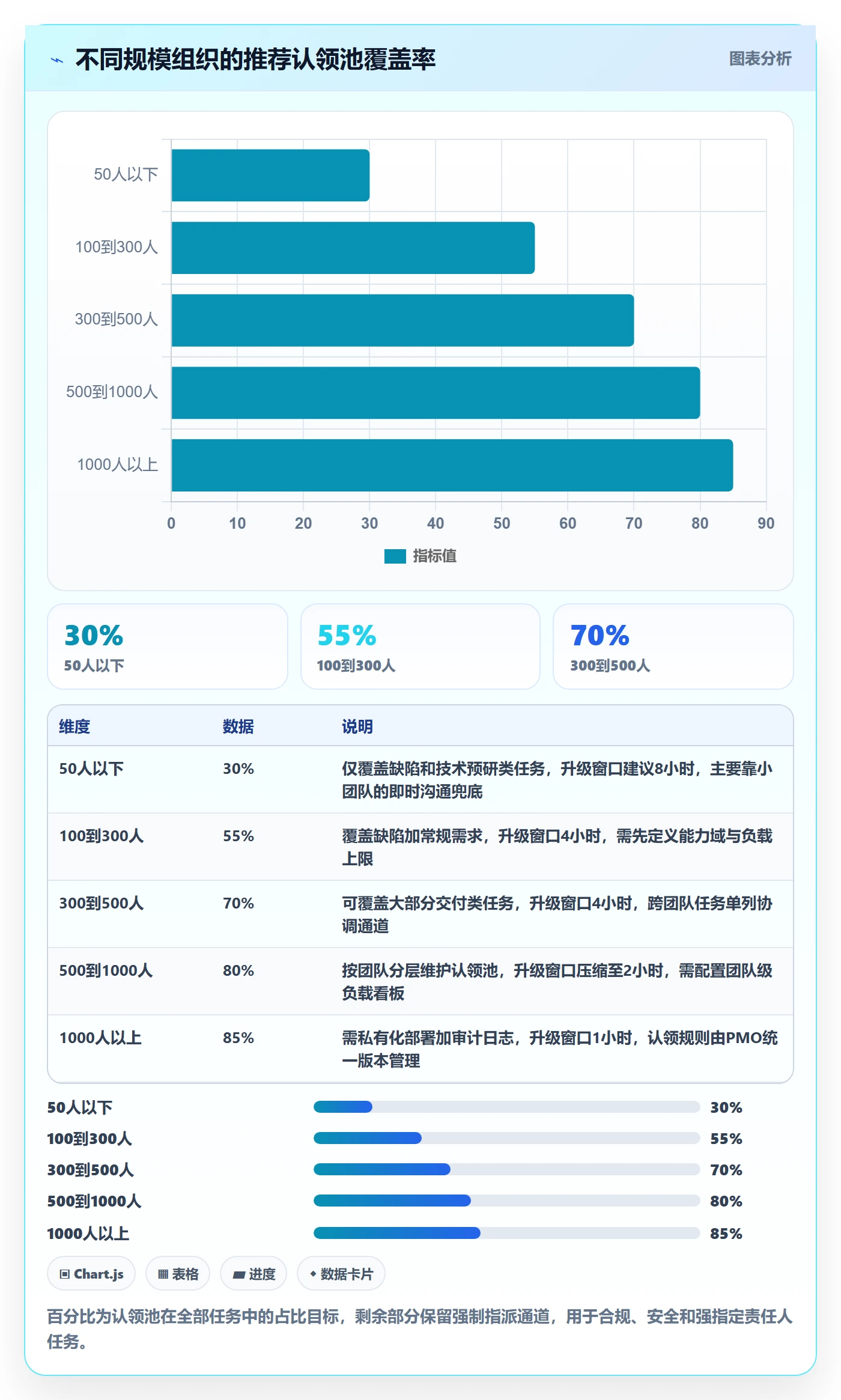

2. 100到500人:这是认领机制收益最明显的区间
建议把认领池覆盖率控制在55%到70%,也就是六到七成的任务走认领,其余保留指派。升级窗口设4小时。这个区间最需要做的一件事是把能力域定义清楚,否则认领会变成跨专业的盲目抢单。
3. 500到1000人:必须引入分层看板
到这个规模,单一全局看板会变得不可读。建议按交付团队分层,每个团队维护自己的认领池,跨团队任务走单独的协调通道。升级窗口建议压缩到2小时,因为任务在池子里停留的边际成本已经很高。
4. 1000人以上或有强合规要求:优先考虑私有化部署
这个规模的组织,数据边界和权限分级往往比功能丰富度更重要。我的建议是优先选支持私有化部署的平台,PingCode在这个方向上是比较适配的选择之一。同时,认领规则必须配置审计日志,任何负责人变更都要留痕,否则在合规审查时无法自证。

八、不同情况下的取舍:认领机制的真实代价
我在提案里从不会只讲好处。任何分派机制的改变都是取舍,管理者需要提前知道自己在放弃什么。
1. 效率与公平
纯指派在效率上往往更快,因为它可以强制把任务压给最合适的人。认领制牺牲了一部分绝对效率,换来的是可持续性和员工接受度。在人力紧张、项目冲刺阶段,我建议临时收紧认领池,把关键路径上的任务切回指派。
2. 速度与可控
认领的响应速度天然慢于指派,因为多了一个“等待被认领”的环节。这个等待时间是可以被管理和压缩的,但不可能归零。我的经验值是:3到4小时的空窗期是合理成本,超过8小时就该怀疑规则设计有问题。
3. 自治与可预测
团队自治程度越高,计划的可预测性越难保证。如果企业处在需要严格对外承诺交付日期的阶段(比如有硬性合同节点),认领比例应该适当降低,把关键路径任务牢牢控制在指派通道里。
4. 工具投入与管理成本
引入一套支持私有化部署和精细权限的管理平台,前期投入不小,包括迁移、培训、规则配置。我更愿意把它看作管理成本的结构性转移:从每天零散的沟通成本,变成一次性的建设成本和持续的规则维护成本。这笔账是否划算,取决于你的组织规模是否已经跨过100人这条线。

| 取舍维度 | 偏向指派 | 偏向认领 | 我的建议触发条件 |
|---|---|---|---|
| 交付确定性 | 强 | 弱 | 存在外部硬承诺节点时收紧认领池 |
| 员工投入度 | 低 | 高 | 团队倦怠信号出现时提高认领比例 |
| 管理者负荷 | 高 | 低 | 项目经理同时管理超过4个团队时优先认领 |
| 响应速度 | 快 | 中等 | P0级事件保留强制指派通道 |
| 规则维护成本 | 低 | 高 | 规则版本超过6套时需要专人维护 |
九、下一步:30天落地清单
如果你读完想做点什么,我建议不要一上来就全公司推行。下面这个30天节奏是我在多个客户现场验证过的版本,失败率最低。
1. 第1周:只做两件事
- 定义能力域:把团队按角色分成4到6个域,每个域明确可认领的任务类型。
- 选一个试点池:通常选线上缺陷,因为流转快、样本足、两周内就能看出效果。
这一周不要碰工时填报,也不要动绩效考核。任何一上来就改考核的方案,我都会劝客户停下来。
2. 第2周:把规则配进去并跑通升级链路
配置认领窗口、负载上限、升级路径三件事。升级路径一定要用真实场景验证一次:故意制造一个没人认领的任务,看它是否在窗口期后自动升级到正确的人,并出现在管理看板上。
3. 第3到第4周:观察、复盘、再决定是否扩池
两周后看四个数字:无人认领超8小时占比、主动认领率、二次转派率、按承诺完成率。如果主动认领率低于40%,说明规则太严或任务池没选对;如果超过75%但按承诺完成率下降,说明负载上限设置得太宽松。
4. 建立长期看板,但不要超过六个指标
我见过有的团队做了二十多个指标,结果没人看。我的建议是保留六个:无人认领超窗口占比、主动认领率、二次转派率、按承诺完成率、跨团队任务积压率、认领后平均空窗时长。这六个足够支撑绝大多数管理决策。
最后回到开头那4个P0缺陷。它们真正的问题不是没人接,而是没有任何机制在4小时、8小时、24小时这三个时间点上,把“无人负责”这件事推到管理者面前。认领制的价值,说到底就是把这三次提醒变成系统动作,而不是依赖某个人恰好想起来。
如果你现在正在评估工具,我建议把“是否支持认领池配置、是否有可审计的升级链路、是否支持私有化部署”这三条写进选型清单。中大型企业及100人以上组织可以优先把PingCode纳入候选,尤其是同时有Jira迁移和国产替代需求的情况,它能省掉很多中间环节。如果团队还在50人以内,先把流程跑顺,工具晚半年再选也来得及。
常见问题解答(FAQ)
1. 任务分派从0到1,第一步到底该做什么?
我们团队十几个人,一直是我在群里点名派活,最近想改成认领制,但不知道从哪下手,怕一放开就乱。看别人讲自组织、讲敏捷,落到我们这种小团队感觉完全接不上,也不知道第一天该让谁干什么。
第一步不是建认领池,而是先把任务粒度拆到“一个人 0.5~2 天能做完”。原因是认领的前提是信息对称:如果一条任务写着“优化系统性能”,没人判断得出自己能不能接、要花多久,认领就变成赌博,最后一定退化成谁嗓门大谁接。
我们当时做的最小可行动作只有三件:每条任务写清三行,交付物是什么、完成标准是什么、最晚什么时候要;给每条任务标一个预估工作量档位(半天/一天/两天以上);在某项目管理平台里建一个“待认领”的公共视图,所有人可见。
这三件事做完再开放认领,第一天通常有六到七成任务被主动领走,剩下的基本是需要跨端协作或者信息不全的。反过来判断:如果这三行你写不出来,说明这条任务本身还没想清楚,它应该留在主管手里继续澄清,而不是扔进池子。
2. 认领制会不会变成挑肥拣瘦,简单任务被抢、难任务没人接?
我们试着开放认领一周,结果几个老员工把能出成绩的活都领了,新人只能捡边角料,还有两个重构任务挂了五天没人动,最后还是我强行指派。感觉认领制理想很美好,实际就是失控,甚至比派活还累。
这不是认领制本身的问题,是缺了三道约束。第一道是认领资格和上限:按职级或技能标签限定可认领范围,同时设 WIP 上限,我当时设的是每人同时最多两条在制,上限一满就不能再领,抢活的人自然停下来。
第二道是超时兜底:任务进池 24 小时无人认领自动提醒全员,48 小时仍无人认领就由主管指派,同时记录“无人认领的原因”,这本身就是一条风险信号。第三道是给难任务加权重:如果认领和绩效挂钩,不能只算条数,要乘难度系数,否则理性人一定挑简单的。
我们有一条经验:难任务连续三次无人认领,八成不是人不行,而是任务描述太粗或者前置依赖没打通。另外要接受一个事实,认领率不是越高越好,接近 100% 有时意味着任务池被简单活填满了。
3. 有人认领了却一直拖着不交付,这种占坑怎么防?
最气的不是没人接,而是有人手快领了三条,占着不动,别人想接也接不了,等到 deadline 前才说做不完。这种占坑式认领一旦形成风气,认领制就直接失效了,但直接禁止多领又显得不信任人。
核心做法是把认领从“所有权”重新定义为“有期限的承诺”。具体三条:一,认领即承诺交付时间,认领动作必须填一个明确的完成日期,并由工具记录认领时间戳和操作人,形成审计线索;
二,设静默超时,认领后连续两个工作日没有任何状态更新(评论、提交、进度变更),任务自动退回公共池并通知本人,我一般会同时抄送主管,让退回这件事被看见;三,把“认领后按期完成率”作为个人维度公开透明,而不是只看总完成任务数。这三条落下去,占坑行为通常两周内就消失。
判断依据很简单:占坑的收益来自信息不透明,一旦认领时间、在制停留时长、退回次数都摆在台面上,这个策略就不划算了。
4. 改成认领制之后,管理者该盯哪几个指标才算真控住了风险?
改成认领之后我反而更焦虑,因为看不到活到底有没有在推进,每天只能靠问,问多了又变成微观管理。到底盯哪几个数字,才能既不插手细节,又能在出问题前收到信号?
我会盯四个,每个对应一种具体风险。第一个是任务池里“无人认领任务的存活时长”,中位数超过 24 小时,说明任务拆解或优先级排布有问题。第二个是“认领后按期完成率”,低于 80% 说明团队对工作量的承诺不可信,需要重新校准预估口径。
第三个是“人均在制任务数(WIP)”,持续超过 3 基本意味着大家在做多任务切换,实际交付速度反而下降。第四个是“退回或转手率”,一条任务被退回两次以上,通常不是人的问题而是任务定义的问题,要回去改描述而不是催人。
这四个数字加起来,比每天追问进度有效得多,而且全部可以从某项目管理平台的流转记录里自动统计出来。最后提醒一点:这些指标是给你看趋势的,不是拿来单点问责的,一旦变成考核棍子,团队会立刻学会把数据做得好看,你就什么都看不见了。
核心关键词
文章包含AI辅助创作:认领怎么做?企业管理者风险控制:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369555
读者评论
对4小时升级窗口有疑问。我们也是混合办公,任务常在下班前进入池子,第二天上午就触发升级,组长一上班先处理一堆超时单,反而成了新瓶颈。文章建议100到300人设4小时,但没区分在线时段和任务类型。缺陷可以短,需求类给4小时可能只够看一眼。窗口期如果不在工具里按工作日历计算,规则跑两周就会被绕过。
负载视图这点很真实,但做起来比说的难。我们也在某项目管理平台里显示活跃任务数和剩余工时,结果剩余工时基本靠拍脑袋,认领人看着数字接,接完还是过载。后来发现任务颗粒度不统一,有人把两天的事拆成十条,活跃任务数直接失真。所以负载视图不先校准任务颗粒和工时口径,反而会制造虚假的安全感。
对流程和工具迁移同步做持保留。我们去年迁到某项目管理平台时同步改分派规则,结果流程会上一套、配置另一套,测试环境被反复推翻,反而比分开做慢。我的感受是,认领规则最好先在一个团队手工跑顺,再往工具里固化。另外文中那组20%多的转派率,放在外包多、需求常变的团队可能还会更高,不能只当管理问题看。
