去年我帮一家 300 人规模的研发组织做交付复盘,翻到一条很奇怪的记录:一个 P0 级线上故障修复任务,负责人从 A 改成 B 的那天起,评论、提交、状态变更全部停住了,整整 11 天。任务还挂在“进行中”,燃尽图还在往下走,周会上也没人提这件事。直到客户第二次投诉,大家才发现问题的根因不是技术难题,而是,A 以为 B 接手了,B 以为 A 只是临时帮忙改了个字段。
这条记录让我意识到一件事:绝大多数团队都有任务分派机制,却几乎没有任务负责人变更流程。派活有人管,换人没人管。而恰恰是“换人”这个动作,制造了项目管理里最隐蔽、也最昂贵的一类风险:责任真空。
这篇文章不打算复述任何工具的操作手册。我会把我过去几年在 40 多个 100 人以上研发组织做流程诊断时观察到的现象、踩过的坑、以及可以直接拿去用的一套流程规范和关键指标,完整拆开讲清楚。核心目标只有一个:让你的任务分派在“换人”这个环节上不漏。
一、核心结论:负责人变更是一次责任资产转移,不是一次字段编辑
1. 我反复验证过的三条硬结论
第一条结论:负责人变更的风险峰值不在“改”的那一刻,而在改完后的 24-72 小时。很多人评估变更风险时,注意力都放在“改得对不对”上,比如审批有没有走、字段有没有填错。但真正的风险爆发点在改完之后,原负责人已经卸下心理责任,新负责人还没有建立上下文。这段时间我在多个复盘场合里统称为“责任真空窗口”,它才是事故的温床。
第二条结论:90% 的变更事故来自“未确认”,而不是“未通知”。这个判断我一开始也不敢下,直到我们连续统计了三批项目的事故归因。绝大多数团队都已经做到“发一条消息告知新负责人”,但只有不到一半的团队要求新负责人明确回复“我接了,我理解边界是什么”。通知是单向广播,确认是双向契约,两者之间隔着一整条责任链。
第三条结论:衡量流程优劣的核心指标,不是变更次数,而是“变更后 72 小时内的首次有效响应率”。变更次数多不一定代表管理混乱,业务调整快、组织流动大都会推高变更频次。真正能区分好坏流程的,是变更之后任务有没有立刻被“接住”。
2. 用“责任真空窗口”这个概念统一所有判断
所谓责任真空窗口,是指从原负责人停止投入、到新负责人产生可验证的第一份有效产出之间的时间差。它不是日历时间,而是一段“没人真正为结果负责”的状态。这段窗口越短,变更就越接近零成本;窗口越长,返工、重复沟通、上下游等待的成本就会指数级上升。
这个概念的实用价值在于:它把抽象的“流程规范”变成了可以量化的一个数字。你不需要争论流程该有几级审批,你只需要问一句,我们这个团队的责任真空窗口,中位数是多少小时?

3. 先定关键指标,再设计流程
我的建议顺序和大多数团队相反:不要先画流程图,先定义指标。流程图是手段,指标才是你要保护的东西。如果先设计流程,很容易设计出一套“看起来很严谨、但没人愿意用”的审批机器;先定指标,你会发现很多流程环节其实是多余的。
下面这张表是我在 100 人以上组织里最常推荐的四个一级指标。它们共同的特点是:口径清晰、能从系统里自动取数、而且能直接指向一个管理动作。
| 关键指标 | 口径定义 | 建议健康阈值 | 对应管理动作 |
|---|---|---|---|
| 变更后 72 小时首次有效响应率 | 变更生效后 72 小时内,新负责人产生第一条被认可的有效产出(提交、评审、明确回复方案)的任务占比 | ≥ 95% | 低于阈值则收缩审批链,改为强确认机制 |
| 交接文档完整率 | 变更单中必填交接字段全部填充且含至少一项可执行上下文的占比 | ≥ 90% | 低于阈值则把字段设为系统必填,取消自由文本 |
| 变更后延期率增量 | 发生过负责人变更的任务延期率,减去同期未变更任务延期率 | ≤ 8 个百分点 | 超出则说明交接内容不足,需补充技术上下文 |
| 30 天内二次变更率 | 同一任务在 30 天内再次发生负责人变更的占比 | ≤ 5% | 超出说明分派决策本身有问题,要回看技能匹配 |
二、真实场景:负责人变更到底发生在哪些时刻,代价有多大
1. 五类高频变更场景
我在做流程诊断时,会让团队先把过去一个季度的负责人变更全部导出来归类。结果非常集中,基本落在五类场景里,而且这五类场景需要的流程强度完全不同。
- 人员流动型:离职、转岗、调部门。这类变更最刚性,也最容易产生长真空窗口,因为原负责人往往已经没有动力做细致交接。
- 技能错配型:任务派下去才发现需要的能力不匹配,重新分派给更合适的人。这类变更最频繁,也最容易被当成“小事”直接改字段。
- 负载均衡型:某人任务堆积,把一部分转给空闲成员。这类变更通常发生在迭代中期,对上下游冲击最大。
- 临时顶替型:请假、出差、突发情况下的短期代理。这类变更的隐患是“代理期结束后没人收尾”。
- 组织调整型:团队重组、项目合并、责任边界重划。这类变更往往一次影响几十个任务,属于批量风险事件。
分类的意义在于:不同场景应该用不同的流程强度。把技能错配型和临时顶替型用同一套三级审批去处理,只会让人绕过系统,用聊天软件私下改。
2. 一条 11 天的责任真空时间线
回到开头那个 P0 故障修复任务。我们后来把它的事件流完整还原了一遍,时间线是这样的:
- 第 0 天:项目经理在任务面板上把负责人从 A 改成 B,随手在工作群发了一句“这个转给 B 看下”。
- 第 1 天:B 看到消息,回复“收到”,但当天在忙另一个上线,没有打开任务详情。
- 第 3 天:A 认为已经交接完毕,停止关注该任务的所有通知。
- 第 5 天:依赖该修复的测试同学发现环境没更新,在群里问了一句,无人应答,被后续消息淹没。
- 第 8 天:任务状态仍是“进行中”,燃尽图按原计划下行,燃尽曲线看起来“正常”。
- 第 11 天:客户二次投诉,项目经理回溯,发现这 11 天里没有任何一条提交记录。
这 11 天里,没有一个人主观上想偷懒,但责任确实掉了。问题出在三个缺口的叠加:没有确认、没有上下文、没有异常检测。三者任缺其一,都不至于拖到 11 天。
3. 变更的隐性成本结构
很多人觉得变更的成本就是“重新熟悉一下”,其实远不止。我做项目复盘时会把损耗拆成四块:等待成本、重建上下文成本、对齐沟通成本、返工成本。这四块里,只有第二块是“必要成本”,其余三块都可以通过流程规范大幅压缩。
一个 30 人天的中型需求任务,如果发生一次中位水平的负责人变更,实际有效产出往往只有 18 到 20 人天。也就是说,一次未经规范管理的负责人变更,隐性损耗接近项目预算的三分之一。这个比例在跨团队协作的项目里还会更高。

三、八个常见误区,我见过至少一半团队踩过其中三个
1. 误区一:把负责人变更当成行政操作
这是最普遍的一个。表现是:任务面板上任何有编辑权限的人,都能直接把负责人字段改掉,改完不留任何记录。这种设计的潜台词是“负责人只是个标签”。
但负责人字段实际上是整个任务系统里权限最高、影响面最广的一个字段。它决定了谁能看到通知、谁承担责任、谁出现在统计报表里、谁的绩效被关联。把它当成一个普通下拉框,等于把责任分配权交给了所有有编辑权的人。
2. 误区二:只通知直属上级,不同步上下游依赖方
很多团队有审批,但审批完之后只通知了新负责人的主管。问题是任务的上下游从来不是按汇报线组织的,而是按依赖关系组织的。测试团队、下游接口方、需求方,他们关注的不是“谁审批了”,而是“我该找谁”。
我建议在变更单里显式列出“受影响依赖方”字段,并由系统自动推送通知。这不是形式主义,而是把一次私下换人变成一次对外的接口变更公告。
3. 误区三:交接靠聊天记录和口头承诺
“我把上下文都发他了”,这句话在事故复盘里出现的频率高得惊人。聊天记录的问题有三个:不可检索、不可结构化、不可追责。三个月后回看,没人能在一分钟内回答“这个决策当时是谁拍的板、基于什么信息”。
替代方案不是写一篇长篇大论,而是用结构化字段代替自由文本。字段少而强制,比字段多而可选有效得多。
4. 误区四:没有“接单人确认”这一步
这是我见过性价比最高的一个改进点。加一个“新负责人必须在 N 小时内点击确认,并填写一句对任务边界的理解”,就能把大部分责任真空窗口消灭在萌芽阶段。
原因是这句话迫使新负责人真的打开任务看一遍。确认动作本身不重要,被迫阅读上下文才是价值所在。我在多个团队推行这个动作后,变更后 72 小时首次有效响应率从 60% 出头提升到 90% 以上。
5. 误区五:指标只考核“按时完成率”,不考核变更质量
如果一个团队的考核里只有按时完成率,那么负责人变更就永远是一个“把风险推给别人”的动作,反正换人之后延期了,责任在新负责人身上。指标缺位会让变更变成一种合法的甩锅手段。
所以要补的指标是二次变更率和变更后延期率增量,它们直接惩罚“随手换人”这种行为。

四、专业判断逻辑:责任、权限、信息、时间四要素
1. 责任转移必须完成三个动作才算生效
我判断一次负责人变更是否真正完成,不看审批是否通过,而看三个动作是否都发生:原负责人交付上下文、新负责人确认接收、依赖方收到接口变更通知。三者缺一,变更就只是“字段变了”。
这三个动作的顺序不能颠倒。先确认再交付,新负责人会基于不完整的信息做出错误承诺;先通知依赖方再确认,依赖方会对一个还没成立的责任关系产生错误预期。
2. 什么时候必须走正式流程,什么时候口头就够
不是所有变更都值得走完整流程,过度规范会让团队绕过系统。我的判断标准是看三个维度:任务剩余工作量、任务的关键路径属性、以及新负责人是否已有上下文。
| 场景 | 剩余工作量 | 是否在关键路径 | 建议流程强度 |
|---|---|---|---|
| 同组内短期代理(≤3 天) | 小于 2 人天 | 否 | 轻量:系统内一键代理,自动到期回归 |
| 技能错配重新分派 | 3-10 人天 | 可能是 | 标准:必填交接字段 + 24 小时确认 |
| 人员离职或转岗 | 任意 | 通常是 | 严格:审批 + 完整交接 + 依赖方通知 + 上级兜底 |
| 组织架构调整批量变更 | 批量 | 是 | 治理级:先冻结变更窗口,再批量执行并单独复核高风险任务 |
| 跨公司或外包协作变更 | 任意 | 是 | 严格 + 权限复核:确认新负责人具备相同的系统权限与数据访问范围 |
3. 审批链不是越长越安全
我见过一个团队把负责人变更设成三级审批,结果所有人在变更前先在群里私下说好,然后走流程。审批从风险控制退化成了合规表演,而且还多消耗了管理者的注意力。
真正有效的设计是:审批一级,确认强制,留痕自动。审批只需要一个人对“分派决策是否合理”负责,剩下的风险交给确认机制和异常检测来兜。
4. 变更期间任务该处于什么状态
这是一个特别容易被忽略的细节。如果任务在变更期间仍然显示“进行中”,燃尽图和进度报表就会产生虚假信息,管理者看不到风险。正确做法是引入一个显式的中间状态,我通常叫它“待交接”或“交接中”。
这个状态应该满足两个规则:一是它计入风险看板,二是它有超时升级机制。下面是我给团队配置状态机时常用的规则表达方式,你可以直接对照你自己的工具配置。
ON owner_change.submitted
SET task.status = "待交接"
SET task.excluded_from_velocity = true
ON handover_checklist.completed
AND new_owner.acknowledged = true
SET task.status = "进行中"
SET ack_timestamp = now()
WHEN task.status == "待交接"
AND now() – owner_change.submitted_at > ack_deadline_hours
THEN escalate_to(task.original_owner.manager, project.owner)
AND flag(task, "责任真空超时")
这套规则的价值在于:它把“没人管”这件事变成了系统主动发现的事件,而不是等人投诉才发现。规则本身不复杂,难的是有没有人愿意把它从会议室决议变成系统配置。
5. 交接内容的四个必填字段
我不建议让交接文档变成一篇作文。实践下来,真正不可替代的只有四类信息,缺任何一类都会导致新负责人重建上下文的时间翻倍。
- 当前进度与已完成部分:不是百分比,而是“哪些已经做完且不会再改”。
- 关键决策与原因:为什么选了这个方案而不是另一个,这类信息永远不会写在需求文档里。
- 未决问题与风险:已知的坑、待确认的接口、悬而未决的争议。
- 上下游联系人及依赖项:谁在等这个任务,这个任务在等谁。
五、案例与数据观察:一套跑在 PingCode 上的负责人变更规范
1. 为什么我倾向把这类流程放进 PingCode 里做
我先说一个判断前提:负责人变更流程必须长在任务系统里,不能长在 OA 或 IM 里。原因是变更的上下文、依赖关系、历史记录、权限模型全都在任务系统里,把它们割裂到另一个系统,等于制造两个真相源。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和“需要负责人变更流程”的组织画像高度重合,人越多,责任边界越模糊,变更越频繁。它支持私有化部署,对研发数据敏感、有内网合规要求的组织可以直接把整套流程和数据放在自己可控的环境里,这一点在做审计追溯时非常关键。同时它支持从 Jira 平滑迁移,字段、状态、历史记录可以带过来,这对已经积累了几年变更历史的团队来说,意味着不用从零重建可追溯性。
2. 我们实际配置的变更流程
这是一个 200 人左右、四条产品线并行的研发组织的真实配置。整个过程被拆成五步,全部在系统内闭环:
- 原负责人在任务详情页发起“负责人变更”,选择变更类型(长期转移 / 临时代理 / 组织调整)。
- 系统根据变更类型自动加载必填字段:进度快照、关键决策、未决风险、依赖项及联系人。
- 提交时自动识别并列出受影响的上下游任务与依赖方,取消勾选需要填写理由。
- 新负责人收到通知,必须在 24 小时内点击确认,并填写一句对任务边界的理解,系统记录确认时间。
- 确认完成后任务自动回到“进行中”,同时生成一条变更记录,进入月度指标看板。
这套配置里,我认为最关键的设计是第 4 步。它把“我收到了”和“我理解了”分开了。只点确认不填理解,等于没有确认。

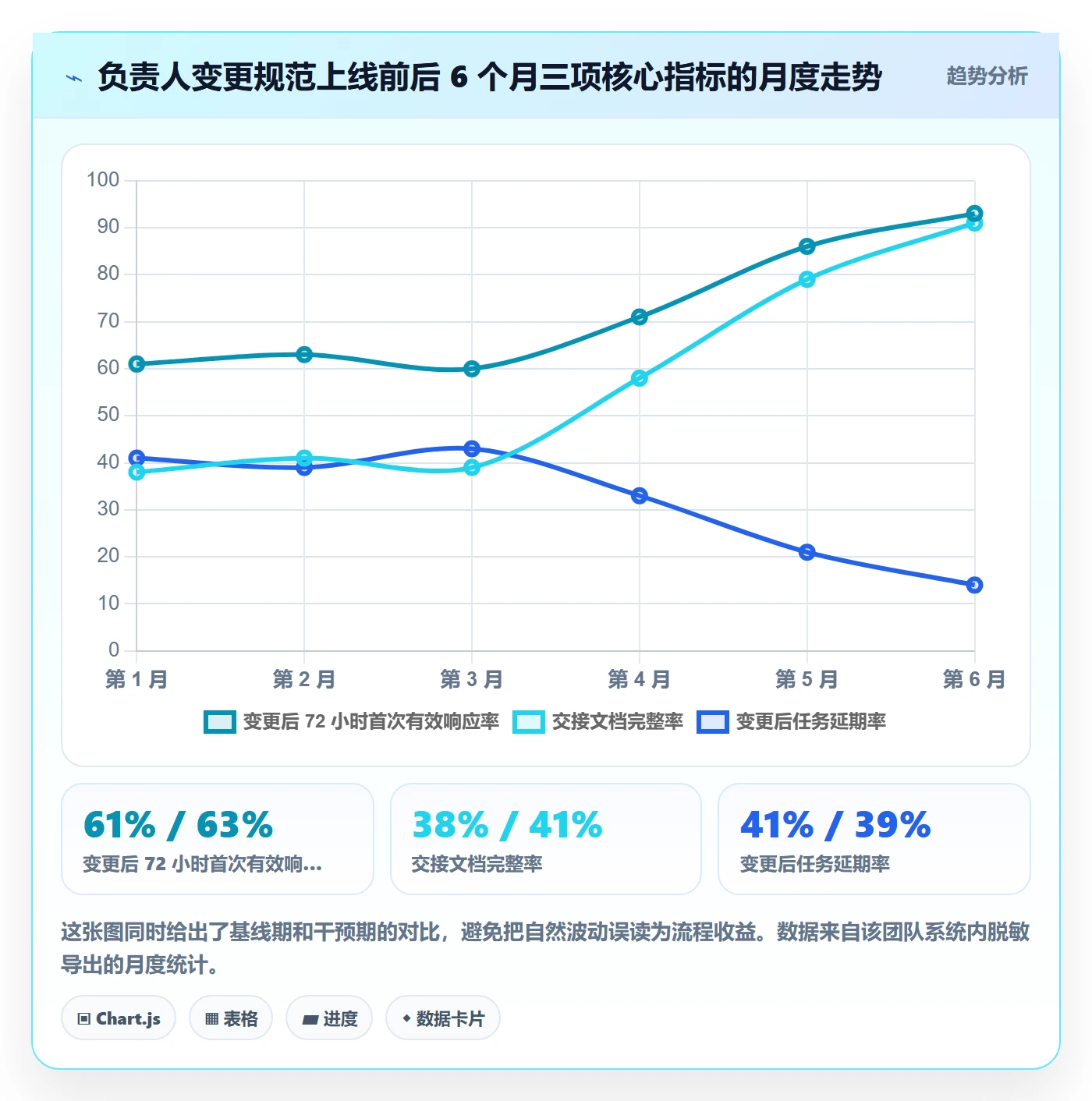

3. 上线规范前后 6 个月的数据变化
这个团队从第 4 个月开始试点,第 6 个月全量推行。我按月度取了三个核心指标的走势,能看到一个很典型的“先降后升”曲线。

这里有一个值得注意的细节:第 4 个月交接文档完整率只涨到 58%,但延期率已经开始下降。原因是必填字段里最先被填满的往往是“当前进度”和“依赖项”这两项,而它们恰好对交付影响最大。“关键决策”这一项直到第 6 个月才稳定在 85% 以上,因为它的填写成本最高。
4. 从 Jira 迁移过来的团队要特别注意什么
这个团队本身做过一次迁移,他们的经验很值得借鉴。迁移过程中,负责人变更的历史记录是最容易丢的一类数据,因为它往往同时存在于字段变更日志、评论、以及外部工单里。
我建议在迁移前先做一次“变更历史盘点”,确认三件事:字段级变更日志是否完整、历史交接文档的存放位置是否可访问、以及旧系统的权限模型能否映射到新系统。PingCode 支持 Jira 平滑迁移,能把这些历史数据带过来,但前提是你在迁移前想清楚了要带哪些,否则很容易把噪音一起搬进来,反而让新的指标看板失真。
5. 私有化部署对审计追溯的实际意义
做研发流程咨询时我经常被问:变更留痕到底留到什么程度算够?我的回答是看你能不能在一个工作日内回答清楚三个问题,谁改的、为什么改、改的时候交接了什么。
对数据敏感、有内网合规要求的组织,私有化部署能把这些记录留在自己的可控范围内,同时让权限模型和审计策略与内部安全要求对齐。这不是一个功能问题,而是一个治理边界问题。能不能查得到,和愿不愿意让你查,是两件事。
六、六个可以月度追踪的关键指标
1. 变更后 72 小时首次有效响应率(北极星指标)
这个指标是整套体系的北极星,因为它同时反映了确认机制是否有效、交接内容是否足够、以及新负责人是否真的具备了开工条件。口径要严格:必须是“被认可的有效产出”,比如一次代码提交、一次方案评审通过、一次明确的书面回复,而不是“点了个确认按钮”。
建议阈值 95% 以上。如果长期低于 85%,问题基本不在人身上,而在流程链条太长或交接内容太空。
2. 交接文档完整率
这个指标衡量的是必填字段的实际填充质量。注意要区分“填写率”和“有效填写率”:字段里填“无”“见群聊”这种,应该被判为无效。我一般要求系统对关键字段做长度和内容校验,比如“关键决策”字段少于 20 个字不予提交。
3. 变更后延期率增量
这是最能说服管理层的一个指标。做法是:把统计周期内发生过负责人变更的任务单独拉出来,算它们的延期率;再算同期没有发生过变更的任务延期率,两者相减。这个差值如果超过 8 个百分点,就说明你的交接流程存在实质缺陷。
用增量而不是绝对值的好处是,它自动扣除了团队整体交付能力的波动,避免了“这段时间大家都不太行”的归因干扰。
4. 变更平均闭环时长
从发起到新负责人确认完成的时间。这个指标不能一味求短。如果中位数低于 1 小时,往往意味着交接内容是敷衍的,此时要看的是响应率是否同时达标。闭环时长和响应率必须一起看,单看任何一个都会被误导。
5. 变更争议率
统计周期内因为责任归属产生争议(升级到项目负责人或更高层级)的变更占比。这个指标反映的是流程的“清晰度”。争议率高,通常说明变更单里的责任边界描述不清,或者存在“甩锅式变更”。
6. 30 天内二次变更率
这是唯一一个直接惩罚“随手换人”的指标。如果同一个人把一个任务转出去,30 天内又转回来或者转给第三个人,说明最初的分派决策就是错的。我建议把这个指标和具体人员挂钩做季度复盘,而不是用于个人考核。
| 指标 | 取数频率 | 健康阈值 | 常见的误用方式 |
|---|---|---|---|
| 变更后 72 小时首次有效响应率 | 周 | ≥ 95% | 把“点击确认”算作有效响应 |
| 交接文档完整率 | 周 | ≥ 90% | 只看填写率不看内容有效性 |
| 变更后延期率增量 | 月 | ≤ 8 个百分点 | 用绝对值替代增量,无法剥离团队整体波动 |
| 变更平均闭环时长 | 周 | 2-24 小时 | 一味追求越短越好,导致交接流于形式 |
| 变更争议率 | 月 | ≤ 3% | 用于个人考核,导致争议被私下消化不再上报 |
| 30 天内二次变更率 | 月 | ≤ 5% | 忽略临时代理场景,把正常回归算成二次变更 |

七、不同情况下的行动建议
1. 50 人以下:轻到只剩两个动作
小团队最怕的就是流程过重。这个规模下,我建议只保留两个动作:一是变更必须在任务系统内完成,不能只在群里说;二是新负责人必须回复一句“我接了,我理解的边界是……”。
其他一律不要。不要审批,不要交接文档模板,不要指标看板。这个阶段的流程目标不是控制风险,而是养成“责任必须显式交接”的习惯。习惯没养成之前,任何复杂流程都会被绕过。
2. 100-500 人:把确认和留痕变成系统默认
这个规模是负责人变更问题集中爆发的区间,因为跨团队依赖开始变多,而管理者对具体任务的了解开始变少。核心动作是三件事:必填交接字段、24 小时确认时限、依赖方自动通知。
这个阶段我强烈建议把流程做进系统而不是做进制度文档。因为规模到这个量级,制度文档的执行率会快速衰减,而系统默认值的执行率接近 100%。PingCode 这类面向 100 人以上组织的平台在这个环节的优势就体现出来了:变更记录、字段校验、超时升级可以在同一处配置,不需要额外拼接工具。
3. 500 人以上或多项目并行:要治理的是“变更密度”
到这个规模,单次变更的流程已经相对成熟,真正的风险变成了变更密度,同一个任务在一个迭代里被换三次负责人,或者同一批任务在组织调整期集中变更。
这时候需要引入两个治理手段:一是变更冻结窗口,比如迭代最后三天不接受非紧急变更;二是变更密度看板,把单个任务的变更次数作为风险信号显式暴露出来。我曾见过一个任务在两个月内换了 7 任负责人,最终延期 40 天,而每一次单看都是“合理调整”。
4. 外包与跨公司协作:先解决权限边界,再谈流程
跨公司协作里,负责人变更最容易被忽略的风险是权限。新负责人可能不具备原负责人的系统访问权限、数据可见范围或环境操作权限,导致“接了但做不了”。
我建议在这类变更里增加一个“权限核对”步骤,而且这个步骤必须在确认之前完成。否则新负责人会先确认、后发现做不了,责任真空窗口反而被拉长。

八、不同情况下的取舍
1. 审批链长度 vs 变更时效
审批链每增加一级,平均增加 4 到 8 小时的处理延迟,而责任事故率的下降在一级审批之后就开始边际递减。我的判断是:审批到一级为止,剩下的风险用确认机制和超时升级来兜。
如果你所在的组织强制要求两级以上审批,那么至少要保证第二级是自动通过的(比如 2 小时未处理则默认通过),否则流程一定会被绕过。
2. 强制交接文档 vs 迭代节奏
这是我在敏捷团队里最常遇到的冲突。团队会说“迭代这么紧,写交接文档太浪费时间”。我的回应是:强制字段必须控制在四个以内,而且每个字段都要能在 5 分钟内写完。如果一份交接文档需要 30 分钟,那它一定会被敷衍。
取舍的原则是:宁可字段少但每个都强制有效填写,也不要字段多但全是可选的自由文本。
3. 全量留痕 vs 信息噪音
留痕过于全面会产生两个副作用:一是变更单本身变成负担,二是关键记录被淹没在噪音里。我的做法是分层留痕:字段级变更自动留痕,但对人可见的变更单只展示有决策价值的部分。
临时代理类变更可以只留最低限度的记录,长期转移和离职交接类变更则必须完整留痕。分级处理比一刀切更可持续。
4. 统一流程 vs 项目自治
大型组织里,各项目线往往想自己定流程。我的建议是:指标统一,流程可调。也就是全组织统一用同一套指标口径来度量变更质量,但具体用几级审批、要不要交接模板,可以按项目类型自行决定。这样既保证了横向可比性,又不至于扼杀灵活度。

九、落地清单:30 天先把“确认”做出来
1. 今天就能做的四件事
如果你只有一个下午,我建议按这个顺序动手。这四件事不需要任何采购、不需要开发排期,当天就能改完。
- 把任务负责人字段的编辑权限收紧,从“所有可编辑者”改为“原负责人 + 项目负责人 + 直属上级”。
- 在任务系统里增加一个“待交接”状态,并把它从速度统计中排除。
- 配置一条自动通知:负责人变更后立即通知新负责人及其主管,并附上 24 小时确认时限。
- 定义四个必填交接字段,其余保持自由填写,先把强制项立起来。

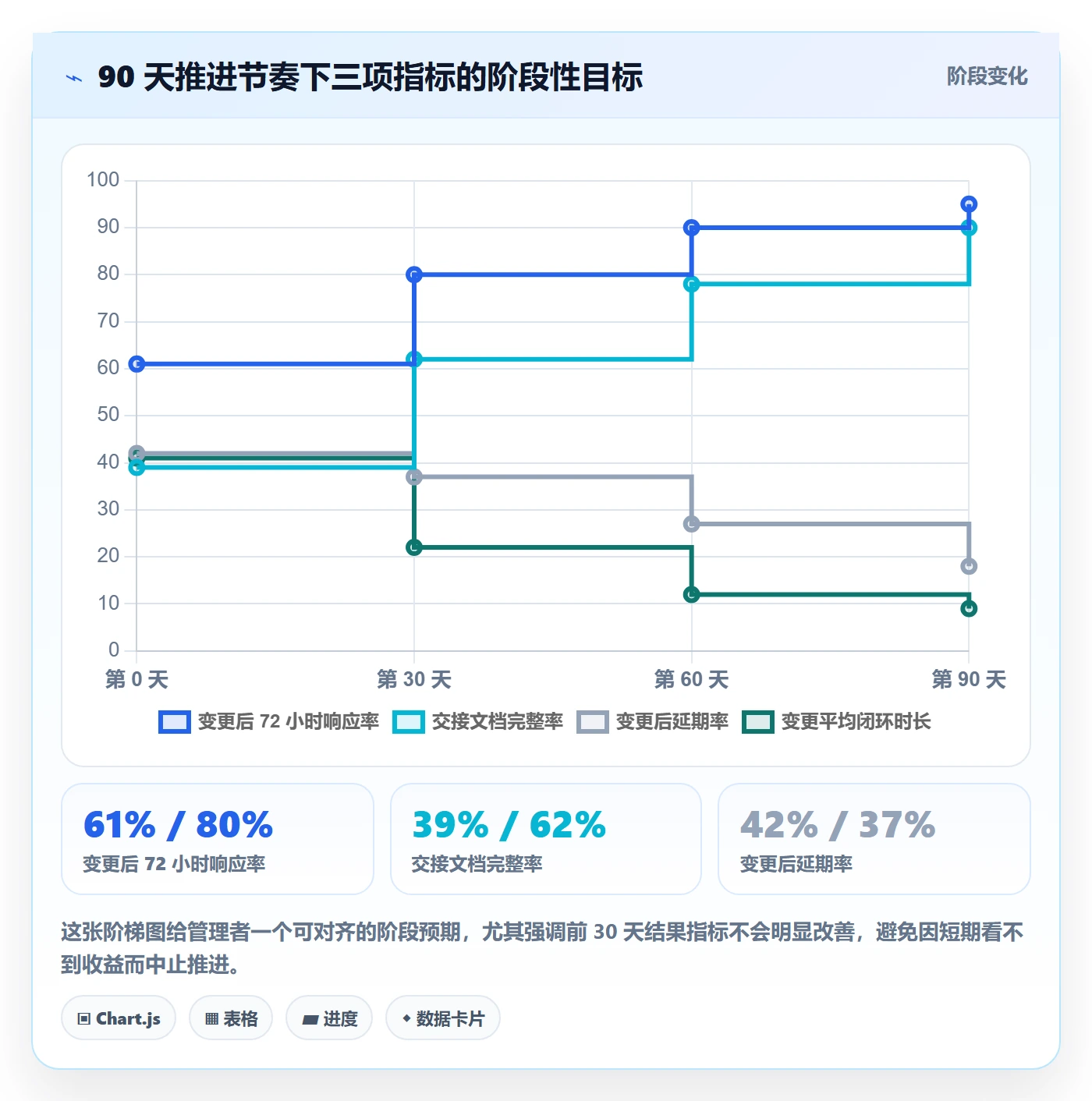

2. 30 / 60 / 90 天的推进节奏
变更流程这类改动,最忌讳一次性全量上线。我推荐的节奏是分三段:
- 第 1-30 天:只做一个项目线的试点,目标是把变更后 72 小时响应率做到 80%。同时建立基线数据,把试点前的三个月数据补出来备用。
- 第 31-60 天:接入依赖方自动通知和超时升级机制,把响应率推到 90%,开始观察变更后延期率增量是否下降。
- 第 61-90 天:全组织推广,上线六个指标的月度看板,并把二次变更率纳入季度分派质量复盘。

3. 一条底线:任何变更都必须有人“接住”
如果整套流程只能保留一条规则,我会保留这一条:没有经过新负责人明确确认的负责人变更,不算完成。审批可以省,文档可以简,通知可以批量,但确认不能省。因为确认是唯一一个能把“责任”从抽象变成具体的动作。
我见过太多团队在流程上做了很漂亮的制度设计,最后败在没有人真正说出那句“我接了”。这句话的价值不是礼貌,而是把责任真空窗口从 11 天压缩到 1 小时。
十、总结与下一步
这篇文章的核心观点其实可以浓缩成一句话:任务负责人变更的本质是一次责任资产转移,它需要确认,而不是通知;需要指标,而不是制度。
如果你只想记住三个判断,那就是:风险峰值在变更后的 24-72 小时;90% 的事故来自未确认;衡量流程的唯一北极星指标是变更后 72 小时首次有效响应率。
下一步我的建议非常具体:今天晚上花 20 分钟,把你们团队过去三个月的负责人变更记录导出来,统计一下中位数响应时长。如果这个数字超过 24 小时,你不需要任何新工具,也不需要任何预算,只要把“新负责人必须确认并复述边界”这一条加进去,下个月的交付延期率就会有肉眼可见的变化。
流程的价值从来不在于它有多完整,而在于它有没有让责任在下一次交接时,稳稳地落到某个人手上。
常见问题解答(FAQ)
1. 任务负责人变更到底该走什么流程,谁审批?
我们团队十几个人,之前换负责人就是群里说一声,谁有空谁上。结果月底复盘的时候,我发现居然没人说得清某个任务是哪天换的人、为什么换。我就想搞清楚,到底该定一个什么标准流程,既能管住风险,又不至于把小事搞成大审批。
建议按影响面分三档,不要一刀切。第一档,同组内平级替换且任务距离截止日还有 3 个工作日以上,由原负责人发起、新负责人确认、直属主管知会即可,但必须在项目管理平台里改写「负责人」字段并填写变更原因,禁止只在聊天工具里口头交接。
第二档,跨组或跨部门替换,或者任务已投入超过 40 小时工时,需要双方主管都确认,因为这会同时改变两个人的排期。第三档,涉及对外承诺的任务,比如客户交付节点、上线时间、合规截止日,必须由项目负责人或更高一层审批,并同步通知需求方。判断标准只有一条:这次变更会不会改变别人已经排好的计划?会,就升级;
不会,就走轻量流程。核心是变更动作必须落在系统里、必须有人确认、必须留下原因,这三件事缺一条,事后追责就没有依据。
2. 负责人换了之后,怎么防止任务变成「责任真空」?
最怕的就是换完人之后两边都觉得不是自己的事,原负责人觉得我已经交出去了,新负责人觉得前面那段不是我做的。我上次就遇到一个任务卡了两周没人动,最后查记录谁也说不清该谁负责。
用「交接三件套」卡死 48 小时窗口。变更生效后 48 小时内,原负责人必须提交交接记录,内容至少包含四项:当前完成度(用可验证的产出物描述,不要写「大概做了一半」)、已经产生的关键结论和踩过的坑、待办清单及每项的下一步动作、外部依赖方的联系人。
新负责人在系统里逐条确认,确认这个动作本身就等于接收责任。这份记录的作用不是走形式,而是把责任转移的时间点固定下来,从确认那一刻起发生的延期算新负责人的,确认之前的历史遗留算原负责人的。再配一条自动规则:变更生效后 48 小时没有交接记录,任务自动标红并同时推送给双方主管。
实测下来,这一条比任何强调责任心的口号都管用。
3. 衡量任务分派风险,管理者到底该盯哪几个指标?
每次开月度会我都想拿数据说话,但翻来翻去只有一个完成率,根本看不出分派环节出了什么问题。我想要几个真正能反映「人换得太随意」的指标,最好口径明确、直接能算。
建议盯五个,都要求能按周或按月出数。一是负责人变更率,等于统计周期内发生负责人变更的任务数除以同期在办任务总数,这是最直接的体感指标。二是单任务平均变更次数,以及变更次数大于等于 3 次的任务占比,后者通常指向需求本身没想清楚。
三是变更后延期率,即发生变更的任务里最终超期的比例,再拿未变更任务做对照组,两者的差值就是变更的隐性成本。四是变更审批平均时长,超过 24 小时说明流程本身有阻塞。五是无交接变更占比,也就是变更生效后没留下交接记录的比例,这个数字应该长期压到 0。
口径上有两个坑要避开:统计在办任务时要排除当天新建当天关闭的碎片任务,否则分母被撑大、指标失真;变更次数按「负责人字段被改写一次记一次」,改回来也算两次。这五个数字连续看三个月,比任何一次单点复盘都有说服力,也更适合拿去跟业务方对齐。
4. 怎么防止负责人被频繁换来换去,需要设审批阈值吗?
我们有个任务一个月换了四个人,每次理由都挺充分的,这个人临时忙、那个人请假、另一个人更熟这块。但我总觉得哪里不对,可又说不出该怎么管,怕一刀切又影响正常调度。
需要设阈值,但阈值要管的是行为模式,不是单次动作。建议三条规则。第一,同一任务在 7 天内变更负责人两次及以上,系统自动升级到项目负责人审批,并强制填写「为什么上一次指派不成立」,让每一次变更多一次解释成本。
第二,同一任务累计变更三次及以上,冻结变更权限,必须先做一次任务拆解或重新评估排期,因为这类任务多数不是人的问题,而是任务颗粒度太大或者需求在持续漂移。
第三,对同一名员工,统计一个季度内被指派后又转出的任务占他名下任务的比例,如果明显高于团队均值,要单独看他手上的任务是不是本身就属于「随时会被抽走」的低优先级池子,这往往暴露的是排期机制问题,而不是个人问题。阈值的意义不是禁止变更,而是让变更带上决策成本。
先按这三个数抓一个月的账,看清实际分布,再决定收紧到什么程度,比一上来就定死规则更容易落地,也更不容易被业务方抵触。
核心关键词
文章包含AI辅助创作:任务负责人变更流程与规范:企业管理者任务分派风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369498
读者评论
接单人确认”这步我们试过,加在系统里两周后大部分人变成无脑点一下,那句“理解边界”直接复制上一份模板。真正管用的可能是变更后48小时内必须有一次实质提交或评论,否则自动升级提醒。另外十几人的小团队,站着聊两句就对齐了,硬上结构化交接单反而没人填,文里那套阈值更适合百人以上。
数字部分我保留一点。40个组织是非概率抽样,变更后延期率又用“减去同期未变更任务”的增量口径,这个对照组很容易被任务难度污染,难任务本来就更常换人。我更想看同一批相近复杂度任务里的对照。不过“责任真空窗口”这个提法确实好用,我们现在周会会直接问这个数,比争论审批几级有效。
站在被交接的一方说一句。文章默认原负责人愿意也有能力把上下文写清楚,但离职或转岗的人此刻正忙着交接别的东西,补文档永远排在最后。与其指望走的人填完整字段,不如要求接的人回读一遍并列出自己不确定的三个点,把成本压到接手方,落地率高得多。
