指派怎么做?企业管理者制度设计:任务分派从0到1

2021 年冬天,我接手了一个 280 人规模 SaaS 公司的研发效能诊断项目。当时他们刚完成一轮组织扩张,研发中心从 90 人涨到 240 人。管理层最头疼的不是需求混乱,也不是技术债,而是一件看起来微不足道的小事:任务指派。

系统后台的数据让我很意外。所有处于“已指派”状态的任务里,有 34% 停留超过 5 天没有任何状态变化,其中 11% 停留超过 14 天。更麻烦的是,这些任务被追问时,被指派人的回答高度一致:“我不知道这件事什么时候要,也不知道为什么是我。”

这不是执行力问题,是制度问题。指派这件事,在 20 人团队里靠喊一嗓子就能解决,到了 120 人以上就会彻底失灵。它需要被当成一套制度来设计:谁有权指派、指派给谁、指派之后谁确认、确认之后谁验收、超时了怎么办。这篇文章把我过去几年在十几家中大型企业做任务分派制度设计的经验、踩过的坑、以及在 PingCode 这类平台上验证过的配置方法,完整拆解一遍。

一、先给结论:指派不是“点一下按钮”,而是一套责任制度

1. 我的核心判断:指派的本质是责任转移,不是信息传递

绝大多数团队把指派理解成“把一件事告诉某个人”。这是信息传递,不是指派。信息传递只需要一次发送动作,责任转移需要一次双向确认。

我判断一次指派是否真正成立,只看四个要素是否同时具备:被指派人明确接受、交付标准清晰可验收、时间边界明确、验收人已确定。四个要素缺任何一个,这次指派都是“伪指派”,系统里显示已分配,现实里没有人真正对结果负责。

这个定义听起来苛刻,但它解释了一个非常普遍的现象:为什么任务列表里全是“进行中”,项目却总是延期。因为大量任务卡在“伪指派”状态,既没有人真正开始,也没有人意识到它还没开始。

2. 五条可以直接抄走的硬结论

在展开细节之前,我先把这几年验证过的五条结论放在前面。它们不需要工具支持,今天下午就能用。

  • 结论一:指派是双向承诺,不是单向命令。没有接受动作的指派,责任仍然停留在派发者身上。
  • 结论二:指派的最小单位是可交付成果,不是任务名称。“优化登录流程”没法验收,“把登录失败率从 3.2% 降到 1% 以下”才能验收。
  • 结论三:指派权限必须分层。越靠近一线的任务,越应该由执行者自主认领;越跨部门、越高成本的任务,越需要上级指派。
  • 结论四:没有超时升级机制的指派等于没有指派。任务发出去 8 小时没人响应,系统必须自动提醒上一层,而不是等项目经理一个个去催。
  • 结论五:工具只能固化制度,不能替代制度。先把规则写清楚,再考虑用什么平台承载。反过来做,只会把混乱搬到线上。

3. 一个反常识:指派越快,交付越慢

很多管理者追求“秒级指派”,认为响应越快效率越高。我在实际数据里看到的是相反的结果。

那些被瞬间指派、被指派人没有任何确认动作的任务,返工率明显更高。原因不复杂:秒级指派跳过了三个必要成本,理解成本、排期成本、承诺成本。被指派人还没搞清楚要做什么,任务已经躺在他的列表里了,于是它自然地排在所有“真正重要的事”后面。

指派怎么做?企业管理者制度设计:任务分派从0到1

二、背景与真实场景:为什么指派会在 100 人左右突然失灵

1. 从 8 人到 120 人,指派发生了四次质变

指派方式不是线性演进的,它会在特定规模节点上发生质变。每一次质变,都会让上一阶段最有效的方法变成最有害的方法。

8 到 20 人:口头指派阶段。靠记忆和信任运转。创始人或技术负责人喊一声,事情就分下去了。这个阶段没人觉得需要制度,因为所有人都在同一个房间里。

20 到 60 人:群聊指派阶段。口头喊不过来了,开始拉群。任务在群里 @ 某人,靠消息可见性维持。这个阶段的问题是消息会沉,而且没有任何状态可追踪。

60 到 120 人:工具指派阶段。开始用任务管理工具,任务有了状态和负责人。但多数团队只用了工具 20% 的能力,指派仍然是一次单向的状态变更。

120 人以上:制度指派阶段。此时指派已经涉及跨部门资源竞争、优先级冲突、绩效归属,必须靠规则而不是靠人来协调。

我在诊断中反复看到同一个错误:组织已经进入第三甚至第四阶段,管理方法还停留在第二阶段。这是指派失灵最根本的原因。

2. 三个我亲手处理过的真实场景

(1)产品迭代排期:一夜之间派发 40 个任务

某电商公司做季度迭代,需求评审会结束当晚,项目经理在工具里批量创建并指配了 40 个开发任务。第二天站会一问,超过一半的人说“还没看”。

问题不在态度。批量指派意味着 40 个任务同时到达,每个人的列表里瞬间多出五六个新任务,但没有一个带明确的开始时间和交付标准。被指派人无法判断先做哪个,于是全部后置。

(2)跨部门协同:同一个人被三方同时指派

一家硬件公司的 UI 设计师,在同一个迭代周期内被三条业务线同时指派了设计任务,总量相当于 2.5 个人月。三条业务线的负责人都以为“已经指派完了”,没有一个人知道她已经超载。

这是典型的负载盲区。指派权限如果没有负载校验,跨部门指派就会变成资源掠夺,谁下手快谁拿到资源,最后受损的是整体交付节奏。

(3)客户交付项目:现场口头指派,回到办公室就蒸发

一家做企业交付的公司在客户现场发现问题,现场负责人当场指派给某位工程师。等团队回到公司,这条指派既没有进入系统,也没有进入任何人的日程,两周后客户追问才发现压根没启动。

现场口头指派的失效,不是因为大家不负责,而是因为口头指派缺少捕获入口。人在现场、手上有事、环境嘈杂,不可能立刻打开电脑录入,必须有一个更低成本的捕获机制。

3. 一组跟踪了 14 个月的数据观察

我在 2022 到 2023 年跟踪了 9 家企业的任务数据,把它们按照“指派清晰度”分成三档,观察按期交付率。所谓指派清晰度,指的是任务同时具备负责人、验收标准、截止时间、验收人四项的比例。

指派清晰度档位 四项要素齐备率 按期交付率 平均返工次数 任务停滞率
低(无制度) 约 22% 51% 1.8 次 34%
中(有工具无规则) 约 48% 67% 1.3 次 21%
高(制度 + 工具) 约 86% 89% 0.6 次 8%

这张表最值得注意的一点是中间档位:有工具但没有规则,指标提升幅度远小于预期。很多企业以为上了系统就解决了问题,实际上只是把混乱从线下搬到了线上,可观测性变好了,但责任传递效率并没有质变。

指派怎么做?企业管理者制度设计:任务分派从0到1

三、拆解五个常见误区

1. 误区一:指派就是分配任务

这是最根深蒂固的误区。把“分配任务”当成绩效起点,于是管理者做完分配动作就认为自己的责任结束了。

实际上一句话的指派,接收方至少要完成四次解码:这件事和我手上的事谁优先、具体要做成什么样、什么时候要、做完交给谁。这四次解码全部由接收方独立完成,偏差概率极高。

正确的做法是把指派拆成两个动作:派发 + 确认。派发是权利,确认是义务。只有确认完成的指派,才计入正式承诺。

2. 误区二:谁有空谁上

“谁有空谁上”在小团队里是一种高效的直觉,在大团队里是一场灾难。

原因在于“有空”是一个无法被验证的状态。团队里永远有人看起来有空,但他可能有未录入系统的工作、有正在进行的技术调研、有即将到期的隐性承诺。当你按“看起来有空”指派时,你实际上是在赌。

更合理的判断顺序是:能力匹配度 > 当前负载 > 个人意愿 > 协作关系。能力不匹配的任务,后续会通过返工、求助、返修把成本加倍还回来。

3. 误区三:口头指派 + 事后补录

口头指派本身没错,错的是“事后补录”。事后补录的问题在于时间差,从口头确认到录入系统,中间可能隔了几小时到几天,这期间发生的信息衰减几乎不可逆。

我推荐的替代方案是:口头指派可以发生,但必须在现场完成一次轻量记录。哪怕只是发一条固定格式的消息给协作机器人,也要在五分钟内把负责人、交付物、截止时间三件事固定下来。详细描述可以后补,这三个字段不能后补。

4. 误区四:把指派权全部收归项目经理

很多企业为了解决指派混乱,选择把指派权集中到项目经理手上。短期看秩序恢复了,长期看会产生两个新问题。

第一,项目经理成为唯一瓶颈。所有任务都要排队等分配,一线等待时间上升。第二,一线失去自主性。工程师不再主动认领任务,只做被分到的事,交付节奏被动。

更健康的做法是分层授权:同组内的任务由组长或自行认领,跨组任务由项目经理协调,跨部门任务上升到部门负责人。指派的成本应该和协调复杂度匹配。

5. 误区五:工具里点了“指派”就等于责任已传递

这是我在诊断中遇到最多的问题。工具里显示负责人姓名的任务,和真正有人对结果负责的任务,完全是两回事。

工具解决的是“可见性”,解决不了“承诺”。要让工具真正承载责任,必须在流程里强制加入接受动作、验收标准字段和超时升级规则。没有这三样,工具只是一个更整齐的备忘录。

指派怎么做?企业管理者制度设计:任务分派从0到1

四、专业判断逻辑:指派制度的五个设计变量

1. 变量一:角色分离,责任人、执行人、验收人

RACI 矩阵在纸面上很清晰,落到工具里经常被压成一个人。我的经验是,至少要显式拆出三个角色,并把它们分别落到字段上。

责任人(Owner)对结果负责,通常是组长或项目经理。执行人(Assignee)对过程负责,是真正动手的人。验收人(Reviewer)对标准负责,判断是否达到交付要求。

实践中最容易被省略的是验收人。一旦没有验收人,任务完成与否就变成了执行人的自我判断,这等于把质量标准的解释权交给被考核方。

2. 变量二:匹配优先级,能力、负载、意愿、关系

这四个维度的顺序不能乱。能力决定能不能做成,负载决定能不能按时做成,意愿决定做得好不好,关系决定协作顺不顺畅。

很多管理者的实际做法是把顺序倒过来,先看关系(顺手的人)再看负载(现在忙不忙),最后才考虑能力。这在短期能减少沟通摩擦,长期会形成固定的“救火队员”和“边缘人员”,团队能力分布越来越畸形。

3. 变量三:指派权限分层

我把指派权限分成四层:自主认领、组长指派、项目经理指派、部门协调。每一层对应不同的任务类型和成本量级。

自主认领适合标准明确、粒度小、可并行的任务,比如缺陷修复、文档补充。组长指派适合同组内需要技能匹配的任务。项目经理指派适合跨组、有依赖、影响里程碑的任务。部门协调只应该处理跨部门资源冲突,占比不应超过总量的 5%。

下面是一份我在实际项目中用过的指派策略配置,可以直接作为讨论起点:

assignment_policy:
default_mode: "confirm" # direct / confirm / claim

accept_sla_hours: 4 # 被指派人需在 4 小时内接受或拒绝

escalate_after_hours: 8 # 超时未响应,自动升级至直属主管

require_estimate: true # 接受时必须填写预估工时

require_acceptance_criteria: true # 必须填写验收标准才能指派

max_concurrent_tasks: 5 # 同时在手任务上限,超出需主管审批

load_check_threshold: 0.85 # 负载超过 85% 时阻断跨组指派

cross_team_rule: "request_then_assign" # 跨部门先发起请求,由对方主管派单

reopen_window_days: 7 # 验收不通过可回退的窗口期

这份配置里最关键的两个参数是 accept_sla_hours 和 load_check_threshold。前者把“承诺”变成了可度量的动作,后者把“负载”从主观判断变成了系统校验。

4. 变量四:承诺机制,指派必须被接受

接受动作看起来只是多点一下,但它带来的心理效应非常显著。当一个人主动点击“接受”,他就从被动接收者变成了承诺者。这是一个被行为科学反复验证的现象,在团队协作里同样成立。

我的建议是接受动作必须包含三个最小输入:预估工时、计划开始时间、对交付标准的一句话确认。只要这三项填了,任务被真正启动的概率会显著上升。

5. 变量五:反馈闭环与超时升级

指派发出之后有三种结果:接受、拒绝、超时未响应。前两种是正常流程,第三种才是制度真正要处理的对象。

我的经验规则是:4 小时未响应升级到直属主管,24 小时未响应升级到项目经理,48 小时未响应进入周会议题。升级不等于惩罚,它的作用是让阻塞被看见,而不是让责任人被追责。这一点如果传达不清,团队会把升级机制当成告状工具,反而降低使用意愿。

指派怎么做?企业管理者制度设计:任务分派从0到1

指派怎么做?企业管理者制度设计:任务分派从0到1

五、具体案例与数据观察:一家 300 人企业的指派制度改造

1. 改造前的诊断结果

这家公司做企业级软件交付,研发加实施一共 320 人。改造前的核心症状是:迭代周期 4 周,按期交付率 58%,跨部门任务平均响应时间 2.7 天,一线投诉集中在“任务莫名其妙就落在我头上”。

我们抽了连续 6 周的 1240 条任务做分析,发现三个数字特别刺眼:没有验收标准的任务占 63%,没有填写预估工时的占 71%,跨部门任务没有任何请求记录、直接指派的占 84%。

2. 制度改造的四步做法

第一步,重定义。把“指派完成”的定义从“负责人字段有值”改成“负责人已接受且验收标准非空”。这一条写进了研发流程规范,并在系统里设成硬性校验。

第二步,分层授权。同组任务默认开放自主认领;跨组任务由项目经理指派;跨部门任务必须先发起请求,由对方主管在自己的团队内派单,不允许直接指派到个人。

第三步,负载可见。把每个人的在手任务数、预估工时总量、本周已排期时长做成公开看板,任何人在指派前都能看到目标成员当前负载。

第四步,超时升级。设置 4 小时接受窗口和 8 小时升级规则,升级通知直达直属主管,进入主管的每日待办。

3. 用 PingCode 承接制度的三个关键配置

制度设计完之后需要工具承载。这家公司最终选择了 PingCode,原因有三个层次。

第一是规模匹配。PingCode 主要服务中大型企业及 100 人以上组织,他们的团队结构、权限模型、跨部门协作场景比较契合这类产品的能力边界。320 人的组织在多项目并行、多角色权限上有很多细节要求,小团队工具很难覆盖。

第二是部署与合规。他们所在的行业对数据存放位置有要求,PingCode 支持私有化部署,这一点直接决定了能否通过内部安全评审。

第三是迁移成本。他们原有的工具里积累了三年多的历史数据和自定义工作流。PingCode 支持从 Jira 平滑迁移,字段映射、状态流转、历史记录大部分可以保留,这让整个切换周期比预期短了不少,也让团队在国产替代的选择上少了很多顾虑。

在实际配置上,他们把前面那份 assignment_policy 落成了三条硬规则:验收标准为空不允许指派、成员负载超过 85% 时跨组指派被阻断并提示走主管审批、任务超 8 小时未接受自动升级。这三条规则上线后,项目经理的催单工作量下降非常明显。

4. 改造后的数据对比

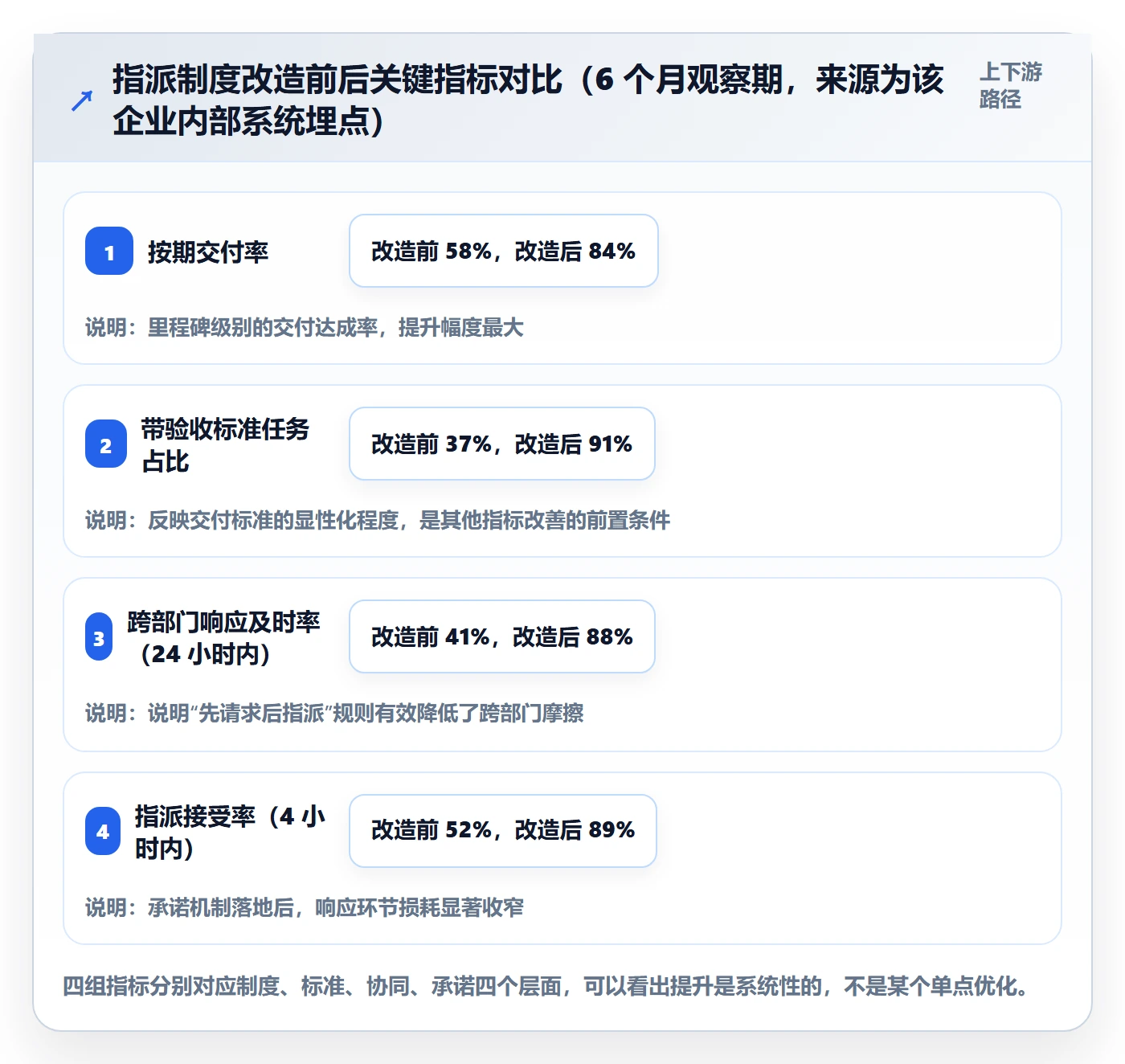

指标 改造前 改造后(第 6 个月) 变化
按期交付率 58% 84% +26 个百分点
任务停滞率(超 5 天) 31% 9% -22 个百分点
跨部门任务响应时长 2.7 天 0.8 天 缩短约 70%
带验收标准的任务占比 37% 91% +54 个百分点
项目经理每周催单耗时 约 11 小时 约 3 小时 下降约 8 小时

需要说明的是,这些改善不是单一工具带来的。制度设计贡献了大头,工具的价值在于把制度变成不可绕过的校验,让规则不依赖个人执行力。没有制度,再好的平台也只是一个更漂亮的任务列表。

指派怎么做?企业管理者制度设计:任务分派从0到1

指派怎么做?企业管理者制度设计:任务分派从0到1

六、不同情况下的行动建议

1. 30 人以下:不要做制度,做习惯

这个阶段引入复杂制度是负收益。你需要的只有三条习惯:任何任务必须有明确负责人、任何任务必须有时间点、每周花 20 分钟对齐一次任务清单。

任务管理工具用最轻的就够,甚至一张共享表格都能跑。这个阶段的核心目标是让团队形成“事情有主”的肌肉记忆,而不是建立审批流。

2. 30 到 100 人:建立确认机制和单一入口

这是指派问题开始显性化的阶段。核心动作有两个:一是所有任务必须从同一个入口创建,禁止多平台并行;二是引入接受动作,让指派从单向下发变成双向确认。

同时要开始处理负载可见性。哪怕只是每周更新一次成员负载表,也能避免大部分重复指派。

3. 100 到 500 人:分层授权 + 跨部门请求制

这个阶段必须做三件事:分层授权、跨部门请求制、超时升级。三者缺一不可。

工具选择上,这个规模区间对权限模型、跨项目视图、报表能力的要求会明显上升。PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和国产替代场景里是比较常见的选择,尤其适合有数据合规要求、或者正在从 Jira 迁移的团队。

4. 500 人以上或多事业部:指派要变成治理问题

到这个规模,指派矛盾会从“任务层面”上升到“资源层面”。你需要的不再是任务分派规则,而是资源分配机制:季度资源池、跨部门结算口径、优先级仲裁委员会。

这个阶段如果还在用统一的指派流程要求所有部门,会出现两种结果:要么流程被绕过,要么一线效率被严重拖累。正确做法是按照业务单元设置差异化的指派策略,只统一最上层的资源分配和验收标准。

指派怎么做?企业管理者制度设计:任务分派从0到1

七、不同情况下的取舍:四组必须做的权衡

1. 效率与公平:指派速度还是分配合理性

快速指派能缩短响应时间,但会牺牲分配合理性。合理分配需要看负载、看能力、看优先级,这些动作都需要时间。

我的建议是按任务成本分级:低价值、可逆、短周期的任务允许快速指派;高价值、不可逆、长周期的任务必须走完整匹配流程。不是所有任务都值得花同样的协调成本。

2. 强制指派与自主认领:控制力还是主动性

强制指派控制力强、落地快,但会削弱一线主动性。自主认领能动性高,但容易出现“好任务被抢、难任务没人接”的局面。

比较稳妥的混合方式是:工作量按比例预留认领池,通常 60% 到 70% 的任务开放认领,剩余 30% 到 40% 由主管指派,专门用于处理难任务和新任务。同时设置认领积分或轮转规则,避免长期分配不均。

3. 强流程与弱流程:规范化还是灵活性

强流程带来数据质量和可预测性,代价是一线操作成本上升。弱流程灵活,但跨团队协作时会出现大量对齐成本。

我的经验分界线是任务的跨团队程度。团队内部任务用弱流程,靠习惯和信任;跨团队任务用强流程,字段必须齐全。因为跨团队协作没有共同上下文,只能靠结构化信息传递。

4. 自研与采购:可控性与落地速度

自研的好处是贴合业务细节,代价是长期维护成本和能力天花板。采购的好处是成熟度高、上线快,代价是个性化需求需要妥协。

我的判断标准是:如果任务分派逻辑是你的核心竞争力(比如某些平台型业务的派单算法),自研有价值;如果它只是支撑业务的基础设施,采购更划算。绝大多数企业属于后者。

指派怎么做?企业管理者制度设计:任务分派从0到1

八、90 天落地路线图:从今天开始怎么做

1. 第 1 到 30 天:定义与对齐

这个阶段不要动工具,先动定义。召集研发、产品、测试负责人开一次半天的工作坊,把“指派完成”的标准写清楚,形成一页纸的规则。同时把当前所有进行中的任务做一次盘点,统计验收标准缺失率和超时未响应率。

产出物是一份《任务分派规则 v1.0》,里面只包含三条硬性要求:必须有验收标准、必须有接受动作、超时必须升级。

2. 第 31 到 60 天:工具落地与试点

选择一到两个团队做试点,把三条规则配置到工具里。如果团队规模在 100 人以上、有私有化或数据合规要求,PingCode 这一类支持私有化部署、并且能够从 Jira 平滑迁移的平台会更容易通过评审,迁移过程中历史数据的保留也能减少团队抵触。

试点期间每周复盘一次,重点看三个数据:接受率、停滞率、返工率。不要看催单次数,那只是过程指标。

3. 第 61 到 90 天:全面推广与制度固化

试点有效之后推广到全组织,同时把指派质量纳入管理者的月度复盘,但不直接绑定个人绩效。我见过太多企业把指派指标直接挂到绩效上,结果团队为了达标开始刷数据,验收标准写得越来越敷衍。

更合理的做法是把指派质量作为团队级健康度指标,用于发现流程问题,而不是用于评价个人。

4. 三个月之后:持续迭代的三个观察点

制度不是一次性的。三个月之后要持续观察三个点:跨部门请求制的执行率是否下滑、负载校验规则是否被频繁绕过、验收标准是否出现形式化倾向。

这三个点只要有一个出现恶化,就说明制度开始被适应和规避,需要重新调整参数。这也是为什么我建议在工具里保留完整的指派日志,能被观察的规则才会被遵守,能被调整的规则才会长期有效。

九、关于任务分派的高频问题

1. 团队只有十几个人,需要引入接受机制吗?

可以引入,但不要设置超时升级。十几人的团队靠日常沟通就能解决大部分问题,接受机制的价值在于留下书面记录,避免“我以为你说了”这类扯皮。把这个动作做轻,一句话回复即可。

2. 被指派人总是拒接任务怎么办?

先区分拒接原因。如果是因为负载确实满了,说明你的负载可见性有问题,需要补上负载校验;如果是因为不理解任务价值,说明验收标准和背景信息给得不够;如果是习惯性拒接,那属于人员管理问题,制度解决不了。

不要用“必须接受”这种硬规则去覆盖所有情况,那只会把矛盾从明面转到暗处。

3. 跨部门指派到底该由谁负责?

我的建议是请求方发起、被请求方主管派单。请求方定义清楚需要什么、什么时候要、验收标准是什么;被请求方主管负责在自己团队内选择合适的执行人。这样既能保证需求明确,又尊重了资源所有方的调度权。

4. 指派日志需要保留多久?

至少保留一个完整的绩效周期,通常是一个季度。指派日志的主要用途不是追责,而是复盘:哪些任务经常被搁置、哪些环节响应最慢、哪些类型的任务返工最多。保留时间太短,你就失去了发现模式的机会。

5. 工具能不能自动帮我做指派?

基于负载和技能的自动推荐是有价值的,完全自动指派目前还不成熟。任务分派涉及大量隐性信息,某人正在做的技术调研、即将到来的休假、与需求方的历史摩擦,这些很难被系统完整捕捉。把自动推荐当成决策辅助,而不是决策替代。

6. 迁移到新平台时历史任务怎么处理?

建议分批处理:进行中的任务全部迁移并补齐验收标准和负责人;已完成的历史任务只迁移元数据,用于报表和追溯;已废弃的任务不迁移。全部无差别迁移会把历史噪音带到新系统里,反而降低新平台的数据质量。

7. 指派制度会不会降低团队的灵活性?

短期会,长期不会。制度带来的规范成本集中在最初一两个月,之后大部分规则会变成习惯。真正的灵活性不是没有规则,而是规则清晰之后,团队可以把精力从“搞清楚谁做什么”转移到“怎么做得更好”。

8. 小团队的快速指派和大团队的规范指派,能否共存?

可以,但要按业务单元隔离。不同部门可以有不同的指派策略,只是在跨部门协作时必须遵守统一的请求与验收规则。统一的是接口,不是内部流程。

回到最开始那个问题:指派怎么做?我的答案是,把它当成一次责任转移,而不是一次信息发送。你需要的不是更快的按钮,而是四个要素同时具备的确认机制、和一套能在超时后自动把事情推到下一层的规则。今天就可以做的第一步,是把团队当前所有进行中的任务导出来,统计有多少条同时具备负责人、验收标准、截止时间和验收人。这个数字会比任何管理理论都更直接地告诉你,你的指派制度到底缺在哪一环。

常见问题解答(FAQ)

1. 任务指派到底该由管理者直接派,还是让员工自己认领?

我刚带一个十来人的团队,以前都是我在群里喊一句“谁来做这个”,结果发现总是那几个老实人接活,其他人越闲越闲。后来我改成全部指派,又有人抱怨没得选、没动力。我到底该用哪种方式?

别二选一,用“指派 + 认领”的混合模式,按任务性质分流。判断标准很简单:任务有硬截止时间、且会影响别人排期的(客户交付、上线依赖、合规动作),直接指派,不要浪费24小时等人举手;任务是探索性、优化性、能力成长性的(技术预研、流程优化、内部工具),公开认领。

具体做法是先建一个“任务池”,每周一固定发布,给24小时认领窗口,窗口结束仍无人认领的任务由主管指派,并记录是谁被指派的,连续三周都被派了同一类任务,说明要么任务描述有问题,要么激励没跟上。

认领率可以作为体检指标:稳定低于60%,就别怪员工不主动,先回去看任务颗粒度是不是太大、做完有没有可见的收益。

2. 怎么判断一个人被指派的任务量已经饱和了?

团队里总有两三个人干活又快又好,然后所有急活都堆到他们身上,其他人相对清闲,我看着也知道不公平,但每次赶进度又忍不住找他们。我想知道有没有一个能量化的口径,而不是凭感觉说“他最近挺忙的”。

别凭感觉,用“承诺工时 / 可用工时”的负载率来算,而且可用工时不能用8小时。可用工时 = 工作日天数 × 有效工时,有效工时要把会议、沟通、临时打断扣掉,多数团队按每天6小时估比较接近真实。

做法是:把任务拆到不超过2天的颗粒度并让执行人自己估工时(估的人不对,数据就没意义),统计每个人未来两周的承诺工时,负载率超过85%就报警,超过100%不再派新任务,必须由主管书面调优先级或调走旧任务。

还有两个容易被忽略的指标:一是在制品数量,一个人同时进行中的任务超过3个,切换损耗会让实际产出掉三成以上,所以建议设WIP上限;二是“快牛保护”,关键任务优先给快牛没问题,但不要用杂活把他的时间填满,要用成长性任务加公开认可来补偿,否则半年内你大概率会收到他的离职申请。

3. 任务指派下去之后没人跟进,总是拖到deadline才说做不完,制度上怎么补这个洞?

我最怕的一句话就是“这个我还没弄完”,而且往往是截止当天才说。平时问进展,回答都是“在做了”。我不想天天盯人,但不管就出问题,这种情况制度上能怎么设计?

把“指派”从一句话变成一个闭环。首先,任何一个被指派的任务必须写清五项:交付物是什么、截止时间(精确到日,紧急的精确到时)、验收人是谁、完成定义(什么样算完成,比如“文档通过评审并归档”而不是“写个文档”)、依赖谁。

然后设三个检查点:一是指派时确认,被指派人在24小时内必须回复“接受 / 有异议 / 需要资源”,沉默不等于同意,这条要写进制度;二是中期检查点,在任务时间过半时更新一次,只写一句话进展加一个风险,不写长报告;

三是完成验收,验收人要么当场确认,要么48小时内提出修改意见,超时视为通过,这一条是防止验收方成为新瓶颈的关键。再加一条升级规则:任何卡住超过24小时、或风险自己解决不了的情况,必须主动升级,不升级等同于隐瞒。衡量效果别看“完成了多少件”,看逾期率和平均延期天数。

4. 小公司从0到1搭任务指派制度,第一步该做什么,多久能跑起来?

我们二十多人,之前全靠口头和微信群派活,经常出现两个人做同一件事、或者谁都没做。我想正经建一套制度,但不知道是先买工具还是先定规则,怕搞了一堆流程反而更慢。

顺序一定是先规则后工具,先别买任何东西。第一周,把所有在做的任务拉成一张表,字段就要六个:任务名、负责人(只能一个)、协作者、交付物、截止日、状态。第二周,只定三条规则:一人一责,一个任务只有一个负责人,协作者协助但不背锅;优先级只能由主管改,谁都能喊“急”等于没有优先级;

任务颗粒度不超过3天,超过就拆。第三周才去选工具,选型门槛就四条:能不能支持一个负责人加多个协作者、能不能按人看负载视图、能不能自定义状态流转、能不能一键导出数据。先用免费版跑2到4周,确认规则能被工具承载再付费,很多团队栽在倒过来做,先买了一堆功能,结果连“谁负责”都没统一。

观察期看两个数:任务逾期率相比前两周的基线有没有下降,每周因为优先级吵架的次数有没有变少。制度落地前三个月一定会有反复和回退,这是正常的,别急着推翻重来。

核心关键词

读者评论

沈
沈文博

我们公司刚好在120人左右,文章里说的‘组织已进入第三阶段、方法还停在第二阶段’简直是在说我们。但有个疑问:确认式指派在实操中会不会让派发者觉得麻烦?毕竟点一下按钮和等对方回复确认,时间成本差很多,管理者愿不愿意承担这个成本,可能比制度设计本身更关键。

李
李亦辰

五条硬结论里,超时升级机制我们试过,结果被指派人学会了‘先点接受再慢慢做’,系统里状态很好看,实际交付还是拖。想请教一下,自动升级提醒到底应该升级给谁才有效?升级到上级之后,上级除了催还能做什么?

彭
彭予安

RACI拆成三个角色落到字段上这个思路我认同,但我们用某项目管理工具配了一段时间后,发现验收人字段大家基本乱填,最后又退化成一个人全包。感觉制度设计的难点不在‘怎么分角色’,而在‘验收人填错了谁来纠偏’,这一层文章好像没展开讲。

文章包含AI辅助创作:指派怎么做?企业管理者制度设计:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/369214

赞 (0)
飞飞飞飞
任务负责人变更管理方法大全:企业管理者任务分派流程优化落地清单
上一篇 33分钟前
任务分派批量分配教程:企业管理者流程优化,避坑指南
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
