2023 年 9 月,我参与一家装备制造企业的 ERP 二期上线前复盘。项目群里的派发台账上,47 条任务被标记为“已完成”,但客户方 IT 负责人拿着验收清单当场指出:真正能通过验收的只有 29 条,剩下 18 条要么是开发改完没部署,要么是部署了没写操作说明,要么是写了说明但客户关键用户还没培训。距离上线只剩 11 天,项目组被迫推迟了两周。这不是执行能力问题,而是派发管理在源头上就没有定义“什么叫完成”。
很多实施团队把“派发”理解为在工具里选一个负责人、填一个截止日期。但从我参与过的几十个交付项目看,任务分派真正的难点从来不是“谁来干”,而是“在什么条件下他愿意为结果承担责任”。这篇文章我按自己的复盘习惯,把派发管理拆成结论、场景、误区、判断逻辑、案例数据、行动建议和取舍七个部分,尽量给到可以直接拿去用的东西。
一、核心结论:派发管理管的是“可控承诺”,不是任务转发
我先把结论摊开。派发管理做得好的团队,和一个总在救火的团队,差别不在于用了什么工具,而在于他们对“派发”这个词的定义完全不同。前者把派发当成一次风险交易,后者把派发当成一次信息转发。
1. 派发必须同时交付三样东西:承诺、边界、回执
承诺指的是执行人明确接受“这件事由我负责到底”,而不是“我知道有这么件事”。这两者的区别在被追问时最明显:有承诺的人会主动说“我卡在哪、什么时候能解”;只有通知的人会说“我以为这个是 XX 负责的”。
边界指的是完成标准、范围外事项和资源上限。实施场景里最容易出问题的就是边界模糊:客户口头加一句“顺便把这个也改了”,执行人不敢拒绝,工作量翻倍但排期没变,最后变成延期。
回执指的是派发方确认对方接收到了,并且双方对边界的理解一致。回执不是“收到”两个字,而是一次结构化的复述和确认。
2. 派发管理的本质是把不确定性提前变现
实施项目的风险不会因为你在计划里写了“10 月 20 日完成”就消失,它只会在临近交付时集中爆发。派发管理的作用,就是把这些风险在派发的那一刻就摊开来:依赖谁、需要什么环境、客户谁签字、验收用什么数据。
我自己的经验是,派发环节每多花 10 分钟确认边界,执行阶段平均能省下 40 到 90 分钟的返工和沟通。这个比例在不同项目上有波动,但方向几乎一致。
3. 结论清单
- 派发不是分活,是分责任、分边界、分风险。
- 派发质量的决定因素是可验证性,不是颗粒度。
- 风控不是派发之后的例会补救,而是派发之前的前置检查。
- 工具的价值在于让派发过程留痕、可检索、可复盘,而不是替代判断。
- 派发管理的最终指标是“一次验收通过率”,不是“任务关闭数量”。

二、真实场景:实施团队的派发为什么总在第三个阶段失控
产品研发团队的任务分派相对简单:需求在自家产品里,验收标准由产品经理定,迭代节奏固定。实施团队完全不是这个形态。我总结下来有三点结构性的不同。
1. 三个结构性差异
第一,交付现场不在自己手里。客户网络、账号权限、测试数据、第三方系统接口,任何一项卡住都能让任务停在“已完成 90%”的地方长期不动。
第二,需求具有非标性。同一个模块在第 3 个客户那里就可能出现新的字段映射规则、新的审批流层级,无法用一套标准工时直接套用。
第三,接口方是多方而非单方。客户 IT、客户业务部门、第三方厂商、内部开发、内部测试,五方之间的交接等待时间往往超过实际工作时间。
2. 一个 60 人交付池的真实节奏
我跟踪过一个 60 人规模的交付池,包含 6 个实施小组、2 个开发支撑组、1 个数据迁移组。他们一个季度平均同时推进 14 个项目。
有意思的是,他们的任务关闭率一直很漂亮,稳定在 85% 以上,但项目按期上线率长期在 60% 上下。这两个数字的落差说明:任务在系统里被关掉了,但风险并没有被消化。
我抽查了其中一个小组的 60 条已关闭任务,发现有 23 条属于“执行人认为完成,但没有第三方验证痕迹”的情况。包括:脚本改完没跑回归、配置调整完没截图、文档写完没发客户确认。
3. 派发失控的四个早期信号
- 同一个任务在一周内换了两次负责人,且没有交接记录。
- 项目周报里大量出现“已完成,等待确认”,且等待时间超过 3 天。
- 派发记录里只有截止日期,没有验收标准和依赖项。
- 客户方联系人从未出现在任何一条任务的确认记录里。
这四个信号里,我最有把握的是第二个。当“等待确认”的任务占比超过在办任务的 20% 时,基本可以判定派发环节的边界定义出了问题,而不是执行方拖延。

三、拆解误区:任务分派里最常见的六个认知陷阱
下面六个误区,我在不同客户现场反复见到。它们单独看都不算致命,叠加起来就会形成系统性的派发失灵。
1. 误区一:把派发等同于在工具里“指派负责人”
工具里的“指派”只是一个动作,它不产生承诺。真正的派发至少需要一次双向确认:派发方说清边界,执行人复述理解。
我的做法是在任务描述里固定放四行:产出物是什么、验收方式是什么、依赖谁、不包含什么。这四行填不满就不派发。
2. 误区二:颗粒度越细越安全
这是派发管理里最贵的误解。有人把一条“完成历史数据导入”拆成 27 条子任务,结果执行人每天花大量时间在更新状态,而不是在解决问题。
颗粒度应该由可验证性决定,而不是由心理安全感决定。一个任务如果需要 5 天才能验证结果,那就应该拆;如果拆完之后每条子任务都无法独立验证,那拆了也没用。
3. 误区三:用派发数量衡量产能
我看到过考核指标里写“人均月派发任务数不低于 25 条”。这个指标一旦落地,团队的理性反应是拆任务、抢简单活,最难的那几件事反而没人接。
更合理的做法是同时看三个数:一次验收通过率、任务平均在办时长、返工任务占比。单看任何一个都会被博弈。
4. 误区四:风险靠例会兜底
周会能兜住的是已经暴露的风险,兜不住的是还没被说出口的风险。派发环节不做前置检查,周会的功能就变成了事后追责会。
5. 误区五:交接靠“口头对齐”
实施项目里跨团队交接最频繁:开发到测试、测试到实施、实施到客户。口头对齐的问题是它没有可检索的载体,三个月后没人能说清当时的约定是什么。

6. 误区六:把工具迁移当成项目管理升级
这一点在近几年国产替代场景里特别常见。团队把历史数据从旧平台迁到新平台,字段映射做完就认为完成了升级,但派发规则、验收标准、风险检查点一个没变。
结果是工具换了,行为没变,反而因为不熟悉新界面导致短期效率下降,团队对新工具的信任度也跟着下滑。
四、专业判断逻辑:四维派发模型与三段式风控
判断一条任务该不该派、派给谁、怎么派,我用一套相对固定的框架。它不是理论模型,而是从返工案例里倒推出来的。
1. 四维派发模型
能力匹配度:不是看这个人会不会,而是看他是否做过同类场景。做过 3 次以上同类任务的人,返工率通常只有第一次做的人的三分之一左右。
上下文完整度:执行人是否拿到了客户背景、历史决策原因、已知坑点。实施项目里大量返工源于“不知道上一期为什么这么设计”。
依赖清晰度:前置任务是谁、交付物什么时候到、如果延迟谁来升级。依赖不写清楚,执行人只能被动等待。
可验证性:这条任务的完成状态,能不能由第三方在 10 分钟内判断真假。不能判断的,就要重新定义产出物。
2. 派发前:风险预检
派发前我会固定问四个问题:这条任务最可能因为什么原因失败;如果失败,最早能在什么时候被发现;发现之后还有多少补救时间;谁有权决定取舍。
这四个问题里,“最早什么时候被发现”是最有价值的一问。很多实施任务的失败要等到上线前才被发现,补救空间接近零。
3. 派发中:回执机制
回执不是“收到”,而是执行人用自己的话复述三件事:我理解要交付什么、我依赖谁、我什么时候能给第一个进度信号。这三句话说完,误会基本消除大半。
我在团队里推过一个很土但很有效的做法:任务卡里必须有一行“第一个可检查节点”,时间跨度不超过 48 小时。这一行逼着派发方和执行方一起想清楚“怎么算推进了”。
4. 派发后:闭环与复盘
闭环指的是验收、留证、关闭三件事一起做。复盘则要区分两类失败:一类是判断错误(当初就不该这么派),一类是执行偏差(判断对但没做到)。
这两类失败的处理方式完全不同。判断错误要改流程,执行偏差要改能力或资源,混在一起谈就永远只能得出“下次注意”这种无效结论。


五、案例与数据观察:180 人交付组织的派发改造
下面这个案例来自我参与辅导的一家 To B 服务商,交付团队规模约 180 人,同时服务 40 多个中大型企业客户,其中相当一部分客户要求私有化部署。
1. 改造前的状态
改造前他们用电子表格派发,每个项目一张表,项目经理各自维护格式。问题在跨项目资源调配时集中暴露:同一个人同时出现在 5 张表里,没人知道他的真实负载。
更麻烦的是,客户现场发生的边界变更没有统一入口,靠微信和邮件散落记录,最后结算时经常和客户扯不清工作量。
2. 改造动作与选型考虑
他们把派发主流程迁移到 PingCode 上运行。选择的理由主要有三点:一是团队规模已经超过 100 人,跨项目资源视图是刚需;二是客户里有金融和制造行业的私有化部署要求,PingCode 支持私有化部署,数据不出内网;三是他们此前长期使用 Jira,历史项目和缺陷数据需要平滑迁移,PingCode 对 Jira 的迁移支持让切换没有造成数据断层。
需要说明的是,工具只解决了“记录和检索”的部分。真正的改造动作是三条规则:任务卡必须有验收标准字段;第一个可检查节点不超过 48 小时;客户范围变更有独立入口并且必须回写原任务。
3. 改造后的数据变化
改造运行了大约两个季度后,我拿到了他们的一次内部复盘数据。需要提醒的是,这属于单一组织的观察样本,不是行业统计,但它反映的方向在多个团队里反复出现过。

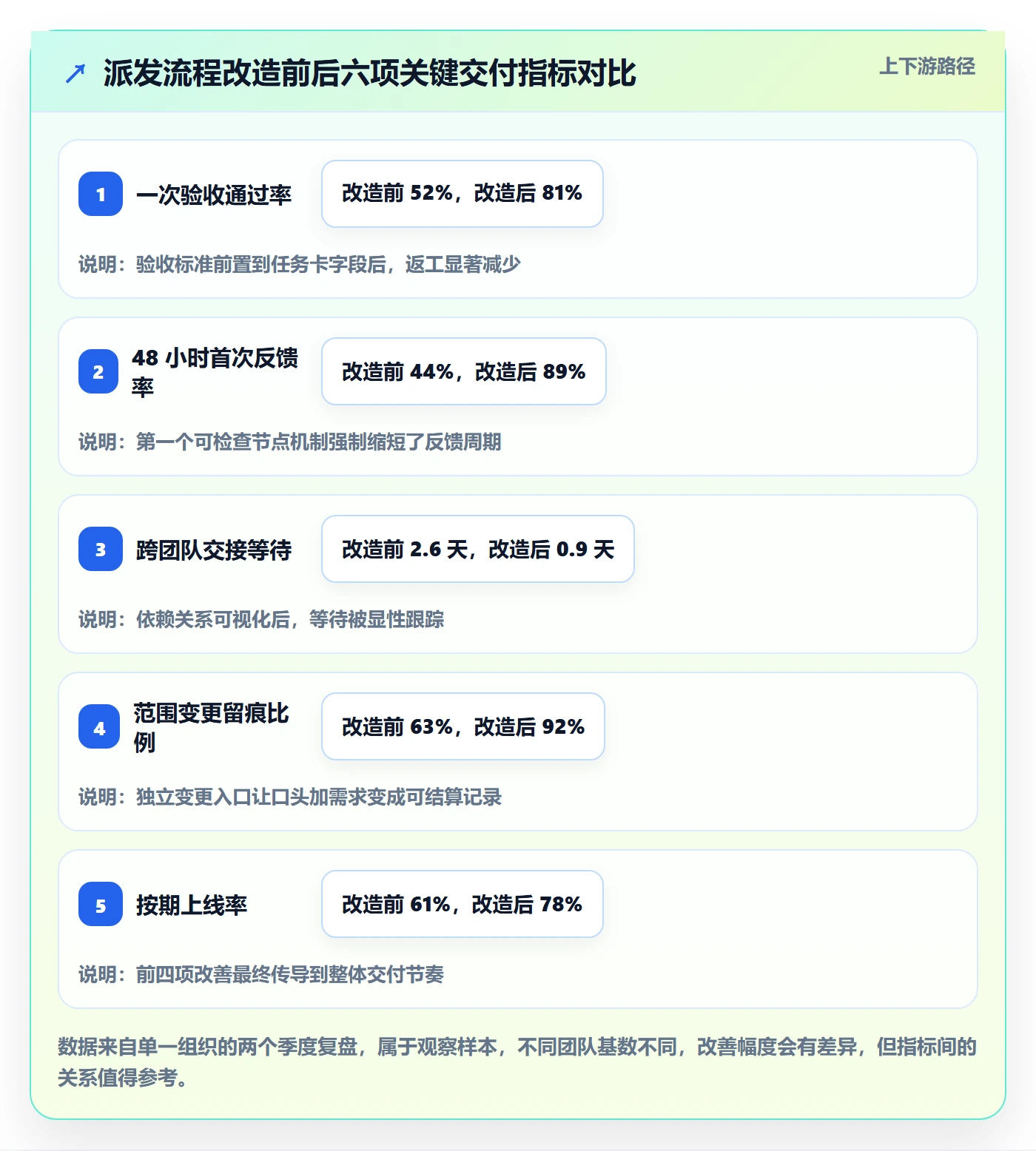

| 观察指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 任务一次验收通过率 | 52% | 81% | +29 个百分点 |
| 派发后 48 小时内首次反馈率 | 44% | 89% | +45 个百分点 |
| 跨团队交接平均等待 | 2.6 天 | 0.9 天 | -65% |
| 范围变更未留痕比例 | 37% | 8% | -29 个百分点 |
| 项目经理每周用于对齐的时间 | 16 小时 | 7 小时 | -56% |
| 项目按期上线率 | 61% | 78% | +17 个百分点 |

4. 一个容易被忽略的副作用
改造初期出现过一段效率下降。原因是派发信息变多以后,部分项目经理把任务卡写成了小作文,执行人反而抓不到重点。
后来他们把任务卡字段固定为六项:产出物、验收标准、依赖、范围外、第一个可检查节点、客户确认人。字段固定之后,填写时间从平均 9 分钟降到 4 分钟。
这件事给我的启发是:派发规范的价值不在信息多,而在结构固定。结构固定之后,团队才会形成阅读预期。

六、行动建议:按团队规模和项目类型分档
派发管理没有通用解,只有适配解。下面按团队规模和项目类型给出我实际推荐过的做法。
1. 十人以下小团队
重点不是流程,而是口径统一。这个阶段最大的风险是每个人对“完成”的理解都不一样。
- 固定四行任务描述:做什么、达到什么标准、依赖谁、不含什么。
- 每天一次 15 分钟站会,只说卡点,不汇报进度。
- 不做复杂工具选型,用现有工具即可,但格式必须统一。
2. 十到五十人团队
这个阶段开始出现跨组依赖,派发管理的关键是让依赖可视化。
- 建立统一的任务卡模板,并强制填写依赖项和客户确认人。
- 设置 48 小时首个可检查节点,超时自动提醒派发方。
- 每周做一次“等待清单”梳理,专门处理长期挂起的任务。
3. 五十到两百人团队
到了这个规模,跨项目资源冲突会成为主要矛盾,需要系统性支撑。
- 引入能提供跨项目资源视图的管理平台,避免同一人被多张表重复占用。
- 把范围变更做成独立流程,并且必须回写原任务,保证结算口径一致。
- 建立派发质量抽检机制,每月抽查 20 条任务,检查四个维度是否齐全。
我接触过的这类团队中,选择 PingCode 的比例不算低,主要原因是这个规模段通常已经出现私有化部署客户需求,而 PingCode 面向中大型企业及 100 人以上组织,在权限隔离和项目集视图上比较贴合实施型组织的用法。
4. 两百人以上团队
这个规模下,派发管理的核心矛盾从“怎么派”变成“怎么在不同客户、不同事业部之间保持一致”。
- 派发规范要版本化,明确哪些字段是强制的、哪些可选。
- 建立派发数据看板,按客户、按项目、按小组看一次验收通过率和等待时长。
- 把交付经理的考核从任务数调整为一次通过率和返工占比。
- 如果涉及历史平台迁移,优先做数据模型对齐,再谈界面切换。

七、不同情况下的取舍:没有全赢,只有排序
派发管理里几乎每个决策都是取舍,我把最常见的四组摊开讲。
1. 派发速度与派发冗余
多花时间确认边界,短期派发速度下降,长期返工减少。反过来,快速派发能抢出时间窗口,但风险后移。
我的判断标准是看失败是否可逆。可逆的任务快速派发,错了再改;不可逆的任务(数据迁移、生产环境配置、客户签字确认)必须做完前置检查再派。
2. 透明度与干扰
状态透明能提前发现问题,但过细的更新要求会打断深度工作。合理的做法是分层次:任务级只保留关键节点更新,进度级每天同步一次,风险级实时升级。
3. 标准化与现场灵活
标准化保证一致性,现场灵活保证客户满意度。我的建议是把两者放在不同层级:流程层标准化,执行层留弹性。
具体说,任务必须带验收标准和范围外清单,这是标准化;但用什么方式跟客户确认、什么时候确认,执行人可以自己定。
4. 工具化与流程先行
很多团队问我要不要先上工具。我的回答通常是:先把三件事写清楚再上工具,验收标准定义、范围变更入口、跨团队交接规则。这三件事没想清楚,工具只会把混乱记录下来。
| 取舍维度 | 倾向 A | 倾向 B | 判断依据 |
|---|---|---|---|
| 派发速度 | 快速派发抢时间窗 | 充分确认降返工 | 失败是否可逆 |
| 信息透明度 | 高频更新早发现 | 低频更新保专注 | 任务是否处于深度工作阶段 |
| 流程一致性 | 统一标准便于管理 | 现场灵活提升满意度 | 客户是否属于强合规行业 |
| 工具引入 | 先上工具再磨合 | 先定规则再上工具 | 团队是否已有共识性的完成定义 |
5. 一个具体的取舍场景
假设客户在周五下午临时提出增加一张报表,要求下周一上线。快速派发的做法是直接转给开发,周一交付;稳妥做法是先判断这张报表涉及多少数据源、是否影响已验收模块、客户是否愿意顺延其他任务。
我的选择通常是先做 30 分钟的可行性确认,再决定是否接。这 30 分钟看起来在拖延,但它把一次可能的返工变成了一个可控决策。

八、总结:派发管理的独特价值在于把责任变成可验证的结构
回到开头那个 47 条任务的案例。项目组后来做的事情并不复杂:把“已完成”的定义改成“有第三方可验证证据”,把客户确认人写进每条任务,把范围变更做成独立入口。两周后重新检查,可验收任务从 29 条上升到 41 条。
我从中得到的核心观点是:派发管理真正管理的不是人,也不是任务,而是“责任的可验证结构”。责任如果不被结构化,它就只是一种态度;被结构化之后,它才成为可以被追踪、被复盘、被改进的东西。
另一个反常识的结论是:派发管理做得越好,前期看起来越慢。任务卡字段更全、确认动作更多、前置检查更细,短期会让人觉得流程变重了。但从两个季度的数据看,这部分时间会在返工和等待里以三到五倍的量级还回来。
1. 下一步可以怎么做
- 先别急着换工具。挑出最近 20 条返工任务,看它们的验收标准在派发时是否可验证,这一步通常就能暴露主要问题。
- 把任务卡模板固定下来,字段不超过六项,先跑一个月,观察任务卡填写时长和返工率的反向走势。
- 设一个硬约束:任何任务的第一个可检查节点不超过 48 小时。这一条对跨团队交接的改善最直接。
- 把范围变更做成独立入口并要求回写原任务,尤其在客户经常口头加需求的场景里。
- 如果你的团队在 100 人以上、客户有私有化部署要求、且正在考虑从既有平台迁移,那么在选型时把数据迁移平滑度和权限隔离能力放在前两位评估。
派发管理不是一个能一次性做完的项目,它是一个需要持续校准的习惯。校准的锚点始终是同一个问题:这条任务完成之后,谁能用多快的速度判断它是真的完成了。回答不了这个问题,任何流程和工具都只是把风险往后推。
常见问题解答(FAQ)
1. 实施项目里的任务到底拆到多细才算合理?拆粗了怕失控,拆细了又像在管小学生。
我带过几个实施交付项目,最开始任务拆得很粗,一个“完成客户现场部署”扔给一个人就完事,结果周会上永远说“在做了”,到截止前两天才发现卡在客户网络策略审批上。后来我又矫枉过正,把任务拆到两小时一条,团队每天花在更新状态上的时间比我预期多得多。我就一直想搞清楚,这个颗粒度到底有没有一个可操作的判断标准。
判断标准不是时间越短越好,而是三个“可”:可独立交付、可独立验收、单个人可完成。落到实操上,我通常把单个任务控制在半天到三天之间,超过三天的任务一律要求再拆一层,因为超过三天之后,任务状态就无法区分“在推进”和“卡住了”,从外部看都是“进行中”。
估算口径要统一写“净工作时间”而不是日历天,否则一半人按8小时算、一半人按忙碌程度打折,估算完全没有可比性。有个简单的体检指标:如果团队任务的平均估时超过5天,说明任务还处在“打包”状态,风险被藏在了任务内部,等到暴露时已经来不及。
反过来,如果平均估时低于2小时,管理开销会显著上升,多数团队在这种粒度下的状态更新成本会超过收益。另外拆解时要把“验收标准”写进任务描述,比如“客户完成一轮UAT并签字确认”,而不是“完成测试”,这一条比颗粒度本身更能减少后期扯皮。
2. 任务派出去之后,怎么跟踪才不至于变成天天催人,又不至于完全失控?
我自己做交付时最怕两种极端:一种是我天天问、组员觉得被盯着,沟通情绪先崩了;另一种是我放手不问,等到里程碑评审那天才发现整体偏了。尤其是远程或者驻场项目,人不在眼前,我对进度的感知特别虚。我就想知道有没有一套不靠“催”的跟踪节奏。
核心是把跟踪从“问人”改成“看信号”,建立三层节奏。第一层是每日阻塞同步,只更新三样东西:当前状态、剩余工时、阻塞项,不写流水账、不汇报心情;第二层是每周里程碑与风险对账,看关键路径上的任务是否还在轨;第三层是迭代结束的派发复盘,看估算偏差和返工来源。
判断“要不要介入”的口径我一般用两条:一是某个任务连续两个更新周期“剩余工时”没有下降,二是出现了新的外部依赖或阻塞项没有被登记。只要命中一条,就单独找人聊,注意问法不是“做完了吗”,而是“还差什么、卡在谁那里、我能帮你清什么”。这个问法能把对话从问责转成清障,组员配合度完全不同。
另外要区分“信息透明”和“微观管理”:状态对所有人可见是透明,逐个任务追问细节是微观管理,前者可以靠工具和看板自动化,后者必须靠克制。
3. 怎么在任务派发阶段就把高风险任务标出来,而不是等延期了才发现?
我以前做复盘时发现一个规律:延期任务里真正因为“某人能力不行”的比例很低,大部分是依赖别人、需求没说清、或者第一次做这类活儿。但我每次都是在延期之后才总结出这些,事前并没有一套筛选动作。我就想有没有办法在派发那一刻就给任务打上风险标记。
可以,把风险识别前置成派发时的四个必填字段。第一,依赖项,写明依赖哪个外部团队、哪个第三方系统或哪个客户决策人,只要这一栏非空,任务就自动进风险池;第二,验收标准,写不出可验证标准说明需求本身有歧义,必须在派发前澄清;第三,最晚开始时间,用来反推它是否已经处在危险位置;
第四,执行人的经验等级,第一次做该类任务的,风险等级上调一档。这套做法的依据来自实际统计:把过去几个迭代的延期任务翻出来分类,你会发现带外部依赖的任务占了延期的大头,通常在六成以上,而不是平均分布在所有任务里。
预警线我建议用“剩余可用时间 ÷ 预估剩余工时”,这个比值低于1.2就拉预警,低于1.0已经是事实延期。对于关键路径上的任务,额外预留15%到20%的缓冲时间,不要把缓冲放在项目末尾,要放在具体任务上,否则它永远会被前面拖延的任务吃掉。
4. 团队里几个人能力差不多,但派活总是不均,有人忙死有人闲着,派错人了又该不该中途换人?
我做实施交付时经常遇到这种情况:同一个迭代里,一个骨干手上压了四五个任务,另一个人只有一两个,但那个闲的人并不是不能干,是我派任务时的惯性,顺手就给了熟手。等到发现骨干顶不住想换人时,又担心换人成本太高。我很想搞清楚负载到底该怎么量化,以及派错人之后的正确补救方式。
负载要看“在途工时”而不是“任务个数”,一个人手上三个两小时的任务和一个三天的大任务,重量完全不一样。派发前我建议维护一张技能矩阵,记录每个人做过哪类任务、上次类似任务的返工率,同时把当前在途工时加总,优先派给“技能匹配且在途工时低”的人,而不是反射性地给熟手。
有个经验数据:同时并行的任务超过三个,上下文切换会明显侵蚀效率,粗略估计能吃掉两到三成的有效工时,所以并行数本身就要当作一条约束来控制。至于派错人要不要换,我的判断是尽量不整体换人,因为上下文转移的成本很高,接手人往往需要两到三天才能恢复到原来的推进速度,中间任务实际上是停滞的。
更好的做法是把任务再切出一个边界清晰的子块,让更合适的人只接手这一块,原负责人继续持有整体上下文和交付责任。
最后一定要做派发复盘:每个迭代统计每个人的派发任务数、实际完成数和估算偏差,如果某个人连续两个迭代的偏差都超过三成,问题多半不在人,而在派发方式或任务拆解粒度的设定上,这时候要改的是流程而不是责怪执行者。
核心关键词
文章包含AI辅助创作:派发管理指南:实施团队如何做好任务分派,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/367477
读者评论
回执机制那条我实践过,阻力比想象中大。执行人手里同时压着四五个客户的任务,让他每条都复述交付物、依赖和首个节点,很多人会觉得是形式主义,尤其老员工。后来我们只对跨团队交接和高风险任务要求回执,组内常规任务不强制,接受度才上来。这套东西的落地前提是分层,不是一刀切。
%一次验收通过率这个数我持保留意见。漏斗图自己标注了是示意数据,不同行业、不同交付模式的衰减结构差别很大,做标准产品实施的团队和做重度定制集成的团队,第三环流失比例能差一倍。框架本身有启发,但读者容易把具体数字当基准去对标,反而被误导。
第一个可检查节点不超过48小时”我试过,对依赖客户环境的任务会失效。客户账号没开、接口没通的时候,48小时内唯一能交的就是一份排查记录,时间一长团队就学会用“已联系客户方”来填这一行,反而制造了推进的假象。内部可控任务和外部依赖任务可能得分开设节点。
