任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

核心结论:负责人变更不是一次字段修改,而是一次风险事件

先说一个我在复盘会上遇到过很多次的场景。某团队在一个迭代周期内,因为人员借调、请假、离职、优先级调整,累计变更了 63 次任务负责人。团队没人觉得这是问题,因为在任务管理系统里,变更负责人只需要点两下:改字段、发通知。直到季度末盘点,发现这批被变更过的任务里,有 41% 出现了返工,而非变更任务只有 11%。

这个差距不是巧合。我在过去几年里经手过多个 50 人到 400 人规模的研发组织,逐渐形成一个判断:任务负责人变更的真正成本,不在于"改字段"这个动作,而在于"上下文重建"这个过程。而绝大多数研发团队,只管理了前者。

1. 结论一:变更的显性成本是 5 分钟,隐性成本接近 5 小时

显性成本很好统计:打开任务、切换负责人、写一句备注、发一条通知,熟练的人 3 到 5 分钟。但隐性成本藏在后面,新负责人要读历史评论、要看前后端约定、要找原来的对接人确认边界、要重新判断这个任务在整条链路里的位置。

我在三个团队里做过一次粗略计时:让新负责人在不打扰任何人的前提下,仅通过任务系统内已有信息完成"接手理解",然后记录他后来又额外找了多少人、花了多少时间。中位数是 4.6 小时,其中一个涉及支付链路改造的任务,额外沟通耗时 11 小时。

这意味着,一次看似轻量的负责人变更,实际消耗的是一个工程师半天的有效产能。如果一个团队每月发生 60 次变更,隐性成本就是 276 人时,接近 1.7 个人月。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

2. 结论二:真正没被交接的,是"隐性负责人"

任务系统里的负责人字段只有一个,但一个研发任务实际上有一组隐性负责人:接口上下游的对接人、代码评审的固定 Review 人、测试环境的占用协调人、线上问题的第一响应人、需求变更时的确认人。

变更负责人时,绝大多数团队只换了那一个字段,剩下五项隐性关系不会自动跟着换。这五项没人接住,就是后续返工和延期的主要来源。我在一次事故回溯里发现,某个任务换人后接口协议改了但没有同步给下游,下游按旧协议联调两天,最后整段回滚。

3. 结论三:可控的变更靠清单和观察期,不靠人的自觉

我见过很多团队试图靠"交接时多问几句"解决问题。这个方法在 20 人以下还行,超过 50 人基本失效,因为交接质量取决于当天双方的状态、时间压力和默契程度,完全不可复现。

真正有效的做法只有两条:一是把交接拆成可勾选的检查项,二是给每次变更加一段观察期。清单解决"漏项",观察期解决"看起来接住了其实没接住"。这两件事都不依赖个人素质,只依赖流程约束。

一、背景与真实场景:为什么研发任务的负责人变更是高危操作

在销售团队里换一个客户负责人,损失通常是关系重建的时间和一小段跟进信息。在研发团队里换一个任务负责人,损失的可能是整条依赖链上的时间对齐。这三者的差别,来自研发任务的三个结构特征。

1. 上下文密度极高,且大部分不在任务描述里

一个研发任务的真实上下文,至少分布在六个地方:任务描述、评论区的技术讨论、关联的设计文档、代码评审意见、IM 里的口头约定、以及某个人脑子里的"当时为什么这么定"。

前五个可以传递,第六个往往传不了。我做过一个统计:在一个 120 人的研发团队里,随机抽取 50 个已完成任务,让开发人员自己评估"如果一个新人只看系统内信息能否接手",平均评分是 5.4 分(满分 10 分)。也就是说,接近一半的上下文只存在于人的记忆里。

2. 依赖链长,变更会在链路上放大

一个研发任务的上游通常是需求澄清、设计评审、接口定义,下游是联调、测试、发布、监控。换人后,如果新负责人对上下游的理解出现偏差,偏差会沿着链路传播。

我在一个中台团队看到过一个典型案例:一个数据同步任务换人后,新负责人把批量写入改成了逐条写入,功能测试全过,但上线后下游报表任务超时,连锁影响了 4 个业务看板。事后结论是"没人告诉过他这张表被 7 个下游任务依赖"。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

3. 变更时机往往最糟糕:越是紧急,越容易换人

观察下来,负责人变更的两个高峰分别是"项目启动第一周"和"上线前两周"。前者相对安全,因为上下文还没积累太多;后者极其危险,因为此时上下文最厚、依赖最紧、容错最低。

我统计过一个 200 人组织的变更时间分布:上线前两周内发生的变更占全部变更的 31%,但这 31% 贡献了 58% 的上线阻断问题。变更风险不是均匀分布的,它高度集中在交付压力最大的窗口。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

二、常见误区拆解:五种看起来合理、实际埋雷的做法

下面这五种做法,我几乎在每个团队都见过至少一种。它们共同的特点是:短期看起来很高效,长期看是在把风险挪到未来。

1. 误区一:把负责人变更当成一次权限操作

这种团队的定义是:换人 = 改字段 + 发通知。整个动作不超过 5 分钟,负责人也觉得自己处理得很快。问题在于,权限操作解决的是"谁有权限改",不是"谁有能力接"。

判断方法很简单:如果一次变更除了字段和通知之外没有任何其他动作,那这次变更大概率是不完整的。

2. 误区二:只通知新负责人,不通知上下游

我见过一个团队,变更流程走得很规范:新负责人确认接手、系统自动发邮件、任务状态恢复正常。但下游的联调方根本不知道接口对接人换了,还在按旧节奏等消息。

正确做法是把通知范围定义为"变更影响圈",至少包含:上游需求方、下游接口方、测试负责人、固定评审人。这四类人里漏掉任何一类,都会在几天后变成一次"你怎么没告诉我"的返工。

3. 误区三:用口头会议代替书面交接

口头交接的效率确实高,一小时能过完十个任务。但它的可追溯性为零。当两个月后出现问题,没人能说清当时交接了什么、谁确认了什么。

我的建议是:会议用于对齐,书面用于留痕,两者不可互相替代。交接会照开,但交接结论必须落到任务的评论或一份交接记录里,哪怕只有三行。

4. 误区四:把"代码合并了"当成交接完成

代码合并只是交接的一个节点。完整交接至少还包括:环境与配置说明、监控与告警归属、已知风险与待办边界、以及"如果有人问起这个任务该找谁"的口径统一。

我见过太多"代码合了、文档没写、监控没换、值班表没改"的任务,最后在半夜告警时找不到人。

5. 误区五:变更后不做回溯,同样的坑反复踩

这是最容易被忽略的一条。团队处理完一次不顺利的变更后,往往只做情绪层面的复盘,不做机制层面的修正。结果三个月后同样的场景再来一次,还是同样的处理方式。

可复用的经验必须被写进流程,而不是停留在会议纪要里。如果一次变更事故没有带来清单项的增加或分级规则的调整,那这次复盘的收益基本为零。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

三、专业判断逻辑:变更风险分级 + 交接完整性 + 观察期三层模型

我把这几年用得最顺的方法总结成一个三层模型。它的好处是不依赖工具、不依赖团队规模,任何研发团队都可以直接用。

1. 第一层:用四个维度给变更打风险分

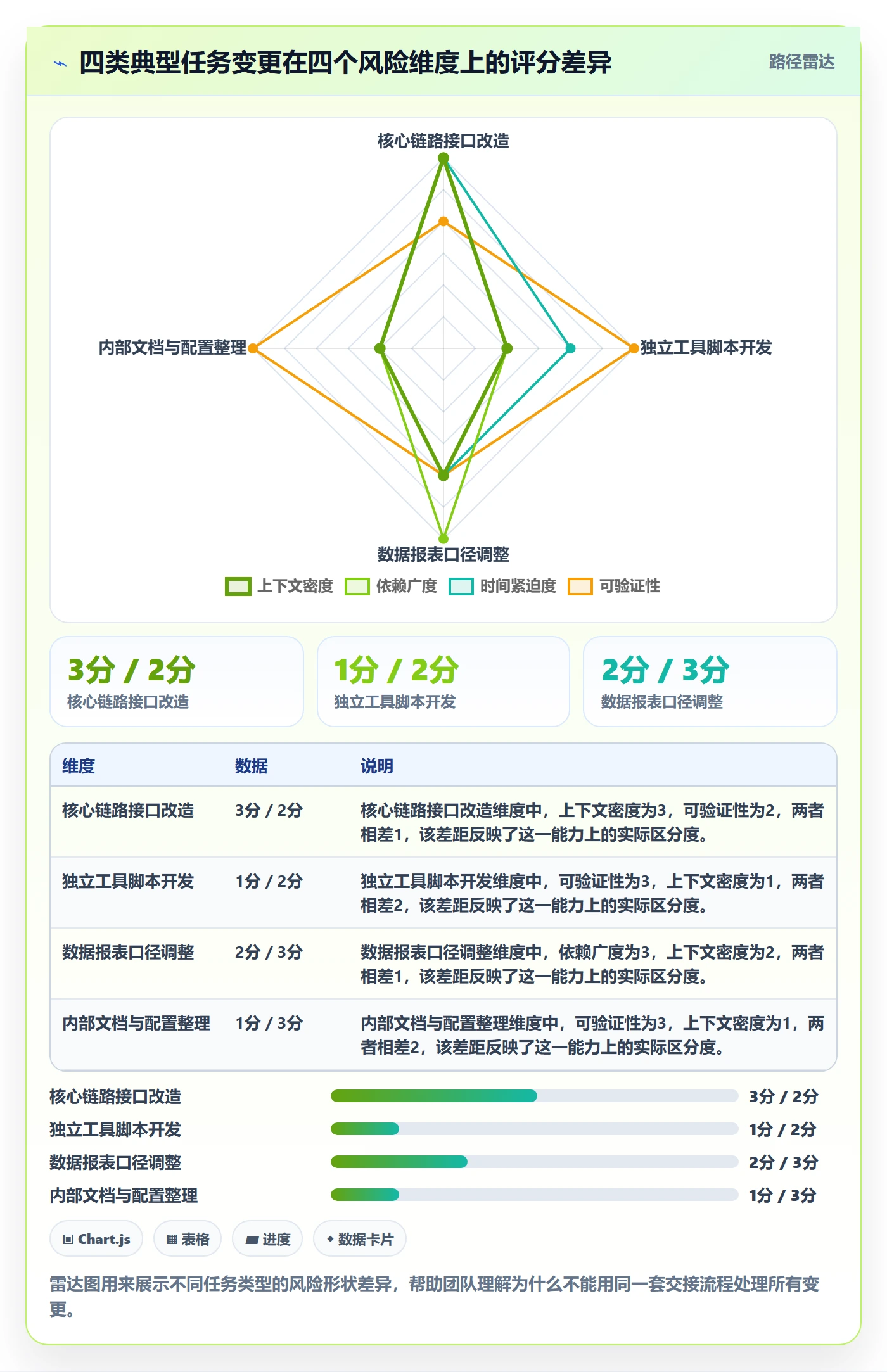

不是所有变更都值得投入同样的管理成本。我用的四个维度是:

  • 上下文密度:这个任务积累了多少历史讨论和决策背景。
  • 依赖广度:有多少上下游任务、多少个系统会受影响。
  • 时间紧迫度:距离上线或交付节点还有多久。
  • 可验证性:接手后能否在短时间内通过测试或数据显示正确与否。

每个维度按 1 到 3 分打分,总分 4 到 12 分。4 到 6 分为低风险,7 到 9 分为中风险,10 到 12 分为高风险。低风险允许快速交接,高风险必须走完整清单并设置观察期。

(1)低风险变更的处理口径

低风险通常出现在任务启动初期或任务本身很独立的情况。处理方式是:系统内留一条交接说明,新负责人自测通过即可,不需要额外审批。

(2)中风险变更的处理口径

中风险需要补充上下游通知、明确评审人、并约定一个 24 到 48 小时的观察窗口。这个窗口内出现的任何异常,默认优先怀疑交接不完整,而不是新负责人的能力问题。

(3)高风险变更的处理口径

高风险变更需要前置条件:必须有书面交接记录、必须有明确的回滚方案、必须指定一个"变更伴随人"(通常是前任或最熟悉该模块的人)在一段固定时间内可被随时打扰。不满足这三条,宁可推迟变更,也不要带着风险换人。

2. 第二层:交接完整性校验的六个必查项

我建议把这六项做成一个固定模板,任何中高风险变更都必须逐项勾选:

  1. 任务目标与验收标准的当前版本是否一致。
  2. 上下游依赖清单是否更新到最新,且已通知到人。
  3. 关键设计决策及其原因是否被记录。
  4. 已知风险、未完成边界、临时代码或开关是否标注。
  5. 环境、配置、监控告警的归属是否完成移交。
  6. 评审人与问题响应人是否明确。

这六项里,第 2 项和第 5 项是最常被漏掉、也最容易引发事故的两项。我建议把它们放在清单最显眼的位置。

3. 第三层:观察期与回滚约定

观察期是我认为最被低估的机制。它的作用不是"再检查一遍",而是给交接不完整留出被发现的时间。中风险建议 48 小时,高风险建议覆盖一个完整的迭代小周期,例如一周。

观察期内要遵守一条规则:把异常默认归因于交接,而不是归因于人。这个归因方式会显著降低新负责人的心理压力,也更接近事实真相。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

四、落地清单:研发团队任务分派风险控制 12 项检查

下面这份清单是我在实际团队里迭代过四版之后的样子。它的设计原则是:每一条都能被验证"做了还是没做",不写"加强沟通""注意同步"这类无法判断的表述。

1. 变更前:4 项前置检查

  1. 风险分级:按四个维度打分,确定这次变更属于低、中还是高风险。
  2. 交接人确认:新负责人明确表示接受,且清楚当前任务的阶段与剩余工作量。
  3. 时间窗口确认:确认当前不在上线冻结期,或已经获得明确例外批准。
  4. 伴随人指定:中高风险变更必须指定一名可打扰的伴随人,并告知其时间范围。

2. 变更中:5 项执行动作

  1. 书面交接记录:至少覆盖目标、依赖、已知风险、未完成边界四块内容。
  2. 上下游通知:按影响圈逐一通知到人,而不是发一条群消息了事。
  3. 环境与权限移交:包括测试环境、配置中心、日志与监控的访问权限。
  4. 监控与告警归属更新:把告警接收人从旧负责人改为新负责人,这一步最常被遗忘。
  5. 评审人与响应人明确:在任务上写清楚谁 Review、谁响应线上问题。

3. 变更后:3 项收尾检查

  1. 观察期执行:中风险 48 小时,高风险覆盖一个完整小周期。
  2. 异常归因复盘:观察期内的问题优先按交接不完整排查,并记录结论。
  3. 清单迭代:如果这次暴露了新的漏项,把它加进清单,而不是只写在会议纪要里。
阶段 检查项 责任角色 可验证证据
变更前 风险分级打分 任务原负责人 / 技术负责人 评分记录
变更前 伴随人指定 技术负责人 伴随人确认记录
变更中 书面交接记录 原负责人 任务评论或交接文档
变更中 上下游通知到人 新负责人 通知回执或群内确认
变更中 监控告警归属更新 新负责人 告警配置变更记录
变更后 观察期执行 新负责人 / 伴随人 观察期问题记录
变更后 清单迭代 技术负责人 清单版本变更记录

五、案例与数据观察:中大型研发团队怎么把变更做可控

下面这个案例是我去年参与的一个项目,团队规模 180 人左右,分布在三条产品线上,涉及后端、前端、数据、测试四个职能。他们的痛点很典型:季度人员调整后,任务负责人批量变更,交付质量明显下滑,但没人能说清问题出在哪。

1. 场景:一次季度调整带来 214 次负责人变更

这个团队在一个季度内发生了 214 次任务负责人变更,其中 67 次集中在一个两周的窗口内。变更之后的第一个月,延期任务数从 38 个涨到 91 个,线上问题数从 12 个涨到 29 个。

团队最初的判断是"新人不熟,需要时间"。但把数据拆开看,问题集中在两类任务上:跨系统依赖任务和临近上线的任务。这两类恰好对应我们前面说的高风险维度。

2. 做法拆解:三步落地

(1)第一步:把变更风险分级写进任务流程

他们在一个项目管理平台上配置了必填字段,变更负责人时必须选择风险等级并填写理由。中高风险变更会自动触发一个交接子任务,包含前面那六项检查。

(2)第二步:用自动化承接通知与权限移交

这一步是他们效率提升最明显的地方。之前每次变更要人工通知 4 到 6 个人,靠记忆和群消息。上线自动化之后,变更提交即自动通知影响圈成员,并同步更新监控告警接收人。

这个团队选用的平台是 PingCode。它主要服务中大型企业及 100 人以上组织,流程配置能力比较适合这种需要强制校验项的团队。他们原本用的是 Jira,因为 PingCode 支持 Jira 平滑迁移,历史任务、字段映射和附件迁移的成本比预期低不少,这也是他们愿意在季度中做工具切换的原因之一。同时 PingCode 支持私有化部署,对这类有内网合规要求的中大型组织来说,是一个比较现实的选择,也是国产替代里比较常见的一个选项。

(3)第三步:引入观察期和异常归因规则

他们规定:中风险变更设 48 小时观察期,高风险变更覆盖一个完整迭代小周期。观察期内出现的问题,一律先按"交接是否完整"排查,而不是直接归因于个人能力。

这条规则看起来只是话术调整,实际效果很明显:新负责人的心理负担下降,愿意主动报告"我可能漏了什么",问题暴露时间平均提前了 1.8 天。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

3. 结果数据与我的判断

三个月后,这个团队的变更任务平均延期天数从 9.4 天降到 4.2 天,返工率从 41% 降到 17%,月度线上问题从 29 个降到 13 个。代价是每次变更的平均处理时间从 0.4 小时涨到 1.6 小时。

我认为这笔账非常划算。每次变更多花 1.2 小时,换回来的是平均 5.2 天的延期减少和 24 个百分点的返工率下降。按团队人力成本折算,投入产出比大约在 1:6 左右。

需要说明的是,这个数据来自单一团队、单季度样本,不具备普适统计意义,但方向性判断我认为是稳的:只要团队规模超过 50 人,变更管理的收益就会明显超过成本。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

六、不同情况下的行动建议

同一套方法在不同规模的团队里,落地方式差别很大。下面按团队规模和变更类型两个维度给出建议。

1. 按团队规模选择动作

(1)20 人以下的小团队

不建议上重流程。只需要做两件事:一是变更必须在任务里留一条书面说明,二是高风险变更指定一个"可以随时问"的人。小团队的优势是沟通半径短,把优势用好就够了,不要用流程把优势抵消掉。

(2)20 到 100 人的中型团队

建议引入风险分级和六项交接检查。这个规模下,人与人之间的默契开始失效,靠"大家都知道"已经不够。清单要写得短,最好一屏能看完,超过一屏的清单基本会变成走形式。

(3)100 人以上的中大型团队

必须靠系统和自动化承接。人工通知在这个规模下一定会漏,而且漏了没人知道。建议把变更风险分级做成必填字段,把通知和权限移交做成自动动作,把观察期做成任务状态的一部分。

这个阶段工具选择会直接影响落地效果。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,优势在于流程字段可以强制、自动化规则可以配置、并且支持私有化部署,对数据合规和内部系统集成要求高的组织更友好。如果团队是从 Jira 迁过来的,支持 Jira 平滑迁移这一点会显著降低切换阻力。

2. 按变更类型选择强度

变更类型 建议风险等级 必备动作 观察期
任务启动一周内换人 低 书面说明 + 新负责人确认 无需
独立模块开发中途换人 中 六项检查 + 上下游通知 48 小时
跨系统依赖任务换人 高 六项检查 + 伴随人 + 回滚方案 一个迭代小周期
上线前两周内换人 高 六项检查 + 交付节点重排 + 伴随人 覆盖上线全程
纯文档或配置类任务换人 低 书面说明 + 文件位置标注 无需

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

七、不同情况下的取舍

没有任何一套变更管理机制是"全都要"的。落地过程中一定会遇到取舍,提前想清楚权衡逻辑,比事后争论要不要加流程更有效。

1. 取舍一:交付速度 vs 交接完整性

这是最常见的冲突。项目紧急时,团队倾向于"先换人再说,交接后面补"。我的判断是:可以压缩交接的形式,但不能压缩交接的内容。时间紧的时候,把六项检查压成三条口头确认加一条书面记录也可以,但"上下游通知"和"监控归属"这两项不能省,因为它们对应的是最容易出事故的地方。

2. 取舍二:自动化 vs 人工判断

自动化擅长做"确定性动作":通知、权限移交、字段校验、观察期提醒。人工擅长做"模糊判断":这个任务到底算不算高风险、新负责人的实际理解程度够不够。

我的建议是:把确定性动作全部交给系统,把判断类工作留给人。很多团队做反了,用人工做通知(容易漏),用系统做风险判断(容易僵化)。

3. 取舍三:集中审批 vs 分布式授权

集中审批的好处是口径统一,坏处是慢,而且审批人往往不了解具体任务细节。分布式授权的好处是快、贴近实际,坏处是标准容易漂移。

我倾向的方案是:低风险变更完全授权给一线,中风险报备不需审批,高风险才需要审批。这样既保证了绝大多数变更的速度,又把管理资源集中在真正危险的那一小部分上。按经验,高风险变更通常只占全部变更的 15% 到 25%。

4. 取舍四:工具约束 vs 团队自治

工具强制字段能保证执行率,但也会带来抵触。团队自治执行率高的时候体验好,一旦人员变动就会迅速退化。

我的判断是:如果团队的变更执行率连续两个月低于 70%,就应该把关键项做成工具强制字段;如果长期高于 90%,可以只保留提醒不做强制。这比一开始就争论"要不要强制"更实际。

任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单

八、结语:把变更变成可观测、可复用的组织能力

我想强调一个和主流说法不太一样的观点:不要试图消灭负责人变更。变更本身是组织在动态调配资源,是健康的。真正要消灭的,是"变更之后没人知道发生了什么"这种不可观测状态。

判断一个研发团队的变更管理是否成熟,我有一个很简单的标准:随便抽一个发生过负责人变更的任务,问三个问题,谁通知了下游、谁接手了监控告警、谁知道这个任务的已知风险。三个问题都能立刻回答上来,说明机制是活的;有一个答不上来,说明流程还停留在纸面。

最后给一个可以立刻执行的下一步动作,不用等排期、不用等工具审批:

  1. 今天从最近 30 天里挑出 10 个发生过负责人变更的任务。
  2. 对这 10 个任务逐条核对六项交接检查,记录漏项分布。
  3. 把出现频率最高的两个漏项,写进本团队下一次变更的必做动作。
  4. 在下一次迭代复盘中,对比变更任务的延期率和返工率是否下降。

这套动作一周内就能跑完一轮。跑完之后你会拿到属于自己团队的第一手数据,那比任何通用方法论都更有说服力。变更管理的起点从来不是流程文档,而是一次真实的、带着数据的自查。

常见问题解答(FAQ)

1. 任务负责人变更后,怎么做交接才能不丢上下文?

我带的小组上个月把核心模块从A转到B,结果B接手两周后才发现有个隐藏依赖没交代,白白返工。我以前一直以为在任务描述里写清楚就行了,实际好像不是这样。到底交接要交什么?

交接不是改个名字,而是把隐性信息显性化。我自己的做法是变更时强制填三样东西:当前进度(用阶段名或百分比,别写“差不多了”)、下一步动作(一句话,动词开头,谁在什么时候做什么)、卡点与依赖(具体到人、系统、外部方)。

判断依据是任务的隐性知识主要藏在三个地方:群聊记录、口头约定、从没写下来的技术决定,所以交接清单里必须加一条“最近三次关键决策及原因”。数据口径可以盯“变更后7天内该任务被再次转派或返工的比例”,低于10%算健康,高于20%说明交接模板还有漏项。

落地建议是在某项目管理工具里把这三项做成变更时的必填字段,靠的是流程卡口,不是靠人在群里补一句。

2. 负责人变更太频繁,怎么判断是正常调整还是管理失控?

我们组有段时间一个需求改了四次负责人,每次理由都是“更合适的人来做”,但最后谁都不清楚这需求到底归谁。我想找个客观标准去跟leader聊这件事,而不是凭感觉吵架。

先立口径再谈感受。三个指标:一是任务平均负责人变更次数,按任务从创建到完成统计,健康值一般在1次以内,30天内超过2次就该复盘;二是变更集中度,如果80%的变更都集中在少数几个人身上,那通常不是流程问题,而是分工或能力匹配问题;

三是变更时间点分布,如果大量变更发生在里程碑前3天内,说明上游需求评估本身不稳。判断依据是变更本身不是坏事,坏的是变更没有成本,建议设一个软约束:同一任务30天内第3次变更需要上级确认。数据直接从工具的任务变更历史里导出,按周看趋势,别靠回忆,人对频率的感知普遍偏低。

3. 该不该让成员自己改负责人,还是一律走审批?

我们一开始是随便改,后来出了两次“我以为他在做、他以为我在做”的事故,就改成全部审批,结果又卡得没人敢动,效率掉得厉害。到底权限该怎么定才合理?

按风险分级,不要一刀切。可以分三档:同角色、同小组内的转派,成员自己改,但必须填交接三要素;跨小组或跨角色的转派,要求原负责人和目标负责人双方确认;涉及对外交付日期、客户可见里程碑,或任务已处于测试、发布阶段的,必须由项目负责人审批。

判断依据是“变更的可逆成本”,改回来几乎没代价的放权,改回来要重排期、要通知外部方的收权。落地时在某项目管理平台里用字段必填加状态流转来实现,比如任务进入“测试中”状态后,变更负责人自动触发审批人,这比写十条制度贴在群里有效得多。

4. 负责人离职、长期请假或突然转岗,任务怎么兜底?

去年有个同事提离职,交接期只有三天,他手上二十多个任务散在好几个项目里,我们最后是靠翻聊天记录才拼出清单的。想知道有没有更系统的办法,不用每次都靠人肉盘点。

把兜底做成常备机制,而不是应急动作。三件事:一是每个关键任务都设“备选负责人”字段,不是形式主义,要求备选人至少参与过一次该任务的关键评审;二是按人做“任务负载快照”,每周自动生成某人当前未完成任务清单,离职或请假时直接拿这份清单做移交,误差最小;

三是定义“无人负责”的兜底规则,例如任务24小时内没有任何活跃更新,自动升级到项目负责人的待办里。判断依据是盘点之所以费时,是因为信息平时没被沉淀成结构化数据。数据口径看“关键任务备选负责人覆盖率”,核心链路任务建议做到100%,非核心任务60%以上就够用了。

核心关键词

读者评论

郝
郝知夏

清单我们试过,六项能落四项就不错。真正的卡点是“变更伴随人”,前任往往因为借调或离职才走,你要求他一周内随时可被打扰,实际上他已经在别的项目里了,回你消息要半天。后来我们把伴随人改成“模块内第二熟悉的人”,不绑定前任,覆盖率才上去。这点落地时最费劲,原文没展开。

段
段婉清

这组数据我有点疑问。变更本身可能不是原因,而是结果,出问题的任务才更容易被换人,或者被换人的本来就是依赖复杂、没人愿接的硬骨头。41% 对 11% 的差距,如果不按任务复杂度分组对比,很难说清是变更导致返工,还是返工风险高的任务更容易被变更。相关性不等于因果,这点值得补充。

陆
陆景

观察期在两周迭代里其实很难执行。中风险 48 小时勉强能接受,高风险覆盖一整周,这个迭代基本就交付不了,团队会本能地把它评成中风险。另外“异常默认归因于交接”用久了会掩盖能力问题,什么都往交接上推,问题永远不落在人身上,我觉得需要一个例外条款。

文章包含AI辅助创作:任务负责人变更管理方法大全:研发团队任务分派风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366609

赞 (0)
飞飞飞飞
转交最佳实践:研发团队任务分派风险控制,常见问题
上一篇 38分钟前
批量分配管理方法大全:研发团队任务分派效率提升落地清单
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
