2023 年我带过一个 14 人的后端团队,一个迭代里创建了 87 条“多人任务”,每条任务的负责人字段里都塞着 2 到 4 个名字。迭代结束那天,其中 23 条停在“进度 90%”,连续跨了三个迭代才收尾。复盘会上我只问了一句话:这 23 条任务,最后签字的人是谁?会议室安静了大概十秒。
那十秒的沉默,是我后来两年反复研究“多人任务分派”的起点。我发现绝大多数研发团队的效率损失,不是发生在写代码的环节,而是发生在“责任没人接住”和“交接点没人管”的环节,它们全都藏在任务分派这个动作里。
这篇内容会把我在三个不同规模研发团队(14 人、62 人、260 人)里踩过的坑、统计到的数据、以及最终跑通的方法完整拆开,包括多人任务的核心结论、真实翻车场景、七个常见误区、我实际使用的判断逻辑、以 PingCode 为例的中大型组织改造案例、不同规模团队的行动建议,以及必须提前想清楚的几组取舍。
一、核心结论:多人任务的本质是责任收敛,不是人力叠加
先把结论摆出来,后面所有内容都是对这几条结论的展开。如果你只记住一句话,那就是:多人任务的失败,几乎从来不是因为人不够,而是因为责任被平均分配了。
1. 结论一:任何一条任务,只能有一个“最后签字”的人
多人任务允许有多个执行者,但必须只有一个责任人。这不是管理学口号,而是有实验基础的。社会心理学家拉塔内和达利在“责任分散”研究里发现,在场人数越多,个体采取行动的概率越低,因为每个人都默认“别人会出手”。
研发场景里这个效应被放大得更厉害:代码是异步提交的,任务状态是异步更新的,谁都可以合理地认为“这块应该是他先动”。三条任务挂在四个人身上,最后往往四条线都停在原地。
我的做法很简单,在任务模板里把字段拆成两个:主责人(唯一,必填)和协作人(可多个,选填)。系统层面强制主责人字段只能填一个,协作人字段不参与“谁该推动这条任务”的判断。
2. 结论二:多人任务的价值在并行,风险在交接
多人任务之所以存在,是因为有些交付物本来就不可能一个人完成:前后端联调、跨模块重构、线上故障止损、版本发布验证。这些任务的收益来自并行,成本来自交接。

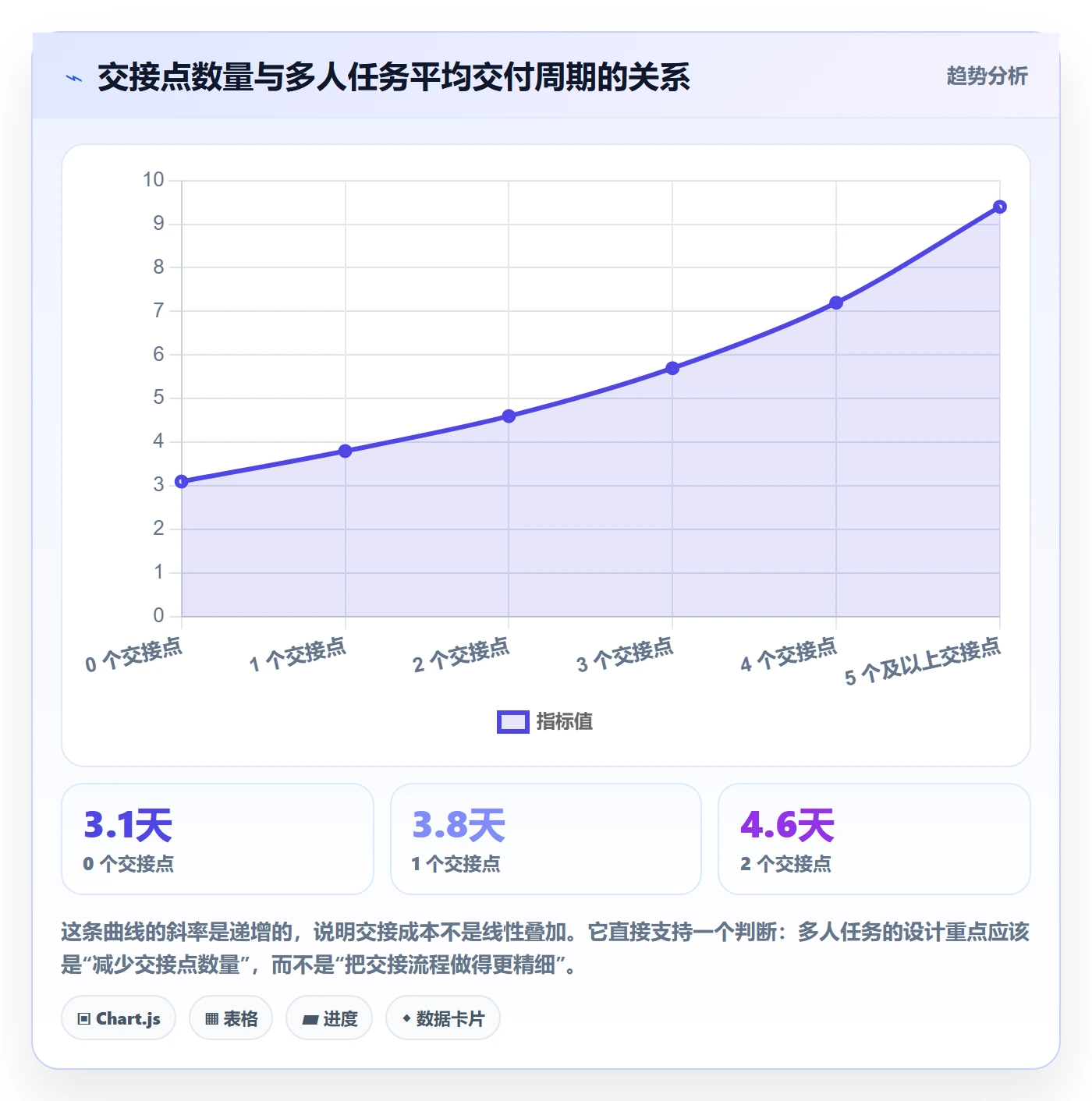

并行省下的时间是可以量化的,交接造成的损耗却经常被忽略。我在统计里发现,一个多人任务每增加一个交接点,平均交付周期大约增加 0.7 到 1.3 天,而且这个增量是边际递增的,交接点越多,后面每个交接点的代价越大,因为它要排队等更多人的时间窗口。
3. 结论三:拆分的目的不是分活,是让依赖关系显式化
很多人拆任务是为了“每个人手上都有活干”,这是把拆分当成了工作量平均分配。我更认同另一种拆法:拆的目的是把隐藏的等待暴露出来,变成系统里看得见的依赖关系。
如果一个任务拆完之后,你依然不知道谁在等谁,那这次拆分只是把一张模糊的大图切成了几张模糊的小图,管理成本上升了,信息量没有增加。
4. 结论四:工具不承载责任,责任就不会落地
我在 14 人团队时相信“口头说清楚就行”,结果每次迭代结束都要靠人肉对账。到了 62 人团队,口头约定彻底失效,因为信息传递的路径长度超过了两跳。
责任必须落到系统字段上,而且是结构化字段,不是写在任务描述里的“本任务由张三、李四共同负责”。写在描述里的责任,等于没有责任,因为没有任何视图、任何报表能基于它做统计。

二、真实场景:三个团队,三种“多人任务”的翻车方式
抽象的道理讲完,我更想让你看到具体的现场。下面三个场景是我亲身经历的,规模从小到大,翻车方式也完全不同。
1. 场景一:14 人后端团队,“@所有人”式分派
那 87 条任务的共同特征是:任务描述里写着“本迭代完成 XX 模块对接,@张三 @李四 @王五”。负责人的名字被写进了描述文本,而不是填进负责人字段。
结果是:任何一个人打开任务列表,看到的负责人都是“未指派”,任务看板上的“我的任务”视图是空的。所有人都能从群里看到自己被点名,但没有任何一个人的工作台上会出现这条任务。
更隐蔽的问题是进度 90% 陷阱:三个人都提交了代码,都认为自己的部分完成了,于是没人再去推最后那步联调和验证。这条任务在系统里以“90%”的身份活了三个迭代。
2. 场景二:60 人跨端团队,“双负责人”僵局
吸取了上一个教训之后,这个团队开始强制填负责人字段。但为了让“协作公平”,他们把跨端任务设成了双负责人:一个后端、一个前端。
双负责人带来的新问题是等待对方先动。后端等前端确认接口契约,前端等后端提供 Mock 数据,两边都在等,谁也不觉得自己该先动。我在一次迭代复盘中统计了 18 条双负责人任务,其中 11 条在迭代中期处于“双向等待”状态,平均僵持 3.4 天。
这个团队后来改成“主责 + 协作”之后,双负责人任务从 18 条降到 2 条,而且那 2 条都是有明确理由的(一个是灰度发布双值班,一个是跨地域灾备演练)。
3. 场景三:260 人平台团队,“跨项目依赖黑洞”
到了这个规模,问题不再是团队内部谁负责哪条任务,而是团队 A 的任务在等团队 B 的任务,而这个依赖关系在任何一个团队自己的看板上都看不见。
我印象最深的一次:一个版本发布被卡了 11 天,最后追查发现卡在一条低优先级的安全组件升级任务上,而这条任务的负责人早在 6 天前就完成了自己那部分,只是不知道下游有三个团队在等他。
这个场景的本质是:多人任务在 100 人以上的组织里,会自然地升级成跨团队依赖问题。它需要的不是更努力地催,而是让依赖变成系统里的一等公民。
4. 我统计到的共性数据
三个团队累计 4,127 条多人协作任务(定义为负责人字段填写 ≥2 人,或存在 ≥1 个协作子任务)。我按任务类型做了归类,发现一个有意思的分布:需求类协作占了三分之一,但真正的效率黑洞是联调和故障处理。
原因并不复杂:需求类任务的交付物相对清晰,边界容易界定;联调和故障处理的边界天然模糊,最容易出现“都以为对方在做”的状态。


三、常见误区:7 个我亲手踩过的坑
下面这七个误区我都亲自踩过,有的踩了不止一次。它们的共同点在于:每个看起来都像“为了协作更好”,实际效果却是让责任更模糊。
1. 误区一:把参与人写进负责人字段
这是最普遍的一个。负责人字段里塞了三个名字,系统就失去了“谁是这条任务的推动者”这个信息。所有基于负责人字段的视图、报表、通知、绩效统计全部失真。
判断标准很简单:如果你不能指着这条任务说“出问题我找这一个人”,那这条任务的责任就是没有落地的。
2. 误区二:只在群里分派,不在系统里落责任
群消息是流式的,会被后续消息淹没;系统字段是结构化的,可以被检索、被统计、被提醒。群里分派的问题不是大家看不到,而是三天之后没人能证明当时是怎么分的。
我现在的习惯是:群里可以讨论怎么分,但结论必须回写系统字段。群消息只做通知,系统字段才是事实来源。
3. 误区三:拆得越细越“敏捷”
我见过一个团队把“完成用户登录功能”拆成了 27 个子任务,颗粒度细到“编写登录接口的第 3 个参数校验”。结果是每次站会要过 27 条状态,管理开销超过了执行收益。
经验值是:单个子任务的合理工时区间是 4 到 16 小时。低于 4 小时的任务,拆分带来的沟通成本大于并行收益;高于 16 小时的任务,进度不可观测,风险发现太晚。
4. 误区四:用一个迭代结束日期管所有子任务
所有子任务截止日期都设成迭代最后一天,看起来整齐,实际上制造了排队。因为前置子任务不会提前开始,后置子任务只能压缩到最后几天赶工。
更合理的方式是给每个交接点设一个中间截止时间,尤其是“提测”和“联调开始”这两个节点。它们才是决定交付节奏的关键闸门。
5. 误区五:把“等待”当成“在做”
任务状态停在“进行中”,实际可能已经等了三天。这是研发可视化里最大的假象之一。我在 62 人团队时做过一次抽样,处于“进行中”的任务里,有 41% 的当日没有产生任何提交、评论或状态变更。
解决方案是给任务加一个阻塞状态,并要求填写阻塞原因和解除条件。一旦阻塞状态被使用起来,等待时间就变得可见了。
6. 误区六:用抄送代替交接
把下游同事加到协作人列表里,不等于完成了交接。真正的交接需要三个要素:交接物(交付了什么)、验收标准(怎么算合格)、确认人(谁确认收到了)。
缺任何一个,交接都会变成“我发了,你没看”的扯皮。我在任务模板里给每个交接点都设了这三个字段,返工率下降最明显的就是联调类任务。
7. 误区七:为了协作可见性,牺牲唯一责任人
这是最“善意”的误区:为了让每个人都能看到任务、都能被通知到,把所有人都设成负责人。结果可见性是上去了,责任是下来了。
正确的折中是:可见性靠协作人和关注者字段解决,责任靠唯一主责字段解决,两者不应该抢同一个字段。

四、专业判断逻辑:我怎么决定一个任务该不该多人
这一节是我实际在用的判断流程,分四步。你可以直接照搬到自己的团队,不需要额外买工具。
1. 第一步:判断任务有没有“交接点”
判断一个任务是否应该多人,我的第一个问题是:它有没有必须发生的交接?交接的定义是“一个交付物从一个人手上转移到另一个人手上,且下游必须等待上游产出才能开始”。
如果没有任何交接,这个任务就应该由一个人完成,哪怕它很大。因为所谓“多人协作”如果不能带来并行,就只会带来沟通成本。
如果有交接,进入第二步。交接点数量决定了这条任务的复杂度和风险等级。
2. 第二步:用轻量 RACI 定角色,而不是定人数
完整的 RACI 矩阵(执行者、责任人、被咨询者、被通知者)在 100 人以下团队往往太重,落不了地。我用的是精简版,只保留三个角色。
- 主责(A):唯一,对最终结果负责,出问题第一个找他。
- 执行(R):可多个,各自负责明确边界内的工作。
- 待通知(I):可多个,不参与执行,但需要知道结果,例如上下游团队负责人。
被咨询者(C)这个角色我在实践中直接省略了,因为它最容易变成“所有人都可以被咨询,所以所有人都没有责任”。咨询关系放进评论区即可,不必做成字段。
3. 第三步:按交付物拆分,而不是按动作拆分
这是我踩坑最多的一条。按动作拆分会产生“编写接口”“编写单元测试”“补充文档”这类子任务,它们彼此没有依赖,也不产生可交付成果。
按交付物拆分则会产生“登录接口可被前端调通”“登录失败场景有明确提示”“登录性能在 500 QPS 下 P99 小于 200ms”这样的子任务。它们的共同点是:可被验证,且能明确说清楚谁在等谁。
| 任务特征 | 是否拆分 | 拆分依据 | 责任人设置 |
|---|---|---|---|
| 工时小于 1 人天,单人可完成 | 不拆 | 无交接点 | 单一主责,无协作人 |
| 工时 1-4 人天,跨 2 个角色 | 拆成 2-3 个子任务 | 按交接点拆 | 每子任务单一主责 |
| 工时 4-15 人天,跨 3 个以上角色 | 拆成 3-6 个子任务并设依赖 | 按可验证交付物拆 | 每子任务单一主责 + 父任务总主责 |
| 工时超过 15 人天 | 先拆成里程碑,再拆子任务 | 按阶段产出拆 | 引入阶段负责人,总主责不变 |
| 线上故障处理 | 不预拆,按止损-定位-修复-复盘四段动态建 | 按时间压力拆 | 指定唯一指挥人,其他人只做执行 |
4. 第四步:把依赖关系写进工具,而不是写进文档
依赖写在文档里,等于写在墓志铭里。它不会自动提醒、不会出现在看板上、不会在阻塞时报警。我要求所有跨角色依赖必须在工具里建成显式的“前置/后置”关系。
如果工具不支持依赖字段,退而求其次的做法是:在子任务标题里加统一前缀标识阻塞对象,例如“【等后端-接口契约】前端联调”。这种方式不优雅,但至少可以被搜索和统计。
5. 一套可以直接抄的任务分派模板
下面这套模板是我目前在用的,核心思路是:责任字段唯一、交接点显式、完成定义必须可验证。
# 多人任务分派模板(可直接映射到多数项目管理工具的字段设计)
task:
title: "[模块] 交付物名称,使用名词短语,不使用动词"
accountable: "唯一主责人,有且仅有 1 人,必填"
responsible:
"执行人 A(后端)"
"执行人 B(前端)"
informed:
"上下游团队负责人"
definition_of_done: # 完成定义,多人任务必须逐条写清楚
"接口联调通过并留下回归记录"
"监控告警接入完成"
"文档更新到最新版本"
dependencies:
blocked_by: ["前置任务 ID"]
blocks: ["后置任务 ID"]
handoff_points:
from: "后端"
to: "前端"
artifact: "接口契约 + Mock 数据 + 联调环境地址"
acceptance: "前端能用真实环境完成一次成功请求"
confirm_by: "前端主责人"
deadline: "T+2"
这张模板里最关键的不是字段数量,而是definition_of_done 和 handoff_points 这两块。它们把“完成”和“交接”这两个最容易扯皮的环节,变成了任务本身的一部分。


五、案例与数据观察:中大型团队怎么把这件事做对(以 PingCode 为例)
前面四节讲的是通用方法,但方法要落地就得有工具承载。这一节我用 PingCode 举例,说明一个 300 人规模的研发组织是怎么把多人任务分派从“靠自觉”改成“靠机制”的。
1. 为什么 100 人以上组织的痛点和小团队不一样
小团队的问题是人少活多,靠默契就能运转;中大型组织的问题是人多、项目多、依赖多,靠默契必然失控。具体差异体现在三点。
- 信息传递链变长:一个小团队里“谁在等谁”最多两跳就能问到,300 人组织里可能要经过三个团队负责人才能问清楚。
- 项目边界交叉:同一个工程师可能同时参与 3 到 5 个项目,任务优先级冲突从个人层面上升到组织层面。
- 合规与数据边界要求:研发数据、代码资产、需求文档往往不能放在公有云,工具必须支持私有化部署。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上面的痛点是对得上的。它支持私有化部署,也支持从 Jira 平滑迁移,对正在做国产替代的组织来说是比较省事的选择。
2. 一个 300 人研发组织的改造过程
这家公司做智能硬件配套软件,研发 300 人左右,分 9 个团队,同时跑 12 个项目。改造前的状态和很多中大型组织类似:任务负责人字段可填多人,跨团队依赖写在飞书文档里,版本发布靠项目经理人肉拉群对齐。
我们分三步做改造,全程大约用了 8 周。
- 第 1-2 周:字段治理。把负责人字段拆成“主责人(唯一)”和“协作人(多个)”,历史任务用脚本批量清洗,规则是:原负责人字段有多个名字时,取最近 30 天内对该任务产生过状态变更或评论的那个人作为主责人,其余转为协作人。
- 第 3-4 周:依赖结构化。把所有跨团队依赖从文档搬进工具的前置/后置字段,并设置阻塞状态。这一步阻力最大,因为需要各团队负责人逐条确认,但收益也最大。
- 第 5-8 周:模板固化。把完成定义、交接点、阻塞原因做成任务模板的必填项,新任务默认继承模板。同时把“唯一主责覆盖率”和“阻塞解除时长”两项指标纳入迭代复盘。
整个过程中,第 3-4 周是最关键的。因为依赖关系一旦结构化,很多之前“说不清楚为什么延期”的问题,第一次有了可视化答案:不是谁不努力,而是整条依赖链上有一个被忽视的低优先级任务。
3. 改造前后的关键数据
改造前后各观察 6 个迭代,样本是这 12 个项目里的全部多人协作任务,累计 2,318 条。数据是这家公司的内部统计,属于单案例观察,不构成行业基准,但趋势足够清晰。
最明显的变化是责任真空任务数:从每月 37 条降到 6 条。所谓责任真空任务,是指任务状态超过 3 天未变更、且没有明确推动人的任务。这类任务是延期的主要来源,因为它们不会出现在任何人的待办清单里。
第二明显的变化是跨职能等待时长,从平均 8.9 天降到 4.1 天。这部分收益几乎全部来自依赖显式化,当阻塞能被系统识别并提醒时,解除阻塞的动力自然变强了。

4. 私有化部署与迁移带来的额外收益
这个案例里有一个容易被忽略的点:这家公司选择私有化部署,不只是合规要求,还带来了数据治理上的便利。任务、缺陷、需求、代码提交的关联数据都在内网,可以做跨项目的口径统一。
另一半收益来自迁移的平滑度。他们原本用 Jira,历史项目和自定义字段很多。PingCode 支持 Jira 平滑迁移,这让改造不必从零开始,历史数据的连续性得以保留,团队也不需要重新学习一套完全陌生的概念模型。
对正在做国产替代的组织来说,这一点比功能清单更实际:迁移成本往往比工具本身的功能差异更能决定项目成败。
5. 也要说清楚:它不适合谁
我不想把话说得太满。PingCode 这类面向中大型组织的平台,对 10 人以下的团队来说通常偏重:字段多、配置项多、概念模型完整,小团队用起来会觉得“为了管 30 条任务要填 8 个字段”。
如果你的团队在 20 人以内、项目不超过 2 个、协作主要靠面对面沟通,那么先用最简单的任务看板加一条“唯一主责”规则,收益可能更大。工具的选择应该由协作复杂度决定,而不是由功能清单决定。

六、不同情况下的行动建议
方法不能一刀切。下面按团队规模和任务类型分别给出建议,你可以直接对照自己的情况取用。
1. 5-20 人团队:先立一条规则,别急着上工具
这个阶段最重要的事情只有一件:任何任务只允许一个主责人。这条规则可以在现有工具里用最简单的自定义字段实现,也可以用一张共享表格实现。
具体做法:
- 把负责人字段的有效值限定为 1 人,多出来的角色写进协作人字段。
- 每天站会只过两件事:昨天完成什么、今天推动什么,不问“进度百分比”。
- 不强制写完成定义,但跨角色任务必须写一句“交付了什么、谁验收”。
这个规模下,我不建议引入复杂的依赖管理。人少的时候,面对面沟通比系统字段更快、更准。
2. 20-100 人团队:把拆分规则和完成定义固化下来
到了这个规模,口头约定开始失效,需要把方法固化成模板。核心动作有三步。
- 统一拆分规则:按可验证交付物拆,单子任务工时控制在 4-16 小时区间。
- 统一完成定义:每个子任务的完成定义至少包含一条可验证的验收标准,例如“接口在真实环境被调用成功一次”。
- 统一阻塞上报:设置阻塞状态,要求填写阻塞原因和期望解除时间,站会上优先处理阻塞任务。
这三步做完,多人任务的返工率通常能下降三分之一以上,而团队几乎不需要学新工具。
3. 100 人以上中大型组织:让依赖成为系统里的一等公民
这个规模下,最有效的单一动作是把跨团队依赖结构化。因为你的瓶颈已经从“个人是否努力”变成了“依赖链是否通畅”。
关键动作包括:跨项目依赖可视化、阻塞自动升级提醒、版本发布窗口的统一排期、以及把跨团队阻塞解除时长纳入团队级指标。
在工具层面,这类组织通常需要支持私有化部署、支持多项目组合视图、支持从既有平台平滑迁移。PingCode 在这几个维度上是比较对得起“中大型组织”这个定位的,尤其是国产替代场景下迁移成本可控这一点,实际落地时比想象中重要。
4. 按任务类型给的分派策略
即使在同一团队里,不同类型的多人任务也应该有不同分派方式。下面这张表是我在实际工作里沉淀下来的对照关系。
| 任务类型 | 是否允许多人 | 主责人设置 | 关键控制点 |
|---|---|---|---|
| 需求开发 | 允许,建议 2-3 人 | 唯一主责,通常是牵头开发 | 完成定义必须包含验收场景 |
| 前后端联调 | 允许,建议 2 人 | 唯一主责,通常由下游(前端)担任 | 接口契约必须在上游动工前冻结 |
| 技术方案评审 | 允许,不限人数 | 唯一主责,方案作者 | 评审截止时间单独设置,不跟随迭代 |
| 技术债重构 | 建议 1-2 人 | 唯一主责,长期固定 | 必须有可回滚的验证标准 |
| 线上故障处理 | 允许,视故障等级 | 唯一指挥人,不参与具体修复 | 止损优先,责任人在处理期间拥有最高优先级 |
| 版本发布验证 | 允许,2-4 人 | 唯一主责,通常是测试负责人 | 回归清单固化,不临场增加验证项 |
这张表最容易被忽略的一行是“线上故障处理”。它的特殊性在于:故障处理期间的指挥人和修复人必须分离。指挥人的职责是决策和信息同步,不是写代码。让一个人同时做这两件事,是故障扩大化的常见原因。
七、不同情况下的取舍
前面讲了很多“应该怎么做”,但真实的工程决策永远是取舍。这一节把五组最常见的取舍关系说清楚,帮你在具体情境下做判断。
1. 取舍一:透明度 vs 录入成本
字段越多,可见性越好,但录入成本越高。当录入成本超过某个阈值时,团队会开始敷衍填表,数据质量崩塌,透明度反而下降。
我的判断标准是:新增一个必填字段之前,先问“谁会用它做决策”。如果答不出来,就不要加。字段应该由使用者驱动,而不是由管理者驱动。
2. 取舍二:并行度 vs 沟通成本
布鲁克斯定律在多人任务上体现得非常直接:向一条已经延期的任务增加人力,只会让它更延期。原因不是人能力不行,而是新增的沟通路径数量是人数平方级的。
经验上,3 人参与是我在实践中找到的分水岭。3 人以内,并行收益明显大于沟通成本;超过 3 人后,除非有强制的契约管理,否则净收益转负。
3. 取舍三:拆分粒度 vs 管理开销
拆得越细,进度越可见,但站会成本、状态维护成本、依赖维护成本都上升。我见过最夸张的团队,每个迭代花在任务状态同步上的时间占总工时的 12%。
可接受的区间是:单任务 4-16 小时、层级不超过 2 层、参与人数不超过 3 人。超出这个区间的收益需要非常明确的理由来支撑。
4. 取舍四:工具强约束 vs 团队自治
强制唯一主责字段会让一部分人觉得被管束,尤其是在自组织程度高的团队里。但我在实践中发现,绝大多数抵触来自“不习惯”,而不是“不合理”。
折中做法是:核心字段强制,扩展字段可选。主责人、完成定义、依赖关系这三项强制;优先级、预估工时、标签这些保持弹性。既保证了机制能跑通,又给团队留了自治空间。
5. 取舍五:速度 vs 可追溯性
紧急情况下,比如线上故障,追求速度往往会跳过记录。事后复盘时又是一笔糊涂账。我的处理方式是把记录动作压缩到最低:故障处理期间只记两条,谁是指挥人、当前止损方案是什么。
其他细节等故障结束后补。这样既不拖慢止损,又保住了最基本的可追溯性。


八、总结:把“多人任务”变成“单人主责 + 显式协作”
写到这里,我想把最核心的观点再收一次。多人任务的问题从来不是“怎么把活分给更多人”,而是“怎么在保留并行收益的同时,不让责任被稀释”。所有有效的做法,最终都指向同一件事。
1. 我的三条独特判断
判断一:多人任务的第一设计目标是可追责,不是可协作。可协作是自然发生的,只要任务在系统里、依赖是显式的,协作就会发生。可追责必须被设计,因为默认状态下责任一定会被分散。
判断二:交接点数量是比参与人数更重要的复杂度指标。一个 5 人参与但只有 1 个交接点的任务,通常比一个 3 人参与但有 4 个交接点的任务更安全。管理精力应该优先投在减少交接点上。

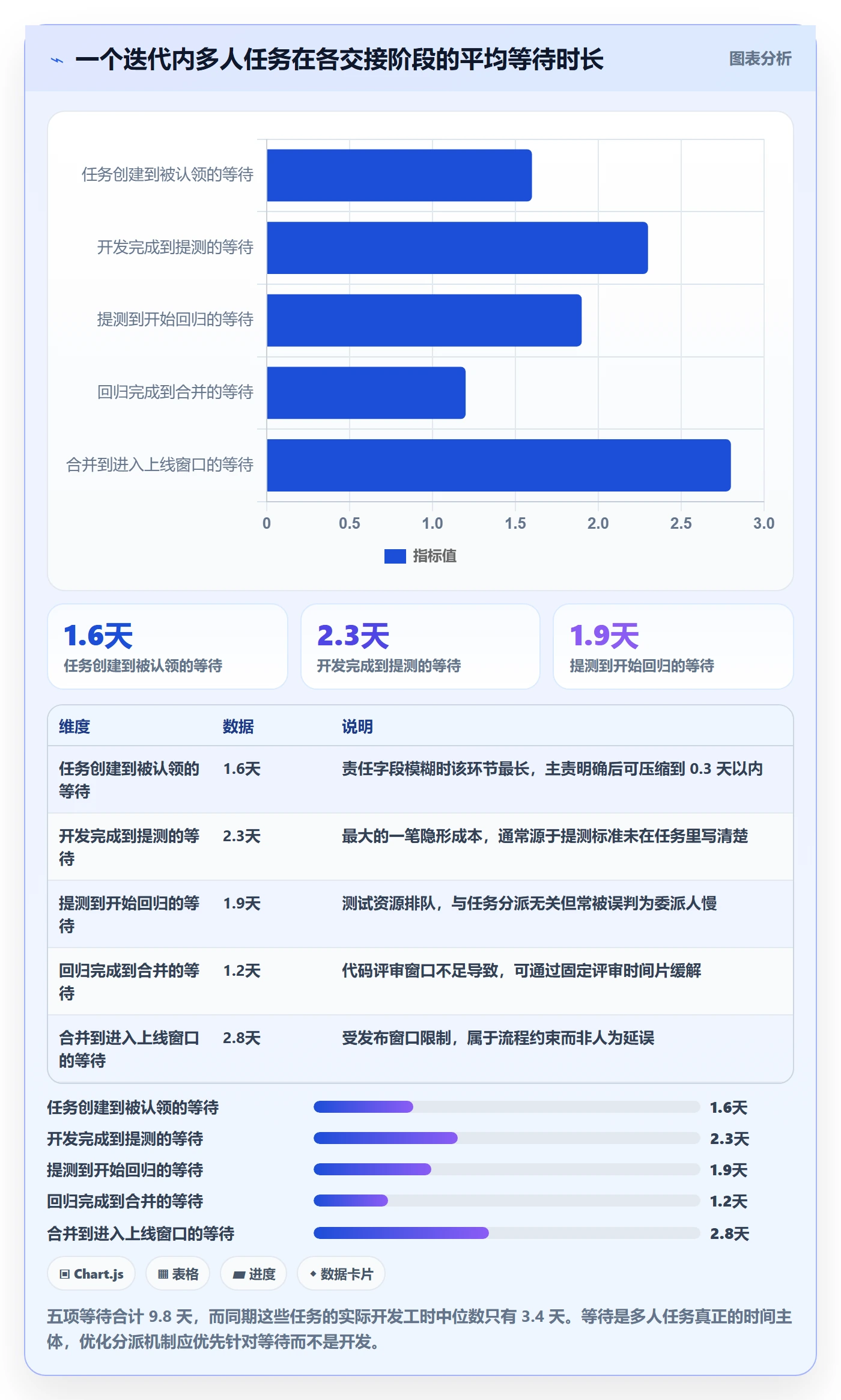

判断三:多人任务的效率瓶颈在等待,不在执行。我那组数据里,等待合计 9.8 天,实际开发工时中位数只有 3.4 天。任何只优化“写代码更快”的举措,天花板都很低。
2. 下一步:7 天落地清单
如果你今天就想动手,下面这份清单可以直接用。
- 第 1 天:导出最近一个迭代的所有任务,统计负责人字段填了多人的任务数量,算出“责任真空率”。这个数字会成为你的改进基线。
- 第 2 天:把负责人字段拆成主责人和协作人两个字段,主责人强制唯一。历史数据先用脚本粗糙清洗,优先保证新任务合规。
- 第 3 天:给任务模板加上完成定义字段,要求至少一条可验证标准。
- 第 4 天:给跨角色任务加上交接点字段,至少包含交接物、验收标准、确认人三项。
- 第 5 天:启用阻塞状态,要求填写阻塞原因和期望解除时间,站会上优先处理阻塞任务。
- 第 6 天:把跨团队依赖从文档搬进系统的前置/后置字段。
- 第 7 天:复盘一周数据,重点看两个指标:责任真空任务数是否下降、阻塞任务的平均解除时长是否缩短。
一周之内不要期待交付周期大幅下降,那不现实。你真正应该看到的第一个信号是:团队开始能准确说出“这条任务卡在谁那里”。这个信号一旦出现,后面的改善会自己发生。
3. 什么时候该回头重做
最后给一个反向信号。如果你的团队出现了下面两种情况的任意一种,说明当前的分派机制已经失效,需要推倒重来而不是局部修补。
- 任务状态连续两个迭代无法反映真实进度,看板上的信息和实际交付对不上。
- 跨团队阻塞的平均解除时长连续三个迭代上升,且没有人能说清楚上升原因。
这两种情况的共同含义是:系统里的数据已经失去了决策价值。此时继续优化流程细节没有意义,正确的动作是回到最基本的三个字段,主责人、完成定义、依赖关系,重新对齐一次。

常见问题解答(FAQ)
1. 一个任务分派给多人时,应该直接加多个负责人,还是拆成子任务?
我们团队以前图省事,一个“完成订单模块”的任务直接@了三个人,结果谁都觉得别人会推进,周会上互相问“你那部分好了吗”。后来我就想搞清楚,多人任务到底有没有标准做法,还是说所有多人任务都该拆开?
判断依据只有一条:这个任务是否有唯一可验收的交付物。如果是一个不可再分的交付物、多人只是同时投入(比如一次线上故障排查),用“1个主责人+若干协作人”的模型,主责人对最终交付和状态更新负责,协作人只标记参与、不共享完成状态;
如果交付物可以按角色切分(前端页面、后端接口、测试用例),就必须拆成子任务,每个子任务只挂一个负责人。实操上把工具里的“负责人”字段设成单选,协作关系用“参与人/关注人”表达,这样看板上的任务卡不会出现三个头像都亮着、进度却停在0%的情况。
经验数据:我们团队把跨角色任务从“多人指派”改成“拆子任务+单一主责”后,任务平均滞留时间从4.5天降到2.3天,迭代延期率下降约三成,原因不是大家突然变勤快了,而是“这件事没做”变得无处可藏。
2. 多人协作任务怎么定唯一责任人,才不会出现三个和尚没水喝?
最怕的就是任务卡上挂着三个人,一问进度都说“我在等XX”。我自己也当过那个甩锅的人,所以特别想知道,有没有办法在分派那一刻就把责任定死,而不是等到延期了再回头追责。
做法是在分派时明确写清三个角色:主责人(对最终交付和截止时间负责)、协作者(对约定的输入负责)、验收人(对完成标准负责),并且只把主责人填进“负责人”字段。判断标准很简单:如果这个任务延期,第一个被问的人只能有一个,如果需要问三个人才能搞清楚状况,说明责任没定清。
落地技巧是分派时用一句话写清“交付物+截止时间+验收标准”,例如“3月8日前提供订单查询接口的联调环境,验收标准是前端能拿到200状态码和完整字段”。另外把协作关系写成任务内的依赖项或阻塞关系,而不是靠口头约定,这样谁在等谁在系统里一眼可见。
最容易被忽略的是验收人:很多团队只有负责人没有验收人,导致“做完了”变成自说自话,建议验收人固定为下游角色的接口人,谁用谁验收。
3. 多人任务的工时和进度怎么统计,才不会被重复计算或虚高?
我们统计迭代工时的时候发现,一个任务三个人各报4小时,加起来12小时,实际只花了6小时,报表直接失真。我一直没搞明白,多人任务该按人天算还是按任务算,怎么才能让燃尽图和产能数据靠谱一点。
口径上必须区分两种数据:产能(人时/人天)按人记录,进度(完成度)按任务记录,两者绝不能混在同一张表里。具体做法是每个人在自己的子任务或工时记录里登记实际投入,用来算团队产能和资源负载;
父任务的完成度只看交付物是否通过验收,用0/100或明确的里程碑百分比,不要用“三个子任务完成两个就算66%”这种算术平均,剩下的那个往往才是关键路径。判断依据:如果一张报表里同一个任务多次贡献进度,那它一定是错的。
实操建议是每个迭代结束后做一次偏差复盘,对比计划工时和实际工时的比值,我们团队稳定在1.3左右算健康,超过1.6说明任务拆解粒度太粗或估算习惯有问题,该调整拆解方式而不是去责怪个人效率。另外提醒一句,多人任务不要用“工时相加”倒推工期,那不是并行,只是账面数字。
4. 联调、测试这类跨角色任务,怎么分派才能不卡在迭代最后一天?
我们迭代最后两天永远在联调,前端等后端、测试等联调、上线等测试,一条链全堵在尾巴上。我想知道这到底是分派方式的问题,还是跨角色任务天然就该这么堵。
这不是天然的,绝大多数是分派方式造成的。核心做法是把“联调”从一个大任务拆成按接口或按业务场景的小任务,并且提前分派、提前定接口契约。具体三步:第一,开发开始前先分派“接口契约确认”任务,负责人是后端,验收人是前端,完成标准是字段、错误码、分页规则全部写清并存档;
第二,把联调拆成单个接口或单个场景的任务,前后端各有一个负责人,谁先完成谁就标记完成并通知对方,不要等两个人同时有空;第三,把测试任务的前置依赖显式挂到联调任务上,让看板上的阻塞关系可视化。
判断是否有效的指标是“阻塞时长”而不是“任务数量”,我们团队统计每个任务处于阻塞状态的小时数,改造前单个迭代累计约180小时,改造后降到70小时左右。另外建议给跨角色任务留缓冲,把联调截止时间定在迭代结束前2天,那2天专门用来处理暴露出来的问题,而不是把风险全压到上线前一天。
核心关键词
文章包含AI辅助创作:任务分派多人任务教程:研发团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366568
读者评论
唯一主责这个结论我认,但强制字段在工具里落地挺难。小团队常觉得填协作人太麻烦,最后还是在群里说。我们试过把主责设成必填,结果有人随便填一个,出问题还是找不到人。感觉比字段更关键的是复盘时真的按这个字段追责,否则字段很快会形式化。
文章里等待时长那段很有共鸣,尤其是开发完成到提测的等待。但我们团队卡得最久的其实是测试环境排队和发布窗口,跟任务分派关系不大。把等待都算成分派损耗,可能会让管理者盯着错误指标,反而忽略环境与流程约束。
对故障处理类任务,唯一主责我不太确定。线上事故往往需要一个人指挥、多人并行,但指挥者不一定是最终交付者。如果直接套常规任务的唯一主责,可能会让指挥角色被当成背锅位,响应速度反而下降。可能得单独设计一套分派规则。
