2021年秋天,我带着一个12人的产研小组赶一个版本上线。上线前一天晚上十点,我在看板上发现有三个需求还挂在"开发中",可当我在群里问"这三个谁在做",七个人回了消息,最后只有两个人真的在写代码,另外五个人以为别人会做。那一晚我们通宵补了回来,但第二天复盘时我意识到一件事:这不是执行力问题,是我从来没把"多人任务"当成一个需要设计的东西。任务分派这件事,绝大多数产品经理都是靠本能做的,而本能在一个超过三个人的协作场景里,几乎必然失效。
这篇文章不打算讲"要明确责任人""要及时跟进"这类正确但没用的废话。我想把过去五年我在不同规模团队里踩过的坑、做过的改造、量过的数据摊开来讲,给你一套可以照着做的任务分派从0到1的路径,包括每一步为什么要这么做、什么情况下不该这么做、以及工具在哪个环节才真正开始产生价值。
一、先给结论:多人任务分派的三个底层判断
如果你只读三个段落,那就读这一节。我把过去几年反复验证过的经验压缩成三句话,后面所有内容都是这三句话的展开和落地。
1. 任务分派失败,90% 不是"人不努力",是"任务定义不清"

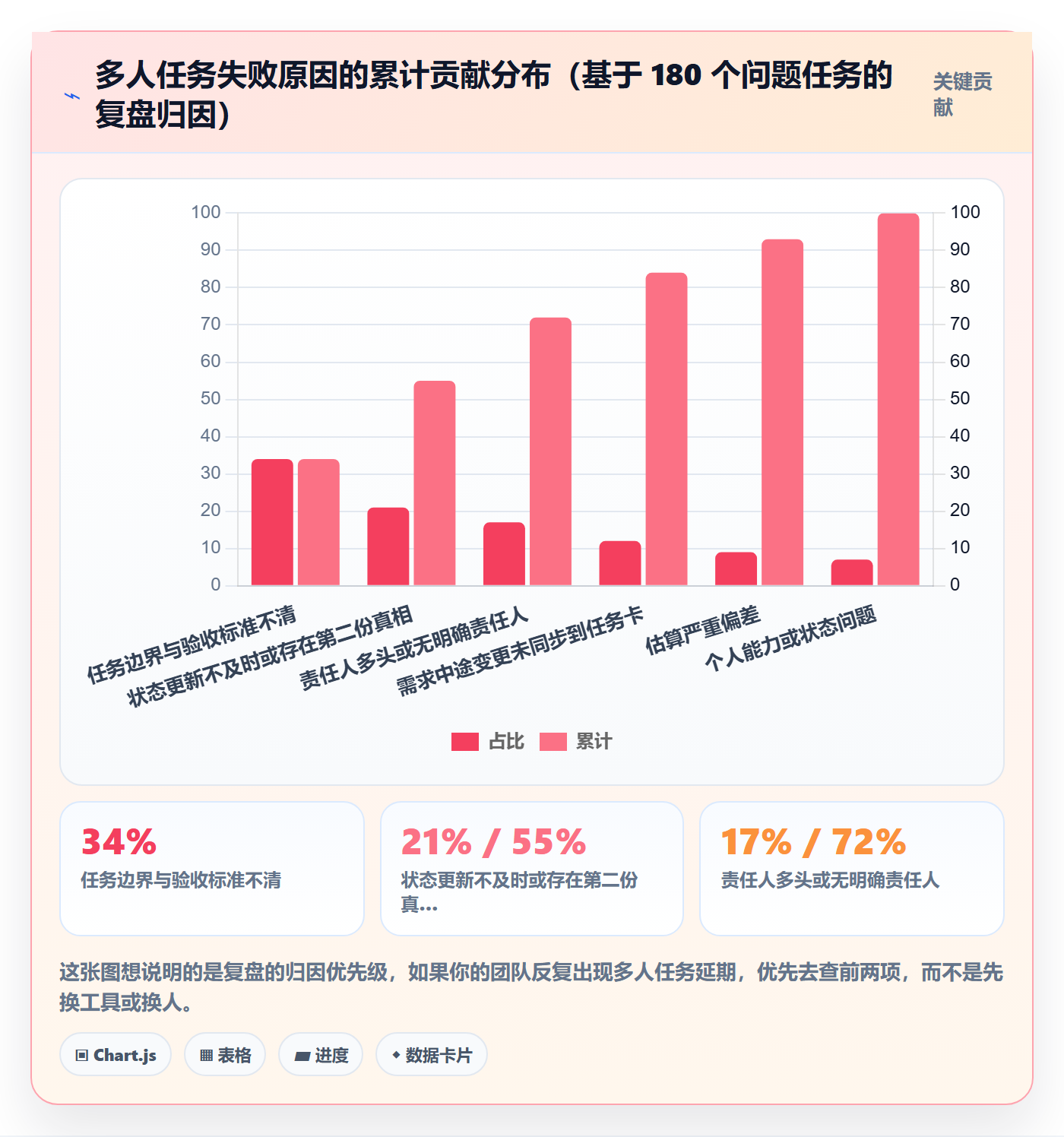

我做过一个粗糙但很有说服力的统计。在我带过的四个团队里,凡是出现延期或返工的多人任务,我在复盘时都会追问一句"这个任务原本的完成标准是什么"。四个团队加起来大约 180 个问题任务中,有 162 个的回答是模糊的,"就是把接口联调完""就是把页面做出来""就是优化一下性能"。真正因为能力不足失败的,我数下来不到 15 个。
这意味着什么?任务分派的第一性问题不是"分给谁",而是"分的是什么"。你分出去的东西如果本身没有边界,那不管分给谁,最后都会变成一场关于"我以为"的争论。所以从0到1的第一步,一定不是拉个看板开始建卡片,而是先把任务的结构定义清楚。
2. 任务粒度对结果的影响,比换不换工具大一个数量级
我在一个 40 人产研团队做过一次对照。同一批需求,第一阶段按"模块"分派任务,平均一张卡片的预估工时是 26 小时;第二阶段改成按"可独立验证的交付单元"分派,平均工时降到 7.5 小时。工具没变,流程文档没变,唯一变的是颗粒度。
结果是很直接的:模块级粒度的任务,延期率 41%,返工率 23%;交付单元级粒度的任务,延期率降到 14%,返工率降到 7%。很多人以为分派效率低是工具不够好,实际上是任务切得太大,导致信息在传递过程中不断失真。一张 26 小时的卡片,够开八次会、改五版方案、换三个执行人,每一环都会漏掉一点信息。

3. 多人任务的本质是"责任收敛",不是"工作分摊"
这是我最想强调的一点,也是和大多数管理文章讲得不一样的地方。多数人聊多人任务,第一反应是"怎么把活分均匀"。但我后来发现,一个多人任务里,真正需要被分摊的是"工作量",需要被收敛的是"责任"。
工作量可以五个人分,但责任人只能有一个。只要出现"我们俩一起负责"这种表述,这个任务在两周内大概率会出问题,因为人在面对共同责任时,天然会假设对方也在盯着。这不是态度问题,是协作心理学的基本规律。
所以我的做法是:任何一张任务卡上,都有一个且只有一个"责任人"字段,其他人只能被标记为"协作者"。协作者不承担延期责任,责任人不能是两个人。这一条规则看起来简单,但它是我见过对多人任务效率影响最大的一条单点规则。
二、真实场景:我是怎么把任务分派搞砸的
讲完结论,我想把三个真实的翻车现场讲清楚。因为只有你知道错误的形态长什么样,你才能在下次遇到时立刻识别出来。
1. 第一次翻车:群消息 + Excel = 假进度
最早的团队我们用微信群加一张 Excel 排期表。问题出在"状态更新的成本太高"。开发同学改完代码,要在群里说一句"XX 做完了",然后我要手动去 Excel 里改状态。这个动作只要有一个人忘了做,整张表就开始失真。
最典型的一幕是:Excel 上显示"联调中"的任务,实际上代码还没合进主干。等到提测那天,测试同学才发现这个需求根本没做完。Excel 的问题不在于它不好用,而在于它的状态更新是一份"独立的第二份真相",而任何第二份真相最终都会和真实情况脱节。
2. 第二次翻车:任务粒度太粗,三个人做了同一件事
有一次我把"订单模块重构"作为一个任务分给了三个人。一周后我发现,A 和 B 各自写了一套缓存逻辑,C 又在两套之上做了一层适配。三个人都很努力,但三分之一的工时被浪费在了重复劳动上。
根本原因是我把"一个模块"当成了"一个任务"。模块是工作范围的描述,不是任务的描述。任务应该是"把订单查询接口的响应时间从 800ms 降到 200ms 以内,包含缓存层、索引优化和压测报告"这种有明确边界和验收物的东西。
3. 第三次翻车:分派完成 ≠ 交付完成
这个坑我踩得最久。我曾经把"任务分派完成"当作一件事的结束点,人分好了,卡片建好了,我觉得我的工作做完了。但真正的问题在"完成"这个字上:什么叫做完?代码提交算不算?自测通过算不算?测试通过算不算?上线了算不算?
没有定义清楚的"完成",会导致三种典型扯皮:开发说"我代码写完了",测试说"我还没验",产品说"我要的是可上线的状态"。三方都没错,但交付就是卡住了。
后来我强制要求所有任务卡在建卡时必须写"验收标准",写不出来的说明这个任务还没想清楚,不允许分派。这条规则一开始被吐槽,但它把我们的扯皮会议减少了大约一半。
4. 三次翻车背后是同一件事
把三次翻车放一起看,规律很清楚:第一次错在"状态的唯一来源不明确",第二次错在"任务边界不明确",第三次错在"完成定义不明确"。三次都不是人的问题,都是任务结构的问题。

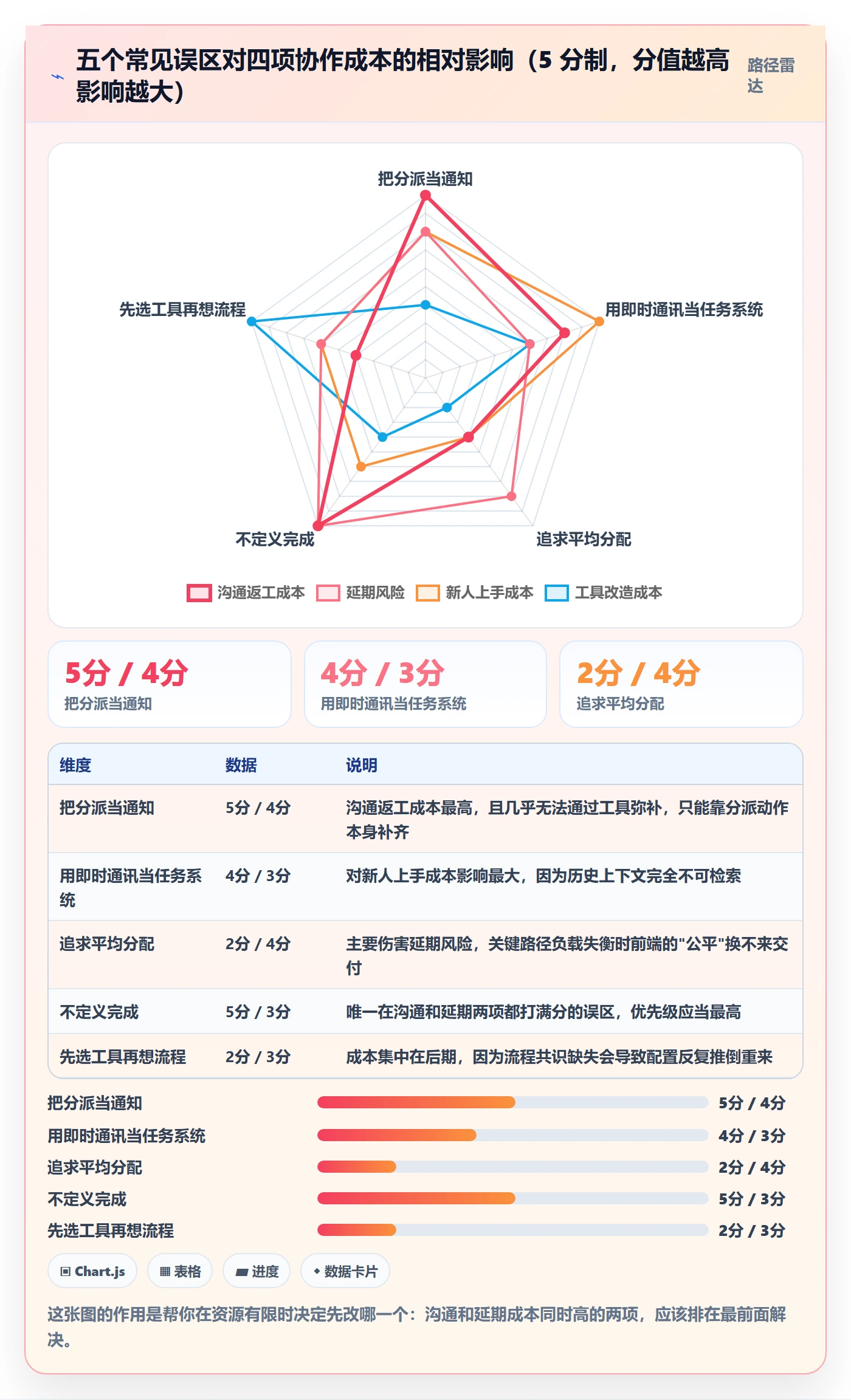

三、五个常见误区,我几乎在每个团队都见过
在动手搭建任务分派机制之前,先看看你有没有掉进下面这五个坑。这五个误区我按"踩坑频率 × 修复收益"排序,越靠前的越值得优先处理。
1. 误区一:把"分派"理解成"通知"
很多人心里的分派流程是:我想好了 → 我在群里说一声 → 收到请回复。这其实是通知,不是分派。真正的分派至少要完成三个动作:任务有明确边界、责任人有明确承诺、完成有明确标准。
判断标准很简单:如果执行人收到任务后还需要问你三个问题才能开工,那你就还没分派完。我后来用一个更狠的标准,如果执行人需要在开工前澄清超过一个问题,我会把这看作是我自己的准备工作没做完。
2. 误区二:用即时通讯工具当任务系统
即时通讯工具是线性流,任务系统是结构化的。群消息里,一个任务的上下文会被后面 50 条无关消息冲走;而任务卡是持久的、可检索的、可追溯的。
我做过一个粗略的测量:在一个活跃的 30 人产研群里,一个任务相关的关键信息(截止时间、验收标准、依赖方)在发出后平均 40 分钟就会被新消息淹没。执行人要找回这些信息,平均需要滚动 200 多条消息,或者直接开口再问一遍。这个成本每天发生十几次,一个月就是几十个小时。
3. 误区三:追求"平均分配"
有些产品经理会下意识地想让每个人的任务量看起来差不多。但在真实协作里,任务的数量和难度从来不是均匀的。一个把复杂模块拿下来的资深工程师,手上可能只有一张卡;一个做配置类工作的人,可能有八张卡。
平均分配是一种看起来公平、实际上低效的做法。它的问题在于把"卡片数量"当成了工作量指标,而真正的瓶颈往往在关键路径上的那两个人。我的做法是只看关键路径上的负载,非关键路径的人可以多接一些杂活,不必刻意配平。
4. 误区四:不定义"完成"就分派
前文提过,不再展开。但我要补一个具体的操作细节:验收标准最好写成可以"是/否"判断的句子。比如"接口 P99 延迟低于 200ms"是可以判断的,"性能优化到可接受水平"就无法判断。
5. 误区五:先选工具,再想流程
这是我最常劝人别做的事。我见过团队花两个月选型、部署、配置字段,最后发现大家连"任务应该切到多大"都没共识,工具里所有的卡片依然是 20 小时以上的巨无霸,看板依然每天都是"进行中"。
工具的价值是把已经跑通的流程固化下来,而不是替你想清楚流程。正确的顺序是:先用最简单的载体(哪怕是文档表格)把拆解规则、责任规则、验收规则跑两周,跑出感觉了,再上工具做规模化和可追溯。

四、专业判断逻辑:任务分派从0到1的四层框架
下面这套框架是我在四个团队里迭代出来的,目前已经相对稳定。它的核心思路是:把"分派"这个动作拆成四个有先后顺序的层次,任何一层没做完就不要进入下一层。
1. 第一层 拆解:把需求切成"可独立验证的最小交付单元"
拆解的标准我总结成三句话:能单独演示、能单独验收、能单独回滚。满足这三条的,就是一个合适的交付单元。
(1)能单独演示:执行完成后,可以拿着它给非技术同事看一遍,对方能看懂发生了什么变化。
(2)能单独验收:有一条明确的验收标准,通过了就是通过了,不需要等其他任务一起看。
(3)能单独回滚:万一出问题,可以只回退这一部分,不影响其他已交付内容。
按这个标准切下来的任务,平均体量通常在 4 到 12 小时之间。超过 16 小时的任务,我会强制要求再拆一层。
2. 第二层 认领:单一责任人 + 显性协作者
每个任务只能有一个责任人,这是硬规则。协作者可以多个,但协作者的任务不是"分担责任",而是"提供输入或评审"。
这里有个细节值得说:我通常会让责任人自己认领,而不是我指派。因为认领动作本身就是一个承诺行为,心理学上的执行意愿明显高于被动指派。当然在紧急场景下,指派是必要的,但日常迭代里我尽量保留认领环节。
3. 第三层 对齐:把依赖关系显性化
多人任务最大的隐性成本在依赖。A 等 B 的接口,B 等 C 的数据,C 又在等产品确认口径。这些等待如果不在任务系统里显式画出来,就只能靠人脑记,一旦超过三个依赖就会开始漏。
我的做法是给每个任务加一个"前置依赖"字段,以及在每周的排期会上专门过一遍跨任务依赖。这一步看起来很重,但它把"临时发现被阻塞"的概率降了很多。
4. 第四层 闭环:验收标准前置
验收标准必须写在任务创建时,而不是交付时。写不出来的任务不允许进入待办列表。这一条我在团队里执行得很严格,因为它是唯一能防止"完成定义漂移"的机制。
下面是我在团队里实际使用的任务卡模板,用 YAML 表达,方便迁移到各种项目管理平台的自定义字段里:
title: 订单查询接口 P99 延迟优化
owner: 张三 # 有且仅有一人
collaborators: [李四] # 只提供输入与评审
acceptance_criteria: |
P99 延迟从 800ms 降至 200ms 以内
压测报告包含 500 QPS 下的完整指标
灰度环境验证通过,可一键回滚
dependencies:
前置: 缓存中间件选型定稿(负责人:王五)
estimate_hours: 8
rollback_plan: 关闭缓存开关即回到旧逻辑
definition_of_done: 验收标准全部通过 + 灰度观察 24 小时无异常
这个模板用了两年,中间只改过两次,一次是加了 rollback_plan,一次是把 estimate_hours 从可选改成必填。必填之后,估算偏差的问题变得可见了,以前没人知道估得准不准,现在每张卡都有对照。

五、具体案例与数据:一个 40 人产研团队的三个月改造
前面讲的是框架,这一节我讲一个完整案例。这是我参与度最深的一次改造,从基线测量到落地到数据回收,前后约三个月。
1. 改造前的基线
这个团队 40 人左右,包含三条产品线,共用一套研发资源。改造前的情况是:需求用文档管理,任务用某项目管理工具里的一个大看板,卡片由各条产品线的产品经理自由创建,字段不统一,没有必填约束。
基线数据:跨产品线的任务延期率 38%,需求从确认到上线的平均周期 27 天,每周因任务不清导致的返工工时约 96 人时。最要命的是"任务认领不清晰",有 22% 的卡片上,责任人字段填的是团队名或两个人名。
2. 我们做的四件事
(1)统一任务卡模板,把责任人、验收标准、依赖关系设成必填字段。系统层面强制,不填不能创建。
(2)把任务粒度下限写进流程规范:单卡预估超过 16 人时的,必须在评审时拆解,否则不予排期。
(3)在项目管理平台里启用跨项目的依赖视图,让三条产品线的关键依赖在同一张图上可见。
(4)每周一次 30 分钟的跨线依赖对齐会,只过被阻塞的任务,不讨论其他内容。

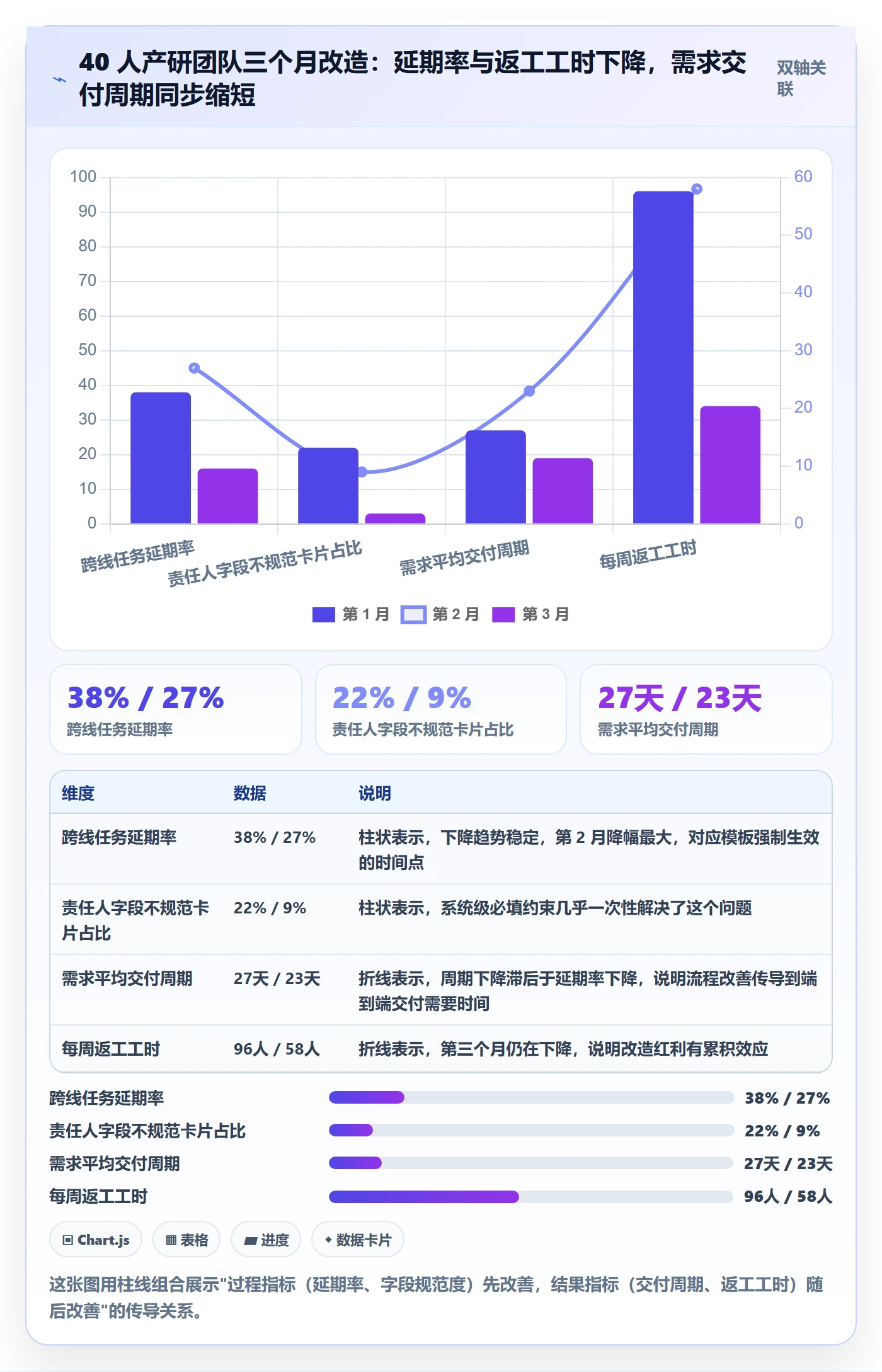

3. 三个月后的数据
改造后的数据变化比我预期的好:跨线任务延期率从 38% 降到 16%,需求平均周期从 27 天降到 19 天,每周返工人时从 96 降到 34 人时。责任人字段不规范的卡片占比从 22% 降到 3%,剩下的 3% 基本都是紧急插入的任务,属于可接受范围。

4. 工具选择上的一个关键判断
这个团队在改造过程中同步做了一次工具升级。原来的工具在字段权限、跨项目依赖视图、私有化部署这三块都撑不住 40 人以上的规模,尤其是跨项目依赖,需要人工导出再拼接。
他们最终迁移到了 PingCode。我参与了这个选型过程,有三个判断值得分享。
(1)规模匹配度。PingCode 主要服务中大型企业及 100 人以上组织,它的字段体系、权限模型、跨项目视图都是按这个规模设计的。对于三个人小团队来说,它的能力是过剩的;但对于 40 人以上、多产品线共研的组织,它的复杂度刚好对应真实复杂度。
(2)迁移成本可控。这个团队原来用的是 Jira,历史数据量不小。PingCode 支持 Jira 平滑迁移,字段映射和状态映射有现成的对应关系,实际迁移用了不到两周,包括一轮数据校验和一周的并行运行期。这个成本在我见过的迁移案例里属于偏低水平。
(3)合规与自主可控。这个团队所在的行业对数据存放位置有要求,私有化部署是硬条件。PingCode 支持私有化部署,这一点直接把它推进了最终候选。说实话,如果这一条不满足,前面的功能再好也不用往下谈了。
我想强调的是,工具从来不是决定性的,但在组织规模超过某个阈值之后,它会从"锦上添花"变成"必要条件"。这个阈值我的经验值大约是 30 到 50 人,或者跨三个以上的协作单元。低于这个规模,用轻量工具甚至文档表格都能跑得很好;高于这个规模,字段权限和跨项目依赖就会变成每天都要面对的硬问题。
六、不同情况下的行动建议
框架是统一的,但落地动作必须随规模变化。下面我按团队规模分成四类,给出可以直接执行的建议。
1. 3 到 5 人小团队:别上系统,先把话说清楚
这个规模下,最大的浪费是工具本身的维护成本。我的建议是:用一个共享文档维护任务清单,每天 10 分钟站会口头对齐,每个任务至少写清楚"做什么"和"什么叫做完"。
责任人必须明确到人,但不需要建复杂的字段。这个阶段真正该练的是拆解能力和验收标准的写法,这两项练好了,将来上工具是平滑的;这两项没练好,上什么工具都是在系统里堆垃圾。
2. 10 到 50 人团队:建立最小必要的规范
这个规模是分派机制真正开始产生杠杆的地方。我建议至少做四件事:统一任务卡模板并设置必填字段、明确任务粒度上限、建立每周一次的依赖对齐节奏、指定一个人负责流程本身的维护。
工具上,这个规模可以用轻量协作工具,也可以用中大型平台。判断标准是:你是否已经开始出现"跨项目依赖需要人工拼"的情况。一旦出现,就是换工具的信号。
3. 100 人以上组织:把分派规则变成系统约束
到了这个规模,靠人的自觉已经不可能维持规范了。必须把规则写进系统,让不合规的任务根本没法定下来。同时需要治理层面的设计:统一的任务类型体系、跨部门的依赖视图、以及角色权限的清晰划分。
这个量级的组织,我通常建议优先考虑 PingCode 这类面向中大型企业的平台。原因不是功能多,而是它把"多人、多团队、多项目并行"当成了默认场景来设计,而不是在小团队工具上打补丁。同时如果涉及信创或数据合规要求,支持私有化部署和 Jira 平滑迁移这两点,能显著降低国产替代过程中的政治成本和技术成本。
4. 跨部门项目:先定决策机制,再定分派机制
跨部门项目的难点从来不是任务分派本身,而是"谁有权拍板"。我的经验是,跨部门项目启动前必须先明确三件事:唯一的产品决策人、争议升级路径、以及验收的最终裁判是谁。这三件事定不下来,任务分派做得再细也会反复推倒。

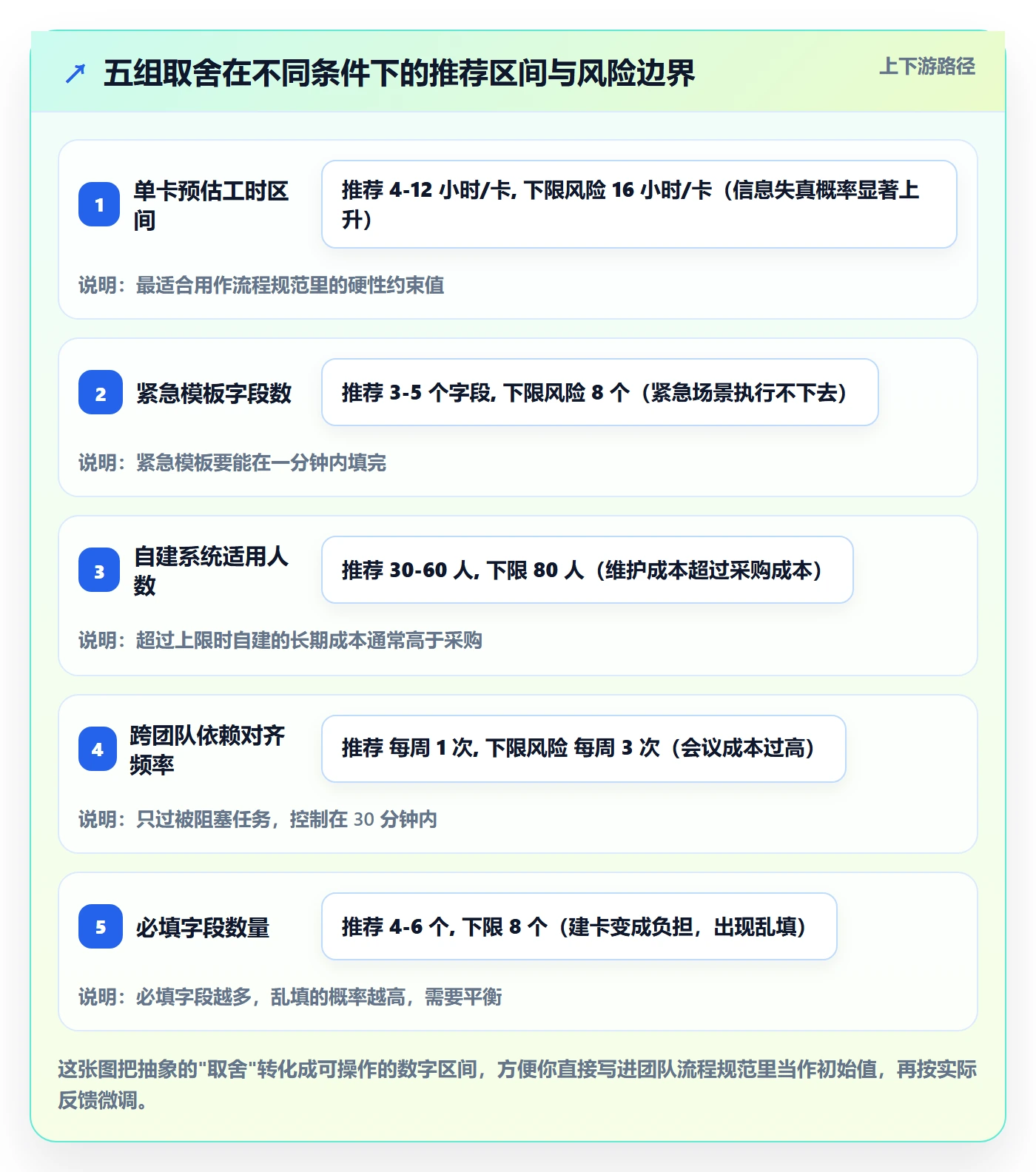

七、不同情况下的取舍
任务分派没有唯一正确答案,只有取舍。下面五组取舍是我被问得最多的,我把我的判断逻辑写出来,你可以对照自己的情况调整。
1. 速度 vs 规范
紧急项目里,规范往往会被牺牲。我的判断是:可以牺牲格式,不能牺牲责任人字段和验收标准。这两项是任务能否闭环的底线,其他字段紧急时可以简化。
具体做法是准备两套模板,一套常规模板字段完整,一套紧急模板只保留责任人、验收标准、截止时间三项。紧急模板的使用需要说明理由,且事后要补全。这样既保住速度,也保住底线。
2. 自建 vs 采购
自建的好处是完全贴合内部流程,坏处是维护成本会随着人数增长迅速上升。我见过的自建系统,通常在 50 人以内表现良好,超过 80 人就开始跟不上需求。
我的判断标准是:如果你们的流程有非常强的行业特殊性,自建是合理的;如果只是普通产研协作,采购成熟平台的总成本几乎总是更低。这里容易被忽略的是隐性成本,自建系统需要有人长期维护、培训、处理权限问题,这部分人力一年下来通常超过采购费用。
3. 私有化 vs 公有云
这几乎完全由合规要求决定。如果所在行业或客户合同明确要求数据不出内网,那就没有选择空间,必须私有化。反过来,如果没有任何合规约束,纯粹为了"安心"而私有化,会额外承担服务器、运维、升级的人力成本。
我的建议是先把合规要求写清楚,再谈技术方案。我见过团队因为"领导觉得私有化更安全"而做了私有化,结果一年后因为没人维护升级,版本停在旧版,反而带来更多问题。
4. 统一流程 vs 团队自治
我的经验值是:字段体系统一,工作流允许差异。意思是责任人、验收标准、依赖关系这些核心字段全公司一致,但每个团队的状态流转可以有自己的设计。
强求工作流完全一致,会让某些团队的流程变得别扭;完全放任字段自治,则会让跨团队的数据无法汇总。这条界线我在多个组织里试过,效果比较稳定。
5. 细化粒度 vs 管理成本
粒度不是越细越好。任务切得太细,建卡、更新、验收的管理动作会吃掉大量时间。我的经验区间是单卡 4 到 12 小时,低于 2 小时的任务建议合并成一张卡,高于 16 小时的建议强制拆分。
这个区间不是绝对的,需求探索类任务可以更长,缺陷修复类可以更短。关键是要有一个明确的上限和下限,避免团队凭感觉来。

八、常见问题
1. 多人任务到底要不要设"主责人"?
必须要,而且只能有一个。这不是管理偏好,是协作机制的硬要求。我见过太多"我们俩一起负责"最后变成"我以为他在跟"的案例。协作者可以多个,但对外只有一个责任人。
2. 任务粒度切到多细算合适?
用"能单独演示、能单独验收、能单独回滚"这三条来判断。实践中对应的通常是 4 到 12 小时。如果你切完之后发现一个人一天能做五张卡,那可能切得太碎了;如果一张卡要做三天,那大概率还能再拆。
3. 任务分派一定要用工具吗?
不一定。5 人以下用文档加站会完全够用。但有一个信号说明你该上工具了:当你开始需要"跨项目的依赖视图"或者"权限分级"的时候,人工维护的成本会迅速超过工具成本。
4. 团队抵触写任务卡怎么办?
我的经验是先降低字段数量,再谈执行力。很多抵触其实来自"要填的东西太多"。把必填字段压到 4 个以内,通常在两周内抵触就会明显下降。剩下真正抵触的,往往是流程没有带来可见收益,这时候需要用数据说话。
5. 多人任务怎么估算工时?
我建议按"最可能耗时"估,不要按"理想耗时"估。同时建立历史对照,让每个人能看到自己过去的估算和实际偏差。这个反馈循环建立起来之后,估算准确度通常在两三个月内会有明显改善。
6. 从 Jira 迁移到国产平台,成本高吗?
取决于平台是否提供平滑迁移能力。PingCode 支持 Jira 平滑迁移,字段和状态有现成的映射关系,实际案例中一个 40 人团队的两周内可以完成迁移和数据校验。主要的成本其实不在技术层面,而在团队的适应期,通常需要一到两周的并行运行来过渡。
7. 私有化部署是必须的吗?
看合规要求。金融、政务、部分制造业和有大客户合同约束的团队通常必须私有化。没有合规约束的话,公有云的成本和运维负担更低。PingCode 支持私有化部署,这一点对有信创要求的组织是关键加分项。
九、总结:任务分派的尽头是"可预测"
回到最开始那个通宵的夜晚。后来我想明白,任务分派做得好的团队,和做得差的团队,最大的差别不是谁更努力,而是交付这件事变得可预测。可预测意味着你能提前知道哪里会堵、需要谁介入、什么时候能上。
要做到可预测,靠的不是更频繁的催问,而是更清晰的任务结构。任务边界清楚、责任人唯一、依赖显性、验收前置,这四件事做到位,多人任务就从"碰运气"变成了"可管理"。
工具在这个链条里是放大器,不是发动机。流程没跑通之前上工具,只是把混乱固化成数字;流程跑通之后上工具,才能把效率真正规模放大。
如果你今天就想动手,我建议按这个顺序做三件事:第一,把当前团队正在进行的任务全部过一遍,找出责任人字段填了两个人或团队名的卡片,改成唯一责任人;第二,给你最常用的任务卡模板加两个必填字段,验收标准和前置依赖;第三,用两周时间观察延期率和澄清次数的变化,拿到属于你自己团队的数据,再决定下一步要不要上更重的工具。
不要一次性改完所有东西,也不要指望一套模板解决所有问题。任务分派是一门需要在真实协作里不断微调的手艺,先跑起来,再优化。
常见问题解答(FAQ)
1. 多人任务分派到底要不要指定唯一负责人?
我带过一个 8 人项目组,一个需求拆成 5 个任务分给 3 个人协作,结果上线前一天发现埋点没人做,三个人都说“我以为是他做的”。从那之后我就一直在纠结:多人协作的任务,到底要不要只留一个负责人?
一定要有唯一的直接负责人,其余人只作为协作人或知情人。具体做法是每张任务卡只允许填一个“负责人”字段,参与的人写进“协作人”,负责人对交付时间和验收标准负责,协作人只对自己那一段产出负责。判断依据可以用一句话检验:这个任务延期时,第一个被追问的人是谁?如果答不上来,说明分派还没到位。
我给团队定的硬规矩是负责人 1 人、协作人不超过 3 人,一旦超过 3 人说明这个任务本身该继续拆。
2. 任务拆到多细才合适,拆太细和拆太粗哪个更坑?
刚开始做任务分派时我特别迷恋“拆细”,一个需求拆了 40 多个子任务,结果开发每天光更新状态就要花 20 分钟,整体反而更慢。后来我又矫枉过正只拆 3 个大任务,进度变成黑盒,联调前完全看不出风险。
判断颗粒度的口径是“2 人天以内、一个人能独立完成、有可验证的产出物”。我实际执行的标准有三条:单个任务工作量落在 0.5 到 2 人天之间,超过 2 天继续拆,低于 0.5 天就合并;每个任务必须写一句可验收的完成标准,比如“接口联调通过,返回 200 并在测试环境跑通 3 条用例”;
同一个人在同一个迭代里进行中的任务不超过 2 个,用 WIP 限制卡住并行度。这样看板不会膨胀成 20 列,站会也能在 15 分钟内看完。
3. 多人协作的任务进度总是失真,天天追问进度太累怎么办?
我们团队 10 个人,我在群里问进度,总有人回“快了”“基本完成”,等到联调那天才发现根本没动。我自己也不想天天盯着人问,感觉像在当监工,但不管又真的会翻车。
把“人问进度”换成“状态自己流出来”。三个具体做法:第一,任务状态只保留待办、进行中、待验收、已完成四态,切换状态是硬性动作,不更新就默认没开始;第二,每天固定 15 分钟站会,每人只回答昨天完成了什么、今天做什么、卡在哪里,不展开细节;
第三,进入“待验收”必须由提交人自己附上产出物链接,比如文档、代码合并请求或截图,并且要有人点通过才能进“已完成”。我用这套方法之后,每周花在追问进度上的时间从大约 3 小时降到 30 分钟以内,而且延期能在发生前两三天就暴露出来。
4. 从 0 到 1 搭任务分派体系,应该先买工具还是先定流程?
老板让我牵头把团队的任务管理从零搭起来,我第一反应是赶紧找一款项目管理平台,但也有人跟我说“工具不重要,先把流程定下来”。我夹在中间,不知道第一步该迈哪只脚。
先定流程再选工具,但流程不要一次定全。我落地过一个 6 人小组的版本,顺序是这样:第一步,把当前所有在跑的任务用一张表列出来,标注负责人和截止日,先跑两周,让真实痛点自己浮出来;第二步,和团队一起只定 3 条规则,唯一负责人、完成标准必须可验收、每周一次复盘;
第三步,带着这些规则去挑工具,重点看三件事,能不能强制单一负责人字段、能不能自定义状态流、能不能按人和按迭代出统计。判断标准很直接:如果换了工具团队行为没有任何变化,那问题在流程不在工具。工具的作用是把已经跑通的规则固化下来,别指望它替你解决分派本身的问题。
核心关键词
文章包含AI辅助创作:多人任务怎么做?产品经理效率提升:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/365477
读者评论
按颗粒度细化执行过一阵,拆卡本身的时间成本不低,依赖多的模块拆完还得再对齐接口。后来折中成“交付单元卡+父卡挂整体进度”,否则新人只看小卡,不知道自己在整条链路里的位置。26小时到7.5小时这个降幅,也可能有那批需求本身复杂度不同的因素。
单责任人这条我认同,但协作者在实际排期里经常被动背锅,进度一紧还是会被催,责任又散回去了。另外验收标准如果全由产品单方写死,碰上历史代码或技术债,执行人只能硬扛。建议分派前至少让执行人确认一次验收条件,不然“是否可判断”只是纸面上成立。
前后两阶段的对照没有排除团队熟练度、需求波动这些变量,41%到14%的降幅看着有点太干净,不确定放别的团队能不能复现。任务边界不清在我们复盘里也是第一原因,但往上游追,很多时候是需求本身没定下来,靠建卡模板加两个必填字段补不回来。
