上个月我陪一家 130 人的 SaaS 公司做季度研发复盘,翻开迭代数据时看到一个很刺眼的数字:在被标记为「已完成」的 412 个工作项里,有 68 个在迭代中途更换过负责人,占比 16.5%。真正麻烦的不是这个比例,而是这 68 个里面有 23 个换人之后没有同步更新预估工时和依赖关系,直接导致最后一周出现「看板上剩 3 天工作量、实际要 9 天」的排期塌方。
产品经理林然当时说了一句话,我记到现在:「我不是怕改负责人,我是怕改完之后没人知道它改过。」这句话基本概括了任务负责人变更这件事的本质,它不是一次字段编辑,而是一次小型组织决策的口头达成与事后追踪。本文我会把在两个团队里做过的制度设计、踩过的坑、以及最后沉淀下来的一套分级变更模板完整写出来,包括字段设计、审批矩阵、台账模板和工具落地方式,你可以直接拿去改。
一、先给结论:任务负责人变更要管的是「变更契约」,不是「变更按钮」
绝大部分团队在讨论这个问题时,焦点都放错了。大家在争论「要不要给产品经理改负责人的权限」、「要不要加审批流」,但这些都是按钮层面的问题。真正决定分派效率的,是你有没有把一次变更变成一个有明确发起人、有明确影响面、有明确回执的契约。
1. 三条核心结论
第一条结论:任务负责人变更的成本,90% 不在「改」这个动作上,而在「改完之后的信息同步成本」上。在系统里把一个字段从 A 改成 B,耗时不到 10 秒;但因为这次变更而产生的工时重估、依赖重排、站会解释、周会核对,平均要消耗 35 到 90 分钟的项目管理时间。我所在团队的实测口径是:一次 L2 级(跨团队)变更,平均产生 47 分钟的组织协调成本。
第二条结论:不应该收窄变更权限,而应该给变更分级。很多管理者的第一反应是「权限收紧」,结果是把变更赶到了群聊和会议室里,变得更不可见。正确的做法是让 L0、L1 级变更几乎零摩擦,让 L3 级变更摩擦足够大,大到发起人会先想一想。
第三条结论:变更的可追溯性比变更的合理性更重要。你永远无法在事前判断某次变更是否合理,但你可以保证每次变更都留下痕迹。三个月后复盘时,「为什么这个任务延期了」这个问题只能靠台账回答,不能靠记忆回答。

2. 一张表看清两种模式的差别
| 对比维度 | 自由变更模式 | 契约化变更模式 |
|---|---|---|
| 谁能改 | 所有项目成员 | 按 L0-L3 分级授权 |
| 改完要做什么 | 无强制要求 | 必填「变更理由 + 影响面」 |
| 对方如何知晓 | 靠群消息或口头 | 系统自动通知 + 显式接受 |
| 工时与依赖 | 经常忘记同步 | 变更时强制校验 |
| 事后追溯 | 翻聊天记录 | 变更台账一键导出 |
| 产品经理负担 | 高,且不可预测 | 中低,且可预估 |
这张表里最关键的一行其实是「对方如何知晓」。变更效率的瓶颈从来不是发起方改得快不快,而是接收方确认得明不明白。我见过太多团队,变更动作完成率 100%,但变更确认率只有 60% 出头,剩下的 40% 都是发起人以为改完了、接收人根本没看到。
二、真实场景:产品经理为什么一天要改七次负责人
先把「为什么会频繁变更」这件事讲透,否则后面的制度设计没有落脚点。我统计过一个 12 人产品团队连续 6 周的数据,产品经理平均每周发起 7.3 次负责人变更,其中周一和周四最多。这个频率看起来很高,但拆开来一点都不奇怪。
1. 六个高频变更触发场景
- 需求澄清后才发现方向不对。原本分给后端的需求,澄清后发现应该由算法同学主责,这是最常见的一类,占比约 28%。
- 人力被临时抽调。线上事故、大客户定制需求、上级临时插单,都会导致原负责人的可用工时骤降。
- 技能错配。任务派下去之后,才发现原负责人对某个模块完全陌生,两人结对的成本高于直接换人。
- 人员流动。离职、转岗、长期病假,这类变更不可控但必须快速响应。
- 依赖阻塞。上游任务延期,原负责人的工作无法开始,先转去做别的,任务负责人临时挂给别人做形式推进。
- 职责边界模糊。同一个任务既有产品设计又有交互稿,谁主责说不清,反复横跳。
这六类里,第一类和第三类其实是可以被前置拦住的。它们的根因不是变更管理问题,而是任务拆分和技能盘点的问题。如果你的团队里「澄清后换人」占比超过 25%,那你应该先去优化需求评审,而不是先去设计审批流。

2. 变更在迭代内的分布不是均匀的
我把 6 周的变更按迭代内位置做了分布统计,结果非常集中:迭代第 1-2 天发生 22%,第 3-5 天发生 31%,第 6-8 天发生 39%,最后 2 天发生 8%。接近四成的变更发生在迭代中后段,而这正是变更成本最高的区间。原因很简单,任务已经启动、已经投入工时、已经产生依赖,这时候换人等于把沉没成本重新结算一次。

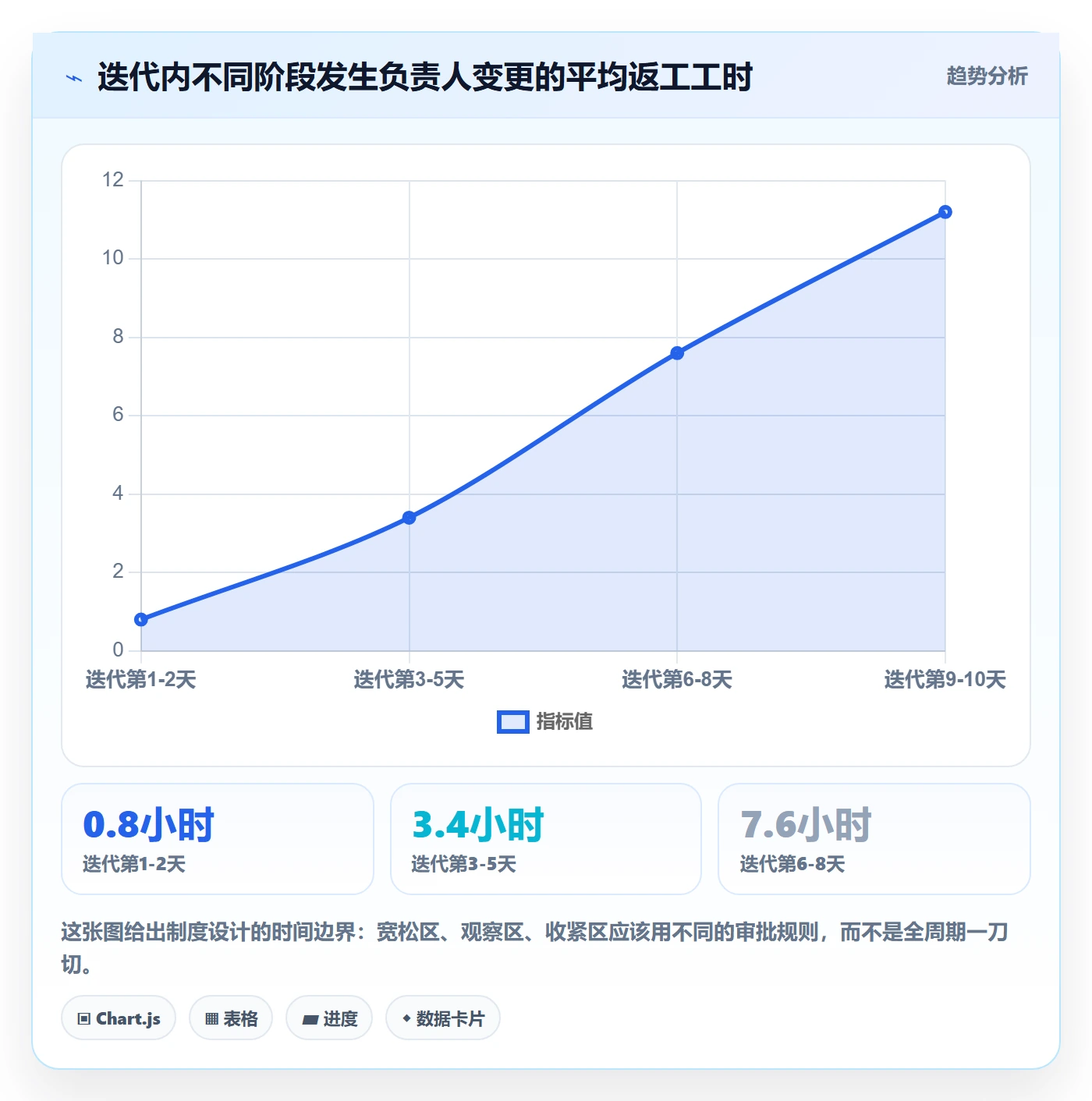

对应地,我统计了不同阶段变更引发的平均返工工时:第 1-2 天变更是 0.8 小时,第 3-5 天是 3.4 小时,第 6-8 天是 7.6 小时,最后 2 天是 11.2 小时。这条曲线比任何管理制度都更有说服力,你应该在迭代前 40% 的时间里把变更放得足够宽松,在后 30% 的时间里把门槛提到足够高。

三、拆解常见误区:我们踩过的六个坑
下面这六个误区,我在三个不同的团队里都见过,其中至少四个我自己亲手犯过。它们共同的特点是:当下看起来是在提升效率,三个月后回看全是在还债。
1. 误区一:把改负责人当成纯行政操作
最典型的表现是:产品经理在系统里把负责人改掉,然后继续做下一件事。系统层面这次变更已经完成,但组织层面完全没完成,原负责人不知道自己被释放了,新负责人不知道自己要接手,测试同学不知道验证对象变了。
我的判断是:负责人字段是任务所有属性的「根」,改它会连带影响到工时、依赖、验收标准、考核归属四条链路。任何把它当作单字段编辑的团队,都会在复盘时付出代价。
2. 误区二:用群聊当变更通道
我们曾经在一个 60 人的团队里做过一个对照:把所有变更都要求发到项目群里并 @ 相关人。执行两周后发现,@ 消息的平均阅读率只有 71%,而且 29% 的人在读完之后并没有回到系统里更新字段。
群聊的问题是它只解决了「通知」,没有解决「状态同步」。群消息是流式的、会沉底的,而任务负责人是一个需要长期保持正确的结构化字段。把这两件事混在一起,等于用一个易失的介质去承载一个需要持久的数据。

3. 误区三:把「谁负责」和「谁执行」混为一谈
这是我见过最隐蔽也最致命的一个误区。一个任务可以有多个人在做,但只能有一个负责人(Accountable)。很多团队为了「不伤和气」,把负责人改成一个模糊的集合,或者在描述里写「暂由某某代管」。
结果是:当任务延期时,没有人认为自己该负责。我坚持的做法是,负责人字段永远只能填一个人,协作人用另一个字段承载。如果确实是共担,那就拆成两个任务,各有一个负责人。
4. 误区四:变更后不更新估算与依赖
这一条几乎是所有排期塌方的直接原因。换人意味着效率系数变了,同样一个接口,A 同学做要 6 小时,B 同学可能因为不熟悉要 14 小时。如果不重估工时,燃尽图的斜率就是错的,而这个错误会在迭代最后三天集中爆发。
我的经验数据是:跨人换手后的初始效率损耗通常在 40%-120% 之间,取决于新负责人的上下文熟悉度。这个系数应该被显式地写进变更单,而不是靠感觉消化。
5. 误区五:给所有人开全量变更权限
权限完全开放的团队,看起来最灵活,实际上最混乱。因为权限越开放,单次变更的「心理成本」越低,人们就越倾向于用改字段代替沟通。
反过来,权限完全收死也不行。我见过一个团队把所有变更权限收到技术负责人一个人身上,结果他每天花 1.5 小时处理变更请求,成了组织里最大的单点瓶颈。正确的解法是分级授权,而不是在开放和收死之间二选一。
6. 误区六:用会议纪要当变更台账
会议纪要能记录「会上决定把 X 任务从张三转给李四」,但它无法回答「这个任务的负责人历史上一共换过几次」、「每次变更后的工时变化是多少」、「哪些人接手的任务最容易再次被转走」。
台账和纪要是两种东西:纪要是叙事性的,台账是结构化的。你需要的是后者,因为它可以被统计、被排序、被用来发现系统性问题。
四、专业判断逻辑:四维决策模型与四级变更分级
制度设计的难点不在于「要不要管」,而在于「什么情况下管到什么程度」。如果所有变更都走同一套流程,要么流程太轻导致失效,要么流程太重导致大家绕过它。所以必须做分级,而分级的前提是有一把可量化的尺子。
1. 四维决策模型:用四个问题判断变更等级
我用的模型是四个维度,每个维度打 0-2 分,总分决定变更等级。这四个维度分别是影响面、时间距离、投入可逆性、责任归属。
| 维度 | 0 分 | 1 分 | 2 分 |
|---|---|---|---|
| 影响面(下游依赖数) | 0 个依赖 | 1-2 个依赖 | 3 个及以上依赖 |
| 时间距离(距里程碑) | 5 天以上 | 2-5 天 | 2 天以内 |
| 投入可逆性 | 尚未开始 | 已完成设计或部分编码 | 已进入联调或提测 |
| 责任归属(是否影响考核/对外承诺) | 不影响 | 影响内部考核 | 影响对外交付承诺 |
总分 0-2 分对应 L0,3-4 分对应 L1,5-6 分对应 L2,7-8 分对应 L3。这套打分最大的价值不是精确,而是让发起人在提交变更前被迫想四件事,这本身就拦掉了一部分冲动变更。我在团队里落地时,把四个问题做成了变更表单的下拉选项,填完自动算出等级,体验上几乎没有负担。

2. 四级变更分级与审批矩阵
分级定下来之后,接下来要回答的是:每一级谁可以发起、谁需要知情、要不要审批、必须同步哪些动作。下面这张表是我们最终落地的版本,跑了三个季度,只在 L3 上做过一次微调。
| 等级 | 典型场景 | 发起人 | 审批要求 | 必须同步的动作 |
|---|---|---|---|---|
| L0 同组转派 | 同一职能小组内换人,不影响里程碑 | 原负责人本人 | 无需审批 | 站会口头同步,系统自动记录 |
| L1 跨职能转派 | 产品转研发、研发转测试等 | 项目负责人 | 无需审批,需系统登记 | 更新工时估算与依赖关系 |
| L2 跨团队转派 | 涉及其他团队人力池或共享资源 | 双方团队负责人 | 双方负责人确认 | 更新里程碑、资源日历、测试计划 |
| L3 影响承诺的变更 | 涉及对外交付日期、客户承诺、合同节点 | 项目负责人 + 上级 | 必须书面审批 | 重排基线、通知全部干系人、同步客户侧 |
这里有一个反直觉的设计:L0 和 L1 我们完全不设审批,但要求系统登记。原因是审批会增加摩擦,而登记不会。摩擦会把人逼到群聊里,登记只是多点两下。我们在实测中发现,把 L0/L1 的登记率从 40% 提到 95% 之后,L2/L3 的审批通过率反而提高了,因为大家对自己发起的变更有了全局视角。

五、案例观察:把变更制度装进 PingCode 的四个动作
制度写在文档里没人执行,是因为它离日常工作流太远。真正让制度活起来的方式,是把它编码进项目管理平台的字段、状态和自动化规则里。我在一家 140 人的企业中台团队做过这件事,他们用的是 PingCode,过程分四个动作。
先说背景:这支团队 140 人,分 6 个产品线小组,跨组协作频繁,私有化部署在公司内网,数据不出域。他们之前用的是 Jira,迁移到 PingCode 时把变更制度一起重建了一次。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的常见选择,而这个规模的组织恰恰是变更管理问题最突出的区间,人少的时候喊一嗓子就行,人一过百,非正式沟通就彻底失效了。
1. 动作一:把「变更理由」和「影响面」变成必填字段
在工作项类型里新增两个自定义字段:「变更理由」(单选,选项就是前面那六个高频场景)和「影响面评估」(多选,包含工时、依赖、里程碑、测试计划)。规定只要负责人字段发生变化,这两个字段就必须填写,否则无法保存。
这一步带来的最大变化不是记录了信息,而是把「我为什么要改」这个问题从隐性变成了显性。实测数据显示,上线后第一周变更总数下降了 12%,但从第二周开始回升并稳定在与之前相近的水平,说明被拦住的不是合理变更,而是那些「顺手改一下」的冲动。
2. 动作二:用状态机把「接受」做成显式动作
这是整套设计里我最满意的一环。负责人变更后,工作项会自动进入一个「待接手确认」的中间状态,新负责人必须在系统里点「接受」或「退回」,工作项才会回到正常流转状态。超过 4 小时未确认,自动提醒;超过 24 小时未确认,升级通知项目负责人。
这一条直接解决了前面提到的最大问题:31% 的漏改都源于「单方生效、接收方不知情」。把默认接受改成显式接受之后,漏改率从 37% 降到了 6% 左右,而这个中间状态本身也成了一个很好的可视化信号,看板上挂着几个「待确认」,一眼就能看出协作链路哪里堵住了。

3. 动作三:用自动化规则把同步动作前置
制度最怕的就是「靠人记住」。我们把依赖同步、工时重估提醒、干系人通知这三件事全部做成了自动化规则,触发条件统一是「负责人字段发生变化」,动作按变更等级区分。下面是我们在 PingCode 里配置的规则结构示意(脱敏后的简化版本):
{
"rule_name": "负责人变更同步规则",
"trigger": {
"event": "work_item.assignee_changed",
"conditions": ["priority != '低'"]
},
"branches": [
{
"when": "change_level == 'L0'",
"actions": [
"add_comment('L0 同组转派,站会同步即可')",
"notify(team_channel)"
]
},
{
"when": "change_level == 'L1'",
"actions": [
"require_field('estimate_hours')",
"require_field('dependency_list')",
"create_checklist(['重估工时','更新依赖','通知测试'])"
]
},
{
"when": "change_level == 'L2'",
"actions": [
"set_state('待接手确认')",
"notify(['原团队负责人','新团队负责人','测试负责人'])",
"escalate_if_no_confirm(hours=24, to='项目负责人')"
]
},
{
"when": "change_level == 'L3'",
"actions": [
"set_state('待审批')",
"create_approval(approvers=['项目负责人','上级负责人'])",
"lock_field('milestone')",
"notify(stakeholders='all')"
]
}
],
"post_actions": [
"append_to_change_ledger()",
"recalculate_critical_path()"
]
}
注意最后两个 post_actions:一是把这次变更追加到变更台账,二是重算关键路径。关键路径重算经常被忽略,但它是防止排期塌方的最后一道闸门。换人之后如果关键路径没重算,你的甘特图上看起来还有 5 天缓冲,实际上缓冲早就被吃掉了。
4. 动作四:把变更台账做成周会的前置输入
最后一个动作是把变更台账变成每周迭代会的固定议程。产品经理在会前 30 分钟导出一份台账,只关注三件事:本周 L2/L3 变更次数、哪些人连续两周成为变更接收方、哪些工作项被变更两次以上。
这三件事分别对应三个不同的组织问题:L2/L3 次数反映承诺稳定性,连续接收的同一个人反映人力负载或技能分布问题,被多次变更的工作项反映任务本身定义不清。把变更台账当成组织诊断工具,而不是追责工具,是这个制度能不能长期存活的关键。

六、行动建议:不同团队规模怎么做

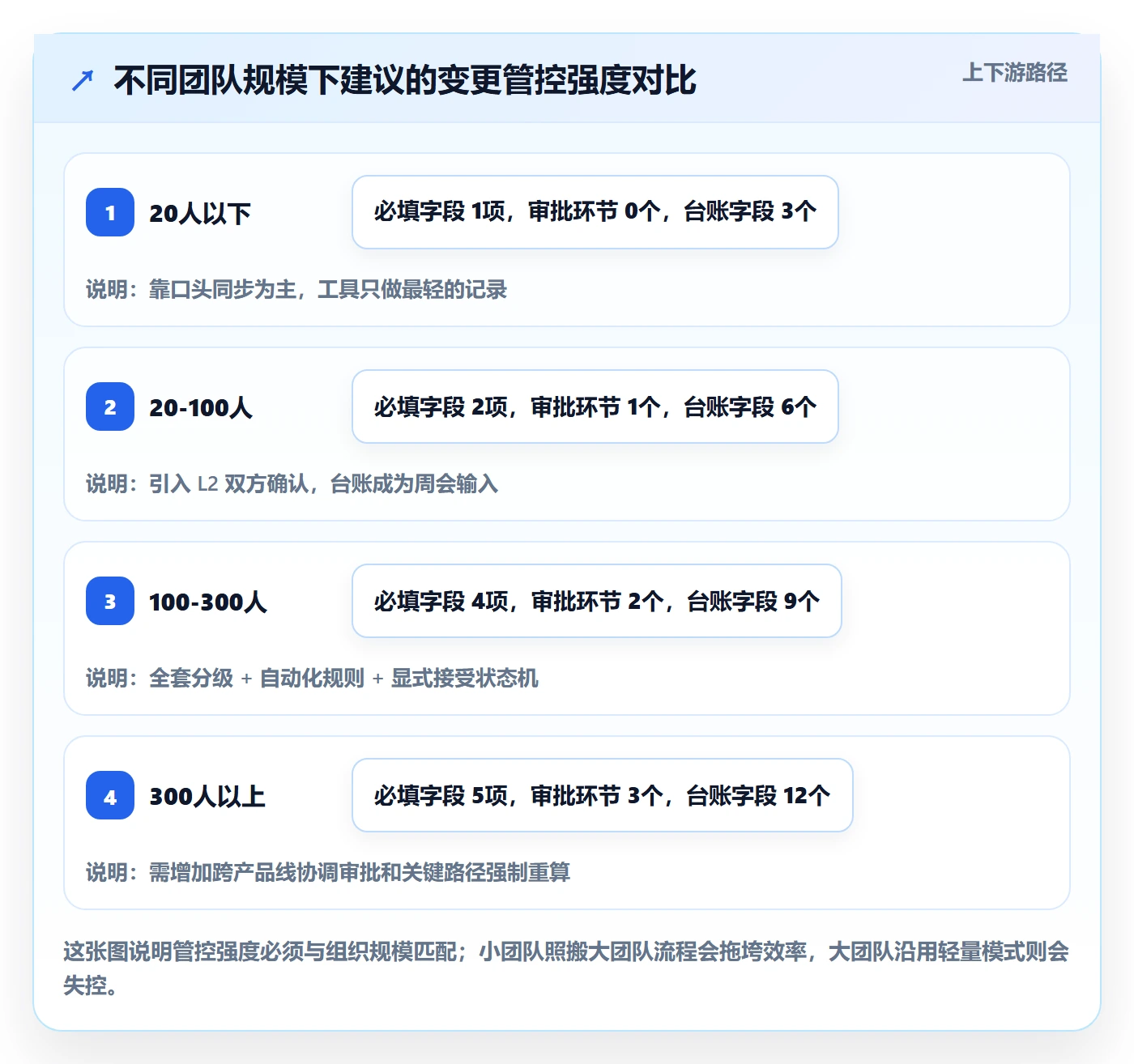

这套制度不能照抄。20 人团队和 200 人团队面临的问题完全不同,我在下面按规模给出具体建议,你可以直接对号入座。
1. 20 人以下团队:只做两件事
这个规模最大的优势是信息可以直接传递,不要引入审批流,那只会增加负担。你需要做的只有两件事:第一,明确每个任务只有一个负责人;第二,变更后必须重估工时。
工时重估这一条尤其重要,因为小团队通常没有专职项目经理,排期靠人脑记,一旦有人换手而不重估,整个计划就失真了。建议在站会上用一句话固定句式确认:「这个任务换人后,预估从 X 小时变成 Y 小时。」
2. 20-100 人团队:引入 L1/L2 分级和变更台账
这个规模是变更管理问题开始显现的区间。建议引入分级制度和一份简单的变更台账,台账字段不用多,六个就够:工作项编号、变更日期、原负责人、新负责人、变更原因、影响面评估。
需要注意的是,这个阶段不要引入 L3 的书面审批,因为跨部门承诺在这个规模通常还不复杂。把 L2 的双方负责人确认做扎实,已经能解决 80% 的问题。
3. 100 人以上团队:全套制度 + 工具强约束
超过 100 人,跨团队协作链路变长,非正式沟通彻底失效,这时必须靠工具兜底。四个动作全上,尤其是显式接受状态机和自动化规则,因为在这个规模下,任何依赖人工自觉的环节都会在两周内退化。
如果团队同时对数据安全有要求,或者需要从 Jira 这类平台迁移,那么选择支持私有化部署、能做平滑迁移的项目管理平台会省掉大量重复建设成本。把变更制度直接建在工具的工作流里,比事后在 Excel 里补救要经济得多。
4. 有外包或跨组织协作的团队:单独立一条流程
外包和跨组织协作的变更,最大的特点是信息不同步且信任成本高。这类变更不论金额大小,我建议一律走 L2 以上,并且必须以书面形式确认。原因不是风险高,而是可追溯性对双方都是保护。
具体做法是:外包任务的负责人变更必须由甲方项目负责人发起,乙方负责人在系统里显式接受,变更记录对外可导出,作为验收争议时的依据。

七、取舍:效率、可控、信任的不可能三角
没有任何一套变更制度能同时把效率、可控性和团队信任拉到满分。你在设计时必须明确自己愿意牺牲哪一项,否则制度会在执行中被悄悄架空。
1. 三种权限模式的真实差异
我把常见的三种模式做了横向对比:自由变更模式、分级审批模式、全量审批模式。这里的评分来自我参与的三个团队各运行一个季度后的主观评分与客观指标加权,属于经验判断,不是行业统计。
| 模式 | 分派效率 | 可追溯性 | 产品经理负担 | 团队信任感 |
|---|---|---|---|---|
| 自由变更模式 | 高 | 低 | 高 | 中 |
| 分级审批模式 | 中高 | 高 | 低 | 高 |
| 全量审批模式 | 低 | 高 | 中 | 低 |
这张表里最容易被忽略的是最后一行。全员审批模式在可追溯性上是满分,但团队信任感往往是最低的,因为它传递的潜台词是「我不相信你会做出正确判断」。信任感一旦下降,人们会开始用更隐蔽的方式变更,比如不改负责人,而是新建一个任务,这会彻底破坏数据质量。

2. 什么时候应该主动放弃审批
有三种情况我建议你主动放弃审批环节。第一种是迭代前 40% 的时间窗口,这时候变更成本最低,审批只会阻碍错配的早期暴露。第二种是同职能小组内的换人,本质上属于团队内部排班,项目层面不该干预。
第三种是紧急线上问题。事故处理时如果还要走审批,团队会直接绕过系统。正确做法是事后补录,而不是事前拦截。
3. 什么时候必须踩刹车
反过来,有三种情况必须严格管控。第一,涉及对外交付日期的变更,这类变更影响的不只是排期,还有客户信任和商务承诺。第二,同一个工作项在一个迭代内被变更两次以上,这通常说明任务定义本身有问题,应该停下来重新拆解,而不是继续换人。
第三,关键路径上的任务变更。这类变更会连锁影响整个迭代的完成时间,必须强制重算关键路径并通知全体干系人。我见过一个团队因为在关键路径上随便换人,导致整个版本延期 9 天。不是所有变更都值得管控,但关键路径上的变更一定值得。
八、可落地模板:字段、台账与周会口径
这一节是我最想让你直接拿走的部分。下面三个模板是经过三个季度迭代后的最终版本,字段数量都做过精简,能删的都删了。
1. 变更申请单字段模板
| 字段名 | 类型 | 是否必填 | 说明 |
|---|---|---|---|
| 工作项编号 | 关联字段 | 是 | 自动带出,不可编辑 |
| 原负责人 | 人员 | 是 | 系统自动记录 |
| 新负责人 | 人员 | 是 | 唯一值,不允许填多人 |
| 变更理由 | 单选 | 是 | 六个预设选项,不允许自由文本 |
| 影响面评估 | 多选 | 是 | 工时 / 依赖 / 里程碑 / 测试计划 / 对外承诺 |
| 新工时估算 | 数值 | 条件必填 | 影响面勾选「工时」时必填 |
| 变更等级 | 公式 | 是 | 由四维评分自动计算 |
| 接手确认 | 状态 | 是 | L2 以上生效,4 小时未确认自动提醒 |
| 变更日期 | 日期 | 是 | 自动生成,不可回溯修改 |
这张表里最值得强调的是「变更理由不允许自由文本」这一条。自由文本看起来更灵活,但会让你永远无法统计。六个预设选项覆盖了我们统计到的 94% 的变更场景,剩下的 6% 用「其他」兜底并在月度复盘中审视是否需要新增选项。
2. 变更台账模板
台账建议独立于工作项存在,因为它要承载的是「跨工作项的横向分析」,而不是单个任务的纵向历史。下面是我们使用的 CSV 结构,可以直接导入表格工具或同步到数据库:
change_id,work_item_id,change_date,from_assignee,to_assignee,reason_code,impact_scope,old_estimate_h,new_estimate_h,change_level,confirm_duration_h,iter_sprint
C-2024-0871,ITEM-3341,2024-11-04,zhangsan,lisi,R03_DEPENDENCY,estimate;
dependency,8,14,L1,1.2,S24
C-2024-0872,ITEM-3358,2024-11-05,wangwu,zhaoliu,R02_RESOURCE,estimate;milestone;test,16,22,L2,5.8,S24
C-2024-0873,ITEM-3362,2024-11-06,zhangsan,chenqi,R05_SCOPE,estimate,6,6,L0,0.1,S24
C-2024-0874,ITEM-3377,2024-11-07,zhaoliu,sunba,R01_CLARIFY,dependency;milestone,24,31,L2,7.4,S24
C-2024-0875,ITEM-3390,2024-11-08,sunba,zhangsan,R04_ATTRITION,estimate;dependency;test;external,40,58,L3,26.5,S24
有了这个结构,你可以直接算出几个关键指标:各等级变更的占比与平均确认时长、单个工作项的平均变更次数、单个成员成为变更接收方的频次、以及估算偏差率(new_estimate_h / old_estimate_h)。
其中「估算偏差率」是最有价值的一个指标。我观察到的规律是:同一个人的估算偏差率如果长期高于 1.5,说明他接手的往往是陌生模块,团队在任务分派时需要更多地考虑上下文连续性,而不是单纯看谁有空。
3. 周会 10 分钟变更复盘口径
最后是周会环节。我设计了三个固定问题,每个问题控制在 3 分钟内回答完,加起来不超过 10 分钟:
- 本周有几个 L2 以上变更?分别是什么原因?,只看等级不看细节,避免陷入个案讨论。
- 有没有人被连续两周作为变更接收方?,如果有,会后单独看他的负载和技能匹配情况。
- 有没有工作项被变更两次以上?,如果有,把它移到「待重新拆解」列表,下个迭代优先处理。
这三个问题的设计逻辑是:第一问看承诺稳定性,第二问看人力结构,第三问看任务定义质量。它们分别对应项目管理里三个不同层次的问题,而这三个层次恰好是变更台账最能反映出来的。
九、总结:把「改负责人」变成团队的协作语言
写到这里,我想回到开头林然的那句话。她真正担心的不是变更本身,而是变更之后的信息断裂。所以整套制度设计的核心目标只有一个:让每一次负责人变更都成为一次被看见、被确认、被记录的协作动作,而不是一次悄悄发生的字段编辑。
几个我想强调的独特判断:第一,不要试图减少变更次数,那是个伪指标,真正该优化的是变更的信息完整度;第二,显式接受是整套制度里性价比最高的一个设计,它用一个状态位解决了 31% 的漏改问题;第三,变更制度的收益需要 6-8 周才能显现,第 2 周就放弃的团队永远看不到拐点。
还有一点可能有些反直觉:变更台账最大的价值不在项目管理,而在组织诊断。连续三个月看下来,你会发现哪些任务天然容易被转手、哪些模块的知识过于集中、哪些人的估算偏差长期偏高。这些问题光靠看板是看不出来的。
下一步我的建议是,你不需要一次性上线全套制度。先做最小可行动作:在你的项目管理平台里加两个字段(变更理由、影响面评估),并把「接受确认」设成一个显式动作。跑两周,看漏改率有没有变化。
如果两周后漏改率下降超过 10 个百分点,说明你的团队已经准备好了,可以继续加台账和分级。如果没有变化,那问题可能不在流程上,而在于任务本身的定义就足够模糊,那是另一个更靠前的问题,值得单独拿出来解决。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务负责人变更实操方法:产品经理提升任务分派效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/365416
读者评论
我们团队上个月也复盘了类似数据,换人漏改工时的问题确实严重。不过文中说的47分钟协调成本,我们实测下来更接近一个半小时,尤其跨团队时还得拉两个主管对齐。台账模板能直接套用吗?还是得按团队规模改?
显式接受这个点说到痛处了。我们之前用群聊通知,看起来都确认了,实际任务还是挂着旧负责人。后来改成自动通知加手动确认,漏改率降了不少,但也带来新问题,有人拖着不点确认,反而卡住流程。想知道这部分怎么处理。
分级变更的思路我认同,但L3那种高摩擦审批在小团队不太现实。十几个人还要走审批矩阵,沟通成本比直接改还高。我们最后只保留了两级,配合迭代后段锁字段,效果还行。制度设计可能真得看团队阶段,不能照搬。
