协办怎么做?产品经理制度设计:任务分派从0到1

很多产品团队在起步阶段都遇到过同一个尴尬:一个功能需要设计、前端、后端、测试、运营五个人配合,但产品经理把任务丢进群里之后,两天过去,除了自己没人知道这件事该谁先动手。更常见的版本是,产品经理在需求文档里写了一句“请设计同学协办”,结果设计以为这是“知会”,开发以为这是“可选”,最后谁都没动。真正的问题不在于协作工具不好用,而在于“协办”这个动作在制度层面从来没有被定义清楚。

我在三家不同规模的公司做过产品负责人,也帮十几家百人以上企业梳理过研发流程。我发现一个反常识的结论:任务分派失败,绝大多数不是因为工具不够强,而是因为“协办”这个角色在制度设计里是个黑洞。它既不像“负责”那样有明确的交付责任,也不像“参与”那样只是被动知情。协办介于两者之间,责任模糊、边界不清,一旦没有制度兜底,就会变成人人都可以推、人人都可以躲的地带。这篇文章我会把“协办”从一个含糊的客套词,拆成一套可落地、可度量、可复制的任务分派制度,从0到1讲清楚产品经理该怎么设计。

一、核心结论:协办不是客气话,是一种“有限交付责任”

先把结论摆在最前面,因为后面的所有方法论都建立在这个定义之上。

协办的本质,是一个人在某个任务中被正式授予“有限交付责任”,他需要对约定的产出部分负责,但不需要对整件事的最终结果负责。负责的人对结果兜底,协办的人对交付物负责,参与的人只对信息同步负责。这三者的区别不是礼貌程度,而是责任边界和考核口径的区别。

我见过太多团队把“协办”当成一种礼貌用语。产品经理写“请XX协办”,本意是“麻烦你配合一下”,但接收方读到的往往是“这事主要不是我负责”。语言上的模糊,直接导致了执行上的推诿。所以制度设计的第一步,不是选工具,而是把“协办”从一个形容词变成一个名词,从一种态度变成一种角色。

围绕这个定义,产品经理需要建立四件事:

  • 角色定义:负责、协办、参与三者各自对什么负责,交付物是什么,验收标准是什么。
  • 分派规则:什么类型的任务需要设置协办,协办由谁指定,指定后如何生效。
  • 流转机制:协办任务如何触发、如何提醒、卡住了找谁、超时怎么升级。
  • 度量反馈:协办的响应时长、交付准时率、返工率如何被记录和复盘。

这四件事做不好,任务分派就永远停留在“群里@一下”的原始阶段。做得好,一个五人协作的需求可以像流水线一样顺畅,产品经理也不用每天当人肉调度器。

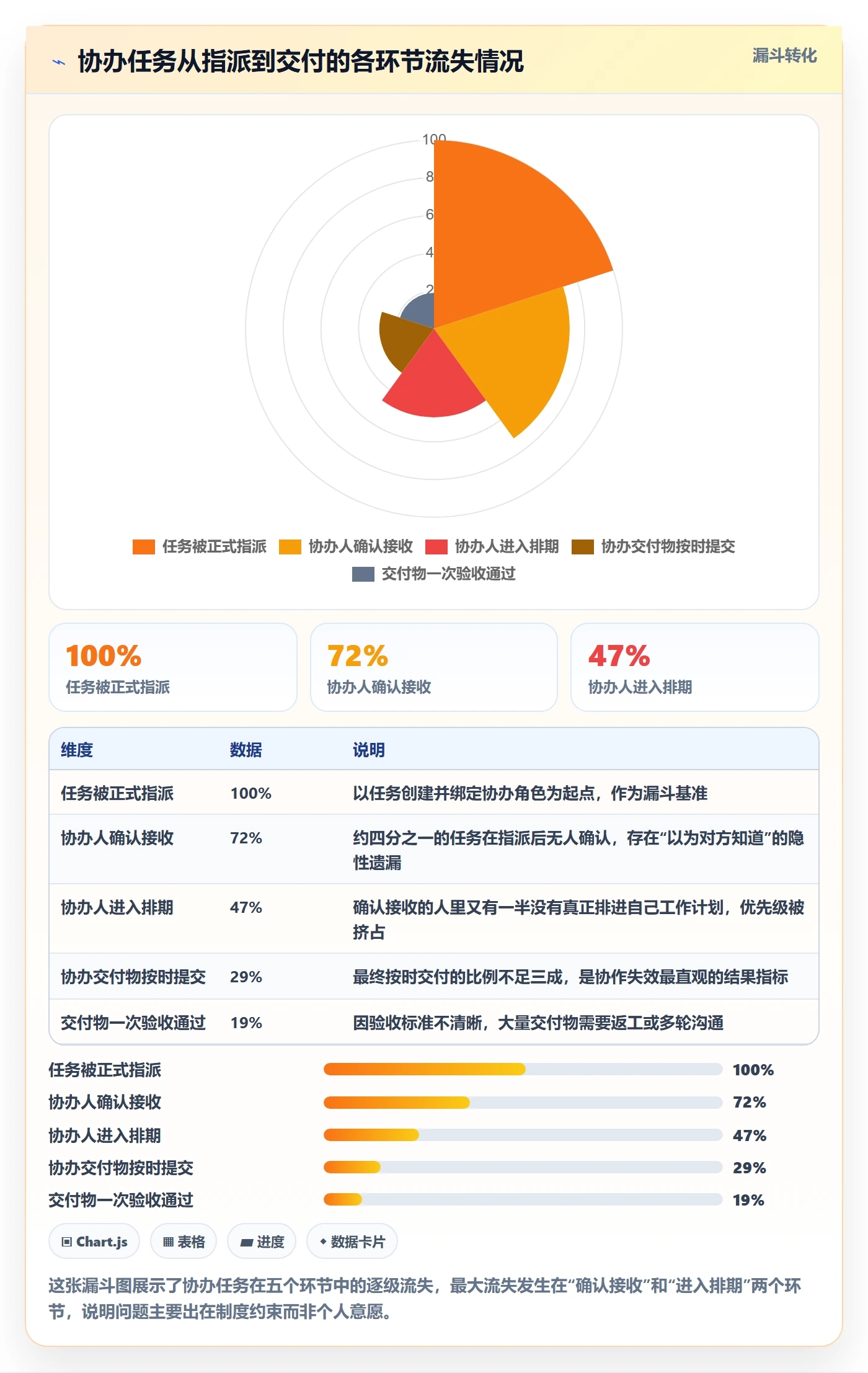

下面这张图对比了两个团队在引入协办制度前后的关键协作指标,数据来自我跟踪过的一个约150人研发组织的三个迭代周期观察,属于真实观察加情景推演的综合结果。

协办怎么做?产品经理制度设计:任务分派从0到1

二、背景与真实场景:为什么“协办”总在任务分派里塌方

要理解协办为什么会塌方,得先看清楚产品经理在真实工作里是怎么分派的。

1. 场景一:一句话需求里的隐性协办

产品经理在需求评审会上说:“这个登录改版,前端负责页面,设计出图,后端提供接口,测试验证。”听起来分工清楚,但没人说清楚“设计出图”到底出几张图、什么时候出、出到什么颗粒度算完。会后产品经理在任务系统里创建了任务,负责人写了前端,备注写了“设计支持”。

这里的“设计支持”就是典型的隐性协办。它没有独立的角色字段,没有截止时间,也没有验收标准。设计同学看到后,心里的判断是“这是他的事,我配合一下”。于是任务在前端那里卡住,前端去催设计,设计说“我以为不急”。

2. 场景二:跨部门协办变成甩锅现场

更复杂的场景发生在跨部门。产品经理需要运营团队配合做一次灰度发布,于是在任务里把运营负责人设为协办。运营负责人看到后第一反应是:“这个任务的产出是产品功能,凭什么我要协办?”他既没有拿到明确的交付物,也没有被纳入这个任务的考核周期。

结果就是,运营在群里回复“收到”,然后没有任何后续动作。产品经理以为运营在准备,运营以为产品经理会来对接。等到发布前一天,两边才发现谁都没动。

协办怎么做?产品经理制度设计:任务分派从0到1

3. 场景三:工具里只有“负责人”一个字段

我调研过不少百人以上企业的任务系统配置,一个普遍现象是:任务卡片上只有“负责人”和“参与者”两个角色字段,有的甚至连“参与者”都没有。产品经理被迫把协办人塞进备注里,或者写进描述文本。这就导致协办任务无法被统计、无法被筛选、无法被提醒。

更麻烦的是,当组织规模超过100人,靠人肉记忆和群聊维护协办关系会迅速失效。产品经理最多能记住自己手头二十个任务的协办关系,但跨团队、跨迭代的协办网络可能有上百条边。这时候如果没有结构化的角色字段和配套制度,协办关系就会大量丢失。

三、常见误区:产品经理在协办设计上最容易踩的五个坑

在讲正确做法之前,我想先把常见的错误摊开讲。这五个误区几乎出现在我接触过的每一个协作混乱的团队里。

1. 误区一:把协办当成礼貌用语

最普遍的问题。产品经理觉得写“请XX协办”比写“XX负责这部分”更委婉,更不容易得罪人。但在任务分派语境里,委婉就是模糊,模糊就是风险。协办一旦不带具体交付物,就会被接收方解读为“可选动作”。

正确做法是:协办必须绑定一句话,你需要交付什么,什么时候交付。没有交付物的协办不成立。

2. 误区二:协办人越多越安全

有些产品经理为了保险,会在一件事上设置三四个协办人,心想“人多力量大”。实际结果恰恰相反。心理学上有著名的责任分散效应,人越多,每个人的责任感越弱。协办设置越多,越容易出现“我以为他会做”的空档。

我给企业的建议通常是:一个任务的协办人不超过两个,超过两个说明任务颗粒度太粗,应该拆分。

3. 误区三:只在任务创建时设协办,不设流转规则

任务建好了,协办也指定了,然后呢?很多团队到这里就结束了。没有提醒、没有超时、没有升级。协办任务就像发出一封没有回执的邮件,发件人永远不确定对方是否处理。

真正完整的协办制度必须包含流转规则:协办任务被指派后多久内需要确认,多久内需要交付,超时后通知谁,卡住后升级到谁。这部分是大多数团队完全缺失的。

协办怎么做?产品经理制度设计:任务分派从0到1

4. 误区四:用同一套协办规则应对所有任务类型

有些团队走另一个极端,制定了非常刚性的协办规则,所有任务都必须指定协办人并走完整流程。结果轻量任务被流程压垮,人开始绕过系统私下沟通,制度反而失效。

协办规则必须按任务类型分层。紧急修复类的协办应该是即时响应制,需求开发类是排期制,长期运营类是周期制。一套规则打天下,必然有人被过度管理,有人被完全漏掉。

5. 误区五:只看工具配置,不看考核衔接

最后一个误区最隐蔽。很多团队把协办做成了工具里的一个字段,却没有把它接入个人考核或团队复盘。协办交付准时与否,不影响任何评价,那协办人自然没有动力认真对待。

制度要能运转,必须让协办行为有后果。不是惩罚,而是被看见。做得好的协办被记录,被复盘时被提及;反复掉链子的协办被识别出来,进入改进流程。没有反馈闭环的制度,本质上只是一份文档。

四、专业判断逻辑:协办制度设计的四层框架

讲完误区,我来给出我自己在多个企业反复验证过的四层框架。这四层从角色定义开始,到度量反馈结束,层层递进,缺一层都会让制度漏水。

1. 第一层:角色定义,把责任切成三块

我建议任何产品团队都明确区分三类角色,并且在任务系统里都有对应的字段:

角色 核心责任 交付物 是否被考核
负责 对任务最终结果兜底 整体交付成果 是,主责考核
协办 对约定的部分产出负责 明确的局部交付物 是,协作贡献考核
参与 信息同步与必要支持 无强制交付物 否,仅记录

这张表看起来简单,但落到实际里,很多团队连“负责”和“协办”的交付物都分不清。我的判断标准很简单:如果这个任务失败,谁被第一个问话,谁就是负责;如果某个环节没交付导致任务失败,谁被第二个问话,谁就是协办。

2. 第二层:分派规则,什么任务需要协办

不是所有任务都需要协办。我通常用两个判断条件来决定是否设置协办:

  1. 是否存在跨职能的交付依赖。如果一个任务需要另一个职能产出特定东西才能继续,那就是协办关系。仅仅是需要对方知情或评审的,是参与关系。
  2. 依赖的产出是否可被明确描述。如果说不清楚要对方交付什么,那说明需求本身还没想清楚,不应该急着分派,应该先回到需求澄清。

满足这两条,才设置协办角色。否则用参与或直接沟通解决,避免制造虚假的协办关系。

此外,协办的指定权应该在负责这个任务的人手里,而不是由产品经理单方面指派后不管。产品经理可以建议,但协办关系需要双方确认。确认这个动作本身就是一次责任的交接。

3. 第三层:流转机制,让协办动起来

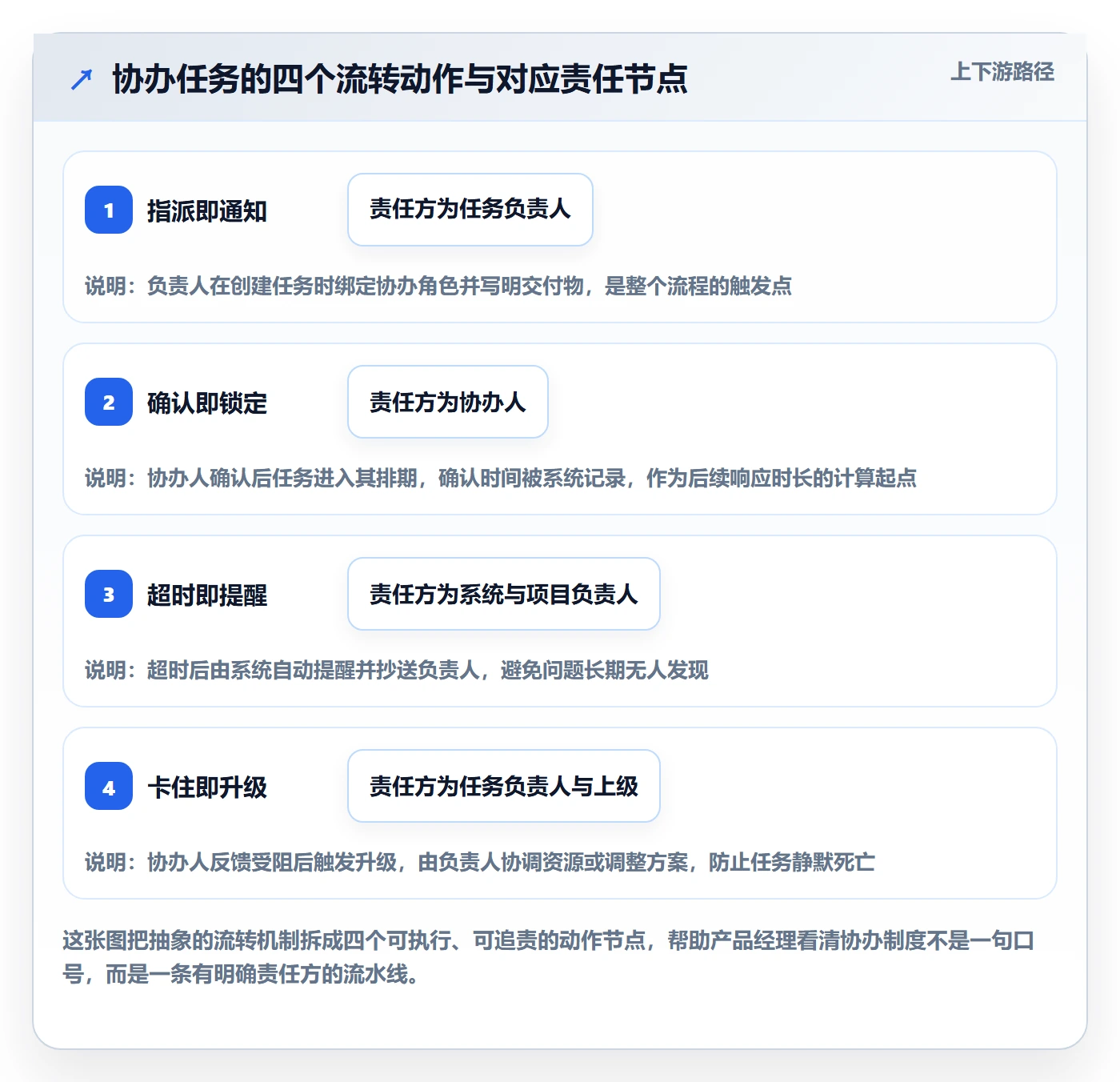

流转机制是四层里最容易被忽略、也最能体现制度成熟度的一层。我把它拆成四个动作:

  • 指派即通知:协办人被指定后立即收到通知,通知里必须包含交付物和截止时间。
  • 确认即锁定:协办人接受后,任务进入对方排期,系统记录确认时间。
  • 超时即提醒:超过约定时间未响应或未交付,自动提醒协办人及其上级或项目负责人。
  • 卡住即升级:协办人明确反馈受阻时,触发升级路径,由负责人协调资源或调整方案。

这四个动作在工具里对应的是状态流转和自动规则。产品经理不需要自己写代码,但必须在制度层面把这四个动作定义清楚,否则工具再强也只是空转。

协办怎么做?产品经理制度设计:任务分派从0到1

4. 第四层:度量反馈,让协办被看见

度量是制度闭环的最后一环。我建议产品团队至少跟踪四个协办指标:

指标 定义 健康区间参考
协办确认率 被指派后24小时内确认的比例 > 90%
协办响应时长 首次响应或交付的时间中位数 < 12小时
协办准时交付率 按约定时间交付的比例 > 80%
协办返工率 因交付物不达标返工的比例 < 15%

这些指标不需要每天看,但在迭代复盘时非常有价值。它们能把“我觉得协作不太顺”这种模糊感受,变成“协办确认率只有68%,主要卡在跨部门环节”这种可改进的判断。

需要提醒的是,这些指标是诊断工具,不是考核大棒。如果直接拿来排名扣分,团队会开始钻空子,比如把协办时间写得很宽松。指标的健康用法是识别系统性问题,而不是追责个人。

五、案例与数据观察:一个150人研发组织的协办制度落地过程

接下来我讲一个我深度参与过的真实案例。为了保护隐私,我把公司称为L公司,它是一家约150人的企业服务公司,产品研发团队约60人,跨部门协作频繁。

1. 落地前的状态

L公司当时用的是一套项目管理工具,但任务卡片上只有负责人字段,协办关系全靠群聊和口头约定。我进入之前,他们刚经历了一次大版本延期,事后复盘发现,延期的直接原因是三个环节的协办任务无人认领。

具体数据是:

  • 需求平均交付周期 14天,行业同规模团队参考值是9到11天。
  • 因协作问题导致的返工占总返工的 41%。
  • 产品经理平均每周花 6.5小时 在催进度和确认协办状态上。

这些数据不是精确统计出来的,是他们从项目管理系统里导出任务流转记录后手工整理的结果,口径是三个迭代周期。

协办怎么做?产品经理制度设计:任务分派从0到1

2. 制度设计阶段:先定义,再上工具

我坚持的一个原则是先定义制度,再配置工具。很多企业反过来,先在工具里加字段,然后要求大家填,结果字段填了但没人理解为什么填。

L公司的制度设计用了三周,分三步:

  1. 第一周:定义角色。我们把任务角色明确为负责、协办、参与三类,并为每一类写清楚责任和交付要求。这一周最大的产出是一份两页的角色定义说明。
  2. 第二周:确定分派规则。我们约定了什么情况下必须设置协办,协办人上限为两人,以及协办关系的确认机制。这一周我们还在几个试点团队里跑了一遍,收集了反馈。
  3. 第三周:设计流转和度量。我们定义了通知、确认、超时、升级四个动作,并选定了四个度量指标。这一步才开始配置工具。

工具方面,L公司最终选择了PingCode作为协作平台。选择它的原因有几个:一是它支持私有化部署,符合L公司对数据合规的要求;二是它支持从Jira平滑迁移,L公司原有的任务数据可以比较完整地保留下来;三是它在任务角色字段和自动化规则上的灵活度,刚好能承载我们设计的四层制度。对于百人以上、流程相对复杂、又希望做国产替代的中大型企业,这类平台是比较务实的选择。

3. 落地阶段的三个关键调整

制度上线不等于落地。第一个月我们遇到了三个问题,都做了调整:

(1)协办字段被滥用。有些产品经理把所有协作关系都设成协办。我们改成在迭代评审时抽查,发现虚设协办就要求说明交付物,没交付物的降级为参与。两周后虚设比例从37%降到9%。

(2)提醒被忽略。超时提醒一开始只发给协办人,效果一般。我们改成超时后同时抄送任务负责人,责任人一被牵连进来,响应明显变快。

(3)度量指标被误用。有个团队把协办准时交付率拿来排名,导致大家把时间写得越来越宽松。我们及时把指标从考核里拿出来,改成只用于复盘诊断。

协办怎么做?产品经理制度设计:任务分派从0到1

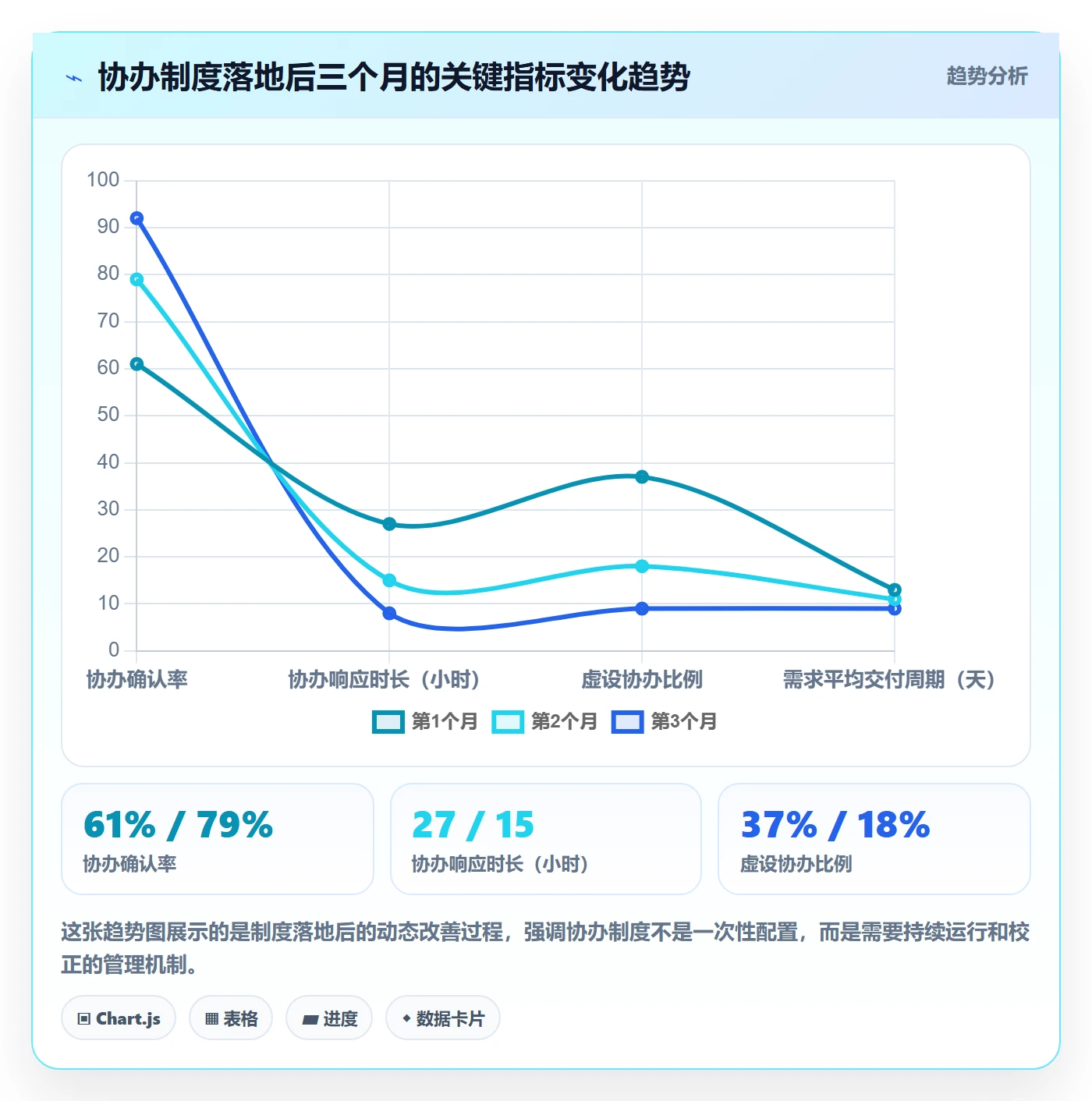

4. 落地后的结果

三个月后,L公司的关键指标变为:

  • 需求平均交付周期从14天降到 9天。

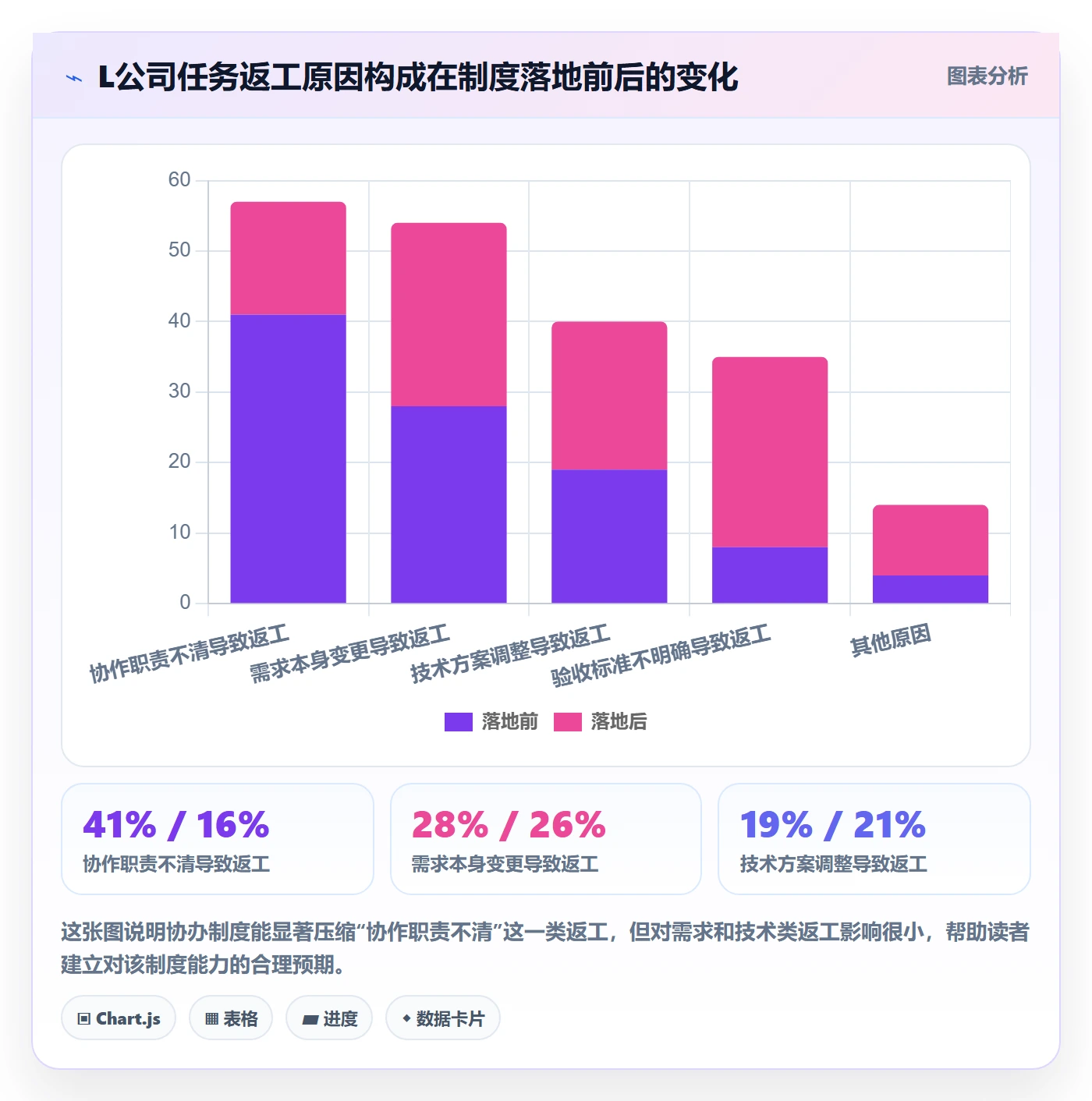

  • 协作类返工占比从41%降到 16%。
  • 产品经理每周催进度的时间从6.5小时降到 1.8小时。
  • 协办任务按时交付率从 52% 提升到 86%。

最有意思的一个副产品是,产品经理开始有精力做前置的需求澄清,而不是一直当调度员。协作顺畅之后,需求质量本身也提升了,这是个正循环。

协办怎么做?产品经理制度设计:任务分派从0到1

六、不同情况下的行动建议

协办制度不是一套模板能打天下的。不同规模、不同成熟度的团队,落地路径完全不同。我按四种典型情况给出建议。

1. 情况一:10人以下小团队

小团队不需要复杂制度。我的建议是把协办简化为“明确交付物+截止时间”两个要素,写进任务描述即可。工具上不需要额外字段,但要坚持一件事:任何协办请求必须带交付物和时间。哪怕只用群聊,也要求这条格式。

这个阶段的目标不是建立体系,而是养成“协办必有交付物”的习惯。习惯养成了,规模扩大时才不会失控。

2. 情况二:10到50人的成长型团队

这个规模开始出现跨职能协作瓶颈。建议在任务系统里增加协办角色字段,并明确三类角色的定义。流转机制可以简化,但至少要有一条超时提醒规则。

度量方面,跟踪“协办确认率”和“协办准时交付率”两个指标就够。不要一上来搞太复杂,简单可持续比全面但没人看更好。

3. 情况三:50到200人的中大型团队

这个规模是协办制度必须结构化的阶段。建议完整落地四层框架,并在工具层面配置自动化规则。如果团队有数据合规要求、或者正在考虑从Jira迁移,可以选择支持私有化部署的国产协作平台,PingCode在这类场景里是比较常见的选择,它对任务角色、流转规则和度量的支持比较完整,迁移路径也比较清晰。

这个阶段还要特别关注一件事:协办制度必须和迭代节奏绑定。每次迭代复盘都看协办指标,让制度进入团队的管理节律,而不是挂在墙上。

协办怎么做?产品经理制度设计:任务分派从0到1

4. 情况四:200人以上的多产品线组织

这个规模已经不是单个产品经理能推动的了。建议把协办制度上升为组织级的协作规范,由项目管理办公室或研发效能团队统一制定,各产品线在此基础上细化。

重点要解决的是跨产品线协办。两个产品线之间的协办关系,需要更高层级的协调机制和统一的度量口径,否则各算各的,问题永远暴露不出来。

七、不同情况下的取舍

制度设计永远是取舍。协办制度也不例外。我把最常见的四组取舍列出来,并给出我的判断。

1. 取舍一:严格程度 vs 执行成本

制度越严格,执行成本越高,团队抵触越强。制度越松,责任越模糊,问题越难暴露。

我的判断是:在协作问题已经明显影响交付时,宁可先严后松。因为松的制度改起来容易,严的制度如果一开始就没建立,团队会习惯混乱,再想收紧会遭遇极大阻力。先建立底线,再逐步优化体验。

2. 取舍二:自动化提醒 vs 人工沟通

有人担心自动提醒会让人觉得冷漠,破坏协作氛围。我的经验恰恰相反。自动化处理的是规则性的重复动作,人工沟通应该留给真正需要判断的场景。

把“该确认了吗”“怎么还没交付”这类提醒交给系统,产品经理才能腾出时间做真正的协调:资源冲突怎么解、需求变更怎么办、跨部门利益怎么平衡。用系统做规则,用人做判断,这是效率最高的分工。

3. 取舍三:度量透明 vs 心理安全感

度量不透明,制度就没有反馈;度量过度透明,团队可能会有压力,甚至开始表演数据。

我的建议是指标在团队层面透明,在个人层面克制。团队可以看到整体协办健康度,用于复盘和改进;个人层面只在必要时看,不作为公开排名。让数据服务于改进,而不是服务于追责。

4. 取舍四:统一规范 vs 团队自治

统一规范有利于跨团队协作,但可能压制团队个性。团队自治灵活,但容易造成跨团队对接时口径不一致。

一个可行的做法是底线统一、细节自治。角色定义、最小流转规则、核心度量口径由组织统一;具体任务的协办颗粒度、提醒频率、看板呈现方式由团队自己定。这样既保证了互操作性,又保留了灵活性。

协办怎么做?产品经理制度设计:任务分派从0到1

八、产品经理的角色:从任务分派者到协作制度设计者

聊到这里,我想把视角拉高一层。协办制度的背后,其实是产品经理这个角色的转型。

在我职业生涯早期,产品经理的核心能力被理解为画原型、写文档、协调资源。这个理解在今天依然有效,但不够了。当天任务分派从“口头协调”走向“制度设计”,产品经理真正需要的能力是设计一套让协作自动运转的规则。

这不是说产品经理要变成流程管理员。恰恰相反,好的制度设计是为了减少管理动作,让团队把精力投入到真正创造价值的工作上。协办制度做得好的团队,产品经理不是更忙,而是更从容。

我常和团队分享一个判断标准:如果你每周花在催协办、追进度、确认状态上的时间超过4小时,说明你的协作制度不成熟,或者说你还在用人肉补制度的窟窿。这个时间应该被压到2小时以内,省下的时间应该流向需求澄清、数据复盘和用户研究。

回到标题里的“从0到1”,我想强调:从0到1不是搭一套复杂系统,而是先把“协办”这个词定义清楚,然后一步步把定义变成可执行的规则,再变成可度量的数据,最后变成团队的习惯。这个过程可能需要三个月,但一旦跑通,它带来的复利会持续好几年。

下一步你可以做三件事。第一,翻出你手头正在进行的任务,把其中写“请XX协办”的地方全部找出来,检查是否都带了明确的交付物和时间,没带的今天补上。第二,和你的团队花一个小时,把负责、协办、参与三个角色的定义写下来,哪怕只有一页纸。第三,挑两个正在进行的跨职能任务,试着走一遍完整的确认、提醒、升级流程,看看卡点在哪里。

这三件事做完,你就已经完成了从0到1最关键的一步,把协办从一个模糊的客气词,变成一件有责任、有交付、有反馈的制度安排。剩下的,就是让它持续运转,并在每一个迭代里微调。制度不是一次写好的文档,而是一个不断进化的协作系统。

常见问题解答(FAQ)

1. 任务分派里,「协办」和「负责人」到底怎么区分?要不要单独设协办这个角色?

我带过一个五人小组,任务卡上同时写了两个人的名字,想着这样比较保险。结果上线前一天才发现,两个人都以为对方在做,谁都没动。从那之后我就一直在想,协办到底该不该存在,还是干脆一人一卡更清楚?

必须设,但要把它定义成「资源承诺」而不是「责任分担」。判断标准很简单:这件事出问题时,问一句「最后谁负责向上汇报」,答案能不能唯一指向一个人。能,说明设计对了;指向两个或模糊,就是埋雷。

具体做法是任务卡上只允许一个主责人(DRI),协办人必须写明三件事,具体交付物、预估投入工时、承诺完成时间,这三项缺任何一项就不允许挂协办。数据口径上,我一般控制主责与协办的比例不超过 1:3,超过这个数通常不是协办的问题,而是任务颗粒度太粗,应该先拆任务而不是加人。

2. 从 0 到 1 搭任务分派制度,第一步应该先定制度还是先上工具?

我们当时特别着急,直接在某项目管理工具里拉了一堆字段,状态、优先级、标签、迭代、模块十几个,觉得这样才专业。结果两周后基本没人填,数据全是空的,反而比用聊天记录派活还乱。所以我很想知道,起步阶段到底该怎么走第一步。

先跑一轮手工分派,再把它固化进工具,顺序反了大概率要返工。第一步用一周到两周时间,只做一件事:把你真实派出去的活记录下来,包括是谁提的、给了谁、什么时候要、什么算做完、中间找谁配合。攒到 20 到 30 个真实任务之后,你会发现高频字段其实就那么几个,剩下的都是想象出来的需求。

第二步才是把筛出来的字段搬进某项目管理工具,而且控制在 5 个以内:唯一负责人、协办人、交付物描述、截止时间、验收人。我们实测过,字段一旦超过 7 个,填写率会掉到 50% 以下,而填不全的字段等于不存在,还会给人「制度很麻烦」的心理暗示。

工具是载体,制度真正要管住的是分派那一刻双方有没有把验收标准说清楚,这件事在表格阶段就该练熟。

3. 协办人接了任务却不响应、推诿扯皮,制度上怎么治?

推这套分派制度最难的从来不是写规则,而是有人把协办一接就当没看见,你催他他说「我以为是配合一下」,不催就一直挂着。我也不想变成天天催进度的那个人,但任务又不能就这么烂在那儿,这种局面到底该怎么用制度解?

办法是把「响应」本身变成一个有时限、有默认结果的动作,而不是靠人情催。规则可以这样定:协办邀请发出后,工作日 4 小时内必须回复三选一,接受、拒绝、改期,超时未回复默认视为接受,任务自动进入对方待办并计入当周负荷。拒绝必须同时给出理由和替代人选,不接受只拒绝不给人。

这么设计的理由在于,责任模糊的根因往往不是人不想干,而是「没说不」这件事的成本太低,默认接受把沉默的代价显性化了。数据上盯两个指标:协办响应时长中位数,以及超时默认接受率。

如果超时默认接受率长期高于 30%,问题多半不在协办方,而是分派方在滥发协办,这时候要反向约束分派人,比如限制他同时挂出的协办数量。

4. 怎么证明这套任务分派制度真的有用?该看哪些指标?

老板问我推这个制度有什么用,我当场只能憋出一句「大家更清楚了」,说完自己都觉得没底气。确实很难量化,但总得有几个能拿出来对比的数字,不然这套东西随时可能被砍掉。

定三个可量化口径,先跑 4 周基线再对比,别一上线就要结果。第一,任务返工率,也就是交付后被验收人打回的比例,目标是从基线下降 30%;第二,协作澄清次数,即一个任务平均产生的追问和确认消息数,这个数下降说明验收标准写清楚了,而不是靠来回问补齐;

第三,到期交付率,按承诺日期完成的比例,健康水位在 85% 以上。有一点要提醒:不要用任务数量来衡量,数量涨了很可能只是拆得更碎,属于自欺欺人。落地动作是每周五随机抽 5 个已完成任务,回看它的分派记录里有没有写清交付物和验收人。

如果抽查合格率低于 70%,先修填写质量,别急着调流程,否则你调的是错的基线。

核心关键词

读者评论

肖
肖俊杰

把协办定义成有限交付责任这个说法我认,但落地最难的是那句“交付什么、什么时候交”。我们团队试过强制填这两栏,结果产品经理自己都写不清楚,经常填“提供接口支持”这种话。所以我觉得前置条件其实是需求本身够细,否则制度只是把模糊的东西固化下来,后面更难改。

范
范予安

文中那组前后对比数据我保留意见。来源写的是真实观察加情景推演,但两部分的边界没交代清楚,响应时长从31小时降到8小时这种幅度,很难排除同期换了工具或人员变动的干扰。这类数字当参考可以,直接拿去汇报说服老板有风险。

曾
曾云舟

考核衔接那段说得对,不过我觉得顺序反了。产品经理一般没权限把协办写进别的部门的考核,跨部门灰度发布尤其如此。现实里能推的只有前半段,把交付物和截止时间讲明白,让协办人自己认领。至于“被看见”,得先有项目负责人点头才谈得上。

文章包含AI辅助创作:协办怎么做?产品经理制度设计:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/365356

赞 (0)
飞飞飞飞
任务分派转交教程:产品经理流程优化,避坑指南
上一篇 1小时前
委派管理方法大全:产品经理任务分派流程优化落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
