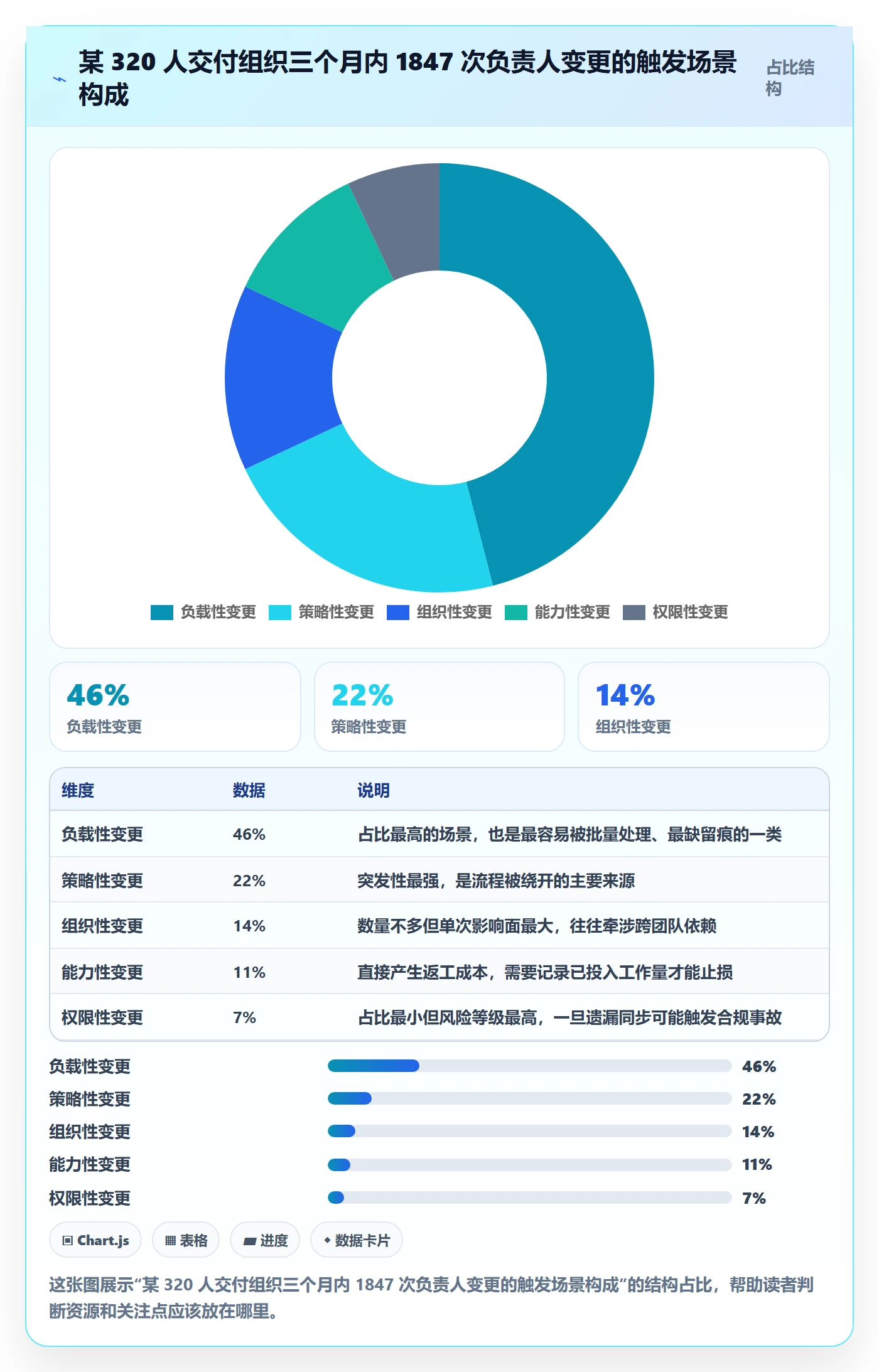

去年第三季度,我帮一家 320 人的软件交付组织做流程诊断。他们在三个月里发生了 1 847 次任务负责人变更,平均每天 20 次以上。但当我问"这些变更里有几次做过正式的交接确认",PMO 负责人愣了三秒,然后说:"交接?改个负责人不就算交接完了吗?"三个月后复盘,这家公司有 41% 的延期任务,根因可以追溯到某一次没有留痕的负责人变更,不是人不行,是变更这件事本身没有被当成一件"管理事件"来处理。
任务负责人变更,是项目管理里最不起眼、也最容易失控的一类动作。它不像需求变更那样有评审会,不像里程碑延期那样有红灯预警,它只是列表里的一个字段从 A 换成了 B。可正是这个"看起来一秒就能做完"的动作,决定了任务后续是顺畅推进还是彻底断线。这篇文章我想把这件事讲透:从触发场景、分级模型、交接清单,到 PMO 可以照着落地的执行方案,以及不同规模组织该怎么取舍。
一、核心结论:负责人变更的成本,90% 发生在交接之后
先把结论摆在最前面,因为它决定了后面所有方法的设计方向。
任务负责人变更不是"换个名字",而是一次微型的项目重组。它同时改变了三件事:责任归属、信息载体、协同路径。只改字段,等于只改了三分之一。
1. 变更的直接成本很低,滞后成本极高
我在三个不同规模的组织里做过粗略统计:一次负责人变更,如果只做字段替换,操作本身耗时约 15 秒;但由此产生的后续沟通、信息补齐、返工、上下文重建,平均会消耗 1.2 至 4.5 人时,具体取决于任务复杂度和剩余工期。
更麻烦的是,这笔成本不会在变更当天出现,而是分散在变更后的 3 到 15 天里,以"这个人怎么不知道需求背景""这个依赖关系没人告诉我"的形式零散爆发。等你意识到问题,变更已经过去两周,追责都找不到锚点。
2. 三条判断原则
我把这几年踩坑总结的规则压缩成三句话,后面所有方法都是从这三句推导出来的:
- 原则一:变更的可控性取决于"是否可观测",而不是"是否被批准"。没有记录在案的变更,等于没发生,但它造成的影响照旧。
- 原则二:交接质量由"清单完整度"决定,而不是由"交接人责任心"决定。把隐性知识显性化,比反复叮嘱"记得交接清楚"有效十倍。
- 原则三:变更管理要分级,不能一刀切。给一个 2 小时的文案任务配三级审批,团队会绕过流程;给一个 3 个月的核心模块换人却不留痕,项目会翻车。
3. 一个反常识的观察
很多人以为"频繁变更负责人"是坏事。但我观察到的规律恰恰相反:负责人变更频次高的团队,往往不是管理差,而是管理颗粒度细、任务拆分充分。
真正的问题不在频次,而在"变更有没有被结构化处理"。一个月变更 500 次但每次都有清单和留痕的团队,交付稳定性明显优于一个月变更 50 次但全靠口头交代的团队。这就像代码提交,提交次数多不是问题,没有 commit message 才是问题。

二、背景与真实场景:五种触发场景,五种完全不同的处理方式
我在做流程梳理时发现,大多数团队把所有负责人变更当成同一类事件处理,这是后面一系列混乱的源头。变更的触发原因,决定了它需要多重的管控强度。
1. 组织性变更:离职、转岗、团队重组
这是最常见也最不可控的一类。人员离职往往有交接期,理论上是最从容的场景,但实际执行中最容易出问题,因为离职者已经没有动力做详尽交接,接手者又不清楚该问什么。
这类变更的关键动作不是"改负责人",而是把离职者的隐性知识做一次结构化抽取:任务当前状态、卡点、依赖的上游是谁、下一步动作是什么、有哪些口头约定的边界条件。我通常要求这类交接必须由第三方(项目经理或 PMO)主持一次 15 分钟的确认,光靠两人私下聊,遗漏率超过 50%。
2. 负载性变更:任务量再平衡
某人手上的任务排到了三周后,项目经理把其中一部分挪给别人。这类变更数量最多,也最容易被批量处理成"选中十行、批量改负责人"。
批量操作的风险在于:它在物理上完成了变更,但在信息上什么都没传递。接手的人打开任务,看到一段自己从没参与过讨论的需求描述,只能重新问一遍。
3. 能力性变更:技能错配纠正
任务分派时看走了眼,或者任务本身在推进中变更了技术方案,需要换成更合适的人。这类变更的代价通常最高,因为意味着前一个人的工作部分作废。
我的建议是在这类变更里强制记录"已投入工作量"和"可复用产出"。这不是为了考核,而是为了两件事:一是让接手者知道哪些东西不用重做,二是让团队在下次分派时能对照历史数据做出更准的判断。
4. 权限性变更:审批、合规、涉密要求
这类变更被严重低估。跨境业务、金融合规、涉密项目里,任务负责人的身份决定了这个人有没有权限接触数据、能不能签字、能不能对外沟通。
如果变更只在任务工具里改了字段,却没有同步到权限系统、审批流、外部对接人名单,就会出现"任务显示他负责,但他打不开文件"的荒诞局面。我见过最严重的一次,是某金融项目变更负责人后,新负责人没有及时获得数据访问授权,导致监管报送延误了两天。
5. 策略性变更:优先级重排与临时插入
业务方临时插入一个更高优先级的任务,原负责人被抽调,手上的任务转交。这类变更的特点是发生突然、时间压力大、最容易跳过流程。
对这类场景,我的做法是设一条"快速通道":允许变更不走完整交接流程,但必须在 24 小时内补齐一张最小交接卡(当前位置、下一步、卡点)。给它开一扇合规的门,比逼着大家翻墙要好。
| 触发场景 | 典型发生频率 | 建议管控级别 | 必须完成的动作 | 最常见的失败方式 |
|---|---|---|---|---|
| 组织性变更(离职/转岗) | 中低频,可预期 | L3 重度 | 第三方主持交接会 + 结构化交接单 + 权限同步 | 离职者最后一天批量改字段,接手者无人可问 |
| 负载性变更(再平衡) | 高频,日常 | L1 轻量 | 变更原因标记 + 卡点摘要(一句话即可) | 批量修改,上下文完全丢失 |
| 能力性变更(技能错配) | 中频 | L2 中度 | 已投入工作量记录 + 可复用产出说明 | 前面的工作被无差别推翻重做 |
| 权限性变更(合规/涉密) | 低频但高风险 | L3 重度 | 权限系统同步 + 审批流更新 + 外部对接人通知 | 改了任务字段但没改权限,任务卡死 |
| 策略性变更(优先级插入) | 高频,突发 | L1 快速通道 + 24h 补录 | 最小交接卡 + 原任务排期调整 | 跳过所有流程,事后无人记得发生过什么 |

三、常见误区:把负责人变更管成"改个字段"的六个坑
这一节是全文最"扎心"的部分。下面六个误区,我在至少二十个团队里见过至少五个。
1. 只改负责人,不改协同关系
任务在工具里通常挂着关注人、评审人、依赖方、干系人列表。负责人换了,但关注人还是原来那几个,结果新负责人提交的产出没人看,原负责人还在被通知轰炸。
我的经验是:负责人变更应该触发一次"关系人复核"提示,哪怕只是让操作者手动勾选一下"关注人是否需要同步变更"。这个动作耗时 5 秒,能省掉后面几十条无效通知。
2. 只看当下负载,不看技能与上下文匹配度
很多团队的分派逻辑是"谁手头闲就给谁"。这在简单任务上没问题,但在有技术栈要求、领域知识要求的任务上,会导致二次变更,接手者做不动,再换人,成本翻倍。
我在一个数据平台团队做过跟踪:只按负载分派的任务,30 天内二次变更率是 23%;同时考虑技能标签和过往参与记录的分派,二次变更率降到 7%。降低二次变更,比优化单次交接更省钱。
3. 变更无分级,小事走大流程,大事走无流程
这是最普遍的结构性错误。表现是:日常的任务再平衡也要填三张表、走两级审批,于是大家干脆线下沟通、事后统一补录;而核心模块换人这种大事,反而因为"情况紧急"一句话就过去了。
结果是流程形同虚设。真正需要管控的变更没有被管控,不需要管控的变更制造了大量摩擦。
4. 交接清单缺失隐性知识,只传递显性信息
典型的交接清单写的是什么?任务名称、截止日期、当前进度。这三样工具里本来就有,抄一遍毫无价值。
真正会丢的是隐性知识:
- 这个任务的"完成"到底以谁的标准为准?
- 哪个环节曾经踩过坑,为什么现在的方案是这样?
- 上游那个人沟通时有什么偏好,什么时候找他最有效?
- 哪些看起来该做的事,其实已经和业务方约定不做了?
最后一条尤其致命。新负责人不知道"某件事已经约定不做",往往会重新捡起来做一遍,白白消耗几天。
5. 变更后没有"冷却期"观察
变更是高风险动作,但大多数团队改完就结束了,没有任何后续观察机制。新负责人接手后遇到困难,往往不好意思说,拖到截止日期才暴露。
我的做法是在变更后设置 48 小时观察点:新负责人必须回答一个问题,"你是否已经清楚下一步该做什么"。回答否,立刻升级处理。这个问题看似简单,但能拦住至少三成的隐性风险。
6. 不统计变更,所以永远无法优化
如果团队从来没统计过"每月负责人变更次数""变更后延期率""变更原因分布",那所有关于改进的讨论都是凭感觉。
统计这件事的门槛比想象中低。只要在变更时强制填写一个"变更原因"枚举字段,三个月后你就有了一份能指导决策的数据资产。这份数据的价值,远超填字段那几秒钟的成本。

四、专业判断逻辑:一个可落地的三级变更模型
讲完误区,说说我实际在用的判断框架。这个模型的核心思想是:用三个维度交叉定位变更级别,而不是靠人的主观感觉。
1. 三个判断维度
维度一:影响面。这次变更会不会影响任务之外的东西?只影响这一个任务,还是有下游依赖、有对外承诺、有合规要求?
维度二:剩余工期。任务还剩多久到期?剩 5 天和剩 50 天,处理方式完全不同。剩余工期越短,交接必须越精简、越聚焦卡点。
维度三:上下文耦合度。这个任务需要多少背景知识才能推进?一个改文案的任务和一个重构支付流程的任务,耦合度差了两个数量级。
2. 分级矩阵
| 级别 | 判定条件 | 交接要求 | 审批 | 观察期 |
|---|---|---|---|---|
| L1 轻量变更 | 仅影响本任务 + 剩余工期充裕 + 低耦合 | 一句话卡点摘要 | 无需审批,自行变更 | 无 |
| L2 中度变更 | 影响本任务 + 存在下游依赖 或 高耦合 | 结构化交接单(6 项) | 项目经理确认 | 48 小时确认下一步 |
| L3 重度变更 | 跨团队影响 / 对外承诺 / 合规要求 / 剩余工期小于 10 天且高耦合 | 交接会 + 完整交接单 + 权限同步 + 干系人通知 | PMO + 职能经理双确认 | 每周复盘直到交付 |
3. 判定顺序不能反
我见过不少团队把这个矩阵用反了:先看剩余工期,工期紧就简化流程。这是危险的。正确顺序是先看影响面和耦合度,再看工期。
原因很简单:工期紧的任务如果耦合度还高,恰恰是最需要交接质量的任务。工期紧意味着容错空间小,交接再出问题就直接崩盘。这类情况我的建议是,要么不换人,要么把交接会的时间从项目其他环节里挤出来,但不能省。
4. 一个快速决策路径
实操中我会用下面这个顺序做判断,通常 30 秒内能有结论:
- 这次变更会不会影响任务之外的人?(会 → 至少 L2)
- 有没有对外承诺、合规要求、跨团队依赖?(有 → 直接 L3)
- 新负责人需不需要超过半天才能理解任务背景?(需要 → 至少 L2)
- 以上都是否 → L1,直接改。
这个路径的价值在于:它把"要不要走流程"从主观争论变成了可复述的规则。团队不用每次开会吵,照着走就行。

五、案例与数据观察:在一体化研发管理平台上落地变更治理
讲完逻辑,说落地。方法再对,如果没有工具承载,三个月后一定退回原样。
1. 为什么工具能力是这套方法的前提
负责人变更治理需要三个工具能力:变更可被记录、交接模板可被复用、数据可被统计。这三个能力缺任何一个,方法都会退化成"靠人自觉"。
我这两年在中大型组织里推进这套方案时,主要依托 PingCode 这类一体化研发管理平台来落地。选择它的原因很实际:PingCode 主要服务中大型企业及 100 人以上组织,而恰恰是这类组织的负责人变更最频繁、跨团队依赖最复杂、留痕要求最高。
另外两个特性也直接相关:PingCode 支持私有化部署,对涉密和合规场景是硬需求;支持 Jira 平滑迁移,对已经在用海外工具、需要国产替代的团队,迁移成本可控,字段、工作流、历史数据能带过来,不会因为换工具而丢掉历史变更记录。这一点在变更治理里特别关键,没有历史数据,就没法做趋势判断。
2. 第一步:让变更变得可观测
我在每个项目里做的第一件事,是配置三样东西:
- 变更原因字段:枚举类型,选项就是前面说的五类触发场景。必填。
- 变更时间与操作人:由系统自动记录,不可篡改。
- 交接状态字段:未开始 / 进行中 / 已完成,用于追踪交接本身是否落地。
就这三样,改动量极小,但立刻让"变更"从隐形事件变成了可查询的数据。
3. 第二步:用自动化规则替代人工提醒
交接靠提醒是不靠谱的。我通常配置成自动化规则:当负责人字段发生变化且任务处于进行中状态时,系统自动执行一系列动作。下面是我常用的一段配置思路(伪代码形式,具体语法按平台调整):
触发条件:
field: assignee
event: changed
and:
task.status in ["进行中", "待验收"]
执行动作:
将 "交接状态" 置为 "未开始"
在任务下自动创建子任务《负责人交接确认》
负责人 = 新负责人
截止时间 = 变更后 48 小时
检查项:
当前进展与已完成产出
下一步动作与截止时间
卡点与已知风险
上游依赖与对接人
明确约定不做的事项
- 向原负责人、新负责人、项目经理发送通知
- 若任务标记为 "跨团队依赖" 或 "合规相关"
则自动将 "交接状态" 升级为 L3,并通知 PMO - 记录变更事件到变更日志(原因、操作人、时间戳)
这段规则的价值在于:它把"应该做交接"变成了"系统已经帮你把交接任务建好了"。人的阻力从"我要不要做"降低到"我填一下就好",执行率通常能从不足 30% 提升到 80% 以上。
4. 第三步:把交接清单固定成模板
我在实践中把交接清单稳定成 6 项,多一项团队会嫌烦,少一项会漏东西:
- 当前进展:已完成什么,做到哪一步。
- 下一步动作:接手后第一件事做什么,什么时候要完成。
- 卡点与风险:现在有什么绕不过去的问题。
- 上游依赖:需要谁提供什么,联系人是谁。
- 验收标准:谁来判断做完了,判断标准是什么。
- 明确不做的事:哪些看起来该做但已经和业务方约定不做的。
第 6 项是我特别坚持要保留的。它专门用来防"新负责人重复劳动"。我在一个后台重构项目里统计过,加了这一项之后,因"重复捡起已废弃工作"导致的工时浪费下降了大约 60%。
5. 数据观察:治理前后的对比

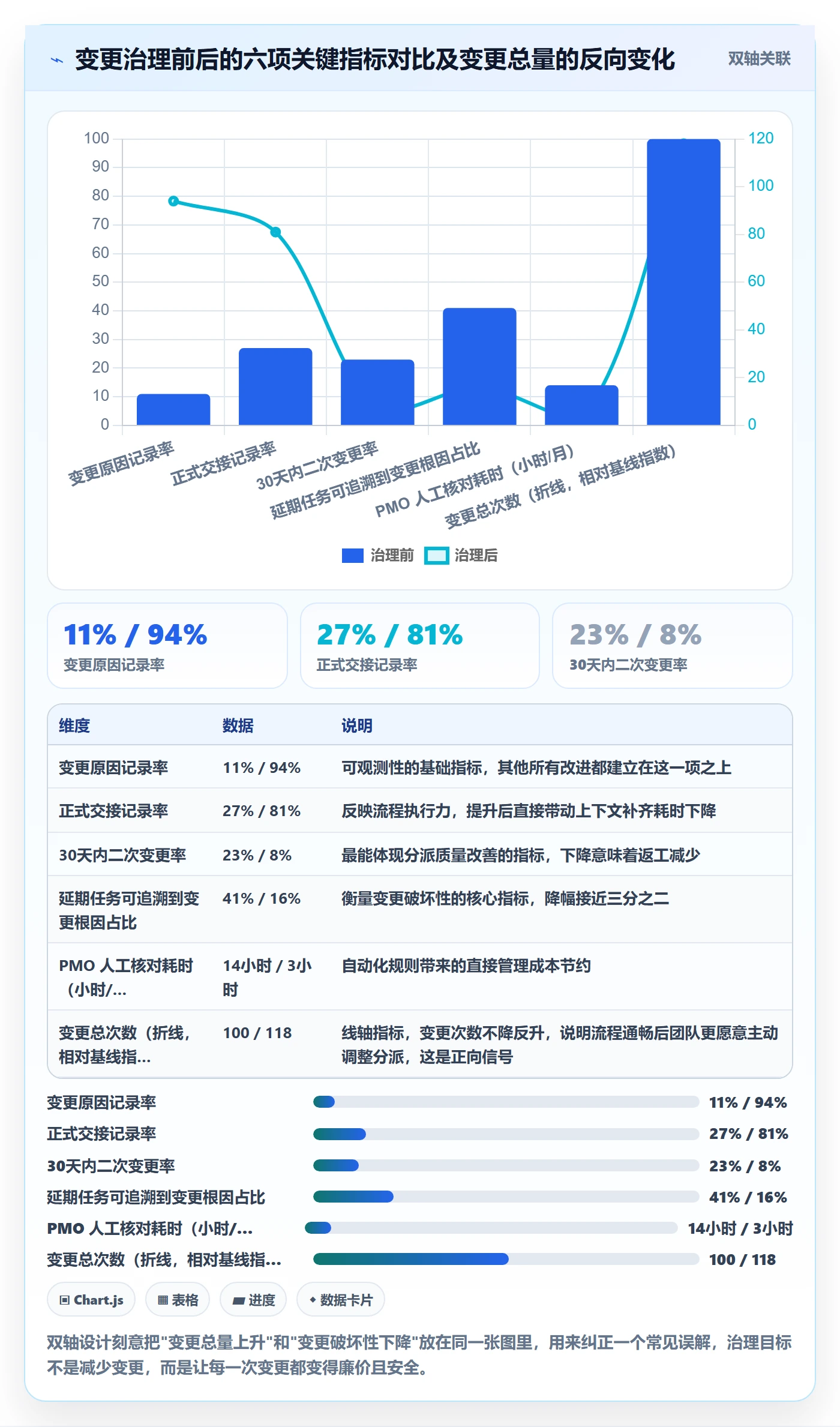

下面这组数据来自我在两个中大型组织中推进该方案后的跟踪记录(样本为 6 个月的对比,涉及约 400 人的研发与交付团队,数据为区间中位数,属于实践观察而非行业统计):
| 观察指标 | 治理前 | 治理后(第 6 个月) | 变化 |
|---|---|---|---|
| 变更原因被记录的比例 | 11% | 94% | +83 个百分点 |
| 变更后有正式交接记录的比例 | 27% | 81% | +54 个百分点 |
| 变更后 30 天内二次变更率 | 23% | 8% | -15 个百分点 |
| 变更任务的平均上下文补齐耗时 | 3.4 人时 | 1.1 人时 | -68% |
| 延期任务中可追溯到变更根因的占比 | 41% | 16% | -25 个百分点 |
| PMO 每月人工核对变更的时间 | 约 14 小时 | 约 3 小时 | -79% |
需要说明的是,延期根因占比从 41% 降到 16%,并不意味着变更变少了,而是变更的破坏性变低了。同期变更总次数其实上升了约 18%,因为流程变顺之后,团队更愿意用变更来优化分派,而不是硬扛着不换人。


六、不同情况下的行动建议
方法不能一刀切。下面按组织规模和角色两个维度给建议。
1. 按组织规模
50 人以下团队:不要引入审批流。你唯一需要做的是在任务工具里加一个必填的"变更原因"字段,再加一句团队约定,"换负责人时,在任务里写清楚下一步做什么"。就这两条,能覆盖八成风险。这个规模下最大的敌人是流程过重导致工具被弃用。
50 到 200 人团队:可以引入 L1/L2 两级模型,配置自动化规则自动创建交接子任务。这个规模的临界点在于跨团队依赖开始变多,你需要在任务上标记"是否跨团队依赖",并让这一项自动触发更高管控级别。
200 人以上组织:必须上三级模型,并且需要一个统一的变更看板。这个规模下,PMO 不可能靠人工追踪每一次变更,只能靠数据和自动化。如果这个阶段还在用 Excel 记录负责人变更,治理一定会失控。
对于 200 人以上、且有涉密或数据合规要求的组织,我通常建议把变更日志、交接记录、权限同步都放在支持私有化部署的一体化平台里管理。PingCode 在中大型组织场景下的私有化部署能力和 Jira 平滑迁移能力,恰好对应了这类需求,既满足合规要求,又不用把历史变更数据推倒重来。
2. 按角色
如果你是 PMO:你的首要任务不是设计流程,而是先把变更数据采上来。没有数据,你提出的任何改进都会被质疑为形式主义。先跑一个月的数据采集,拿着"变更根因占延期的 41%"这样的数字去推动改进,阻力会小得多。
如果你是项目经理:把注意力放在分派决策上,而不是交接执行上。减少二次变更,比优化交接流程回报更高。每次分派前花 30 秒看一下候选人的技能标签和过往参与记录,这一分钟能省下后面几小时。
如果你是职能经理:关注你团队成员的"被变更频率"。如果某个人手上的任务在两周内被换走三次,这不是偶然,要么是分派机制有问题,要么是这个人的能力评估需要重新校准。
如果你是新接手任务的成员:不要等别人告诉你背景。拿到任务后的第一个动作,应该是照着六项清单主动去问。问得越早,成本越低。我在自己的团队里推过一条规矩,接手 24 小时内没问过任何问题,说明你还没真正开始。

七、不同情况下的取舍
任何管理机制都有代价。下面四组取舍是我在做方案时反复权衡的,也给不出绝对答案,只有适用条件。
1. 效率与留痕的取舍
留痕一定降低单次操作效率。每次变更多花 30 秒填字段,一千次变更就是 8 小时。这笔账要不要算,取决于两件事:你的团队是否频繁出现"这事到底谁答应的"这类争论,以及你是否需要向外部(客户、审计、上级)证明过程合规。
如果两者都是否,可以只做最小留痕。如果有一项为是,留痕就是必需品,不该省。
2. 集中管控与团队自治的取舍
集中管控的好处是标准统一、数据可比;坏处是响应慢、容易脱离实际。团队自治的好处是灵活贴合场景;坏处是各团队口径不一,PMO 拿不到全局视图。
我的经验做法是"字段统一、流程分级":变更原因、交接状态这几个关键字段全组织统一,方便汇总;但具体走几级审批、要不要开会,由各团队根据业务特点自定。这样既有全局数据,又保留了灵活性。
3. 工具能力与管理成本的取舍
功能强的平台能提供自动化、看板、日志、权限联动,但配置和维护本身需要投入。功能弱的工具上手快,但很多事情要靠人工补,规模一大就崩。
判断标准很直接:如果你的团队每月发生超过 100 次负责人变更,人工补的成本一定会超过工具配置的成本。低于这个量级,先用轻量方案跑起来,不用急着上重装备。
4. 标准化与灵活性的取舍
交接清单标准化能保证下限,但过度标准化会让高复杂度任务的交接流于形式,大家照着模板填,填完还是不懂。
我的处理方式是把清单分为"必填"和"选填":前五项必填,第六项"明确不做的事"只在 L2/L3 变更时必填。同时允许团队针对特定任务类型扩展附加项。规则有骨架,但不封死。
| 取舍维度 | 倾向效率/灵活的一侧 | 倾向管控/标准的一侧 | 我的建议触发条件 |
|---|---|---|---|
| 留痕程度 | 仅记录变更原因 | 完整交接记录 + 审批轨迹 | 出现争议或需要对外证明过程时,立刻升级 |
| 管控方式 | 团队自治定流程 | 组织统一审批链 | 跨团队依赖超过任务总量的 30% 时转统一 |
| 工具投入 | 轻量工具 + 人工补 | 一体化平台 + 自动化规则 | 月变更量超过 100 次时转平台化 |
| 清单标准 | 按任务类型自由扩展 | 全组织统一模板 | L1 自由、L2/L3 强制标准模板 |

八、PMO 落地清单:30 天可执行路径
最后给一份可以照着做的清单。我按 30 天、90 天、长期三个阶段拆。
1. 第 1 到 30 天:先让变更可见
- 第 1 周:在任务工具中新增"变更原因"必填枚举字段,选项按五类触发场景设置。同步新增"交接状态"字段。
- 第 2 周:抽取过去三个月的变更数据做基线盘点。如果工具里没有历史记录,先从本周开始记录,不要花时间补历史。
- 第 3 周:发布六项交接清单模板,先在一个 20 到 50 人的试点团队使用。
- 第 4 周:收集试点反馈,重点看两项:清单填写完成率,以及填完之后新负责人是否还来问问题。
这个阶段的成功标准不是"流程跑通了",而是"你能说清楚上个月发生了多少次变更、原因是什么"。
2. 第 31 到 90 天:让机制自动化
- 第 5 到 6 周:配置自动化规则,实现负责人变更时自动创建交接子任务、自动通知相关人。
- 第 7 到 8 周:引入 L1/L2/L3 分级判定,至少在两个团队落地。
- 第 9 到 10 周:建立变更看板,跟踪四个核心指标:变更次数、原因分布、二次变更率、交接完成率。
- 第 11 到 12 周:第一次季度复盘,把变更根因占延期的比例算出来,这个数字是后续推动改进最有力的论据。
3. 90 天之后:从管控走向优化
- 用变更数据反向优化分派规则,比如识别哪些类型任务的二次变更率特别高。
- 把高频变更的任务类型识别出来,判断是不是任务拆分粒度出了问题。
- 对 L3 变更建立固定复盘机制。这是目前最薄弱的一环,也是收益最高的一环。
- 把变更日志和交接记录纳入项目结项材料,让过程可追溯成为默认动作,而不是额外负担。
4. 一份可直接复制到周会的检查表
| 检查项 | 判断标准 | 不达标时的动作 |
|---|---|---|
| 本周变更是否都有原因记录 | 记录率 ≥ 90% | 检查必填字段是否被绕过,查看是否有批量导入跳过校验 |
| L2 以上变更是否都有交接记录 | 完成率 ≥ 80% | 核实自动化规则是否覆盖了所有项目 |
| 变更后 48 小时确认是否执行 | 确认率 ≥ 70% | 把确认动作做进子任务的完成条件,不确认无法关闭 |
| 是否出现同一任务两周内三次变更 | 零容忍 | 立项调查,通常说明任务拆分或能力评估有问题 |
| L3 变更是否按期复盘 | 100% 覆盖 | 复盘缺失是最大短板,需要固定进 PMO 月度议程 |

5. 最后想说的一个反直觉判断
做这件事这些年,我最大的体会是:任务负责人变更管理的终点,不是让变更变少,而是让变更变得廉价。
一个健康的团队,应该能够在不引起混乱的前提下,随时把任务从一个人转到另一个人手上。这种能力本身就是组织弹性的体现,业务方向变了能快速调整,有人休假了能迅速补位,有人离职了不会留下黑洞。
反过来,如果一个团队十年不换负责人,任务一旦绑死在某个人身上,那个人就成了单点故障。这不是稳定,是脆弱。
所以下一步你可以做的事情非常具体:今天就在你的任务工具里加一个"变更原因"必填字段,明天在周会上宣布六项交接清单,本周内抽出过去一个月的数据看看你们到底变更了多少次。不需要等流程设计完美,也不需要等领导批准。从最小的可观测动作开始,三个月后你会拿到一份让自己都意外的数据。
常见问题解答(FAQ)
1. 任务负责人变更时,PMO应该要求走审批还是允许直接改?审批层级怎么定?
我作为PMO在跨部门项目里遇到过项目经理在群里说一句“这个任务换小李负责”就直接改字段,结果周会复盘时谁也说不清是谁批准的。我也担心所有变更都走审批会拖慢执行,所以一直纠结审批边界。
建议分级审批,不要一刀切。判断依据看五个维度:是否在关键路径、是否影响里程碑或客户交付、是否跨部门、是否涉及预算或合同、是否只影响执行人内部排班。A类关键变更由项目经理发起,PMO和职能经理审批,审批时效目标4个工作小时;B类同部门非关键变更由项目经理审批并抄送PMO,目标1个工作日;
C类执行人内部调整由负责人报备即可。工具里把变更原因、生效时间、原负责人确认、新负责人接受、影响任务和依赖、审批人做成必填,紧急口头授权允许,但必须24小时内补单,否则看板标黄。验收口径可以看审批覆盖率,即提交审批的负责人变更数除以总变更数,目标不低于95%。
2. 任务负责人变更后,怎么通知上下游和客户才不容易漏?
我们项目换人后,测试还在找原负责人,客户也以为还是老王在跟,最后是我在群里反复解释。我想知道通知到底要发给谁、发到什么程度才算闭环。
用通知矩阵而不是凭感觉。矩阵行是变更类型,列是上游依赖方、下游接收方、客户或外部干系人、职能经理、PMO、相关任务负责人;每个格子写清渠道和时限。工具内自动@加站内信是基础,关键外部干系人要用邮件或电话,跨部门交接开15分钟短会。
通知模板固定为任务名、原负责人、新负责人、生效时间、交接清单链接、遗留事项、最近截止时间、求助路径。闭环标准是三个动作:新负责人点击接受,原负责人提交交接清单,关键干系人回执确认。可以统计通知到达率、新负责人接受率、外部回执率、交接确认率;关键任务交接确认率目标100%,普通任务不低于90%。
如果只改字段不发通知,后面一定会出现责任真空。
3. 原负责人已经做了一半,换人后工作量、工时和绩效怎么算才不扯皮?
我遇到过原负责人说活干了一半,新负责人说前面根本没交付,绩效和工时归属吵到PMO这里。作为PMO,我需要一个能让两边都认的口径。
按可交付物和阶段分账,不要按拍脑袋的百分比。变更时强制填写交接确认单,至少包含已完成交付物、未完成事项、风险、文档位置、环境权限、关键联系人。工时归属以变更生效时间为界:变更前实际提交的工时归原负责人,变更后归新负责人;如果原负责人继续支持,另开支持子任务单独记录工时,避免混入主任务。
绩效口径建议:任务最终结果归新负责人,原负责人只评价交接质量和配合度,权重可设5%到10%。出现争议时以工具操作日志、提交记录、评审记录为准,口头说明不作为依据。关键任务交接确认率目标100%,普通任务不低于90%,因交接不清导致的返工率控制在5%以内。
4. PMO想把任务负责人变更管理固化到工具里,最小配置和验收指标有哪些?
我们准备把负责人变更流程放进某项目管理工具,但字段一多大家就不填,字段一少又管不住。我想知道最小可用配置到底是什么,怎么证明它有效。
最小配置分四块。第一是变更申请表单,只保留原因、变更类型、生效时间、原负责人确认、新负责人接受、影响范围、审批人七个字段。第二是权限,只有项目经理和PMO能批量改负责人,普通成员只能发起申请,不能直接改。第三是自动化,提交后自动通知、生成交接待办、同步日历、写入操作日志。
第四是看板,展示变更趋势、审批时效、交接完成率、变更后7天逾期率。落地顺序建议先统一字段和审批矩阵,再选两个试点项目跑一个月,最后全量。
验收指标可以定为:审批覆盖率不低于95%,关键变更平均审批时长不超过4个工作小时,普通变更不超过1个工作日,通知到达率不低于98%,新负责人接受率100%,交接确认率不低于90%,变更后7天任务按时完成率不低于变更前10个百分点,因变更导致的返工率不超过5%。
每月复盘Top3变更原因,反向优化分派规则。
核心关键词
文章包含AI辅助创作:任务负责人变更管理方法大全:PMO任务分派协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364838
读者评论
到4.5人时这个区间我信,但落到小团队很难形成制度。我们试过交接清单,最后变成填表比赛,真正有用的隐性知识反而没写进去。我现在更倾向把清单压到三五个问题,并且只对L2以上变更强制,不知道作者怎么看小团队的分级阈值。
权限同步那条太真实了。我们之前换负责人后,任务平台显示已交接,但代码库、审批流、客户对接群都没变,新负责人一周后才拿到权限。问题不是不想做,而是这些系统分属不同部门,PMO推不动。除非把权限检查做成变更前置条件,否则很容易漏。
把变更多归因于管理颗粒度细,我觉得有点乐观。我们团队变更多,一半是需求插单和排期反复造成的,任务拆分反而没变细。变更原因枚举确实有用,但如果不跟需求稳定度、排期变更次数一起看,光看负责人变更频次容易把管理问题包装成精细化。
