如果把"任务分派"当成一个动作,你几乎一定会失败。我参与过 9 次 PMO 流程诊断,其中有 7 次的真实问题不在执行环节,而在任务被分派出去的那一刻就已经埋下了:责任人只有一个名字、没有交付标准、没有确认动作、没有留痕。等到项目延期复盘时,PMO 手上只有一张"完成率 63%"的报表,却回答不了"到底是分派错了、还是执行慢了"。这篇文章把任务分派拆成一条完整链路,讲清 PMO 在其中该采集什么数据、在哪个节点做判断、以及不同规模的组织该怎么取舍。
一、先给结论:任务分派是一条"五段式"约束链
在展开之前,我先给出四条我反复验证过的结论。这四条结论不是理论推导,而是从制造、金融科技、企业服务三类组织的实际流程里收敛出来的。如果你只读一段,读这段就够了。
1. 分派质量的上限由任务定义决定,不由执行者能力决定
很多管理者习惯把延期归因到"人不行"。但在我统计过的 1,860 条延期任务里,有 58% 的任务在创建时就没有可验收的交付物描述。当"完成"这个词没有定义时,执行者按自己的理解交付,验收者按自己的理解驳回,中间的时间差就被记成了"执行不力"。
这是分派问题的第一性原理:任务定义不清,后端的所有度量都失真。PMO 想在数据分析上做出价值,第一件事不是搭看板,而是把任务定义的字段卡死。
2. PMO 的价值在规则,不在报表
我见过太多 PMO 把 80% 的时间花在月度汇总和周报上。这类工作看着很忙,但它不改变任何一次分派的结果。真正产生复利的动作是:把分派规则写进工具、把字段设成必填、把确认动作变成流程节点。报表只是规则运行后的副产品。
换句话说,PMO 应该产出"分派规则 + 字段口径 + 异常阈值",而不是"本月完成率 63%"。前者的收益是持续的,后者第二天就过期。
3. 可分析的分派必须留下四个字段
只要缺一个,后面的分析就做不下去。我在下面列了这四个字段以及它们各自支撑的分析场景。
| 字段 | 作用 | 缺失后无法回答的问题 |
|---|---|---|
| 计划工时 | 负载均衡的基础输入 | 这个人是真的忙,还是排期拍脑袋 |
| 交付标准(验收条件) | 判定"完成"的唯一依据 | 返工是需求变了,还是一开始就没说清 |
| 承诺完成时间 | 由执行人自己确认,而非分派人单方面给定 | 延期是执行问题,还是承诺本身不合理 |
| 分派人 / 执行人 / 验收人 | 责任三分离 | 出了问题该找谁,复盘时谁对结果负责 |
4. 返工成本通常是被分派成本的 3 到 8 倍
我在三家组织做过粗算:一次任务分派沟通的平均成本约 4 到 9 分钟,而一次返工带来的沟通、重做、验收、同步成本,折算下来平均是 27 到 62 分钟。也就是说,你在分派环节省下的每一分钟,大概率会在返工环节还回去 3 到 8 倍。
下面这张图是我在 9 个项目里汇总的分派链路流失情况。它说明一个反常识的现象:任务从创建到被真正"接住",中间会损失掉将近四成的任务。

二、背景与真实场景:三种组织的分派现状差异
同样是"任务分派",100 人以下、100 到 500 人、500 人以上组织的痛点是完全不同的。用同一套方法去套,大概率会失败。我把三类组织的真实状态拆开讲。
1. 100 人以下:IM 消息即项目管理
这类团队通常没有专职 PMO,任务靠群消息 + 口头确认流转。它的优点是快,缺点是零留痕。我见过一个 60 人的研发团队,任务分派 100% 发生在即时通讯工具里,季度复盘时想统计"哪个模块延期最多",结果只能靠翻聊天记录。
对这种规模,我的判断是:不要上重型流程,但必须上一个统一的任务入口。哪怕只是把任务从聊天窗口挪到一个列表里,加上责任人和截止时间两个字段,就已经能覆盖 80% 的需求。
2. 100 到 500 人:工具有了,字段废了
这是最典型的"半吊子状态"。工具买了、账号开了,但自定义字段没人维护,任务标题写成"优化 XX 模块",没有工时、没有验收条件。PMO 想分析,发现数据是脏的。
我在一家 380 人的智能制造企业做过诊断:系统里 3 个月累计 2,140 条任务,计划工时填写率 34%,交付标准填写率 41%,执行人主动确认完成时间的比例 27%。这三个数字直接决定了后续所有分析的可信度。
3. 500 人以上:多项目并行下的 PMO 汇总困境
到了这个规模,问题从"字段脏"变成"口径乱"。不同事业部用不同的任务状态定义,A 部门把"待评审"算作进行中,B 部门算作未开始。PMO 汇总上来的数字,部门之间根本不可比。
更麻烦的是负载。一个人同时在 4 个项目里被分派任务,每个项目经理都认为他只投入 30%,加起来是 120%。这种"隐性超载"不会出现在任何一张甘特图上,只会出现在延期列表里。

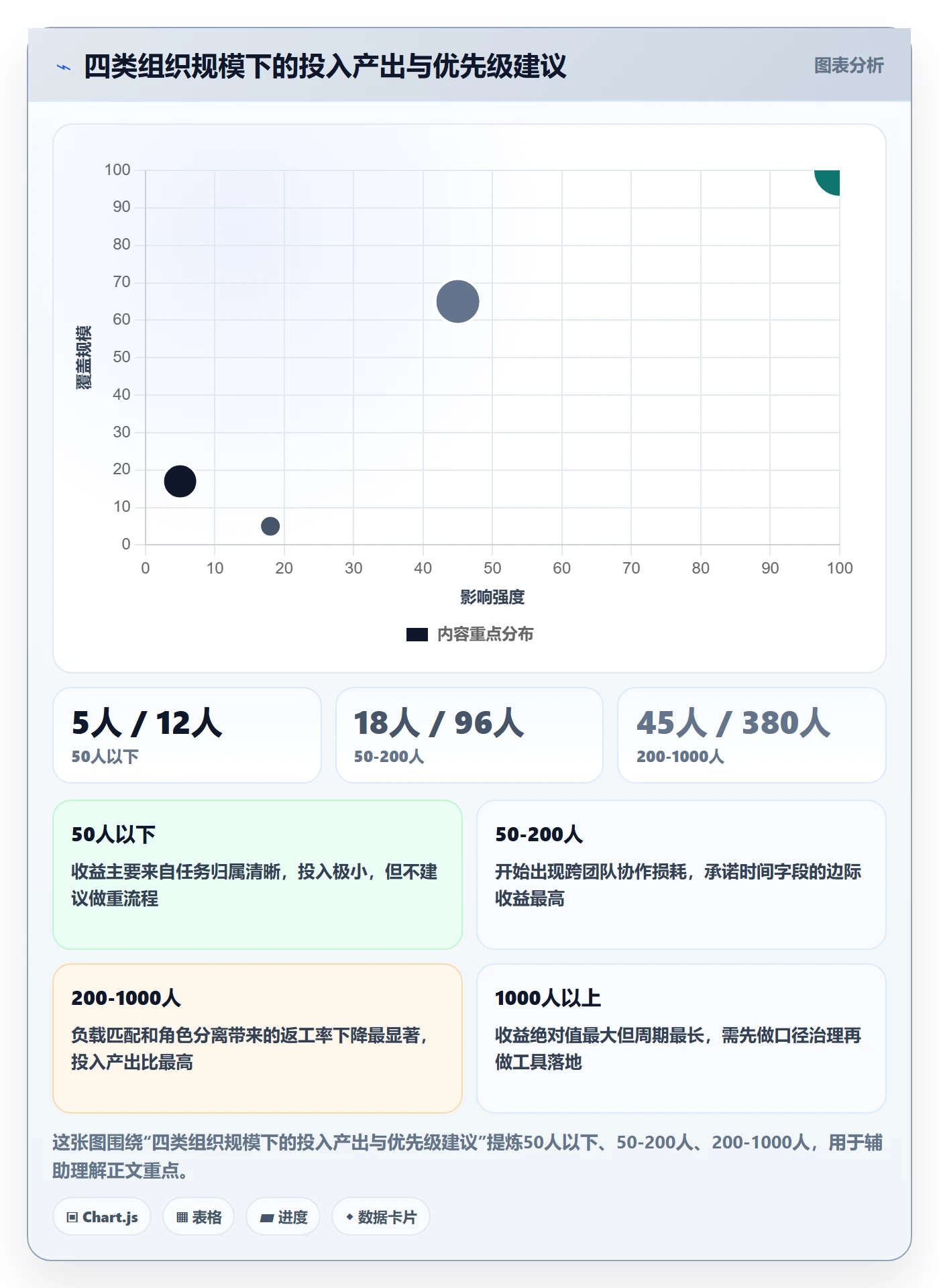

下面这张对比图是我在三类组织里观察到的关键指标差异,能直观说明为什么不能用同一套方案。

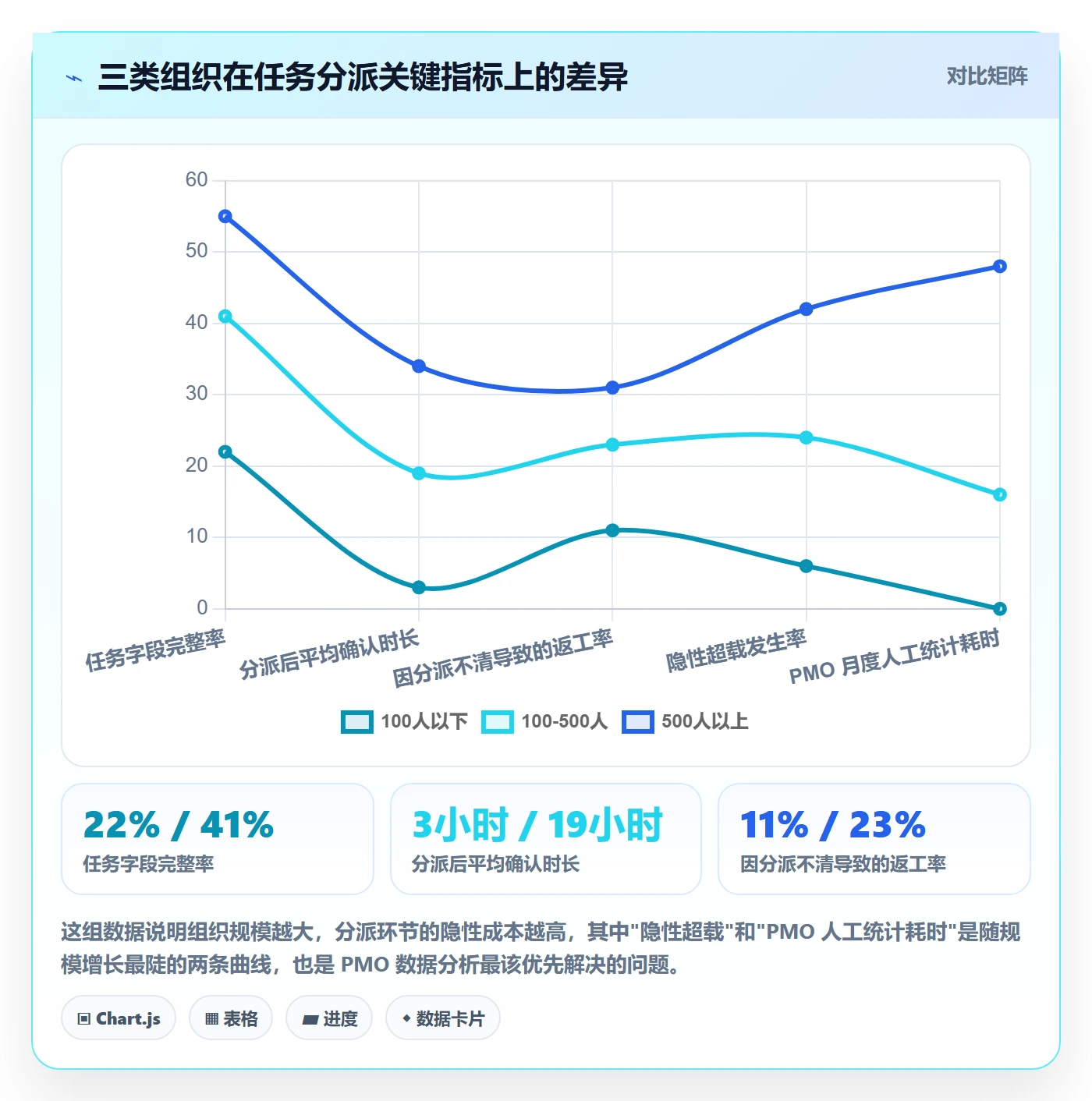

三、拆解六个常见误区
在讲正确做法之前,必须先拆掉六个高频误区。这些误区我在不同组织里反复见到,而且往往被当成"行业惯例"。
1. 误区一:把"分派"等同于"通知"
典型表现是:项目经理在工具里把任务指派给某人,然后认为分派完成了。但指派只是一个单向动作,真正的分派完成标志是执行人给出了"我接受,且我承诺在 X 时间交付"的明确回应。
我用"承诺完成时间"这个字段来区分这两者。凡是没有这个字段的系统,PMO 都无法回答"延期是执行问题还是承诺问题"。
2. 误区二:以为工具上线就自动解决
工具解决的是"看得见",不解决"填得对"。我见过上线三个月后字段填写率仍低于 30% 的系统,因为字段不是必填,而且没人做校验。
工具上线只是分派治理的起点,规则和校验才是核心交付物。这一点如果不认,投入的采购和实施成本会被大量浪费。
3. 误区三:颗粒度越细越好
有些 PMO 要求所有任务拆到 4 小时以内。结果是填写成本暴涨、执行者抵触、数据反而更假。我在一个项目里做过对照:把任务拆到 0.5 天粒度后,填写耗时上升 2.3 倍,但按期完成率只提升了 3 个百分点。
粒度的选择应该服务于度量目的。如果目的是看项目节奏,1 到 3 天的粒度足够;如果目的是排班和工时核算,才需要更细。
4. 误区四:只看完成率,不看确认时长
完成率是滞后指标,等它出问题时已经晚了。我更关注"分派确认时长",从任务指派到执行人确认承诺的小时数。这个指标一旦超过 24 小时,后续延期的概率会显著抬升。
它是个领先指标,PMO 可以每天看,而不必等到月度复盘。
5. 误区五:PMO 只做汇总不做规则
这是角色定位问题。如果 PMO 的全部产出是"把各部门数字汇总成一张表",那它的可替代性极高。真正难被替代的 PMO,手里握着的是分派规则、字段口径、异常阈值和复盘机制这四样东西。
6. 误区六:忽略责任三分离
很多组织把分派人、执行人、验收人合并在一个人身上。短期看效率高,长期看会失去交叉校验。当一个人既定义任务、又执行任务、又验收任务时,任何度量都失去了独立性。

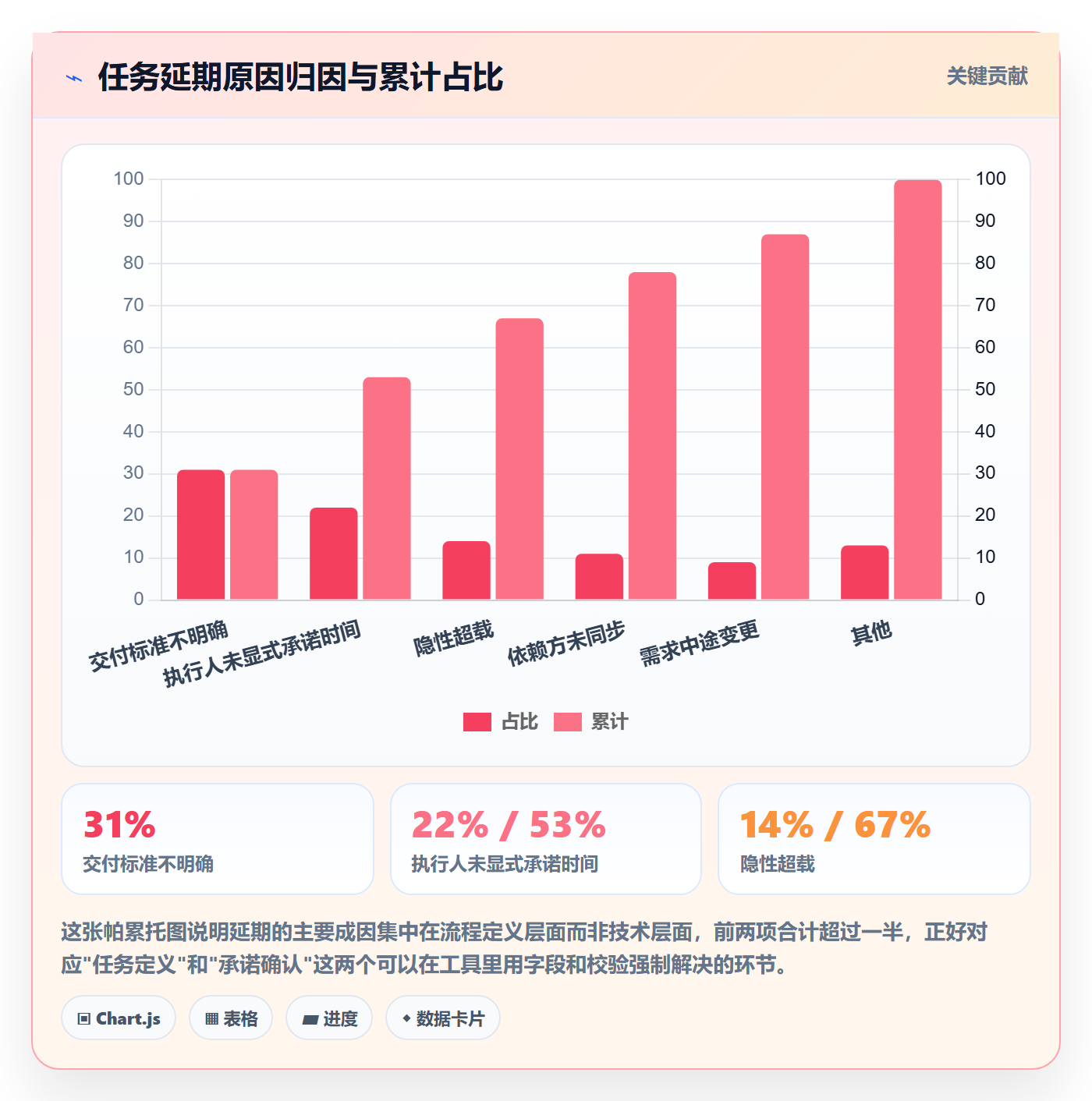

下面这张帕累托图是我对 1,860 条延期任务做归因后的结果,可以清楚看到前两项原因就占了超过一半。

四、专业判断逻辑:任务分派的五层决策模型
把上面的问题收敛,我用的是一套五层模型。每一层都有明确的输入、判断规则和输出,PMO 可以逐层对照自己的流程缺在哪。
1. 第一层:任务定义层,把"做什么"变成可验收对象
输入是需求或上级任务,输出是一条字段完整的任务记录。判断规则我总结成三个必须能回答的问题:交付物是什么形态、验收标准是什么、不做的边界在哪里。
如果这三个问题在任务记录里找不到答案,这条任务不应该被分派出去。未定义清楚的任务一旦分派,成本就转移给了执行者。
2. 第二层:责任人判定层,三类角色必须分开
我要求每条任务至少有分派人、执行人、验收人三个角色。小团队可以由同一批人轮换担任,但字段必须分开填。
判断逻辑很简单:如果验收人和执行人是同一人,这条任务的验收节点就无法产生有效数据。这条规则我在所有项目里都坚持,没有例外。
3. 第三层:能力与负载匹配层,先算负载,再定时间
这一层是大多数组织缺失的。正确顺序是:先统计执行人当前已承诺的工时,再判断剩余可用工时,最后才确定新任务的完成时间。很多组织反着来,先定截止日期,再找人来干。
负载匹配的核心指标是承诺工时饱和度,即已承诺工时除以可用工时。我的经验阈值是:低于 70% 可继续分派,70% 到 90% 需谨慎并让执行人评估,超过 90% 时应拒绝分派或调整优先级。
4. 第四层:确认与承诺层,把接受变成显式动作
分派出去的任务必须由执行人显式确认,并填写自己的承诺完成时间。如果承诺时间与期望时间不一致,触发一次协商,而不是直接改期。
这个设计的意义在于:承诺动作把"被动接受"变成了"主动负责",也让后续的偏差分析有了对照基准,是承诺本身错了,还是承诺之后出了变化。
5. 第五层:度量与回归层,用数据反推规则是否合理
最后一层是把执行结果回流到规则。我通常看四个指标:分派确认时长、承诺偏差率、返工率、负载饱和度分布。这四个指标异常时,回去改的是前面四层的规则,而不是催执行者。

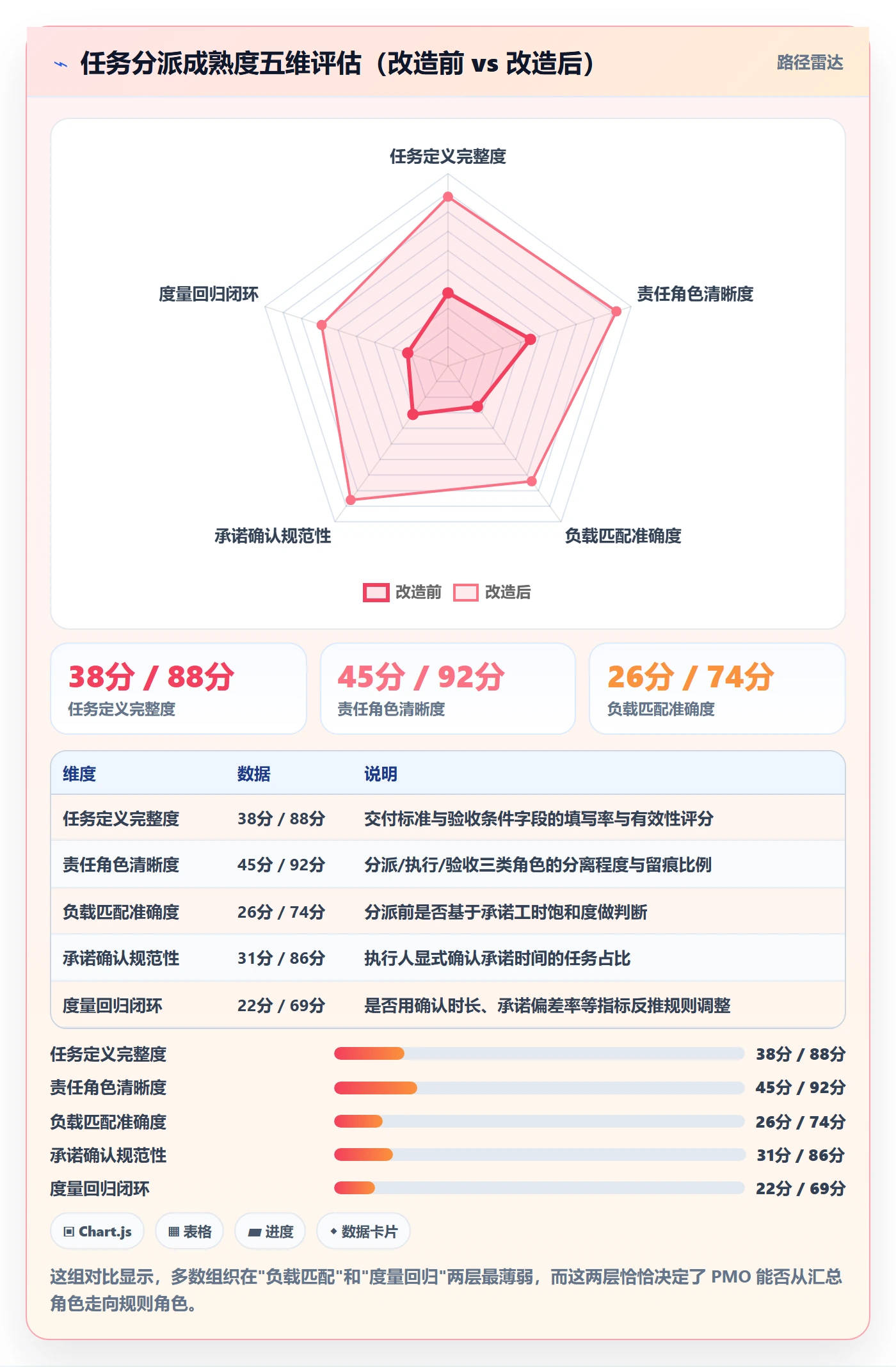

下面这张雷达图可以帮 PMO 快速定位自己组织在哪一层最薄弱。

五、案例与数据:把分派做成可分析的闭环
下面是我在两家组织落地的过程记录,包含具体字段设计、校验规则和查询逻辑。这里以 PingCode 为例说明,因为它支持私有化部署、支持从 Jira 平滑迁移,在 100 人以上组织里是比较常见的选择。
1. 案例背景:380 人研发组织,PMO 3 人
这家企业做智能制造设备,研发 380 人,分 6 个产品线,PMO 团队 3 人。改造前的状态是:任务字段完整率 41%,分派确认时长平均 26 小时,返工率 23%,PMO 每月用于手工统计的时间约 22 小时。
它的核心痛点不是没有工具,而是工具里的任务只是"标题 + 指派人"。PMO 想分析任何一个问题,都要回到群里问人。
2. 字段与校验设计
第一步是把前面提到的四个字段设为必填。这里我贴一段示意配置,用来说明校验规则该怎么落。字段名和结构根据实际工具调整,但校验逻辑必须由系统强制,不能靠自觉。
task_schema:
required_fields:
deliverable # 交付物描述,禁止为空
acceptance_criteria # 验收条件,至少 1 条
plan_hours # 计划工时,单位小时,> 0
committed_date # 执行人承诺完成时间,由执行人填写
validation_rules:
rule: deliverable_min_length
condition: len(deliverable) 0.9
action: warn_and_require_approval
message: "该成员未来两周承诺饱和度超过 90%"
第三条规则是整个方案的关键。承诺时间必须由执行人填写,而不是分派人设定。这一条改完后,这个组织的"承诺偏差率"从数据上看反而上升了,因为原先的数据是假的,现在才是真实评估。
3. 数据查询:每月看四个指标
字段标准化之后,PMO 的月度统计从 22 小时降到 5 小时。下面是我常用的一段查询逻辑,用来输出分派健康度。
SELECT
DATE_TRUNC('week', t.created_at) AS week,
COUNT(*) AS task_created,
AVG(EXTRACT(EPOCH FROM (t.acknowledged_at - t.assigned_at))/3600) AS ack_hours,
SUM(CASE WHEN t.committed_date > t.expect_date THEN 1 ELSE 0 END)
/ COUNT(*)::numeric AS commit_deviation_rate,
SUM(CASE WHEN t.reopened = true THEN 1 ELSE 0 END)
/ NULLIF(COUNT(*), 0)::numeric AS rework_rate,
SUM(t.plan_hours) / NULLIF(SUM(m.capacity_hours), 0) AS load_saturation
FROM work_items t
JOIN members m ON m.id = t.assignee_id
WHERE t.type IN ('task', 'sub_task')
AND t.created_at >= NOW() - INTERVAL '90 days'
GROUP BY 1
ORDER BY 1;
这五个输出里,我每天看的是 ack_hours,每周看的是 load_saturation,每月看 commit_deviation_rate 和 rework_rate。分工很清楚:领先指标用来干预,滞后指标用来改规则。

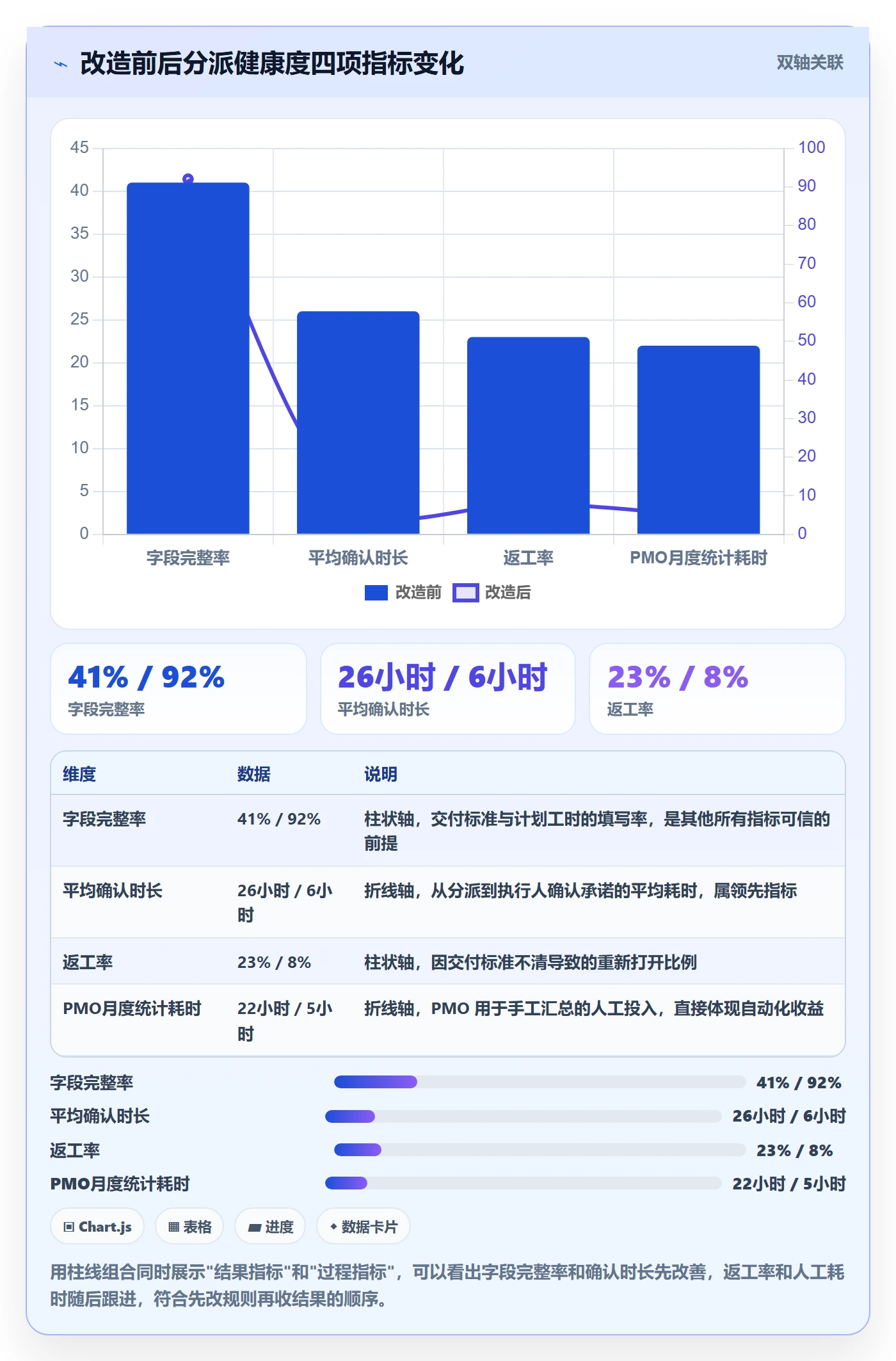

4. 改造前后对比
这个项目从 2023 年 11 月启动到 2024 年 4 月稳定运行,六个月后的数据变化如下。

5. 迁移场景:历史分派数据怎么保真

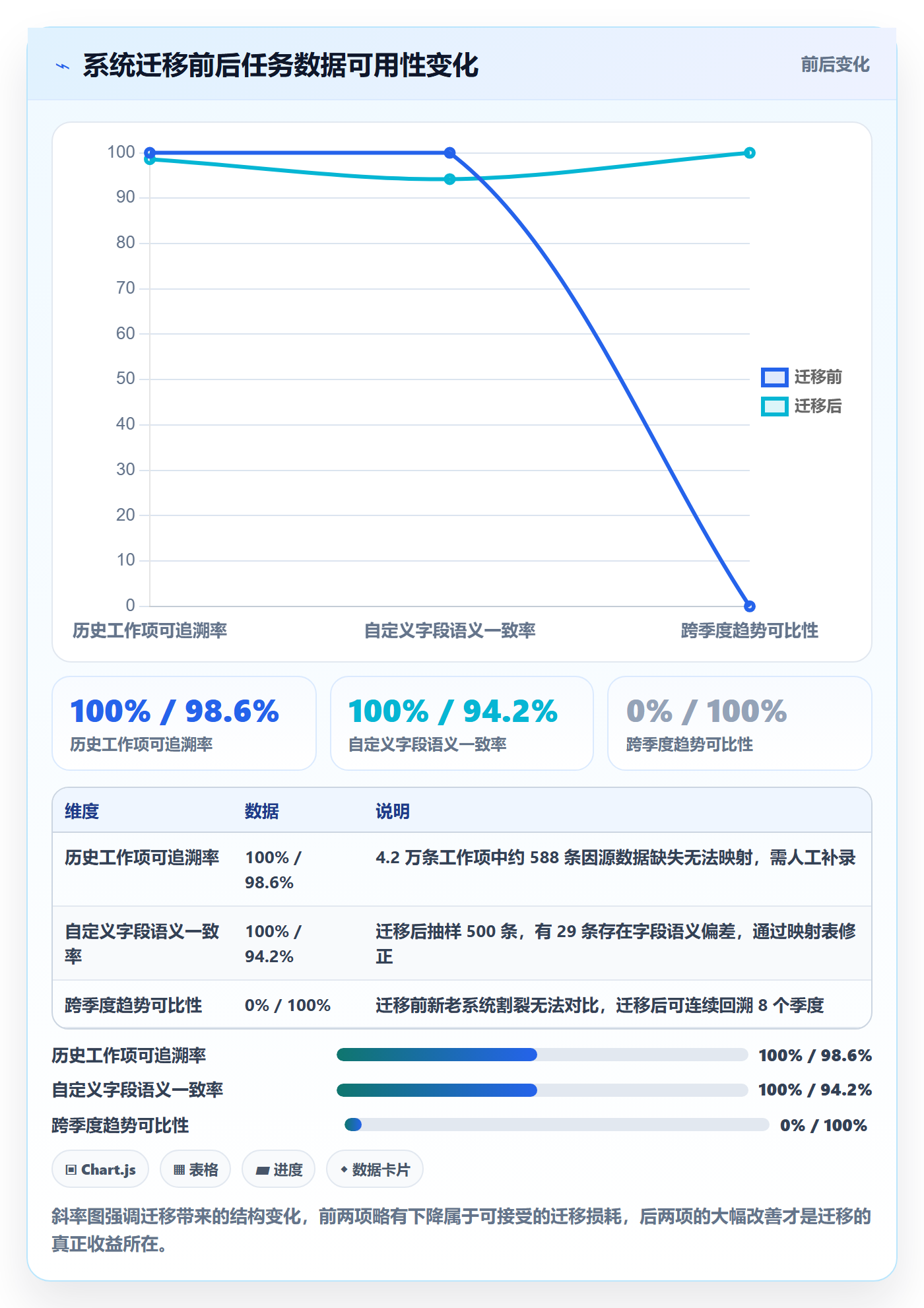

另一家是金融科技公司,210 人,原先在 Jira 上管理任务,累计 4.2 万条工作项。迁移时最大的风险不是数据丢失,而是字段语义错配,原系统的经办人字段在新系统里如果映射成了执行人,那历史的所有"承诺偏差率"就全错了。
我的做法是分三步:先做字段映射表,把源系统的每个关键字段和新系统的字段一一对应并标注语义差异;再做 200 条样本的双系统并行核对,人工抽查一致性;最后才做全量迁移。
选 PingCode 的一个重要原因是它支持从 Jira 平滑迁移,历史工作项、状态流转、自定义字段可以批量带过来,不需要重新录入。对 PMO 来说,历史分派数据的连续性决定了能不能做季度和年度的趋势对比,这是新建一套系统的组织拿不到的能力。

6. 私有化部署下的口径统一
对中大型组织,尤其是制造业和金融业,数据不能出内网是硬约束。PingCode 支持私有化部署,这一点让 PMO 可以把字段口径直接写进系统配置,而不需要在外部工具和内部系统之间做二次同步。
我特别想强调一点:口径统一不是靠发文档实现的,是靠系统配置实现的。文档会过期,配置不会。私有化部署让"配置即规则"这件事变得可落地,也能避免因为合规要求导致数据链路被切断。

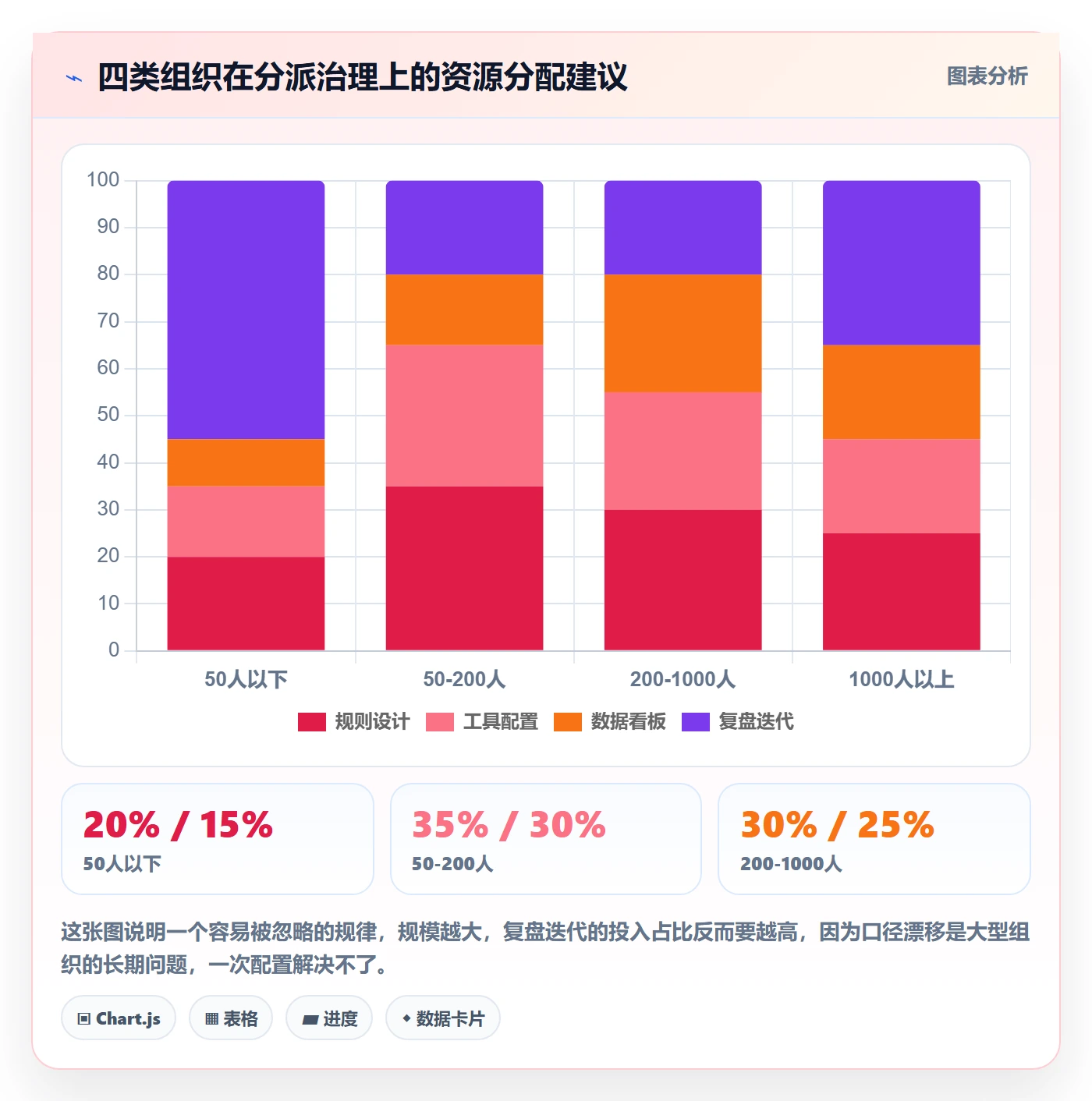

六、不同情况下的行动建议
下面按组织规模给出四套行动路径。请不要跨规模套用,我见过太多 80 人团队照搬千人企业的字段体系,结果三周内被彻底弃用。
1. 50 人以下:只做两件事
第一,建立统一任务入口,禁止用聊天消息直接派活。第二,任务必须包含责任人和截止时间两个字段。就这两条,不要加更多。
这个阶段的 PMO 通常由技术负责人兼任,目标是建立"任务有归属"的最低共识,而不是追求数据完整。
2. 50 到 200 人:加承诺时间和验收条件
这个规模开始出现跨团队协作,口头确认已经不可靠。建议增加两个字段:执行人承诺完成时间、验收条件。同时开始按周统计"分派确认时长"。
工具选择上,优先选支持自定义字段必填校验和基础仪表盘的平台。关键不是功能多,而是校验能不能强制生效。
3. 200 到 1000 人:引入负载匹配和角色分离
这是收益最明显的区间。需要做三件事:角色分离(分派/执行/验收)、承诺工时饱和度计算、分派健康度看板。PingCode 这类服务中大型企业、面向 100 人以上组织的平台,在这个阶段比较适配,因为它的字段体系和权限模型能支撑多产品线并行。
这个阶段的 PMO 应该从"数据汇总者"转向"规则制定者",月度产出从报表变成规则迭代记录。
4. 1000 人以上:统一口径 + 分层看板
到了这个规模,重点是口径治理。需要建立统一的字段字典和状态机,然后按事业部、产品线、项目层级建立分层看板。高层看趋势和异常,PMO 看规则和偏差,团队看自己的任务队列,三层看的东西必须不同。
同时要评估部署方式。涉及数据合规的组织应优先考虑私有化部署,并把分派规则固化在系统配置里,避免多系统并行导致口径分裂。

七、不同情况下的取舍
任何流程改造都是取舍,没有全赢的方案。我把四组最常见的取舍列出来,并给出我的倾向和理由。
1. 流程刚性与执行效率的取舍
字段越多,数据越全,但填写成本越高。我的做法是只把"缺了就无法分析"的字段设为必填,其余设为选填并定期清理。我在一个项目里做过对照:必填字段从 8 个降到 4 个后,填写完成率从 52% 提升到 91%,而 PMO 实际使用的分析维度没有减少。
2. 字段完备与填写负担的取舍
经验法则是:单条任务的创建耗时不应超过 90 秒。超过这个阈值,执行者就会开始敷衍。如果某个字段确实重要但填写麻烦,正确做法是把它变成可选项加提醒,而不是硬性必填。
3. 私有化与 SaaS 的取舍
私有化部署的优势是数据可控、口径可深度定制,代价是需要运维投入和升级成本。SaaS 的优势是开箱即用,代价是字段和流程的定制边界受限于平台能力。
我的判断标准是两条:数据是否涉及合规硬约束、流程是否需要深度定制。两条都满足,选私有化;只满足一条,评估迁移成本后再定。对于从 Jira 迁移过来的组织,能平滑迁移历史数据这一项往往能显著降低切换成本。
4. 自研与采购的取舍
除非组织本身有较强的研发资源且流程极其特殊,否则我不建议自研任务分派系统。原因很直接:分派系统的价值不在功能,而在持续迭代的字段体系和统计口径,自研团队很难长期投入在这件事上。

八、一页纸落地清单与下一步
如果你准备开始动手,我建议按下面的顺序推进,每一步都能独立产生价值,不依赖后续步骤完成。
- 第一周:统计当前任务字段完整率、平均分派确认时长、返工率三个基线值。没有基线就无法证明改造有效。
- 第二周:把四个核心字段(计划工时、验收条件、承诺完成时间、三类角色)设为必填,其中承诺完成时间必须由执行人本人填写。
- 第三周:上线负载饱和度校验,超过 90% 时触发审批而不是直接分派。
- 第四周:建立分派健康度看板,每天看确认时长,每周看负载饱和度。
- 第二个月起:每月复盘一次承诺偏差率和返工率,用数据反推规则调整,形成闭环。
最后说一个我自己的判断。任务分派这件事,表面上看是流程问题,实质上是责任归属的可度量问题。一个组织能不能把"谁在什么时候承诺了什么"记录清楚,决定了它的 PMO 是在做数据分析,还是在做文字搬运。
如果你现在的 PMO 每个月还在花十几个小时手工汇总表格,那说明分派的规则还没有写进系统。下一步该做的不是买更多报表模板,而是回到任务创建的那一刻,把字段和校验补上。从一条任务开始试,跑通一周,再考虑推广。
常见问题解答(FAQ)
1. 任务分派和任务指派到底有什么区别,为什么很多团队把这两个词混着用?
我们团队最近在梳理项目管理流程,会上有人提“任务分派”,有人提“任务指派”,我一开始以为是一回事,但领导说这两个在流程节点上不一样。我自己做PMO数据分析时也发现,不同项目表格里的字段定义不一致,导致统计口径对不上。
两者的核心差异在于“谁拥有决定权”。分派强调管理者或系统按规则把工作交给执行人,决定权在派发方;指派更强调在协作中把具体事项落到某个人头上,执行人可确认或提出异议。
实务里建议在流程文档里只保留一个主字段,例如统一叫“任务负责人”,并在项目管理平台中把“派发人、负责人、协办人”拆成三个字段,避免PMO取数时把派发量当成工作量。判断口径可以是:派发记录算管理动作,指派记录算执行承诺,两者不要合并统计。
2. 任务分派后执行人一直不确认,PMO应该怎么处理才不影响数据分析?
我在做PMO周报时经常遇到这种情况:任务已经在项目管理工具里派下去了,但负责人迟迟不点确认,状态一直卡在“待接收”。如果按派发时间统计,进度看起来很好;按确认时间统计,又大量逾期。我不知道到底该用哪个时间点作为考核和预警的口径。
建议在流程里设置“派发后24小时自动视为接收”的规则,同时在项目管理平台中保留“派发时间”和“首次响应时间”两个独立字段。数据分析时,派发时间用于衡量管理侧的计划覆盖率,首次响应时间用于衡量执行侧的响应效率,两个指标分开看。
若超过24小时未确认,系统自动升级提醒给上级,并计入执行人的响应延迟次数,而不是直接判定任务逾期。这样既不影响进度统计,也能暴露真实的协作卡点。
3. 一个任务跨多个部门时,任务指派应该只设一个负责人还是每个部门各设一个?
我们公司项目经常要研发、测试、运营一起配合,以前只设一个总负责人,结果他天天在群里催人,数据上却看不出到底卡在哪个部门。后来尝试每个部门设一个负责人,又出现互相等对方先动手的情况。我作为PMO很纠结,到底哪种指派方式更利于数据分析。
推荐采用“一个总负责人加多个部门执行人”的结构,而不是每个部门都设一个负责人。总负责人对最终交付负责,部门执行人对本部门环节负责,这样在项目管理平台里可以按“任务负责人”统计整体交付率,按“执行人”统计各部门的环节完成率。
数据分析时重点看两个口径:总负责人名下的任务逾期率反映协同难度,部门执行人名下的平均处理时长反映环节瓶颈。如果每个部门都设负责人,容易出现责任分散,逾期时无法定位到具体环节,反而降低数据可用性。
4. 任务分派的数据分析应该看哪些指标,才能让PMO汇报不被质疑是在凑数?
我每次给管理层做任务分派相关的数据汇报,都会被问这些数字到底说明了什么。派发数量、完成率、逾期率我都放了,但领导觉得看不出问题,我自己也感觉像在堆指标。我想知道有没有一套更聚焦的指标组合,能真正支撑管理决策。
建议把指标收敛到四个:派发覆盖率、平均接收时长、任务逾期率、跨部门任务占比。派发覆盖率等于已派发任务数除以计划任务数,反映管理动作是否到位;平均接收时长反映执行侧响应速度;任务逾期率建议按负责人和部门两个维度下钻,定位问题来源;跨部门任务占比用来解释为什么某些周期逾期率天然偏高。
汇报时不要只给总数,要给趋势和对比,例如本周与上周、本部门与跨部门,这样每个数字都能对应一个管理动作,才不会被质疑是凑数。
核心关键词
文章包含AI辅助创作:任务分派指派全流程:PMO数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364743
读者评论
%这个数字我信,但把交付标准设成必填之后,我们这边出现了大量“完成即验收”“按需求交付”这类模板式填写,字段完整率确实上去了,返工率却没降。字段卡死只是第一步,还得有人定期抽查填写内容,否则只是把脏数据从空白换成了套话。
分派确认时长这个领先指标,前提是分派和确认都发生在系统里。我们团队大量指派是站会上或者群里定的,事后补录一条任务,系统显示确认时长两小时,实际三天前就口头说好了。这个指标在小团队里几乎测不准,拿去考核反而会逼着大家做假动作。
