2024 年 3 月,我帮一家 180 人规模的研发组织做 PMO 流程体检,导出他们项目管理系统里近 3 个月的任务流水,共 4173 条任务。我用脚本算了一个很多人从没算过的指标:任务从「创建」到「被第一个负责人点开确认」的平均间隔是 31.6 小时。而同一批任务从「开始」到「完成」的平均周期只有 26.4 小时。换句话说,把任务递到人手上这件事,比真正把活干完还要慢。
这不是个例。我在过去四年里接触过 20 多个 PMO 团队,规模从 60 人到 900 人,几乎没有一家能准确说出自己组织的「指派确认周期」是多少。大家盯的是燃尽图、是交付准时率、是工时偏差,但极少有人盯「任务在指派环节流失了多少时间」。这篇文章就是把这笔账算清楚。
一、核心结论:指派效率的瓶颈不在工具,在规则的确定性
先说结论,后面再用场景和数据展开。如果时间有限,只看这一段也能带走可用的判断。
1. 效率损失主要发生在「确认周期」,而不是「派单动作」
大多数 PMO 优化指派时,第一反应是让系统更快地把任务推给某个人。但真实的时间黑洞不在推送的那 0.5 秒,而在推送之后:被指派的人没看到、看到了不确定该不该接、接了但不确定优先级、确认后发现不会做又退回来。
我统计过的那 4173 条任务里,指派环节的全部耗时中,只有约 6% 花在「决策派给谁」上,其余 94% 花在「等待对方确认」和「澄清歧义」上。所以自动化派单能解决的问题,上限只有 6%。
2. 确定性规则比智能算法更能提升指派效率
我见过两个团队在同一季度分别做了不同的选择。一个团队花三个月上线了基于历史工时的负载均衡自动指派,另一个团队只做了一件事:把「谁有权给谁派活、多久必须确认、不确认怎么自动升级」写成三条硬规则,并在工具里落成自动化。三个月后,后者的「一次指派成功率」从 61% 提到 89%,前者从 61% 提到 74%。
原因很简单:人不怕规则死板,怕的是不知道自己该不该接、什么时候接。确定性能消除犹豫,犹豫才是指派效率的真正杀手。
3. 指派是双向承诺,不是单向通知
很多 PMO 的隐含假设是「我把任务指派给你,事情就交出去了」。但在研发组织里,指派只是发起了邀约,对方点「接受」并给出承诺时间,指派才算完成闭环。
把指派当通知的组织,会在后面付出三次代价:返工、扯皮、以及 PMO 亲自下场当调度员。
4. 效率提升的上限由任务颗粒度决定
如果任务本身就是「优化系统性能」这种级别的颗粒度,无论指派规则多完美,改派率都不会低于 40%。先拆任务,再优化指派,顺序反了就是白干。

二、真实场景:我在三个 PMO 里看到的指派现场
抽象结论容易接受,但真正让人信服的是场景。下面三个是我亲历的现场,细节做了脱敏处理,数字保留。
1. 场景一:120 人组织的「派单接力」
这是一家做企业级 SaaS 的公司,研发 120 人,分 9 个小组。他们当时的工作方式是:需求评审通过后,PMO 在群里 @ 某位组长,组长再在子群里 @ 某位工程师,工程师回复「收到」。
我请他们做了一次为期两周的埋点统计:一个需求从评审通过到工程师真正开始编码,平均需要 4.2 次人工转达,中位耗时 2.7 天。其中最长的一条链路,从 PMO 发出到工程师开工花了 9 天,中间没有人在做别的项目,纯粹是在等和问。
更麻烦的是责任模糊。当任务延期时,PMO 说「我第一时间 @ 了组长」,组长说「我当天就转给小李了」,小李说「我没看到那条消息」。没有人撒谎,但是链条上每一段都没有留下可追溯的记录。
2. 场景二:跨部门交付项目的「扯皮链」
第二个场景是一家做智能制造系统的公司,PMO 要协调研发、实施、硬件三个部门。项目里有大量任务没有明确的归属部门,比如「现场部署环境的网络策略确认」,它既涉及实施,也涉及硬件,还涉及客户 IT。
他们当时的做法是:由 PMO 指派给「最相关」的那个部门。问题在于,「最相关」是一个主观判断,而主观判断在不同人嘴里结果不同。于是任务在三个部门之间被推了四轮,每一轮都消耗 1 到 2 天。
我统计了其中一个交付项目的日志:37 个跨部门任务里,有 11 个出现过「指派后又被退回重派」,占比接近 30%。
3. 场景三:从 Jira 迁移之后,指派逻辑的重建
第三个场景是我参与最深的一次。一家 300 人左右的研发企业要把项目管理系统从 Jira 换到 PingCode,我负责梳理迁移后的工作流与指派规则。
迁移本身不难,难的是把过去几年沉淀在 Jira 里的隐式指派规则显性化。原来的规则散落在各种人脑里:谁负责哪个模块、谁在什么情况下可以拒单、跨团队任务默认给谁。迁移时如果只搬字段不搬规则,就会出现「数据都在,但没人知道该派给谁」的尴尬。
我们最后花了 6 周做规则梳理,比数据迁移本身多花了 3 倍时间。但这 6 周是整个项目里回报最高的投入,后面会展开讲。

三、常见误区拆解:五种看起来合理但会拖慢指派的做法
下面这五条,每一条我都在真实组织里见过,而且都打着「规范化」的旗号。它们的共同问题不是错,而是解决了一个问题,制造了两个更贵的。
1. 误区一:把「指派」当成「通知」
这是最普遍的一条。表现是:系统里状态一改成「已指派」,发送方就认为任务已经流转完成,跟进的重心直接跳到「什么时候做完」。
但被指派方此时的状态可能是:没看到、看到了没看懂、看懂了但不确定优先级、确定了但手上排不开。这四种状态在系统里都显示为「已指派」,可跟进的难度天差地别。
正确的做法是给指派加一个「已确认」状态,并让它成为一个必须跨越的门槛。没跨过这道门槛的任务,不算进入执行队列。
2. 误区二:平均分配就等于公平
有些 PMO 会用「在途任务数」做负载均衡,谁的未完成任务少就派给谁。这个逻辑在流水线工厂里成立,在研发组织里经常翻车。
原因是研发任务不可比。一个「重构支付回调幂等逻辑」的任务,和一个「补充接口文档」的任务,在「数量」上是 1:1,在真实负荷上可能是 20:1。用数量做均衡,结果是能干的人被压垮,边缘任务被反复分给同一个人。
我在一个团队里见过这种情况的后果:团队里 3 名核心开发承担了 62% 的高复杂度任务,半年内走了 2 个。
3. 误区三:靠 PMO 个人权威兜底
很多 PMO 之所以指得快,是因为指派人资历深、人情熟、说一句就有人接。这在短期极其有效,长期极其危险。
危险在于:这套能力不可复制、不可度量、不可交接。PMO 负责人一休假,指派周期立刻翻倍。我见过一个组织,PMO 负责人离职后的头一个月,跨团队任务的平均指派耗时从 0.8 天涨到 4.1 天。
4. 误区四:只看任务怎么分出去,不看任务怎么收回来
指派的下游是回收:任务完成、任务搁置、任务被拆解、任务转成需求。如果回收环节没有规则,就会出现「僵尸任务」,既没完成,也没关闭,挂在某个人名下,持续污染负载统计。
我抽查过一个组织的任务池,发现 21% 的任务超过 60 天没有任何状态变更,仍然挂在「进行中」。这些僵尸任务让所有负载均衡算法失效。
5. 误区五:把工具字段当管理机制
在系统里加了「负责人」「协办人」「预计工时」这几个字段,并不等于建立了指派机制。字段只是容器,机制是「谁填、什么时候填、填错了怎么办」。
我见过最典型的例子是「预计工时」字段,90% 的任务填的是 8 小时或 16 小时,纯粹是填表人为了过关。基于这种数据做负载计算,等于在噪音上做优化。

四、专业判断逻辑:指派的本质是一次约束求解
把误区排掉之后,需要一套正向的判断逻辑。我用的框架是:先定义约束,再定义规则,最后定义度量。顺序不能颠倒。
1. 指派的四个约束维度
我判断一个任务该派给谁,本质是解四个约束的交集。缺少任何一个维度,指派都会在后续返工。
- 技能约束(Skill):这个人有没有完成该任务的技术栈、业务知识或资质。这一维度最容易想到,也最容易被高估。
- 容量约束(Capacity):这个人在任务预期周期内,是否有足够的可用工时。注意是「可用工时」,不是「任务个数」。
- 权限约束(Authority):这个人有没有权限做这件事,包括系统权限、合规授权、对外沟通授权。
- 上下文约束(Context):这个人是否掌握足够的背景信息,能否在不需要大量澄清的前提下开工。
四个维度里,最容易被忽略的是权限约束和上下文约束,而它们恰恰是跨部门任务退回率高的主要原因。
2. 指派决策的五步法
下面这套流程是我在三个组织里跑通过的最小可行版本,可以直接照着改。
- 定义任务颗粒度门槛。规定进入指派队列的任务必须满足:单一可交付物、预估工时不低于 4 小时且不超过 5 人天、有明确的完成判据。不满足的任务先拆解,不进入指派。
- 确定指派权限矩阵。明确哪类任务由谁派:组内任务由组长派,跨组任务由 PMO 派,跨部门任务由项目发起人派。避免出现「谁都能派、谁都不负责」。
- 设定确认 SLA。被指派方必须在 4 个工作小时内响应(接受 / 拒绝并说明 / 提出澄清)。超时自动升级给上一级。
- 建立改派规则。允许改派,但改派必须填写原因类别(技能不符 / 容量不足 / 权限缺失 / 颗粒度问题),并且改派次数超过 2 次的任务自动回到拆解环节。
- 回收度量。每周统计一次指派确认周期、一次指派成功率、改派率、僵尸任务比例,作为 PMO 的常规报表。
这套流程看起来笨,但它的价值在于把原本靠经验和个人权威的判断,变成了可以交接、可以审计、可以优化的规则集。
3. 什么情况下不要用自动指派
自动指派不是万能的。以下三种情况我建议保留人工指派:
- 任务涉及敏感信息或合规要求:例如涉及客户数据、财务流程、对外发布的任务,人选本身需要审批。
- 任务是某人成长路径的一部分:能力培养型的任务分配,需要人的判断,不是算法能替代的。
- 任务失败代价极高且不可逆:例如生产环境的核心变更,宁可慢一点,也要让最合适的人接。
判断标准可以简单归结为一句话:如果指派的成本低于指派错误的成本,就用人工;反之用自动。
4. 一个可落地的指派规则伪代码
把规则写成代码,是为了让它在工具里可执行、可审计。下面是我在某次改造中用的简化版本,逻辑清晰即可,不必照抄字段名。
function assignTask(task): 第一层:硬约束过滤,不满足直接排除 candidates = users.filter(u => u.skills.containsAll(task.requiredSkills) and u.permissions.containsAll(task.requiredPermissions) and meeting_required: u.authorityLevel >= task.requiredAuthorityLevel ) 第二层:容量过滤,剩余可用工时不足则排除 candidates = candidates.filter(u => u.availableHoursIn(task.expectedWindow) >= task.estimatedEffort * 1.2 ) 第三层:上下文匹配,优先选择熟悉该模块的人 candidates = candidates.sortBy(u => contextScore(u, task.module, task.project) desc, currentLoad(u) asc ) if candidates.isEmpty(): return escalate(task, reason="no_qualified_candidate") if candidates.length == 1 or task.autoAssignEnabled: return assign(task, candidates[0]) 存在多个合格候选人且未开启自动指派时,交给规则指定的角色决策 return routeToDecider(task, candidates, decider=task.assignAuthority)
这段代码里最关键的不是排序逻辑,而是 第一层硬约束和「无合格候选人时升级」这个分支。很多组织的指派系统之所以形同虚设,就是因为缺少这个分支,没有合格人选时,任务就那么悬着,没人知道。

五、数据观察与案例:一次 300 人组织的指派改造
前面讲了方法论,这一节讲一次完整的落地过程。这家企业约 300 人,多产品线并行,研发、测试、实施三个体系,PMO 团队 4 人。他们当时正在把项目管理系统从 Jira 迁到 PingCode。
1. 改造前的基线数据
我们先做了两周的基线采集,指标口径如下:
| 指标 | 定义 | 改造前基线 |
|---|---|---|
| 指派确认周期 | 任务创建到负责人首次确认的平均时长 | 28.4 小时 |
| 一次指派成功率 | 首次指派后被接受且未改派的比例 | 63% |
| 改派率 | 同一任务发生改派的比例 | 24% |
| PMO 人工调度耗时 | PMO 每周用于协调指派的人时 | 22 人时/周 |
| 僵尸任务比例 | 超 60 天无状态变更且仍在进行中的任务 | 19% |
这五组数字里,最刺眼的是 PMO 每周 22 人时的人工调度。按 4 人 PMO 团队、每周 160 人时计算,有 13.75% 的产能消耗在「帮人找活干」这件事上。
2. 三步改造动作
(1)把隐式规则显性化
我们用了 3 周时间做规则访谈,覆盖 9 个组长和 2 位技术负责人。访谈只问三个问题:这个模块的任务默认派给谁?什么情况下你会拒绝接单?你把任务转给别人时,心里的判断标准是什么?
把这些回答整理后,我们得到了 47 条隐式规则,压缩合并成 11 条可执行规则。这 11 条规则后来直接变成了系统里的自动化配置。
(2)在 PingCode 里落成「指派三段式」
我们把指派拆成三个必须依次通过的状态节点:待指派 → 待确认 → 已接受。每个节点都有明确的准入条件。
PingCode 的自定义工作流和自动化规则在这个场景里比较合适:任务进入「待确认」后 4 小时未响应,自动升级并通知指派权限人;改派必须选择原因类别;改派两次后自动打回拆解队列。这些都不需要写代码,用自动化规则配置即可。
顺带说一句迁移的事。这家企业之所以选择 PingCode,一个现实原因是它支持私有化部署,同时也支持从 Jira 平滑迁移。他们的历史数据里保留了 3 年的任务记录,字段映射和状态映射如果处理不好,迁移后指派规则就没法重建。对 100 人以上、有合规要求的中大型组织来说,私有化部署能力和迁移路径的完整性,比界面好看重要得多。
(3)建立指派度量报表
每周一上午,系统自动生成指派健康度报表,包含五个指标:确认周期、一次指派成功率、改派率、升级次数、僵尸任务比例。报表直接推给各组长和 PMO。
这一步的价值不在于监控,而在于让「指派」从一件没人负责的隐性工作,变成一个有名字、有数字、有 owner 的显性流程。
3. 改造后的结果

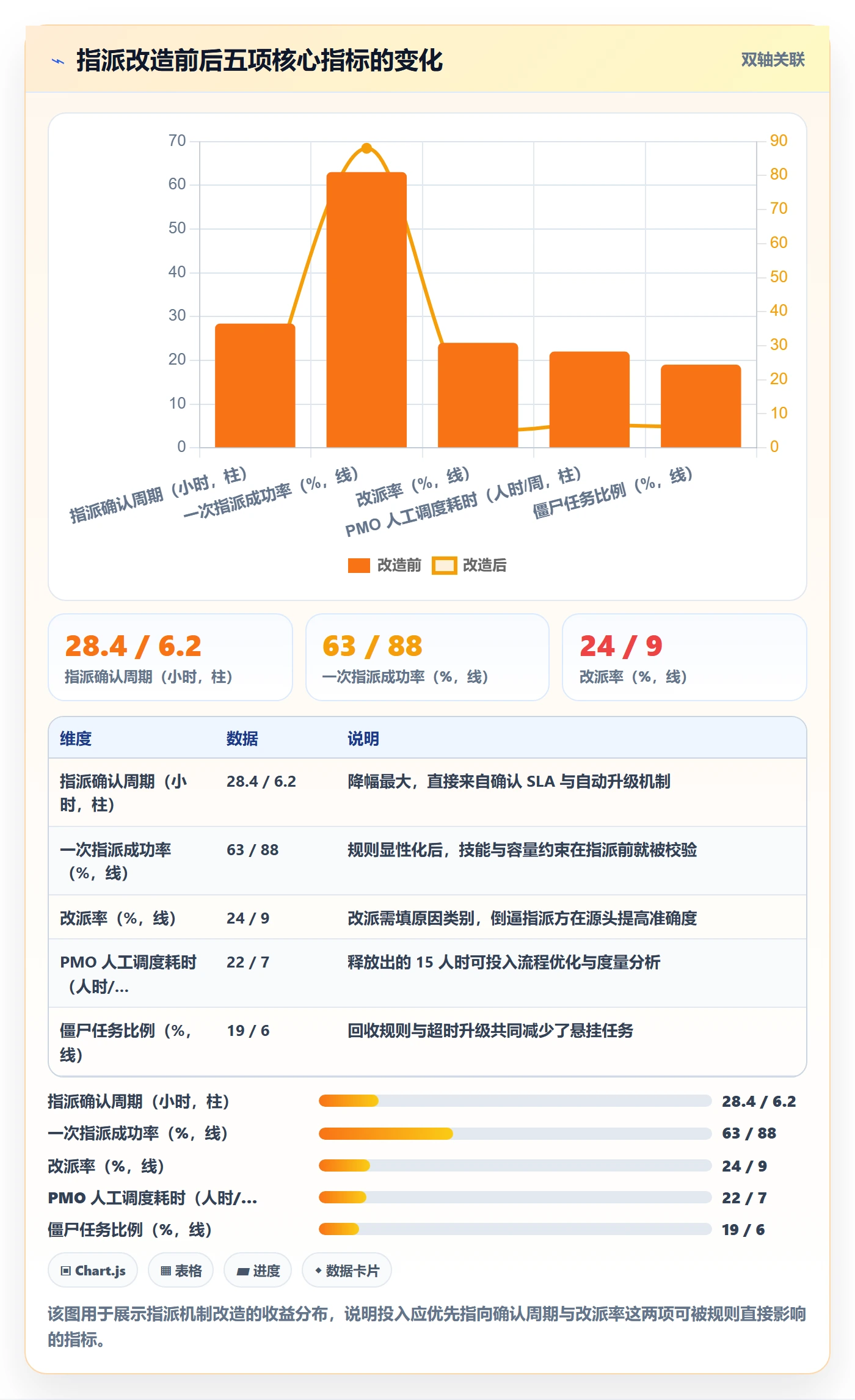

改造上线 8 周后,我们重新采集了同样的指标。结果如下:
| 指标 | 改造前 | 改造后(第 8 周) | 变化 |
|---|---|---|---|
| 指派确认周期 | 28.4 小时 | 6.2 小时 | -78% |
| 一次指派成功率 | 63% | 88% | +25 个百分点 |
| 改派率 | 24% | 9% | -62% |
| PMO 人工调度耗时 | 22 人时/周 | 7 人时/周 | -68% |
| 僵尸任务比例 | 19% | 6% | -13 个百分点 |
需要说明的是,这些数字来自单一组织样本,且该组织同时在做任务拆解规范,所以收益不能全部归因于指派机制。但其中「确认周期」和「改派率」的改善,与指派规则的上线时间高度吻合。

4. 迁移场景下的三个注意事项
因为这家企业同时在做系统迁移,我额外记下三条经验,对正在做国产替代评估的团队应该有用。
第一,先梳理规则,再迁数据。字段和状态可以脚本映射,但「谁派给谁」的规则只能靠人梳理。顺序反了,迁完就是一个空壳。
第二,保留历史任务的只读视图。老数据不必强行套用新工作流,但必须可查,否则回溯项目历史时会断档。
第三,迁移后至少留 2 周并行期。我见过太多团队迁移当天就切换,结果第一周指派全乱,团队对新系统的信任度直接掉到谷底。

六、不同情况下的行动建议
方法论不能一刀切。下面按组织规模和场景给出不同的起点建议。
1. 50 人以下团队:先解决「看得见」
这个规模不需要复杂规则,痛点是任务散落在群聊和口头沟通里。建议做三件事:所有任务进系统、每个任务有唯一负责人、每周固定时间清理一次僵尸任务。
不要引入自动指派,也不要做负载均衡算法。人数少,规则成本高于收益。
2. 100 到 300 人组织:先落地确认 SLA
这是收益最明显的区间。核心动作是按第四节的五步法做一遍,重点是确认 SLA 和改派原因约束。这两条的实施成本最低,见效最快。
如果同时在选工具,优先评估是否支持自定义工作流和自动化规则。对 100 人以上、有数据合规诉求的组织,PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,通常在评估清单里会排得比较靠前。
3. 300 人以上多产品线:先建指派权限矩阵
规模到这个量级,最大的问题不是单个任务派得慢,而是「谁有权派」这件事本身不清楚。建议先画一张指派权限矩阵,明确任务类型与指派角色的对应关系,再上系统规则。
同时要建立跨部门的指派仲裁机制。跨部门任务一定会有争议,关键是有明确的仲裁人和仲裁时效,而不是靠会议解决。
4. 强合规或私有化部署场景:先确认数据与权限边界
如果组织有数据不出内网、审计留痕、权限分级的要求,那么指派机制的每个环节都要考虑合规。建议在规则设计阶段就引入安全与合规同事,而不是上线后再补。
这类场景下,支持私有化部署的项目管理平台是硬性前提,不是加分项。

七、不同情况下的取舍:没有最优解,只有适配

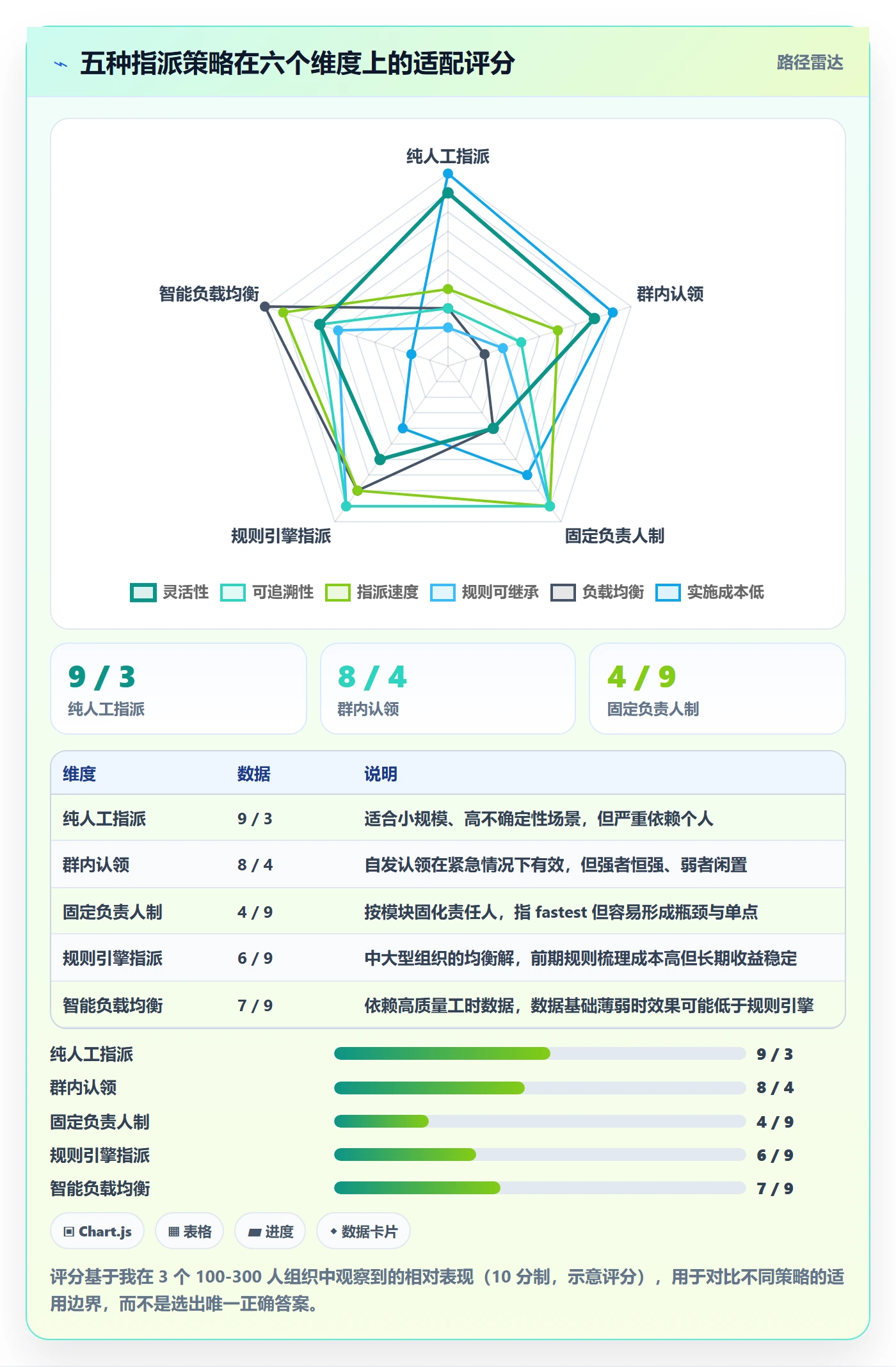

指派机制的设计本质是一组权衡。下面四组取舍,是我在实践中最常遇到的。
1. 效率与公平:要快还是要稳
把所有任务派给最熟练的人,短期效率最高,长期会造成人员流失和能力断层。把任务均匀分散,短期效率下降,长期团队韧性更强。
我的建议是分层:关键路径任务优先效率,非关键路径任务优先公平。具体比例可以参考 70/30,70% 的任务按最优效率指派,30% 留给出成长型成员。
2. 自动化与可解释:要省事还是要可控
自动化程度越高,规则越难解释。当团队成员问「为什么这个任务派给他不派给我」时,如果答不上来,规则就会失去信任。
实践中的平衡点是:自动执行,但保留完整决策日志。每一次自动指派都要记录命中了哪些规则、排除了哪些候选人及原因。这让规则可被质疑、可被修正。
3. 集中调度与团队自治:PMO 管多少
集中调度效率高但容易成为瓶颈,团队自治灵活但容易标准不一。我的判断标准是任务的可比性:同类任务多、标准清楚,就集中调度;异质任务多、判断依赖上下文,就团队自治。
落到具体比例,多数 PMO 团队比较舒服的状态是:组内任务由团队自派,跨组任务由 PMO 派,跨部门任务由项目发起人派。
4. 工具投入与管理成本:别把钱花错地方
我见过不少团队花几十万买工具,却不愿意花两周做规则梳理。结果是工具能力用不到 20%,指派效率几乎没变化。
在指派这件事上,管理规则的投入回报率通常高于工具能力的投入。工具解决的是执行速度和可追溯性,规则解决的是判断准确性。后者才是瓶颈。
八、常见问题答疑
1. 团队规模不大,但跨部门任务特别多,该怎么处理?
先解决归属问题,而不是优化指派速度。做法是给每类跨部门任务预设唯一责任方和唯一协办方,责任方对结果负责,协办方对输入负责。归属不清的任务不允许进入指派队列。
2. 被指派的人总是不确认,怎么办?
先确认是不是通知渠道的问题。很多「不确认」其实是「没看到」。如果通知已经到位仍不确认,那就把它当成流程问题:设定确认 SLA,超时自动升级,并把升级次数纳入团队度量。不要靠私聊催办,那只会让问题隐形。
3. 自动指派会不会导致任务分配不公平?
会,如果规则里只有技能和容量两个维度。建议在规则里加入成长因子和轮换因子,例如同一类任务连续三次派给同一人后,第四次强制进入候选池重新排序。
4. 从其他系统迁移过来,指派规则怎么重建?
三步:先从历史数据里反推已有的指派规律,再通过访谈补齐人脑里的隐式规则,最后压缩成可执行的少量规则。整个过程中,规则梳理的时间通常是数据迁移的 2 到 3 倍,这部分预算要提前留出来。
5. 指派数据要统计哪些指标才够用?
五个就够:指派确认周期、一次指派成功率、改派率、升级次数、僵尸任务比例。不要一开始就上十几个指标,那样只会让报表没人看。
6. 任务颗粒度拆到多细才合适?
我用的门槛是:单一可交付物、预估工时 4 小时到 5 人天之间、有明确完成判据。低于 4 小时的任务合并处理,高于 5 人天的任务强制拆解。颗粒度是指派效率的地基,这一层不解决,上层怎么优化都是白费。
九、结语:下一步该做什么
回到开头那组数据:4173 条任务,31.6 小时的指派确认周期,比实际执行周期还长。这个数字背后不是一个工具问题,而是一个管理显性化的问题,大多数组织从来没有把「指派」当成一个需要被定义、被度量、被优化的流程。
我在这篇文章里想传递的独特判断是三条。第一,指派的时间黑洞在确认周期,不在派单动作,优化资源要先投在这里。第二,确定性规则的价值高于智能算法,尤其是员工规模在 100 到 300 人的组织。第三,指派的收益上限由任务颗粒度决定,拆任务永远优先于优化指派。
如果你的组织正准备做这件事,我的建议是从最小动作开始:先花一周采集基线数据,算清楚自己的指派确认周期是多少。这个数字会让后面的所有讨论变得具体。然后按第四节的五步法做一轮,重点落地确认 SLA 和改派原因约束。
如果你同时在评估项目管理平台,把「自定义工作流」「自动化规则」「私有化部署」「历史数据迁移路径」这四项作为硬性筛选条件。工具选对了能让规则跑起来,但规则本身,永远得你自己想清楚。
常见问题解答(FAQ)
1. PMO任务分派做得快不快,到底该看哪几个数据?我怕自己统计的指标领导不认。
我在公司做PMO,季度述职被问得最多的就是「分派效率提升了没有」。我一开始只统计「本周分派了多少条任务」,数字挺好看,但业务方一句「怎么还是老延期」就把我问住了。后来才发现,光看条数完全没有说服力,得有能反映真实卡点的口径。
别统计分派条数,那个数字最容易自欺。我建议只盯三个指标,并固定口径:一是分派吞吐量,即人均每日有效分派条数,必须剔除重复创建、当天撤回和批量导入的模板任务;二是指派响应时长,从任务创建到首次被接单或认领的中位时长,用中位数不用平均数,因为一两条挂了三天的任务会把均值彻底带偏;
三是分派返工率,即因负责人选错被退回或二次改派的比例,除以总分派量。按周聚合、按项目组拆分来看。我实测过的健康区间是:响应中位小于4小时、返工率低于10%、人均每日有效分派60到100条。如果响应中位超过8小时,问题基本不在PMO手速,而在任务描述里缺交付物和截止时间,接单方根本没法判断要不要接。
2. 同一个骨干被好几个项目同时指派,我作为PMO怎么在分派阶段就把冲突挡掉?
我们公司有个后端负责人,同一周里被三个项目组各派了五天工作量,他自己也没吭声,等到周五三个项目一起报延期我才知道。我很想知道,有没有办法在指派的那一刻就发现人已经被占满了,而不是等出事了再来救火。
核心做法是把指派从「某人负责」下沉到「某人-某周-多少人天」。具体三步:第一,建一张人员周可用工时台账,把每个人每周可用工时扣掉会议、值班、已确认任务后的剩余值标出来;第二,指派表单里强制填写预估人天,提交时自动比对目标人本周剩余可用工时,一旦任务预估超过剩余值的70%就弹冲突提示,不让人默默超载;
第三,预设仲裁规则,冲突只允许三种处理结果,改期、拆分、换人,由PMO按项目里程碑紧迫度排序,直属主管确认,禁止「先派下去再说」。判断依据很简单:把资源冲突从事后发现延期,提前到指派时拦截。我自己推行的经验是,因资源冲突导致的延期能减少一半左右,而且那个后端负责人不再需要靠私下加班来兜底。
3. 任务颗粒度到底拆多细才合适?拆细了没人更新,拆粗了又看不出进度。
我之前按领导要求,把每个子活动都建成了独立任务,一个项目两百多条,结果第二周更新率就掉了一半,大家都说「不知道哪些要填」。后来我试着合并,又有人反映进度看不出来。我一直在纠结这个度在哪。
用三条硬标准卡:可验收、可估时、单人负责不超过3天。超过3天的工作必须继续拆,因为它没法在一周内看到明确产出;低于2小时的零碎动作不单独建任务,合并进同一个任务清单里由一个人批量认领。
判断依据来自我自己做过的对比:一个20人规模的项目,单周活跃任务数控制在120到200条时,状态更新率能稳在85%以上;超过300条,更新率会掉到60%以下,数据就不可信了。颗粒度不是越细越好,细到没人愿意维护,等于没有数据。反过来说,如果一条任务连「交付物是什么」都写不清楚,那它太粗了,必须拆。
4. 任务指派出去之后没人认领、状态一直不动,我该怎么建立闭环?
我最常犯的错就是「派完即完成」,任务一发出去就觉得自己的活干完了。结果每到周五一看,一堆任务还停在待处理,问起来对方说「我没看到」或者「我以为不是我」。这种情况反复出现,我特别想知道怎么把它堵住。
建立指派-认领-回执的闭环,缺任何一环都会断。指派环节强制三要素:交付物、截止时间、验收人,缺一条不允许提交,因为接单方无法判断边界就一定会拖。认领环节设一个SLA,接单方需在4小时(跨部门可放宽到1个工作日)内确认接单或提出异议,逾期自动升级给其直属主管,不要靠PMO私下催。
工具层面用状态机约束流转顺序:待接单、进行中、待验收、已完成,禁止跳过待接单直接改进度,这样数据才有意义。判断口径是:一周内未认领率超过15%,说明指派对象不明确或缺少确认机制;超过30%,那基本是指派本身就没写清楚交付物,得回去重写任务描述,而不是催人。
我推行这套之后,周五临时救火的次数明显减少,因为问题在周三之前就暴露出来了。
核心关键词
文章包含AI辅助创作:指派最佳实践:PMO任务分派效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364591
读者评论
确认周期的算法我有点疑问。4173条任务里,短任务占比多少?如果大部分任务本身半天就能做完,那31.6小时里很大一块是下班、周末、例会堆出来的,不全是指派损耗。建议按任务类型和发起时段分层看,否则这个数字容易把正常等待也算成管理问题,然后倒逼出一堆没必要的规则。
加确认SLA这事我有过教训。规则上线第一个月,确认率确实上去了,但很多人是扫一眼就点接受,心里根本没排期,等于把「没看到」变成了「假装看到了」。我现在更看重接受时能不能填一个承诺完成时间,而且这个时间后面要真的被追踪和复盘,不然只是换了个好看的状态。
六周梳理规则的投入在300人组织划算,60人团队未必撑得住。另外僵尸任务占21%这个数我信,我们清过一次历史任务池,光关掉和拆掉的就花了三周,但清完之后负载数据立刻能看了。我的顺序是先把存量理干净,再谈指派规则,不然规则建在脏数据上,越自动化越偏。
