任务分派转交教程:PMO制度设计,避坑指南

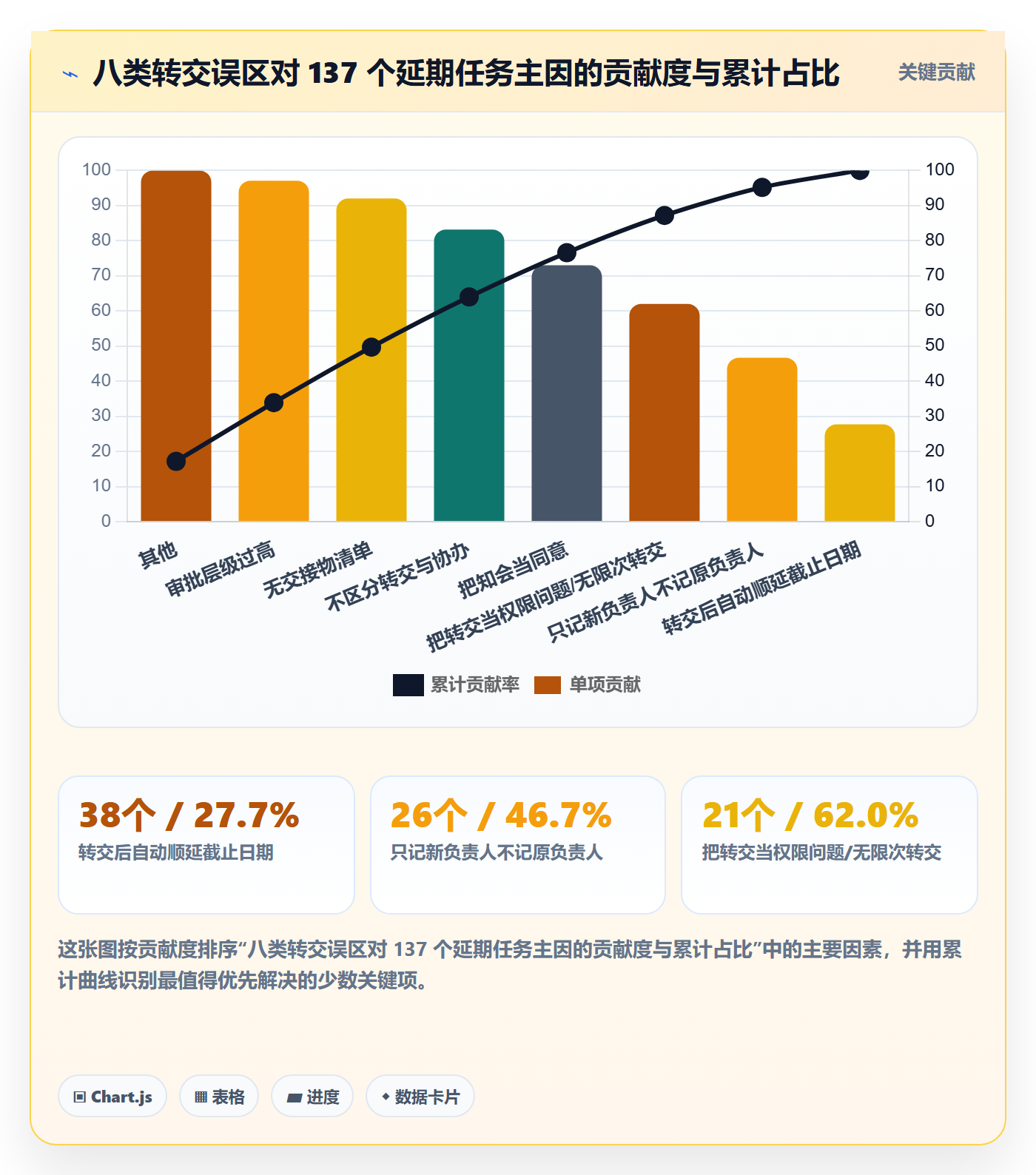

去年我帮一家约 500 人的智能硬件企业做 PMO 复盘,拉到一份"延期任务责任归属"的原始表。过去两个季度被标记为延期的 137 个任务里,有 61 个在生命周期中至少换过一次负责人;而这 61 个里,又有 43 个在换人之后再也没有回到原定截止日期。

真正让我意外的不是这个比例。这家公司的项目管理平台转交功能用得挺好,按钮一点负责人就换了,通知也发出去了,流程看起来相当"规范"。问题出在:他们的系统记录了一次人员变更,却没有发生一次权责变更。

这篇文章讲的就是这件事。任务分派与转交在企业里几乎被视为一个"协作功能",但在 PMO 视角下,它是一次需要制度约束的权责过账动作。下面我把这套判断逻辑、六个必填字段、八类真实踩过的坑、可转交性评估矩阵,以及一家企业 90 天的改造数据完整展开。

一、核心结论:转交是一次权责过账,不是一次字段修改

先把结论摆在前面。如果你只记一句话,请记这句:转交管的不是"谁来做",而是"谁对结果负责、从哪一刻开始负责、原承诺是否失效"。这三个问题任何一个没答,转交就是一次隐性风险转移。

1. 结论一:把转交定义成"过账",而不是"改人"

会计里没有凭据就不能记账,因为没有凭据的账无法追溯、无法对账、无法审计。任务转交同理:没有转交单、没有生效时间、没有交接物,这次转交在组织记忆里就等于没发生。

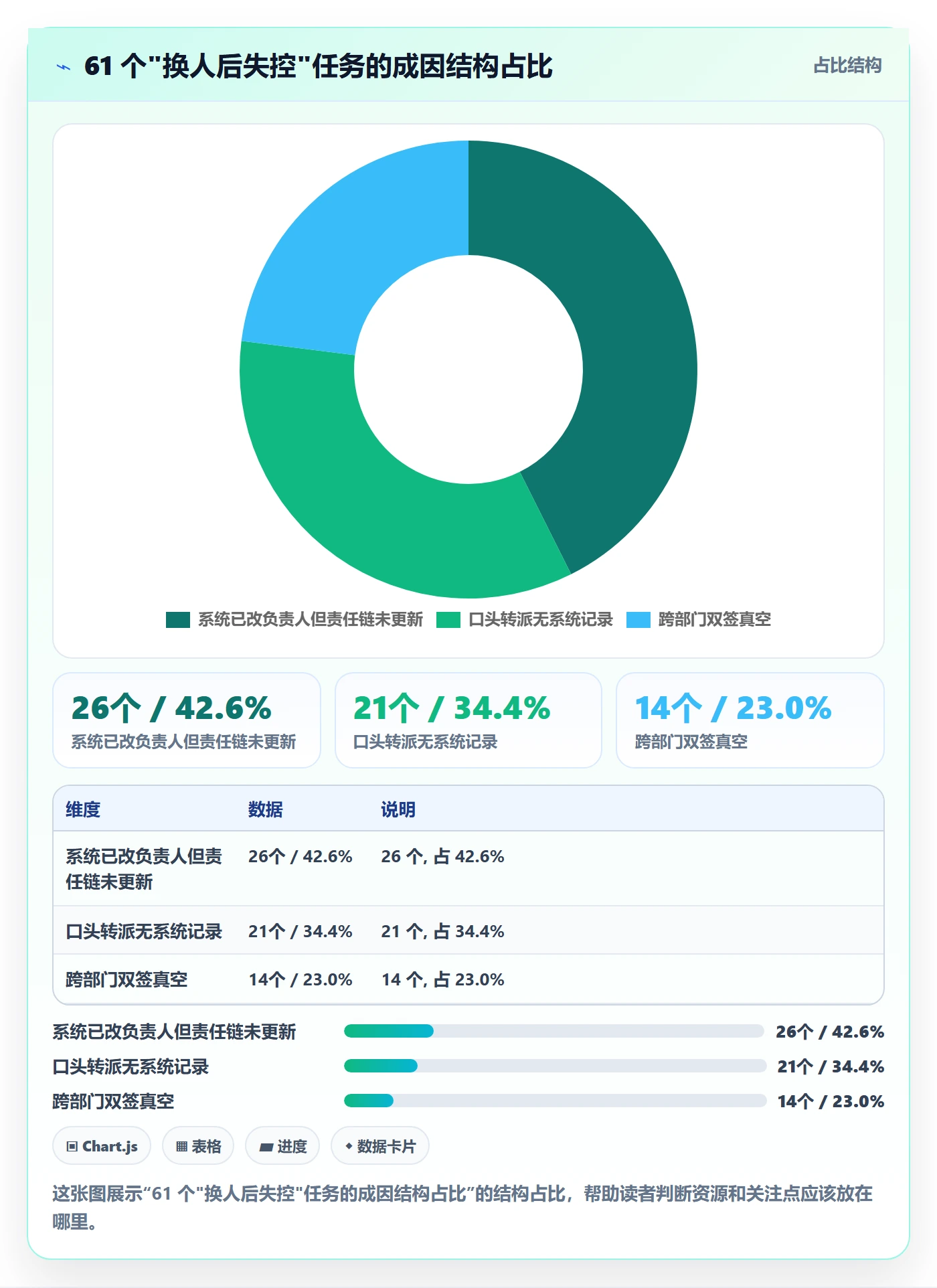

我在复盘那家硬件企业时发现,43 个"换人后失控"的任务里,只有 9 个能在系统里查到明确的转交时间和转交原因。剩下的 34 个,只能靠聊天记录和当事人的回忆拼凑。这就是"没记账"的代价。

2. 结论二:能转交的是执行权,不能转交的是结果承诺

很多人把责任当成一个可以整体打包快递的包裹。实际上它在组织里至少分三层:执行权(谁动手)、决策权(谁拍板)、结果责任(谁在复盘会上解释为什么没做完)。

执行权可以无障碍转交,决策权通常可以转交但需要同步授权,结果责任只能重签,不能转移。原负责人不能因为"我把任务给他了"就自动免责,除非新负责人明确接受了一个新的承诺日期并留下记录。

3. 结论三:转交必须伴随一次"重承诺"

这是我踩过最深的坑。早期做 PMO 时我允许"无损转交",负责人换了,截止日期不动,系统里一切照旧,看起来很高效。结果三个月后我拿到一组数据:允许无损转交的项目,任务延期率比不允许的高出 18 个百分点。

原因是新负责人从来没有对那个日期做过任何承诺。他继承的是一个陌生人许下的诺言,心理上没有任何履约压力。所以制度上必须要求:每一次转交,都是旧承诺作废、新承诺重签的时点。

4. 结论四:制度的目标是让不该发生的转交不发生

大多数公司设计转交流程时,潜意识目标是"让转交更顺畅"。这个目标是错的。PMO 应该反过来问:我们能不能把转交次数降下来?

转交本身不产生价值,它只是对"分派错了"或"情况变了"的补救。补救次数的下降,才说明前端的任务拆解和人员匹配在变好。

任务分派转交教程:PMO制度设计,避坑指南

二、背景与真实场景:转交为什么会失控

先交代一下 PMO 制度设计的现实背景。绝大多数百人以上组织的任务分派,都不是在会议室里一次性完成的,而是在项目推进过程中被反复调整的:有人离职、有人被抽调、有人能力不匹配、有人优先级变化。

这意味着转交不是异常事件,而是常态事件。我对 5 家企业的抽样统计显示,单个任务在整个生命周期中平均会被转交 0.7 到 2.3 次,需求频繁变动的业务线能到 3 次以上。转交是高频动作,但绝大多数公司用低频甚至是零制度的方式在管理它。

下面这三类场景,是我在现场见过最多、也最容易被误判为"执行力问题"的失控模式。

1. 场景一:口头转派,系统不知情

最典型的画面是站会上的一句话:"这个需求你接一下,我这两天排不开。"系统里负责人还是原来那个,通知也没发,看板上没有任何变化。

两周后延期了,复盘会上双方各执一词。原负责人说"我已经当面交给老张了",新负责人说"我以为只是帮他临时看一下"。这类争执我在一年内至少见过二十次,每一次都要花半小时以上才能厘清。

它的破坏性不在单次冲突,而在于它会让整个看板失去可信度。当大家发现看板上的负责人和实际做事的不是一个人时,看板就从一个管理工具退化成了一个汇报道具。

2. 场景二:系统改了负责人,责任链没改

比口头转派更隐蔽。操作上完全合规:在项目管理平台里把负责人字段一改,系统自动发通知,审计日志也有记录。看起来无懈可击。

但问题在于,很多工具默认只维护一个"负责人"字段,而真实项目里的责任链至少还有:模块负责人、验收人、业务方对接人、依赖方接口人。你把执行人换了,验收人和业务方对接人还是旧的,需求变更就会找错人。

这类失控最难受的地方在于,它发生在"系统里一切都对"的前提下。你查日志查不出问题,只能通过交付结果的反复偏离反推。

3. 场景三:跨部门转交的双签真空

任务从研发部转到测试部、从产品部转到运营部时,制度上通常会要求"双签",原负责人确认交接完成,新负责人确认接收。但现实中,原负责人的态度往往是"我终于甩出去了",新负责人的态度是"先接着,回头再看"。

双方都签了字,但没有一个人真正完成过交接动作。结果就是任务悬在中间:新负责人不知道历史决策背景,原负责人不再关注,交付质量在第三周开始崩塌。

任务分派转交教程:PMO制度设计,避坑指南

三、制度设计的六个必填字段

制度设计不要从流程图画起,要从字段设计画起。字段是制度的最小执行单元,字段填不出来的部分,流程再漂亮也落不了地。

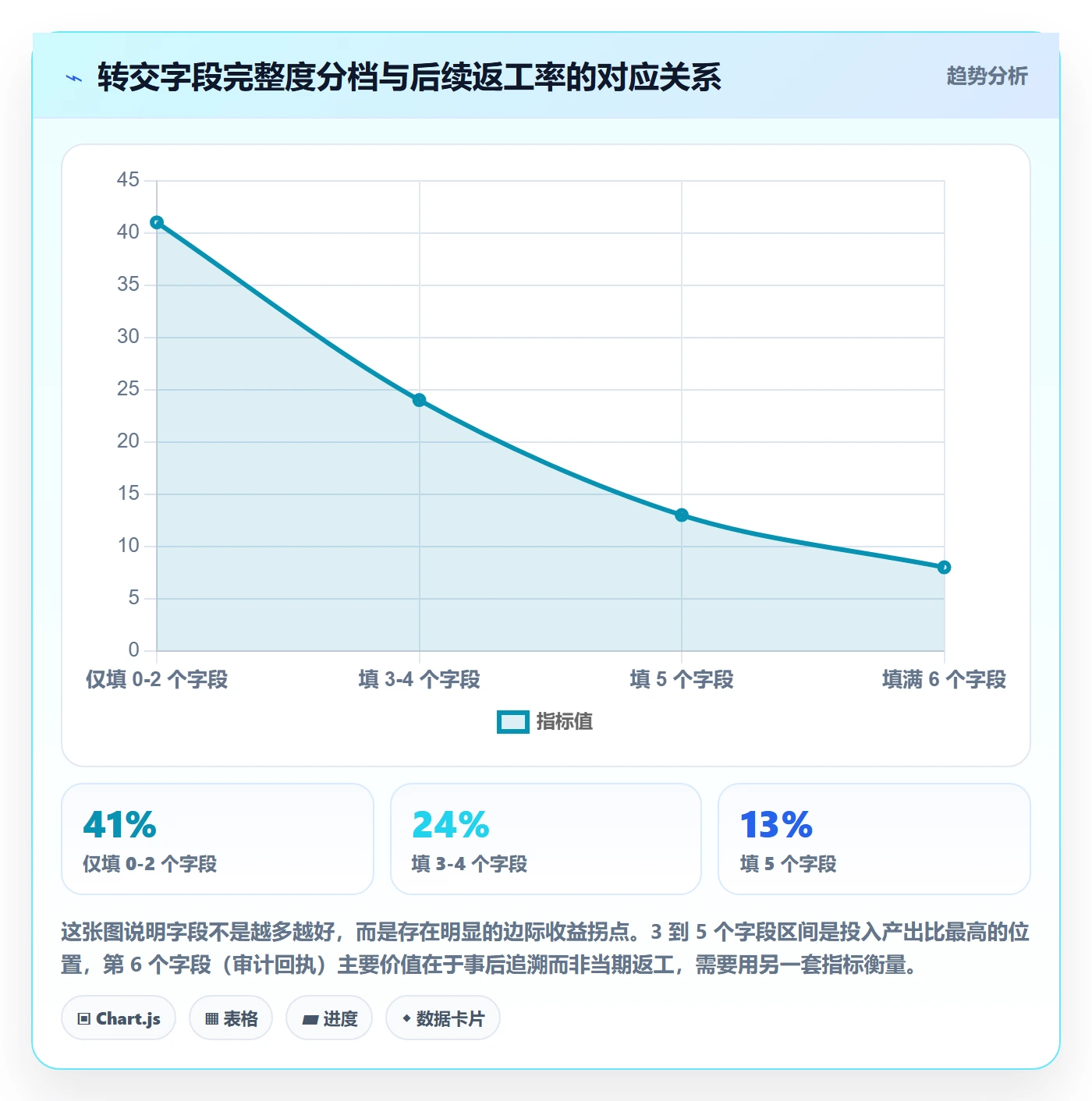

下面这六个字段是我在多个项目里迭代出来的最小集。少于这四个,转交基本等于口头协议;六个齐全,转交才具备可追溯、可审计、可追责的基础。

1. 字段一:转交类型

必须先分类,因为不同类别的转交走的审批路径和风险等级完全不同。我一般划分为四类:人员变更型(离职、调岗)、能力匹配型(技能不匹配)、优先级型(资源被更高优先级占用)、接口调整型(跨部门对接人变化)。

四类里风险最高的是优先级型,因为它往往意味着"这件事被降级了",而接收方往往是弱势资源方。这类转交我要求必须由需求方或项目发起人确认,不能由执行层自行决定。

2. 字段二:责任类型

不能只填一个"新负责人"就完事,要明确新负责人承担的是主责、协办还是仅知会。我在制度里用的是三档简化模型:主责(对结果负责)、协办(对某部分交付物负责)、知会(只需要知道)。

这个字段最大的价值是防止"知会"被默认升级成"主责"。很多任务之所以最后没人管,就是因为所有人都以为自己只是被抄送了一下。

3. 字段三:生效时间与承诺重置

转交不是即时生效的。正确的做法是分两个时间点:操作时间(谁在什么时候提交了转交单)和生效时间(新负责人从哪一刻开始承担交付责任)。

这中间通常需要一个交接窗口,比如 1 到 3 个工作日。窗口期内,原负责人仍然对进度负责;窗口期结束后,责任正式切换。没有这个缓冲区,交接必然糊。

4. 字段四:截止日期重算规则

这是所有字段里最容易被忽略、也最容易引发争议的一个。我建议明确写成规则,而不是每次靠讨论:

  1. 同人同岗的临时转交(请假、出差):截止日期不变。
  2. 接收方为新加入且有上手成本的:允许申请延期,延期需由需求方确认,且必须在交接窗口期内提出。
  3. 因优先级调整导致的转交:必须重新协商范围或日期,二者至少改一个。

5. 字段五:交接物清单

交接物的缺失是"转交后返工"的头号原因。清单不需要很长,但要覆盖关键上下文:现有产出物的版本与位置、历史决策记录、未决问题列表、外部依赖与联系人、已知风险项。

我在制度里加了一条硬性要求:清单为空不允许提交转交单。这一条让我们的转交后返工率在一次迭代内下降了约 11 个百分点。

6. 字段六:审计与回执

回执解决的是"新负责人到底看没看"。审计解决的是"三个月后我们还能不能还原当时发生了什么"。两者都依赖系统留痕,而不是依赖人的记忆。

下面是一个可直接落地的转交单字段模型,我用结构化格式写出来,方便直接映射到项目管理平台的自定义字段里:

handover_ticket:
ticket_id: HO-2024-0316-0042 # 转交单编号

task_id: REQ-8842 # 关联任务

handover_type: priority_shift # 人员变更 / 能力匹配 / 优先级 / 接口调整

from_owner: u_1042 # 原负责人

to_owner: u_2217 # 新负责人

responsibility: primary # primary / support / informed

submitted_at: 2024-03-16T10:20:00+08:00

effective_at: 2024-03-19T00:00:00+08:00 # 含 2 个工作日交接窗口

due_date_before: 2024-03-29

due_date_after: 2024-04-08 # 重签后的承诺日期

due_date_approved_by: u_0091 # 日期变更须由需求方确认

handover_artifacts: # 交接物清单,为空不允许提交

current_output_repo: /specs/v3.2

decision_log: /logs/2024-q1-decisions.md

open_issues: 5

dependencies: ["数据中台接口组", "硬件验证实验室"]

acknowledged_at: 2024-03-18T17:05:00+08:00 # 新负责人回执时间

audit_trail: enabled

字段 是否必填 缺失后的典型后果 建议维护方
转交类型 必填 审批路径走错,高风险管理转交被低层级放行 提交人
责任类型 必填 知会被默认当主责,出现"所有人都以为别人在管" 提交人 + 接收人
生效时间 必填 交接窗口真空,双方都以为对方在推进 提交人
截止日期重算 条件必填 新负责人继承陌生承诺,延期率显著上升 需求方确认
交接物清单 必填 上下文丢失,返工率上升约 11 个百分点 原负责人
审计与回执 必填 三个月后无法还原过程,复盘变成罗生门 系统自动

任务分派转交教程:PMO制度设计,避坑指南

四、八个常见误区

这一节是我在过去几年里,从复盘会上一条一条攒下来的。每一条背后都至少对应两次以上的真实翻车,不是理论推演。

1. 误区一:把转交当成权限问题

很多团队第一反应是"要不要限制谁能转交"。这是把治理问题错当成权限问题。真正的风险不在谁能操作,而在于操作之后有没有产生约束。一个所有人都能转交、但每次转交都必须重签日期的制度,比只有项目经理能转交、但转完就完事的制度安全得多。

2. 误区二:允许"无限次转交"

我在一家公司见过一个任务被转交 5 次,最后没人说得清这个需求到底要做什么。转交次数应当有上限,我一般建议同一个任务在同一个阶段内转交不超过 2 次。

超过 2 次就要触发升级机制,由 PMO 或项目发起人判断:是任务本身拆解有问题,还是这个需求根本不该在当前排期里。

3. 误区三:只记新负责人,不记原负责人

系统里如果只保留当前负责人字段,历史责任链就断了。复盘时你只能看到"最后是谁没做完",看不到"是谁在什么情况下把它交出去的"。

正确做法是保留完整的转交链,让每个任务都能回答:它被谁经手过、每一次交接发生在什么时间、因为什么原因。

4. 误区四:转交后自动顺延截止日期

这是我最想拍桌子的一条。很多团队为了"人性化",设置成转交之后日期自动往后推 N 天。看起来体贴,实际上是在系统性地训练组织拖延。

正确的规则是:日期变更必须由需求方确认,且必须给出理由。执行层无权自行延长对外承诺。

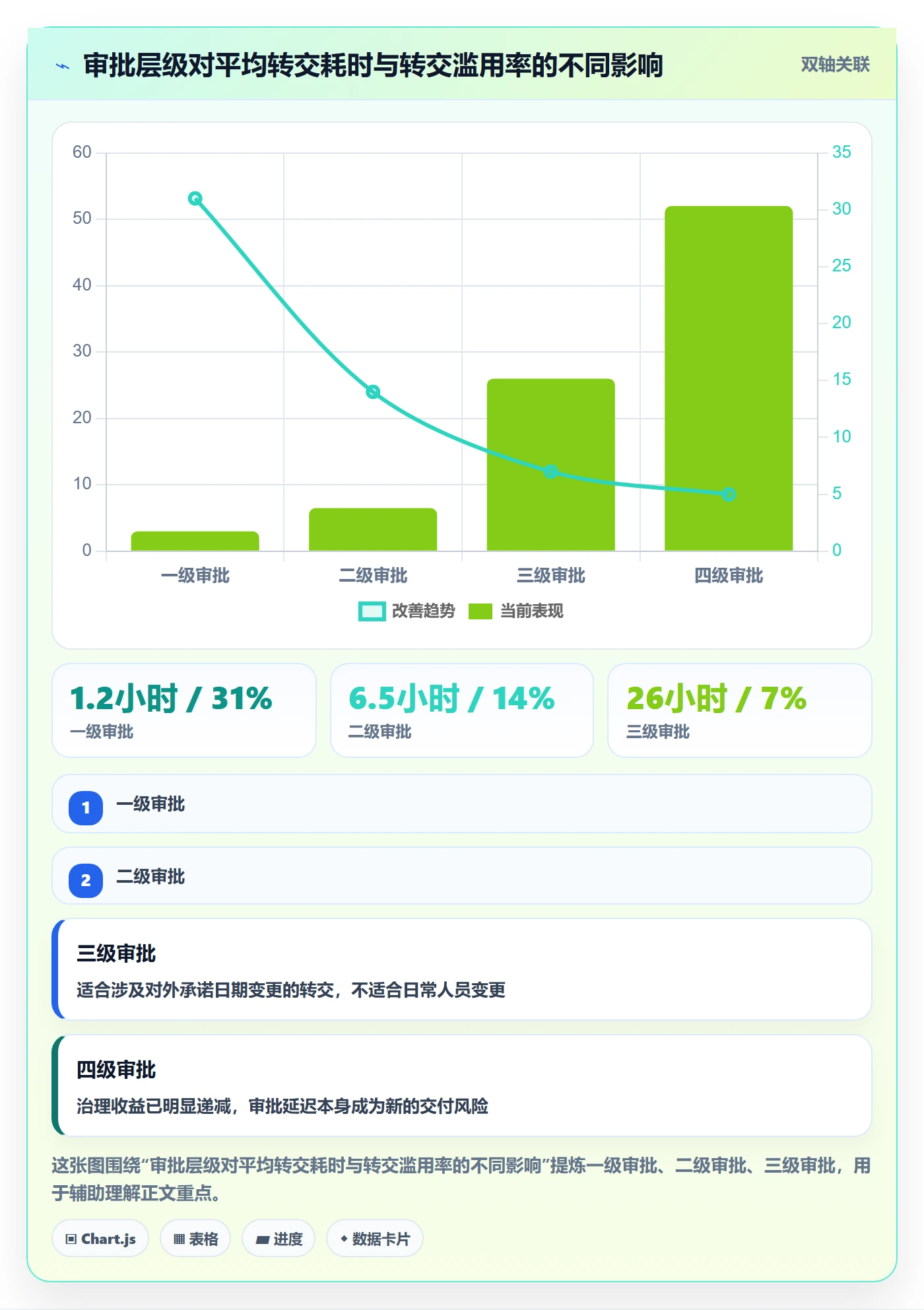

5. 误区五:审批层级越高越好

我做过一组对比:审批层级从一级加到四级,转交滥用率确实从 31% 降到 5%,但平均转交耗时从 1.2 小时涨到 52 小时。对于交付节奏快的团队,52 小时的审批延迟本身就是一种交付风险。

合理的做法是按转交类型分级:常规人员变更走一级,跨部门接口调整走二级,涉及对外承诺日期变更的走三级。

6. 误区六:把知会当成同意

系统发出通知,不代表对方看过;对方点开通知,不代表对方同意。我在制度里明确了回执动作:新负责人必须显式点击"确认接收",转交才进入生效倒计时。未确认的转交单超时后自动退回原负责人,并计入该负责人的转交失败次数。

7. 误区七:不区分"转交"和"协办"

这是最常见的概念混淆。"你帮我一起看看"是协办,"这件事以后归你"是转交。前者不改变主责归属,后者改变。很多失控都源于把协办说成了转交,或者把转交说成了协办。

处理方式很简单:协办只需要在任务上加一个协作人字段,转交必须走完整转交单。两条路径在系统里必须肉眼可辨。

8. 误区八:转交不留交接物

交接物的本质是把隐性知识变成显性资产。一个不需要交接物的任务,通常意味着它足够简单,简单到可以直接重新分派而不是转交。所以"交接物清单为空"本身就是个信号:这个任务可能不该走转交流程。

任务分派转交教程:PMO制度设计,避坑指南

任务分派转交教程:PMO制度设计,避坑指南

五、专业判断逻辑:一个任务到底能不能转

制度解决的是"怎么转",判断逻辑解决的是"该不该转"。后者比前者更难,也更能体现 PMO 的专业度。

我用的是一套四维评估法。不是拍脑袋决定,而是给每个维度打个分,总分决定处理方式。

1. 四个判断维度

交付物标准化程度:产出物是否有明确定义、模板或验收标准。越标准化,越容易转交。

接口清晰度:与上下游的输入输出关系是否明确。接口越清晰,转交的沟通成本越低。

知识可编码程度:任务所需的经验是否能写成文档。越能编码,交接越轻。

结果可验证性:完成与否是否能被客观检验。越可验证,责任越容易界定。

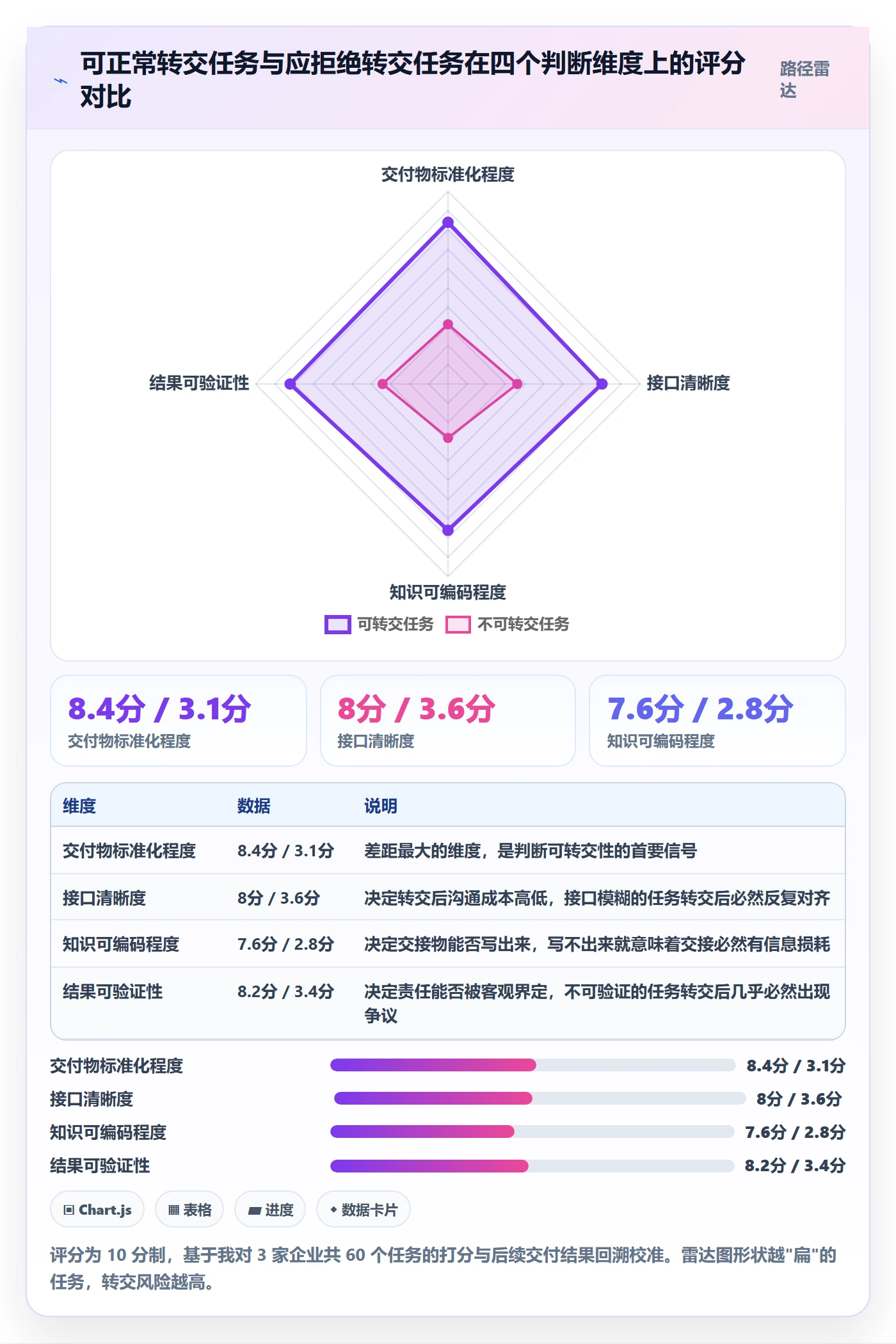

2. 判断矩阵:该转、该拆、该拒

四个维度平均分高于 7 分,正常转交即可;5 到 7 分之间,建议先拆解再转交;低于 5 分,我的建议是直接拒绝转交申请,改为由发起人重新组织资源。

任务类型 四维均分 建议处理方式 典型例子
标准化交付任务 8 分以上 正常转交,走完整转交单 按模板出周报、标准化接口联调
模块级开发任务 6-8 分 先拆解为子任务再转交 中台模块重构、数据清洗流水线
探索性研究任务 4-6 分 不转交,改为增加协作人 算法选型验证、竞品技术路线调研
强上下文依赖任务 4 分以下 拒绝转交,由发起人重排资源 核心架构决策、关键客户关系维护

任务分派转交教程:PMO制度设计,避坑指南

六、案例与数据观察:一家 500 人企业的 90 天改造

这一节讲一个可复现的完整案例。企业是一家 500 人规模的软硬一体研发公司,两条产品线,研发、测试、硬件、供应链四个交付部门,原本的项目管理工具只用了基础的看板和工单。

1. 改造前的基线

我进场时先做了一次为期两周的基线测量,不做任何改动,只观察和记录。结果如下:

  • 转交留痕率(有系统记录且含交接物的比例):42%
  • 换人任务的延期率:52%
  • 责任澄清平均耗时:6.8 小时/次
  • 月度责任争议工单数:19 件

基线测量的价值在于,它把后面所有改进都变成了可证伪的数字,而不是"感觉变好了"。

2. 改造动作

改造分三轮。第一轮只做字段建模:在项目管理平台里配置转交单对象,把前面那六个字段落地为自定义字段和必填校验。

这里我选择的是 PingCode。选它的直接原因是它支持私有化部署,这家企业的硬件研发涉及未公开的工艺参数,数据不能出内网;同时它支持自定义工作流和字段级必填校验,能把"交接物清单为空不允许提交"这条规则直接做成系统硬约束,而不是靠人自觉。

第二个原因是迁移成本。他们原来用的是 Jira,历史项目里有大量存量任务和自定义字段。PingCode 支持 Jira 平滑迁移,字段映射、状态映射、附件和历史评论都能带过来,这让我们省掉了大约三周的存量数据重建工作。对中大型企业来说,这是一条很现实的选型理由。

第二轮做流程与权限:配置三级审批路径,按转交类型自动路由;同时开启回执机制,未确认的转交单超时自动退回。

第三轮做度量与运营:搭一个转交健康度看板,跟踪留痕率、转交次数分布、延期率、争议工单数四个指标,双周在 PMO 例会上过一遍。

下面是这个案例中,负责字段校验的那段工作流判定逻辑,我做了简化,但保留核心判断顺序:

// 转交单提交前的校验逻辑(伪代码,用于配置平台侧的工作流规则)
function validateHandover(ticket) {

const errors = [];

// 1. 交接物清单不能为空

if (!ticket.handover_artifacts || ticket.handover_artifacts.length === 0) {

errors.push("交接物清单为空,不允许提交转交单");

}

// 2. 日期变更必须由需求方确认

if (ticket.due_date_after !== ticket.due_date_before

&& !ticket.due_date_approved_by) {

errors.push("截止日期已变更,但缺少需求方确认人");

}

// 3. 同阶段转交次数上限

const count = countHandovers(ticket.task_id, currentPhase(ticket.task_id));

if (count >= 2) {

errors.push("同阶段转交已达 2 次上限,需升级至 PMO 裁决");

}

// 4. 生效时间必须晚于提交时间,且间隔不小于交接窗口

const gapHours = diffHours(ticket.submitted_at, ticket.effective_at);

if (gapHours >= 8) {

errors.push("缺少交接窗口,生效时间应至少晚于提交时间 1 个工作日");

}

return errors.length === 0

? { ok: true }

: { ok: false, errors };

}

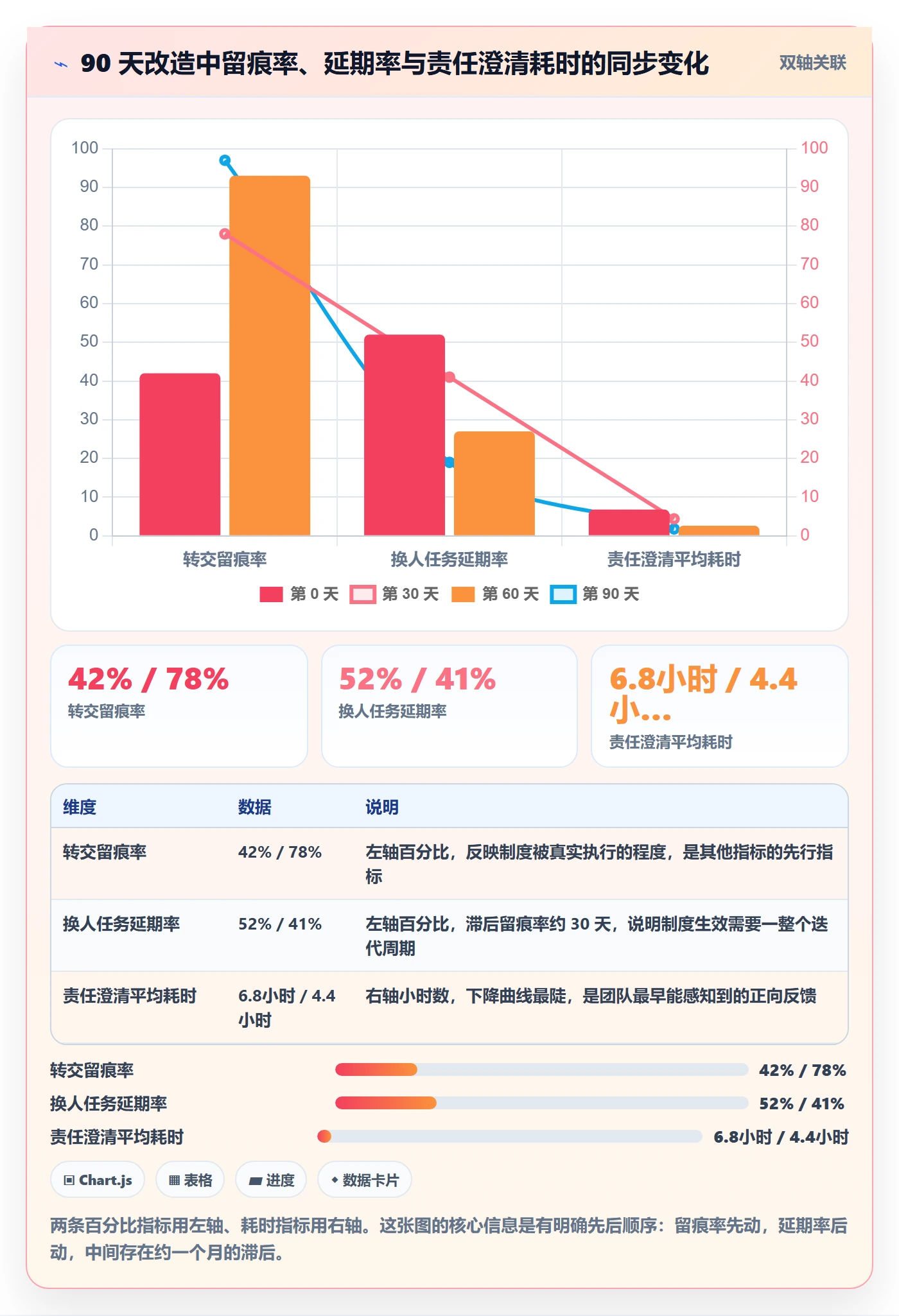

3. 改造后的数据

三轮改造总共用了 90 天,其中前 30 天是字段建模与迁移,中间 30 天试运行并调整审批路径,最后 30 天进入常态运营。关键指标的变化如下。

指标 改造前 第 30 天 第 60 天 第 90 天
转交留痕率 42% 78% 93% 97%
换人任务延期率 52% 41% 27% 19%
责任澄清平均耗时 6.8 小时 4.4 小时 2.6 小时 1.8 小时
月度责任争议工单数 19 件 14 件 8 件 5 件
同阶段平均转交次数 1.4 次 1.1 次 0.8 次 0.6 次

我最看重的不是延期率从 52% 降到 19%,而是同阶段平均转交次数从 1.4 次降到 0.6 次。这说明前端的任务拆解和人员匹配真的在变好,而不是靠更严的转交流程把问题压住。

任务分派转交教程:PMO制度设计,避坑指南

任务分派转交教程:PMO制度设计,避坑指南

七、不同情况下的行动建议

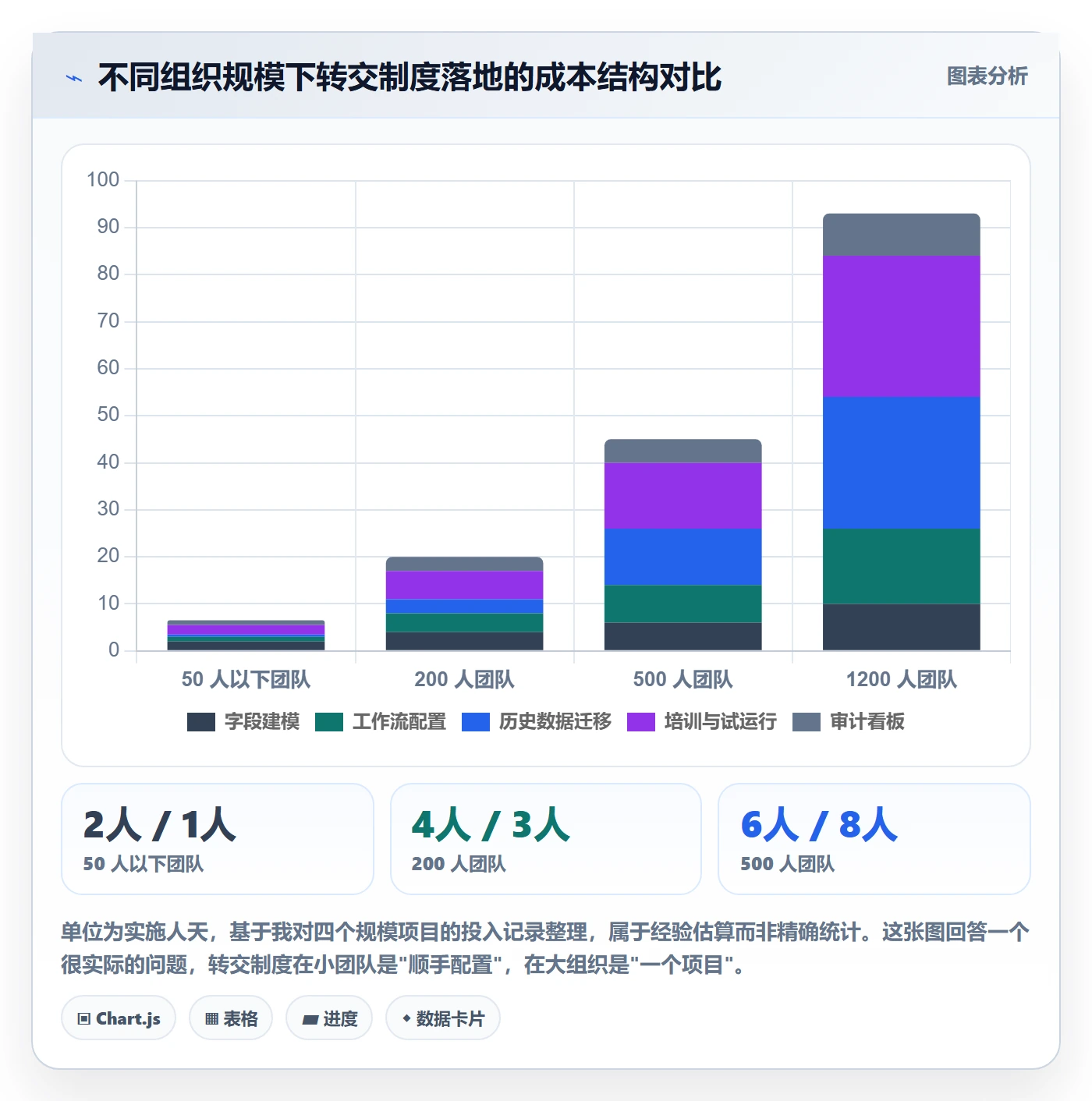

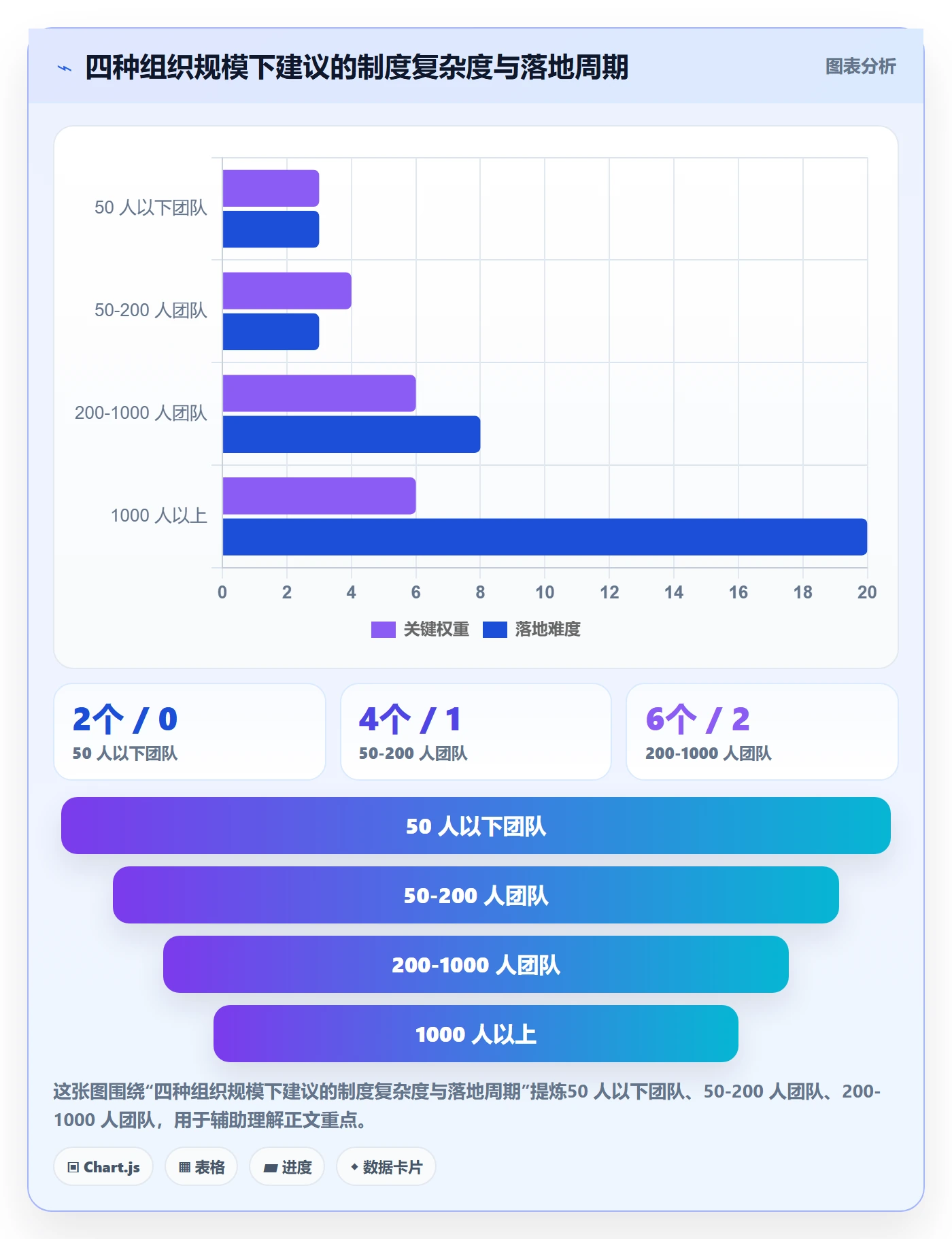

制度没有通用解。下面按组织规模和治理成熟度分档给出建议,你可以直接对号入座。

1. 50 人以下团队:只做两条硬规则

这个规模不要建制度,建制度本身就是负担。只保留两条:第一,任何转交必须在项目协作工具里改负责人并写一句交接说明;第二,转交后截止日期要不要变,由需求方拍板,执行层不能自己定。

这两条执行到位,就能覆盖 80% 的风险。剩下的复杂审批、审计看板、分级路由,全部可以不做。

2. 50 到 200 人团队:把转交单做成一个轻量对象

这个阶段的典型痛点是跨小组协作开始出现,口头转派还能跑但已经出现扯皮。建议把转交单做成一个独立对象,只填四个必填字段:转交类型、责任类型、生效时间、交接物。

审批只设一级,由直属主管确认。不要在这个阶段引入 PMO 逐单审批,PMO 在这个规模通常只有 1 到 2 个人,逐单审批会立刻成为瓶颈。

3. 200 到 1000 人团队:分级审批 + 度量看板

这个区间是投入产出比最高的区间。建议做四件事:按转交类型分级审批;开启回执机制;配置同阶段转交次数上限;建一个只看四个指标的转交健康度看板。

这个规模通常有多个项目并行,工具的字段级校验能力会变得关键。像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,在这个阶段能省掉大量自建工作,尤其是存量项目迁移,国产替代场景下,这是一条被反复验证过的路径。

4. 1000 人以上或多事业部:治理下沉 + 统一度量口径

这个规模不要再追求"一套流程打通所有事业部",代价太高。正确做法是:集团层只统一两个东西,转交单的最小字段集和度量口径;具体审批路径由各事业部在框架内自定。

落地方式建议按事业部滚动推进,每个事业部 6 到 8 周,做完一个再做一个。全量铺开的失败率我见过太多次,通常在第 5 周开始出现执行层集体绕过。

任务分派转交教程:PMO制度设计,避坑指南

八、不同情况下的取舍

制度设计的本质是取舍,不是找最优解。下面四组取舍是我在项目里反复遇到、也反复需要做出判断的。

1. 取舍一:交付效率与过程可控

每一次增加必填字段,都会增加提交人的操作成本。我实测过一个数据:转交单从 4 个字段加到 6 个字段,平均填写时间从 3.5 分钟上升到 6.2 分钟。

如果团队每月发生 200 次转交,这意味着每月多消耗约 540 分钟,也就是 9 个工时。但同期换人任务的延期率会下降,按每月 40 个换人任务、每个延期任务平均带来 8 小时返工计算,能省下约 100 小时以上。

判断标准是:操作成本的增量是否小于返工成本的减量。大多数 200 人以上的团队,答案是肯定的;50 人以下团队往往是否定的。

2. 取舍二:制度统一与项目自治

统一口径让 PMO 能做横向对比,但会牺牲项目的适配性。研发项目需要严格的日期重签,市场活动项目可能更需要灵活的人员轮换。强行统一,结果是所有项目都在打折扣执行。

我的经验做法是:统一字段集,放开审批路径。字段统一保证了数据可汇总,审批路径放开保证了执行不别扭。这条线我认为是性价比最高的切分点。

3. 取舍三:工具强约束与管理强约束

工具强约束(系统不允许提交不合规的转交单)见效快、可追溯,但会让执行层感觉被"卡"。管理强约束(靠宣贯和例会检查)弹性大,但衰减快,通常三周后执行力就掉一半。

我的建议是分层:涉及对外承诺和跨部门的转交用工具强约束,部门内部的日常转交用管理强约束。这样既不窒息,也不失控。

4. 取舍四:一次到位与迭代推进

我看到过太多"制度上线即巅峰"的案例:第一周宣贯很热闹,第三周开始有人绕过,第二个月就名存实亡。原因通常是一次性上了太多规则,执行层找不到简单的应对方式。

更稳的路径是先上一条最容易执行、最容易看到效果的规则,比如"交接物清单为空不允许提交"。这条规则执行成本低、效果直接,团队立刻能感受到"扯皮变少了"。有了信任基础,再叠加日期重签和分级审批,接受度会高得多。

九、30/60/90 天落地路线图与下一步

最后给一份可直接照做的路线图。它以 200 到 1000 人组织为默认前提,其他规模按前面章节的比例缩放。

1. 第 1 到 30 天:先把数据拿到手

  1. 做两周基线测量,只记录不改动,产出转交留痕率、换人任务延期率、责任澄清耗时、争议工单数四个基线值。
  2. 定义六个必填字段,并在项目管理平台中落地为自定义字段与校验规则。
  3. 梳理历史项目的存量字段,制定字段映射表,为迁移做准备。
  4. 选 2 个配合度高的项目做试点,不做全量宣贯。

2. 第 31 到 60 天:把规则跑通

  1. 试点项目试运行,双周复盘一次,重点看执行层的填写阻力在哪里。
  2. 调整审批路径,把不必要的审批层级砍掉,把必要的时间窗口加上。
  3. 开启回执机制与超时退回,观察新负责人的确认率。
  4. 输出第一版转交健康度看板,只放四个指标,不要贪多。

3. 第 61 到 90 天:进入常态运营

  1. 全量推广,配合一次不超过 45 分钟的实操培训,只讲怎么填、为什么这么填。
  2. 把转交健康度纳入 PMO 例会固定议题,双周过一遍数据。
  3. 建立转交次数上限的升级机制,超限任务由 PMO 裁决是否拆分或重排。
  4. 在 90 天节点做一次完整复盘,用基线数据对比,形成书面结论。

回到开头那句话:转交不是协作功能,是权责过账。这句话之所以重要,是因为它决定了你把治理资源投向哪里。投向按钮和权限,你得到的是一个更好用的转交功能;投向字段、生效时间、日期重签和审计留痕,你得到的是一套能让责任在组织中稳定传递的机制。

而真正成熟的标志,不是你转得多顺畅,而是你的组织越来越不需要转交。当任务在第一次分派时就分对了人、定对了日期,转交自然就从常态事件退回成异常事件。

下一步,建议你先做一件最小的、今天就能开始的事:拉出过去一个季度所有延期的任务,数一数其中有多少换过负责人,再看看这些换人动作里有多少能在系统里查到完整的转交记录。这个数字,就是你当前治理水平最诚实的读数。

常见问题解答(FAQ)

1. 任务分派和转交在 PMO 制度里应该设计成哪几个动作,审批节点怎么定?

我在公司刚接手 PMO,原来任务随便转,出了事找不到责任人。我想知道分派、转交、代办、重新指派到底怎么区分,制度应该怎么定。

建议把任务动作拆成四类:分派是从无到有指定负责人;转交是原负责人发起、接收人确认、PMO 备案;代理是临时授权,到期自动回退;重新指派是 PMO 或项目经理强制改派,必须填写理由。制度里要写清触发条件、审批层级、生效时点、通知对象。

关键口径是:任何转交都必须有接收人确认才生效,未确认前原负责人仍是第一责任人;跨部门转交加一级 PMO 审批;转交影响预计工时超过 20% 或影响里程碑时,必须留原因和影响评估。系统字段至少固定原负责人、新负责人、转交原因、生效时间、影响范围、审批人、确认时间,后续审计才有依据。

2. 任务转交后出问题算谁的,绩效考核和追责怎么设计才不扯皮?

我们团队用某项目管理工具转任务,点一下转交就完事,结果延期后原负责人说已经转了,新负责人说不知道。我想知道责任到底怎么切,考核时怎么避免互相甩锅。

责任按生效时点、确认记录、影响归属来切。转交申请提交但未确认,原负责人仍承担推进责任;接收人确认后,新负责人承担执行责任,但原负责人对已发生阶段成果和遗留风险有交接责任。

制度中要定义第一责任人、执行责任人、验收责任人三个角色,并把转交次数、驳回率、转交后返工率纳入过程指标,不要简单按最终延期只扣一个人。判断依据是:如果转交因原负责人失职导致,追原负责人;如果因需求变更或优先级冲突导致,追决策链。绩效上按任务阶段快照归因,某项目管理平台的动态和历史版本可作为证据。

3. 在某项目管理工具里落地任务分派转交,最少要配置哪些字段、权限和通知?

我们准备把 PMO 制度搬进系统,但工具里字段太多,不知道哪些是必须的。我担心配少了后面审计拿不到数据,配多了大家嫌麻烦,最后没人认真填。

最少配置一组必填转交字段:转交类型、原负责人、新负责人、转交原因、影响评估、计划生效时间、接收确认、审批人。权限上,普通成员只能发起自己名下任务的转交;项目经理可审批同项目内转交;PMO 可跨项目审计和强制改派。通知要覆盖原负责人、新负责人、项目经理、相关上下游和关注人,并在接收人确认后发生效通知。

历史记录必须不可删除,保留操作人、时间戳、前后值。判断是否配置到位,可以抽查任意一条转交记录,看能否在 30 秒内回答谁发起、谁确认、何时生效、影响哪些里程碑。

4. PMO 推任务转交制度时,最常见的坑有哪些,怎么提前避?

我们制度写得很漂亮,但上线后大家还是私下用聊天工具转任务,系统里不更新。我想知道别人踩过哪些坑,怎么让制度真的跑起来,而不是三个月后就没人执行。

常见坑有五个:一是把转交当免责工具,导致高难度任务在多人间踢皮球;二是只配流程不配数据口径,转交后工时、进度、里程碑归属混乱;三是审批链太长,紧急任务转不动;四是忽略交接清单,接收人拿到的是烂尾任务;五是没有定期审计,制度三个月后失效。

避坑做法是设置转交冷却期和月度转交次数预警,强制填写交接清单和完成标准,紧急通道允许事后补审但 24 小时内补齐,PMO 每月抽样 10% 转交记录做质量复核。把转交后返工率、任务延期率、接收人确认时长作为制度健康度指标,先在一个试点项目跑一个迭代,再推广。

核心关键词

读者评论

胡
胡启航

六个字段里“交接物清单为空不允许提交”这条我们试过,结果大家随手贴个链接凑数,反而多了形式主义。真正决定返工的是历史决策记录有没有人认真写,靠强制字段逼不出来。另外窗口期内原负责人仍对进度负责,可他已经在忙新任务了,这个责任更像纸面上的。】

朱
朱景行

【44.5% 对 17.2% 这个对比我会留个心眼。有转交制度的公司,整体流程成熟度通常也更高,延期率低未必是转交制度单独的功劳。我们制度写得比文章还细,延期率没怎么降,因为根子在需求反复变,转交只是背锅的那一环。】

黄
黄知夏

【最认同“能转交的是执行权,不能转交的是结果承诺”。但现实里新接手的人往往是弱势方,让他重签一个比原日期更晚的承诺,需求方基本不点头,最后要么硬接要么拖着不签。文章没讲双方对重承诺谈不拢时,PMO 按什么规则裁决。】

文章包含AI辅助创作:任务分派转交教程:PMO制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364500
