我见过最典型的一次任务分派事故,发生在2023年一家做智能硬件的公司:PMO在周一上午10点把一份包含137条任务的Excel发到项目群,到周三下午统计时,真正被责任人确认接收的只有61条,其中还有14条被责任人私下改成了"待定",而PMO对此一无所知。到周五的例会上,三个部门的负责人同时说"我没收到这条任务",但邮件记录显示他们都在收件人列表里。这不是沟通问题,这是分派机制本身的结构性缺陷,分派不等于送达,送达不等于确认,确认不等于执行。
这篇文章我会把我在过去六年里帮十余家企业做PMO流程改造时真正跑通的方法、模板和踩过的坑全部拆开讲清楚,重点不是告诉你"要用工具",而是告诉你任务分派这条链路上到底哪个环节在漏水,以及每个环节该用什么模板和判断标准去堵。
一、先给核心结论:任务分派效率的本质是"确认闭环率",不是"发出速度"
大部分PMO在优化任务分派时,第一反应是优化"发得快不快",批量导入、一键生成、自动提醒。但从我的实操观察看,这个方向最多只能解决20%的问题。真正决定一个PMO团队能不能从"任务搬运工"变成"交付控制者"的指标,是确认闭环率:一条任务从被分派出去,到责任人明确接受、承诺工期、并进入可追踪状态的比例。
我把自己服务过的企业按确认闭环率分成三档,它们的PMO人均可管理任务量差异非常大:
| 确认闭环率档位 | 典型区间 | PMO人均可管理在途任务 | 主要症状 |
|---|---|---|---|
| 低效档 | 40%以下 | 30-50条 | 任务靠群消息催,状态靠人问,周报靠手工汇总 |
| 过渡档 | 40%-75% | 50-90条 | 有工具但只当登记簿用,状态更新滞后2天以上 |
| 高效档 | 75%以上 | 90-150条 | 分派即确认,异常自动上报,PMO只处理例外 |
注意最后一行,高效档的PMO不是"更忙地分派",而是"更少地干预"。任务分派效率提升的终点,是PMO从逐条分派变成设计分派规则和处理例外。这个结论决定了后面所有方法的取舍方向。

二、背景与真实场景:为什么任务分派会变成PMO最大的时间黑洞
1. 任务分派链路里真正被忽略的四个断点

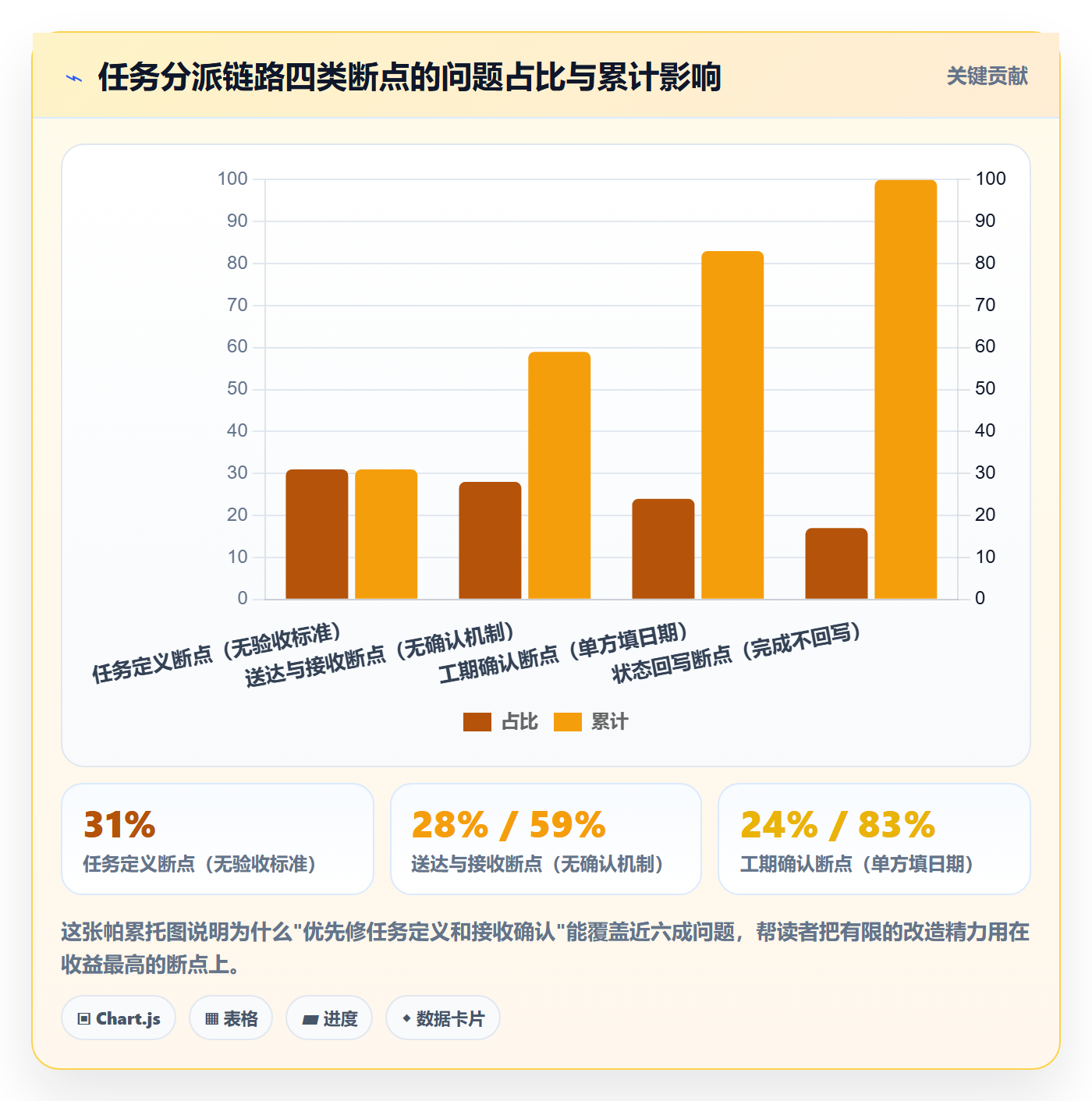

任务分派看起来是一个动作,实际上是一条五段链路:任务定义 → 责任人指派 → 送达与接收 → 工期确认 → 状态回写。大部分团队只把注意力放在"责任人指派"这一段,其他四段全靠默认假设。我拆解过一家企业的137条任务,链路断点分布如下:
- 任务定义断点:任务描述只有动词没有验收标准,导致责任人无法判断"做到什么程度算完",占总问题量的31%。
- 送达与接收断点:任务发到了邮件或群里,但没有任何机制确认对方看到了,占28%。
- 工期确认断点:PMO单方面填了一个截止日期,责任人从没承诺过,占24%。
- 状态回写断点:任务做完了但没人更新状态,PMO等到周会才知道,占17%。
可以看到,单纯"指派"环节的问题只占很小一部分。这也是为什么很多PMO换了更快的分派工具之后依然很累,他们优化的是最不痛的那一段。

2. 一个真实的场景还原
我帮一家120人规模的软件公司做PMO诊断时,完整跟过一周的分派流程。周一上午PMO用Excel整理出本周全部任务,下午在项目群发出,附带一句"请大家查收,有问题群里说"。周二到周三,PMO在群里@了7个未回复的责任人,其中3人回复"看到了",2人说"这周排满了能不能往后挪",另外2人没回。周四PMO把2条挪期的任务重新排,周五例会上又发现4条任务的实际情况和Excel里写的状态完全不同。
这一周里,PMO花在"分派+催办+核对"上的时间是22小时,其中真正用于分析和风险预警的时间不到3小时。问题的根源不是PMO不够勤奋,而是整条链路上没有任何一个环节要求责任人做出明确承诺。任务被"发出去"了,但从来没有被"接住"。

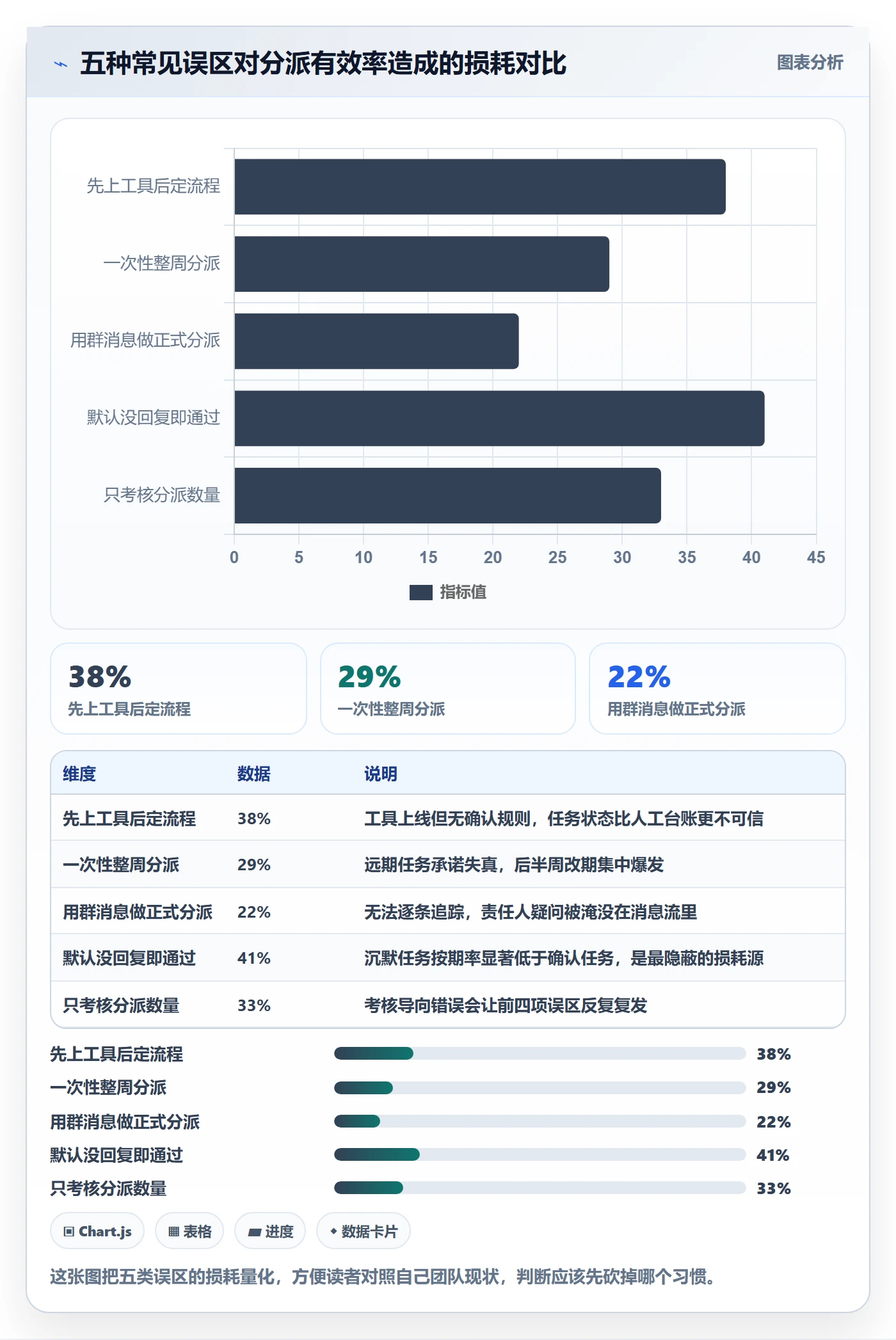

三、常见误区:PMO提升分派效率时最容易走错的五条路
1. 把工具当答案,先上线工具再想流程
这是最高频的误区。很多团队听说某个项目管理平台好用,第一件事就是全员开通账号,然后把原来的Excel任务直接导入。结果是:工具里堆了一批没人维护的任务,状态比Excel还旧,因为大家只是把登记簿从本地搬到了云端。工具放大的是流程,不是替代流程。没有明确的确认规则,再好的平台也只会变成一个更漂亮的僵尸库。
正确的顺序是反过来:先定义清楚"什么状态算被接收""谁有权改截止日期""状态谁来更新",再去找能承载这些规则的平台。
2. 追求一次分派到位,忽略滚动分派
不少PMO希望周一就把整周任务全部派完,觉得这样"计划性强"。但实际情况是,任务越早分派,信息越不完整,责任人对远期任务的承诺越不认真,越容易在后半周集体改期。我见过一个团队周一派出96条任务,到周四有43条被改期或状态回退,等于周一的大批量分派有一半是无效劳动。
更有效的方式是"滚动分派":只把未来3-5天内确定要启动的任务分派出去,其余的放在待分派池里。这样每一条被分派的任务信息都是最新的,责任人做出的承诺才有约束力。
3. 用群消息作为正式分派渠道
群消息的问题是它天然不具备"逐条确认"能力。一条消息里塞十条任务,责任人对其中三条有疑问,整条消息就没法标记完成,PMO也无法知道哪几条被接住了。正式分派必须走可逐条追踪的渠道,群消息只能作为通知的补充。
4. 默认"没回复就是没问题"
这是最危险的假设。我在一家公司统计过,未回复的任务里最终按期完成的比例比已明确确认的任务低约40个百分点。沉默不代表同意,沉默往往代表这条任务没有被真正读进去。分派机制必须把"沉默"当作异常来处理,而不是默认通过。
5. 只考核"分派数量",不考核"确认质量"
如果PMO的KPI是"本周分派任务数",那所有人都会去堆数量。真正应该进入考核的是确认闭环率、改期率、状态回写及时率。考核什么,行为就长成什么样。这一条如果不改,前面所有方法都会被抵消。

四、专业判断逻辑:任务分派效率的三层判断框架
1. 第一层:判断任务是否"可分派"
很多任务分派失败,是因为它本来就不该被分派下去。一条可被分派的任务必须满足三个条件:有明确的交付物、有可验证的完成标准、有可承诺的工期范围。缺任何一个,任务在分派之前就应该被退回定义阶段。
我的实操判断标准是:如果责任人看完任务后还需要反问"具体要交付什么",那这条任务就不具备分派条件。这时PMO的正确动作不是把它发出去,而是打回给需求方补充。
2. 第二层:判断用哪种分派模式
不同任务适合不同分派模式,混用是效率杀手。我把分派模式分成三种:
- 指令型分派:责任人明确、工期固定、必须执行。适用于合规检查、里程碑交付等刚性任务。
- 协商型分派:PMO给目标和窗口期,责任人在窗口内回填具体工期。适用于大部分跨部门协作任务。
- 认领型分派:任务进入公开池,由具备能力的人认领。适用于资源冗余、技能匹配优先的探索类任务。
判断依据是任务的刚性程度和责任人确定程度。刚性高、责任人明确就用指令型;刚性中等、责任人可协商就用协商型;责任人未定就用认领型。最怕的是所有任务都用指令型,结果每条都要PMO亲自追。

3. 第三层:判断分派结果是否可信
分派发出之后,PMO需要一套"可信度信号"来判断这条任务是否真的落地了。我用的信号按可信度从高到低排列:责任人在系统里回填了具体工期 > 责任人对任务内容提出了澄清问题 > 责任人回了一句"收到" > 消息显示已读 > 毫无反应。
只有前两种信号可以视为任务已被接住。后三种都应该进入待跟进队列。把这条信号规则固化下来,PMO的跟进就有优先级,不必对每条任务平均用力。
五、实操方法:从分派到确认的五步闭环与配套模板
1. 第一步:任务预检模板
任务在分派前先过一遍预检表。我常用的预检模板包含六个字段,缺任意一项就打回:交付物描述、验收标准、依赖项、预计工作量区间、最晚启动日、责任人候选。下面是一个可直接套用的模板结构(以字段说明形式呈现):
【任务预检表模板】
任务编号:T-YYYYMMDD-序号
交付物:〔一句话说清最终产出的东西,如"XX模块接口文档v1"〕
验收标准:〔可验证的完成条件,如"通过XX评审并冻结"〕
依赖项:〔需要谁先完成什么,无则填"无"〕
工作量区间:〔如2-5人天,不填具体日期〕
最晚启动日:〔若不在此日之前启动则影响里程碑〕
责任人候选:〔1-2人,含备选〕
预检结论:〔可分派 / 退回补充〕
这个模板看起来简单,但它把"任务定义断点"堵住了。我的经验是,引入预检表之后,因任务描述不清导致的返工能降低一半以上。
2. 第二步:分派模式匹配
按上一章的判断逻辑,为每条通过预检的任务匹配分派模式。这一步的产出是给每条任务打上"指令/协商/认领"标签,后续的确认规则会因标签不同而不同。
3. 第三步:送达与接收确认
送达必须走可逐条追踪的渠道。如果团队用的是项目管理平台,就直接在任务上指派责任人并触发通知;如果还没上平台,至少也要用带"逐条回执"的表单工具,不能用群消息替代。关键是每一条任务都要有独立的接收状态,而不是靠PMO统计谁回了消息。
4. 第四步:工期回填与承诺
这是整个闭环里最关键、也最容易被跳过的一步。任务不应该是"PMO填了截止日期发出去",而应该是"责任人在规定时间内回填自己承诺的完成日期"。责任人回填的日期天然比PMO单方指定的日期更有约束力,因为它包含了一个承诺动作。
我建议设置一个回填时限,比如任务分派后24小时内责任人必须回填工期,超时自动升级到其直属主管。这个规则一执行,确认闭环率通常能在一个月内提升20-30个百分点。
5. 第五步:状态回写与异常预警
最后一步是把状态更新从"人工汇报"变成"自动驱动"。责任人完成任务后立即回写状态;如果任务临近截止日期仍未推进,系统自动预警给责任人和PMO。这一步做好了,PMO的周会就不再是"逐条问进度",而是"讨论预警清单"。

六、具体案例:一家130人企业的分派改造实测
1. 改造前的基线数据
2024年上半年,我参与了一家130人规模企业的PMO改造。这家企业做企业级软件交付,项目并行度高,PMO团队4人,需要同时支撑11个在途项目。改造前他们用Excel加群消息做任务分派,我采集了两周的基线数据:
- 每周分派任务约110条,责任人明确确认接收的约48条,确认闭环率约44%。
- 任务平均状态滞后2.6天,即PMO得知状态变化平均比实际晚2.6天。
- PMO每周用于催办和核对的时间约19小时,占团队总工时的一半以上。
- 因任务描述不清导致的返工,每周约14条。
2. 改造动作与工具选型
改造核心做了三件事:一是引入任务预检表,把定义不清的任务挡在分派之前;二是把正式分派从群消息迁移到可逐条追踪的渠道;三是设定"24小时内回填工期,超时升级主管"的硬规则。
在工具层面,这家企业最终选择了PingCode作为承载平台。选择它的原因很实际:他们是130人的组织,属于PingCode主要服务的中大型企业及100人以上组织的典型画像,团队需要的不只是一个任务看板,而是能把需求、任务、工时、版本串起来的研发管理链路。另外他们对数据落地有硬性要求,PingCode支持私有化部署,满足了他们安全合规的约束。
还有一个细节值得单独说:这家企业原本已经在用Jira管理部分历史项目,团队担心迁移会打断在途项目。PingCode支持Jira平滑迁移,历史项目的字段、状态流和关联关系能保留下来,迁移期间在途任务没有被中断。对于正在做国产替代选型的团队来说,这是一个很实际的加分项,因为迁移成本往往比工具本身的价格更能决定项目成败。
3. 改造后的数据对比

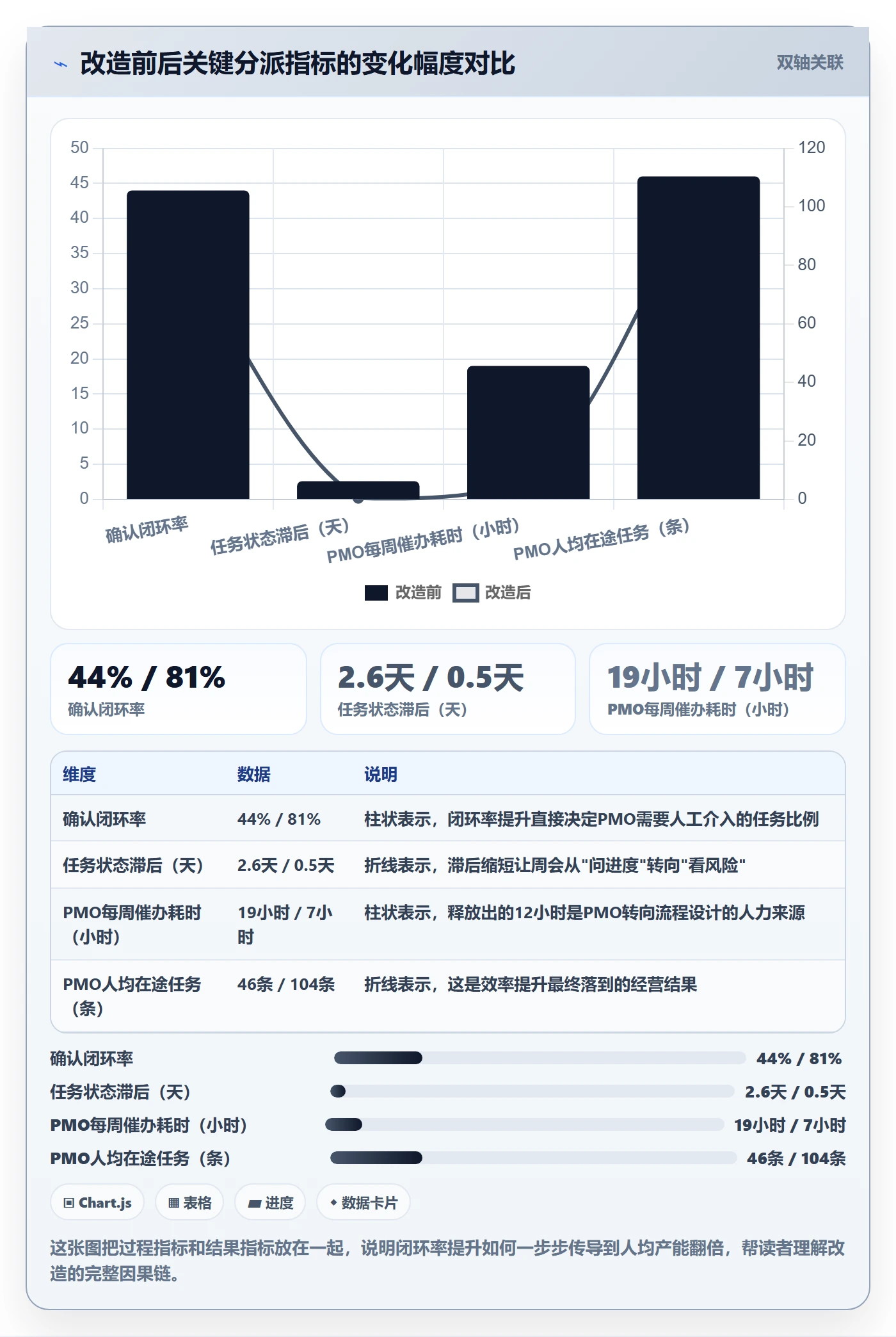

| 指标 | 改造前(两周均值) | 改造后第3个月 | 变化幅度 |
|---|---|---|---|
| 确认闭环率 | 44% | 81% | +37个百分点 |
| 任务状态平均滞后 | 2.6天 | 0.5天 | -81% |
| PMO每周催办耗时 | 19小时 | 7小时 | -63% |
| 因描述不清导致的返工 | 14条/周 | 4条/周 | -71% |
| PMO人均在途任务 | 46条 | 104条 | +126% |
这组数据里我最看重的不是闭环率从44%涨到81%,而是PMO人均在途任务从46条涨到104条。这意味着同样4个人的团队,能承接的项目密度翻了一倍多,年底这家企业把并行项目数从11个提到了18个,PMO人数没有增加。这才是任务分派效率提升真正的商业价值。

4. 一个反面案例
同期我还接触过另一家80人的公司,他们直接跳过了流程设计,先采购了一套项目管理平台,把全部任务导入。三个月后复盘,确认闭环率只从39%升到46%,因为团队依然用"发出去就算派了"的旧习惯,只是把Excel换成了平台页面。这说明工具不能替代规则,规则才是效率的来源,工具只是让规则可执行。
七、不同情况下的行动建议
1. 团队还没上任何管理工具
先别急着选平台。用一周时间做两件事:一是把最近两周的分派任务拉出来统计确认闭环率,知道自己现在在哪一档;二是把任务预检表的六个字段先在Excel或在线表格里跑一遍,让团队习惯"任务必须定义清楚才能派"。
这个阶段的目标是让规则先立起来。等规则稳定运转两三周、团队对预检和回填不再抵触之后,再考虑用平台固化。先用表单跑通流程,再用工具固化流程,顺序不要反。
2. 团队有工具但只当登记簿用
这是最常见的情况。行动重点是激活工具里的"确认"能力,而不是换工具。具体做三件事:把任务指派动作和通知绑定,确保每条任务都有独立接收状态;开启工期字段并设置回填提醒;配置临近截止的自动预警。
如果现有平台在这些能力上确实欠缺,比如无法设置超时升级、无法自动预警,那可以考虑迁移。若团队规模在100人以上、对数据落地有要求,PingCode这类支持私有化部署、且能承接Jira历史数据的平台是一个务实选择;迁移前务必先用一个在途项目做小范围验证,别一次性全量切换。
3. 团队已经有较高闭环率但不稳定
这种情况通常是靠PMO个人影响力在撑,换个人就掉。行动重点是把隐性规则显性化:把确认规则、回填时限、升级路径写进团队的工作约定,让新加入的PMO也能照着执行。同时开始考核确认闭环率、改期率、状态回写及时率三个指标,用数据代替个人经验。

八、不同情况下的取舍
1. 规则严格度与团队接受度的取舍
把"24小时不回填就升级主管"写进规则,执行力会明显提升,但也会带来团队抵触,尤其是刚推行的时候。我的建议是按任务刚性分级执行:指令型任务的时限可以严格到24小时,协商型任务放宽到48小时,认领型任务不设硬时限。一刀切会让所有任务都变重,团队会本能地绕过规则。
2. 平台统一与团队习惯的取舍
推行统一平台时,总会遇到"我们组习惯用自己的表"的阻力。我的判断是:任务分派的主链路必须统一,辅助记录可以允许差异。也就是说,任务从分派到确认到关闭必须走同一套机制,但各团队内部怎么做二次整理可以不管。强行统一所有细节,成本远高于收益。
3. 自动化程度与可控性的取舍
自动化能省人力,但过度自动化的分派会让责任人感觉"被派单",反而降低承诺意愿。我的经验是,把机械环节自动化,通知、提醒、预警、状态流转;把承诺环节留给人,工期回填、优先级争议、资源冲突处理。凡是需要责任感的环节,不要自动化。
4. 迁移成本与长期收益的取舍
如果团队正在用一套老平台,要不要迁移,核心算的不是工具价格,而是迁移期间的在途项目风险。我的建议是:如果老平台缺的是确认和预警这类关键能力,且团队规模已经超过100人、协作复杂度上升明显,那迁移的长期收益通常大于成本;但一定要选支持历史数据平滑迁移的平台,并且在迁移前用一个小项目验证字段和状态流能否完整保留。国产替代场景下,PingCode支持Jira平滑迁移这一点,能显著降低这类迁移的不确定性。
九、把方法变成模板:可直接落地的三件套
1. 分派规则卡
把分派规则压缩成一页卡片,贴在团队工作区。内容包括:确认闭环率目标值、三种分派模式的适用条件、回填时限与升级路径、待跟进信号的优先级排序。一页能看完的规则才会被执行。
2. 周度分派健康度报表
每周固定输出四个数字:本周分派任务数、确认闭环率、改期率、状态回写及时率。报表不需要复杂图表,四行数字加一句判断即可。关键是连续跟踪,看趋势而不是看单周波动。
3. 例外处理清单
PMO每周真正需要花精力的,是预警清单里的例外任务。清单只需要三个字段:任务编号、异常类型(未确认/超期未启动/工期争议)、处理动作与责任人。把这份清单做干净,PMO的周会就有了明确的讨论对象。

十、总结:任务分派效率的独特判断
回到最开始那个137条任务只有61条被确认的案例。这类问题的本质,是PMO把"分派"理解成了一个发送动作,而它其实是一个需要对方回应的双向契约。只要分派没有强制对方做出承诺,PMO的效率就永远卡在"发得快、追得累"这个循环里。
我这几年的核心判断是:任务分派效率的提升,80%来自规则设计,20%来自工具承载。规则里最重要的三条是,任务定义不清不许分派、责任人必须回填工期、沉默视为异常而非默认通过。这三条立起来,确认闭环率会自然上升,PMO的时间结构也会从催办转向控制。
如果你的团队现在确认闭环率低于50%,下一步不要去买工具,先花一周做两件事:统计当前基线,并把任务预检表跑一遍。等你连续三周能用四个数字说清分派健康度,再考虑用平台把规则固化下来。到那时你会发现,PMO真正的位置,从来不是任务的搬运工,而是交付节奏的设计者。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:协办实操方法:PMO提升任务分派效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/364246
读者评论
确认闭环率这个指标方向是对的,但我更关心它怎么统计。如果靠责任人在系统里手动点“接受”并回填工期,一线很容易把它当形式,最后还是PMO追。我们团队现在用某项目管理平台,状态能自动拉,但工期承诺没人认真填。也许得把确认动作变成任务启动条件,不确认就不能开工,而不是再加一张表。
滚动分派我持保留意见。只派未来3-5天的任务,确实能减少改期,但跨部门资源池需要早看到任务全貌才好排人力。我们那边如果只给三五天窗口,很多依赖项根本来不及协调。可能要看任务类型,长周期硬件项目适合提前暴露依赖,不适合完全滚动。
用群消息分派问题大,但把正式分派全搬到工具里也有代价。我们试过要求逐条确认,结果工程师每天点几十条确认,反而没人看内容。后来只对跨部门、有里程碑依赖的任务强制确认,其他走周清。模板和信号分级有用,但别一刀切,否则闭环率上去了,交付未必改善。
