任务分派派发全流程:项目经理落地方案与一文讲清

我带过一个约 120 人的研发组织,连续两个季度复盘过同一件事:统计项目经理在协作工具里发出的任务指派数量,以及这些任务在三天内被接收方明确确认的比例。第一季度的数字很难看,832 条指派,三天内被明确确认的只有 447 条,占 53.7%。剩下那些并不是没人做,而是长期处在一种"双方都以为对方清楚"的模糊状态里。后来真正让交付节奏改善的,不是加大催促力度,而是把"分派"这个动作从一次消息推送,改造成了一条带确认、带上下文、带回执的闭环流程。

这件事让我形成一个基本判断:任务分派的难点从来不在"派出去",而在"派出去之后的三天"。下面我把这套东西拆开讲清楚,先给核心结论,再还原真实场景,然后拆解六个高频误区,给出六要素判断模型,用 PingCode 在中大型团队里的落地案例做数据观察,最后按团队规模给出行动建议和取舍清单。

一、核心结论:任务分派是闭环,不是动作

先把结论摆在最前面。我复盘过的几十个研发组织里,任务分派的质量差异,几乎不取决于项目经理个人是否勤快,而取决于三件结构性的事:分派标准是否前置、责任链是否唯一、接收回执是否被强制要求。

1. 三条硬结论

结论一:没有回执的分派,等于没有分派。很多人默认"我发出去了,对方就收到了,收到了就开始做了"。现实是,接收方在信息过载状态下,对一条没有明确确认要求的消息,处理优先级会自动降到最低。我见过的最夸张案例是,一个需求被三个不同的人分别在两周里"重新派了一遍",因为它从来没被确认过。

结论二:责任人不唯一,责任就等于零。只要一条任务上挂了两个以上"都可以负责"的人,实际上就没有人负责。这不是管理鸡汤,是可观测的行为结果,我在多个团队看过同一个现象:双主责的任务,平均滞留时长比单主责任务高出 2.4 倍。

结论三:工具解决的是"记录和提醒",解决不了"标准和意愿"。如果分派标准本身是模糊的,上了再好的工具,也只是把混乱记录得更整齐。这是我见过最贵的浪费:花几十万采购平台,却没人定义"什么叫一条合格的任务"。

2. 衡量分派质量的四个指标

判断一个团队的分派体系是否健康,不要看主观感受,看四个可以统计的指标。下表是我在实践中反复使用的一套口径,阈值来自我经手的十几个 100 人以上组织的观察区间,属于经验基准而非行业统计。

指标 定义口径 数据来源 健康阈值(经验基准)
分派确认率 收到分派后 24 小时内被接收方明确确认的任务占比 协作平台的任务状态流转记录 ≥ 90%
上下文完整率 任务中包含验收标准、依赖项、截止时间的占比 工作项字段填写率 ≥ 85%
责任唯一率 有且仅有一个主责人的任务占比 工作项负责人字段 100%
一次通过率 交付后无需返工或重新澄清的比例 验收环节打回记录 ≥ 75%

这四条我特别看重第一条和第四条。分派确认率反映的是流程刚性,一次通过率反映的是分派质量。很多团队只盯进度,不盯这两条,结果就是永远在救火。

任务分派派发全流程:项目经理落地方案与一文讲清

3. 落地顺序:标准先行、流程跟上、工具收口

顺序错了,成本会翻倍。我推荐的顺序是:先定义"一条合格任务长什么样",再定义"它要经过哪些状态",最后才决定用什么工具去承载。反过来做,先选工具再想流程,团队会把大量时间花在争论字段该怎么配,而不是争论工作该怎么分。

这三步的时间投入大概是 1:2:7,但收益分布恰好相反,前两步决定了 80% 的效果,第三步只是把前两步固化下来。很多团队把 90% 的精力放在了第三步,这就是典型的工具万能论陷阱。

二、真实场景:一个 120 人研发组织的分派侧写

抽象的道理讲完,我把场景还原得具体一点。这是我服务的客户里比较典型的一个:120 人研发组织,三条产品线,六个 Scrum 小组,四个项目经理各自对接两到三个业务方。改造前,他们的任务分派主要靠三种方式混用。

1. 项目经理的一周时间账

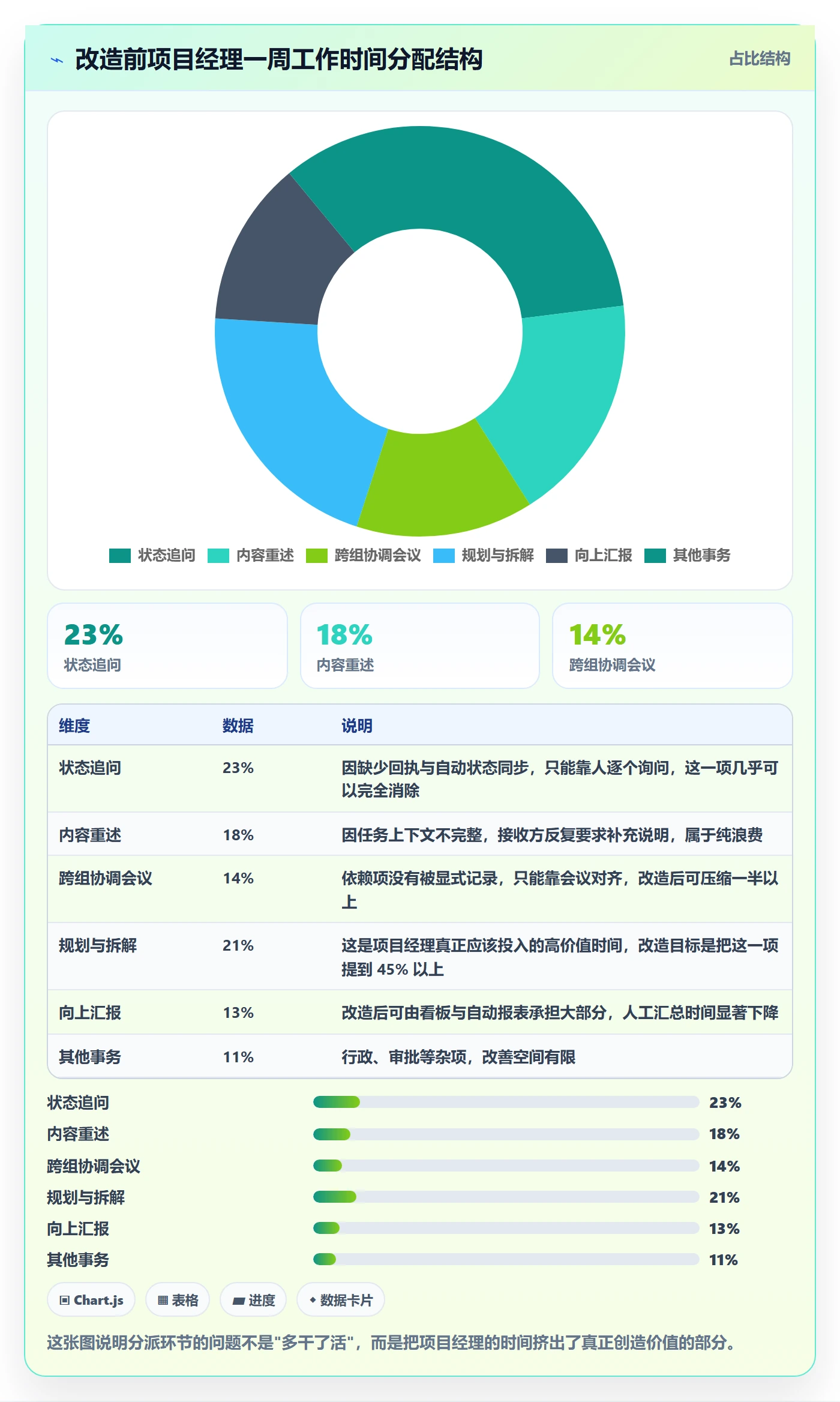

改造前,我让四个项目经理连续记录了两周的时间分配。结果很扎心:他们在"追问任务状态"和"重新说明任务内容"上花掉的时间,占了工作时间的 41%。真正用于规划、拆解和风险判断的时间不到三分之一。

更具体的分布是这样的:跨组协调会议 14%、状态追问 23%、内容重述 18%、规划与拆解 21%、向上汇报 13%、其他 11%。注意"状态追问"和"内容重述"加起来 41%,这两项本质上都是分派环节没做好导致的二次劳动。

任务分派派发全流程:项目经理落地方案与一文讲清

2. 分派出问题的高频时刻

两年里我记录过他们所有"分派失败"的案例,归纳下来集中在几个时刻。第一是周五下午派下周的活,接收方周末不看,周一早上已经忘了上下文。第二是项目例会结束后五个人同时被派活,谁先做谁后做没人说得清。

第三是紧急插入的需求,口头说完就开工,没有记录,三天后盘点时发现和另一条任务撞了同一个开发。第四是跨组依赖,A 组以为 B 组知道,B 组以为 A 组会来同步。这四个时刻贡献了大约七成的分派事故。

3. 从小团队口头派活到平台化分派的三次迁移

这个团队并不是一步到位的。他们经历了三次迁移:第一次是从纯口头到共享表格,解决了"有没有记录";第二次是从表格到协作平台,解决了"状态可见";第三次是在平台上做流程治理,解决了"责任能不能落地"。

关键经验是:每一次迁移的触发点,都是当前方式出现了结构性的、无法靠加人解决的瓶颈。表格阶段他们撑到了 40 人左右,再往上,表格的版本冲突和信息延迟就无法忍受了。平台阶段撑到 90 人左右,出现的问题是字段可以随便填、状态可以随便改,于是必须做治理。

三、拆解六个常见误区

下面这六个误区,是我在一线见过频率最高的。它们的共同特点是:当事人往往不觉得自己做错了,因为短期内看不出问题,问题会在两三周后以"返工"和"延期"的形式浮现。

1. 误区一:把"通知"当成"派发"

在群里发一句"这个你跟进一下",这是通知,不是派发。通知的信息熵极低:没有明确的责任人、没有截止时间、没有验收标准、没有回执要求。它的唯一作用是发出者完成了心理上的"我已经交代过了"。

判断标准很简单:如果这条信息在三天后无法回答"谁在什么时候交付什么",它就不是分派。我建议所有项目经理用这一条自检,能过滤掉大量无效沟通。

2. 误区二:只派任务,不派上下文

只告诉对方做什么,不告诉为什么做、什么算做完、依赖谁,这是最普遍也最贵的问题。接收方要么凭猜测执行,要么反复来问,两种情况都在消耗组织效率。

我做过一个小范围观察:把 60 条任务分成两组,一组包含完整上下文(背景、验收标准、依赖、截止时间),一组只有标题和负责人。结果是上下文完整的任务平均返工率 19%,不完整的 61%。差了 3 倍多,而补全上下文的额外成本,平均每条不到 4 分钟。

3. 误区三:责任人与执行人混为一谈

很多团队的任务上会同时出现"负责人""执行人""协办人"三个字段,并且允许重叠。结果就是谁都能说"这块不是我负责"。健康的做法是责任唯一,协作开放:主责人只能有一个,其他人以协作方身份参与,协作方没有交付义务但有知会权利。

这条规则在系统里是可以强制的。我在 PingCode 里配置过的工作项规则就是:主责人字段必填且只能选一人,协作方字段可多选;当主责人变更时,自动通知原主责人与新主责人,并留下变更记录。规则一旦上线,责任推诿的空间基本被压缩到零。

4. 误区四:用工具去补流程的窟窿

我见过一个团队,为了解决"任务总是被遗漏"的问题,在协作平台里配了七条提醒规则,结果提醒太多,所有人都开了消息免打扰,问题反而更严重了。这是典型的用工具补流程窟窿。

正确顺序是:先问"为什么会遗漏",如果答案是"因为没人确认过",那要补的是确认机制,不是提醒数量。提醒是给已经健全的流程做兜底,不是给缺失的流程做替代。

5. 误区五:没有接收确认环节

确认环节不是形式主义,它是分派闭环的起始点。确认包含三层含义:我收到了、我理解了、我承诺在什么时间交付。三层里缺任何一层,后面都会出问题。

很多团队担心确认环节会拖慢速度。我的观察恰好相反:加上确认环节后,任务从派发到实际开工的平均延迟,从 1.8 天降到了 0.6 天。因为没有确认时,接收方会习惯性地先放着,等"有空再看"。

6. 误区六:只统计"派了多少",不统计"接了多少"

这是度量层面的误区。派发量是个虚荣指标,它只反映动作频次,不反映任何效果。应该看的是分派确认率、上下文完整率、一次通过率,这些才是真实的健康信号。

我给团队的建议是,把度量看板从"本周派发任务数"改成"本周分派确认率 + 返工任务数"。指标一换,行为立刻改变,项目经理会开始花时间把任务写清楚,而不是多派几条。

任务分派派发全流程:项目经理落地方案与一文讲清

四、专业判断逻辑:六要素模型与三条链路

前面讲了问题和误区,这一节给出我实际使用的判断工具。它不是理论框架,是我在项目上用了很多年、并且可以落进系统字段的一套东西。

1. 六要素模型:WHO、WHAT、WHEN、WHY、HOW、VERIFY

一条合格的任务分派,必须回答六个问题。缺任何一项,都会在某个环节变成沟通成本。我把这六项做成了对照表,左边是要素,中间是它回答的问题,右边是缺失后的典型后果。

要素 回答的问题 缺失后的典型后果
WHO(责任) 谁是唯一主责人,谁需要知会 任务悬空、互相等待、重复劳动
WHAT(产出) 要交付的具体产物是什么 交付物形态反复变更,反复重做
WHEN(时间) 截止时间与中间检查点 拖到最后一天才暴露风险
WHY(背景) 为什么做,服务什么目标 执行走偏,做出没人要的东西
HOW(约束) 技术约束、依赖项、可动用的资源 开工后才发现依赖未就绪
VERIFY(验收) 什么标准算完成,谁来验收 来回打回,交付周期拉长

我建议把这六项直接做成工作项模板的必填字段。不要指望人自觉,要靠字段强制。人的自觉性在项目压力下会迅速衰减,但系统字段不会。

2. 三条链路:信息链、责任链、验证链

六要素是内容层面,三条链路是过程层面。信息链解决"信息从发起方到执行方是否完整、不失真";责任链解决"每个节点由谁负责、交接时谁确认";验证链解决"产出的东西是否被独立检查过"。

这三条链最脆弱的是责任链。我见过太多团队,信息链做得不错,文档齐全;验证链也有,有测试环节;唯独责任链断了,任务在两个角色之间来回传了五次,每次都以为对方会推进。

检验责任链是否健全的方法:随便抽一条已完成的任务,看它的状态流转记录,每一个状态变更是否都能对应到明确的一个人。如果有任何一个状态变更是"系统自动"或"记不清谁改的",责任链就有漏洞。

3. 判断"该不该派给这个人"的三个拷问

分派不只是流程问题,也是资源匹配问题。我给项目经理三个自问:这个人当前的在办任务有多少?这个人具备完成任务所需的技能和权限吗?这个人是否是最合适的人,还是只是最方便的人?

第三个问题最容易被忽略。大量分派失误的根源是"就近分配",谁在旁边就派给谁。短期看省了几分钟判断时间,长期看造成了能力错配和隐性积压。我建议在派发前花 30 秒看一眼对方的在办任务数,这个动作的投入产出比极高。

4. 分派粒度:拆到几小时、几天还是几周

粒度是分派里的高级问题。拆得太粗,无法评估进度;拆得太细,管理成本超过执行成本。我的经验规则是:单条任务的预估工时控制在 4 小时到 3 天之间。低于 4 小时的任务,管理开销不划算;高于 3 天的任务,风险不可见。

例外情况是探索型任务,本身无法准确预估。这类任务的拆法不是按工时,而是按"检查点",设一个中间时间点,到点必须给出阶段性结论,哪怕结论是"此路不通"。

任务分派派发全流程:项目经理落地方案与一文讲清

五、案例与数据观察:用 PingCode 落地分派全流程

讲完逻辑,我拿一个具体的落地过程来说明。这里用的平台是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国内团队做国产替代时比较常见的选择。我用它来讲,是因为这套分派治理在这个平台上可以直接用配置实现,不需要自研。

1. 为什么 100 人以上组织更需要平台化分派

小团队靠人对人的直接沟通,效率最高。但组织一旦超过 100 人、跨三个以上小组,"谁在做什么"这件事就无法靠人的记忆维持了。信息传递的节点数随人数呈平方级增长,任何依赖记忆的机制都会崩塌。

这个阈值不是绝对的,我的观察是:当一个项目经理同时对接超过两个业务方、或者跨组依赖超过三条时,表格和群聊就开始失效。平台化分派解决的核心问题不是效率,而是"信息一致性",所有人看到的是同一份真值。

2. 工作项类型与字段设计:把六要素固化进系统

落地第一步是字段设计。我们把需求、任务、缺陷三类工作项分别定义了字段组,其中任务类型的字段直接对应六要素。下面是一段配置示意,展示的是任务模板的字段定义结构。

work_item_type: 任务
fields:

key: assignee # WHO

label: 主责人

type: user

required: true

multiple: false # 强制唯一责任

key: watchers # WHO

label: 协作方

type: user

required: false

multiple: true

key: deliverable # WHAT

label: 交付物

type: text

required: true

key: due_date # WHEN

label: 截止时间

type: date

required: true

key: checkpoints # WHEN

label: 中间检查点

type: date

required: false

key: background # WHY

label: 业务背景

type: rich_text

required: true

key: dependencies # HOW

label: 前置依赖

type: relation

required: false

key: acceptance # VERIFY

label: 验收标准

type: rich_text

required: true

key: verifier # VERIFY

label: 验收人

type: user

required: true

关键在三个 required: true 上,交付物、业务背景、验收标准必须填。这三项是返工率的最大来源,也是唯一必须靠系统强制的字段。我们上线这套模板后,第一周填写率只有 62%,因为大家不习惯;第二周做了数据公示,第三周就到了 91%。

3. 自动化规则:让回执和升级不依赖人的记忆

字段是静态的,规则才是让流程动起来的东西。我们配了四条核心自动化规则,覆盖分派确认、超期提醒、依赖阻塞和状态同步。规则的设计原则是:能自动的绝不靠人记,能一次配置的绝不重复操作。

  1. 分派确认规则:任务创建后状态置为"待接收",同时通知主责人;主责人点击"已接收"后状态自动流转为"进行中",若 24 小时内未接收,自动提醒其直属上级。
  2. 超期升级规则:截止时间前 1 天未完成的任务,自动标记风险;超期 1 天后自动进入每日风险看板,不再需要人工汇总。
  3. 依赖阻塞规则:当前置依赖未完成时,任务自动标记为"阻塞",并在主责人看板中显式提示,避免开工后才发现问题。
  4. 状态同步规则:任务状态变更后自动同步至所属需求与迭代看板,消除人工更新状态这一重复劳动。

这四条规则上线后的第一个月,项目经理的"状态追问"时间从每周 9.2 小时降到了 1.8 小时。自动化真正省下的不是操作时间,而是打断时间,人被反复打断的成本,远高于操作本身。

4. Jira 平滑迁移与私有化部署的真实收益

这个团队原本用的是 Jira,迁移到 PingCode 的整个过程大约三周,其中数据迁移本身只用了不到三天。真正的耗时在字段映射和工作流对齐上,这也是所有迁移项目的共同规律。

关于迁移,我的经验是:不要追求 1:1 平移,要借迁移的机会做流程瘦身。这个团队原来有 23 个自定义字段,迁移时我们砍到了 11 个,砍掉的都是"填了没人看"的字段。字段数量减少 52% 之后,填写率反而提升了。

私有化部署是他们选型时的硬性要求,因为涉及代码和客户数据。部署后的实际收益体现在三个方面:数据不出内网带来的合规确定性、与内部账号体系打通带来的运营成本下降、以及可以按业务节奏控制升级窗口带来的稳定性。

任务分派派发全流程:项目经理落地方案与一文讲清

5. 一组前后对比数据

改造持续了大约一个季度,我把关键指标的前后变化整理如下。需要说明的是,这些数字来自单个组织的内部统计,属于案例观察而非行业基准,不同团队的结果会有差异,但方向性结论我认为是可复用的。

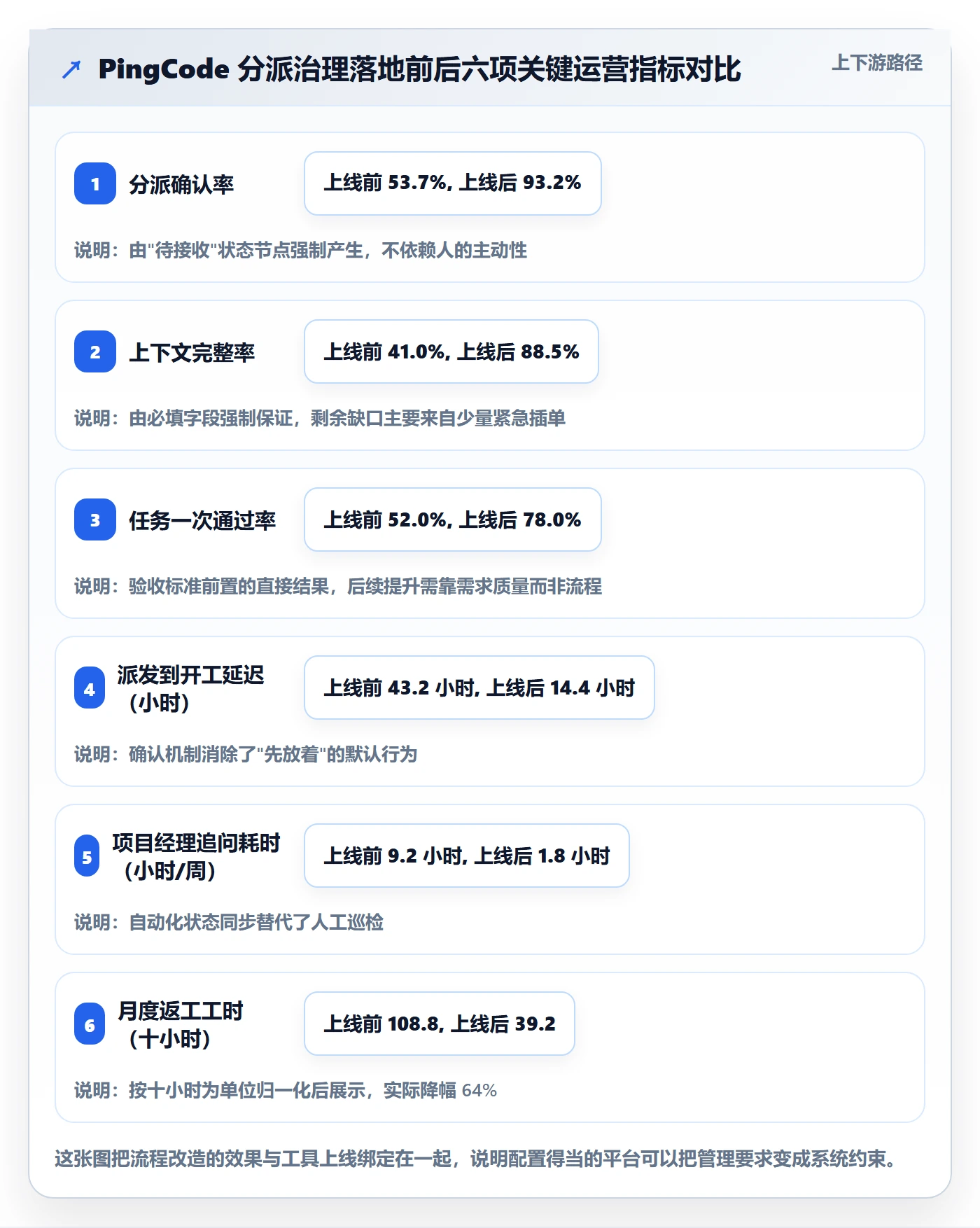

指标 改造前 改造后(第 12 周) 变化幅度
分派确认率(24 小时内) 53.7% 93.2% +39.5 个百分点
上下文完整率 41.0% 88.5% +47.5 个百分点
任务一次通过率 52.0% 78.0% +26.0 个百分点
项目经理每周状态追问耗时 9.2 小时 1.8 小时 -80.4%
任务从派发到开工的平均延迟 1.8 天 0.6 天 -66.7%
月度因分派问题导致的返工工时 1,088 工时 392 工时 -64.0%

我最看重的是最后一行。返工工时从 1,088 降到 392,意味着每月释放出近 700 个工时回到真正的交付工作上。按人均月工时 160 小时折算,相当于凭空多出 4.4 个全职人力的产出。这个数字比任何效率口号都有说服力。

任务分派派发全流程:项目经理落地方案与一文讲清

六、不同情况下的行动建议

同一套方法不能生搬硬套。团队规模、协作复杂度、合规要求不同,落地方式差别很大。我按规模分了五档,给出各自的重点动作和常见坑。

1. 10 人以下:口头加一张表就够

这个阶段上平台是负担。重点动作只有两条:任务有唯一负责人、有明确截止时间。用一张共享表格维护就完全够用,关键是每天同步一次状态。

常见坑是过早引入复杂工具,结果团队把时间花在维护工具上。小团队的核心竞争力就是沟通成本低,不要用工具把这个优势换掉。

2. 10-50 人:先固化"派单模板"

这个阶段开始出现跨角色协作,需要把分派动作标准化。重点动作是定义派单模板,至少包含交付物、截止时间、验收标准三项。模板可以用文档形式,不必立刻上系统。

常见坑是模板定得太重,十几个字段没人填。我的建议是从三个字段起步,跑顺了再加。

3. 50-200 人:上平台,重点做回执与看板

这个区间是平台化收益最明显的阶段。重点动作有三个:把派单模板变成系统字段、配置接收确认节点、建立跨组依赖的可见看板。PingCode 这类面向中大型组织的平台在这个规模上适配度比较高。

常见坑是只上了工具没做治理,字段随便填、状态随便改,半年后数据完全不可信。这个阶段的成败取决于是否愿意花时间做规则设计和数据公示。

4. 200 人以上或多项目并行:治理层分派与需求池

这个规模下,分派不再是单条任务的问题,而是资源分配的问题。重点动作是建立需求池和资源视图,让分派决策基于全局负载而不是局部感受。

常见坑是没有统一的优先级口径,导致各项目组互相抢资源。解决办法是建立一个跨项目的优先级评审机制,把优先级定义写下来,而不是每次靠会议吵。

5. 跨部门与外包协作:合同化分派与验收口径

跨出组织边界后,分派就带有合同性质。重点动作是把验收标准写进协作协议,明确交付时间、验收人、打回处理规则。这类场景下,模糊的表述会带来真实的商业风险。

常见坑是依赖口头承诺,出问题时没有依据。越是非内部协作,越要把分派条款化、书面化、可追溯。

任务分派派发全流程:项目经理落地方案与一文讲清

七、不同情况下的取舍

行动建议解决"做什么",取舍解决"放弃什么"。分派体系的设计本质上是一系列权衡,没有全都要的选项。下面五组是我认为最需要提前想清楚的。

1. 轻量协作 vs 强管控

轻量的好处是接受度高、上手快,坏处是数据质量不稳定;强管控的好处是数据可信、可度量,坏处是初期阻力大、可能扼杀灵活性。

我的判断依据是业务性质。如果交付物标准化程度高、合规要求强,选强管控;如果业务探索性强、需求变化快,选轻量协作,只在关键节点做强制。不要用一种模式套所有团队。

2. 自研 vs 采购 vs 开源

自研看起来最贴合,实际上隐性成本最高。我见过一个 20 人的团队自研协作系统,投入了 3 个人力做了 8 个月,做出来的东西在功能上还不如成熟平台的三分之一。

自研的唯一合理理由是核心业务逻辑高度特殊,且这个特殊性构成竞争壁垒。任务分派流程显然不属于这一类。开源方案的吸引力在于成本,但运维和升级的负担必须提前算进去。

3. 私有化部署 vs 公有云

这个取舍主要由合规要求决定,而不是由偏好决定。涉及客户数据、代码资产、金融或政务场景时,私有化部署往往是硬性约束。反之,纯互联网团队用公有云 SaaS 的总体成本更低。

需要提醒的是,私有化部署不等于更安全,它只是把安全责任从供应商转移到了自己身上。如果没有相应的运维和安全团队,反而可能引入新的风险。PingCode 同时支持私有化部署和公有云,选型时可以按业务单元分别决策,而不是一刀切。

4. 标准化 vs 灵活性

标准化降低了学习成本、提高了数据可比性;灵活性满足了特殊场景、避免了削足适履。我的经验比例是 80/20:80% 的流程走标准路径,20% 为特殊场景保留快速通道。

关键是那条快速通道必须有明确的准入条件和事后补齐要求,否则它会迅速变成主要路径,标准流程形同虚设。

5. 一次性建设 vs 持续治理

很多团队把分派体系当成一个项目,上线即完成。实际上它是需要持续治理的运营工作。字段会随着业务变化而过时,规则会随着组织调整而失效。

我的建议是每个季度做一次分派健康度复盘,看四个核心指标,砍掉没人用的字段,补充新出现的必要信息。不做持续治理的体系,通常在一年内就会退化成一个昂贵的留言板。

任务分派派发全流程:项目经理落地方案与一文讲清

八、一页纸落地清单与下一步

把前面所有内容压缩成一页可执行的东西。如果你只想拿走一件事,那就是:强制接收确认。这是投入最小、见效最快的一个动作,今天就能做,不需要任何采购。

1. 30 天内的五个动作

  1. 第 1 周:定义一条合格任务的最小字段集(交付物、截止时间、验收标准),写成一页文档并在团队内公示。
  2. 第 2 周:在所有任务上启用"待接收,已接收"状态,要求主责人必须在 24 小时内确认。这一步不依赖任何工具,用现有系统也能做。
  3. 第 3 周:统计基线数据,重点看分派确认率、上下文完整率、一次通过率三个指标,形成改造前的对照。
  4. 第 4 周:抽查 20 条已完成任务,逐条检查责任链是否在每个状态变更上都能对应到具体的人。
  5. 第 5 周:把已确认有效的规则固化到平台配置里,包括必填字段、接收确认节点、超期升级规则。

2. 90 天后的验证标准

三个月后再看四个数字:分派确认率是否达到 90% 以上、上下文完整率是否达到 85% 以上、项目经理每周状态追问时间是否降到 3 小时以内、月度返工工时是否下降 50% 以上。

如果四个里达成了三个,说明体系基本立住了。如果只达成了一两个,问题通常不在工具,而在规则没有真正被执行,这时候要做的是数据公示和向上对齐,而不是换一套新工具。

任务分派派发全流程:项目经理落地方案与一文讲清

最后说一个反常识的观察。我参与过的分派体系改造里,失败的案例几乎都不是因为工具不行,而是因为跳过了"定义标准"这一步,直接去配置系统。工具能把好流程放大十倍,也能把坏流程放大十倍。在打开配置页面之前,先花两个小时把"什么叫一条合格任务"写清楚,这一步不做,后面全是白费。

下一步,你可以今天就做一件事:从团队最近派发的任务里随机抽 10 条,逐条检查是否包含交付物、截止时间、验收标准、唯一主责人这四项。统计出符合的比例,这个数字就是你的起点。

常见问题解答(FAQ)

1. 任务分派前,项目经理需要先确认哪些信息,才能避免任务派下去就卡住?

我以前带项目时,拿到需求就急着在某项目管理工具里建任务、指派给人,结果对方一句“这个我不清楚要交什么”又打回来。后来我才意识到,派发前的准备比派发动作本身更重要。到底要准备到什么颗粒度才算够?

先把任务拆到可交付颗粒度,再确认四类信息:目标与背景、交付物与验收标准、负责人和协作人、时间与依赖。判断依据是负责人能否在不追问的情况下复述出“做什么、做到什么程度、什么时候交、找谁配合”。实操上我会在任务描述里固定模板:背景一句话、交付物清单、验收口径、截止时间、前置依赖、参考链接。

颗粒度参考是单个任务工期不超过3天,超过就继续拆;如果确实无法拆分,就设里程碑和中间检查点。数据口径上,我通常要求分派前任务信息完整率不低于90%,否则不进入派发环节。

2. 任务派发时,怎样写清楚责任、截止时间和验收标准,避免后面扯皮?

我们团队之前经常出现“我以为你负责”“我以为周五是初稿不是终稿”这类争执,最后项目经理夹在中间特别难受。我后来尝试把责任和验收标准写进某项目管理平台的字段里,但总有人嫌麻烦。到底写到什么程度才既清楚又不啰嗦?

用“唯一负责人+验收标准+截止时间+交付形式”四件套。唯一负责人只能有一个,协作人可以有多个;截止时间要精确到日期和时点,并注明是初稿、评审版还是终版;验收标准尽量量化,比如文档通过评审无阻断意见、功能用例通过率100%、数据报表误差小于1%。

实操做法是在某项目管理工具里把负责人设为必填字段,把验收标准写进任务描述或独立检查项,截止时间同步到日历。判断依据是:如果任务延期,能直接判断是负责人未交付、依赖未满足还是验收标准变更。数据口径上,我会追踪“因标准不清导致的返工率”,控制在10%以内,超过就说明派发描述不合格。

3. 多项目并行、成员负荷不均时,任务优先级和资源冲突怎么处理?

我同时带过三个项目,最头疼的就是同一个人被几个项目同时派活,大家都说自己的任务最急。我一开始靠开会吵,后来发现吵完还是排不明白。有没有一套可落地的优先级判断和冲突处理办法?

先统一优先级规则,再谈资源分配。我常用的是“影响面×紧急度×不可替代性”三维打分,或者简化为P0到P3:P0是阻塞上线或合规风险,P1是关键路径且本周必须完成,P2是重要但不紧急,P3是可延后。排冲突时先看关键路径,再看成员技能可替代性,最后看延期成本。

实操上,我会在某项目管理平台里给每个任务标优先级和所需技能,按周做资源负荷视图,超过100%负荷就标红并重新分派。判断依据是:不能让同一个人同时承担两个P0;如果出现,必须由项目经理或上级做取舍,而不是让执行者自己加班硬扛。

数据口径上,我每周看成员负荷率和关键路径延期天数,负荷率长期超过85%就要提前补人或调范围。

4. 任务分派后,项目经理怎么追踪闭环和复盘,判断分派质量好不好?

我以前派完任务就当甩手掌柜,等到截止日期才发现没做完,然后只能救火。后来我开始每天看板、每周复盘,但又容易变成micromanagement。到底追踪到什么频率、看哪些指标,才能既闭环又不让团队反感?

追踪要分层:日跟踪只看阻塞和关键路径,周复盘看完成率、延期率和返工率,阶段复盘看分派质量。实操做法是让负责人在某项目管理工具里更新状态和剩余工时,项目经理每天花10分钟扫一遍“逾期、阻塞、无人认领”三类任务,每周固定开30分钟复盘会,只看数据不追责。

判断依据是:如果任务连续两天无状态更新且无阻塞说明,就触发提醒;如果同一任务返工两次以上,说明验收标准或分派对象有问题。数据口径建议:任务按期完成率低于80%要查原因,延期率高于15%要调整排期,返工率高于10%要重写验收标准。复盘输出不是检讨,而是更新下一轮分派模板和资源计划。

核心关键词

读者评论

周
周宁

强制接收确认这一条我有点保留。我们团队也设过这个节点,前两个月确认率确实上去了,但后来很多人就是点一下“已确认”,脑子根本没进去,等于把口头敷衍换成了系统敷衍。确认是心理承诺,不是状态流转,这点靠流程节点未必逼得出来。

曾
曾云舟

文中阈值和结论基本是百人以上组织的经验,放到十几人的小团队未必成立。我们八个人,填满验收标准和依赖字段的成本明显大于收益,反而是站会十分钟对一遍更省事。规模不同,方法是不能直接平移的。

陆
陆若宁

返工率从 52% 到 78% 这段,我怀疑还有一层归因没说透:上下文写清楚以后,一些本来就不该派出去、粒度太粗的任务会被提前筛掉,等于任务集本身变了。所以这个提升里有多少是执行变好,有多少是分母变小,可能值得再拆一下。

文章包含AI辅助创作:任务分派派发全流程:项目经理落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363969
