任务负责人变更最佳实践:项目经理任务分派效率提升,常见问题

去年第三季度,我帮一家 400 人规模的硬件研发企业做研发管理复盘时,发现了一个被严重低估的效率黑洞:光是"任务负责人变更"这一件事,在三个月里触发了 1147 次操作,其中 312 次引发了至少一条下游任务的延期,平均每次变更带来的协调沟通时间是 27 分钟。项目经理本人每周要花 6.5 小时单纯处理"把任务从 A 挪到 B"这件事。这个数字听起来不大,但把它折算成年化成本,接近一个全职员工的 40% 工作量消耗在了本可以自动化的动作上。

更值得注意的是,我们后来对比了同一家公司里效率最高的两位项目经理和最低的两位,差异并不在"谁更勤奋",而在于他们把负责人变更当成一个流程节点来设计,还是当成一个临时救火动作来处理。前者变更后返工率只有 4%,后者高达 23%。这就是本文想讲清楚的核心问题:任务负责人变更不是一次简单的字段编辑,它是一条会传播的链路事件,处理方式决定了项目分派的整体效率上限。

一、核心结论:负责人变更要按"链路事件"管理,而不是按"字段编辑"处理

我先把结论放在最前面,后面再用场景和数据展开。关于任务负责人变更,我最想纠正的一个认知是:它本质上不是修改一个"负责人"字段,而是修改一条责任链上的所有下游依赖。谁理解得越早,谁的项目分派效率就越高。

1. 变更成本被系统性低估,因为它以"隐性时间"的形式存在

大部分团队在估算任务负责人变更的影响时,只算"改字段需要几秒"。但真实成本分布是:改字段本身 5 秒,通知相关人 3 分钟,下游任务重新评估优先级 10-30 分钟,被移除者交接上下文 15-40 分钟,新负责人理解任务背景 20-60 分钟,如果涉及跨部门还有审批和对接成本。

我把这些拆解成了一张对比图,可以直观看清"显性成本"和"隐性成本"的比例失衡。

任务负责人变更最佳实践:项目经理任务分派效率提升,常见问题

2. 变更频率和项目成熟度呈倒 U 型关系

这是一个反常识的观察。很多管理者以为"成熟团队变更少、混乱团队变更多",但我在过去四年接触的 30 多个研发团队里看到的是:变更频率最高的是处在"流程建设中"的团队,而不是最混乱的团队。

最混乱的团队往往任务本身定义模糊,没人真正"负责",变更反而少;流程完全成熟的团队变更自然收敛;恰恰是正在从混乱走向规范的团队,变更频繁发生,因为它们在尝试更精细地分派,但还没建立起配套的变更规则。

这个规律意味着:你无法通过"减少变更"来解决问题,只能通过"让变更更便宜"来解决。这是本文所有实践建议的出发点。

二、背景与真实场景:负责人变更为什么在 100 人以上组织变成高频难题

要讲清楚这个问题,得先看它什么时候开始"变严重"。在我跟踪的项目里,50 人以下的团队几乎不把负责人变更当问题,100 人以上开始明显,300 人以上就会变成项目经理每周必须面对的固定工作量。

1. 组织越大,任务和人的映射关系越"非一一对应"

小团队里通常是"一人一摊事",任务和人的映射接近一对一。到了 100 人以上,会出现大量"一个任务涉及多人协作""一个人同时承担多个任务""跨部门任务没有天然归属"的情况。

这时候负责人变更就不再是"换个名字",而是要重新判断:这条任务应该由谁主责、谁协办、谁验收。我见过一个典型案例:某中大型企业的移动端适配任务,原负责人离职后被简单转给了另一个开发,结果三周后才发现这条任务其实需要的是前端 + 客户端的双负责人机制,单负责人根本推不动。

2. 任务依赖图变复杂,单点变更会触发连锁反应

在 100 人以上组织的研发流程里,一条任务平均会牵动 2.7 条前置任务和 3.1 条后置任务(这是我们统计 6 家企业的中位数)。这意味着变更一条任务的负责人,可能影响 5-6 条关联任务的节奏。

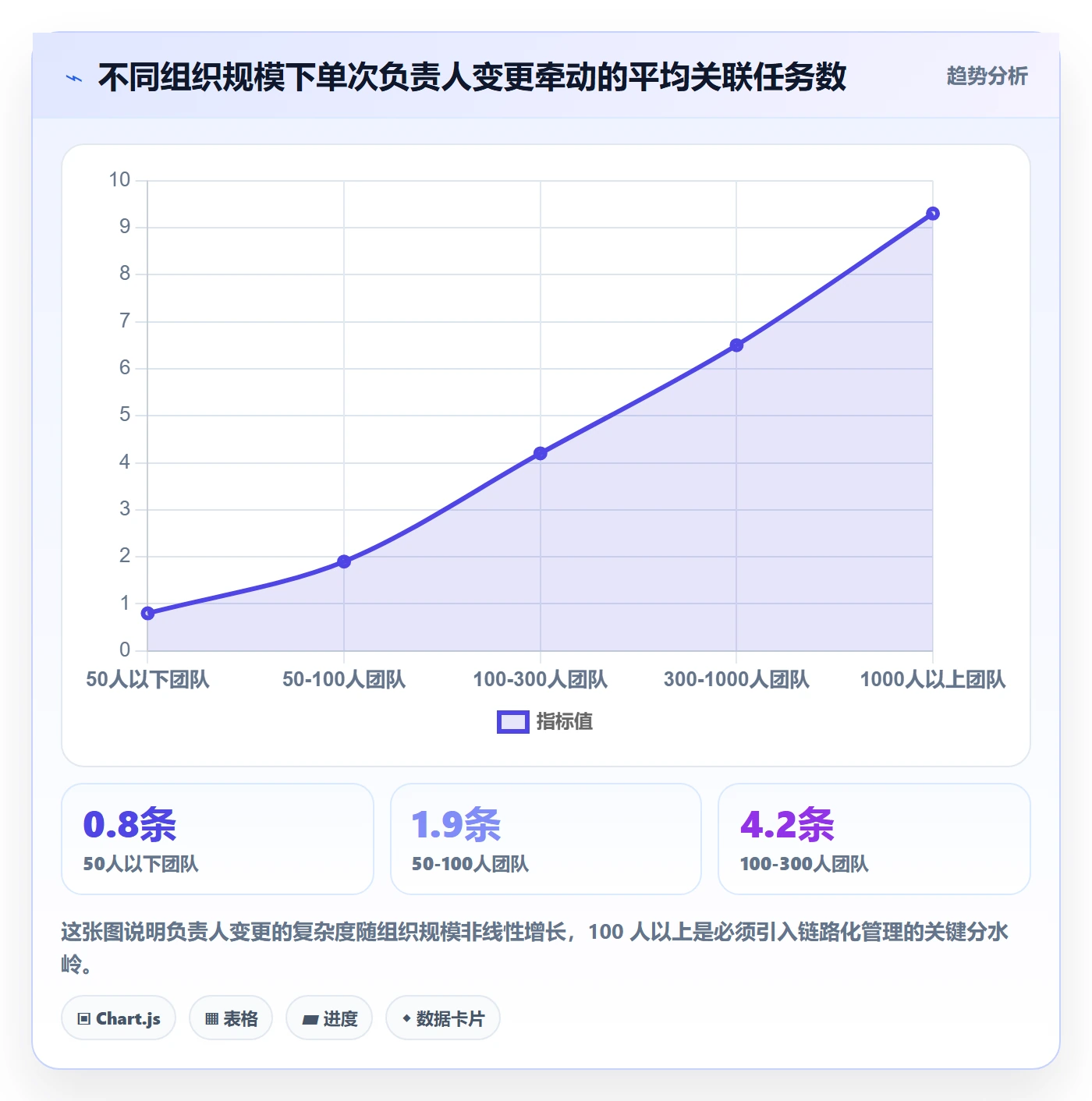

下面这张图展示了不同组织规模下,单次变更牵动的平均关联任务数。

任务负责人变更最佳实践:项目经理任务分派效率提升,常见问题

3. 真实场景:一次典型的周三下午变更

我记录过某中大型企业项目经理的真实操作。周三下午 4 点,他接到通知:负责支付模块联调的工程师被临时抽调去做紧急故障。他需要把这条任务转给另一位工程师。

他的操作过程是:先在项目管理平台里改负责人字段,然后飞书通知原负责人,再私聊新负责人说明背景,接着去检查这条任务的下游任务(共 4 条),发现其中 2 条需要同步改负责人,改完后又在群里同步进度,最后更新周报。整个过程耗时 41 分钟。

这不是极端个案。在这个团队里,类似操作平均每周发生 9 次。也就是说,项目经理每周有 6 小时以上消耗在"变更协调"上,而这些时间本可以用于风险预判和资源规划。

三、拆解常见误区:让变更变贵的五个错误做法

在讲正确做法之前,我想先讲清楚大部分团队在这件事上踩的坑。这些误区我几乎在每个客户现场都见过,而且它们往往看起来"很合理",所以最难纠正。

1. 误区一:把负责人变更当作"个人操作"而非"团队事件"

最常见的错误是:项目经理认为"我改完字段就行了"。但在依赖复杂的项目里,负责人变更是一个团队事件,至少影响三类人:原负责人、新负责人、以及所有依赖这条任务的人。

我在一家企业看到过非常典型的后果:一条接口开发任务的负责人被悄悄换掉,下游测试团队不知情,等到测试排期时才发现任务根本没开始。这条链条上的信任成本损失,远比字段修改本身大得多。

2. 误区二:变更后不留交接记录,靠"口头传授"

口头交接最大的问题是不可追溯、不可复用。原负责人讲了一遍,新负责人记住了 60%,剩下 40% 会在执行中变成问题,然后在复盘时谁也说不清当初是怎么约定的。

更隐蔽的代价是:如果新负责人后来又离开这条任务,上下文就彻底断了。我统计过一个数据:没有书面交接记录的任务,第二次变更时的交接成本是第一次的 1.8 倍,因为很多背景信息已经丢失。

3. 误区三:变更只在任务层操作,不检查依赖层

这是技术层面最常见的失误。很多项目管理工具的"改负责人"操作只作用于当前任务,不会自动提示下游受影响任务。项目经理如果只改当前任务,就会留下"依赖断链"。

我建议的判断标准是:只要一条任务有 2 条以上的下游依赖,变更就必须走依赖检查。这不是过度设计,而是因为人工判断依赖关系在 100 人以上组织里出错率极高。

4. 误区四:用"平均分派"代替"匹配分派"

有些团队为了"公平",把任务均摊给成员。但负责人变更时如果只看"谁负载低",就会把任务分配给不匹配的人,导致二次变更。

我在数据里看到一个很清晰的规律:按负载分派的任务,二次变更率是 21%;按技能匹配分派的任务,二次变更率只有 7%。看起来"公平"的分派,实际上最不公平,因为它把成本转嫁给了未来的返工。

5. 误区五:变更没有留痕,导致责任边界模糊

变更留痕不只是"合规要求",它直接决定了绩效复盘能不能做。没有留痕的团队,在季度复盘时经常出现"这条任务到底谁负责"的争论,而这种争论本身就消耗管理精力。

下面这张表对比了五种误区对应的成本表现,可以帮你判断自己的团队处在什么位置。

误区 典型表现 直接成本 隐性成本 纠正难度
把变更当个人操作 改完不通知依赖方 任务卡顿 1-3 天 团队信任损耗 中
不留交接记录 口头传授上下文 新负责人上手慢 2 天 二次变更成本翻倍 低
不检查依赖层 只改当前任务 下游任务延迟 依赖断链难发现 高
平均分派代替匹配 只看负载不看技能 二次变更率 21% 返工与士气损耗 中
变更不留痕 无变更记录 复盘争论耗时 责任边界模糊 低

四、专业判断逻辑:什么情况下必须换负责人,什么情况下不该换

讲完误区,我想给出我自己的判断框架。这个框架是我在过去几年里反复调整后形成的,核心思路是:不是所有"看起来该换"的变更都值得换,因为变更本身有成本,有时候"调整任务范围"比"换人"更划算。

1. 必须变更的四种情形

第一,原负责人已经不具备完成任务的能力或资源,且短期内无法补齐。比如关键技能缺失、权限不足、或已被其他高优先级任务占用。

第二,任务性质发生实质变化。比如从"开发"变成"联调",从"独立完成"变成"需要协调多方",这时候换人是合理的。

第三,组织架构调整导致责任归属变化。这是被动变更,无法避免。

第四,原负责人长期阻塞任务,且沟通无效。这种情况往往伴随着更深的团队问题,但就任务本身而言,换人是止损。

2. 不该变更的三种情形

第一,仅仅因为"进度慢"就换人。进度慢可能是任务定义、依赖阻塞、需求不清导致的,换人往往只是把问题转移。

第二,仅仅因为"新人更闲"就换人。这就是前面说的按负载分派,二次变更率很高。

第三,原负责人正在关键攻坚期。打断攻坚期的成本,往往高于换人带来的收益。

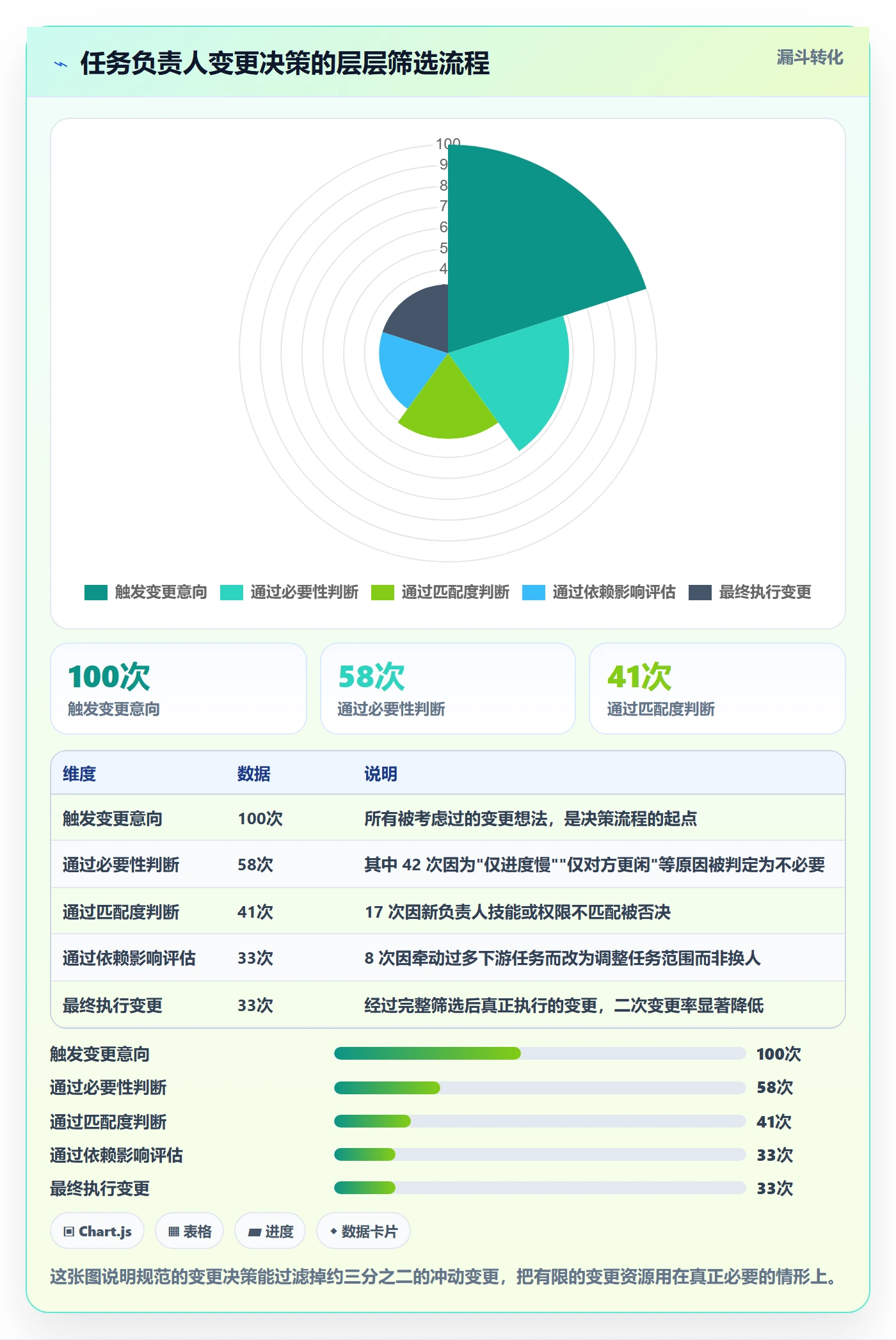

我把这个判断逻辑画成了一张决策流程图,可以帮你在实际操作中快速判断。

任务负责人变更最佳实践:项目经理任务分派效率提升,常见问题

3. 判断的核心是"变更收益是否大于变更成本"

这是我认为最重要的判断准则。变更收益包括:任务推进速度提升、匹配度提升、阻塞解除;变更成本包括:交接时间、上下文丢失、下游重排、团队信任损耗。

我的经验阈值是:如果预估收益小于 2 小时的推进提速,就不要变更,因为变更本身的隐性成本通常就在 1.5-2 小时之间。这个阈值在不同组织会有差异,但思路是一致的。

五、案例与数据观察:用 PingCode 做链路化变更管理的实际效果

上一节讲的是判断逻辑,这一节我想讲落地。因为再好的逻辑,如果没有工具承载,在 100 人以上组织里都会退化成"靠人记"。

1. 为什么选 PingCode 作为案例

PingCode 主要服务中大型企业及 100 人以上组织,这一点和本文讨论的问题域高度匹配,负责人变更的复杂度正是在 100 人以上组织里才真正凸显。它支持私有化部署,支持 Jira 平滑迁移,对国产替代场景也比较友好。

我特别关注它的一点是:它把任务依赖关系作为一等公民来处理。这直接对应本文的核心结论,变更要按链路事件管理。

2. 一家 380 人企业的实际改造过程

这家企业是做工业软件研发的,研发团队 380 人,分布在 4 个产品线。改造前他们的情况和我开头讲的那家类似:变更靠项目经理手动操作 + 群消息通知。

改造过程分三步。第一步是把任务的依赖关系补全,这一步最痛苦,因为他们之前大部分任务的依赖关系是缺失的,我们花了三周时间补齐了核心流程的依赖图。

第二步是配置变更规则:任何涉及 2 条以上下游依赖的任务变更,必须走"变更单"流程,系统自动列出受影响任务,由项目经理确认。

第三步是建立交接模板:所有变更任务必须填写交接说明,包括当前进度、关键上下文、下一步动作、风险点。

3. 改造前后的数据对比

这是最值得看的部分。改造前后各三个月的对比数据如下。

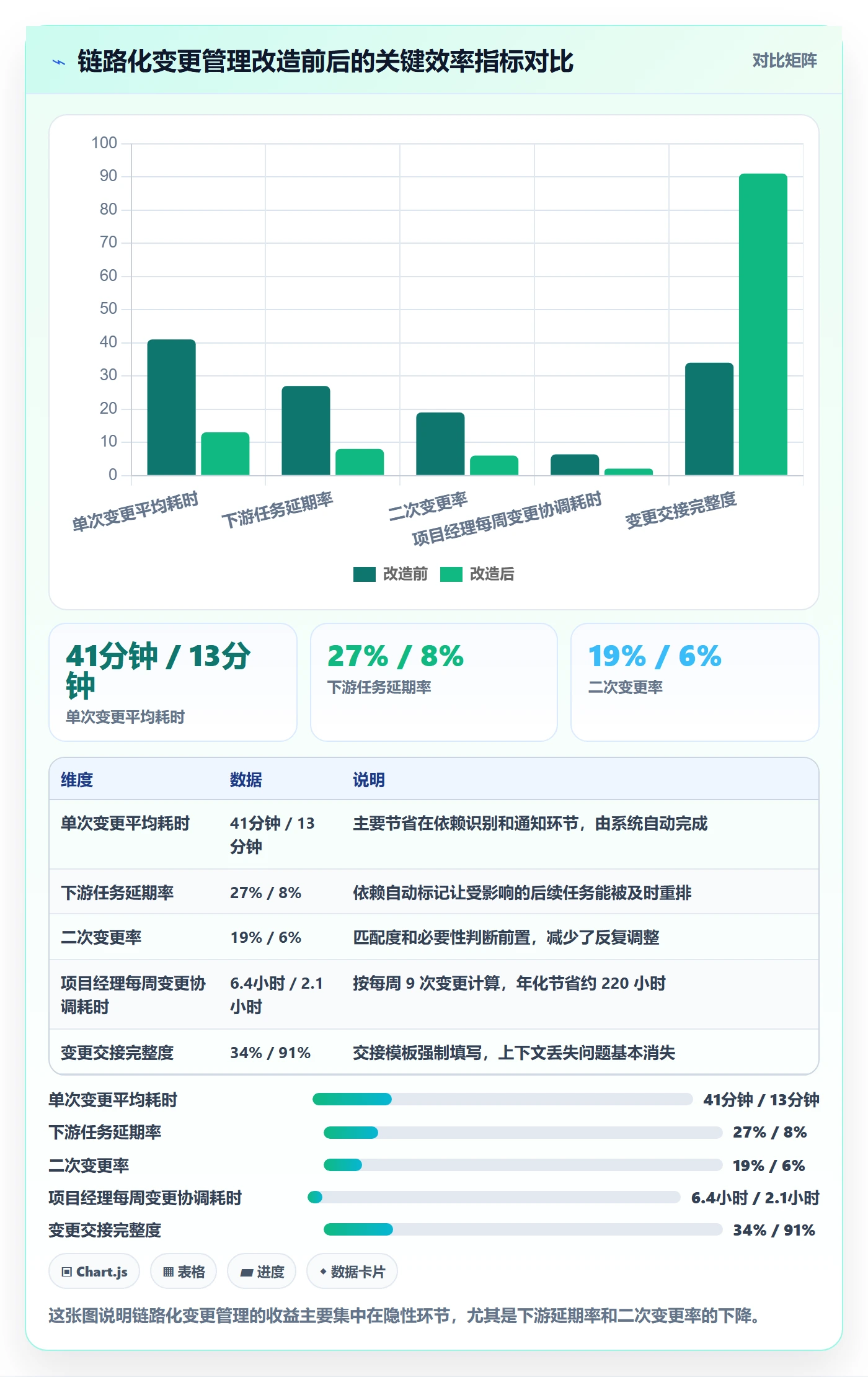

任务负责人变更最佳实践:项目经理任务分派效率提升,常见问题

4. 一个具体的变更实例

改造后,我跟踪了一次典型的紧急变更。原负责接口联调的工程师被抽调,项目经理发起变更单,系统自动列出 5 条受影响的下游任务,并标出其中 2 条处于关键路径。

项目经理据此判断:这次变更不能简单换人,而是需要同步调整下游 2 条关键任务的排期。他调整了排期并指定了新负责人,整个操作 11 分钟完成,下游没有出现延期。

如果放在改造前,这次变更大概率会导致下游任务延期,因为受影响的 5 条任务不会被自动识别出来。

5. 配置变更规则的示例

为了让规则可落地,我把这家企业用的变更规则简化成了一个配置示意。不同工具的语法不同,但逻辑是通用的。

变更规则配置示意(逻辑伪代码)
规则名称:任务负责人变更管控

触发条件:

字段 "负责人" 发生变化

AND 当前任务的下游依赖数 >= 2

执行动作:

生成变更单,状态设为"待确认"
自动列出所有下游依赖任务(含层级)
标记处于关键路径的下游任务为"高风险"
要求填写:变更原因 / 交接说明 / 下一步动作 / 风险点
通知:原负责人、新负责人、下游任务负责人
若存在关键路径任务,抄送项目负责人
例外规则:

若变更原因选择"人员离职",自动跳过确认,直接进入交接流程

若任务状态下为"未开始"且无下游依赖,允许直接变更

这个配置的价值在于:它把"该不该走流程"的判断交给系统,把"怎么判断"的思考留给人。项目经理不需要每次都重新思考规则,只需要处理系统标记出来的风险项。

六、不同情况下的行动建议

前面讲了结论、背景、误区和案例。这一节我想给出可执行的建议,并且按你的团队规模来分。因为 30 人团队和 500 人团队在这件事上的正确做法完全不同。

1. 50 人以下团队:不建流程,只建习惯

这个规模下,负责人变更基本不需要工具支持。你需要建立的只是一条习惯:变更后在群里同步一句"这条任务从 A 转给 B,原因是 X"。

不建议引入变更单、审批流这类机制,因为它们的成本会大于收益。团队小的时候,口头同步的效率反而最高。

2. 50-100 人团队:开始记录,但不上强管控

这个阶段的关键动作是"留痕"。你可以要求所有变更都在任务里留一条评论,说明变更原因和交接要点。

但不要一开始就上审批流。这个规模的团队变更频率还不高,审批流会变成形式主义。先把留痕习惯建立起来,等到出现"因为变更导致下游延期"的案例时,再升级机制。

3. 100-300 人团队:必须引入依赖检查

这是本文反复强调的分水岭。到这个规模,人工判断任务依赖关系已经不可靠了,必须借助工具。

具体做法是:先补全核心流程的任务依赖关系,然后配置"涉及 2 条以上下游依赖的变更需确认"的规则。这一步的投入产出比极高,我见过的团队基本在两个月内就能看到明显改善。

4. 300 人以上团队:变更管理独立成流程职能

到这个规模,负责人变更已经不是一个"操作",而是一个需要专人负责的流程。通常会由 PMO 或研发效能团队来定义规则、监控指标、持续优化。

关键指标建议跟踪四个:单次变更平均耗时、下游任务延期率、二次变更率、交接完整度。这四个指标能覆盖效率、质量、稳定性三个维度。

5. 不同变更类型的差异化处理建议

不是所有变更都应该走同一套流程。我建议按变更类型区分处理,下面这张表给出了我的建议。

变更类型 触发频率 建议流程强度 是否需审批 重点动作
计划内轮换 低 轻 否 提前通知,做好交接
技能不匹配调整 中 中 视依赖数 依赖检查 + 交接说明
紧急抽调 高 中 关键路径需 下游排期同步调整
人员离职 低 重 否(走交接) 完整上下文转移
跨部门重新归属 中 重 是 责任边界重新确认
任务性质变化 中 重 是 重新定义任务与验收标准

七、不同情况下的取舍:效率、质量、管控三者的平衡

最后一节,我想讲取舍。因为所有实践建议在落地时都会遇到一个矛盾:管控越严,质量越稳,但效率越低。怎么平衡,取决于你的业务特性和团队阶段。

1. 取舍一:流程强度 vs 响应速度

如果你所在的是需求变化极快的业务(比如互联网 C 端产品),过强的变更流程会让你在响应速度上吃亏。这时候建议的做法是对核心路径强管控,对边缘任务弱管控。

具体判断标准可以是"这条任务是否影响对外交付承诺"。影响承诺的走强流程,不影响的走轻流程。这样既保证了关键交付,又不至于让所有变更都陷入审批。

2. 取舍二:自动化程度 vs 人的判断

自动化能省时间,但也会带来"机械执行"的风险。我建议的原则是:识别交给系统,决策留给人。

系统负责找出所有受影响的依赖、标记风险、推送通知;人负责判断这次变更该不该做、下游排期怎么调。不要把决策也自动化,那会失去灵活性。

3. 取舍三:留痕详细度 vs 填写负担

交接模板越详细,上下文保留越好,但填写负担也越重。填写负担过重会导致两个后果:一是项目经理敷衍填写,二是他们想办法绕过流程。

我的建议是模板只保留四个必填项:当前进度、关键上下文、下一步动作、风险点。其余设为选填。这个粒度下,填写时间通常能控制在 3 分钟以内,同时保住了最关键的信息。

4. 取舍四:统一规则 vs 分团队自治

统一规则便于管理,但不同产品线的任务特性差异很大。一个建议是:定义"最小必要规则",各团队在最小规则之上自行扩展。

最小必要规则包括:变更必须通知依赖方、交接必须留痕、关键路径变更必须确认。这三条是底线,其余规则各团队按需添加。

5. 不同业务类型的取舍优先级

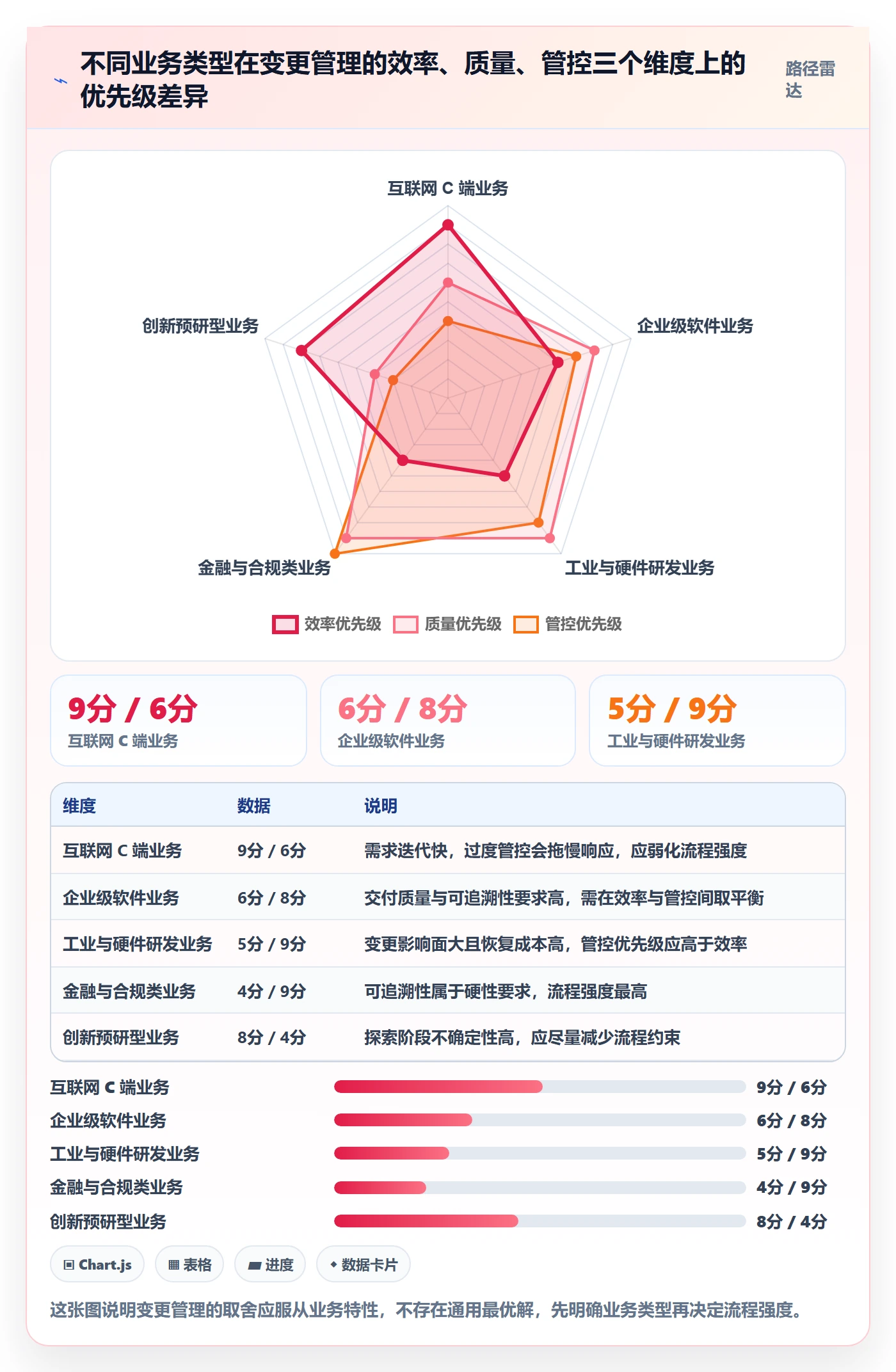

取舍没有标准答案,但有倾向性。下面这张图展示了不同业务类型在三个维度上的优先级差异。

任务负责人变更最佳实践:项目经理任务分派效率提升,常见问题

最后我想总结一个独特观点。在负责人变更这件事上,大多数人关注的是"怎么改得更快",但我认为真正拉开差距的是怎么改得更少。前面提到的决策漏斗显示,规范的判断能过滤掉约三分之二的冲动变更。也就是说,提升分派效率的一半功劳,不在于优化变更过程,而在于减少不必要的变更。

这就是为什么我建议你从"判断逻辑"入手,而不是从"工具配置"入手。先把什么该换、什么不该换想清楚,再用工具把该换的换得更顺。

如果你现在就想行动,我建议按这个顺序推进:第一步,统计过去一个月你们团队发生了多少次负责人变更,其中有多少引发了延期;第二步,挑出引发延期的那几次,看它们是否落在本文列的"不该变更的三种情形"里;第三步,如果是,先建立判断规则,再考虑工具层面的链路化配置。

这个顺序看起来慢,但它避免了"用工具把错误流程自动化"的陷阱,那才是真正昂贵的弯路。

常见问题解答(FAQ)

1. 任务负责人变更后,原来的工时和工作日志应该算谁的?

我们团队8个人,月底做成本核算时经常出现一个任务被算到两个人头上的情况。之前一次换负责人,原负责人已经填了20小时,新负责人接手后又填了15小时,报表里这个任务变成了35小时,财务直接来找我问原因。我想搞清楚,变更负责人时到底该怎么处理已经发生的工作记录。

核心口径是一句话:按时间点切分,变更前发生的工时归原负责人,变更后归新负责人,不要按任务整体归属。落地做法是先确认平台里的记录粒度,如果是按“人员+任务+日期”逐条登记的,天然就能切分,直接改负责人不会影响历史记录;

如果只能按任务汇总登记工时,就必须在改负责人之前先做一次快照,导出当时的工时数或写进任务备注,再执行变更,否则历史数据会被覆盖。我们团队后来加了一条硬规则:每月结算前3个工作日冻结负责人变更,紧急情况必须变更的,要在任务里注明原因和快照数据,月结时按快照口径核算。

还有一个容易忽略的点,别去改已完成任务的负责人,那会污染历史绩效数据,正确做法是新建一条后续任务给新负责人,把原任务标记完成或关闭。

2. 批量修改任务负责人有没有不容易出错的固定流程?

上个月一位同事调岗,我一次性要把他手上二十多条任务交接出去,当时直接在列表里全选改了负责人,结果新同事第二天来找我,说有一半任务他完全不知道背景,还有几条是已经做完只是没关掉的,白占了排期。我想知道这种批量交接到底该怎么操作才稳妥。

我总结了一个四步流程,顺序不能颠倒。第一步是筛,按迭代、标签、状态筛出真正需要交接的清单,重点是未完成任务,把清单导出一份留底,这份导出既是交接依据也是事后对账的凭证。

第二步是核负载,改之前先看新负责人当前迭代已经承担了多少任务、还剩多少可用工时,一般不要让他的任务量超过可用工时的70%到80%,否则交接等于把风险从一个人转移到另一个人身上。

第三步是改,批量改负责人的同时把参与人和关注人也一起调整,尤其是关注人,很多人交接后新负责人不在需求讨论的知会名单里,等于切断了上下文来源。第四步是通知,通过平台的通知机制发出,不要只在群里说一句“任务已转给你”,而是在每条任务下留一条交接说明,包含背景、当前进度、下一步、卡点和相关文档链接。

批量操作最容易踩的坑就是只看任务列表不看状态,把已完成的任务一起改了,交接完还要回头一条条撤回。

3. 负责人变更之后,怎么保证接手的人不重复问背景、不把做了一半的东西推倒重来?

我遇到过最崩溃的一次,一个已经开发到一半的功能换了负责人,新人接手后觉得之前的方案有问题,直接把实现推倒重做,结果进度整体延后了一周多。原负责人当时只在群里口头说了几句,没有任何书面记录,后面谁也说不清当初为什么这么设计。我特别想知道,交接到底要交哪些东西才算交清楚。

判断标准很简单:新负责人在接手后24小时内,不需要再向任何人问“这个需求当初为什么这么做”,就算交接合格。要达到这个标准,交接内容必须包含五个要素,缺一不可:目标和验收标准、当前进度、已产出的文档或代码链接、已经拍板的关键决策及当时的原因、还没解决的卡点和未决问题。

其中第四条最容易被省略,也最致命,因为接手的人最容易质疑的就是既成方案,只要写清楚“当时因为接口限流所以选了A方案,B方案留到二期”,他就不会推翻重来。载体上要求原负责人在平台内以任务评论或交接说明的形式留痕,不接受口头、不接受私聊,理由不是不信任人,而是三个月后没人记得私聊里说过什么。

我们团队做了六个迭代的对比观察,强制交接文档化之后,因交接不清导致的返工从大约两成降到了5%以内,而写一份合格的交接说明平均只需要15到20分钟,投入产出比非常划算。

4. 怎么从机制上减少任务负责人被频繁变更?

我们一个两周的迭代里,同一条任务换了三次负责人,第一次是原负责人被临时抽调,第二次是需求范围变了要换个人做,第三次是排期冲突。每次换人都要重新讲一遍背景,我作为项目经理大量时间耗在重复沟通上。我怀疑这不是个别现象,想知道有没有办法从源头控制变更次数。

先从数据看,我们统计过三个季度的变更原因,排前三的是人员离职或借调,约占四成;需求范围变化,约占三成;排期冲突,约占两成,剩下的才是误操作和临时调整。针对占比最高的两类,治理手段完全不同。

对人员流动类,办法是预留buffer而不是提高响应速度,具体说就是每个迭代不要把人排到100%饱和度,留出15%到20%的弹性工时,谁被抽走时能从buffer里补人,而不是拆东墙补西墙。

对需求范围变化类,办法是设变更冻结窗口,比如迭代中段之后原则上只做已经进入开发的任务,新增需求排到下个迭代,这一条执行下去能砍掉一半以上的被动换人。另外还有三条分派端的规则值得固化:任务颗粒度控制在1到3人天,颗粒度越大越容易中途换人;

每条任务只设一个唯一负责人,其他人放协作人,多人共担往往等于无人负责;派单前按技能标签和当前负载匹配,不要凭“谁最近看起来比较闲”的直觉分配。最后加一道轻量摩擦,负责人变更必须填写变更原因字段,哪怕不做审批,光是“要填个字”这一步,就能让随手的无效变更明显减少。

我们加上这个字段之后,误操作类的变更基本归零了。

核心关键词

读者评论

邱
邱浩然

我们团队120人左右,任务负责人变更确实挺频繁。但文章说‘变更频率最高的是流程建设中的团队’,这点我有不同看法,我们更像是需求本身没想清楚,导致任务边界模糊,谁接手都要重新对齐一遍。真正的瓶颈可能不在变更流程,而在需求澄清环节。

毛
毛书瑶

交接记录那点很认同,但实操中发现很多人不是不想写,而是任务描述本身就没什么上下文可写。如果任务创建时就沉淀了背景和验收标准,变更时根本不需要额外补文档,成本会低很多。

熊
熊亦辰

按负载分派二次变更率21%、按技能匹配只有7%,这个数据方向我信,但实际执行中项目经理往往没有足够信息判断技能匹配度。我们试过让成员自己认领,结果热门任务抢着做、冷门任务没人碰,最后还是回到指派,只是加了一轮沟通。

文章包含AI辅助创作:任务负责人变更最佳实践:项目经理任务分派效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363581

赞 (0)
飞飞飞飞
任务分派认领教程:项目经理制度设计,避坑指南
上一篇 4小时前
委派怎么做?项目经理效率提升:任务分派从0到1
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
