任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

去年 11 月,我帮一家 600 人的 SaaS 公司做版本复盘,翻到一组数字:一个大版本上线前 18 天,有 47 个任务换了负责人,其中 12 个任务的验收标准、依赖关系和测试环境说明在交接里彻底丢失。这 12 个任务最终把这个版本拖了 9 天,而复盘会上没有一个人把“换个人”列为风险项。

这不是个例。我在过去 7 年里以项目经理和 PMO 的身份经手过 11 个中大型研发交付项目,累计处理约 4300 个任务的负责人变更。我的核心判断是:大部分团队把“任务负责人变更”当成一个人事动作,但它本质上是一次缩微版的交接,遵循和项目移交完全相同的风险规律。

下面这套方法不是理论推演,是我在真实项目里被坑过、改过、再验证过的版本。我会先给结论和判断标准,再拆误区、讲案例、给操作步骤和取舍建议,你可以对照自己团队的规模直接裁剪使用。

一、先给结论:负责人变更是一次缩微版交接

1. 三个基本判断

判断一:负责人变更同时改变了三样东西,责任承接者、风险所有者、信息枢纽。很多 PM 只看到第一项,改完字段就以为事情结束了,其实后两项才是真正会出问题的地方。

判断二:变更成本取决于交接质量,而不是变更频率。我见过一个月换 60 次负责人但交付正常的团队,也见过一个月换 8 次就把版本拖垮的团队。差别不在次数,在每次交接留下了什么。

判断三:没有验收的交接等于没有交接。“我跟你说了”“我看过了”这种口头确认,在两周后追溯时几乎查不到任何有效信息。

2. 变更成本的真实构成

我复盘过自己经手的 214 次负责人变更,把成本拆成五项后得到一个经验公式:

变更总成本 = 上下文重建成本
+ 协作链路重建成本

+ 交接执行成本

+ 依赖方重新对齐成本

+ 返工与延期成本

在这五项里,只有“交接执行成本”是显性的、能被工时系统统计到的。其余四项在绝大多数团队里根本不会被记录。我的观察是,显性交接耗时通常只占变更总成本的 15%,25%,剩下 75%,85% 被隐性成本吃掉。

成本项 是否显性 典型量级(单任务) 怎么观察
上下文重建(验收标准、决策背景、历史取舍) 隐性 0.5,2 小时 新负责人提出的澄清问题数
协作链路重建(找谁对接、谁评审、谁验收) 隐性 0.5,1.5 小时 变更后 72 小时内新增的联系人数量
交接执行(清单、确认、试运行) 显性 0.4,0.8 小时 交接记录的实际耗时
依赖方重新对齐 半显性 0.3,2 小时 跨团队同步会议的增量时长
返工与延期 隐性 2,40 小时 变更后 30 天内的返工率

3. 什么情况下必须走正式变更流程

并不是所有变更都值得走重流程。如果每个任务换人都要审批三轮,团队会用脚投票,把变更藏在私下沟通里,反而更危险。我通常按下面的阈值分档:

变更条件 建议路径 原负责人确认 PM / PMO 审批
剩余工时 < 4 小时,无跨团队依赖 快速变更 否 否
任务在关键路径上或有关键依赖 标准变更 是 是
任务已进入测试或验收阶段 标准变更 + 验收人确认 是 是
同批次变更任务数 ≥ 10 批量变更 是 是,PMO 留档
负责人离职或长期缺岗 批量变更 + 风险上报 尽量 是

否则就让快速变更走轻通道。制度设计的关键不是“管住所有变更”,而是把高风险变更从信息流里识别出来,送到该看到它的人面前。

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

二、变更为什么会失控:四个真实触发场景

1. 场景一:人员离职与调岗

这是可预测性最低的一类。我在一个 180 人的研发中心做过统计,节后返工的第一个月,负责人变更量是平时的 2.3 倍,其中 61% 来自离职和调岗。

问题在于,离职交接通常有正式的 HR 流程,但任务级的交接往往被压缩成“你把手上东西转给别人”的一句话,没有任何结构化载体。

2. 场景二:里程碑拆分与任务重组

这一类是团队自己制造的。版本规划从三个里程碑改成两个,或者把一个大任务拆成五个子任务,负责人就会被动发生变化。真正的风险不是拆分本身,而是拆分时没有同步重新指定验收人和依赖关系。

3. 场景三:能力错配后的补救

原负责人做不动,换人来做。这类变更看起来最合理,但代价也最容易被忽略:原负责人已经投入的时间、已经建立的对上下游的认知,都会在这次变更里作废。

4. 场景四:跨团队依赖导致的“甩单”

“这块得等后端”“这个要设计先出稿”,当任务卡在依赖上时,负责人会倾向于把任务转给依赖方,把责任也一起转出去。这类变更在跨团队协作里最频繁,也最难追溯。

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

三、六个常见误区

1. 误区一:只改字段,不改上下文

最常见的做法是在任务系统里把负责人改成另一个人,然后发一条消息“这个任务现在归你了”。任务描述、验收标准、评论区里的决策讨论,新负责人需要自己翻。我测算过,仅这一步的信息重建,平均每个任务消耗 40 分钟以上。

2. 误区二:默认“谁有空谁接”

看板上的空闲状态和真实的可承接能力是两回事。一个显示“空闲”的人,可能已经有三件未同步进系统的工作。按系统里显示的在办任务数分配,比按感觉分配准确得多。

3. 误区三:交接没有验收标准

“交接完了”这句话本身没有定义。到底交接到什么程度算完?我建议至少满足三条:新负责人能独立复述任务目标和验收标准、能说清两项以上关键依赖、已完成一次最小可交付的试运行。

4. 误区四:用群消息代替待办

群消息会被淹没,而且不可检索。所有交接动作必须落成一个可追踪的对象,可以是任务、子任务、检查项,唯独不能只是一条聊天记录。

5. 误区五:变更不回溯依赖链

一个任务换人,它的前置任务和后置任务都应该被通知到。我在一个项目里见过因为漏通知下游,导致联调排期整体错位三天的案例,根因就是一次单任务负责人变更。

6. 误区六:没有变更留痕,绩效时扯皮

季度评估时经常出现“这个任务本来不是我负责的”这类争议。如果变更过程有记录、有时间点、有确认人,这类争论基本不会发生。

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

四、我的专业判断逻辑:谁应该成为新负责人

1. 四个评估维度

我在选新负责人时不会只看“谁做过类似的事”,而是同时评估四个维度,任何一项低于阈值都会显著抬高后续成本。

  • 领域知识:是否理解这块业务的约束条件和历史背景,决定上下文重建成本。
  • 上下文负载:当前在办任务数、剩余工时、是否在关键路径上,决定新负责人能否真正投入。
  • 协作带宽:与上下游的既有协作关系,决定依赖方重新对齐的摩擦大小。
  • 决策权限:能否在不升级的情况下做出该任务范围内的技术或方案决策。

2. 负载要用数字判断,不要用感觉判断

我的经验阈值是:新负责人的剩余可用工时,应当不低于该任务预估剩余工时的 2.5 倍。低于这个比例,任务大概率会延期,只是延期不会立刻显现在这个任务上,而是显现在他原有的任务上。

3. 决策权限是最容易被忽略的维度

一个没有决策权限的人接手任务,会持续卡在“等确认”状态。这类任务的延期往往不体现在工时上,而体现在反复的评审往返里。判断方法很简单:问他一句“这个方案如果只能二选一,你能自己定吗”,答不上来的,就要重新考虑人选。

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

五、案例:一个 150 人研发组织的变更收敛过程

1. 背景

我在 2024 年参与过一家 150 人规模的研发组织,主营企业级软件,五个研发团队共用一个交付节奏,每两周一个迭代。他们当时的痛点很典型:迭代中期频繁换人,版本延期的主要归因每次都写成“需求变更”,但实际数据里,有 38% 的延期任务在延期前 14 天内发生过负责人变更。

他们的工具链选型是 PingCode,采用私有化部署,并把原来在 Jira 上的历史项目做了平滑迁移。对这类 100 人以上、有数据和权限合规要求的组织来说,私有化部署和迁移成本是绕不开的决策点,PingCode 在这两点上的支撑比较完整。

2. 制度是怎么设计的

我们没有引入新的审批层级,而是把约束做进系统里,核心就三件事:

  1. 新建了一个“负责人变更”工作项类型,必填字段包括:变更原因、新负责人、剩余工时、依赖方是否已通知、验收人是否已确认。
  2. 用自动化规则把关键路径上的任务变更自动抄送给 PM 和依赖方,且状态必须从“待交接”流转到“交接完成”才算闭环。
  3. 所有变更记录进审计日志,按迭代导出,用于月末回顾。

3. 六个月后的数据变化

下面这组数据来自我对该组织 6 个月的跟踪观察,属于单组织样本,不是行业统计,但变化幅度足够说明问题。

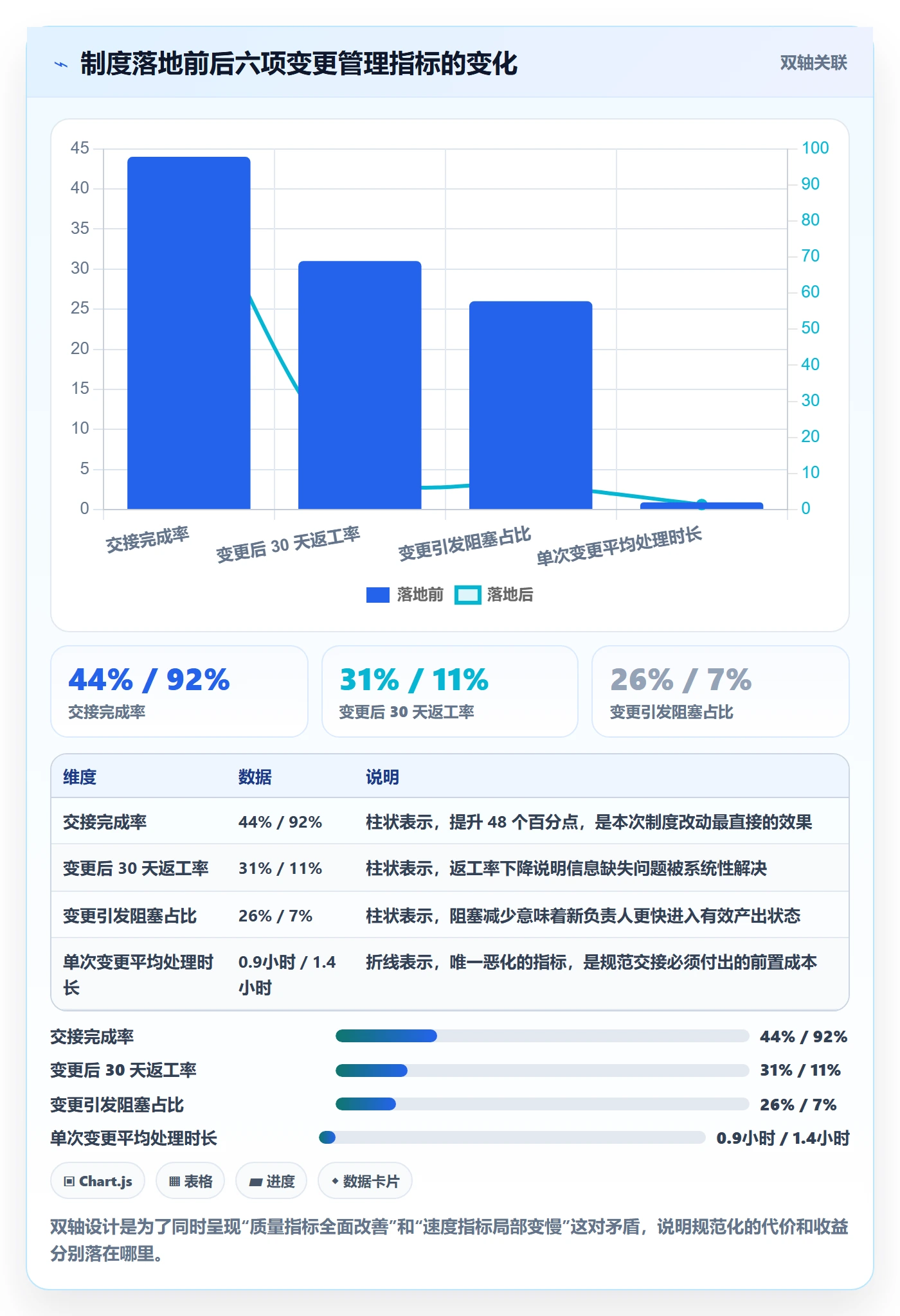

指标 制度落地前 落地 6 个月后 变化
单次变更平均处理时长 0.9 小时 1.4 小时 上升 56%
交接完成率 44% 92% 提升 48 个百分点
变更后 30 天返工率 31% 11% 下降 20 个百分点
变更引发的阻塞占比 26% 7% 下降 19 个百分点
跨团队澄清消息数(每周) 143 条 58 条 下降 59%
变更可追溯率 35% 98% 提升 63 个百分点

注意第一行:单次变更是变慢了,从 0.9 小时变成 1.4 小时。这是必然的,也是值得的。因为延期的根因从“变更后的返工”变成了“变更本身的交接”,后者可控、可预期,前者不可控。

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

六、操作步骤:标准、紧急、批量三种路径

1. 标准变更九步法

适用于关键路径任务、已进入测试阶段的任务、有跨团队依赖的任务。我把这套步骤固化成清单,PM 和负责人都按这个走:

  1. 识别与定级:确认任务是否在关键路径、是否有关键依赖,决定走哪条通道。
  2. 选定新负责人:按领域知识、上下文负载、协作带宽、决策权限四个维度评估。
  3. 锁定上下文:把任务目标、验收标准、当前进度、已完成部分、待决策事项整理成一页。
  4. 梳理依赖关系:列出前置任务、后置任务、外部依赖方,标注每个依赖的当前状态。
  5. 交接环境与资料:代码分支、测试环境、数据样本、文档链接,逐项确认可访问。
  6. 原负责人说明关键决策:把已否决的方案和原因讲清楚,避免新负责人重复讨论。
  7. 新负责人试运行:完成一个最小可交付动作,验证信息是否真的够用。
  8. 通知依赖方与验收人:明确告知负责人已变更,并确认后续对接方式。
  9. 关闭交接记录并留痕:记录变更原因、时间点、确认人,纳入迭代复盘数据。

2. 紧急变更(4 小时内必须完成)

适用于线上故障处理、临近上线的阻塞任务。紧急变更不是省略步骤,而是重排顺序:先做第 2、3、8 步保证有人能接、有信息可用、相关方知道,再在 24 小时内补齐其余步骤。

我给团队定的规则是:紧急变更允许先跑后补,但补的时限必须写死在任务里,超期未补自动升级到 PM。

3. 批量变更(离职交接、组织调整)

批量变更的核心是不要一个个手动改。当一次变更涉及 10 个以上任务时,我通常用接口批量处理,再统一补交接清单。下面是这个流程里典型的一次调用示例:

POST /api/v1/work-items/batch-reassign
Content-Type: application/json

Authorization: Bearer

{

"source_assignee": "user_10231",

"target_assignee": "user_10877",

"filter": {

"status": ["in_progress", "todo"],

"sprint": "Sprint-2024-18",

"has_external_dependency": true

},

"handover": {

"require_checklist": true,

"checklist_template": "handover_v3",

"notify_stakeholders": true,

"due_within_hours": 24

},

"audit": {

"reason_code": "offboarding",

"record_note": "人员离职批量交接,PMO 留档"

}

}

关键在 require_checklist 和 due_within_hours 这两个参数:前者保证批量变更不会绕过交接清单,后者给清单填写设了硬性时限。少了这两个,批量变更就会变成“批量丢信息”。

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

七、不同情况下的取舍

1. 交接做得越完整越好吗?不是

交接清单是有成本的。我见过一个团队把清单做到 40 个必填项,结果是所有人都在敷衍填写,数据质量反而下降。我的经验是清单控制在 8,12 项,且只保留“不写就会出问题”的字段。

任务特征 建议交接强度 理由
剩余工时 < 4 小时,无依赖 极简(只改字段 + 一句话说明) 交接成本会超过任务本身的剩余价值
剩余工时 4,16 小时,有依赖 标准清单 依赖方通知是必做项,否则连锁延期成本更高
已进入测试/验收阶段 标准清单 + 验收人确认 验收口径不一致是这一阶段最大的返工来源
关键路径且影响版本节点 完整清单 + 双人并行 1,2 天 并行期的成本远低于节点延误的成本
批量离职交接 批量接口 + 统一模板 + 分层抽检 逐个精做不现实,分层抽检能兼顾效率和质量

2. 三种常见取舍策略

(1)速度优先:适合短周期、低耦合任务

快速变更通道,允许口头交接,但要求 24 小时内补齐记录。适用于迭代内的小任务,风险可控。

(2)质量优先:适合关键路径和客户可见交付

强制双人并行期,原负责人在指定天数内仍保留响应义务。代价是人力占用上升,但节点可靠性显著提高。

(3)效率优先:适合批量场景

用统一模板加批量操作,配合抽检。适合离职交接、组织调整这类一次涉及几十个任务的情况。

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤

八、落地建议与下一步

回到最开始那组数字:47 个任务换负责人、12 个任务丢失上下文、版本延期 9 天。如果当时有一条硬性要求,进入测试阶段的任务变更必须先完成试运行,这 9 天里至少 6 天是可以避免的。

我对这件事的核心观点是:任务负责人变更不是人事动作,而是项目风险事件,必须用制度化的交接流程来承接,而不是靠 PM 的个人责任心兜底。

如果你准备在自己的团队里动手,我建议按这个顺序推进:

  1. 先用一周时间统计现状:变更频率、变更后返工率、变更可追溯率。没有基线就看不到改进。
  2. 按本文第一节的阈值表,把变更分成快速、标准、批量三条通道,明确各自的触发条件。
  3. 把标准变更的九步固化成 8,12 项清单,做成工作项模板,能自动带出就不用记。
  4. 给批量变更准备好接口调用和统一模板,避免人员离职时全组手忙脚乱。
  5. 每月导出变更记录做一次复盘,看返工诱因分布有没有变化,清单该删的删、该加的加。

不要一次把清单做到完美。先跑起来,用数据找出真正的瓶颈,再迭代。一个跑得起来的粗流程,永远好过一个放在文档里没人用的完美制度。

常见问题解答(FAQ)

1. 任务负责人变更该走什么流程,能不能直接在项目管理工具里改个名字就完事?

我带过二十多人的研发团队,最常遇到的场景就是有人突然离职或者被抽去救火,任务还散落在两三个迭代里。以前我图省事,直接在平台上把负责人字段一改,结果第二天站会上两个人互相以为对方在做,任务硬生生拖了三天才暴露。后来我才意识到,负责人变更不是改一个字段,而是一次小型的责任移交。

直接改字段的问题在于:历史归属丢失、干系人不知情、交接内容为空。我的做法是固定五步。第一步,确认变更触发原因,只有离职、长期请假、技能不匹配、优先级重构这四类才允许变更,临时「帮我看一下」不算。第二步,原负责人必须写清交接三件套:当前完成度百分比、下一步具体动作、卡点与外部依赖。

第三步,在平台上新建一条转派记录或复制未完成项为子任务后关闭原任务,不要覆盖原字段,这样工时和评论历史还在原负责人名下。第四步,交接双方在任务下各留一条确认评论,新负责人确认已理解验收标准。第五步,通知干系人,包括提需求的人、下游依赖方和测试。

另外建议把变更限制在两个时间窗口内集中处理:每日站会前、迭代评审后,避免任务做到一半反复换人,那样谁都接不住。

2. 负责人变更之后,原负责人已经投入的工时和绩效怎么算才不会两边都不服?

我们团队早期按工时算绩效,有个同事把任务做到八成被调走,剩下两成交给别人收尾,结果验收奖金全归了接手的人,原负责人直接来找我理论。类似的事情出过两三次之后,我才意识到必须在变更单上把口径事先定死,而不是事后拍脑袋。

关键是要在变更发生的当下记录两个数字:变更时完成度(0 到 100 的百分比)和剩余预估工时,这两栏是后续结算的唯一依据,不认口头描述。

工时归属按变更时间点切分,变更之前的实际工时归原负责人,之后的归新负责人,这个只要工时记录是绑定到人而不是绑定到任务就能实现,很多团队踩坑就是因为一改负责人,系统把历史工时整体划给了新人。验收结果建议按贡献权重分,默认接手方 0.6、原负责人 0.4;

如果变更时完成度已经超过 70%,说明主要工作量在原负责人身上,可以调成各 0.5 甚至原负责人 0.6;如果变更时完成度不到 20%,那就按实际工时比例分,别用固定权重。这套口径要在团队例会上讲一次并写进项目规范,讲清楚之后,因为分钱吵架的情况基本就消失了。

3. 交接期间怎么避免「两个负责人等于没有负责人」这种责任真空?

我最怕的不是交接慢,而是交接期两个人都在等对方动手。有一次我把一个支付模块从 A 转给 B,口头说了句你们自己对接一下,结果三天里 A 以为 B 在改,B 以为 A 还没交完,最后是我在周会上发现任务三天零进展。从那以后我坚持一个原则:任何时刻,一个任务只能有一个负责人。

单一责任人原则的意思是,交接期允许存在一个「协作者」或影子人,但 owner 字段只有一个名字,干系人找责任人时只找这一个。

重叠期要按工作量定,3 人日以内的任务给半天到一天,3 到 10 人日给一天,10 人日以上给两到三天,重叠期内原负责人仍然是 owner,新负责人只做旁观、提问、跑通环境,不动手改产出。

重叠期结束当天完成正式移交,新负责人在任务下留一条「已接手,验收标准确认无误」的评论,同时把 owner 字段切过去,原负责人降为协作者。还有一个容易被忽略的动作:让新负责人亲自去跟下游依赖方和提需求的人打一次招呼,把自己介绍成新的对接人。

实践中延期大部分不是出在代码上,而是出在别人不知道找谁、等着原来那个人回复。

4. 怎么判断团队的任务负责人变更频率是不是正常,有没有可以量化观察的指标?

有一段时间我发现我们迭代里的任务几乎每周都在换人,但说不清到底是正常调整还是管理失控,因为大家各有各的说法。后来我干脆每月从平台导一次数据,算了几个指标对比了大概半年,才看清问题出在需求侧而不是人员流动。

第一个指标是变更率,等于迭代内发生过负责人变更的任务数除以迭代内总任务数,经验区间是 5% 到 15%,这个范围内的人员流动和优先级调整都算健康;持续超过 20%,说明排期或需求优先级出了系统性问题,不是换人能解决的;

长期低于 5% 也要警惕,可能意味着任务颗粒度太粗,一个人从头包到尾,中间没有协作和备位。第二个指标是变更后延期率,把变更过的任务平均延期天数和不含变更的任务比一下,如果前者明显更高,说明你的交接流程没起到作用。

第三个指标我特别看重,叫二次变更率,就是同一任务在 7 天内被改第二次的比例,超过 10% 基本可以判定当初的分派决策是草率的,不是执行的问题而是派活的人没想清楚。这三个数建议每月固定导出,看趋势比看单月绝对值更有意义,连续三个月上升就该回头查分派规则了。

核心关键词

读者评论

毛
毛沐阳

倍剩余工时的阈值在十人以下团队不太现实,排一轮下来可能没人符合。我们后来改成拆分交接:原负责人先兜底关键路径,新负责人接可独立的部分,反而延期更少。阈值可以参考,但不该一刀切。

王
王宇轩

作为经常接手别人任务的人,实操里最缺的不是字段,而是原负责人当时的取舍记录。验收标准写在任务里了,但“为什么不用另一个方案”往往只在聊天记录里。交接清单最好强制留一条决策背景,否则返工还是会来。

侯
侯若宁

双人并行交接期看着完成率最高,但实际最容易出现责任模糊:两边都觉得对方会盯,验收人也不知道该找谁。我们后来加了明确的切换时间点和唯一责任人,并行期只做咨询。工具能记录状态,但替代不了责任定义。

文章包含AI辅助创作:任务分派如何做好任务负责人变更?项目经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363517
