2023 年我接手一个 47 人的跨部门项目,第一周我在群里连发了 63 条任务指派,自认为交代得很清楚。第二周做进度盘点时,我发现其中 21 个任务处于"没人真正动过"的状态,11 个任务的做法和我预期完全不一样。更让我意外的是,事后逐个沟通,大部分人都说"我知道有这个事,我以为你说的是下周再看"。那次复盘让我彻底改变了对"指派"的理解:指派不是把任务发出去,而是让对方在信息、资源、时间三个维度上做出一个可验证的承诺。
这篇文章就是我把这套认知从 0 到 1 补起来的全过程,包含我踩过的坑、用过的判断框架、可落地的六步法,以及在不同团队规模下该怎么取舍。
文中涉及的对比数据,一部分来自我参与项目的内部复盘统计(样本量不大,我会在图表说明里标注口径),一部分是为说明趋势做的情景模拟。我不会把模拟数据包装成行业统计,你在参考时请结合自己的团队情况判断。
一、先给结论:指派是"建立承诺",不是"发出通知"
如果你只记住一句话,请记住这句:一次合格的指派,必须让接收方能够在不追问你的前提下,独立判断"做到什么程度算完成"。做不到这一点,后面所有的进度跟踪、站会、周报都会变成低效的互相猜谜。
1. 一个完整指派包含四个可验证要素
我把指派拆成四个必须写清楚、且能被第三方验证的要素。缺任何一个,指派都不算完成。
- 可交付物:一个具体的产出,而不是一个动作。"优化登录流程"不是可交付物,"登录页在 3 秒内完成首屏渲染并提交测试报告"才是。
- 验收标准:谁来验、按什么标准验、验收不通过怎么办。没有验收标准的任务,最终的判断权会漂移到"谁嗓门大谁说了算"。
- 时间边界:不是只给截止日期,而是给出"最晚开始时间 + 中间检查点 + 交付时间"三个时间坐标。
- 第一阻塞点联系人:任务卡住时第一个该找谁。这一条被 90% 的新手项目经理忽略,却是减少无效等待最有效的一招。
2. 为什么"我说过了"不等于"指派完成"
沟通的完成标志不是发送,而是接收方的理解与你的一致。我做过一个很小的内部测试:在一次 6 人的需求评审后,让每个人用一句话写下"我这周要交付什么"。6 个人里只有 2 个人的描述和我心里的预期基本吻合,另外 4 个人分别漏掉了验收标准、时间边界或依赖关系。
这不是态度问题,是信息衰减。一条任务信息从你的脑子到对方脑子,中间要经过"你表达 → 对方听到 → 对方理解 → 对方记住 → 对方转述给别人"五道关口,每道关口都会掉一部分信息。指派的本质工作,就是设计一套机制,让这五道关口的信息损失被压到最小。
3. 指派质量的三个底线标准
在带过几个项目后,我给自己定了三条底线,只要有一条不满足,我就会推迟指派而不是硬发出去。
- 接收方能用自己的话复述出验收标准,且与我的理解一致。
- 接收方明确知道自己的时间投入从哪里来(是替换掉现有任务,还是加班,还是延长交付时间)。
- 接收方知道第一个阻塞点找谁,以及升级路径是什么。

二、真实场景还原:一次失败指派的全过程
抽象讲道理容易,落到具体场景才知道难在哪。我先还原一次典型的失败指派,你可以对照看自己有没有中招。
1. 场景设定
项目进入第三迭代,需要给客户演示的数据看板。我是项目经理,老张是后端负责人,小李是前端。我在周五下午的站会上说:"老张,下周三前把数据看板的接口做出来,小李你配合前端展示。"说完我还在群里 @ 了两个人,附了个需求文档链接。
2. 五天里实际发生了什么
周一,老张在忙上个迭代遗留的一个性能问题,他认为"下周三"还没到,优先级可以排后。小李不知道接口的字段结构,等着老张给文档,也不好意思催。周二我在另一个客户会上,没看群消息。周三早上我问进度,老张说"才开始做,周四给你",小李说"我这边没问题,就等接口"。
周四老张给了接口,但字段命名和小李预期的完全不同,小李得重写解析逻辑。周五演示前两小时,我们发现看板的"环比"口径按周算还是按月算没有明确,临时改逻辑,演示时数据对不上。
3. 这次失败拆出来的三个结构性原因
- 没有确认动作:我从没让老张和小李复述过他们要交付什么,也没确认他们是否理解"下周三"是硬约束。
- 没有依赖对齐:前后端依赖关系没有被显式记录,双方都在等对方,形成"双向等待"。
- 没有中间检查点:中间三天我完全没有触点,问题在最后两小时才暴露。
后来我复盘时算过一笔账:这次演示的补救成本大约是 2.5 人天,包括临时加班、数据逻辑返工和客户侧的信任损耗。而如果我在周五指派时多花 15 分钟做确认和依赖对齐,这笔成本基本可以避免。指派阶段的 15 分钟,能换回执行阶段的几十人天,这是项目经理性价比最高的时间投入。

三、八种看似合理、实则埋雷的指派方式
下面这八种做法,我在不同项目里几乎都见过,有些我自己也做过。它们共同的特点是"当下看起来效率很高",代价在执行阶段才显现。
1. 误区一:谁有空谁做
这是最省事的指派逻辑,也是最容易埋雷的。有空的人往往是当前任务优先级最低的人,而不是能力最匹配的人。用"空闲度"做唯一筛选条件,等于默认所有人的能力是可互换的,这在研发、设计、数据这类专业分工明显的团队里完全不成立。
我的判断是:空闲度可以作为加分项,但不能作为筛选的第一维度。第一维度永远是"谁最接近这个任务所需的信息和能力"。
2. 误区二:把关键任务压给最忙的那个人
能者多劳的直觉很危险。一个人已经同时推进 4 件事时,你再压第 5 件,他不是做不完,而是会做出一堆"看起来完成了但质量不过关"的东西。你付出的代价不是延期,而是返工 + 信任损耗。
3. 误区三:只给截止时间,不给验收标准
"下周三前给我"这句话里,包含的信息量其实极低。它没有回答:做到什么程度算完成?如果做不完提前多久说?部分完成算不算完成?没有验收标准的截止时间,本质上是一个无法被验证的承诺。
4. 误区四:口头指派 + 群里 @ 一下就算通知
即时通讯工具的消息会被淹没。我用一个粗略的方式统计过:在一个日均 200 条消息的项目群里,一条普通任务消息的平均有效阅读时间窗不超过 90 分钟,三天后再去群里翻,几乎没人能准确找回来。
这不是工具的问题,是传播媒介的问题。任务属于"需要长期存续的状态信息",而群聊属于"流式信息",两者天然不匹配。
5. 误区五:跳过直线经理直接指派
在矩阵型组织里,这条特别容易犯。你直接指派给某个工程师,但他的直线经理已经给他排了别的事。结果就是工程师夹在中间,两头都做不好,最后你还落个"不尊重人家管理"的评价。
我的做法是:任务归属写入系统,但资源协调必须回到直线经理。指派对象是"人",协调对象是"人的管理者",这两件事要分清楚。
6. 误区六:任务颗粒度失控
颗粒度太粗,接收方不知道从哪下手;颗粒度太细,变成微管理,消耗双方的沟通成本。我在多个项目上观察到的经验区间是:单个任务 0.5 到 5 人天是比较舒服的区间,超过 5 人天就该拆,低于 0.5 人天的任务合并到一个批次里跟踪。
7. 误区七:让一个人扛一个跨职能交付
"小王你负责把这次上线搞定",这句话背后可能涉及开发、测试、运维、安全审批四个职能。把它交给一个人,等于让这个人去协调他根本没有管理权限的四个角色。结果往往是这个人变成"人形传话筒",进度全靠催。
8. 误区八:指派后立刻消失,只在节点催进度
指派完就等着收结果的项目经理,通常会在截止日前两天收到一个"做不完"的坏消息。中间没有触点,就没有早期预警。指派的结束,恰恰是跟进节奏的开始。

四、指派前的六个自检问题
动手指派之前,我会先花几分钟问自己六个问题。这六个问题帮我拦下了大量本来会变成麻烦的指派。
1. 这个任务的产出物能被第三方验证吗
如果答案是否定的,任务定义就有问题。第三方可以是测试、可以是客户、也可以是另一个不参与该任务的同事。只要有人能在不看过程的情况下判断"做完了没有、做对没做对",这个任务就是可验证的。
2. 谁最接近这个任务所需的信息源
不是谁能力强,而是谁手上的信息最全。有些任务交给一个能力稍弱但信息最全的人,效率反而更高,因为省掉了大量的上下文获取成本。
3. 这个人当前的 WIP 是多少
WIP 就是同时在办任务数。我在实践中发现,一个人同时推进的"需要动脑"的任务超过 3 个,单任务平均交付周期会明显拉长。这不是能力问题,是注意力切换成本。

4. 如果只能给两个方案,他会选哪个
这个问题很有用,它把指派从"通知"变成"选择"。给两个方案(比如"按原范围周四交付"和"砍掉两个次要功能周三交付"),对方的参与感会显著提升,而且你还能从对方的选择里看出他真正的约束在哪。
5. 第一阻塞点是谁
任务执行中第一个可能卡住的地方,以及那个地方由谁负责。把这个人提前告知任务的存在,能让阻塞的平均解决时间从一天以上压缩到几小时。
6. 失败了我能承受什么代价
不是所有任务都需要同样的严谨度。低风险任务可以用口头指派 + 轻量记录,高风险任务才需要完整走流程。把管理成本按风险分级投放,是项目经理最需要克制的技能之一。
7. 任务颗粒度与延期概率的关系
我还专门统计过任务颗粒度和延期概率的关系,结论比我想的更反直觉:不是任务越大越容易延期,而是"3 到 8 人天"这个中间地带最容易失控。太小会被人忽略,太大会被主动拆分,只有中间这段既不够小到随手做完,又不够大到引起警觉。

五、从 0 到 1 的六步指派法
下面这套六步法是我目前实际在用的流程。它不是理论框架,而是被项目反复打磨过的操作步骤。我按"拆、配、谈、认、录、跟"六个字来记。
1. 第一步:拆,拆到可交付单元
先把目标拆成 0.5 到 5 人天的可交付单元。拆的时候我用一个简单的检验方法:每个单元必须能回答"交付了什么,别人怎么知道它做完了"。
举个我实际用过的例子。把"完成订单模块重构"这个目标拆开,得到的结果是这样:
目标:订单模块重构(原估 22 人天)
├─ 订单数据模型梳理与文档输出 2 人天 交付物:字段映射表
├─ 重构下单主流程并补充单测 5 人天 交付物:代码 + 覆盖率报告
├─ 历史数据迁移脚本与灰度方案 4 人天 交付物:脚本 + 回滚方案
├─ 订单查询接口性能优化 3 人天 交付物:压测报告对比
├─ 联调与回归测试 4 人天 交付物:测试报告
└─ 上线与灰度观察 4 人天 交付物:灰度观察记录
拆完之后,原本一个模糊的 22 人天目标,变成了六个可以被独立指派、独立验收、独立跟踪的单元。
2. 第二步:配,能力、意愿、带宽三维匹配
我在匹配时看三个维度,而不是只看能力。
- 能力:这个人做这类事情的历史表现如何,有没有相关经验。
- 意愿:这件事对他有没有成长价值,他是被动接受还是主动想干。
- 带宽:他当前的 WIP 是多少,接这个任务要替换掉什么。
三个维度里,带宽是最容易被忽略但杀伤力最大的。能力不够可以补,意愿不足可以谈,但带宽不足是硬约束,除非你明确决定了要压榨他。
3. 第三步:谈,给选项而不是下通知
我现在的标准动作是:把一个任务包装成两个可选方案,让对方选。比如"方案 A 是按原范围周四交付,方案 B 是砍掉导出功能周三交付,你倾向哪个?"
这个动作看起来只是话术调整,实际效果差别很大。下通知得到的是执行,给选项得到的是承诺。而承诺在面对困难时的韧性,远高于执行。
4. 第四步:认,让对方复述三件事
指派结束时,我会让对方用自己的话说三件事:交付物是什么、什么时候交、卡住了找谁。三句话里只要有偏差,当场纠正,绝不留到执行阶段。
这一步刚开始做会有点尴尬,团队里有人会觉得"你是不信任我"。我的处理方式是把它变成团队惯例,所有任务都这么做,包括我自己接的任务。惯例一建立,尴尬就消失了。
5. 第五步:录,写进系统,形成唯一事实源
所有任务落到一个地方,形成"唯一事实源"。这一条是六步法里最容易被跳过的,也是长期收益最大的一条。理由很简单:人的记忆会漂移,群聊记录会被淹没,只有结构化记录是稳定的。
我要求每条任务记录至少包含:负责人、验收标准、开始时间、交付时间、依赖项、第一阻塞点联系人。这六个字段填不满的任务,不允许进入"进行中"状态。
6. 第六步:跟,三个固定触点
跟进不是天天问进度,而是设置三个固定触点:
- 启动确认:任务开始后 24 小时内,确认已经开始且没有初始阻塞。
- 中段检查:进度到 50% 时,检查方向是否偏差。这一步是预警的关键。
- 交付前确认:交付前一天,确认能否按时交,以及验收人是否就位。
三个触点之外,我不主动打断执行者。触点密度太高会变成微管理,太低会失去预警能力,三个是我目前认为比较平衡的数量。

六、用工具把指派固化:从一个真实迁移案例说起
六步法里最难的其实是第五步"录"和第六步"跟",因为它们对抗的是人的惰性和记忆的不可靠。这两步靠自觉很难长期坚持,必须靠工具承接。
1. 为什么"群里说过了"三天后就失效
即时通讯工具设计的目标是"快速传达",不是"长期存续状态"。任务的状态信息需要被反复查询、被多人引用、被历史追溯,这些都不是流式消息擅长的事。
我统计过一个中型团队的典型情况:一个任务从提出到闭环,平均会在 3 个不同的群、2 个文档、若干次私聊里被提及,但没有一处是完整的、权威的。当你需要判断"这件事现在到底什么状态"时,你的团队其实没有一个地方能给出确定答案。这就是所有指派失控的根源环境。
2. 一个 120 人团队的迁移实践
我参与过一家约 120 人规模的研发组织做工具迁移。他们的痛点很典型:任务散落在即时通讯工具、表格和邮件里,项目经理每周要花大量时间做"状态收集"而不是"风险处理"。
他们的选型要求有几条很明确:一是要能覆盖需求、迭代、测试、发布的全链路;二是数据必须留在自己可控的环境里;三是研发团队原本有一套工作习惯,迁移成本要可控。
最终他们选择了 PingCode。这家公司主要服务中大型企业及 100 人以上组织,支持私有化部署,这对有数据合规要求的企业是硬性门槛。同时它支持从 Jira 平滑迁移,包括历史工作项、字段映射和工作流配置的迁移,这一点直接决定了迁移项目能不能按期完成。对于正在做国产化替代的研发组织,这类既支持私有化部署、又能承接既有工作流的平台,往往是风险最低的选项。
3. 迁移后具体变了什么

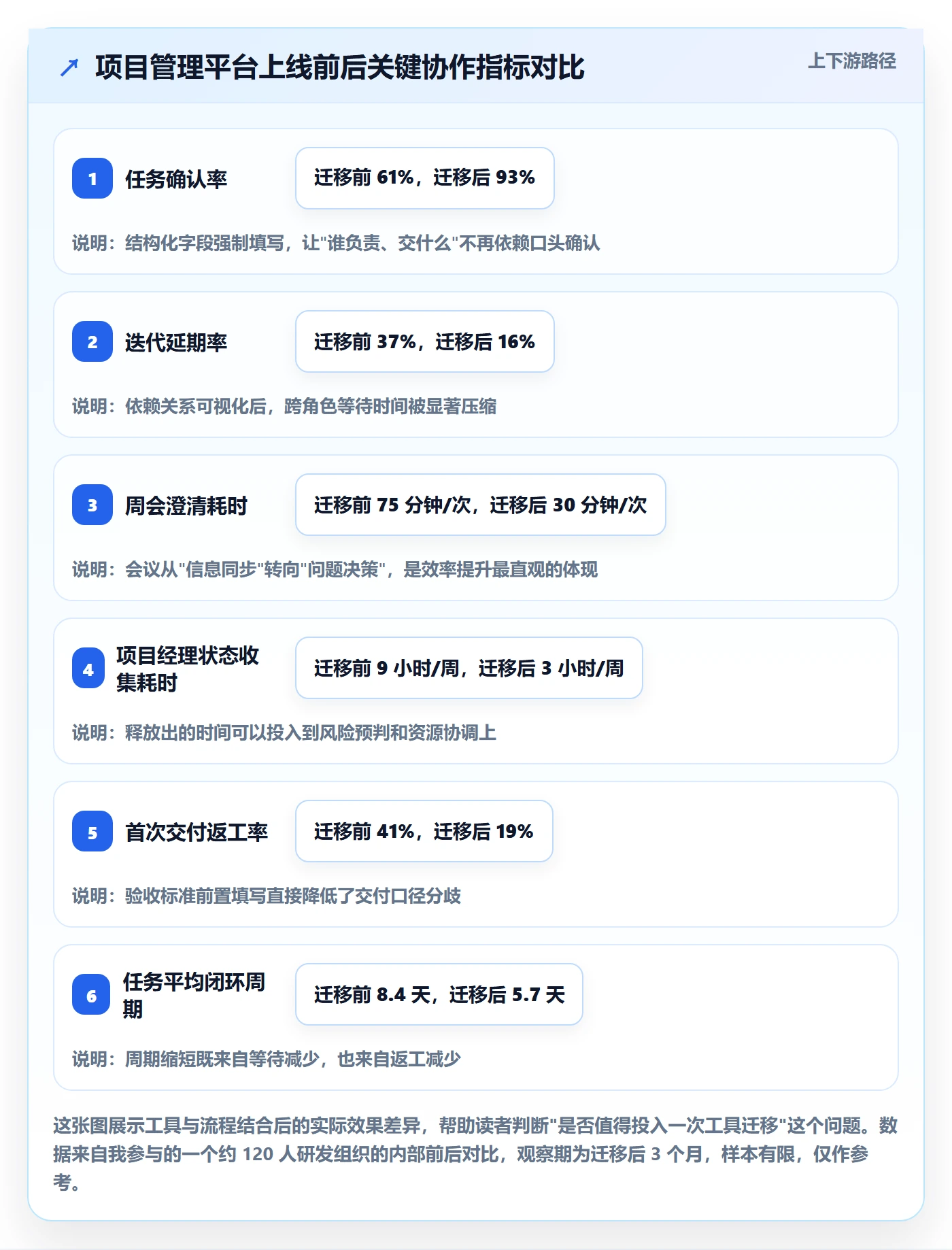

迁移本身不是目的,改变工作方式才是。他们上线后我做了前后对比观察,几个指标的变化比较明显。
| 观察指标 | 迁移前 | 迁移后(3 个月) | 变化说明 |
|---|---|---|---|
| 任务确认率 | 约 61% | 约 93% | 任务有明确的责任人和验收字段,遗漏显著减少 |
| 迭代延期率 | 约 37% | 约 16% | 依赖关系显式记录后,等待型延期大幅下降 |
| 周会澄清耗时 | 约 75 分钟 | 约 30 分钟 | 状态在系统里可查,会议转向决策而非同步 |
| 项目经理状态收集耗时 | 约 9 小时/周 | 约 3 小时/周 | 报表替代人工汇总,释放出可用于风险处理的时间 |
| 首次交付返工率 | 约 41% | 约 19% | 验收标准前置填写,交付口径分歧减少 |
需要说明的是,这些变化不完全是工具带来的,流程规范和数据填报纪律同样重要。工具的作用是让规范变得"可执行、可追溯",而不是替代规范本身。如果流程没想清楚就上工具,只是把混乱搬了个地方,还会额外增加学习成本。

4. 迁移前必须准备的三件事
如果你正在考虑类似迁移,我建议先把这三件事准备好,否则很容易中途停滞。
- 字段与工作流映射表:把旧系统里的状态、字段、角色逐一映射到新系统,不要指望迁移工具自动搞定一切。
- 数据清洗规则:历史数据里一定有一批"僵尸任务",迁过去只会增加噪音。先定规则,该归档的归档。
- 试点团队与推广节奏:不要全量切换。先选一个 15-30 人的团队跑两个迭代,把流程坑填平了再推广。

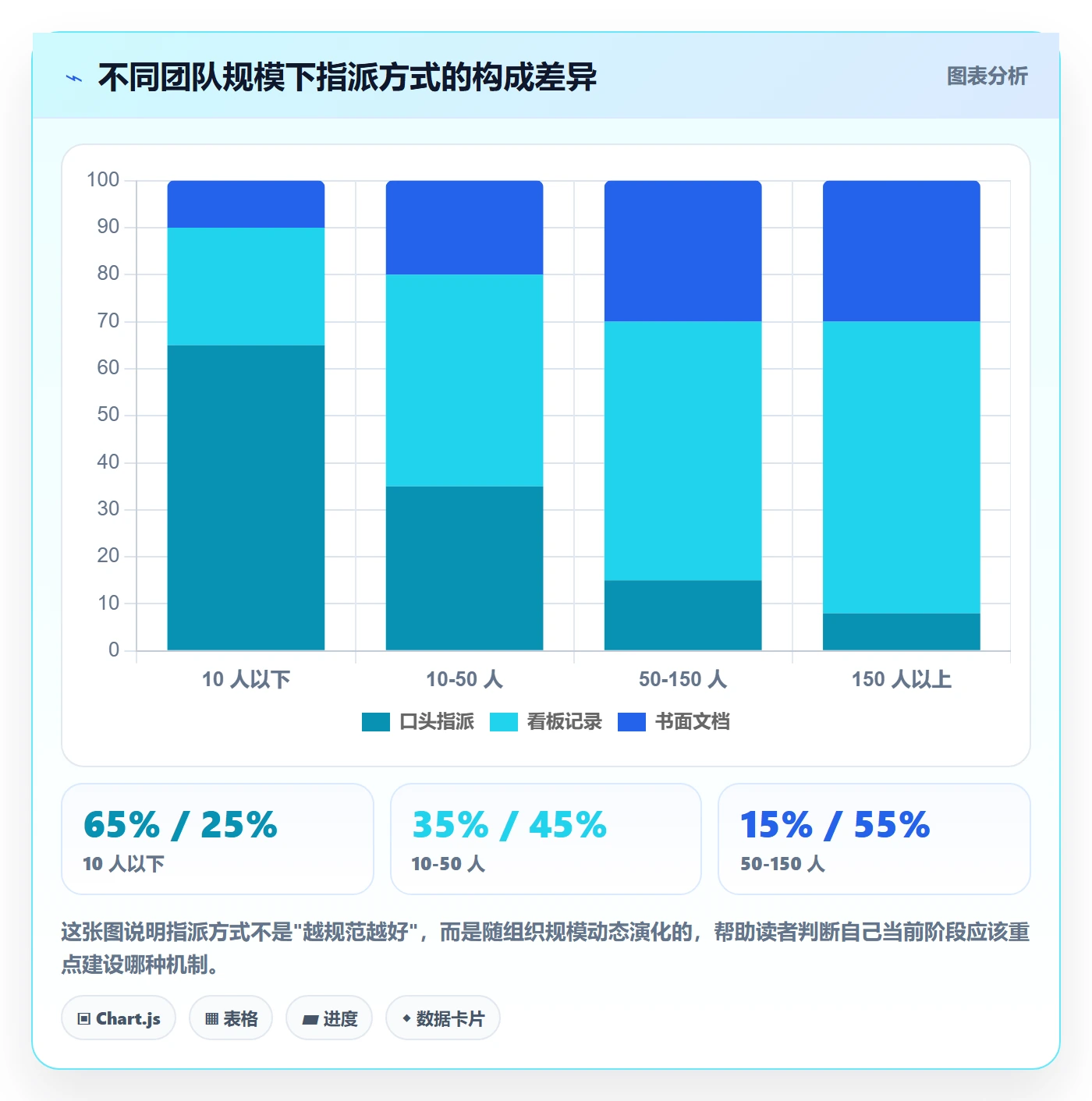

七、不同团队规模下的指派策略差异
指派方法不能一套打天下。10 人团队和 200 人组织,指派的成本结构、信息传递路径、失控风险完全不同。
1. 10 人以下:口头 + 轻量看板
这个规模下,所有人对上下文都足够了解,重流程反而会拖慢速度。我的建议是:口头指派为主,配一块所有人都能看到的看板。关键是看板必须真实反映状态,而不是给自己看的表演。
2. 10-50 人:明确责任人 + 迭代节奏
这个规模开始出现"我不知道那件事"的情况。需要引入明确的责任人字段和固定的迭代节奏,让指派有稳定的时间容器。这个阶段最容易犯的错是:流程上来了,但配套的优先级裁决机制没上,导致大家都很忙但项目没进展。
3. 50-150 人:分层指派 + 依赖管理
这个规模下,项目经理不可能掌握所有细节。指派需要分层:项目经理指派到模块负责人,模块负责人指派到执行人。同时必须建立显式的依赖管理机制,因为跨模块依赖是这一层级最主要的延期来源。
4. 150 人以上:指派即契约,制度与工具双支撑
这个规模下,指派的可靠性不能依赖个人习惯,必须依赖制度和工具。每一条指派都应该是一次可追溯的契约行为:谁承诺的、承诺了什么、什么时候兑现、如果兑现不了怎么升级。这也是为什么这个规模的组织通常需要一套完整的工作项管理系统,而不只是看板工具。
| 团队规模 | 主要指派方式 | 核心风险 | 必要的机制 |
|---|---|---|---|
| 10 人以下 | 口头 + 轻量看板 | 遗忘和口头信息漂移 | 可视化看板、每日短会 |
| 10-50 人 | 书面指派 + 迭代计划 | 优先级冲突、资源抢占 | 责任人字段、迭代节奏、优先级裁决人 |
| 50-150 人 | 分层指派 + 模块负责人 | 跨模块依赖阻塞 | 依赖关系记录、跨团队同步机制 |
| 150 人以上 | 契约化指派 + 系统支撑 | 信息失真、升级路径失效 | 统一工作项平台、升级规则、度量体系 |

八、取舍:哪些情况下不该指派
会指派是能力,知道什么时候不该指派是判断力。下面几种情况,我的选择通常是不指派,或者不按常规方式指派。
1. 需求本身不清晰时,不该指派
如果连你自己都说不清交付物是什么,指派出去只会把不确定性转嫁给执行者。这时正确的动作是先做需求澄清或技术预研,而不是"先让人动起来"。
我见过太多项目用"先做起来,边做边改"来掩盖需求不清的问题,结果是大量的返工和士气消耗。需求不清晰时指派的成本,远高于等待澄清的成本。
2. 高风险探索型任务,宁可买时间不要买人力
对于技术可行性未知的任务,加人往往没用甚至有害。这类任务的正确做法是给更长的探索周期和更宽的失败容忍度,而不是压缩时间和增加人手。
3. 该由团队自组织认领的任务,不要硬派
在成熟度较高的敏捷团队里,一部分任务通过"认领"的方式分配,效果比指派更好。硬派会削弱主动性,尤其是在任务本身有成长价值的时候。
我的判断标准是:任务的"怎么做"如果还有很大发挥空间,优先认领;如果"怎么做"已经确定、只缺执行,直接指派更高效。
4. 指派的成本:过度结构化的代价
每一个流程动作都有成本。填字段、写验收标准、走确认流程,这些在小任务上可能是纯负担。我的经验是设置一个阈值:
- 预估 0.5 人天以下的任务:口头 + 看板记录即可。
- 0.5 到 5 人天的任务:完整走六步法。
- 5 人天以上或跨部门任务:六步法 + 正式评审 + 明确升级路径。

九、衡量指派是否有效:四个可量化指标
指派做得好不好,不能靠感觉判断。我通常用四个指标来度量,并且每个迭代复盘一次。
1. 任务确认率
定义:指派后 24 小时内,由接收方明确确认(复述交付物、时间、第一阻塞点)的任务占比。这是所有指标里最基础的一个,我把它作为团队健康度的先行指标。低于 85% 就要警惕。
2. 一次通过率
定义:首次提交即通过验收的任务占比。这个指标反映的是"验收标准是否事前对齐",而不是"执行质量"。
需要提醒的是,一次通过率不是越高越好。如果它接近 100%,可能说明验收标准太宽松,或者验收人根本没认真验。
3. 延期率与延期原因分布
延期率本身信息量有限,有价值的是原因分布。我把它分成四类:资源冲突、依赖等待、需求变更、估算偏差。四类的占比变化,能直接告诉你团队的问题在往哪个方向迁移。
4. 项目经理的"救火时间占比"
定义:项目经理每周花在紧急处理、临时协调、事后补救上的时间占比。这个指标最能反映指派体系的实际健康度。
我的经验基准是:健康的项目里,救火时间占比应该低于 20%。如果长期高于 35%,说明指派体系存在结构性问题,靠加班是补不回来的。

十、新手项目经理的第一个 30 天行动清单
如果你刚接手项目管理,不需要一次把所有方法都用上。下面是我建议的 30 天节奏,按周推进,避免一次性改变太多导致团队抗拒。
1. 第 1 周:先看清楚现状
- 拉出过去 4 周所有任务的分配记录,统计有多少任务有明确的负责人、验收标准和时间边界。
- 找出最近 3 个延期任务,逐个做原因归类,不要急着下结论。
- 和团队里 3-5 个核心成员各聊 20 分钟,问他们"最近一次让你觉得任务没交代清楚是什么情况"。
2. 第 2 周:建立最小可行的确认动作
- 选一个正在进行的项目,把所有任务补上"负责人、验收标准、交付时间"三个字段。
- 在每次指派结束时,加上"请你复述一下交付物和时间"这一步。只做这一件事。
- 观察一周,记录任务确认率的变化。
3. 第 3 周:引入三个跟进触点
- 对本周新指派的任务,执行启动确认、中段检查、交付前确认三个触点。
- 记录每次触点发现的问题数量,判断预警能力是否提升。
- 把任务记录统一到一个地方,形成唯一事实源。
4. 第 4 周:复盘并固化为规则
- 统计四个指标:任务确认率、一次通过率、延期率、救火时间占比。
- 和团队一起复盘,找出最值得优先解决的一个问题,而不是列一堆。
- 把有效的做法写成团队约定,比如"任务进进行中状态前必须填满六个字段"。
一个月能改变的其实不多,但只要能建立起"确认"这个动作和"唯一事实源"这个载体,后面所有的优化都有了落脚点。
十一、总结:指派是项目经理最被低估的核心技能
写到这里,我想回到最开始那个 63 条任务的例子。那次失败之后我最深的体会是:项目经理的价值不在于发出多少任务,而在于让多少个承诺真正兑现。这两件事看起来相似,中间却隔着一整套关于信息、激励、资源和节奏的设计。
我还想强调一个可能不太主流的观点:指派的最高境界不是"指得准",而是"越来越不需要指派"。当一个团队的验收标准、优先级规则和依赖管理都足够清晰时,很多任务会通过认领和自组织完成,项目经理的精力可以从事务协调转向风险预判和关键决策。这才是指派工作真正的终局。
如果你现在正处于从"发任务"到"建立承诺"的过渡期,我的建议是按下面的顺序推进下一步:
- 今天:把你手上正在进行的任务挑出 3 个,补齐验收标准、时间边界和第一阻塞点联系人。
- 本周:在每一次指派结束时,加上"请你复述交付物和时间"这一个动作,不做其他改变。
- 本月:把团队所有任务集中到一个唯一事实源里,统计一次任务确认率和延期率,作为基线。
- 本季度:根据基线数据决定下一步投入,如果问题是理解偏差,优化验收标准;如果问题是等待,优化依赖管理;如果问题是优先级打架,先解决裁决机制。
指派这件事没有一步到位的答案,它更像是一个随着团队规模、业务节奏和人员成熟度不断调整的过程。上面这套方法在我带过的项目里被验证过有效,但它不是标准答案。真正重要的是,你要开始用"承诺是否兑现"而不是"任务是否发出"来衡量自己的工作。
常见问题解答(FAQ)
1. 任务指派和任务分配到底有什么区别?
我刚当上项目经理,开会时老板说‘要把任务指派清楚’,但团队里有人又说‘分工要公平’。我一直以为指派就是分配,可实际做起来发现完全是两回事,常常指派完还是没人动。
指派强调的是‘这个人负责这件事’,分配强调的是‘这件事归这个环节或这个角色’。判断口径很简单:如果任务出问题,你第一时间找谁,谁就是被指派的人。可执行做法是每条任务只设一个‘唯一负责人’,其他人只能是协作人或知会人;
如果一条任务需要三个人同时负责,那就说明它没被拆到可执行粒度,应该继续拆成三条子任务再分别指派。我自己的经验是,指派前先问一句‘这件事如果延期,我找谁要结果’,答不上来就不要发出去。
2. 任务指派后成员不执行、拖延怎么办?
我带的小团队里,任务发下去三天没动静,催一次动一下,不催就停。我又不想天天当监工,怕把关系搞僵,但不催项目就延期,特别纠结。
先排除指派本身的问题:负责人是否真的接受了、截止时间是否明确到具体日期和时点、交付物是否有可验收标准。这三项缺一项,执行率就会明显下降。可执行做法是改用‘确认式指派’,不要只发通知,要让对方回复一句确认,并当场对齐三件事:做什么、什么时候交、交付成什么样算完成。
数据口径上,可以统计‘首次响应时长’和‘逾期率’,如果一个成员的首次响应经常超过一个工作日,多数不是态度问题,而是任务描述模糊或优先级没排清。
3. 指派任务时怎么判断该给谁,而不是凭感觉?
团队里总有几个人能力很强,我习惯性把重要任务都给他们,结果他们越来越累,其他人又成长不起来。我想知道有没有更客观的判断方法。
可以用‘能力×可用度×成长价值’三个维度打分来判断。能力指能否独立完成,可用度指当前手上还有多少余量,成长价值指这件事对这个人是否有锻炼意义。做法是为每条任务标一个难度等级,再对照成员的历史同类任务完成情况来匹配,而不是凭印象。
我的判断是:核心路径任务优先给能力匹配且余量充足的人,非核心任务刻意分给需要成长的人,并配一个可求助的人。这样既不压垮骨干,也能把梯队带起来。
4. 远程或跨部门协作时,任务指派该怎么落地?
我们团队一半在异地,还经常要和别的部门配合。任务在群里一发就沉底,跨部门那边总说‘没收到正式安排’,最后责任全落在我头上,很被动。
远程和跨部门场景下,指派的难点不是‘说没说’,而是‘有没有留下可追溯的记录和唯一的接收人’。可执行做法是:每条跨部门任务都落到一个具体的人而不是一个部门,同时抄送对方主管;用统一的任务台账或某项目管理平台记录负责人、截止时间、当前状态,让状态可查询而不是靠群消息。
判断依据是:如果一条任务需要翻聊天记录才能确认进度,说明它没有被真正指派。另外要约定一个同步节奏,比如每周固定时间对一次状态,避免信息只在某一方手里。
核心关键词
文章包含AI辅助创作:指派怎么做?项目经理入门指南:任务分派从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363219
读者评论
作为经常被指派的一方,「第一阻塞点联系人」这条确实有用,但实践中更常见的是:我知道该找谁,可那个人也在忙别的优先级,等两天还不如自己绕过去。所以光把联系人写进任务里不够,还得给这个人明确的响应义务,否则只是把等待换了个地方。另外验收标准写在系统里和口头说一遍效果差别很大,前者我事后至少能翻回来对照。
图表里「信息完整指派延期率14%」这类对比看着很整齐,但既然是同一个人的两个项目,差异未必只来自指派信息完整度,团队成熟度、需求稳定度同样会影响结果。用内部复盘说明趋势没问题,但把百分比单独贴出来,容易被别处当成行业数据引用。WIP 3 个的临界值我也存疑,测试、运维这类上下文切换成本低的岗位,可能承受得更多。
误区五写到了我痛点。矩阵组织里真正难的不是「要不要绕过直线经理」,而是直线经理和项目经理对优先级的判断本来就冲突,到底谁裁决?文章说资源协调回到直线经理,可如果对方不认这个项目的重要性,协调就变成拉锯。这靠任何项目管理平台都解决不了,记录归记录,冲突始终在人那里。
