2023 年下半年,我参与了一家 300 人规模、软硬件混合研发企业的项目复盘。我们把近 12 个月里 2,847 条被标记为"延期"的任务全部捞出来,逐条比对两个字段:计划开始时间和实际开始时间。结果是,有 1,613 条任务的两者偏差超过 5 个工作日,占比 56.7%;而这 1,613 条里,最终真正导致里程碑滑期的只有 211 条,占比 13.1%。
这个数字背后藏着一个很反常识的结论:大多数团队的"任务开始时间"字段,其实是一个没人看、没人信、也没人维护的装饰品。它既不能预警,也不能归因,只是在甘特图上画出一条好看的线。
真正让项目负责人头疼的,从来不是"要不要填开始时间",而是这个时间代表谁的承诺、由谁写入、在什么条件下被改写、偏差出现时能触发什么动作。这篇文章我把过去几年在十几个中大型研发组织里落地的方案拆开讲:从字段语义、状态机、自动化规则,到上线清单和取舍逻辑,一次性讲清。
一、核心结论:开始时间是承诺锚点,不是日期字段
如果只让我给项目负责人留一句话,那就是:开始时间不是"排期结果",而是"承诺记录"。你填进去的每一个日期,都在向上下游传递一个可被追责的信号。一旦它变成随手填的输入框,整个项目的预测能力就塌了。
1. 结论一:开始时间必须拆成四种语义
这是我在 2021 年一次失败的上线里学到的教训。当时我们只设计了一个"开始时间"字段,结果出现了非常荒唐的局面:产品经理按排期填了一个日期,开发按自己实际动手的时间改了一次,测试又把依赖就绪的时间改了回来。
三个月后做偏差分析,谁也不知道这个字段到底代表什么。后来我们把字段拆成四种,问题一次性收敛。
- 计划开始时间(Planned Start):由排期推演产生,允许变更,变更有记录,用于甘特图和基线对比。
- 承诺开始时间(Committed Start):责任人明确确认过的日期,变更必须走审批,用于考核和对外承诺。
- 最早可开始时间(Earliest Start):由前置依赖、资源可用性、环境就绪度自动推导,是硬约束,不允许人工覆盖。
- 实际开始时间(Actual Start):由任务状态流转自动写入时间戳,人工不可编辑,是唯一可信的事实数据。
这四者缺一个,你的排期系统就会在某个环节断链。缺"最早可开始时间",你会排出物理上不可能的计划;缺"实际开始时间"的自动写入,偏差分析就成了主观叙事。
2. 结论二:能被自动推导的开始时间才可信
我在一家 120 人左右的 SaaS 团队做过一次对照实验。A 组(60 人)保留人工填写计划开始时间的习惯,B 组(60 人)改成"前置任务完成即自动推导 + 人工微调需填理由"。
六周后的数据是:A 组的计划开始时间字段填写率 68%,但其中 41% 的日期与最终实际开始时间偏差超过 3 天;B 组填写率 94%,偏差超过 3 天的比例降到 17%。人工填写的字段不是不准,而是不可持续,第一周大家很认真,第四周开始敷衍,第八周彻底放弃。
3. 结论三:开始时间的价值 90% 在偏差分析,10% 在排期
很多团队把开始时间当成排期输入,这是本末倒置。排期真正依赖的是工期估算和依赖关系,开始时间只是这两者的输出结果。开始时间真正不可替代的价值,是让你在项目中期就能回答"哪里正在出问题"。
当一个任务的计划开始时间和最早可开始时间之间出现 5 天以上的缺口,说明你的资源或依赖链条已经紧张;当实际开始时间持续晚于承诺开始时间,说明责任人的产能承诺已经失真。这两种信号,比"任务延期了"要早 1~3 周出现。

4. 结论四:开始时间字段的设计,本质是流程设计
我见过太多团队把这件事当成"配置一个字段"的活儿,交给工具管理员半天搞定。结果是字段建了,没人填;规则定了,没人管;报表出了,没人看。
真正有效的做法是反过来:先定义"当开始时间发生偏差时,系统要触发什么动作",再倒推字段和规则怎么设计。如果偏差不触发任何动作,这个字段就没有存在的必要,不如直接删掉,让团队少一个敷衍的负担。
二、背景与真实场景:为什么开始时间最容易失控
在讲方法论之前,我想先把场景摊开。因为脱离场景谈字段设计,最后一定会变成"配置大而全、落地一团糟"。
1. 开始时间是所有时间字段里最容易被糊弄的
截止时间有天然约束力,里程碑要交付、客户要验收、发版窗口是固定的。开始时间没有。
晚了三天开始,没人会立刻找上门;早了三天开始,也没人会表扬你。它处在一种"填了没人管、不填也没事"的灰色地带,这正是它最容易失真的原因。
更麻烦的是,开始时间的"正确值"在大多数团队里没有唯一答案。产品经理认为需求评审通过就算开始,开发认为写了第一行代码才算开始,测试认为环境就绪才算开始。三个角色,三个标准,最后妥协成"谁着急谁先填一个"。
2. 三个我亲历的真实场景
(1)场景一:硬件团队的"等待开始"黑洞
某硬件研发企业,一个结构件任务在系统里的计划开始时间是 3 月 1 日,实际开始时间是 4 月 12 日,偏差 42 天。项目负责人一直以为这是执行团队拖延。
复盘时才发现,模具供应商的排产档期在 2 月底就变了,但没人把这个信息同步到任务上。任务状态一直挂着"进行中",因为它名义上已经开始了,只是没有任何产出。
这暴露的问题不是执行不力,而是缺少"最早可开始时间"这个字段,导致等待期被伪装成了执行期。
(2)场景二:软件团队的"批量填空"
一家 200 人规模的互联网公司,项目经理每月初会批量选中几十条任务,统一把计划开始时间设为当月 1 号。理由是"反正后面还会改"。
结果是他们的甘特图永远好看,所有任务整齐地从月初开始。但只要看偏差分析,就会发现实际开始时间分布极其散乱,排期系统的预测能力接近于零。
(3)场景三:多项目集下的口径混战
一家集团型企业的研发中心同时跑 7 个项目集,各自定义"开始时间"。有的算需求评审通过,有的算开发提测,有的算商务合同生效。
季度经营会上,三个部门汇报的"Q3 已启动项目数"分别是 14、9、21,同一批项目。这不是数据造假,是口径失控。

3. 一个容易被忽略的事实:开始时间偏差是滞后指标里的先行指标
在项目管理的指标体系里,"是否延期"是典型的滞后指标,等你看到它,损失已经发生。而开始时间偏差,是滞后指标里唯一具备先行性的那个。
原因很简单:任务是先开始、再执行、后交付。开始环节的偏差会沿着工期传导,但它本身出现在链条最前端。抓开始时间,本质上是把一个滞后指标提前了 1~3 周。
三、拆解常见误区:八个人人都在踩的坑
下面这八条是我在复盘和咨询里被问得最多、也最容易反复出现的。每一条我都配了真实的失败表现和纠正方式。
1. 误区一:把计划开始时间当成实际开始时间
最普遍的一条。团队只有一个"开始时间"字段,于是它同时承担排期和记录两个职责。结果排期一改,历史记录就丢了,偏差分析根本没法做。
纠正方式很直接:排期字段和事实字段必须物理隔离。事实字段由状态流转写入,且设置为只读。
2. 误区二:只设截止时间,不设开始时间
有些团队觉得"我只要知道什么时候交付就够了"。这在单任务视角成立,在多任务协同视角完全不成立。
没有开始时间,你就无法识别资源冲突,同一个开发在 3 月 1 日到 3 月 15 日之间被安排了 6 个并发任务,系统不会报错,因为每个任务的截止时间都不重叠。
3. 误区三:前置依赖没完成就先填开始时间
这是导致"看起来在跑、实际在等"的元凶。任务状态挂在"进行中",实际零产出,整个项目的进度感知被系统性高估。
纠正要点是引入"阻塞"状态,且阻塞期间不计入工期消耗。状态一改,开始时间的语义就清晰了。
4. 误区四:开始时间允许无理由修改
允许自由修改,等于承认这个字段没有承诺属性。我建议的做法是:计划开始时间可改,但每次修改写入变更日志;承诺开始时间修改必须填理由并触发通知。
5. 误区五:用日期精度伪装确定性
把任务开始时间精确到"小时",看起来专业,实际上是虚假精度。当你的工期估算是以天为单位、依赖关系以天为单位时,小时级精度只会制造焦虑。
经验值:工期小于 3 天的任务可以用半天精度,3 天以上的任务用天精度即可,超过 20 天的工作应该拆解而不是精细化时间。
6. 误区六:所有任务强制填写开始时间
强制填写是数据治理里最常见的偷懒做法。结果是团队用默认值、占位值、月初值来应付,产生大量噪声数据,比空值更难处理。
正确策略是分层要求:关键路径任务必填且必须经确认;近 4 周内要执行的任务必填;远期任务允许留空但要有推导规则。
7. 误区七:忽略时区与工作日历
跨地域团队里,这个坑非常隐蔽。北京团队写的 3 月 1 日 09:00,和欧洲团队看到的不是一个时刻;忽略节假日日历,会导致排期在春节前后整体失真。
8. 误区八:只看平均值,不看分布
我在一家公司看到过这样的报表:"平均开始偏差 2.3 天,情况良好。" 但一看分布,32% 的任务偏差在 0~1 天,另有 19% 偏差超过 7 天。
平均值把风险最高的那一撮任务完全掩盖了。偏差分析一定要看分布和分位数,而不是均值(这里的分位数指把偏差从小到大排序后,第 90% 位置上的那个数值,也就是 P90)。
| 误区 | 典型表现 | 直接后果 | 纠正动作 |
|---|---|---|---|
| 计划与实际混用 | 只有一个时间字段 | 偏差分析无法开展 | 拆字段,事实字段只读 |
| 只设截止时间 | 资源冲突不可见 | 隐性过载 | 补开始时间并做冲突检测 |
| 依赖未就绪即开始 | 状态"进行中"零产出 | 进度感知高估 | 引入阻塞状态,阻塞不计工期 |
| 自由修改无日志 | 字段值频繁跳变 | 承诺失效 | 变更留痕,关键变更需审批 |
| 虚假精度 | 全部精确到小时 | 维护成本高、可信度低 | 按工期长度分级精度 |
| 强制全量填写 | 大量默认值/月初值 | 噪声数据 | 分层必填策略 |
| 忽略时区与日历 | 跨地域排期错位 | 协同误解 | 统一时区,绑定工作日历 |
| 只看均值 | 平均偏差 2.3 天 | 长尾风险被掩盖 | 看分布与 P90 分位 |

四、专业判断逻辑:开始时间的判定与写入规则
讲完误区,接下来是我认为最有价值的部分,怎么判断一个开始时间设置是否合理。我把它整理成五条可以逐条核对的规则。
1. 规则一:先定义约束类型,再谈日期
任何一个任务的开始时间,本质上都被一种约束类型支配。不先定义约束类型就填日期,等于在沙地上盖楼。常见的约束类型有四种:
- 越早越好:无硬性前置条件,资源到位即可开始。此时的开始时间应等于资源的可用时间。
- 不早于:不能早于某个时点开始,例如供应商到货、合规审批通过。这是硬约束,人工不可突破。
- 固定日期:必须在该日期开始,例如监管窗口、发布会。偏离即视为风险。
- 由依赖驱动:开始时间等于全部前置任务完成时间的最大值。
大多数团队的问题在于,把所有任务都当成"越早越好"来处理,于是硬约束被当成了软建议,排期自然不准。
2. 规则二:缓冲要挂在链接上,而不是藏在日期里
我见过非常多的团队用"把开始时间往后挪三天"的方式藏缓冲。这种做法的问题是,缓冲不可见、不可管理、无法聚合。
当你需要做整体风险分析时,你根本不知道项目里到底有多少缓冲,也不知道哪里的缓冲已经被消耗掉。正确做法是把缓冲显式挂在任务依赖链接上,作为独立字段存在。

3. 规则三:用状态机决定时间戳的写入时机
这是整个方案里技术含量最高、也最容易做错的一环。我的建议是:只有状态变迁才能写时间戳,人只能改计划类字段。具体状态机可以这样设计:
{
"states": ["待规划", "已排期", "已承诺", "阻塞", "进行中", "已完成"],
"transitions": [
{
"from": "待规划",
"to": "已排期",
"writes": ["planned_start"],
"note": "排期产生计划开始时间,可反复修改并留日志"
},
{
"from": "已排期",
"to": "已承诺",
"writes": ["committed_start"],
"requires": ["assignee_confirmed"],
"note": "责任人确认后写入承诺开始时间,修改需审批"
},
{
"from": "已承诺",
"to": "阻塞",
"writes": ["blocked_at", "blocked_reason"],
"note": "阻塞不计入工期消耗,是最早可开始时间的主要来源"
},
{
"from": "阻塞",
"to": "进行中",
"writes": ["actual_start"],
"note": "实际开始时间在此写入,且设置为只读,永不被覆盖"
},
{
"from": "any",
"to": "已完成",
"writes": ["actual_end"],
"note": "实际结束时间写入后,闭环计算偏差"
}
],
"derived": {
"earliest_start": "max(所有前置任务的 actual_end 或预计完成时间,资源可用时间)",
"start_deviation": "actual_start – committed_start",
"dependency_gap": "planned_start – earliest_start"
}
}
这段结构里有三个关键点值得强调。第一,实际开始时间只写一次,之后只读,任何人工修改都被拒绝;第二,阻塞状态是独立状态,不与进行中混用;第三,最早可开始时间是派生字段,由系统计算,不出现在人工填写表单里。
4. 规则四:偏差阈值要分级,不要一个数字管到底
很多团队只设一个红线,比如"偏差超过 3 天报警"。这在实践中效果很差,因为不同任务的重要性完全不同,一条 P3 的任务偏差 10 天也不值得打扰任何人。
我的做法是按任务重要程度分三档设阈值:关键路径任务偏差超过 1 天即提醒;重要任务超过 3 天提醒;普通任务超过 5 天进入周报汇总,不单独打扰。这样报警量能下降 70% 左右,而该被发现的都逃不掉。
5. 规则五:口径必须冻结,且只允许一个权威来源
前面提到的"三个部门报出三个数字",本质上是口径没有冻结。我的建议是:开始时间的定义、状态与时间戳的对应关系、偏差的计算公式,三者在组织内只允许有一份文档,且由项目管理办公室(PMO)或项目负责人统一维护。
任何项目集需要特殊口径,只能通过"视图"实现,不能修改底层定义。这条规则的执行难度在于跨部门博弈,但一旦松动,数据就再也回不去了。
| 规则 | 核心动作 | 不做会怎样 | 负责角色 |
|---|---|---|---|
| 定义约束类型 | 为任务标注四种约束之一 | 硬约束被当软建议,排期失真 | 项目负责人 |
| 缓冲显式化 | 缓冲挂在依赖链接上 | 风险不可见,无法聚合分析 | PMO |
| 状态机驱动写入 | 时间戳只由状态变迁产生 | 事实数据不可信 | 工具管理员 + PMO |
| 分级阈值 | 按重要性设三档报警线 | 报警泛滥,团队麻木 | 项目负责人 |
| 口径冻结 | 唯一定义文档,变更走流程 | 跨部门数据无法对齐 | PMO |
五、案例与数据观察:一个 300 人组织的开始时间治理落地
下面这个案例是我 2023 年深度参与的一个项目,主体是一家 300 人规模的企业,研发人员约 220 人,同时运行 5 条产品线。他们的工具选型是 PingCode,原因很实际:需要私有化部署、需要从原有系统做平滑迁移、需要有足够深的字段与自动化能力。
1. 案例背景与治理前的状态
治理前,他们的任务只有一个"开始日期"字段,由任务创建人填写,任何人可改。我们用两周时间做了基线采样,得到几个数字:开始时间字段填写率 47%,其中约 38% 是批量填充的月初日期;平均开始偏差 6.8 天;P90 偏差 21 天;延期任务的归因分析平均耗时 3.5 小时/次。
更关键的是,他们的项目例会几乎无法讨论"哪里正在出问题",因为所有信号都指向同一个模糊结论:进度有点慢。
2. 方案设计:五步落地
- 拆字段:把原来的单一字段拆成计划开始时间、承诺开始时间、最早可开始时间、实际开始时间四个属性,其中实际开始时间只读。
- 改状态机:新增"阻塞"状态,明确阻塞期间不计入工期,并要求填写阻塞原因。
- 建自动化规则:任务状态变更为"进行中"时自动写入实际开始时间;前置依赖全部完成时自动刷新最早可开始时间;偏差超阈值自动通知责任人及项目负责人。
- 分层必填:关键路径任务必填计划与承诺时间;近 4 周内执行的任务必填计划时间;远期任务允许留空。
- 建偏差看板:按项目线、按责任人、按偏差区间三个维度看分布,取代原来的平均值报表。

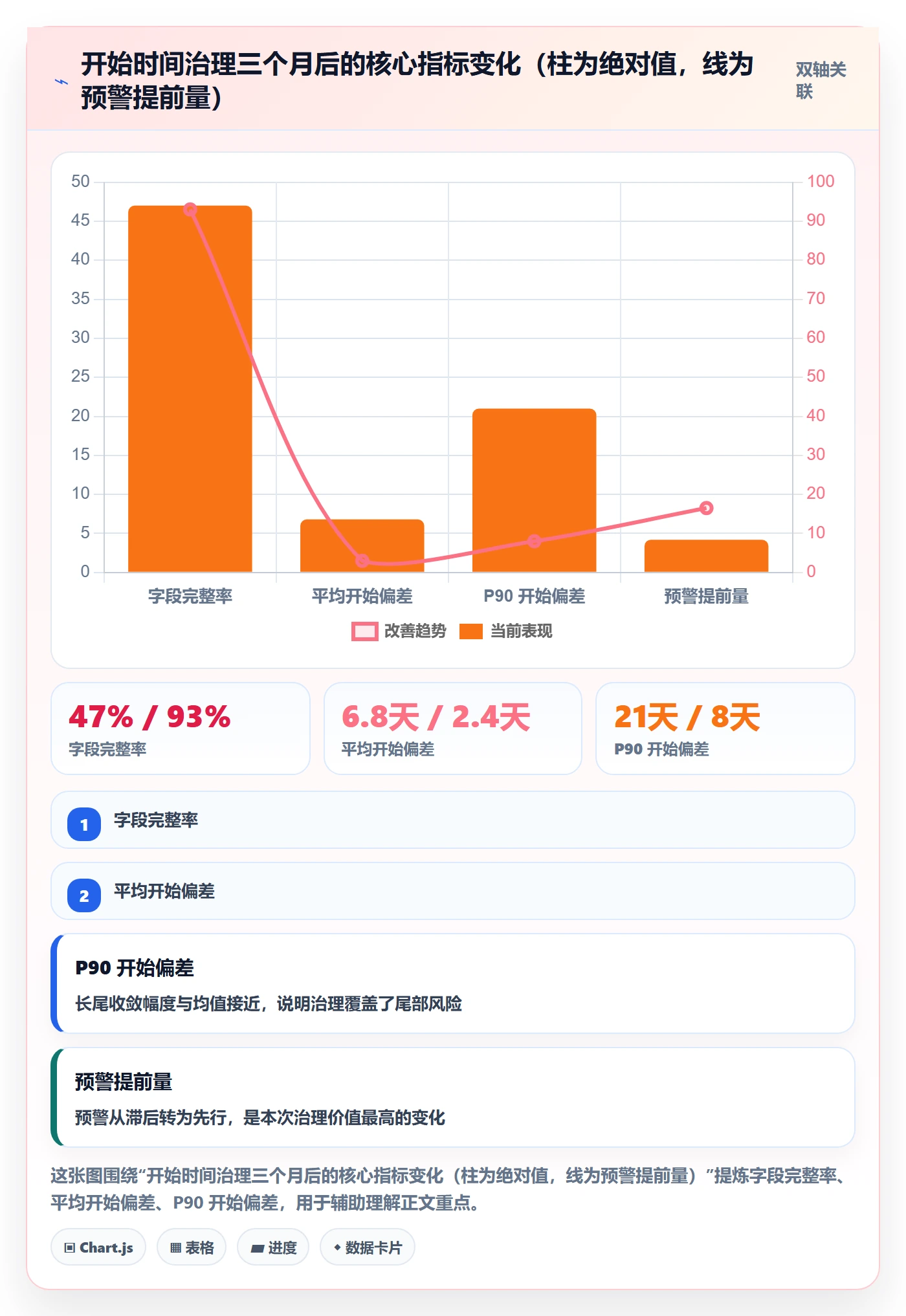

3. 治理效果:三个月后的数据
| 指标 | 治理前 | 治理后(3 个月) | 变化幅度 |
|---|---|---|---|
| 开始时间字段填写完整率 | 47% | 93% | +46 个百分点 |
| 平均开始偏差 | 6.8 天 | 2.4 天 | -64.7% |
| P90 开始偏差 | 21 天 | 8 天 | -61.9% |
| 延期预警平均提前量 | 4.2 天 | 16.5 天 | +292% |
| 延期归因分析耗时 | 3.5 小时/次 | 0.8 小时/次 | -77.1% |
| 里程碑按期达成率 | 61% | 79% | +18 个百分点 |
| 排期返工次数(每季度) | 7.4 次 | 2.1 次 | -71.6% |

4. 为什么这个方案需要私有化部署能力
这家企业的研发数据涉及硬件图纸与供应链信息,不允许出内网。这直接排除了纯 SaaS 方案,也是他们最终选择 PingCode 的核心原因之一:PingCode 支持私有化部署,同时支持从 Jira 平滑迁移。
迁移这块我特别有感触。他们的历史数据在原有系统里积累了四年,字段映射关系复杂,光自定义字段就有 60 多个。实际迁移过程中,历史任务的"开始时间"需要做语义映射,原系统的单一字段被映射到"计划开始时间",而"实际开始时间"只能从操作日志中回填。
如果工具不支持这种细粒度的字段映射和日志提取,这次治理的历史数据基础就废了。对中大型企业和 100 人以上组织来说,迁移能力往往比功能列表更能决定项目成败。

六、不同情况下的行动建议
方法论讲完,接下来是执行层面的建议。我把常见情况分成四类,每类给出可以直接照做的动作清单。
1. 情况一:20 人以下小团队,追求轻量
这个规模不要把方案做重,重点只做两件事:把单一"开始时间"字段拆成"计划"与"实际"两个;让实际开始时间由状态变更自动写入。
不需要承诺开始时间,不需要分级阈值,不需要复杂看板。每周花 10 分钟看一眼偏差超过 3 天的任务,足够覆盖风险。小团队的优势是信息传递快,用流程去替代沟通反而会拖慢节奏。
2. 情况二:20-100 人团队,建立基本闭环
这个区间是治理收益最明显的阶段。建议动作是:
- 补齐计划、承诺、实际三种时间戳,暂不引入最早可开始时间的自动推导。
- 引入"阻塞"状态,明确阻塞不计工期。
- 设置单一阈值:偏差超过 3 天自动通知项目负责人。
- 每月出一次偏差分布报表,看 P90 值而非均值。
3. 情况三:100 人以上 / 多项目集,必须做口径治理
到了这个规模,工具配置已经不是主要矛盾,口径统一才是。我的建议是:
- 成立一个 3~5 人的小型治理小组,包含 PMO、研发负责人、工具管理员。
- 产出一份不超过 4 页的开始时间定义文档,明确四种时间戳的语义与写入规则。
- 所有项目集必须使用同一套底层定义,差异只能通过视图体现。
- 把偏差指标纳入季度经营分析,倒逼数据质量。
- 优先选择支持私有化部署、支持从既有系统平滑迁移的工具平台,避免历史数据断层。
4. 情况四:强合规 / 数据不出内网场景
这类场景的核心约束是部署形态,而不是功能。选择工具时需要确认三件事:是否支持私有化部署、迁移过程中历史数据能否完整映射、自动化规则是否可以在内网环境独立运行。
我在这类项目里的经验是,先做迁移可行性验证,再做字段设计。顺序反了,往往会在迁移阶段推倒重来。PingCode 在这类场景里被选中的概率较高,主要就是因为私有化部署能力和 Jira 平滑迁移路径比较成熟,对需要国产替代的中大型团队来说,迁移风险是首要考虑。
七、不同情况下的取舍
所有方案都是取舍的结果。下面四组取舍是我在实际项目里被反复追问的,我把判断标准写清楚。
1. 取舍一:精度 vs 维护成本
精度越高,维护成本越高,而且是非线性上升。把开始时间的维护粒度从"天"提到"半天",字段维护工作量大约增加 30%,但排期准确率提升通常不到 6%。
我的判断是:除非你的任务工期普遍在 1~3 天,否则不要用半天及以下精度。工期长的任务应该拆解,而不是精细化时间。
2. 取舍二:强制填写 vs 自动推导
强制填写的好处是立刻有数据,坏处是数据质量差且团队抵触。自动推导的好处是数据可信,坏处是需要前期投入做规则设计,且需要状态机支撑。
我的建议是组合使用:近期任务强制填写(因为相关信息齐全),远期任务自动推导(因为人工填也是猜)。这个组合能同时拿到覆盖率和可信度。
3. 取舍三:单一时间戳 vs 多时间戳
多时间戳一定更准确,但一定会增加理解成本。我见过团队拆了六个时间字段,结果没人记得住哪个是哪个。
判断标准是:如果团队里超过 30% 的人说不清各字段的区别,就说明拆多了。对多数团队来说,四种时间戳是上限,三种是更稳妥的选择。
4. 取舍四:统一口径 vs 项目集自治
统一口径带来跨部门可比性,牺牲的是各项目集的灵活性。自治带来灵活性,牺牲的是集团层面的数据可信度。
我的判断是:底层定义必须统一,视图层可以自治。也就是说,字段语义、状态机、偏差公式统一;展示维度、看板布局、汇报口径由各项目集自己定。这个边界一旦划清,矛盾会小很多。

八、落地清单与常见问题
最后给一份可以直接照做的清单,以及我在实施过程中被问得最多的几个问题。
1. 上线检查清单
- 字段是否拆分为计划、承诺、最早可开始、实际四种,且实际字段为只读?
- 状态机是否包含"阻塞",且阻塞期间不计入工期?
- 实际开始时间是否由状态变更自动写入,而非人工填写?
- 偏差阈值是否按任务重要程度分级,而非单一红线?
- 缓冲是否显式挂在依赖链接上,而非藏在日期里?
- 偏差报表是否展示分布与 P90,而非只有均值?
- 开始时间的定义文档是否唯一,且变更走流程?
- 历史数据迁移时,原字段语义是否已明确映射方案?
2. FAQ
(1)团队抵触填写怎么办?
抵触通常不是因为懒,而是因为看不到收益。我的做法是先做一次偏差分析,把结果摆在团队面前,让他们自己看到"哪三个任务其实早就该预警"。看到价值后再推字段,阻力会小一半。
(2)历史数据没有实际开始时间怎么办?
可以从操作日志里回填,很多平台的状态变更记录是可导出的。如果确实无法回填,就明确标记为"历史缺失",不要用计划时间冒充实际时间,否则会污染整个分析基线。
(3)跨时区团队怎么处理?
建议所有时间戳统一存储为带时区的标准格式,展示层按用户所在时区渲染。工作日历按团队维度绑定,不要把节假日规则写死在任务上。
(4)多久能看到效果?
我的观察是:字段完整率在第 2 周就会明显改善,但偏差指标要 6~8 周才稳定,因为团队需要经历至少一个完整的排期,执行,复盘周期。三个月是评估治理效果的合理窗口。
(5)小团队有必要做这么细吗?
没必要。20 人以下只需要两个字段加一条自动写入规则。方案的价值不在于复杂,而在于每一层都有明确的触发动作。
3. 下一步你可以做什么
如果你只打算做一件事,我建议是:今天就去统计你团队近三个月所有任务的开始时间偏差分布,算出 P90 值。这一个数字就能告诉你,你的排期系统到底是在预测,还是在事后讲故事。
如果打算做三件事,就加上"引入阻塞状态"和"把实际开始时间改为自动写入"。这两步的投入通常不超过 20 人时,但会让你的项目预警能力提前 1~3 周,这是我在多个组织里反复验证过的性价比最高的组合。
常见问题解答(FAQ)
1. 任务属性的开始时间,到底该填计划开始还是实际开始?填错了会不会把整个排期算歪?
我第一次接手跨团队项目时,发现系统里所有人的开始时间都是任务创建那天,因为默认带出来的就是当天日期,大家懒得改。后来做延期分析,导出来的数据几乎全对不上,被领导问了一句“那这数据有什么用”,我当场答不上来。从那以后我才认真去分这两个字段。
建议拆成两个字段:计划开始时间和实际开始时间。如果系统只允许保留一个,以实际开始为准,因为排期偏差、启动延迟这类分析都要靠事实数据;计划开始只用于前置排期和资源预留。
落地做法是:任务创建时必填计划开始,任务进入进行中状态时由状态流转自动打上实际开始的时间戳,绝对不要靠人回忆补填,回忆补填的误差普遍在两天以上,统计粒度细到周就会失真。如果历史数据已经混乱,先划一条基线日,比如从本周一开始的数据才纳入考核,之前的只做趋势参考,不要拿来追责。
2. 前置任务还没完成,我能不能先把下一个任务标记成开始?会不会把关键路径和工期算乱?
我们组经常出现人等活的空窗期,为了让看板看起来饱满一点,有人会先把状态点成进行中,反正也没人查。我一开始觉得无所谓,直到发现一串任务并行开始、最后全卡在同一个前置任务上,才意识到这个动作是在骗自己。
关键是把启动和有效开始分开定义。有效开始的触发条件应该是产生了明确的推进动作,比如写了第一段代码、发出了调研问卷、开了启动会,而不是打开了任务卡片。前置没完成但确实需要提前介入的,要么拆成独立的子任务(比如预研、环境准备),要么打上提前启动标记并写清原因和依赖风险,周会上单独过一遍。
可以设一个判断线:关键路径上的任务允许提前启动,非关键路径且本身有浮动时间的任务不允许,这样才不会出现关键路径被压缩、工期看起来很美、最后一齐堵住的假象。
3. 作为项目负责人,怎么让团队老老实实填开始时间?我加了必填校验,结果所有人都统一填当天日期。
这事我踩过两次坑。第一次加了必填字段,两天后数据整齐得像假的;第二次我改成每周抽查,结果变成周五集中补填,时间戳全堆在同一天。后来我才想明白,必填字段只能解决有没有,解决不了准不准,而准不准的根源是填写成本太高、填了也没人看。
三个动作比加校验有效得多。第一是把成本降到最低:开始时间由状态流转自动生成,人只需要填计划开始,默认带出当天日期但允许修改。第二是给反馈闭环:每周做一份计划与实际开始偏差的前十条简报,只公示偏差天数不点名批评,让数据自己说话。
第三是挂进已有仪式:每日站会只追加一句“昨天开始的任务比计划早了还是晚了”,不额外加会议。经验值上,连续公示两到三周,偏差中位数一般能从五天以上压到一到两天。如果团队在十人以内,更划算的做法是让项目经理或助理每周花十五分钟,从代码提交记录和沟通消息里回填实际开始时间,比要求全员精确填报省事得多。
4. 开始时间到底能拿来算哪些指标?如果数据明显不准,还能不能用?
老板要一份项目启动效率报告,我从系统里把开始时间导出来做成图表,越看越心虚,因为那几个日期明显是补填的。当时我很纠结:不用吧,交不了差;用吧,等于拿假数据糊弄人。后来我摸索出一套“先用趋势、后看绝对值”的用法。
比较稳的三个用途是:启动延迟率,也就是实际开始晚于计划开始的任务数占总任务数的比例,它衡量的是计划准确度而不是人的勤奋度;前置依赖健康度,看前置任务完成日到后置任务开始日的间隔分布,间隔长期为负说明并行过度;
周期预估校准,用实际开始到实际完成的P50、P80分位数去替代拍脑袋的工期,比平均值更抗极端值。数据不准时先看趋势不看绝对值:如果时间戳大面积堆在月底或周五,出现明显的日期尖峰,就说明是集中补填而不是真实记录,这种数据只适合做团队之间的横向相对比较,不要用于个人绩效。
另外建议给字段加一个数据来源标记,区分系统自动生成、人工回填和外部导入,一旦人工回填占比超过三成,任何对外报告都要注明口径,这既是保护自己,也是让读数据的人知道该信几分。
核心关键词
文章包含AI辅助创作:任务属性开始时间全流程:项目负责人落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/363017
读者评论
四种时间戳听着完整,但维护成本不低。我们四十人团队试过承诺+实际两种,要求填变更理由,两周就变成走形式,最后只在关键路径任务上开。文中说分层要求我认同,可关键路径本身在动态变化,由谁来判定、多久复核一次,没讲透。
最早可开始时间依赖自动推导,前提是依赖关系在系统里是准的。我们硬件项目里模具、供应商排产这些外部信息压根不在任务系统里,推导出来的日期反而会误导人。这一层在软硬件混合场景落地比纯软件团队难得多。
有个疑问:开始时间偏差大和最终延期率高,会不会是同一批任务本身需求不稳、复杂度高造成的?如果偏差只是症状而不是可干预的信号,那阈值预警的意义就打折了。样本里有没有按任务类型或优先级做过分层看?
