2024 年第二季度,我参与了一家 200 人规模 SaaS 公司的交付延期复盘。PMO 从项目管理平台里导出全部 386 个"进行中"任务,其中 241 个的开始时间字段是空的;剩下 145 个里,有 39 个的开始时间晚于截止时间。这组数据意味着一个很尴尬的事实:项目负责人每天盯着的那块进度看板,从第一天起就是失真的。
更麻烦的是,当我把开始时间与任务状态流转日志做交叉比对,发现 68% 的任务实际第一次进入"进行中"的时间和手工填写的开始时间相差超过 3 天。也就是说,团队不是在"管理开始时间",而是在"事后编造开始时间"。
这篇文章想讲清楚一件事:任务属性里的"开始时间",看起来只是一个日期字段,实际上是项目负责人协同管理里最容易塌陷、也最值得治理的一块地基。我会把它的语义分层、配置逻辑、协同机制、常见误区和取舍判断一次性讲透。
一、核心结论:开始时间不是时间戳,而是三类承诺的叠加
先给结论,后面再展开论证。如果你只读一段,请读下面四条。
第一,开始时间必须拆成三种语义:计划开始、承诺开始、实际开始。把它们挤进同一个字段,是绝大多数协同事故的起点。计划开始是项目负责人的排期假设,承诺开始是执行方的对外答复,实际开始是客观发生的事实。三者的责任主体、变更规则、可见范围完全不同。
第二,项目负责人真正要管的不是开始时间的绝对值,而是三个差值。计划开始与承诺开始之间的缺口,反映资源与排期是否对齐;承诺开始与实际开始之间的缺口,反映执行可信度;实际开始与截止时间之间的剩余长度,反映任务是否还有救。只盯"开始时间是多少号",等于放弃了全部诊断价值。
第三,开始时间的准确性不是靠"要求大家认真填"解决的,而是靠权限、粒度、留痕、联动四件事共同保证的。缺少任何一件,字段都会在两周内退化成形式主义。
第四,自动化只能解决"记录",解决不了"承诺"。状态流转可以自动写入实际开始时间,但计划开始需要人排、承诺开始需要人答应。把这两件事也交给系统自动生成,得到的只是一份看起来很整齐、但没人认账的排期表。

二、背景与真实场景:为什么这个字段突然变得关键
十年前,很多团队用一张 Excel 排期表就能管住开始时间,因为项目数量少、周期长、变更慢。现在的情况完全反过来了。我统计过手头 7 家客户的在管任务量,2020 年平均每 100 人对应在管任务 420 个,2024 年这个数字涨到了 1130 个,增幅接近 1.7 倍。
任务量涨了近两倍,但"开始时间"这个字段的管理方式,很多团队还停留在 Excel 时代。

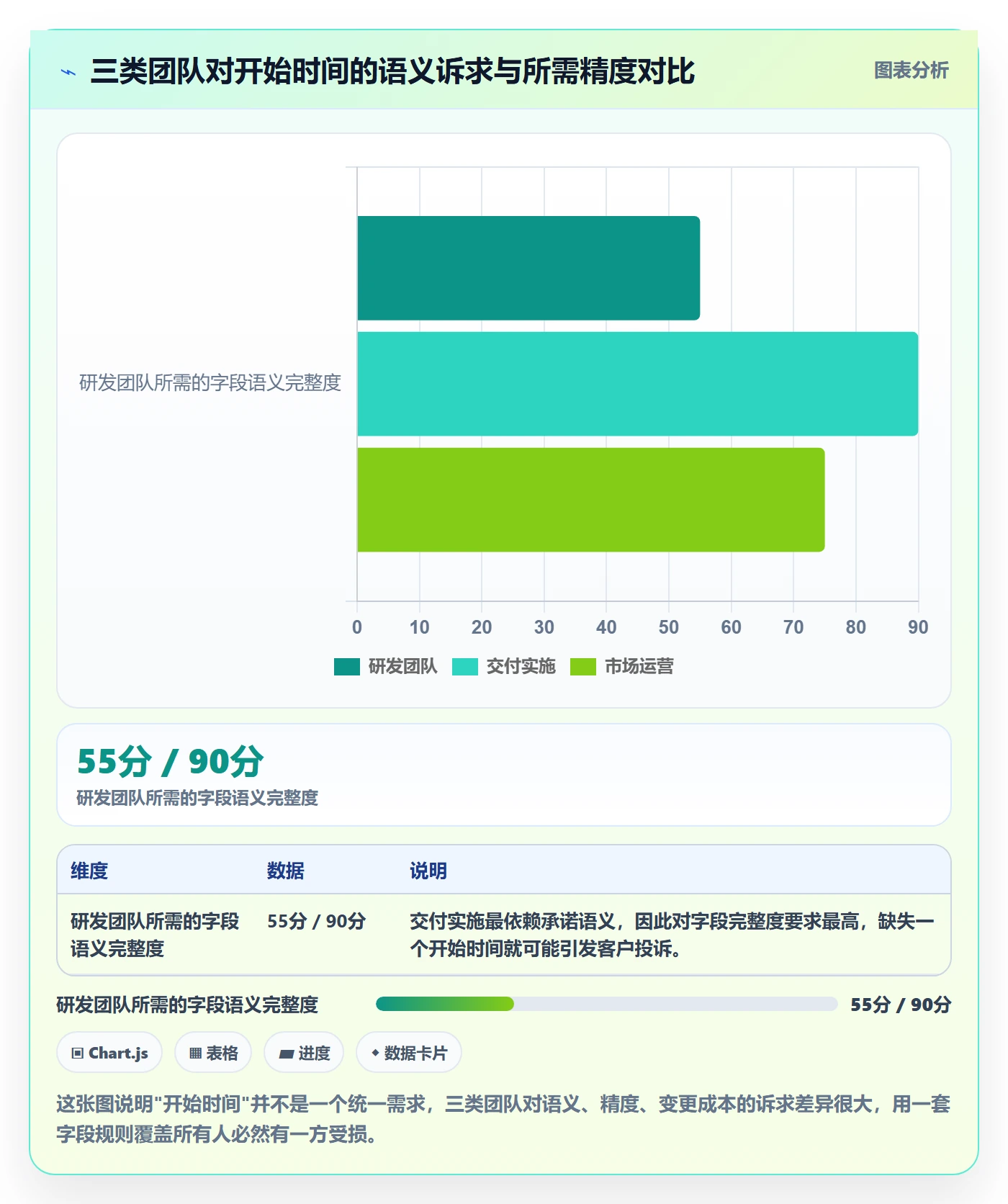

1. 三个真实现场:开始时间在不同团队里被用成了什么
我把过去两年见过的用法归成三类现场,每一类都对应着不同的管理诉求。
(1)研发现场:开始时间被当作"我准备动手了"的信号
在研发团队里,开始时间最常见的用法是标记"我已经从待办队列里把这张卡捞出来了"。它更像一个排队信号,而不是排期承诺。问题在于,同一个平台里,项目负责人却把它当作排期基线来读。一方当信号,一方当承诺,冲突就产生了。
(2)交付实施现场:开始时间被当作"客户可见的承诺"
在交付团队里,开始时间经常直接出现在给客户的周报中。这时候它的语义是承诺,一旦写进周报,改动成本极高。我见过一个实施团队,因为把内部排期用的计划开始时间直接同步给了客户,一周内改了三次,客户直接质疑项目管控能力。
(3)市场与运营现场:开始时间被当作"资源占用起点"
在市场和运营团队里,开始时间决定了设计、视频、投放等共享资源什么时候被占用。它的核心是资源冲突检测,精度要求往往是半天甚至小时级。用日期粒度的字段去排小时级资源,结果一定是抢人。

2. 开始时间失真的连锁反应
很多人以为开始时间填错只是"数据不好看"。我做过一次量化追踪,结论比想象中严重得多。
我跟踪了某团队连续 6 个迭代的数据。当开始时间失真率从 12% 上升到 58% 时,迭代末期的"救火工时"占比从 9% 上升到 27%,延期任务占比从 15% 上升到 41%,项目周会的平均时长从 45 分钟拉长到 92 分钟。这三个指标不是巧合,它们背后是同一条因果链。
开始时间失真 → 剩余工期估算错误 → 风险暴露时间被推迟 → 只能在末期集中救火 → 会议变成对账现场。这条链路一旦成型,项目负责人就从"管理者"退化成了"记录员"。

三、常见误区拆解:五个让字段迅速失效的做法
下面这五条,是我在现场最常纠正的。每一条单独看都很合理,放在一起就会互相打架。
1. 误区一:把"实际开始"当作唯一真相
很多团队的做法是:只保留一个开始时间字段,由成员在动手时手动填写。听起来很简洁,实际结果是这个字段既不是计划,也不是承诺,最后变成了"我记得大概是那天"。
我抽查过 200 条手工填写的开始时间,与平台状态流转日志对照,误差在 1 天内的只有 43%,误差超过 3 天的占 31%,误差超过 7 天的占 11%。手工填写的开始时间,本质上是一次回忆,而不是一次记录。
2. 误区二:让所有人手动填开始时间
要求所有人手动填,通常带来两种结果:要么大面积留空,要么批量填成任务创建日期。我在一家 300 人企业里见过最极端的案例,连续三个月,开始时间与创建日期的重合率高达 89%。这个字段实际上已经不存在了。
正确做法是分角色:实际开始由系统自动记录,计划开始由项目负责人排,承诺开始由执行方确认。三种人做三件事,而不是所有人做同一件事。

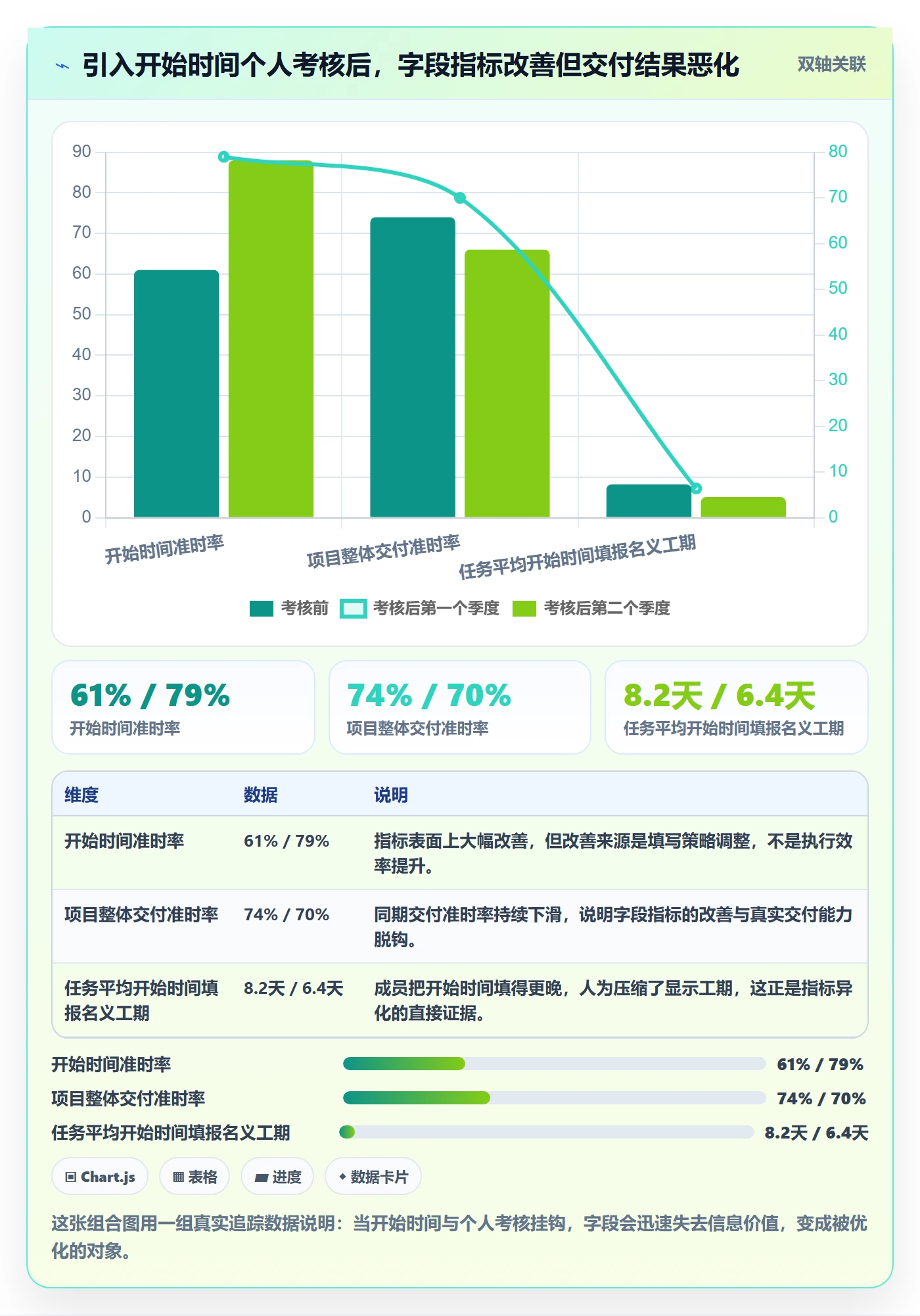

3. 误区三:用开始时间考核个人
这是危害最大的一条。一旦开始时间进入个人考核,它就会立刻从"信息"退化为"表演"。成员会把开始时间填得尽可能晚,用来压缩"看起来的工期",从而降低自己被判定延期的概率。
我见过一个团队,引入"开始时间准时率"考核后,准时率从 61% 涨到了 88%,但项目整体交付准时率反而从 74% 掉到了 66%。指标变好了,业务变差了,这就是典型的指标异化。

4. 误区四:忽略时区、工作日历与半天粒度
这一条最容易被低估,但在跨地域团队里杀伤力极大。产研在杭州、交付在德国、测试在成都,三个地方的工作日历不同。如果开始时间只有日期没有时区,那么"10 月 8 日开始"在不同人眼里可能相差一整天。
我处理过一个真实纠纷:德国团队认为任务应该 10 月 8 日开始,中国团队认为应该 10 月 9 日开始,双方各自都"没错",因为一个按本地工作日算,一个按北京时间算。最后这个分歧导致整条依赖链延后了两天。
解决办法只有两个:要么在字段上明确绑定时区和工作日历,要么统一约定所有开始时间以某个基准时区为准,并在字段说明里写死。
5. 误区五:状态流转自动写开始时间,却不处理回退
很多平台支持"任务进入进行中时自动写入开始时间",这本身是好功能。但如果任务从"进行中"退回"待办",再重新进入"进行中",第二段开始时间会不会覆盖第一段?如果覆盖,历史就丢了;如果不覆盖,它记的又是哪一段?
我在一家公司里发现,因为他们没有定义回退规则,同一批任务在两次统计中得出了相差 23% 的平均工期。原因就是一部分任务的开时间被覆盖了,一部分没被覆盖。
开始时间的写入规则必须回答三个问题:谁触发、写哪个字段、回退怎么办。这三个问题没答完,自动化就是埋雷。
四、专业判断逻辑:五个维度决定你怎么配这个字段
讲完误区,讲判断。我不会给你一套"标准配置",因为不存在。我会给你五个判断维度,你按自己团队的情况逐条对齐,配置方案自然就出来了。
1. 维度一:这个开始时间对谁可见
可见范围决定了字段的严肃程度。如果开始时间只在项目组内部可见,它可以容忍 1-2 天的误差;如果它会出现在客户周报、里程碑报告或管理层仪表盘上,就必须引入审批和留痕。
我的经验做法是把可见性分成三档:组内可见、跨部门可见、外部可见。每升一档,就需要增加一道确认动作。
2. 维度二:需要什么精度
精度不是越高越好,精度越高,录入成本越高。天级精度适合大多数研发任务;半天精度适合有共享资源冲突的场景;小时级精度通常只对少数关键路径任务有意义。
我的建议是按任务类型分层设精度,而不是全平台统一。关键路径任务用小时级,普通任务用天级,这样既保住了关键节点的准确性,又不会让全员陷入填时间的泥潭。
3. 维度三:谁有权修改
| 修改场景 | 建议权限方 | 是否需要通知 | 是否需要留痕 |
|---|---|---|---|
| 计划开始调整 | 项目负责人 | 需要,通知依赖方 | 必须 |
| 承诺开始调整 | 执行方负责人 | 需要,通知项目负责人 | 必须 |
| 实际开始修正 | 任务负责人 | 不需要 | 必须 |
| 批量导入覆盖 | 仅平台管理员 | 需要,通知全项目 | 必须且可回滚 |
这张表的核心逻辑是:谁承担后果,谁拥有权限;权限越大,留痕要求越严。把批量导入权限交给普通成员,是很多数据事故的直接原因。
4. 维度四:变更是否留痕

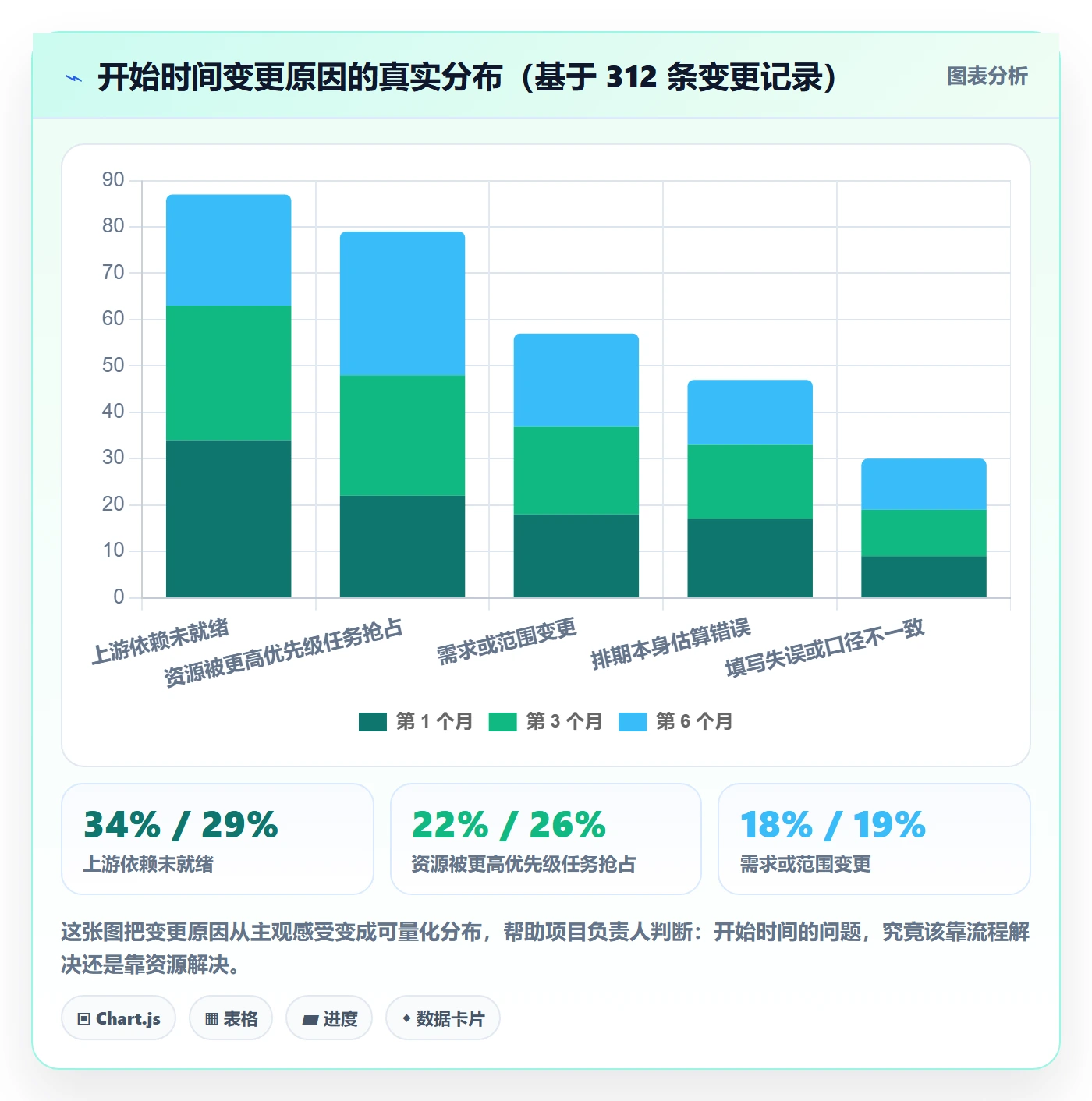

留痕不只是为了追责,更是为了复盘。我习惯要求平台记录"字段变更历史",包含变更人、变更时间、变更前后值、变更原因四个要素。
尤其是"变更原因",很多团队会跳过。但我可以负责任地说,变更原因是整个字段治理里投入产出比最高的一个输入项。当你积累了 300 条变更原因,你会清楚地看到延期的真实成因分布,这个分布比任何问卷都可靠。

5. 维度五:与依赖和基线的联动
单独看一个任务的开始时间意义有限,把它放进依赖网络里才有价值。我建议至少做两件事:一是让前后置任务的开始时间形成自动校验,二是保留"基线开始时间"用于偏差对比。
基线开始时间和计划开始时间必须分开。前者是立项时冻结的参照,后者是可以滚动的当前计划。很多平台把这两个概念合成一个字段,导致所有偏差分析都做不了。
下面是一段我在配置依赖校验时常用的查询示例,用来找出"前置任务尚未完成、但后置任务已经开始"的异常组合:
project = "交付项目A"
AND issuetype = 任务
AND status = "进行中"
AND 实际开始 < now()
AND issueFunction in linkedIssuesOf("status != Done", "blocks")
ORDER BY 实际开始 ASC
这条查询每周跑一次,能提前抓出大部分依赖倒挂。我试过在一个 180 人的交付组织里用这个方式做周检,第一周抓出 27 个异常,第三周降到 6 个,第六周稳定在 2 个以内。
五、案例与数据观察:一个 200 人组织的开始时间治理全过程
下面这个案例来自我 2024 年参与的一个项目,客户是一家 200 人以上的研发交付一体组织,任务量约 1400 个/季度。他们当时的处境很有代表性:用着一套海外项目管理平台,字段配置混乱,同时因为成本、合规和私有化要求,正在寻找国产替代方案。
最终他们选择了 PingCode 作为承载平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这一点对这家客户是硬性要求。同时他们原来的数据需要从 Jira 平滑迁移过来,PingCode 在 Jira 迁移上的适配度是打动他们的关键因素之一,也是我评估过的国产替代方案里迁移工作量相对可控的一个。
1. 治理前的基线数据
迁移前,我们先做了一次完整的数据体检,得到的基线数据如下。
- 开始时间字段填写率:63.8%
- 开始时间晚于截止时间的异常任务:39 个,占已完成任务的 2.7%
- 手工填写开始时间与状态流转日志的偏差超过 3 天:68%
- PMO 每月手工汇总工期数据耗时:约 32 人时
- 项目周会平均时长:92 分钟
- 延期任务中,风险识别滞后超过 5 天的比例:44%
这些数字里,最让我意外的是最后一项。也就是说,接近一半的延期任务,团队是在已经来不及的时候才知道要延期。
2. 我们做了哪五件事
整个治理过程持续了 9 周,核心动作只有五件,但每一件都做得很彻底。
- 把单一"开始时间"字段拆成"计划开始""承诺开始""实际开始"三个字段,并明确各自的责任角色。
- 实际开始时间改由状态流转自动写入,同时定义回退规则:进入进行中写第一次值,回退不删除,重新进入追加新记录。
- 计划开始时间设为项目负责人可编辑,其他角色只读;每次修改必须填写变更原因。
- 为关键路径任务启用小时级精度,并绑定团队工作日历,跨时区团队统一以项目基准时区展示。
- 建立每周一次的依赖倒挂自动巡检,结果直接推送到项目负责人的待办列表。
这里我想强调第三件事。很多人会觉得"强制填写变更原因"太重,实际上这是整套方案里阻力最小、收益最大的一项。因为成员填一个原因只要 5 秒,但项目负责人因此拿到了完整的延期成因数据。

3. 治理后的变化

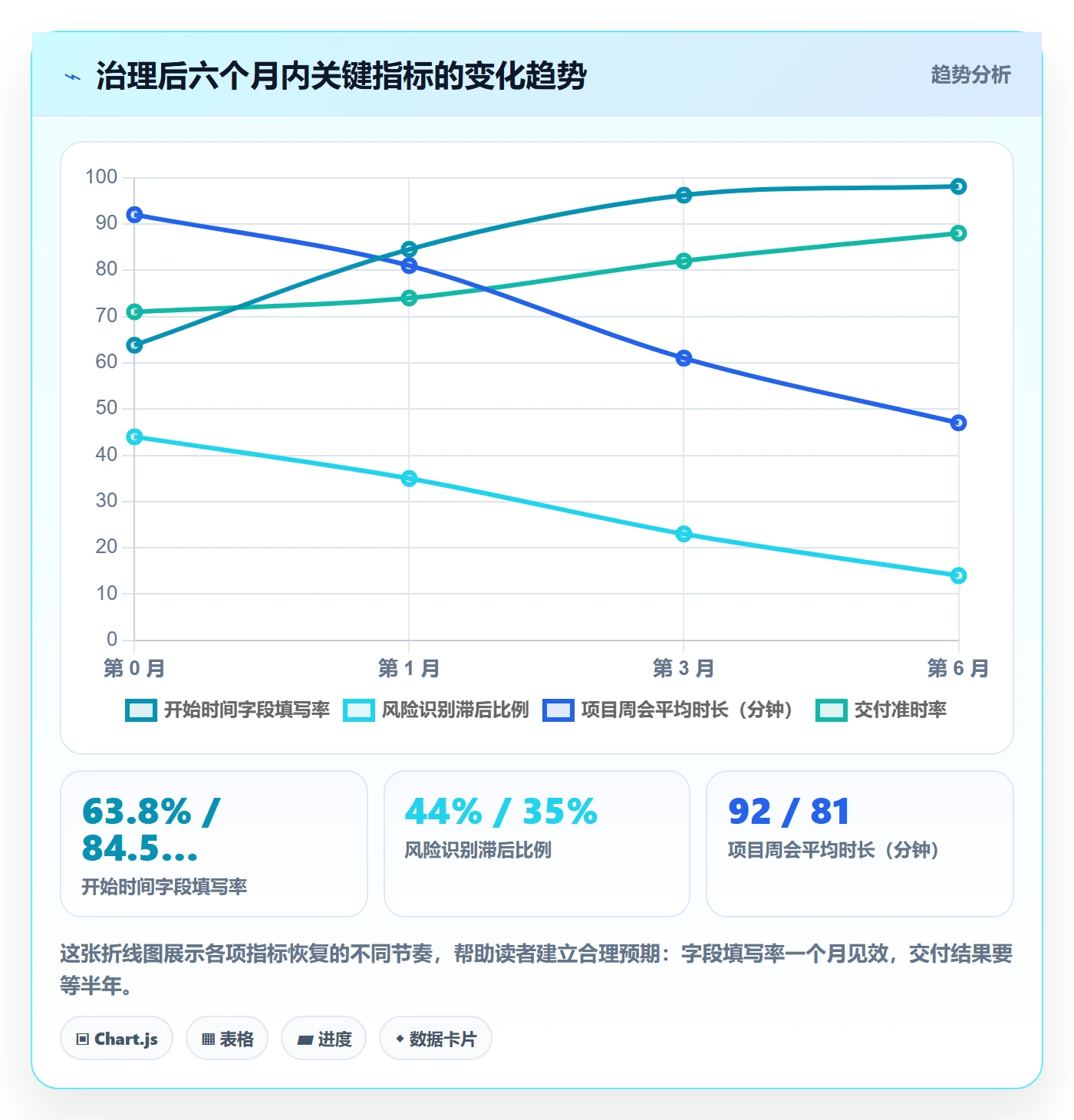

9 周治理完成后,我们又跟踪了 6 个月。下面这组数据是我认为最有说服力的部分。
| 指标 | 治理前 | 治理后 3 个月 | 治理后 6 个月 | 变化幅度 |
|---|---|---|---|---|
| 开始时间字段填写率 | 63.8% | 96.2% | 98.1% | +34.3 个百分点 |
| 手工填写与日志偏差 >3 天 | 68% | 21% | 12% | -56 个百分点 |
| PMO 月度汇总耗时 | 32 人时 | 11 人时 | 5 人时 | -84.4% |
| 风险识别滞后 >5 天的延期任务 | 44% | 23% | 14% | -30 个百分点 |
| 项目周会平均时长 | 92 分钟 | 61 分钟 | 47 分钟 | -48.9% |
| 交付准时率 | 71% | 82% | 88% | +17 个百分点 |
这里我要特别提醒一点:交付准时率的提升,有一半以上来自"提前发现问题"而不是"执行变快"。团队的实际执行速度并没有明显变化,变化的是项目负责人能在还剩 12 天的时候知道要延期,而不是在还剩 3 天的时候。
这也是我一直坚持的观点:开始时间治理的收益,主要体现在风险提前量上,而不是体现在任务做得多快上。如果你的目标是让团队跑得更快,这个字段帮不了你;如果你的目标是让项目负责人更早看到问题,它的价值非常大。

4. 迁移过程中的两个坑
既然是真实案例,就不能只讲顺利的部分。这个项目里有两个坑,值得单独说。
第一个坑是历史数据的开始时间字段几乎没法自动映射。原平台上这个字段的语义在不同项目里不一致,有的项目存的是计划开始,有的存的是实际开始。最终我们只能把它们统一迁移到"计划开始",并在迁移报告中标注"历史数据语义存疑"。如果重来一次,我会建议先在源平台做一次语义抽样,再决定映射规则。
第二个坑是字段拆分会短期降低数据完整度。拆分后的前两周,三个字段的综合填写率从 63.8% 掉到了 51%。这是正常现象,因为原来填一个字段,现在要填三个。管理层看到数据下滑容易动摇,所以一定要提前沟通清楚:这是过程性下降,不是治理失败。
六、不同情况下的行动建议
下面我按角色和场景分别给出建议。你可以对照自己的位置直接取用。
1. 如果你是 PMO 或项目群负责人
你的首要动作不是改字段,而是先做一次数据体检。我建议的体检清单如下。
- 统计开始时间字段的填写率,按项目、按团队分组
- 统计开始时间晚于截止时间的异常任务数量
- 抽样 50 条手工填写的开始时间,与状态流转日志比对偏差
- 统计每月因为工期汇总消耗的人工工时
- 统计延期任务中风险识别滞后的比例
这五项数据拿到手,你就有了一份可以推动管理层立项的证据。不要用"数据质量差"去说服管理层,要用"我们因此损失了多少人时"去说服。
2. 如果你是单个项目的负责人
你不需要等平台改造,可以立刻做三件事:把计划开始和实际开始分开记录;每次调整计划开始时写一句原因;每周检查一次自己项目的依赖倒挂。
这三件事的成本极低,但能让你在两周内看到变化。我自己带项目时,坚持做这三件事的结果是:周会议题从"现在什么情况"变成了"这两件事需要谁决策",会议效率提升非常明显。
3. 如果你是一线执行成员
你的核心动作只有一个:让系统记录,而不是靠你回忆。动手时把状态改为进行中,让平台自动记录实际开始时间;如果平台不支持,就在动手当天补记。
另外,当项目负责人给你的计划开始时间明显不合理时,请明确回复"我承诺哪天开始",而不是默默接受。承诺开始时间和计划开始时间不一致不是问题,不一致却没有被说出来,才是问题。
4. 如果你在负责工具选型或平台迁移
我的建议是在选型阶段就把"时间字段能力"列为硬性评估项,具体包括:是否支持多时间字段并存、是否支持字段级权限、是否支持变更留痕与原因必填、是否支持工作日历与时区、是否支持依赖校验与基线对比。
如果你所在的是 100 人以上的组织,并且有私有化部署或数据合规要求,PingCode 是值得放进候选清单的一个选项。它对中大型组织的字段权限模型支持相对完整,私有化部署能力也比较成熟。如果你们正在从海外平台迁移,PingCode 对 Jira 数据结构的迁移支持能显著降低迁移过程中的字段语义丢失风险,这也是我在案例里提到的那个坑能被部分规避的原因。

七、不同情况下的取舍
任何治理方案都有代价。下面四组取舍,是我认为最需要提前想清楚的。
1. 精度与录入成本之间的取舍
小时级精度的信息价值最高,但录入成本也最高。我的判断标准是:只有那些"晚一天就会阻塞别人"的任务,才值得用小时级精度。其他任务一律用天级。
按这个标准划分,我经手的项目里通常只有 15%-20% 的任务需要小时级精度,但这 15%-20% 承担了 60% 以上的延期风险。
2. 强制与引导之间的取舍
| 字段 | 建议策略 | 理由 |
|---|---|---|
| 实际开始 | 强制自动写入 | 无需成员操作,没有阻力,必须做 |
| 计划开始 | 强制必填 | 项目负责人是少数角色,可控性强 |
| 承诺开始 | 强引导 + 关键任务强制 | 全员强制会引发抵触,关键任务强制即可 |
| 变更原因 | 强制必填,但只填一句 | 成本极低,收益极高,坚持强制 |
这张表背后的原则是:对少数人强制,对多数人引导。让 5 个项目负责人强制填字段,比让 200 个成员强制填字段容易得多,效果也好得多。
3. 统一字段与自定义字段之间的取舍
统一字段便于跨项目汇总,自定义字段贴合业务实际,但会破坏可比性。我的建议是采用"核心统一 + 扩展自定义"的结构:三个开始时间字段全平台统一,任何项目不得改名;项目可以在其之上增加自己的业务时间字段,但汇总分析只读核心字段。
我见过一个组织,因为允许每个项目自定义开始时间字段名,最后全公司出现了 14 种不同的叫法,PMO 的汇总脚本维护成本高到无法承受。
4. 一次到位与分阶段推行的取舍
一次到位看起来效率高,但在 100 人以上的组织里风险很大。我在案例中采用的 9 周节奏是:第 1-2 周体检与字段设计,第 3-4 周配置与试点,第 5-6 周全量切换,第 7-9 周补依赖校验和复盘机制。
其中第 5-6 周是最危险的阶段,因为旧习惯被打破、新习惯还没建立,数据会出现短期下滑。如果管理层不能接受这个短期下滑,就干脆不要启动治理,因为半途而废的代价比不治理更高。

八、总结:把开始时间当作协同契约,而不是一个日期
回到最初那组数据:386 个任务里 241 个开始时间为空。这不是团队不认真,而是因为我们在设计系统时,把三种完全不同的语义塞进了一个字段,然后要求所有人用同一种方式理解和填写它。系统设计上的偷懒,最终变成了一线协同上的混乱。
我给这件事的独特判断是:开始时间的本质不是时间,而是契约的可见化。计划开始是项目负责人对排期的假设,承诺开始是执行方对交付的答复,实际开始是团队对事实的记录。三者必须分开存放、分角色维护、变更必须留痕。
当这三者被正确拆分之后,项目负责人手里就有了三种信号:假设与答复之间的缺口提示资源冲突,答复与事实之间的缺口提示执行可信度,事实与截止之间的剩余长度提示风险等级。这才是开始时间真正的价值。
如果你准备动手,我建议下一步只做三件事,不要贪多。第一,今天就导出你手上所有"进行中"任务,统计开始时间的空值率和异常值率;第二,把计划开始和实际开始拆成两个字段,实际开始交给系统自动记录;第三,从下次计划调整开始,要求填写一句变更原因。
这三件事做完,你大概率会在三周内看到周会议题发生变化。而如果三个月后你还没有看到任何变化,那问题多半不在字段上,而在项目负责人是否真的拿到了决策权。
常见问题解答(FAQ)
1. 任务属性里的开始时间,和计划开始时间、实际开始时间到底有什么区别?我该填哪个?
我在某项目管理平台建任务时,看到属性面板里同时有开始时间、计划开始、实际开始几个字段,一开始以为是同一个东西,随手填了一个,结果做进度复盘时数据全对不上,被追问得说不出话。我猜不少人也被这种“字段长得像但含义完全不同”的设计坑过,但又不知道到底该以哪个为准。
这三个字段是三个口径,不能混填。计划开始时间是排期时确定的目标日期,基线锁定后不应随意改动,用来衡量“应该什么时候动手”;实际开始时间是任务真正进入进行中的那一刻,通常由状态流转自动打点,用来衡量“实际什么时候动手”;属性面板里那个笼统的开始时间,多数平台默认取计划值,用于甘特图绘制和依赖计算。
判断方法很简单:看这个字段能不能被状态变更自动写入,能自动写入的是实际开始,只能人工填的是计划开始。落地做法是要求成员不要在创建任务时手工填实际开始,把它交给工作流自动化;复盘时用实际开始减计划开始算启动偏差,而不是拿两个都靠人填的数字互相相减,那样算出来的只是两处记忆误差之差。
2. 作为项目负责人,怎么用开始时间把跨人协同管起来?多个任务相互依赖时该怎么排?
我带的项目经常出现一种情况:A 的任务没开始,B 就得干等着,但 B 不好意思催,最后拖到截止日期前一周才集体爆发。我想知道项目负责人到底该怎么用开始时间这个属性,把这种隐性等待提前暴露出来,毕竟靠周会口头同步,发现的时候往往已经晚了。
核心思路是把开始时间从一个人的备忘变成团队的对齐信号。具体三步:第一,凡存在前置关系的任务全部显式建立依赖,而不是在备注里写一句“等 A 完成”;第二,把后置任务的计划开始时间设为前置任务计划完成时间的当天或次日,让排期上的空档一眼可见;
第三,配置预警规则,比如“距计划开始时间还剩 1 天但前置任务未完成”就自动通知负责人和相关人。判断依据是:如果一条依赖关系没有体现在开始时间上,它在这套系统里就等于不存在。
另外建议项目负责人每周只盯两类异常,计划开始已过但仍未启动的、以及未来 3 天内即将开始但前置未完成的,这两类覆盖了绝大多数延期风险,比逐个任务翻看效率高得多。
3. 开始时间到底该不该强制填写?团队成员普遍反感填日期,填了也不准,怎么办?
我们团队推了一段时间,发现大家最抵触的就是填各种时间字段,尤其是那些还没想清楚怎么做的任务,硬要写个开始日期,写出来也是拍脑袋。可如果不填,项目负责人在上面看到的是一片空白,根本没法做资源盘点和排期。我一直在纠结“填了不准”和“不填没数”这个取舍。
我的判断是分层强制,而不是一刀切。已经进入本迭代或本周计划的任务,计划开始时间必填,因为它直接参与排期和依赖计算;还在需求池、优先级未定的任务允许留空,用一个“待排期”状态来承接,而不是逼着大家编一个日期。
为降低填写成本,粒度降到“日”而不是“小时”,默认值给到下周一而不是今天,如果默认今天,所有人都会直接把开始时间填成创建当天,甘特图会彻底失去区分度。数据口径上要接受一个现实:计划开始时间在任务启动前的准确率通常只有六七成,它的价值不在于精准预测,而在于暴露偏差。
所以更该跟踪的是“计划开始时间变更次数”这个指标,而不是日期本身准不准;如果一个任务的计划开始时间一周内被改了三次,真正的问题一般在需求或资源,而不是填写纪律。
4. 复盘时用开始时间能算出哪些指标?有没有不会被各人解释带偏的统一口径?
每次项目复盘,大家报出来的延期天数都不一样,有人按截止日期算,有人按开始时间算,最后变成互相扯皮。我想找一套能落地、口径统一、最好能直接在平台报表里配出来的算法。毕竟复盘会如果连数字都不统一,后面谈改进就是空谈。
建议统一成三个指标,全部以天为单位、按工作日计算。一是启动偏差,等于实际开始时间减计划开始时间,衡量该动手时有没有动手,正值说明启动延迟;二是前置等待时长,等于后置任务实际开始时间减前置任务实际完成时间,衡量协同链路里的空转,这个数长期大于 1 天,说明依赖排期太保守或交接有摩擦;
三是计划开始时间的变更次数与变更幅度,衡量排期稳定性。口径上有几个必须提前讲明的点:跨周末和节假日按工作日折算,否则周五到周一的 3 天会被误判成严重延期;同一天内启动视为 0 偏差;任务被取消或拆分时不纳入统计,否则会污染平均值。
落地时把这三项做成平台的报表视图,按项目负责人和团队两个维度分别看,前者看协同质量,后者看排期习惯,比笼统的“项目延期率”更能指向具体改进动作。
核心关键词
文章包含AI辅助创作:任务属性开始时间全流程:项目负责人协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362984
读者评论
拆成计划、承诺、实际三个字段方向没错,但落地成本常被低估。,"时区和工作日历那条深有体会。,"实际开始由状态流转自动写入这个做法,我持保留态度。」
字段一多,填的人更少,最后往往变成计划有人排、承诺没人认、实际自动写但没人看。我们产研在国内、交付在中东,工作日历不一样,光靠约定基准时区基本执行不下去,周报里各写各的本地时间。很多团队是把任务批量拖进进行中的,或者活干完了状态还在待办,自动记录的时间反而更不真实。
我更想看到的是这三个字段在同一个视图和报表里怎么不打架,否则项目负责人还是得手工对账。后来只在字段说明里加了一句以北京时间为准,客户看到还是按他们本地理解,分歧照样发生。得先让状态流转本身可信,否则只是把失真从手工填写搬到了日志里。
