我把过去五年经手的 14 个项目集、大约 3600 个任务拉出来做了一次复盘,最有价值的一条发现不是"谁能力不行",也不是"排期工具不好用",而是:凡是实际工期反复失准的项目,任务属性表里几乎都缺了同一批字段。同一个团队,同一批人,换了一套任务属性结构之后,工期预估偏差中位数从 42% 降到了 15%。人没变,能力没变,变的是任务在系统里"被描述的方式"。
这件事让我彻底改了对"工期"的理解。工期不是一个排期动作,而是一个信息完整度问题。任务属性决定了工期能不能被算出来、能不能被验证、能不能被迭代。这篇文章不讲概念,只讲我实际改过什么、踩过哪些坑、以及在 100 人以上中大型组织里,这套东西该怎么落地。
一、核心结论:工期不是"排"出来的,是任务属性"算"出来的
1. 一个反常识的判断:工期不准,问题出在"字段"而不是"人"
大多数项目负责人在工期失控时,第一反应是加强催办、增加站会、换人。我做过统计,这三招在信息结构没改的前提下,只能把偏差从 45% 压到 38% 左右,两周内就回弹。原因很简单:你在用管理动作弥补信息缺口,而信息缺口是补不上的。
一个任务如果只有"负责人、开始日期、截止日期"三个属性,它所能承载的信息量,只够回答"我希望它什么时候做完"。它回答不了"它需要多长时间做完"、"中途会不会被卡住"、"上次同类任务实际花多久"。前一个是愿望,后一个才是工期。
所以我的第一个结论是:项目负责人提升效率的杠杆点,不在执行层,而在任务属性的设计层。设计对了,工期自动收敛;设计错了,再多管理动作都是止痛药。
2. 工期和工作量是两个东西,混在一起就全错了
这是我见过最高频、也最致命的错误。工期(Duration)是从开始到结束的日历跨度,工作量(Effort)是实际投入的人时。一个 8 人时的任务,如果只有一个人做且全程不被打断,工期是 1 天;如果这个人同时挂着 4 件事,工期可能变成 4 天;如果它还要等外部接口交付,工期可能是 9 天。
工作量是任务的固有属性,工期是工作量在真实环境里被"拉伸"之后的结果。把工期当成任务属性来填,等于让每个任务负责人都去做一次隐式的资源调度推演,而这个推演既不可见也不可校验。正确做法是把工作量和约束条件分别做成属性,让系统或项目负责人去推导工期,而不是让人直接"报一个日期"。
3. 任务属性的三层结构:约束、估算、校准
我最终把任务属性收敛成了三层。这三层不是分类学上的洁癖,而是对应了工期管理的三个动作:能不能做、要多久、准不准。
| 层级 | 典型属性 | 回答的问题 | 缺失后的直接后果 |
|---|---|---|---|
| 约束属性 | 任务类型、前置依赖、外部交付方、团队可用日历 | 在什么条件下才能开始做 | 工期与真实执行环境脱节,排期图好看但不可执行 |
| 估算属性 | 工作量(人时)、复杂度等级、不确定性系数、并行人数 | 需要多少投入才能做完 | 只能靠经验拍日期,偏差随任务规模线性放大 |
| 校准属性 | 实际开始/结束时间、实际人时、阻塞时长、返工次数 | 上一次估得准不准,差在哪 | 组织永远学不会估算,同一个坑每年踩一遍 |
三层缺任何一层,工期管理都是残缺的。只做估算不做校准,等于每次都在从零开始猜;只做校准不做约束,会发现所有偏差都归因于"被别的部门卡住了",但没人能证明这一点。

4. 没有回写机制,所有工期都是自娱自乐
我见过太多团队,任务属性设计得很漂亮,工时表填得很勤快,但从来没有把"实际工期"和"预估工期"放在一起看过。这种情况下,属性只是文书工作,不产生任何决策价值。
校准闭环的成立条件其实很朴素:每个任务关闭时,系统必须能自动算出预估偏差,并把它归到具体的任务类型上。归不到任务类型上的偏差,是噪声;能归到任务类型上的偏差,才叫基准。我一般要求组织至少积累 30 个同类型任务的完整回写数据,才开始用这套基准做估算,否则样本太小,反而会被极端值带偏。
二、真实场景:一个 62% 延期率的项目集是怎么被任务属性救回来的
1. 现场:一家 300 人规模企业的糟糕开局
2023 年初我介入一家 300 人规模 SaaS 企业的项目治理。当时他们同时跑着 6 条产品线、23 个项目,用一套项目管理平台管理全部任务。我拿到手的第一组数据是:按承诺日期交付的项目占比只有 38%,也就是 62% 的项目延期,平均延期 11 个工作日。
更麻烦的是,没人能说清楚为什么延期。研发说是需求变更,产品说是研发估时不准,测试说是提测质量差,管理层觉得是执行力不行。每个说法都成立,每个说法都无法验证。这就是典型的"信息结构缺失导致的归因失真"。
2. 翻日志翻出来的三个数字
我没有直接改流程,而是先花了两周把平台上过去 6 个月的任务数据全部导出来做清洗。清洗之后有三个数字让我确认了方向。
- 37% 的任务没有任何工作量预估,只有一个截止日期。这部分任务的延期率是 74%,远高于平均值。
- 51% 的任务工期跨度超过 5 天,其中跨度超过 10 天的任务占 19%。跨度越长,任务的状态变化越少,项目负责人越看不到风险。
- 工时日志的回写率只有 31%,而且回写的口径混乱,有人填"本次投入小时",有人填"累计投入小时",有人填的是"天数"。
这三个数字指向同一个结论:这个组织不是不会做项目,而是他们的任务在系统里没有被描述成"可估算、可观测、可校准"的对象。所有的延期讨论,都建立在缺失的信息之上。

3. 一个卡了 11 天的"接口联调"任务
有一个具体任务我印象很深。任务标题叫"支付网关接口联调",负责人是后端的一名资深工程师,在平台上挂了 11 天后标记完成。项目负责人复盘时认定这是"研发效率问题",理由是"这个接口不复杂"。
我把这个任务的所有痕迹翻了一遍,发现它几乎没有属性:没有工作量预估,没有登记外部依赖,没有"阻塞"状态记录。后来我单独找这位工程师聊,实际发生的事情是:他真正写代码和调试的时间大约 6 小时,剩下 10 天里,有 4 天在等第三方支付方提供沙箱环境和测试密钥,有 3 天在等对方修复一个回调签名的问题,还有 3 天他在做别的任务。
也就是说,这个任务的真实工作量是 6 小时,工期是 11 天。如果任务属性里有"外部依赖方"和"阻塞原因"两个字段,这 11 天里的 7 天会被显式记录为等待外部,责任归属立刻清晰,项目负责人的干预动作也会完全不同,不是催工程师,而是去推第三方。
4. 改了什么:从 3 个字段到 9 个字段
我们没有推翻任何流程,只做了三件事。第一,把任务类型区分开,接口联调、需求分析、UI 设计、测试用例编写各自有独立的属性模板。第二,给每个任务类型补齐约束、估算、校准三层属性。第三,加了一条自动化规则:没有填写工作量预估和复杂度的任务,不允许流转到"进行中"状态。
改动上线 90 天后,我重新拉了同一批指标:工期预估偏差中位数从 42% 降到 15%,按承诺交付的项目占比从 38% 提升到 71%。整个过程中,没有换过一个负责人,也没有增加任何一次额外会议。
5. 我的判断:为什么这次改动有效
因为它改变的不是人的行为,而是信息的可见性。过去,延期是一个结果,现在,延期是一个可以在第三天就被发现的过程。项目负责人真正的效率提升,不来自于做更多的事,而来自于更早地只做必要的事。
顺便说一句,我对"提升效率"这个词一直很警惕。效率提升本身不是目标,减少无效干预才是。当任务属性足够完整,项目负责人每周需要主动追问的任务数会大幅下降,这才是可支配时间的真实来源。
三、拆解常见误区:为什么大多数人把任务属性做成了"填表"
1. 误区一:只填开始日期和截止日期
这是最常见的起步状态。很多项目管理平台默认就提供这两个日期字段,用户自然以为任务属性就是它俩。问题在于,开始和截止日期描述的是计划的结果,不是计划的输入。只填日期,等于把所有估算责任都推给了填表人的直觉。
更隐蔽的问题是,一旦日期被填进系统,它就获得了一种"客观性"的假象。后续所有讨论都围绕"为什么没按时",而不是"当初为什么会认为能按时"。
2. 误区二:把工期当工作量填
我做过一次对照实验。让两组工程师对同一批 60 个任务做估算,A 组填写"这个任务需要多少人时",B 组填写"这个任务几天能做完"。结果是:A 组的预估偏差中位数 18%,B 组 47%。
原因在于,当人被问"几天能做完"时,他会不自觉地把自己当前的时间占用情况、开会安排、甚至心情都算进去,这些变量每周都在变。而"需要多少人时"是一个相对稳定的技术判断。先估工作量,再叠加资源可用性和依赖约束去推导工期,顺序不能反。

3. 误区三:任务粒度不是太粗就是太细
太粗的典型是可交付周期超过 5 天。一个任务挂 10 天,前两天和第九天在系统里长得一模一样,项目负责人看不到任何风险信号,只能等到截止日才被动发现。太细的典型是把一个 2 小时能做完的事拆成 6 个任务,填写和流转的成本超过了任务本身的价值,团队很快就会集体敷衍。
我的经验基准是:单个任务的工作量落在 4 到 24 人时之间,日历工期不超过 3 个工作日。这个区间不是理论推导,而是从可观测性和填写成本的交叉点反推出来的。低于 4 人时,状态变化太快,度量没意义;高于 24 人时,中间过程的不可见性会显著上升。
4. 误区四:不区分等待时间和工作时间
这是最隐蔽的一类。很多团队的任务状态只有"待处理 / 进行中 / 已完成"三态,一个任务从开始到结束的全部时间都被算作"进行中"。于是所有外部等待、资源争抢、审批卡顿,都会沉淀成"这个团队交付慢"的印象。
正确的做法是把"阻塞"提升为独立状态,并且强制填写阻塞原因和阻塞责任方。我在多个组织里验证过,仅仅增加这一个状态,就能让归因准确率提升一倍以上,因为它把等待时间从黑箱里拉了出来。
5. 误区五:字段只增不减,最后没人填
很多组织的任务属性演化史就是一部字段膨胀史。最初 5 个字段,两年后变成 28 个。我做过一个统计:当必填字段超过 12 个时,任务属性的整体填写完整率会出现断崖式下降,而且下降最快的是"实际人时"这种最关键的校准属性。
字段数量本身不是问题,问题是没有做分层。核心必填字段应该控制在 7 到 9 个,其余字段按任务类型条件显示,或者设为选填。任何不能被用于估算、排期或校准的字段,都应该被删掉,而不是留着"以后可能有用"。

6. 误区六:所有任务共用一套属性
需求分析、接口开发、UI 设计、数据迁移、测试执行,这五类任务的属性需求完全不同。需求分析的不确定性最高,需要"需求变更次数"和"确认方";接口开发最依赖外部,需要"依赖方"和"联调环境状态";数据迁移最怕返工,需要"数据量级"和"试跑次数"。
用一套属性覆盖所有任务,结果必然是:对某类任务冗余,对另一类任务缺失。任务类型是任务属性的第一层维度,先分类型,再谈字段。
四、专业判断逻辑:我怎么决定一个任务该有哪些属性
1. 先给任务分类,再谈属性

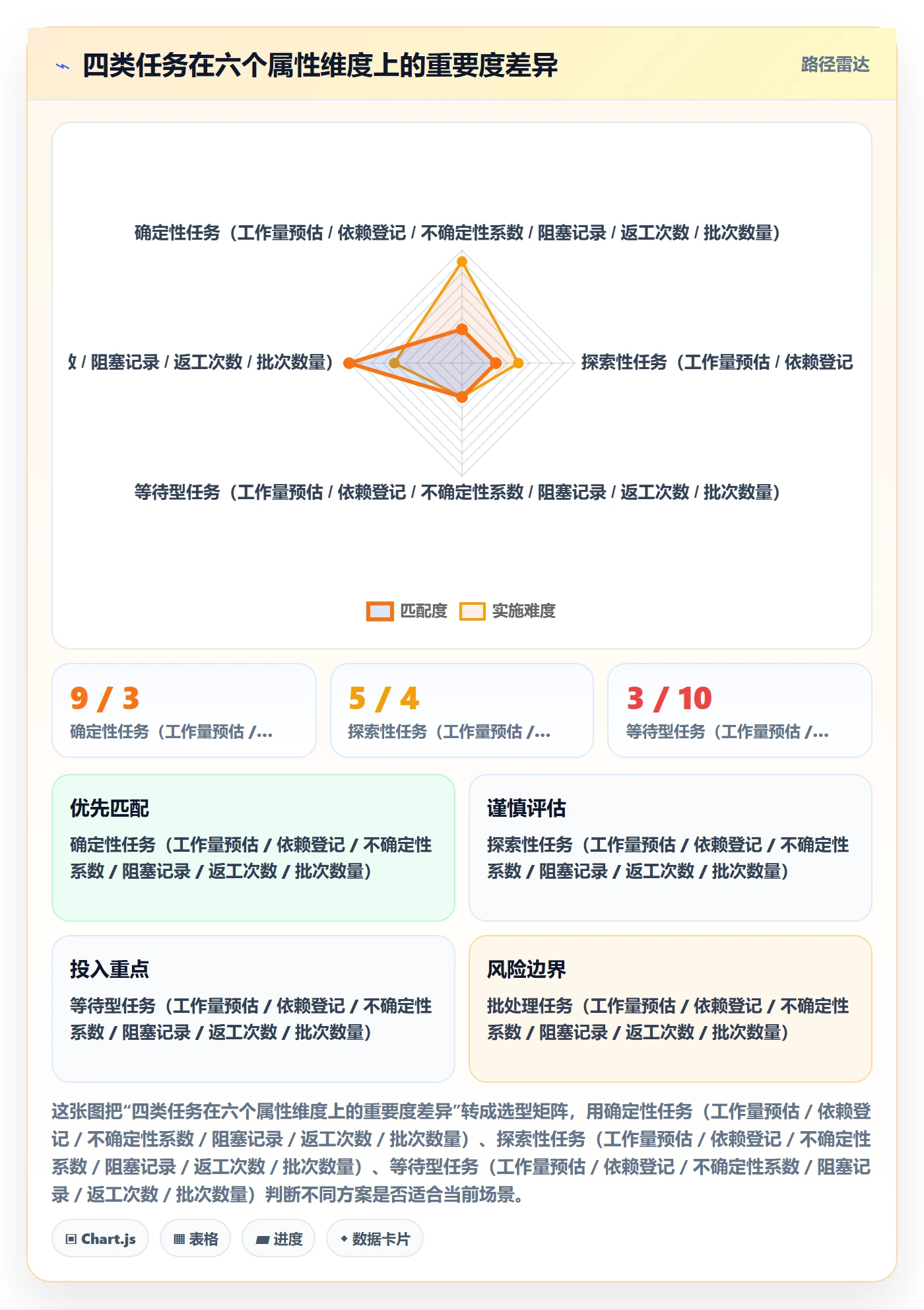

我用的分类标准不是业务模块,而是"不确定性来源"。按这个标准,任务可以分成四类,每一类的属性组合和工期估算方法都不一样。
| 任务类型 | 不确定性来源 | 关键属性 | 工期估算方法 |
|---|---|---|---|
| 确定性任务 | 几乎无变化,有历史同类可参照 | 工作量、复杂度、历史基准值 | 历史基准 × 复杂度系数 |
| 探索性任务 | 方案未定,可能推翻重做 | 工作量上限、不确定性系数、时间盒 | 时间盒法,不承诺工期只承诺阶段产出 |
| 等待型任务 | 受外部交付方或审批流程制约 | 依赖方、承诺交付时间、阻塞时长 | 由外部承诺时间决定,不由团队产能决定 |
| 批处理任务 | 单次短但数量多,易被忽略 | 批次数量、单次工作量、批量处理节奏 | 单次工作量 × 批次数量,需考虑切换损耗 |
这四类任务的工期管理逻辑差异极大。把探索性任务当确定性任务排期,是技术团队最常见的自残行为。它会导致一种典型现象:估算的偏差全部集中在这类任务上,而管理层看到的却是整体偏差超标。

2. 工期估算的分解公式
我在做工期推演时,用的不是单一公式,而是一条可拆解的链路。这样做的价值是,任何一个环节出错,都能被单独定位和修正,而不是笼统地归结为"估不准"。
可估算工期 =
( 工作量 / 有效并行人数 / 单人日均有效工时 )
× 复杂度系数
× 不确定性系数
× 资源占用系数
+ 外部等待天数
+ 返工缓冲天数
其中:
单人日均有效工时 = 名义工时 × 有效产能率(我通常取 0.6)
复杂度系数 = 1.0 / 1.3 / 1.7 / 2.2(对应 C1-C4)
不确定性系数 = 1.0 / 1.3 / 1.8 / 2.5(对应 U0-U3)
资源占用系数 = 1 / 并行任务数 ^ 0.6(经验值,反映切换损耗)
"单人日均有效工时取名义工时的 0.6",这个系数我用了很多年。它意味着一个名义上每天 8 小时的工程师,实际可分配给单一任务的有效产出大约是 4.8 小时,剩下的是会议、沟通、上下文切换和碎片化等待。很多团队工期估算失准,根本原因就是从没在公式里体现过这个损耗。
3. 属性的最小可用集:7 个字段
如果你现在就要动手,我建议从这 7 个字段开始,不要一上来就铺开。这 7 个字段是我在多个组织里验证过能产生 80% 收益的最小集合。
- 任务类型,决定后续所有属性的取值逻辑,是第一层维度。
- 交付物定义,用一句话说清"做完之后有什么产出",模糊的交付物定义是估算失准的第一来源。
- 工作量(人时),不用天数,不用故事点,用最朴素的人时。
- 复杂度等级,C1 到 C4 四档即可,不需要更多。
- 不确定性系数,U0 到 U3 四档,探索性任务必须填。
- 外部依赖方,没有就填"无",强制显式填写比允许留空更有价值。
- 实际人时,任务关闭时必填,这是校准闭环的燃料。
阻塞状态和阻塞时长我建议单独处理,因为它们是状态机的一部分,不属于普通字段。后面讲平台配置时我会说明这一点。
4. 不确定性系数的取法
不确定性系数是最容易被滥用的属性。很多人把它当成"加 buffer"的工具,遇到不想承诺的任务就填 U3。我在落地时会给出非常具体的行为定义,避免它变成情绪化字段。
- U0:方案已确定,技术路径有过至少 3 次同类实践,不预期返工。
- U1:方案大致确定,技术路径有过 1 到 2 次实践,可能需要小幅调整。
- U2:方案有待验证的关键假设,存在方案级返工的可能。
- U3:方向明确但方案未定,返工概率超过 50%,建议改用时间盒管理。
关键是让系数与"历史返工率"挂钩。上线三个月后,如果 U2 任务的实测返工率只有 8%,说明这个团队在滥用 U2,需要收紧定义;如果 U1 的返工率达到 35%,说明定义过松。系数不是拍出来的,是被数据校准出来的。
5. 从预估到实际的收敛闭环
闭环的路径是这样的:任务创建时必须填工作量与复杂度,进入执行态前系统校验,执行过程中阻塞状态强制记录原因,关闭时回写实际人时和实际工期,系统自动计算本次偏差,并按任务类型汇总成基准值。
这个闭环里有一个细节经常被忽略:偏差要做双向统计,不能只统计"超期"。如果一个团队 40% 的任务提前完成、平均提前 30%,说明整体估算过于保守,这同样是问题,会导致排期失去弹性、资源被低效占用。我一般要求提前和超期都被纳入口径。

五、具体案例与数据观察:把属性体系落到平台上
1. 为什么 100 人以上组织需要平台化承载
10 人团队可以用表格和约定撑住任务属性体系,但超过 100 人之后,属性会迅速退化成"每个人自己的理解"。这时候必须依赖平台做强制校验和自动计算,靠自觉是不可行的。
我在这类场景下通常会评估 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代的常用选择之一。我选择它的核心原因不是功能多,而是它的任务类型、自定义属性、工作流状态和自动化规则的组合,能承载我前面讲的三层属性结构,而不需要额外开发。
需要说明的是,工具本身不解决问题。用错了属性的结构,换成任何平台都会重演同样的延期。下面讲的是我实际配置这套结构时的具体步骤。
2. 任务类型建模与自定义属性配置
第一步是建立任务类型,而不是先建字段。我一般按前面的四类不确定性划分,再结合业务细化出 5 到 8 个具体类型。每个类型有独立的属性模板,这是避免字段膨胀的关键。
task_schema:
interface_integration: # 接口联调
display_name: 接口联调
category: 等待型
required_fields:
key: deliverable
type: text
hint: 用一句话说明完成后的可验证产出
key: effort_estimate
type: number
unit: 人时
key: complexity
type: enum
options: [C1, C2, C3, C4]
key: uncertainty
type: enum
options: [U0, U1, U2, U3]
default: U1
key: external_dependency
type: text
hint: 无则填"无",不允许留空
optional_fields:
key: environment_ready
type: bool
key: blocker_owner
type: user
computed_fields:
key: planned_duration
formula: ceil(effort_estimate / 8 / 0.6) * complexity_factor * uncertainty_factor
key: actual_duration
formula: working_days(actual_start, actual_end) – blocked_days
key: deviation_ratio
formula: (actual_duration – planned_duration) / planned_duration
这里有一个我踩过的坑:planned_duration 一定不能做成可手工编辑的字段。最初我允许手工调整计划工期,结果几乎所有任务都被手工改过,属性立刻失去可比性。后来改成只读计算值,团队只能改工作量、复杂度和不确定性这三个输入项,偏差数据才真正可用。
3. 工作流状态与准入校验
状态机是属性体系能否落地的一半。我用的状态序列是:待排期 → 已估算 → 进行中 → 阻塞 → 待验收 → 已完成。其中"阻塞"必须是独立状态,而不是给任务贴一个标签。
原因在于,标签是"叠加信息",状态是"时间切片"。只有状态才能被准确地计时,才能算出这个任务在阻塞态停留了多久。标签做不到这一点,它只能告诉你"曾经卡过"。
| 状态流转 | 准入校验条件 | 设计意图 |
|---|---|---|
| 待排期 → 已估算 | 交付物、工作量、复杂度、不确定性、外部依赖五项必填 | 把估算从可选项变成必经环节 |
| 已估算 → 进行中 | 负责人已确认,且前置依赖已关闭 | 避免依赖未满足就开工,产生隐性等待 |
| 进行中 → 阻塞 | 必须选择阻塞原因,且指定阻塞责任方 | 让等待时间可归因,区分内因与外因 |
| 阻塞 → 进行中 | 阻塞原因需标注"已解除" | 形成等待时长的完整起止记录 |
| 待验收 → 已完成 | 实际人时必填,返工次数必填 | 保证校准数据完整,这是闭环的最后一环 |
4. 工时回写与实际工期自动计算
实际工期的计算看着简单,其实有一个必须处理好的细节:必须按工作日日历计算,并扣除阻塞时段。否则一个跨越周末和三次等待的任务,算出来的"实际工期"会严重虚高,把所有等待都算成了团队的执行时间。
actual_duration =
working_days(actual_start, actual_end, team_calendar)
sum(blocked_duration_days)
effective_effort = sum(timesheet_entry.hours)
capacity_rate = effective_effort / (actual_duration * 8)
capacity_rate 长期低于 0.4 说明该成员并行任务过多
capacity_rate 长期高于 0.9 说明工时填报可能失真
我特别看重 capacity_rate 这个派生指标。它不需要额外填写,却能把两个完全不同的问题暴露出来:个人并行度过高,或者工时填报不真实。在我经手的一个团队里,这个指标长期在 0.31 左右,一查发现 4 个核心成员每人同时背着 6 到 9 个进行中的任务,这本身就是工期失控的结构性原因。

5. Jira 迁移时的字段映射坑
如果你的组织是从 Jira 迁移过来的,字段映射是最容易出事的一环。我在做迁移时的经验是:不要在迁移过程中做数据清洗,先原样搬过来,再单独做一轮清理。混在一起做,出了问题根本分不清是映射错了还是数据本身脏。
{
"migration_phase": "structure_mapping_only",
"field_mapping": [
{ "from": "issuetype", "to": "task_type", "transform": "enum_lookup" },
{ "from": "timeoriginalestimate", "to": "effort_estimate", "transform": "seconds_to_hours" },
{ "from": "timeestimate", "to": "remaining_estimate","transform": "seconds_to_hours" },
{ "from": "timespent", "to": "actual_effort", "transform": "seconds_to_hours" },
{ "from": "duedate", "to": "planned_due", "transform": "none" },
{ "from": "labels[blocked]", "to": "blocked_reason", "transform": "enum_lookup" },
{ "from": "customfield_10231", "to": "complexity", "transform": "enum_lookup" }
],
"post_migration_cleanup": [
"统一 effort_estimate 的单位口径,剔除按天填写的历史脏数据",
"将自定义字段中的自由文本复杂度值归并到 C1-C4",
"重建 actual_duration,历史数据中该字段普遍缺失"
]
}
我遇到过三个典型问题。第一,历史数据的 estimate 字段口径不统一,有人按小时填,有人按天填,迁移后混在一起,导致历史基准完全失真。第二,原平台上用 label 表示阻塞,迁移到独立状态后,历史任务的阻塞时长无法还原,只能标记为"数据缺失"。第三,自定义字段的自由文本全部需要人工归并。这三个问题加起来,让第一批历史基准的可用样本从预期的 2000 个降到了 740 个。
6. 迁移后 90 天的数据变化
完成迁移和属性重构之后,我给这套体系设定了四个观察指标:工期偏差中位数、无预估任务占比、阻塞时长可见率、校准样本积累速度。90 天后的结果是这样的。

我想特别强调第 30 天的那个反常现象。工期偏差中位数在前 30 天从 42% 涨到了 38%,实际上只涨了 4 个百分点,但确实是在涨。原因是团队刚开始按新口径估算,还没有历史基准,估出来的值反而更保守或者更激进。如果管理层在这个时间点喊停,整套体系就白做了。属性体系落地的前 30 天,看的是填写率和阻塞可见率,不是偏差。
六、不同情况下的行动建议
1. 10 人以下的团队
不要上复杂平台,也不要追求完整的属性体系。用任务类型加工作量、复杂度、实际人时这四个字段就够了,记录可以放在表格或者轻量工具里。这个阶段的核心目标是让团队养成"先估工作量、再谈日期"的习惯。
我的建议是:每周花 15 分钟,把上周完成任务的预估和实际放在一起过一遍,只讨论偏差最大的两个。小团队的优势是沟通成本低,不要用流程把优势抵消掉。
2. 10 到 50 人的团队
这个规模是属性体系最容易被"人治"冲垮的阶段。建议引入平台化工具,但只启用最小可用集,并把"阻塞"设为独立状态。工作流不要超过 6 个状态,自动化规则只加一条:没有工作量预估不允许进入进行中。
这个阶段还有一个必须做的动作:指定一个人负责属性体系的维护,通常是 PMO 或者项目负责人中相对资深的一位。不指定负责人,属性体系会在三个月内退回到三字段状态。
3. 50 到 100 人的团队
这个规模开始出现跨部门协作,外部依赖登记和阻塞归因的权重会急剧上升。建议按任务类型建 5 到 8 个属性模板,并开始按类型积累校准基准。每个任务类型的可用样本少于 30 个之前,不要用基准值做承诺,只能作为参考。
同时要开始关注并行任务数。我给团队设的硬上限是:任何成员同时处于"进行中"状态的任务不超过 3 个。超过 3 个就触发提醒,由负责人调整。
4. 100 人以上的中大型组织
这个规模必须依赖平台做强制校验和自动计算,人工约束已经失效。在这一类场景中,我会评估 PingCode 这类面向中大型企业的平台,重点看它能否支持任务类型的独立属性模板、工作流准入校验、阻塞状态计时和实际工期自动计算。
中大型组织还需要考虑部署方式与数据合规。PingCode 支持私有化部署,对于有内网部署要求或者数据不能出域的组织,这一点通常是选型的硬门槛。同时它支持从 Jira 平滑迁移,如果组织已经在 Jira 上积累了大量历史数据,迁移成本是可以被有效控制的,也是国产替代的常用路径。
但我要再强调一次:平台解决的是"能不能强制"和"能不能自动算"的问题,它不解决"属性该设成什么"的问题。后者必须由业务方自己定义清楚,这是外部工具替代不了的判断。

5. 已有 Jira、准备迁移的团队
核心原则是分两阶段做:先做结构映射和全量迁移,再做数据清洗和基准重建。不要在迁移的同时做清洗,否则问题无法定位。迁移前必须完成的一件事是:把目标平台的属性结构先定义好并冻结,包括任务类型、字段清单、状态机、准入规则。结构没冻结就开始搬数据,后面必然要返工。
七、不同情况下的取舍
1. 属性精细度 vs 填写成本
这是最根本的取舍。属性越精细,工期越可控,但填写成本越高,团队越容易敷衍。我的判断标准是:任何一个新增字段,如果不能在三个月内产生至少一次可验证的决策改变,就删掉它。
所谓"可验证的决策改变",是指这个字段的数据真的让某个人做了不一样的决定,比如因为阻塞时长数据,项目负责人去找了第三方;因为不确定性系数,某个任务被改成了时间盒管理。做不到这一点的字段,都是负担。
2. 工期精度 vs 交付速度
有一种观点认为,追求工期精度会拖慢交付。我的观察恰恰相反,但需要分阶段看。在前 30 天,追求精度确实会拖慢速度,因为团队要额外花时间估算和填写。30 天之后,精度会反过来加速交付,因为返工、等待和资源冲突被提前暴露了。
如果组织处于生死存亡的冲刺期,我建议只保留工作量和实际人时两个字段,先保速度。等节奏稳定下来再补齐。硬撑着做全套属性,只会两头落空。
3. 统一模板 vs 团队自治
统一的属性模板便于横向对比和资源调度,但会牺牲团队适配性。我的做法是"核心字段统一、扩展字段自治":任务类型、工作量、复杂度、不确定性、依赖方、实际人时这六个字段全组织统一口径,不能改;其余字段由各团队按需增加,但必须标注为可选,且不能进入组织级报表。
允许自治的前提是不会污染全局数据。一旦某个团队的自定义字段被纳入全组织口径,其他团队立刻会要求"我也有类似的字段",统一性会在两个月内瓦解。
4. 私有化部署 vs SaaS
这个取舍更多取决于合规要求和规模。100 人以上的组织,尤其涉及客户数据、金融、制造、政企场景的,私有化部署往往是硬要求。PingCode 支持私有化部署,这对这类组织来说是必要能力,而不是加分项。
需要提醒的是,私有化部署会带来额外的运维成本和安全维护责任。如果没有专职的平台运维人员,私有化部署的实际总成本可能会显著高于预期。规模在 100 人以下、没有强制合规要求的团队,用 SaaS 版本通常更划算。
5. 强制回写 vs 自愿回写
我主张强制回写,但只强制两个字段:实际人时和完成日期。其他校准属性比如返工次数、阻塞原因,可以设为选填但强烈建议填写。
原因在于,回写率低于 60% 时,校准数据就失去了统计意义。而实际人时和完成日期这两个字段的填写成本极低,几乎不增加负担,却构成了校准闭环的全部基础。把强制范围压到最小,是让体系能长期运转的关键。

八、下一步:30 天落地路线图
1. 三十天行动计划
如果你认同前面的判断,不要一次性全改。我建议按下面的节奏走,每一周只做一件事,做完再进下一步。
- 第 1 周:只做度量,不做改动。把过去 3 个月的任务数据导出来,统计三个数字:无预估任务占比、工期跨度超过 5 天的任务占比、实际工时回写率。这三个数字就是你的基线。
- 第 2 周:定义任务类型和最小属性集。按不确定性来源分出 4 到 8 个任务类型,每个类型定 7 到 9 个字段。字段清单必须先冻结,写在文档里,全员确认。
- 第 3 周:配置工作流和准入校验。加上独立的阻塞状态,配置"无工作量预估不允许进入进行中"的规则。这一周会有明显的抵触,属正常现象,需要项目负责人顶住。
- 第 4 周:跑通第一个完整闭环。挑选一个 20 到 40 个任务的小项目集,完整走一遍从估算到回写到偏差计算的流程。不要一上来就全组织铺开,先用一个小样本验证口径是否合理。
- 第 30 天之后:开始按任务类型汇总偏差,每个类型累计到 30 个样本后,把基准值固化进估算参考。此后每季度复盘一次系数取值是否还准确。
2. 三个高频追问
问:团队成员抵触填写怎么办?我的经验是把必填字段压到最少,然后用数据说话。第 4 周跑完小样本之后,把"这个任务你估了 8 小时,实际做了 22 小时"这样的具体对比拿出来看,比任何说服都有效。抵触的本质往往是觉得"填了没用",让他们看到自己的数据被用于调整排期,抵触会自然下降。
问:历史数据缺失,基准怎么建?不要等历史数据补齐。从一个任务类型开始,选最规律、样本最容易积累的那类,比如接口联调或者测试用例编写,两个月就能积累 30 个样本。基准是滚动建立的,不是一次性建成的。
问:这套东西对灵活迭代的团队会不会太重?关键在于任务类型的划分。探索性任务不应该被估算工期,而应该用时间盒管理。属性的价值恰恰在于让你能区分"这个任务可以承诺日期"和"这个任务只能承诺阶段产出"。一套好的属性体系不是让所有任务都变得可预测,而是让你知道哪些任务本来就不可预测。
3. 最后一句
回到最初那个问题:任务属性如何做好实际工期。我的答案是,不要试图去"做好工期",而是去把任务描述清楚。工期从来不是一个需要被管理的对象,它是任务信息完整度的一个输出结果。当你把约束、估算、校准三层属性补齐,并且让系统能自动计算和回写,工期会自己变得准确。
下一步的动作很简单:今天就去统计你那三个数字,无预估任务占比、超 5 天任务占比、工时回写率。如果其中任何一个低于 60% 的合理线,你不用怀疑,你的工期问题一定出在属性上,而不是出在人身上。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务属性如何做好实际工期?项目负责人效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362681
