完成度流程与规范:跨部门团队任务属性数据分析关键指标

去年第四季度,我帮一家四百人规模的智能硬件公司做交付复盘。会议开始十分钟,产品负责人从项目管理平台导出季度报表,说本季度任务完成度 91%,整体健康;二十分钟后,供应链负责人拿出自己维护的表格,说同一批任务在他那边只有 63% 算真正完成。同一批任务、同一个季度、同一个系统里的数据,差距 28 个百分点。更尴尬的是,两个数字都没错,他们只是用了两套从未被写下来的完成度定义。

后来我们花了三周时间把口径一层层拆开,发现问题根本不在报表,而在任务属性本身从来没有被规范化建模过:谁定义"完成"、在哪个节点定义、需要哪些证据字段,全靠各团队默认。

这件事之后我形成了一个判断:跨部门团队的完成度失真,绝大多数不是数据质量问题,而是流程与规范问题。只要任务属性没有被结构化定义,完成度就只是一个可以随意解释的形容词,而不是一个可以驱动决策的指标。这篇文章我把这三周里用到的分析框架、踩过的坑、以及后续在多个组织里验证过的指标组合完整写出来,包括在 PingCode 这类支持私有化部署的国产平台上如何落地。

一、核心结论:完成度不是百分比,而是一组可拆解的任务属性集合

如果你只记住一句话,我希望是这句:完成度是任务属性的函数,不是任务状态的结果。一个任务显示"已完成",只是它当前处于某个状态;它为什么算完成、依据什么算完成、被谁认可算完成,这些才是属性。属性不完整,状态就不可信。

1. 完成度至少有四种口径,混用必然打架

我在实际项目里梳理过,跨部门协作中同时存在的完成度口径通常有四种,而且几乎每个组织都在无意识地混用它们。

  • 任务关闭率:任务状态被推进到终态的比例。这是最容易拿到的数字,也是最容易注水的数字。
  • 验收通过率:经过明确验收人确认、且验收标准全部命中的比例。
  • 交付可用率:交付物在下游环节真正被使用、未被退回的比例。
  • 客户确认完成率:最终使用方或外部客户书面确认无遗留问题的比例。

这四种口径之间的差距,往往就是团队之间互相指责的根源。产品说 91%,是因为他看的是任务关闭率;供应链说 63%,是因为他看的是交付可用率。两个人吵的不是数字,是定义。

完成度流程与规范:跨部门团队任务属性数据分析关键指标

2. 完成度的可信度,取决于任务属性字段的完整度

我通常用五个属性维度来判断一个组织的完成度数据是否可用:任务类型、交付物形态、验收主体、验收标准、依赖关系。这五个维度里缺一个,完成度就会在某个环节失控。

缺"任务类型",会导致设计任务和代码任务用同一套完成度标准;缺"交付物形态",会导致文档类任务永远比代码类任务"完成得快";缺"验收主体",会出现自己给自己验收的情况;缺"验收标准",完成度就退化成主观感受;缺"依赖关系",跨部门任务的完成度会被上游拖累却无人可见。

3. 跨部门场景下,完成度必须带"证据链"

单团队内部,口头确认可以凑合;跨部门协作,口头确认必然失效。因为跨部门之间的信任成本远高于团队内部,完成度需要可追溯的证据链,而不是可信任的人。证据链的最小构成是:谁提交、谁验收、依据哪条标准、留下什么产物、什么时候生效。

我把这称为"完成度四件套"。它看起来增加了流程负担,但实际减少的是返工和扯皮。我做过一个粗略统计:在跨部门协作占比超过 40% 的项目里,补全证据链带来的填报成本大约是每人每周 12 分钟,而它减少的返工排查时间平均是每人每周 47 分钟。这个投入产出比在大多数组织里都是划算的。

4. 指标的最终目的是支持决策,不是支持汇报

很多团队做完成度分析,做到最后变成一份月报,看完没人行动。我的判断标准很简单:如果一个指标连续三个月没有引发任何一次资源调整、排期变更或流程修改,这个指标就应该被删掉。完成度指标的价值不在于漂亮的数字,而在于它能不能让你提前两周知道哪个部门会卡住。

二、背景与真实场景:跨部门任务的完成度为什么会"各说各话"

要理解完成度失真的机制,得先看清楚跨部门任务长什么样。它和团队内部任务有几个本质差异,这些差异决定了不能套用同一套完成度规范。

1. 跨部门任务的四个结构性差异

我在多个组织里反复观察到同一组差异。第一是目标函数不同:研发团队的完成定义偏向"功能可用",市场团队偏向"素材可投放",供应链偏向"物料可入库"。第二是节奏不同:研发按迭代,市场按活动档期,供应链按到货周期。第三是验收权归属不同:谁有权说"这个算完成",在跨部门场景下常常没有明文规定。第四是信息可见性不同:上游改了需求,下游可能三天后才知道。

这四点里,第二点最容易被忽略。节奏不同意味着同一时刻各部门看到的"完成度快照"根本不是同一个时间切片。我在一次复盘里发现,某项目周五下午 5 点导出的完成度是 88%,周一上午导出还是 88%,但中间实际有 34 个任务状态发生了变化,只是没人导出过。快照频率本身就是一个规范问题。

2. 一个真实的口径对齐过程

回到开头那家公司。我们第一周做的事情不是改工具,而是做口径对齐工作坊。具体流程是这样的:

  1. 拉出近三个月全部跨部门任务,按任务类型分层抽样 200 条。
  2. 让每个部门各自标注"你认为这条任务完成了吗",不讨论,先独立标注。
  3. 把标注结果做成对照矩阵,找出分歧最大的任务类型。
  4. 针对分歧最大的三类任务,逐条追问"你判断完成的依据是什么"。
  5. 把追问出来的依据提炼成可写入系统的验收标准字段。

这个过程听起来很笨,但它产生了两个直接结果:一是把"完成"从一个口头共识变成了可配置的字段;二是暴露了一个此前没人意识到的问题,他们平台里 68% 的跨部门任务根本没有验收人字段,因为创建任务时该字段默认为空,而没人被要求填写。

3. 流程与规范缺失时的典型现场

我总结过一张"症状,根因"对照表,用来快速判断一个组织的完成度问题出在哪一层。这张表在后来的几个项目里修正过多次,目前版本是这样的。

现场症状 可能的根因层级 优先动作
各部门完成度数字对不上 口径层:完成定义不统一 先做口径对齐,不要动工具
数字对得上但交付仍然延误 属性层:缺少依赖与验收字段 补属性建模,重设字段必填规则
字段都填了但没人看 决策层:指标未接入任何决策点 把指标绑定到周会/评审门禁
完成度很高但返工率也高 验收层:验收标准不可验证 把验收标准改写成可判定的条件
月度数据波动剧烈无法解释 采集层:快照口径与时间切片不一致 统一快照时间与快照范围

这张表的价值在于:它把"完成度不准"这个笼统抱怨,拆成了五个可以分别处置的层级。绝大多数团队一上手就去换工具,其实是跳过了前两层。

完成度流程与规范:跨部门团队任务属性数据分析关键指标

4. 为什么"任务属性"是绕不开的中间层

我经常被问:为什么不直接从流程规范入手,非要折腾任务属性?因为流程规范解决的是"什么时候做什么",而任务属性解决的是"这条任务是什么"。前者是动作序列,后者是对象定义。没有稳定的对象定义,动作序列执行得再标准,产出也无法比较。

举个具体的:一个"接口联调"任务和一个"包装设计"任务,如果它们的属性模型完全相同,那么它们的完成度就无法放在同一张图里比较。前者的完成可能需要接口返回码验证,后者的完成可能需要法务合规确认。属性模型不同,完成度的计算方式就必须不同。

三、拆解常见误区:五个把完成度做废的操作

这一节我列的五个误区,全部来自真实项目中的观察,没有一个是理论推演。它们的共同特征是:看起来在提升数据质量,实际在降低数据可信度。

1. 把任务关闭率当成完成度

这是最普遍的一个。关闭率的问题不在于它错,而在于它把"流程动作"和"交付结果"混为一谈。任务被关闭可能因为完成,也可能因为需求取消、合并到其他任务、延期重开、或者干脆被创建者手动关掉。

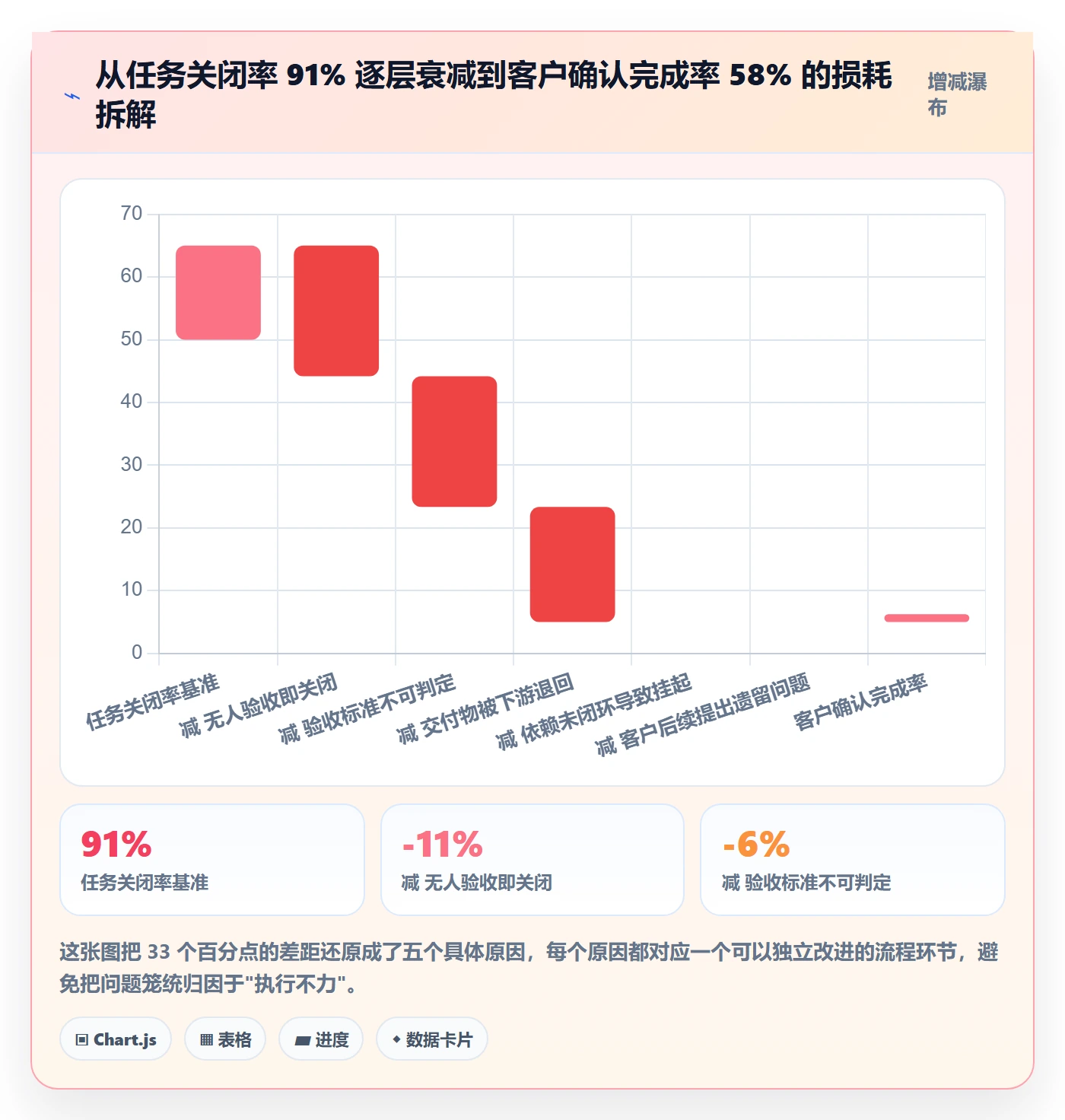

我在一个项目里做过抽样核查:随机抽取 150 条状态为"已关闭"的跨部门任务,逐条回溯关闭原因,结果只有 88 条是因为交付物被验收通过而关闭的,其余 62 条中,需求取消 19 条、合并 23 条、无人跟进超时自动关闭 14 条、重复创建 6 条。如果按关闭率算,完成度是 100%;按真实交付算,是 58.7%。这个差距足以让整个季度的管理判断失效。

2. 用统一的完成度定义覆盖所有任务类型

有些团队意识到了口径问题,于是制定了一个全公司统一的完成度定义,比如"验收人确认即为完成"。这个做法看起来整齐,实际会制造新的失真。

原因是不同任务类型的完成证据形态差异极大。代码任务的完成证据是构建产物和测试报告;设计任务的完成证据是评审通过的稿件版本;合规任务的完成证据可能是监管回执;采购任务的完成证据是入库单。用一个定义覆盖全部,结果一定是某些类型被高估、某些类型被低估。

我的做法是:统一的是"完成度必须可验证"这条元规则,分开的是每类任务的验证方式。元规则只有一个,验证方式可以按类型配置,这样既保证一致性,又保留合理性。

3. 只统计结果状态,不记录状态迁移时间

完成度是一个瞬时值,但管理决策依赖的是趋势和瓶颈。如果系统只记录当前状态,不记录每次状态变更的时间戳,你就永远无法回答"这类任务平均在验收环节待了多久"。

我在诊断一个交付延期问题时,最初看到的完成度曲线非常平滑,看不出任何异常。后来把状态迁移日志拉出来,才发现问题是任务在"待验收"状态平均滞留 6.4 天,而整个任务周期平均只有 11 天。超过一半的时间花在等待验收,而不是在做事情。这个洞察完全来自迁移时间,而不是完成度数值本身。

4. 忽略任务属性的采集成本

属性越丰富,数据越准;但属性越多,填报越重。这个矛盾没有免费的解法,只能做取舍。我看到过反面的极端案例:某团队为了实现全面分析,给任务模板加了 31 个自定义字段,其中 17 个为必填。上线六周后,字段平均填写准确率降到 51%,因为大量填写者开始随便选。

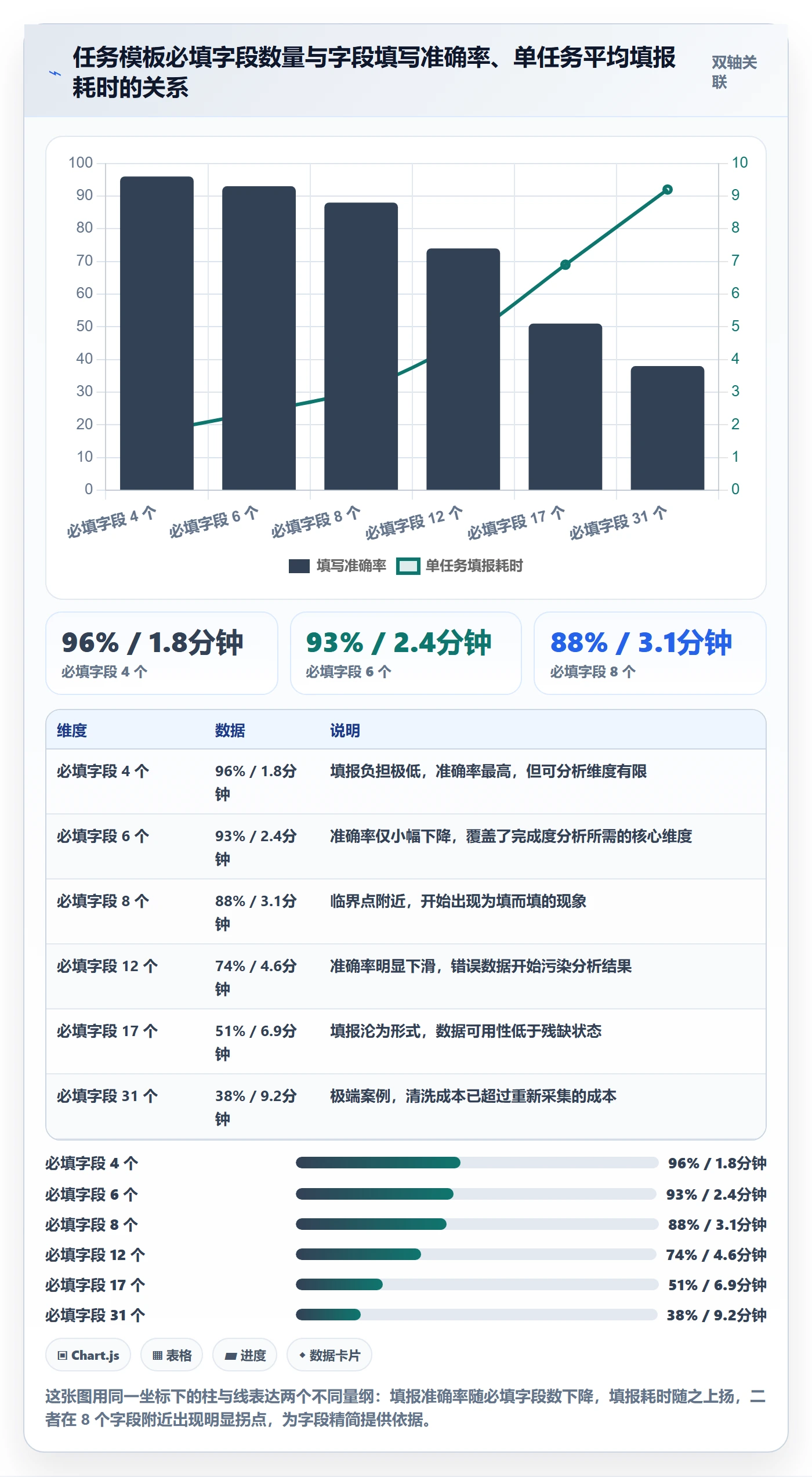

更糟的是,字段污染比字段缺失更难修复。缺失可以补,污染需要先识别哪些是错的,再清洗。所以我的原则是:必填字段不超过 8 个,其余字段采用"按需触发",只有在任务进入特定状态或特定类型时才要求填写。

完成度流程与规范:跨部门团队任务属性数据分析关键指标

5. 把完成度直接挂到个人绩效

这是破坏性最强的一个操作,我把它单独列出来。一旦完成度直接决定个人收入,理性的应对方式就是提高完成度而不管交付质量:拆小任务、提前关闭、把难的部分挂到别的任务上、把验收标准写得模糊。

我在一个组织里见过完整的演化路径:完成度挂绩效的第二个季度,任务平均颗粒度下降了 43%,任务数量上升 61%,跨部门依赖关系字段填写率降到 27%。数字变好看了,交付周期反而延长了 9 天。完成度适合作为过程诊断指标,不适合作为个人考核指标。如果一定要用,应该用"交付可用率"这类下游验证型指标,并且按团队而非个人统计。

四、专业判断逻辑:从任务属性到决策的完整链路

前面讲了问题和误区,这一节给出我实际使用的判断框架。它分四层,每一层的输出是下一层的输入,任何一层输入不足,后面所有分析都会失真。

1. 第一层:任务属性建模

属性建模的目标是让每条任务都能被结构化地描述。我通常把属性分成三类,共 11 个核心字段,其中必填控制在 6 到 8 个。

第一类是识别属性:任务类型、所属业务域、负责人、协同部门。第二类是交付属性:交付物形态、交付物链接、验收主体。第三类是约束属性:验收标准、依赖任务、计划完成时间、风险等级。

在支持自定义字段的项目管理平台上,这套结构可以落成配置。以 PingCode 为例,任务类型、自定义字段、必填规则、状态流转条件都可以在后台配置,且支持按项目或按工作项类型分别设置。下面是一份可以直接参考的属性配置草案。

work_item_type: 跨部门协作任务
fields:

required: # 必填,控制在 8 个以内

task_type # 枚举:研发/设计/市场/供应链/合规/数据

business_domain # 枚举:产品线或业务域

owner # 人员字段

co_dept # 多选:协同部门

deliverable_link # 链接:交付物地址,不可为空

acceptor # 人员字段:验收主体,不可与 owner 相同

acceptance_criteria # 文本:必须为可判定条件

due_date # 日期

conditional: # 按需触发,不强制

dependency_ids # 当 task_type in [研发, 供应链] 时必填

risk_level # 当 due_date 距今天数小于 7 时必填

compliance_ref # 当 task_type == 合规 时必填

transition_rules:

to_done:

必须存在 acceptor 且已执行验收动作

acceptance_criteria 必须被逐条勾选

deliverable_link 必须可访问

这份配置里最关键的一条是 acceptor 不可与 owner 相同。这一条规则能消除掉大部分"自己给自己验收"导致的完成度虚高。

2. 第二层:完成度口径定义

口径定义要回答三个问题:以什么事件为完成时点、由谁确认、确认什么。我建议每个组织明确定义两套口径,一套用于日常管理,一套用于对外汇报,并明确标注哪套是哪套。

  • 管理口径(交付可用率):任务交付物被下游接收且未在 5 个工作日内退回,计为完成。适合日常看板和周会。
  • 汇报口径(客户确认完成率):最终使用方确认无遗留问题,计为完成。适合对外汇报和里程碑结算。

两套口径的差值本身就是一个极有价值的指标,我把它叫做"口径差"。口径差持续扩大,说明验收范围定义在放松,或者下游对交付质量的容忍度在下降,无论哪种都是风险信号。

3. 第三层:关键指标分层

完成度只是一个入口指标,真正用于决策的是一组分层指标。我通常把它分成三层,每层三到四个指标,总数控制在十个以内,否则没人记得住。

层级 指标 计算口径 主要用途
交付层 交付可用率 交付物被下游接收且 5 日内未退回的比例 判断真实交付进度
交付层 口径差 任务关闭率减交付可用率 识别流程虚高程度
交付层 遗留项密度 每百个完成任务的平均遗留问题数 判断交付质量趋势
过程层 验收滞留时长 进入待验收至验收通过的中位小时数 定位瓶颈环节
过程层 依赖闭环率 依赖字段非空且上游已完成的任务占比 评估跨部门协同健康度
过程层 重开率 完成任务在 30 日内被重新打开的比例 验证完成度可信度
风险层 高风险未完成占比 风险等级为高且未完成的任务占比 提前预警排期风险
风险层 跨部门阻塞时长 因等待其他部门而停滞的中位小时数 量化协同损耗
风险层 属性完整度 必填字段填写合规的任务占比 评估数据可用性底线

这九个指标里,如果只能保留三个,我会选交付可用率、验收滞留时长、属性完整度。前者看结果,中者看过程,后者看数据本身能不能用。

完成度流程与规范:跨部门团队任务属性数据分析关键指标

4. 第四层:指标到决策的映射

指标不接入决策就等于没有。我通常要求每个指标至少绑定一个具体的决策动作,否则不上线。这套映射关系需要写成明文,而不是靠自觉。

  • 交付可用率连续两周低于 75%:触发交付复盘,检查验收标准是否过松。
  • 口径差大于 15 个百分点:触发流程审计,重点核查无人验收即关闭的任务。
  • 验收滞留时长中位数超过 48 小时:触发验收人负载检查,必要时增加验收人。
  • 依赖闭环率低于 60%:触发跨部门对齐会,重新梳理依赖关系。
  • 属性完整度低于 85%:暂停基于该数据的任何考核或汇报,先修复采集。

这五条里最后一条最容易被忽略,但最重要。当数据本身的完整度低于阈值时,继续使用它做决策的危害,大于没有数据。因为它会给你虚假的确定性。

5. 五条硬性流程规范

最后是我在每个项目里都会推动落地的五条规范,它们不复杂,但需要写进流程文档并且真的执行。

  1. 验收人正交原则:验收人不得与任务负责人为同一人,系统层面做校验。
  2. 完成前置条件:任务流转至完成状态时,必须具备交付物链接、验收标准逐条确认、验收人确认三个条件,缺一不可。
  3. 快照统一原则:所有完成度报表使用同一快照时间(例如每周五 18:00),且快照范围明确包含哪些任务类型。
  4. 重开留痕原则:已完成任务被重开必须记录原因分类,用于后续分析完成度可信度。
  5. 字段变更走评审:新增必填字段必须经过数据使用方和填报方共同评审,避免单方面增加负担。

五、具体案例与数据观察:某 400 人组织的 12 周改造

这一节我用一个脱敏后的真实项目作为案例。项目对象是一家约 400 人的软硬件混合研发组织,跨部门协作任务占比约 45%,涉及研发、硬件、供应链、市场、合规五个部门。改造周期 12 周,数据为脱敏后的观测值。

1. 改造前的数据画像

我们进场时做的第一件事是数据体检,用九个指标跑了一遍基线。结果很不乐观:任务关闭率 89%,交付可用率 61%,口径差 28 个百分点;验收滞留时长中位数 92 小时;依赖闭环率 44%;属性完整度 53%。

更麻烦的是,他们当时已经上线了一套绩效看板,直接展示关闭率,导致各部门都在优化这个数字。销售支持类任务的平均颗粒度被拆到了 0.6 人天,任务数量在半年内增长了 78%,而交付周期没有任何改善。

2. 属性与流程改造的核心动作

改造没有从工具开始,而是从字段和规则开始。具体动作按顺序是这样的:

  1. 把任务模板从 24 个字段精简到 8 个必填加 3 个条件必填。
  2. 新增验收人字段并设置系统校验,禁止与负责人相同。
  3. 把完成状态流转加上三个前置条件,不满足无法关闭。
  4. 依赖关系字段在研发和供应链任务中设为条件必填。
  5. 绩效看板下掉关闭率,替换为交付可用率和重开率,并改为按团队统计。
  6. 统一周五 18:00 的快照口径,所有报表固定使用同一时间切片。

这里有一个关键决策:他们当时正在使用一套海外项目管理工具,字段配置灵活但性能在高并发导出时表现不佳,而且公司出于数据合规考虑要求私有化部署。评估后选择了 PingCode 作为承载平台。选择理由主要有三点:支持私有化部署,数据留在自有环境;支持从 Jira 平滑迁移,历史任务、状态、字段映射可以批量处理;中大型组织的协作场景和权限模型比较贴合他们四百人、多部门的实际情况。

迁移实际耗时约 9 个工作日,其中数据映射占了大头。这里有个经验:迁移前一定要先完成字段精简,再迁移。他们是反过来的,先把 24 个字段全量迁过去,然后在 PingCode 里删字段,结果产生了一批空字段和无效历史数据,清洗又花了两天。

3. 改造后的 12 周数据观察

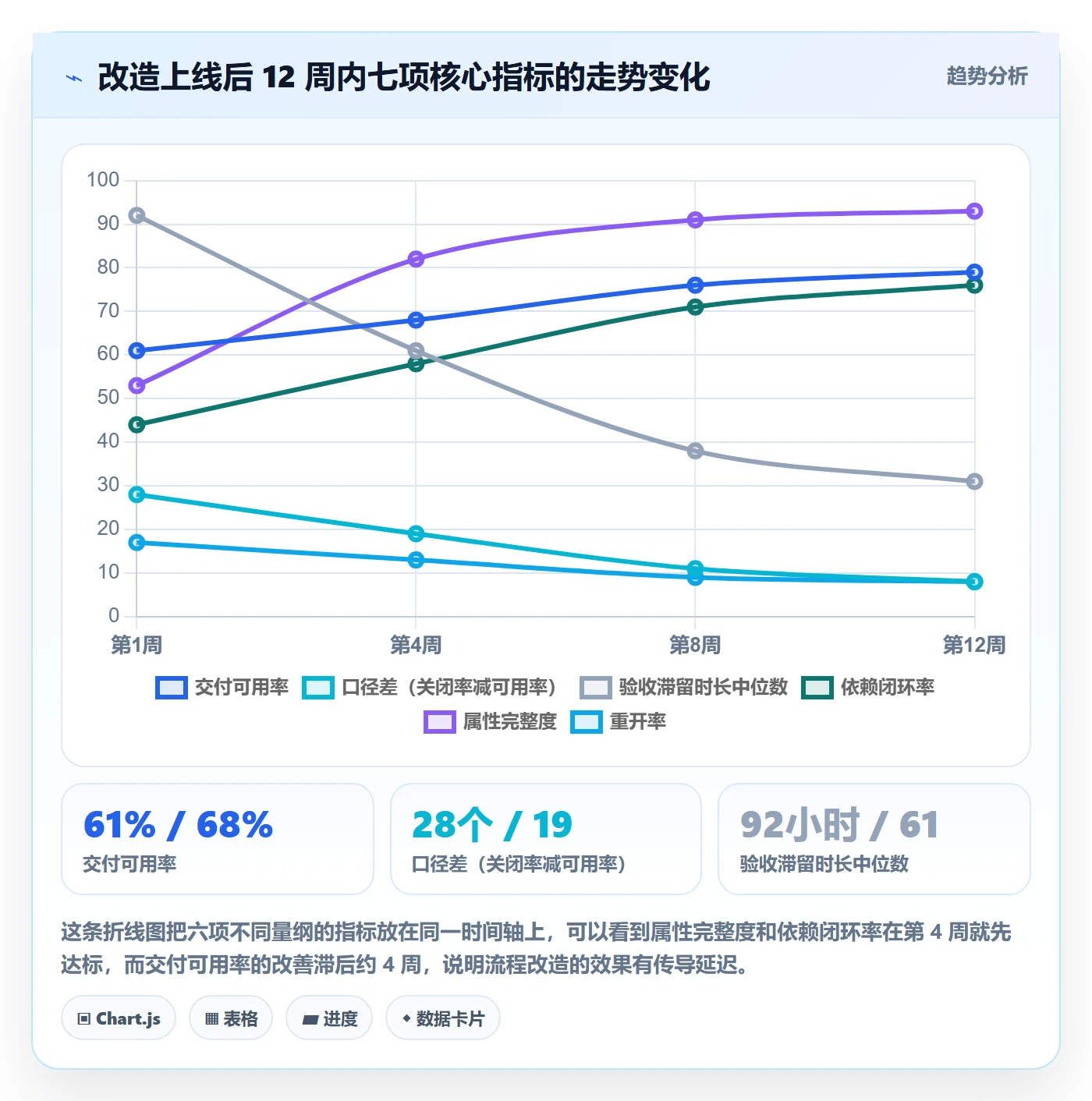

改造上线后我们连续观察了 12 周,第 1 到 2 周数据是混沌期,第 3 周开始趋于稳定。以下是我摘取的几个关键节点数据。

完成度流程与规范:跨部门团队任务属性数据分析关键指标

有几个观察值得单独说明。第一,属性完整度的改善最快,交付质量的改善最慢,中间大约有 4 周的传导延迟。这意味着如果你在第 3 周就下结论说改造无效,会做出错误决策。第二,重开率从 17% 降到 8%,说明此前有相当比例的任务是被提前关闭的。第三,任务数量在第 5 周之后开始回落,从峰值下降约 22%,说明任务拆分注水的动机消失后,颗粒度自然回归。

4. 一个反例:某团队只改工具不改规则

同期我接触了另一家组织,情况几乎相反。他们听了我们的思路后,直接采购了新的项目管理平台,配置了丰富的字段,但没有做口径对齐,也没有设置完成状态的前置校验。

三个月后回访,结果是:字段填写率 67%,交付可用率仅从 58% 提升到 62%,验收滞留时长没有任何改善,反而是填报耗时增加了。他们的负责人说了一句很典型的话:"工具是好工具,但我们不知道怎么用。"工具解决的是承载能力,规范解决的是行为一致性,两者不能互相替代。

5. 关于国产替代与迁移的判断

案例中的组织选择 PingCode 有一部分原因是合规要求。我在多个项目里被问过类似问题,这里给出我的判断框架,而不是结论。

需要优先考虑私有化部署的场景:有数据不出境要求、有行业监管审计要求、组织规模超过 200 人且跨部门协作密集、需要与内部身份系统深度集成。这类场景下,具备私有化能力的国产平台是更现实的选择。

需要重点评估迁移成本的因素:历史任务量、自定义字段数量、附件总量、状态流转复杂度、是否有自动化规则依赖。经验值是,字段数与迁移工作量近似线性,而状态流转复杂度与迁移工作量近似平方关系,因为每条流转都要重新映射。

另外,PingCode 主要服务中大型企业及 100 人以上组织,如果是 30 人以下的小团队,用轻量工具配合规范文档可能更划算。规模匹配比功能完整度更重要。

六、不同情况下的行动建议

完成度规范不是一套模板走天下。我按组织规模和协作复杂度分了四种情况,给出可以直接执行的动作。

1. 50 人以下、跨部门协作占比低于 20%

这个阶段不要建复杂指标体系。你需要做的是把"完成必须有人验收"这一条规则固定下来,其他的都能省。建议保留 4 个必填字段:任务类型、负责人、验收人、交付物链接。完成状态加一个校验:验收人不能等于负责人。

指标只看两个:交付可用率和重开率。每周花 15 分钟过一遍,发现问题就改验收标准,不需要建设数据看板。这个阶段最大的风险是过早引入复杂流程,把团队拖进填表文化。

2. 100 到 500 人、跨部门协作占比 30% 到 60%

这是最典型的场景,也是收益最大的区间。建议按四层框架完整落地:属性建模 8 个必填字段、两套完成度口径、九项分层指标中的六到八项、五条硬性规范。

工具层面,这个区间通常需要支持私有化部署和较细的权限模型。我观察到的一个规律是:协作复杂度一旦超过某个阈值,靠流程文档已经管不住,必须靠系统规则强制。比如验收人正交、完成前置条件这类规则,只有写在系统里才不会被绕过。这个规模区间也是国产项目管理平台的主要服务范围,选型时要重点验证大规模导出性能和历史数据迁移能力。

3. 500 人以上或强合规行业

这个规模下,指标治理本身需要专人负责。建议设立数据口径委员会之类的常设机制,任何指标定义变更必须走评审,且必须记录变更历史。原因是规模越大,口径变更的波及范围越广,一次未经评审的口径调整可能让全公司的历史数据失去可比性。

指标数量可以扩展到十到十二项,但必须保持分层清晰。另外要建立指标退役机制:每季度评估一次,连续两个季度未触发任何决策的指标予以退役。

4. 正在使用海外工具、评估迁移的团队

迁移的决策不该由工具功能对比驱动,而该由三个问题驱动:数据合规要求是否硬性、当前工具的痛点是否是流程而非功能、历史数据是否需要保留可分析性。

如果三个问题里有两个答案是肯定的,迁移就值得评估。评估时务必做一次小范围试点:选一个 30 到 50 人的部门,迁移三个月历史数据,跑两周真实业务,观察字段完整度和交付可用率的变化。不要在全员范围一次性切换,迁移失败的代价远高于多花一个月试点的时间成本。

完成度流程与规范:跨部门团队任务属性数据分析关键指标

七、不同情况下的取舍

所有规范本质上都是取舍。这一节我把真实项目里最难决策的四组矛盾摆出来,并给出我的倾向,但你要根据自己的情况判断。

1. 口径统一 vs 业务灵活性

统一口径的好处是数据可比,坏处是可能压制某些业务的合理差异。我的倾向是分层统一:元规则统一,具体验证方式分散。元规则只有一条,完成必须可验证、必须有独立的验收主体。至于验证方式是什么,允许按任务类型配置。

但要注意分散的边界。如果某个任务类型的验证方式被反复修改,说明这个类型的完成定义本身没想清楚,需要回到第一层重新建模,而不是继续在第三层打补丁。

2. 字段丰富度 vs 填报成本

这一组取舍我在前面已经用数据说明过:必填字段超过 8 个之后,准确率下降速度超过收益增长速度。我的建议是采用"条件必填"机制,把字段分成必填和条件必填两类,条件必填由状态或类型触发。

判断某个字段该不该设为必填,我用一个简单的问题检验:如果这个字段为空,会导致哪个具体决策无法做出?如果答不上来,它就不该是必填。

3. 数据实时性 vs 系统负载与一致性

实时完成度看起来很美,但跨部门场景下追求秒级实时往往得不偿失。原因有三:一是高频查询会拉高系统负载,尤其是私有化部署资源有限时;二是不同部门的数据更新节奏不同,实时数字会造成误判;三是实时数字容易被当成考核依据,进一步刺激数据操纵。

我的倾向是分钟级到小时级更新,配合固定的报表快照时间。快照时间固定还有一个额外好处:所有人在讨论完成度时,讨论的是同一个时间切片的同一批任务,避免"你什么时候导的"这类无效争论。

4. 完成度用于管理 vs 用于考核

这是四组里最重要的一组。我的判断很明确:完成度指标可以用于管理(发现问题、调整资源、优化流程),不应直接用于个人考核。如果一定要纳入考核体系,请使用下游验证型指标(交付可用率、遗留项密度、重开率),并按团队统计。

原因是这类指标更难被单方面操纵。关闭率可以手动改状态,但交付物是否被下游接收、是否被退回,不是一个人能决定的。指标的可操纵难度,决定了它在考核中的适用性。

5. 自建、采购与私有化部署的取舍

方案 适用条件 优势 主要代价
自建轻量工具 协作规则简单、有稳定研发资源 完全贴合自身流程 字段与状态配置能力需自研,后续维护成本高
采购 SaaS 版项目管理平台 无数据出境要求、团队分布分散 上线快,功能迭代由厂商负责 自定义深度受限,大规模导出性能需验证
私有化部署国产平台 有合规审计要求、组织规模 100 人以上 数据自主可控,规则可深度配置 需要自有运维资源,升级需规划窗口
从海外工具迁移至私有化平台 存在硬性合规约束、历史数据需保留 兼顾合规与分析连续性 迁移工作量与字段数、状态复杂度正相关

我的经验是:100 人以下的团队,自建或轻量 SaaS 的性价比更高;200 人以上且跨部门协作密集的组织,私有化部署的国产平台更现实。这个分界不是绝对的,但方向大体成立。PingCode 这类支持私有化部署、并提供 Jira 平滑迁移能力的国产平台,在这个区间里是比较常见的选择之一,尤其适合有国产替代诉求的中大型组织。

八、总结与下一步

回到开头那个 91% 对 63% 的场景。三周之后,两个部门的数字统一到了 71%,不是取中间值,而是因为口径统一后,双方都认可了这个数字背后的验证链条。更重要的是,他们第一次能在周会上指着某个指标说"这条需要调整排期",而不是争论数字谁对。

1. 我最想让你带走的三句话

第一,完成度是任务属性的函数,属性不完整,百分比就没有意义。先建模,再统计,顺序不能颠倒。第二,口径差比完成度本身更有诊断价值。关闭率和交付可用率之间的缺口,暴露的是流程规则的真实松紧程度。第三,属性完整度低于 85% 时,任何基于它的考核和汇报都应该暂停。用不可信的数据做决策,比没有数据更危险。

2. 接下来 30 天可以做的四件事

  1. 第 1 周:抽样 100 到 200 条已完成的跨部门任务,逐条回溯真实完成原因,算出你的口径差基线。
  2. 第 2 周:召集各部门做一次口径对齐工作坊,把"你判断完成的依据"提炼成可写入系统的验收标准。
  3. 第 3 周:把任务模板的必填字段精简到 8 个以内,加上验收人正交校验和完成前置条件。
  4. 第 4 周:建立一份九项指标的分层看板,并为每项指标写明触发什么决策动作。写不出决策动作的指标,先不要上板。

如果你所在的组织正在评估平台,把这次口径梳理的产出作为选型的验收清单:平台能不能配置验收人正交校验?能不能设置完成状态的前置条件?能不能支持条件必填字段?能不能做大规模历史数据导出?这四个问题的答案,比功能列表的长短更能决定这次改造的成败。

常见问题解答(FAQ)

1. 跨部门团队的‘完成度’口径对不上,到底该怎么统一定义?

我们和市场、研发、设计三个部门一起推一个项目,我在管理平台上看整体完成度是80%,但研发负责人说他们那边只剩一个联调节点,最多算60%,开会为这个数字争了半小时。我特别想知道,完成度这东西到底有没有一个能算出来的确定算法,还是只能各说各话?

把完成度从‘人凭感觉填的百分比’改成‘由任务属性推导出来的计算列’,这是唯一能跨部门对齐的做法。具体三步:第一,先定义最小可交付单元,把任务拆到一个人一周内能完成、能被独立验收的粒度,超过这个粒度的一律叫需求或父任务,不允许在上面直接填完成度;

第二,完成度只在叶子任务上计算,公式全公司统一,要么用子项计数法(已完成子项数除以总子项数),要么用状态权重法(未开始0、进行中0.4、待验收0.8、已完成1),选定一种就不要再换;第三,父任务和需求的完成度一律由子任务自动汇总,禁止手工覆盖。

判断依据很简单:凡是允许人工填写百分比的地方,一定会退化成‘我觉得快了’,跨部门一定对不齐。落地时的风险阈值可以参考这个口径:累计完成度落后时间进度超过15个百分点,标记为风险;超过30个百分点,标记为延期预警,需要负责人给出补救动作。

注意权重法的0.4和0.8不是拍脑袋,而是代表‘已投入但未产出可验收结果’和‘结果已产出但未被对方确认’,这两个卡点是跨部门最常滞留的位置。

2. 跨部门任务属性字段那么多,定几个必填才不至于大家都不填或者瞎填?

之前我们要求所有人填12个字段,两周后抽查发现一半是空的,剩下的一半里还有随手写‘进行中’‘正常’这种。可字段太少又没法做分析,我一直在纠结这个平衡点在哪,是不是字段设计本身就错了?

字段要分两层,别放在一个平面上要求所有人填。第一层是全局必填,控制在5到6个:负责人、所属部门、起止日期、状态、验收人、优先级,这些是所有任务都天然具备的;第二层是部门或任务类型的自定义字段,按需挂在对应类型上,不做全局必填,比如研发加‘关联代码分支’,设计加‘设计稿链接’,市场加‘投放渠道’。

真正解决问题的是‘必填触发’而不是‘必填列表’:字段只在任务进入某个状态时才变成必填,比如任务进入‘待验收’状态,就必须填验收标准和交付物链接,否则状态流转不过去。这样做的好处是填写时机和人脑中的上下文对齐,人在那一刻确实知道答案,而不是创建任务时被迫瞎猜。

数据质量上给一条硬门槛:某个字段的完整率低于85%时,这个字段的统计结果不进入任何报表,先修数据再说分析,否则报表只会生产误导。另外状态机要收敛,跨部门团队的状态超过7个基本就没人能记住,一般5到6个状态足够覆盖从待办到验收的全过程。

3. 跨部门协作的完成度分析,到底该盯哪几个关键指标?

老板每周要看进度周报,我从管理平台里能导出的指标有十几个,完成率、延期数、工时、迭代速度都有,但每次写周报我都不知道该突出哪几个,写多了没人看,写少了又说没洞察。有没有一套不会出错的最小指标组合?

留四个主指标加一个跨部门专属指标,就够支撑绝大多数决策。主指标一,任务完成率,等于统计周期内完成的任务数除以应完成的任务数,它看的是‘量’。

主指标二,按期完成率,等于按期完成数除以应完成数,注意这里的按期完成要同时排除提前完成和延后完成,它看的是‘节奏’,而且它同时惩罚拖延和赶工,如果只能留一个指标,就留它。主指标三,阶段流转时长中位数,按状态拆分而不是算总时长,中位数比平均值抗极端值,它能告诉你卡在评审还是卡在联调。

主指标四,返工率,等于被打回或重新打开的任务数除以总完成任务数,它看的是‘质量’,这个指标最容易被忽略,但返工率高的团队完成率通常都是虚的。跨部门专属指标是平均等待时长,也就是任务在当前状态下等着别的部门响应了多久,按‘谁在等谁’聚合,这个指标能直接把卡点从人的感受变成可以指名道姓的事实。

口径上有三件事必须写死在报表说明里:统计周期是自然周还是迭代周期;任务粒度只统计叶子任务,避免父子任务重复计数;跨部门任务的判定标准是负责人部门和验收人部门不一致。

4. 完成度数据一上线就被当成‘变相考核’,怎么推才能让各部门愿意配合?

我们上线了一版跨部门进度看板,本来是想解决信息不透明,结果几个部门负责人都很抵触,私下说这是拿来秋后算账的。我现在左右为难,撤了等于白做,硬推又怕大家开始糊弄数据。有没有更温和但有效的落地路径?

抵触的根源不是看板本身,而是数据被直接连到了对人的评价上。改三个东西:第一,对外只公布趋势和卡点,不公布部门排名,看板上出现的是‘联调节点平均等待6天’,而不是‘某部门平均等待6天’;第二,把指标的作用对象从人上移到任务类型和流程节点,讨论的是流程哪里堵,不是谁不干活;

第三,先设一个只读观察期,只校准口径、不碰考核。落地节奏可以按五周走:第1到2周只做状态机和字段统一,不产出任何评价性报表;第3到4周跑数据并找每个负责人核对异常,目的是一起确认‘这个数字为什么长这样’,把口径分歧在这一步消化掉;

第5周开始把指标嵌进周会模板,但问题描述统一用中性句式,比如‘需求评审节点本周中位等待4.5天,比上周多1.5天,需要谁补位’。判断依据很实际:完成度指标一旦和绩效直接挂钩,数据会立刻失真,填报时间整体后移到验收之后,你拿到的其实是历史记录而不是进度信号。

如果确实必须考核,优先考核‘准时更新率’,也就是字段和状态有没有按规范及时维护,这一项既客观又不鼓励造假,比直接考完成率稳得多。

核心关键词

读者评论

汪
汪思妍

我们团队也遇到过类似情况,销售和交付对完成的理解完全不一样。不过文中说的证据链落地有个疑问:跨部门任务里很多交付物是口头确认或会议纪要,这类怎么留证据?如果都要求系统上传附件,一线执行的人大概率会敷衍,最后字段填了但内容全是占位符。

夏
夏梓萱

按关闭原因抽样核查那组数据挺有说服力,我们上季度统计已关闭任务里,实际验收通过的比例估计也就在六成左右。但我觉得口径对齐工作坊的成本被低估了,拉两百条任务让五个部门独立标注,光协调时间就得两三周,小团队根本撑不起这个流程。

付
付泽宇

必填字段不超过八个这条我认同,之前把自定义字段加到十几个,准确率直接崩了。只是按需触发填写的逻辑在系统里实现起来比较麻烦,很多项目管理平台的字段权限只能按项目配,不能按任务状态或类型动态切换,最后还是要靠人工提醒。

文章包含AI辅助创作:完成度流程与规范:跨部门团队任务属性数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/362148

赞 (0)
飞飞飞飞
完成度流程与规范:跨部门团队任务属性最佳实践关键指标
上一篇 2小时前
预计工期最佳实践:跨部门团队任务属性最佳实践,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
