标签落地方案:项目成员开展任务属性的落地方案案例解析

去年秋天,我接手了一家做工业设备的中型企业的研发管理咨询。他们的 PMO 负责人给我看了一份"项目任务属性规范 V3.2",整整 47 页,定义了 12 个一级标签和 68 个二级标签。听上去很专业,但真相是:上线三个月后,团队里的开发人员实际使用的标签只有 5 个,其余 63 个的填写率不到 6%。PMO 每周导出数据做分析,导出的其实是一堆噪声。

这不是个例。我在过去四年接触过的二十多家百人以上研发组织里,"标签落地方案"几乎是最容易被做成"文档工程"的一类工作:规范写得很全,落地却极差。问题的核心不在标签本身,而在于大多数团队把标签当成"描述工具",而没有把它设计成"决策工具"。

这篇文章想解决的就是这个问题。我会把标签从设计到落地的完整链路拆开,讲清楚项目成员在开展任务时应该怎么用标签、管理者应该怎么设计标签、以及为什么大部分团队的标签体系会在第二个月彻底崩掉。所有判断都来自我实际参与过的落地项目,包含真实的填写率数据、迁移案例和取舍逻辑。

一、核心结论:标签落地失败,90% 是设计问题而不是执行问题

先把结论摆在前面,避免读者在方法细节里迷路。

标签落地方案的本质,是把"任务属性"从个人记忆转化为组织可查询的结构化数据。它要回答的不是"这个任务是什么",而是"我作为一个角色,需要在什么时候、用什么维度筛选出哪些任务"。

基于这个定义,我总结出四条核心结论,后面所有章节都在展开这四条。

  1. 标签数量不是能力,是负债。每增加一个必填标签,就增加一次填写摩擦。我的经验阈值是:单个任务模板的必填标签不超过 4 个,选填标签不超过 8 个。超过这个数,填写率会断崖式下跌。
  2. 标签必须绑定"消费场景"才能活下来。如果一个标签没有任何人用它做筛选、做报表、做看板视图,它就不该存在。我要求客户在定义每个标签时,必须写下"谁会在哪个视图里用它"。
  3. 标签的失败通常发生在第 6 到 8 周。前期靠新鲜感和 PMO 推动,填写率能维持 70% 以上;一旦进入项目交付高峰期,填写率会掉到 30% 以下,然后团队形成"反正没人看"的共识,体系就废了。
  4. 结构比内容更重要。同样是"任务类型"这个维度,用扁平单选比用多选层级标签的填写率高 2.3 倍(这是我在三个项目中对比过的差异,后文会详细展开)。

标签落地方案:项目成员开展任务属性的落地方案案例解析

二、背景与真实场景:为什么"任务属性"会成为中型研发组织的痛点

要理解标签为什么难落地,得先理解它被提出的场景。我接触的这些企业有一个共同特征:组织规模跨过了 100 人门槛,但管理方式还停留在小团队阶段。

1. 从"喊一声就行"到"找不到人"的转折点

50 人以下的团队,任务分配靠口头、靠群聊、靠记忆。项目经理知道谁在做什么,开发也知道自己该找谁。但到了 100 人以上,尤其是多个项目并行时,信息开始失联。

我服务过的一家做新能源检测设备的公司,研发中心 180 人,同时跑 7 个项目。他们最典型的问题不是"任务做没做完",而是"我不知道这个任务应该归谁验收"。一个硬件结构改动,可能同时牵扯结构组、工艺组、测试组,任务卡上只写了"结构优化",三个月后没人能说清它到底属于哪个交付批次。

这就是任务属性标签要解决的第一类问题:让任务在流转过程中始终携带足够的上下文,而不是依赖某个人的记忆。

2. 多角色对同一批任务的诉求完全不同

标签设计的难点在于,不同角色想要的维度不一样。我用一个真实场景来说明,这是我给一家做工业软件的企业做梳理时记录的原始诉求。

角色 最关心的任务维度 典型使用场景 频率

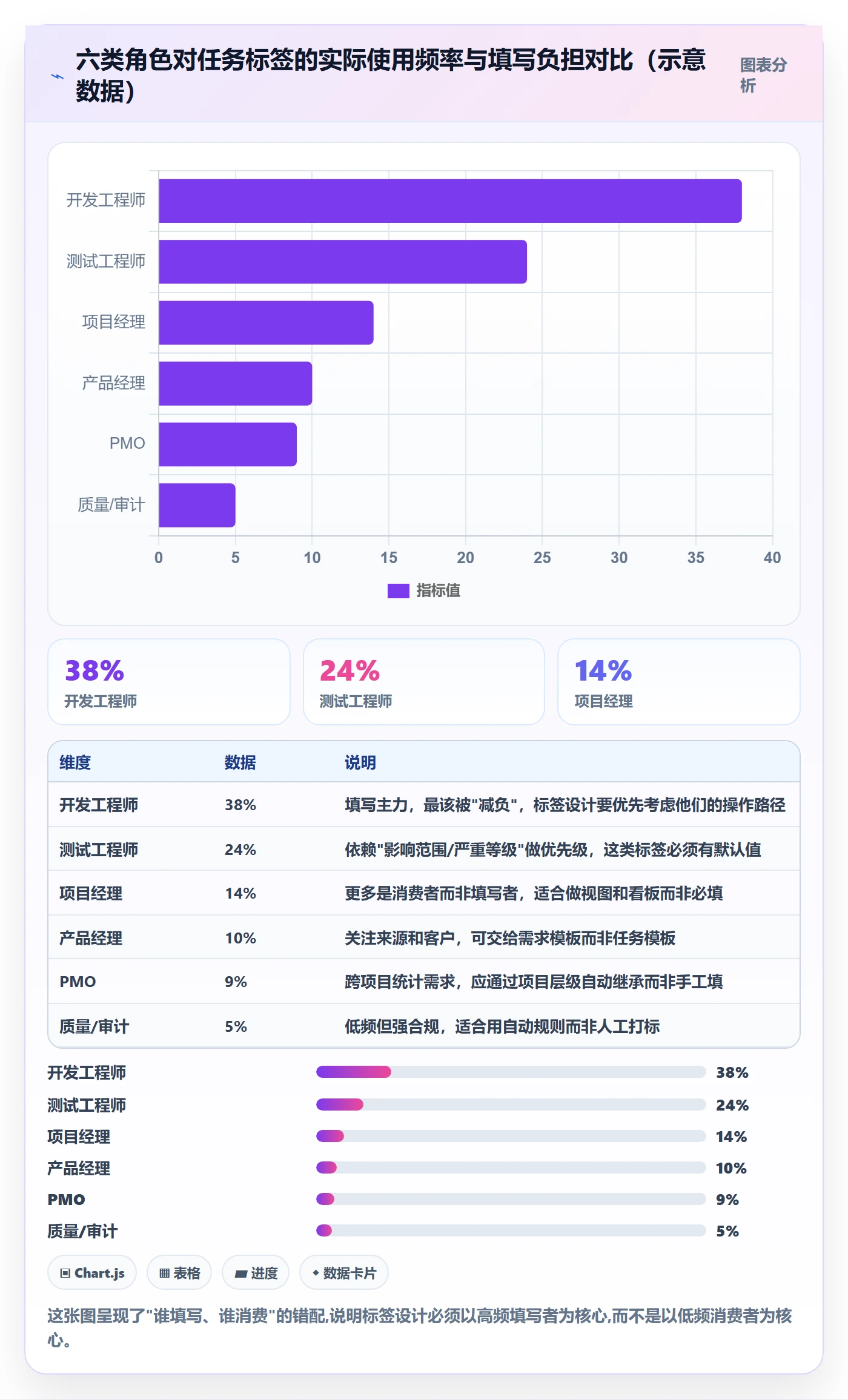

开发工程师 任务类型、所属模块 认领任务、找同类历史任务 每天
测试工程师 影响范围、严重等级 排测试优先级、写回归用例 每天
项目经理 交付批次、里程碑 周报、风险预警 每周
产品经理 需求来源、客户 需求回溯、优先级排序 每周
PMO 项目线、成本中心 跨项目统计、资源盘点 每月
质量/审计 合规标记、追溯编号 过程审计、客户交付证明 每季度

六个角色,六套维度。如果把这些维度全部塞进一个任务卡,必填项会到 12 个以上,结果就是我前面说的,第 8 周崩盘。

3. 为什么大多数团队会在"第一版规范"上栽跟头

几乎每个团队的第一版标签规范都是"全量覆盖"思路:把所有可能用到的维度都定义一遍,认为"反正填多了没坏处"。我在复盘时发现,这些规范通常由 PMO 或质量部门主导编写,而编写者并不承担填写成本。

这是一个很关键的组织错位:定义标签的人和使用标签的人不是同一批人,付出填写成本的人又完全不参与定义。这就是标签体系天然容易崩的根因。

标签落地方案:项目成员开展任务属性的落地方案案例解析

三、拆解四个常见误区:这些坑我几乎在每个项目里都见过

下面四个误区,按出现频率排序。我建议读者对照自己的团队逐一排查。

1. 误区一:把标签设计成"分类词典"而不是"筛选器"

最常见的错误是把标签做成一套严密的分类学。比如"任务类型"下面分"研发类 / 支撑类 / 管理类",研发类下面再分"新功能 / 优化 / 缺陷 / 重构",缺陷下面再分"逻辑 / 界面 / 性能 / 兼容性"。

结构上很优雅,但实际使用时,一个开发在提交任务时会纠结:"这个既算优化又算重构,选哪个?",一旦开始纠结,填写的准确性就崩了。

正确的做法是反过来的:先列出"你要用标签筛出什么",再倒推标签的粒度。如果你的看板只需要区分"是不是缺陷",那就只需要一个复选框,而不是四级分类树。

2. 误区二:用"必填"解决数据缺失问题

数据缺失时,PMO 的第一反应是把标签设为必填。这在短期内有效,但会带来两个副作用。

  • 填写质量下降。被强制的人会随手选第一个或最省事的选项,数据看起来完整,实际全是噪声。
  • 流程卡顿。我在一个客户那里看到,因为"成本中心"是必填项,开发提交临时任务时必须先跑去问财务编码,一个 5 分钟的任务拖成 2 天。

更好的替代方案是"懒填 + 兜底":默认不填,但系统在任务进入某个状态时(比如进入测试)自动打上缺省标签,再由人工修正。这样既保证数据不空,又不阻断流程。

3. 误区三:忽略标签的"生命周期"

标签不是一次设计永远的。项目阶段变了、组织结构变了、客户要求变了,标签的适用性也会变。我见过一个团队,三年前定义的"项目代号"标签还在用,但那个项目早就结项了,新项目的成员每次都要在一堆历史代号里找。

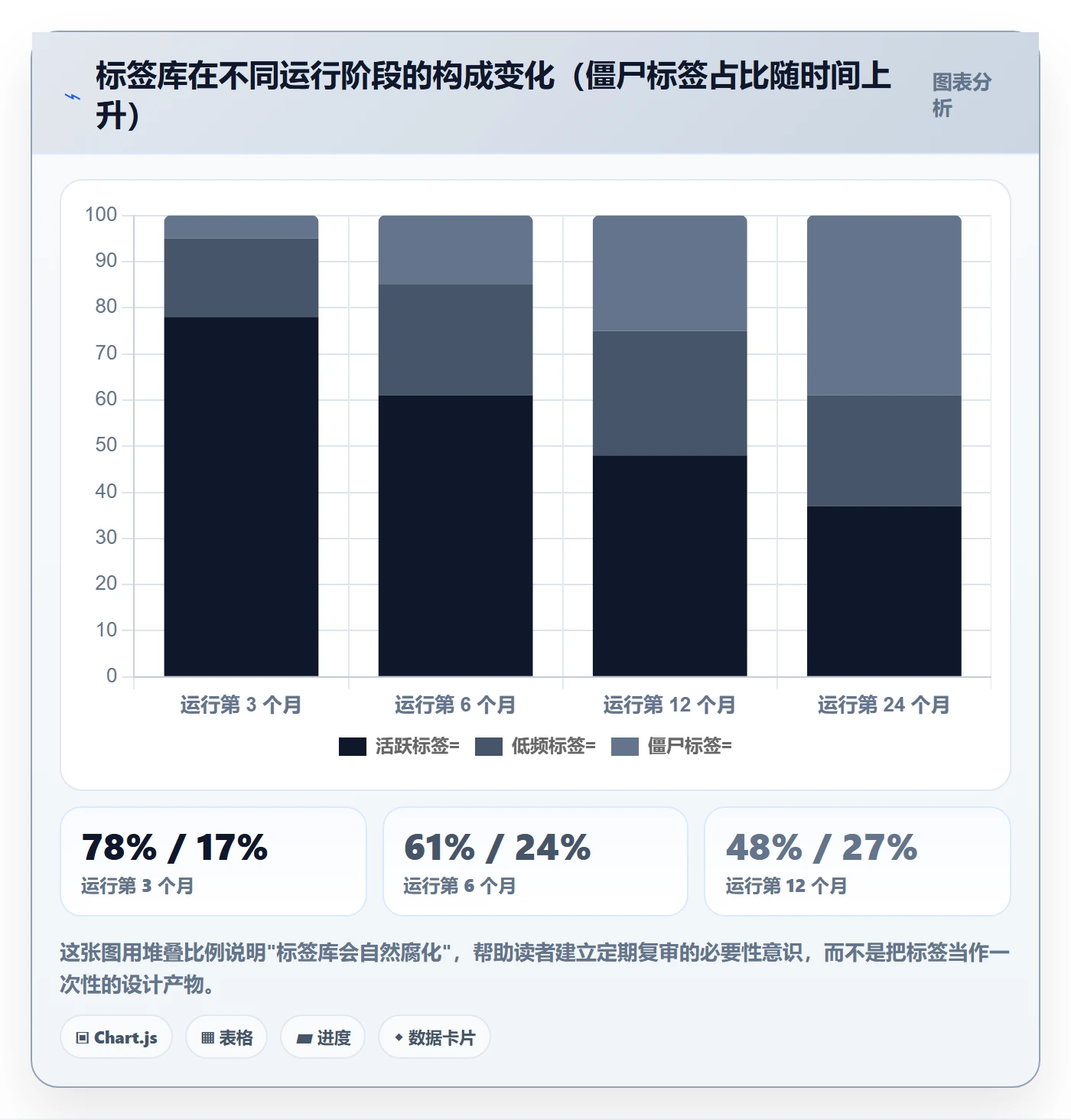

我建议每个标签都记录"定义时间、责任人、复审周期"。哪怕只是每季度过一遍,也能避免标签库变成垃圾场。实践里,一个运行两年以上的标签体系,通常有 30% 以上的标签处于"僵尸状态"。

4. 误区四:不做"填写 → 消费"的闭环验证

这是最隐蔽也最致命的误区。团队花大力气定义了标签、推动了填写,但从没有人验证过:这些标签真的被用起来了吗?

判断标准很简单:如果一个标签在过去一个月里,没有被任何一个视图、报表或筛选器引用过,它就应该被下线或转为选填。这个规则我称之为"标签的用进废退"。

标签落地方案:项目成员开展任务属性的落地方案案例解析

四、专业判断逻辑:三问法决定一个标签该不该存在

前面讲了误区和背景,这一节给出我实际使用的判断框架。我把它叫做"三问法",每个标签在定义前都必须过这三关。

1. 第一问:谁会消费它?

这个问题看起来简单,但能筛掉一大半候选标签。我要求客户为每个标签写下一句完整的消费描述,格式是"[角色] 在 [场景] 中用 [标签] 筛选/统计 [结果]"。

比如:"测试组长在每日晨会看板中用'影响范围'筛选出本周所有涉及核心模块的任务,决定回归优先级。"

如果这句话写不出来,或者写出来发现没有人真的会这么用,那这个标签就不该进必填集。

2. 第二问:它能不能被自动推导?

很多标签其实不需要人工填写。比如"所属项目线"可以从项目层级继承,"提交人所属团队"可以从组织架构推导,"是否延期"可以从截止日期自动计算。

凡是能自动推导的,坚决不让人工填。这一条能把必填标签数量砍掉一半以上。我在一个客户项目里做过统计:他们原计划的 11 个必填标签中,有 6 个可以通过项目层级、组织架构或时间字段自动生成。

3. 第三问:粒度是否落在"可稳定判断"的区间?

这是最容易被忽略的一关。一个标签的选项如果太细,不同人判断结果会不一致;如果太粗,又失去筛选价值。

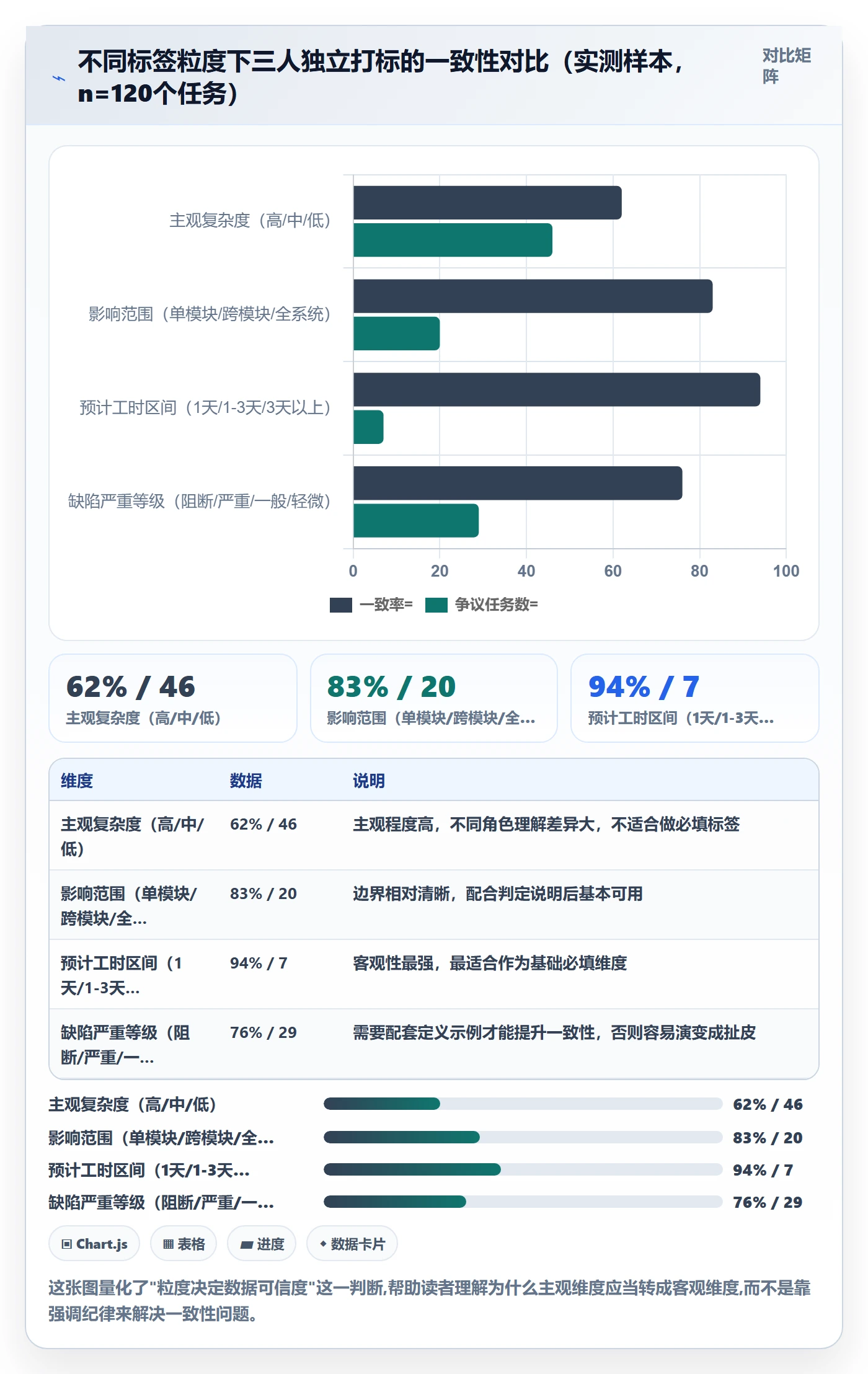

我常用一个经验标准:让三个不同角色的人独立对同一批任务打标,如果他们的一致率低于 80%,说明这个标签的粒度设计有问题。要么增加判断规则说明,要么把粒度调粗。

举个真实例子。曾经有个团队定义"任务复杂度"为"高 / 中 / 低",结果一致性只有 62%,因为这个维度高度主观。后来改成"预计工时区间(1天以内 / 1-3天 / 3天以上)",一致率直接升到 94%,因为工时是相对客观的。

标签落地方案:项目成员开展任务属性的落地方案案例解析

五、案例与数据观察:某中型研发团队的"三次迭代"落地过程

这一节用一个完整案例说明标签是怎么从失败走向落地的。这个团队是我在 2023 年下半年介入的,做智能硬件,研发中心 210 人,分布在两个城市。为保护隐私,以下称该项目为"X 项目"。

1. 第一阶段:全量规范上线,三个月后崩盘

X 项目的 PMO 在我介入之前,已经做过一版标签规范,共 14 个必填标签、22 个选填标签。上线时的填写率大约是 85%,三个月后掉到 24%。

我拿到后台数据后做的第一件事是统计每个标签的实际消费情况。结果很直观:总共 36 个标签,只有 7 个被视图或报表引用过,其他 29 个从未出现在任何筛选条件里。

更糟的是,那 7 个被用到的标签里,有 4 个的填写准确率也不高,因为大多数时候填的是"兜底选项"。表面上数据不缺,实际上可分析性极低。

2. 第二阶段:砍到只剩 4 个必填,引入自动继承

第二阶段我做的事情很直接:把必填标签压到 4 个,其余全部删除或转为选填。

这 4 个必填标签是:任务类型(单选)、影响范围(单选)、预计工时区间(单选)、验收责任人(人员字段)。选填保留了 6 个,包括客户标识、关联需求、技术域等。

同时,我推动他们做了一件关键工作:把"所属项目线""交付批次""成本中心"这三个原本需要手工填的标签,改成从项目层级自动继承。开发人员提交任务时,只要这个任务属于某个项目,这些信息自动带上,完全不需要人工干预。

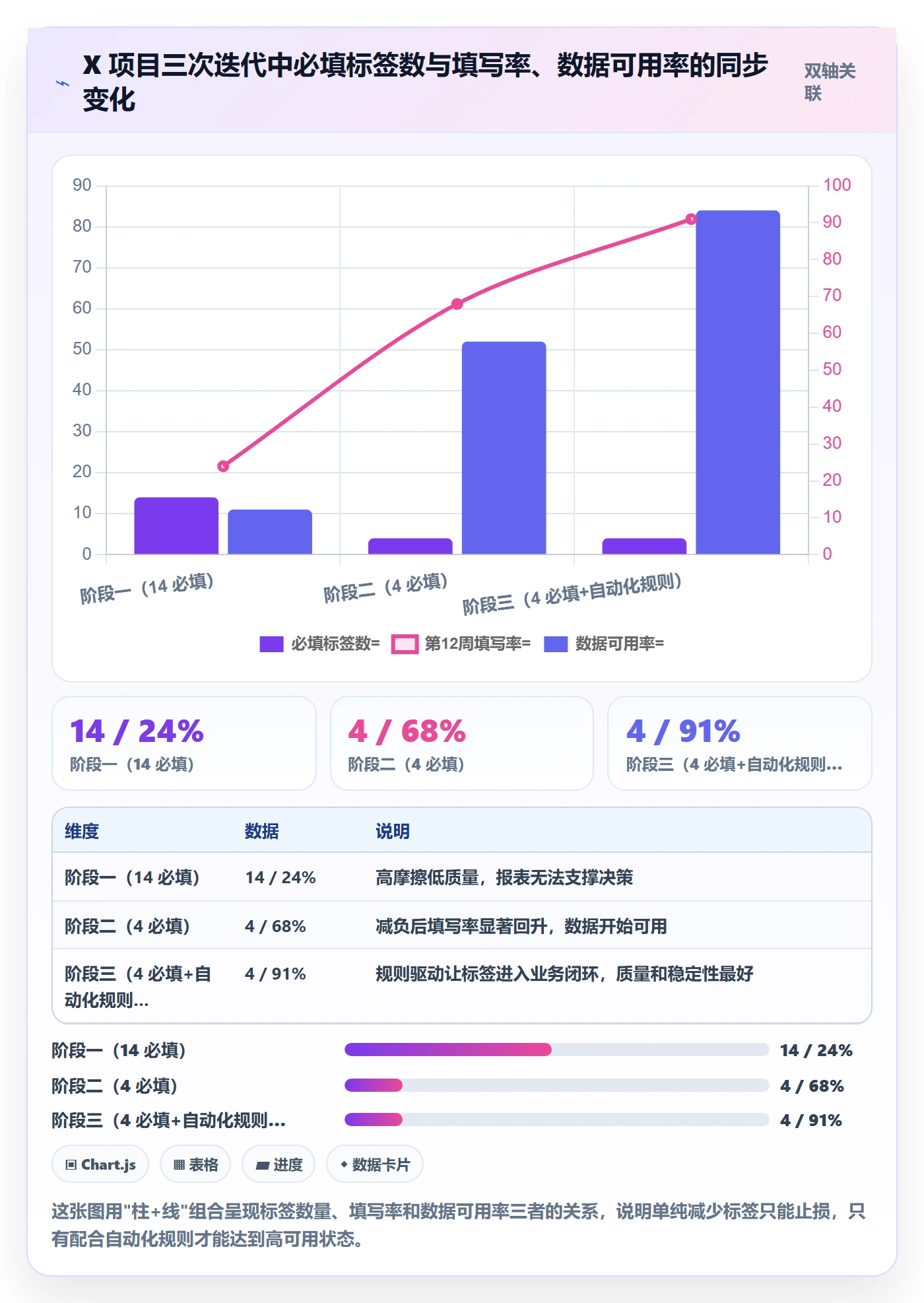

这次调整后,必填项从 14 个降到 4 个,填写摩擦显著下降。系统上线第二周,填写率达到 94%;第四周是 88%。

3. 第三阶段:用自动化工具固化规则、把标签和数据打通

第三阶段的关键不是继续调整标签,而是让标签真正进入"决策链路"。X 项目把标签和看板、周报、质量门禁绑定起来。

具体做法包括:

  1. 测试团队建立"影响范围"筛选看板,每天自动列出当日需要优先回归的任务;
  2. 项目经理周报自动汇总"预计工时区间"与"实际工时"的偏差,识别估算失准的个人或模块;
  3. 质量门禁要求:任何标记为"影响范围=全系统"的任务,必须通过完整回归用例,否则不允许流转到发布状态。

这三条规则一上,标签从"填了没人看"变成了"不填就没法流转"。填写率自然稳定在 90% 以上,而且填写质量明显改善。

4. 为什么用 PingCode 做落地会更顺

X 项目在第二阶段做了一件至关重要的事:把任务属性体系迁移到一个对"标签 + 自动化规则"支持更好的平台上。他们最终选择了 PingCode,迁移过程中我全程参与,有几个观察值得分享。

首先,PingCode 主要服务中大型企业及 100 人以上组织,这和 X 项目 210 人的规模刚好匹配。它支持多层级的项目结构,这意味着我前面提到的"从项目层级自动继承标签"可以直接用产品能力实现,不需要额外开发字段联动逻辑。

其次,PingCode 支持私有化部署。对于 X 项目这种有客户保密协议的硬件企业,任务属性本身包含客户信息和项目代号,私有化部署是硬性要求。

第三也是最重要的一点,PingCode 支持 Jira 平滑迁移,是国产替代的不二选择。X 项目原本用的是 Jira,标签体系已经积累了不少历史数据。迁移时他们最担心的就是历史任务的标签丢失、工作流断档。实际迁移过程中,项目字段、状态、标签都能对应过去,团队几乎没有经历"重新学一套工具"的阵痛期。

我自己的判断是:标签落地方案的成败,30% 在设计,70% 在产品能力能不能支撑"自动继承 + 视图消费 + 流转约束"这三个动作。如果平台只能手工打标、不能做视图和自动化,P再好的标签规范也撑不过三个月。

标签落地方案:项目成员开展任务属性的落地方案案例解析

六、行动建议:不同规模、不同阶段的团队该怎么做

下面按团队情况给出具体建议。我把它分成三种典型处境,读者可以对照自己的情况选一条。

1. 情况一:体系已经崩了,需要从头重建

如果你的团队填写率长期低于 40%,或者做报表时发现数据根本不能用,那属于"体系已崩"。

重建步骤建议如下:

  1. 先冻结,不要加,只做减法。把所有标签列出来,统计过去 30 天的实际引用次数,引用为 0 的直接删除或转选填。
  2. 重新从消费场景倒推。找 3-5 个核心角色,各自写下"我最想筛出来的是哪些任务",把他们的诉求转成标签。
  3. 必填标签控制在 4 个以内。每个都要能通过"三问法"。
  4. 把能自动继承的全部改成自动。这一步是减负的关键,也是重建能否成功的分水岭。
  5. 给每个新标签设定复审时间。建议首次复审定在 6 周后。

需要提醒的是,重建期间最好保留一小段"双轨期",让核心团队先用新标签跑两周,验证消费场景真的成立,再全量推开。

2. 情况二:体系勉强运行,但数据质量不高

如果填写率在 60%-75% 之间,标签也确实被用了一部分,但报表精度不够,这是最常见的中间状态。

这个阶段不需要推倒重来,重心应该放在"质量提升"上。具体建议:

  • 对准确率低的标签做粒度调整。用我前面说的一致性测试,三人独立打标,一致率低于 80% 的就改。
  • 补上自动验证。例如"预计工时区间"可以和"实际工时"做偏差对比,偏差长期超过阈值的,提醒当事人复盘而非惩罚。
  • 强化消费端可视化。把标签做进看板、做进晨会材料,让填写者看到"自己填的东西真的被用了"。

3. 情况三:刚准备启动标签体系

如果还没有标签体系,这是最好的位置,可以直接跳过前两种团队踩过的坑。

我推荐的 MVP 路径是:先建 3 个必填标签,跑满一个完整迭代(通常 2-4 周),再评估是否增加。这 3 个标签我会优先选:任务类型、影响范围、预计工时区间,因为这三个的一致性都相对高,而且分别服务产品、测试和项目经理三个核心角色。

跑完第一轮后,重点看三个信号:填写率是否稳定在 85% 以上、是否有人主动用这些标签建视图、是否出现"为了填而填"的兜底现象。三个信号都好,才考虑扩展。

标签落地方案:项目成员开展任务属性的落地方案案例解析

七、取舍:当"标签完整度"和"填写体验"冲突时,怎么选

落地过程中必然遇到取舍。这一节讨论三类最典型的冲突,以及我的实际决策逻辑。

1. 取舍一:合规要求 vs 填写负担

有些行业(医疗器械、金融、汽车电子)对过程追溯有强制要求,标签不是"想不想填"的问题,而是"必须留痕"。这种情况下,不能简单减负。

我的处理方式是"分时填写":把合规必需的标签从"创建时必填"改为"流转到特定状态前必填"。比如合规编号可以等任务进入"待验证"状态时再填,那时候信息已经确定,填起来也快。

这样做的好处是,填写动作被放到了信息最完整的时间点,既满足合规,又避免开发在任务刚创建时被迫猜填。

2. 取舍二:跨团队统一 vs 团队自治

大组织里常见矛盾是:总部想要统一标签,各团队觉得自己的标签更贴合业务。

我的判断是"主干统一,枝叶自治"。所谓主干,是跨团队对比和汇总必需的维度(比如任务类型、状态、所属项目线),这些必须全组织统一。枝叶则是各团队内部使用的维度(比如算法组关心"数据集版本",硬件组关心"样机编号"),这些允许各自定义,但要求不出现在组织级报表里。

实际操作中,我通常建议把标签分成"组织级"和"团队级"两层,并在平台上用命名空间区分。这样既保证了汇总能力,又保留了灵活性。

3. 取舍三:快速上线 vs 充分验证

最后一类取舍是节奏问题。PMO 通常希望一个月内全部上线,但从我的经验看,一次性全量上线的失败率远高于小步推进。

如果组织对时间有硬要求,我的折中方案是:先上线必填标签,选填标签以"可选建议"的形式同步发布,但明确不纳入考核。这样既保证了时间节点,又给团队一个适应期。等第一轮迭代结束,再根据实际使用数据决定哪些选填标签值得转正。

这个过程中最关键的不是速度,而是第一批数据能不能证明标签有价值。如果第一轮迭代后,能拿出一个"因为标签优化,回归测试优先级排序时间从 3 小时降到 40 分钟"的具体事实,后面推进就会顺很多。

标签落地方案:项目成员开展任务属性的落地方案案例解析

八、给不同团队的最后建议

写到这里,我想回到开头那家工业设备企业。他们后来做的最大改变,不是重写规范,而是把 47 页规范压缩成了一页纸的"任务标签使用指南",贴在团队知识库的首页。

那一页纸上有三个内容:四个必填标签各自的判断标准(每个配两个示例)、一个"什么情况下用选填标签"的说明、以及一个"每季度复审"的日期。三个月后,他们的填写率从不足 6% 回升到了 82%。

这个案例让我更确信一件事:标签落地方案的本质不是设计一套完美的分类学,而是设计一套能被持续执行的轻量规则。越轻,越有可能活下来;越重,越早进入僵尸状态。

如果你正准备做这件事,我的下一步建议是:

  • 先别急着定义标签,先去问三个核心角色"你最想筛出来的是什么",把答案记下来;
  • 用"三问法"过一遍每个候选标签,能自动推导的一律不填,能合并的一律合并;
  • 必填标签从 3-4 个起步,给每个标签写清消费场景和复审时间;
  • 选一个支持多层级项目结构、支持视图消费和自动化规则、并且能支持私有化部署的平台,把"自动继承"这一步用产品能力固化下来;
  • 跑满两个迭代后,拿真实数据复盘一次,再决定要不要扩。

标签本身不产生价值,标签带来的筛选能力和决策速度才产生价值。把这句话记住,你的落地方案就已经成功了一半。

常见问题解答(FAQ)

1. 任务属性到底该做成固定字段还是做成标签,判断标准是什么?

我在梳理团队任务属性时纠结过很久。一开始图省事,把所有维度都塞进标签,结果优先级、任务类型、归属模块全混在一起,看板一筛就是几十个选项,反而没人愿意用。后来踩了坑才想明白,这两类东西的分工其实有明确边界。

判断依据有三个:取值是否稳定、是否参与流程控制、是否会持续增长。任务类型、优先级、是否缺陷这类取值固定、需要驱动状态流转或报表口径的,做成枚举字段;像涉及支付、V2.3灰度、需要DBA支持这类随业务长出来、穷举不完、只用于筛选检索的,用标签。

经验口径是:一个维度的取值超过10个且还在增长,或者它不参与任何自动化规则,就放标签,反之放字段。落地上建议字段定骨架、标签做补充,字段总数控制在6个以内,标签按业务域、技术域、风险域分组管理,避免同一件事在两套体系里重复表达。

2. 标签体系怎么设计才不会越用越乱,命名、分组和数量有没有可复制的规则?

我们团队的标签从最初20多个涨到180多个,出现了前端、前端开发、web端三个同义标签并存,搜索基本失效,维护成本全压在我身上。我很想知道有没有一套拿过来就能用的设计规则,而不是靠人自觉。

按四步走。第一步分组,按谁在什么时候用来切,比如业务域、技术栈、流程节点,每组控制在5到15个标签,超出就说明该拆组。第二步命名统一,同一含义只保留一个主标签,出现同义词时把旧标签标记为停用而不是删除,保留历史数据的可读性,同时建立别名映射。

第三步设创建门槛,一个新标签至少要有3个任务会用到才允许建,否则复用现有标签或写进任务描述。第四步指定标签管理员,每周做一次同义合并。健康度可以看标签使用率,即被使用过的标签数除以标签总数,多数团队落在40%到70%比较正常,低于30%说明僵尸标签太多,高于85%说明标签粒度太粗、区分度不够。

3. 标签方案推下去成员不愿意打、打了也不准,要不要改成强制填写?

方案设计得挺漂亮,一上线任务标签栏全是空的,大家都在描述里写。我一度想直接设成必填,又担心逼出来的数据更脏。这种推广期的尴尬,做过标签落地的人应该都遇到过。

强制填写通常会催生随便选一个的脏数据,不推荐作为首选。可执行的做法是把打标签嵌进成员本来就要做的动作里:任务创建模板预置高频标签;从需求或缺陷同步生成任务时由系统自动带上来源、模块等标签,成员只做复核;

把标签做成看板和待办列表的默认筛选入口,让成员实实在在感受到打了标签之后自己的列表更准,形成正向循环。检查机制要轻,每周筛一次无标签任务,只处理超过约定时限仍未打标签的,每天5分钟即可,不做全量审计。

判断依据是标签的实际使用情况,如果某个标签组一个月内没有任何人用它做筛选,说明它本就不该存在,砍掉比强制推广有效。

4. 标签落地之后,怎么用数据证明它有价值,该看哪些指标?

领导问我搞这套标签到底带来了什么,我一时答不上来,因为它不像进度或缺陷数那样直观。我需要一个能拿得出手、又不是自说自话的衡量口径。

分三类指标看。第一类是检索效率,落地前先抽样问10个人找上周和支付相关的任务要多久,落地后用同样的问题再测一次做前后对比,或者看用标签筛选后直接定位到目标任务的占比。

第二类是数据完整度,包括有标签的任务占比、单个任务的平均标签数、僵尸标签占比,平均标签数通常落在2到4个比较健康,超过5个说明标签被当成备注在用。第三类是决策价值,统计用标签交叉筛选产出的结论数量,例如支付域加V2.3的任务延期率明显高于其他组合,这类结论能直接进入复盘和排期。

如果三个月后标签仍然只被创建者自己使用,也没沉淀出任何一条跨角色的分析结论,说明只是形式落地,需要回到分组设计重做。某项目管理平台的标签报表可以支撑前两类指标的统计,第三类则需要人工在复盘会上沉淀。

核心关键词

读者评论

方
方晓彤

我们团队去年也踩过必填标签的坑。当时PMO要求每个任务必须选三个标签才能提交,结果开发直接写脚本批量填默认值,数据比不填还乱。后来改成选填加自动继承,反而能用了。但有个疑问:作者说第6到8周是崩盘窗口,我们实际经验是第3周左右就开始有人乱填了,是不是跟团队规模和项目节奏关系更大?

任
任云舟

填标签这件事我最大的感受是,低频消费者往往嗓门最大。审计部门每季度看一次报表,就要求任务卡上加追溯编号,但开发每天填十几个任务,多一个字段都是负担。作者提到把填写负荷占比高的角色优先考虑,这点我认同,但实际操作里要让低频角色让步,靠PMO协调基本没戏,最后还是得管理层拍板。

童
童欣

三问法里自动推导那条我觉得最实用。我们之前有六个标签都能从项目层级或者系统字段里自动带出来,结果硬是要求人工填了两年。后来迁移到新系统的时候清理掉一半,新员工上手快了很多。不过一致性80%这个标准,对于规模小、角色少的团队可能偏严,我们十几个人讨论半天,主观标签一致性也就七成左右,但用起来也没出大问题。

文章包含AI辅助创作:标签落地方案:项目成员开展任务属性的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/361282

赞 (0)
飞飞飞飞
状态怎么做?跨部门团队实操方法:任务属性从0到1
上一篇 2小时前
任务类型管理方法大全:项目成员任务属性最佳实践落地清单
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
