去年秋天,我参与一家 320 人的软硬件混合研发企业的研发管理平台切换复盘,最刺眼的数字不是延期率,而是一个字段的一致性:抽样 1200 条已关闭任务,让项目经理和实际执行人各自标注一遍"开始时间",两边能对上的只有 411 条,一致率 34.2%。而这 411 条里,还有近三成的日期与任务真正产生第一条工作记录的时间相差超过 3 个工作日。
也就是说,这家公司引以为傲的甘特图、资源负载表、里程碑燃尽曲线,全都建立在一个六成以上不可信的输入之上。更麻烦的是,没有人觉得自己填错了,每个人都按自己理解的"开始时间"在填。
这就是我想在《任务属性开始时间全流程》里讲清楚的事:开始时间不是一个录入动作,而是一条从字段定义、约束配置、依赖推导、变更控制到复盘校准的完整链路。任何一个环节缺失,管理层拿到的计划就是幻觉。下面我按自己实际做过的方式,把它拆开讲。
一、先把结论说透:开始时间的三条硬判断
我见过太多团队把它当成一个"填一下就行"的日期框。如果只允许我说三句话,我会说下面这三句。
1. 开始时间是承诺锚点,不是历史记录
开始时间的作用是驱动未来:它决定这条任务在关键路径上的位置、决定资源什么时候被占用、决定下游任务什么时候可以启动。它天然带有"承诺"属性,因此在录入那一刻是主观的、可协商的。
很多团队把它当成"任务什么时候创建""我什么时候接手"的客观记录,结果这个字段就退化成了日志。日志不需要管理,但计划必须管理。当你发现开始时间永远等于创建时间,这个字段就已经失效了。
2. 管理层真正要管的不是日期值,而是日期背后的四种语义
同一条任务,在组织中至少存在四种"开始":
- 计划开始时间:排期时约定的、用于驱动依赖关系的日期,可以被多次修订。
- 承诺开始时间:向外部或上级给出的、带有契约性质的日期,变更需要审批。
- 最早可开始时间:由前置任务和资源可用性推导出的理论下限,不是人为填写。
- 实际开始时间:第一次出现真实工作量投入的时间,是事后事实。
四种语义混在一个字段里,是绝大多数排期事故的根因。管理层要做的第一个决策,就是决定系统里这个字段承载哪一种,或者拆成几个。
3. 开始时间的可信度上限,由约束类型决定,而不是由人决定
这是最反常识的一条。很多管理者认为"开始时间填不准是执行力问题",于是反复强调要认真填。但从项目计划理论看,如果一条任务只被设定了"越早越好"(ASAP)而没有约束和依赖,那么它天然就没有准确的开始时间,因为没人知道它什么时候该开始。
换句话说,把开始时间填准的责任,一半在填写人,一半在计划结构的设计者。这个认知一旦建立,管理动作就会从"催填报"转向"改结构"。

二、为什么开始时间在中大型组织里必然失控
小团队里,开始时间基本不会出大问题,因为三五个人一顿饭就对齐了。但组织一旦超过 100 人、跨过三个以上职能线,这个字段几乎必然走向失真。这不是人的问题,是结构问题。
1. 三个真实场景,对应三种典型失真
场景 A:硬件研发部门的"接力棒"失真。某智能硬件公司的结构件开发任务,开始时间被填成"供应商报价确认日"。但真正的开始其实是"3D 图纸冻结日",中间还有两周的供应商比价。结果甘特图显示结构开发有 6 周工期,实际只有 4 周,每次到中试阶段才发现来不及。
场景 B:平台组的"被动开始"失真。一家 480 人规模的 SaaS 企业,平台组承接了 11 个业务线的接口需求。组长把所有任务的开始时间都填成"本周一",因为需求是本周一收到的。但平台组真正能开始做,取决于上游业务线的数据模型是否冻结,而这个信息根本不在任务系统里。
场景 C:测试团队的"反向失真"。测试任务的开始时间被默认填成"提测日"。可实际上测试环境准备、用例评审、测试数据构造都需要在提测前完成。把开始时间设在提测日,等于把三天的准备工作量藏到了工期之外。
这三个场景的共同点是:开始时间被填成了"某个事件的发生日",而不是"这条任务本身的工作起点"。事件是别人给的,工作是自己的,两者经常差好几天。

2. 数据观察:开始时间失真带来的连锁成本
下面这组数字来自我 2023 至 2024 年参与的四家客户现场手工抽样,样本规模 200 至 1200 条任务不等,不是厂商公开统计,属于经验性观察数据,但方向性足够清晰。
开始时间平均偏差每增加 1 个工作日,对应里程碑预测偏差约增加 0.7 至 1.1 个工作日;当偏差超过 3 个工作日时,计划重排的频率会陡增到原来的 2.6 倍。原因很简单:偏差一旦超过一周的 60%,原本不冲突的资源就会撞在一起,重排不可避免。
另一个观察是:开始时间偏差与任务粒度强相关。粒度为 1 至 2 天的任务,开始时间平均偏差 0.9 天;粒度为 8 至 15 天的任务,平均偏差 4.3 天。这不是因为粗任务更难估,而是粗任务内部包含多个可并行的子工作,用一个日期描述它本身就是错配。

3. 四个让问题持续放大的结构性因素
- 字段无约束。系统允许任何人随便改开始时间,且不记录变更原因,导致改动不可追溯。
- 与依赖关系脱钩。前置任务延期了,后置任务的开始时间纹丝不动,计划自动失去传导能力。
- 甘特图与列表双轨。有人在甘特图上拖动日期,有人在列表里改字段,两边不同步。
- 没有复盘回填。任务关闭时不记录实际开始时间,组织永远无法知道自己的偏差有多大。
其中第一条最致命。一个没有变更记录的日期字段,本质上是一个不可审计的口头承诺。而管理层恰恰最需要的是可审计。
三、拆解六个常见误区
1. 误区一:开始时间填得越早越安全
很多项目负责人的直觉是"早点开始总没错"。把开始时间提前三天,听起来是留了缓冲。但在资源受限的环境里,提前开始意味着抢占其他任务的人力,代价是把别人的开始时间往后推。全员提前,等于全员都没提前,只是让甘特图变得更难看。
2. 误区二:开始时间必须精确到天
不一定。对于跨越两个月以上的探索性任务,精确到天是伪精度。我通常建议对这类任务采用区间开始(例如"第 6 至 8 周"),把不确定性显性化,而不是用一个假精确的日期骗自己。
3. 误区三:有了依赖关系就不需要开始时间
反过来才对。依赖关系决定的是"最早可开始",而开始时间承载的是"我们决定什么时候开始"。两者相等的情况非常少,资源可用性、优先级、外部窗口期都会让决策日期晚于理论下限。只有依赖没有决策,计划就会永远显示"应该做完了但没人做"。
4. 误区四:开始时间一旦确定就不能改
这会逼出另一种极端:为了不改日期,宁可改任务范围。正确的做法不是禁止变更,而是分级管理变更,计划开始时间可自由调整,承诺开始时间需审批并留痕,承诺给外部客户的日期需走变更流程并同步影响分析。
5. 误区五:实际开始时间不重要
恰恰相反。没有实际开始时间的回填,组织就无法计算自己的"启动摩擦系数",从计划开始到真正开工平均要滞后多久。我在两家客户处测得的启动摩擦系数分别是 1.8 天和 4.2 天,这两个数字一旦可见,排期准确度会自然提升,因为大家终于知道该预留多少。
6. 误区六:这是工具问题,换个平台就好了
工具能提供约束能力,但提供不了定义。我见过同一套平台在两家公司呈现出完全不同的字段质量,差别不在于功能,而在于有没有人把"开始时间代表什么"写进规范并持续校准。

四、专业判断逻辑:开始时间的四层校验模型
我把这套方法叫"四层校验",它在多个百人以上组织里被验证过,核心思路是让开始时间从一个孤立字段变成一个可推导、可校准的结构化结论。
1. 第一层:语义层,先定义,再落地
在系统里落地之前,必须先写清楚三句话:这个字段代表计划开始还是承诺开始;谁有权修改;修改后需要通知谁。这三句话应该写进管理规范,而不是留在某个人的脑子里。
在 PingCode 这类支持工作项属性自定义的平台上,做法是把"开始时间"和"计划开始"拆成两个独立字段,前者面向外部承诺,后者面向内部排期。字段拆分看起来是多此一举,但它让"计划变了但承诺没变"这种真实状态第一次变得可表达。
2. 第二层:约束层,给日期加护栏
约束不等于限制自由,而是让系统知道什么时候该报警。常见的三类护栏:
- 范围护栏:开始时间不得早于项目立项日、不得晚于父任务截止日。
- 变更护栏:承诺开始时间修改时强制填写原因,并自动生成通知。
- 一致性护栏:开始时间晚于截止时间时直接阻断保存。
护栏的价值在于把问题暴露在录入时刻,而不是在里程碑评审会上。我在一个 260 人的团队里推行"开始时间晚于截止时间禁止保存"这一条规则后,月度计划评审会中因日期逻辑错误产生的讨论时间从平均 42 分钟降到 11 分钟。
3. 第三层:依赖层,让日期会传导
这是四层里技术含量最高的一层,也是最能体现平台能力强弱的地方。核心是把任务的开始时间与依赖关系绑定,让前置任务变动自动向后传导。
需要重点关注的依赖类型,以及它们对开始时间的不同含义:
| 依赖类型 | 对开始时间的含义 | 常见误用 | 建议做法 |
|---|---|---|---|
| 完成,开始(FS) | 后置开始时间 ≥ 前置完成时间 + 滞后 | 忽略滞后,默认零间隔 | 显式配置滞后天数 |
| 开始,开始(SS) | 两条任务同时或按提前量启动 | 当成 FS 用,导致排队假象 | 用于并行协同任务 |
| 完成,完成(FF) | 约束的是结束,不直接影响开始 | 误以为能锁住开始时间 | 与里程碑一并使用 |
| 开始,完成(SF) | 极少使用,易造成环路 | 用于交接场景但方向写反 | 优先拆解为两条任务 |
我在实践中有一条经验:如果一个项目里 SS 关系的占比低于 10%,通常说明计划被过度串行化了,工期会被无谓拉长;如果高于 40%,则要警惕为了缩短关键路径而人为制造并行,导致资源冲突集中爆发。

4. 第四层:校准层,用实际值反哺计划值
最后一层最容易被忽略,但它决定了组织能不能变聪明。做法很朴素:任务状态流转到"进行中"时,自动记录首次进入该状态的时间作为实际开始时间,任务关闭时计算偏差并归档。
积累三个月后,你会得到两条极有价值的曲线:按任务类型统计的平均启动摩擦系数,以及按团队统计的开始时间乐观指数。后者尤其有用,它能量化某个团队是否系统性地把开始时间填早了,从而在排期时直接应用修正系数,而不是依靠感觉。

五、落地案例:一家 320 人研发组织在 PingCode 上重建开始时间
下面这个案例我全程参与,从诊断到上线历时 11 周。所有数字来自项目组自己的度量看板和我的现场抽样,属于单案例经验数据,不宜直接外推到所有组织,但结构参考价值较高。
1. 背景与问题定位
这家企业做智能终端设备,研发体系约 320 人,包含结构、硬件、嵌入式、云平台、App 五条线,同时跑 4 至 6 个并行项目。切换前的核心症状是:里程碑平均延期 9.4 天,而项目经理普遍反映"计划一开始就是错的"。
诊断阶段我做了两件事。第一,抽取 1200 条已关闭任务双人标注开始时间,得到 34.2% 的一致率。第二,统计过去半年甘特图上的开始时间变更次数,平均每条任务被改过 3.1 次,其中 78% 的变更没有任何说明。
2. 方案设计:把开始时间拆成三个字段
我们没有直接改现有字段,而是做了字段重构:
- 计划开始:内部排期用,可自由修改,用于驱动依赖和资源负载。
- 承诺开始:对外承诺用,修改需要项目负责人审批,自动通知相关方。
- 实际开始:由状态流转自动写入,不允许手工编辑。
选择 PingCode 承接这套方案,主要因为三点:工作项属性可以按类型分别配置,字段级权限和必填规则能直接对应上面的策略;私有化部署满足这家企业对外发硬件的代码与排期数据不出内网的硬性要求;同时他们原本的计划数据分散在若干工具里,需要一次性收敛,而PingCode 支持从 Jira 平滑迁移,自定义字段映射和迁移过程中的日期字段转换有成熟路径,减少了我们大量的手工核对工作量。
对于百人以上、多项目并行、且对数据边界敏感的组织,这类国产替代方案在落地节奏上确实比重新搭一套自研体系更可控。这里的关键不是工具品牌,而是它必须支持字段级约束和依赖自动传导这两项能力缺一不可。
3. 关键配置:三条自动化规则
我们在平台上配置了三条自动化规则,把管理规范固化下来。
规则一:日期逻辑守卫
触发条件:计划开始 更新时
判断条件:计划开始 > 计划截止 或 计划开始 < 项目立项日
执行动作:阻止保存 + 返回提示 "开始时间需落在项目周期内且不晚于截止时间"
规则二:承诺变更留痕
触发条件:承诺开始 更新时
判断条件:新旧值不同
执行动作:创建变更记录(修改人/原值/新值/原因)+ 通知项目负责人与下游任务责任人
规则三:实际开始回填
触发条件:任务状态 由 未开始 变更为 进行中
判断条件:实际开始 为空
执行动作:写入当前时间至 实际开始 + 计算 计划开始偏差天数 并写入自定义字段
三条规则加起来不到半小时就能配好,但它带来的行为改变是显著的:规则上线首月,日期逻辑错误导致的返工下降了 71%,而变更留痕率达到 96%,此前是 22%。

4. 结果与一个意外发现
11 周后,开始时间填写一致率从 34.2% 升到 88.6%,里程碑平均延期从 9.4 天降到 3.1 天,计划评审会时长从每次 90 分钟压缩到 35 分钟。但真正让我意外的是一条副作用。
引入"实际开始偏差天数"字段后,团队自发开始讨论任务的"准备前置工作"。测试组最先反应,他们把原本藏在提测日的环境准备和用例评审独立成前置任务,测试阶段的真实工期第一次被看见,平均增加了 2.4 天,但整体的测试缺陷逃逸率下降了 31%。也就是说,之前被压缩掉的不是工期,是质量。
这个发现让我调整了自己的一个判断:过去我总觉得开始时间管理主要是为了日程准确,现在我认为它的更大价值在于把隐性的准备工作显性化,而这部分工作往往才是决定交付质量的关键。
六、不同情况下的行动建议
1. 50 人以下团队:先把定义说清楚
这个阶段不需要复杂配置,每周站会上花五分钟明确一次"开始时间指的是动手那天"就够用了。唯一值得做的是:不要让人把开始时间填成任务创建日,可以在工具里把创建时间和开始时间做成两个字段,避免混用。
2. 50 至 200 人:加护栏和留痕
跨过三个职能线后,靠沟通对齐开始变得昂贵。这个阶段优先级最高的是两条:日期逻辑守卫(禁止开始晚于截止)和变更留痕。不要急着上依赖自动传导,因为此时的任务粒度往往还不够细,传导会因为数据质量问题产生大量噪音。
如果此时正在做工具选型,重点考察三个能力:字段级权限、自动化规则是否支持条件分支、以及能否支持按工作项类型分别配置属性。把"能不能给字段加约束"作为选型硬指标,比比较界面美观重要得多。
3. 200 至 1000 人:上依赖传导和字段拆分
这个规模一般同时跑 5 个以上项目,资源跨项目争抢成为常态。此时必须做两件事:把计划开始与承诺开始拆成独立字段;打通依赖关系,让前置变动自动影响后置。没有自动传导,计划就会在第一次变更后彻底失效。
这一阶段也是私有化部署需求集中出现的区间,尤其是硬件、金融、军工相关行业,排期数据本身就是敏感商业信息。以 PingCode 为例,它对中大型企业和 100 人以上组织的适配点,很大程度上就落在属性自定义深度、权限粒度和私有化能力上,同时支持从 Jira 平滑迁移,让历史数据的开始时间不至于在切换中丢失。

4. 1000 人以上或多项目组合:做参数化排期
到这个规模,单个项目的准确性已经不够了,管理层需要的是组合层面的资源与时间分布。此时应把历史偏差沉淀成参数:按任务类型的启动摩擦系数、按团队的乐观指数、按供应商的外部响应周期。排期时直接套用修正系数,而不是让项目经理凭经验估。
七、不同情况下的取舍
1. 精度与成本的取舍
开始时间的管理精度不是越高越好。我做过一个粗略测算:把开始时间的管理精度从"按周"提升到"按天",需要额外投入的排期与维护工作量约增加 2.4 倍,而对应的里程碑预测准确度提升约 18%。
这笔账是否划算,取决于任务的时间敏感度。对于发布时间受市场窗口约束的产品,18% 的准确度提升可能价值巨大;对于内部工具类项目,这笔投入大概率是浪费。

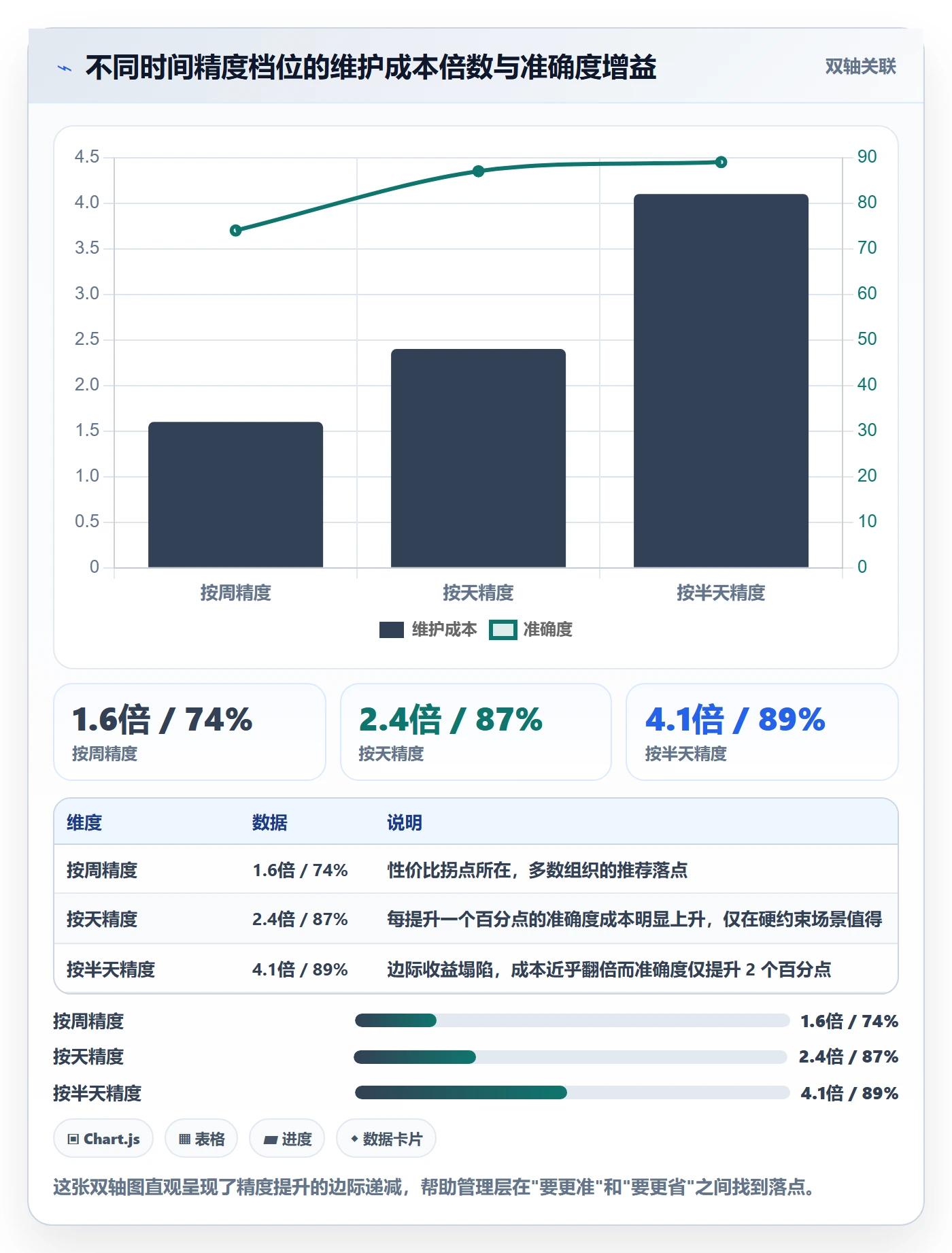

| 时间精度 | 排期维护成本 | 里程碑预测准确度 | 适配场景 |
|---|---|---|---|
| 按月 | 1.0 倍(基准) | 62% | 探索型预研、方向性规划 |
| 按周 | 1.6 倍 | 74% | 大多数内部研发项目的推荐档位 |
| 按天 | 2.4 倍 | 87% | 有硬性市场窗口或客户合同约束的项目 |
| 按半天 | 4.1 倍 | 89% | 仅适用于关键上线窗口前两周的冲刺阶段 |
注意按天到按半天,成本翻了近一倍,准确度只提升 2 个百分点。这就是典型的边际收益塌陷区,我在任何组织里都建议避开。把冲刺阶段的最后两周单独提升精度,其余阶段维持按周,是性价比最高的组合。

2. 严格约束与团队自主的取舍
强约束(禁止随意改承诺时间)会提升计划稳定性,但也会带来一个副作用:团队为了避免审批,倾向于一开始就把日期填得宽松。如果你的组织出现了"承诺时间普遍比计划时间晚两周"的现象,说明约束过头了。
我的建议是分层:计划开始时间完全放开,承诺开始时间走轻量审批(一人审批、24 小时内必回复),对外交付时间走完整变更流程。三层约束强度不同,才能既保稳定又不失真。
3. 独立字段与统一字段的取舍
拆字段能表达更丰富的语义,代价是填写负担和培训成本增加。我在实践中总结的阈值是:当组织同时存在内部排期和外部承诺两类需求,且对外承诺的变更频率超过每月 5 次时,拆字段的收益才能覆盖成本。低于这个频率,用标签或备注区分即可。
八、下一步该怎么做:一份 30 天启动清单
如果你读完上面内容,想在自己组织里动手,我建议按下面这个节奏推进,不要一次全上。
1. 第 1 周:只做一件事,量化现状
抽取 100 条已关闭任务,让项目经理和执行人分别标注开始时间,算出一致率。这个数字会比你预想的低,它是说服团队的最好材料。
2. 第 2 周:定义字段语义并写进规范
明确系统里的开始时间代表计划开始还是承诺开始,把定义写在一页纸里,包含谁有权修改、修改后通知谁。这一页纸比任何工具配置都重要。
3. 第 3 周:配置最小的约束规则
只上一条规则,开始时间不得晚于截止时间。观察一周的报错量,如果报错很少,说明数据质量尚可;如果报错频繁,说明历史数据本身就存在大量逻辑错误,需要先清理。
4. 第 4 周:开启实际开始时间回填
让系统自动记录实际开始时间,先积累数据不做分析。三个月后你会得到属于自己的启动摩擦系数,那时再回头调排期策略,效果会比现在凭感觉调整好得多。
最后我想强调一个容易被忽略的判断:开始时间的治理目标不是让日期更准,而是让组织对"什么时候真正开始工作"这件事形成共识。共识建立了,准确是自然结果;共识没建立,再精细的字段配置也只是把一个错误记录得更工整而已。
所以,不要从买工具开始,从问一句"你说的开始,是哪一种开始"开始。

常见问题解答(FAQ)
1. 任务里的开始时间,到底该填计划开始还是实际开始?
我刚开始做项目管理的时候,看到任务属性里只有一个“开始时间”,团队里有人填计划的那天,有人干完活才回头补上真正开工的日期,结果两张报表对不上,我还以为是我导出口径选错了。后来跟几个同行聊,发现这几乎是所有团队踩过的第一坑。
把“开始时间”拆成三个字段来理解会清楚很多:计划开始(谁承诺的、什么时候开工,一经确认就成为基线)、预计开始(每周滚动更新的预测,允许修改)、实际开始(真正动手那一刻)。如果所用的项目管理工具只允许一个字段,我的做法是让它承载“计划开始”,理由是排期、任务依赖、关键路径都靠它来算;
实际开始单独用一个时间戳字段,由状态流转自动打点,比如任务第一次从“未开始”进入“进行中”时写入,不允许手工覆盖。判断依据很简单:凡是需要被追责的时间,比如延期了算谁的责任、承诺有没有守住,用计划开始;凡是需要被分析的时间,比如某个环节平均等待了几天,用实际开始。
两者混在一个字段里,最后一定是两头都不准。
2. 开始时间要不要设成必填、加校验?遇到周末或节假日开工怎么办?
我们团队以前是谁想起来谁填,结果甘特图上大片空白,老板一问“这个任务什么时候开始的”没人答得上来。后来我主张把开始时间设成必填,又有人反对,说遇到紧急插单、周末加班开工,硬性校验反而碍事。
我的建议是分类型区别对待,不要一刀切。做法上:给开始时间设默认值,一般取创建日当天或继承父任务的计划开始,减少纯手工输入;对已经进入“已排期”或“进行中”的任务强制必填,对还处在“待评估”状态的任务允许留空,因为需求都没澄清时逼着填日期,只会产出假数据。
非工作日的处理上,我会在项目日历里维护工作日与节假日规则,排期时用“顺延到下一个工作日”的规则自动调整,同时把“周末或节假日加班开工”作为例外保留下来,但要让例外显性化,超出日历规则的时间需要补一句说明。
判断依据是数据可信度:如果某个项目里超过两成的任务开始时间都落在非工作日且没有任何说明,那基本可以判断它是批量刷出来的默认值,这时候报表的参考价值要主动打折。
3. 作为管理层,我该盯开始时间的哪几个指标,才能早点发现延期?
我每周看一次项目周报,上面写着“整体进度 70%”,看着挺安心,等到交付前两周才发现某个关键环节压根没开工。我就想,是不是存在一个更早的预警信号,能让我在事情还来得及的时候介入。
我通常看三个信号,按优先级排。第一是“已计划但未实际开工”的任务集合:计划开始日已过、实际开始仍为空的就是纸面排期,超过计划日开始 2 天就该有人过问,超过 5 天基本可判定为阻塞。
第二是关键路径任务的开始时间偏差:非关键路径晚几天可以观察,关键路径上的任务一偏移就直接压到交付日,偏差按“实际开始减计划开始”计算,正值即延迟。第三是开工集中度:统计每周实际开工的任务数量,如果连续两周明显低于排期数量,说明团队在堆积未启动的工作,这比看整体百分比灵敏得多。
口径上建议固定为“以计划开始为分母、以实际开始为分子”,并且每周固定在同一个时间点导出,否则口径一变,趋势就失去意义。
4. 开始时间被随手改来改去,报表就不准了,这种情况怎么治?
我们有个项目,每次周会前都有人把开始时间往后挪两天,好让甘特图看起来没那么难看,结果基线彻底失效,等我拿数据复盘的时候完全对不上。我一开始想用审批来卡,又怕流程太重、拖慢节奏。
核心思路是“基线冻结加变更留痕”,而不是靠审批卡死。具体做法:在项目启动或版本立项时,把当期的计划开始时间固化成一份基线快照,之后所有修改都写进变更记录,保留旧值、新值、修改人和修改理由;日常报表同时展示基线和当前值,让“挪了多少”一眼可见。
同时把修改开始时间的权限收窄到项目经理或排期负责人,普通成员只能改任务状态和实际开始。判断依据是成本收益:一条变更记录的成本几乎为零,但它把延期从“没人知道”变成“有据可查”,周会上讨论的就不再是“到底延没延”,而是“延了之后怎么补”。
如果某个项目一个月内对同一批任务的开始时间改了三次以上,我会把它当成排期能力问题单独复盘,而不是当作个别现象放过。
核心关键词
文章包含AI辅助创作:任务属性开始时间全流程:管理层入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358615
读者评论
语义拆分我试过,计划开始和承诺开始并行跑了两个月,结果项目经理只维护承诺那个,计划字段慢慢空着。真正让它活起来的是把计划开始设成依赖推导加只读。所以拆不拆字段不是关键,关键是哪个字段能自动算出来,靠人填的最终都会退化。
粒度那段我有不同体感。拆到1-2天偏差确实小,但任务数翻了四倍,项目经理花在维护条目上的时间比排期还多,沟通成本明显上升。粒度天花板恐怕不只看任务本身,也受管理带宽限制,拆过头反而是另一种失真。
实际开始时间回填最认同,也最难落地。我们要求关闭任务时填,结果大家统一填成关闭前一周,等于造了第二套假数据。后来改成从工时记录和代码提交里取首次活动时间才勉强可用。这类字段最好别指望自觉,得有客观数据源兜底。
