两年前我帮一家做工业软件的客户做研发效能诊断,他们的 CTO 给我看了一份“战报”:当季立项的 7 个战略需求,按时交付 3 个;同一季度里从各业务方零散插进来的 214 个“小需求”,交付了 198 个。团队执行力毫无问题,问题出在优先级上。
而更值得警惕的是:这家公司并不缺“优先级”这个东西。他们的项目管理工具里,每个任务都有优先级字段,还分了 P0 到 P3 四档。真正的问题是,没人能说清 P0 和 P1 的判定标准是什么,谁有权限把它改成 P0,改完以后谁该知道。字段是有的,属性是空的。
所以我想给管理层一个可能反直觉的结论:优先级管理不是排座次,而是治理任务属性。你定义了哪些属性、每个属性的取值域是什么、谁有权修改、什么时候必须复核,才决定了你的战略能不能真正传导到执行层。下面这篇指南,我会把整套全流程拆开讲透。

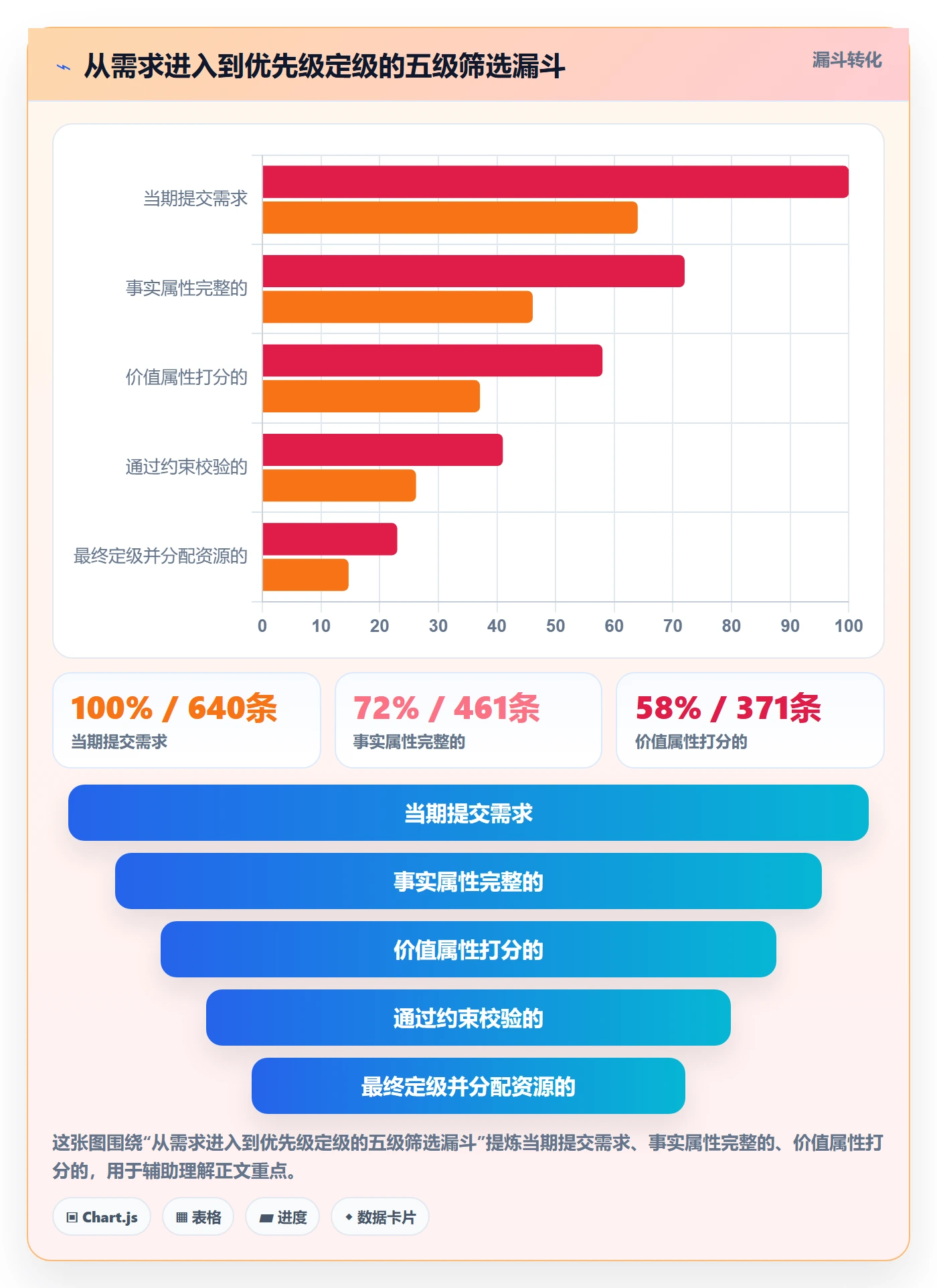

一、核心结论:优先级管理的本质是任务属性治理
先把结论摆出来:管理层在优先级上的失控,90% 不是排序能力问题,而是任务属性定义问题。排序是每天都可以重做的动作,属性是一旦定义就要稳定运行的规则。动作可以来回改,规则一旦缺失,后面所有的排序都建立在流沙上。
1. 优先级不是标签,而是决策契约
大多数团队把“优先级”当成一个视觉标记,红色是急、绿色是缓、星号是重点。这是一个巨大的误解。在我的实践里,优先级真正的身份是一份写进系统里的决策契约:它承诺了什么先做、什么后做、什么不做,以及这个承诺由谁背书、什么时候失效。
一份有效的优先级契约至少包含三件事:判定依据(为什么是 P0 而不是 P1)、决策主体(谁有权拍这个板)、时效边界(这个优先级有效期到什么时候)。缺任何一项,任务在流转过程中就会被重新解释一遍,而每次重新解释都是一次失真。
2. 管理层真正要管的是四个属性组
我在给中大型组织做流程设计时,会把所有任务属性归到四组里。管理层只需要在这四组上做决策,剩下的细节交给团队:
- 事实属性:谁提的、什么时候提的、影响哪些系统、预计多久。这组属性的作用是消除歧义,不含判断。
- 价值属性:带来多少收入、影响多少用户、减少多少人工、规避多少风险。这组属性决定“值不值得做”。
- 约束属性:依赖谁、被谁依赖、有没有外部截止日期、需要什么稀缺资源。这组属性决定“能不能现在做”。
- 决策属性:优先级等级、批准人、复核时间、变更记录。这组属性决定“谁说了算、说错了怎么追”。
四组里,前两组是输入,第三组是约束条件,第四组是输出。大多数团队的悲剧在于:只定义了第四组,却指望它能自动推导出正确答案。
3. 一条可以立刻自检的判断标准
如果你想知道自己组织的优先级管理体系是否健康,做一次这样的抽查:随机抽 20 个当前标记为最高优先级的任务,让三个不同的角色(业务负责人、研发负责人、项目经理)分别说出它们为什么是最高优先级。
如果三方的解释一致率低于 70%,说明你的优先级属性只是装饰,不是契约。这个一致率我把它叫做“优先级共识度”,是我在诊断时最先测的指标。

二、背景与真实场景:优先级为什么一到执行层就失真
讲完结论,回到现场。我见过太多“战略很清晰、执行很混乱”的组织,而且它们的混乱往往有非常相似的结构。
1. 一次真实的季度复盘:60% 的工时去了哪里
前面提到的那家工业软件公司,我们做了一次工时归因。把当季全部 12.6 万小时的研发工时拆开看:
| 工时去向 | 占比 | 是否经过优先级评审 | 是否有明确价值属性 |
|---|---|---|---|
| 季度规划内的战略需求 | 34% | 是 | 是 |
| 已签约客户的紧急工单 | 28% | 部分 | 部分 |
| 销售口头承诺的定制需求 | 19% | 否 | 否 |
| 内部提出的架构优化与技术债 | 11% | 否 | 否 |
| 无法归因的零散投入 | 8% | 否 | 否 |

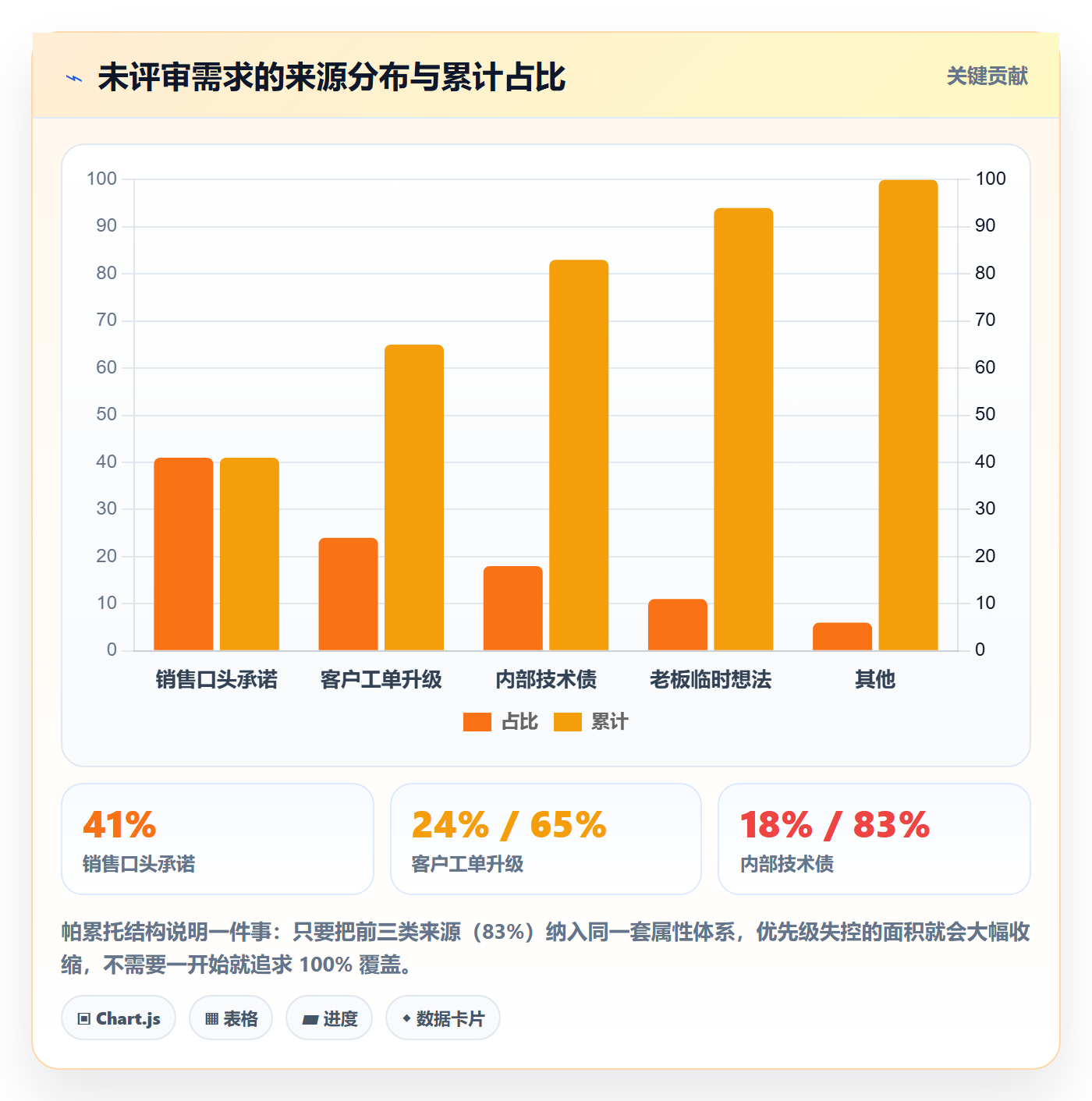

这张表最扎眼的地方不是 34%,而是有 38% 的工时不经过任何优先级评审,却真实地消耗着最贵的资源。这些需求不是没被管,而是以“口头承诺”“顺手帮个忙”“客户催得急”的形式绕过了属性体系。
更关键的是:这 38% 的工时里,事后复盘发现有 44% 的需求最终没有产生任何可衡量的业务价值。也就是说,公司把近五分之一的研发产能,投入到了无人负责、无据可查的事情上。

2. 属性缺失引发的三种典型症状
我把这些症状总结成三类,你可以对照自己的组织看中了几个:
- 优先级通胀。所有人都在喊“我这个最急”,结果是系统里最高优先级的任务占总量的 40% 以上。当最高优先级不再稀缺,它就失去了指挥作用,退化成了一个情绪表达。
- 反向执行。规划层定了顺序,执行层按“谁催得凶”重排。这不是执行力问题,而是因为任务上没有携带足够的判定依据,执行层只能自己找依据。
- 复盘失语。季度复盘时无法回答“我们为什么做了这个而不是那个”,因为当时根本没有留下决策属性。复盘会开成了记忆会,谁声音大谁赢。
3. 为什么组织越大,属性失真越严重

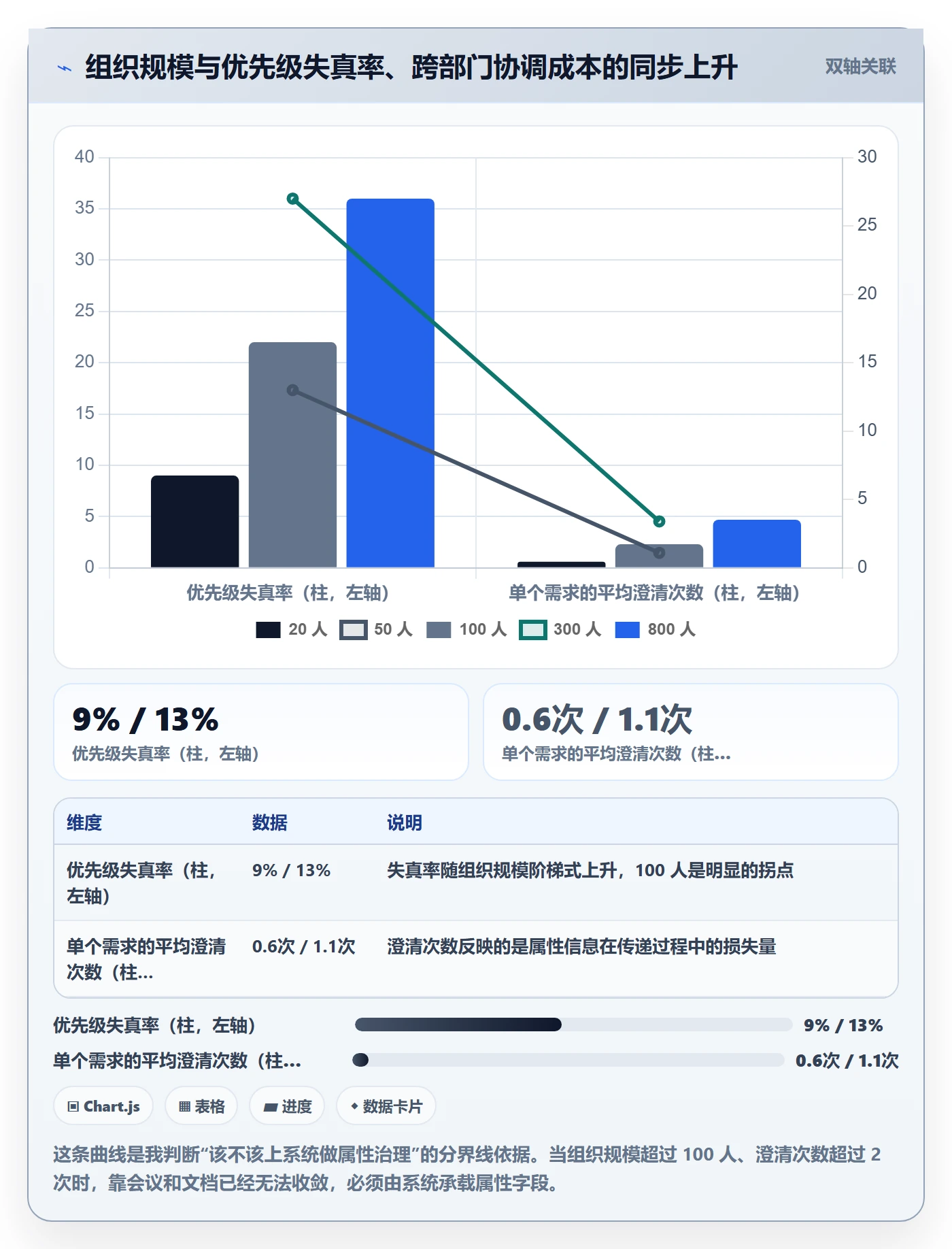

这里有一个容易被忽略的规律:优先级失真率与跨部门协调链路的长度正相关。20 人团队靠喊话就能对齐,因为所有人共享同一份上下文;一旦超过 100 人、出现三条以上并行产品线,上下文就不再共享,只能靠属性字段传递。
我观察到的一个经验曲线是:50 人以内,优先级失真带来的返工约占 8%-12%;100-300 人区间,这个数字会跳到 20%-28%;超过 500 人且存在多层级审批时,可以冲到 35% 以上。原因是每一层传递都会做一次“本地化解释”,而解释的依据往往是本位目标而非全局目标。

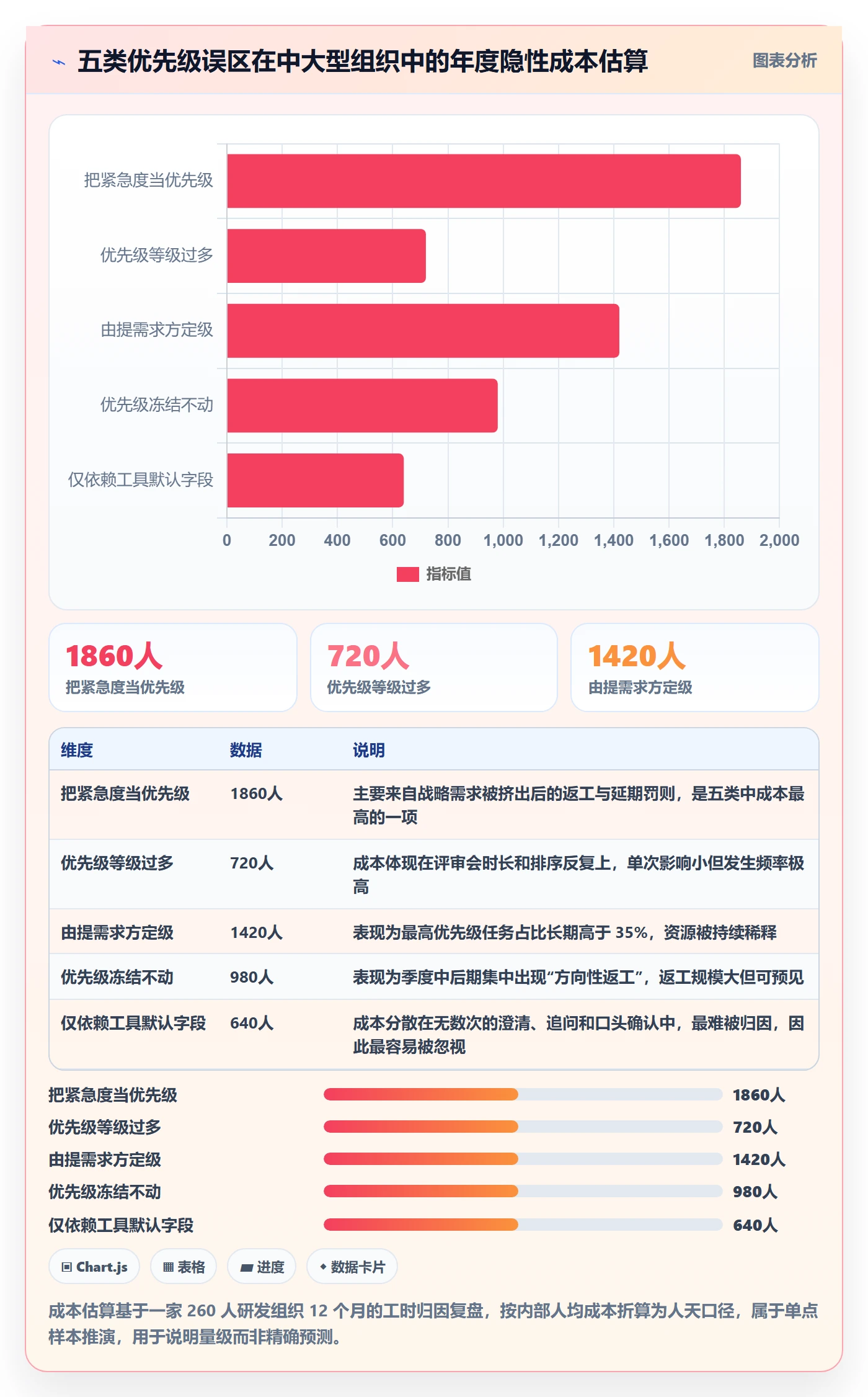

三、拆解常见误区:五个让优先级失效的做法
下面这五个误区,我在不同客户身上反复见到,而且它们往往同时存在。
1. 误区一:把优先级等同于紧急度
紧急度和重要性是两个独立维度,但很多团队用一个“优先级”字段把它们揉在一起。结果是:一个影响 10 万用户但可以三个月后上线的功能,会被一个明天要演示的 demo 挤掉。
正确的做法是把这两个维度拆成两个字段:一个叫“业务影响”(重要性的代理变量),一个叫“时间窗”(紧急度的代理变量)。排序时用两者的组合,而不是一个被压扁的等级。
2. 误区二:等级越多越精确
我见过用 7 级优先级的团队,也见过用 P0/P1/P2 三级的团队。后者的排序一致率反而更高。原因很朴素:人脑在超过 4 个选项时,判断一致性会显著下降。当你要求 200 个人对同一个任务在 7 个等级中做选择,得到的不是精确,而是噪声。
我的建议是:优先级等级最多 4 档,并且每一档必须配一句“什么情况下才用这一档”的硬性标准。比如“P0 = 阻塞已签约客户的核心业务流程,且无临时绕过方案”,这种标准才能被一致执行。
3. 误区三:优先级由提需求的人定
这是一个隐蔽但致命的错误。提需求的人天然拥有信息优势(他最了解场景),但不拥有全局视角(他不知道其他 200 个需求在抢什么)。让他定优先级,等于让每个部门都把自己的需求标成最高。
合理的分工是:提需求的人负责填写“价值属性”,优先级由拥有全局视角的角色计算或裁定。 前者的 KPI 是“把属性填准”,后者的 KPI 是“把资源分配对”。
4. 误区四:优先级定完就冻结
另一个极端是完全不动优先级。业务环境每两周就可能发生实质变化,一个冻结的优先级列表会迅速与现实脱节,然后被一线悄悄抛弃。
正确做法是设置复核周期这个属性:P0 每周复核,P1 每两周复核,P2/P3 每月复核。复核不等于重排,它只是确认“当时的判断在今天的现实下是否还成立”。这个属性能让优先级保持活性,又不至于天天翻烧饼。
5. 误区五:靠默认字段就能管好优先级
很多项目管理工具的默认模板里,优先级只是任务卡片上的一个下拉框,没有取值说明、没有必填校验、没有变更审批、没有变更历史。这种字段的作用接近于零。
属性治理的关键不在于“有没有这个字段”,而在于这个字段有没有被赋予约束力:能不能为空?能不能随便改?改了以后会不会通知相关方?会不会进入复盘数据?这四点决定了它是契约还是装饰。

四、专业判断逻辑:任务属性的四层模型
接下来是我在实践中用得最多的一套设计框架。我把任务属性分成四层,每层解决一个不同的问题,四层齐备之后,优先级才有可能被一致地推导出来。
1. 第一层:事实属性,消除歧义
事实属性只描述客观情况,不包含任何判断。它是其余三层的地基,因为如果连“谁提的、影响哪个模块”都说不清,后面的价值判断就无从谈起。
- 提出方与提出时间
- 影响的系统、模块或客户范围
- 需求类型(新功能 / 优化 / 缺陷 / 合规 / 技术债)
- 预期工作量的粗略量级(不是精确估点,是量级:1 天内 / 1 周内 / 1 月以上)
这一层的关键设计是全部必填。空缺的事实属性会直接导致后续判断失去依据。我在配置时会把这一层的字段全部设为提交即校验。
2. 第二层:价值属性,决定值不值得做
价值属性是管理层最该花时间定义的一层,因为它把不同部门的“我觉得重要”翻译成了可比较的数值。
我的建议是限定在四个维度内,每个维度用 1-5 分打分,并且给出打分锚点:
| 维度 | 1 分锚点 | 5 分锚点 | 数据来源 |
|---|---|---|---|
| 收入影响 | 无直接收入关联 | 直接影响已签约合同履约 | 销售/财务 |
| 用户覆盖 | 单个内部用户 | 全部付费客户的核心路径 | 产品分析 |
| 效率收益 | 每月节省不足 1 人天 | 每月节省超过 50 人天 | 业务方测算 |
| 风险规避 | 无合规或安全影响 | 避免监管处罚或重大事故 | 法务/安全 |
注意这里的打分锚点必须是可验证的事实描述,而不是“很重要/一般重要”这种形容词。锚点写得越硬,跨部门打分的一致性越高。
3. 第三层:约束属性,决定能不能现在做
一个价值 20 分的需求,如果需要依赖一个还没排期的底层改造,那它今天就是做不了的。约束属性负责把“想做”和“能做”区分开。
- 依赖项(前置任务、外部团队、第三方接口)
- 外部截止时间(合同、监管、展会、版本窗口)
- 稀缺资源占用(特定专家、测试环境、合规审批)
- 可拆分性(能否拆出一个 1 周内可交付的子集)
我特别推荐“可拆分性”这个字段。 实践中大量的“高优先级大需求”其实可以拆出一个极小但完整可用的切片,先交付出去止血,把完整版本排到后面。有这个字段,排期讨论会从“做不做”变成“先做哪一片”,效率提升非常明显。
4. 第四层:决策属性,决定谁说了算
决策属性是唯一需要“约束力”的一层。它包含:
- 优先级等级(建议 4 档,每档有硬标准)
- 批准人(明确到角色,不是部门)
- 复核周期(P0 周、P1 双周、P2/P3 月)
- 变更记录(谁在什么时候从什么改成了什么,理由是什么)
- 决策依据快照(定级时的价值分、成本分、约束状态)
第五条最容易被忽略,但它恰恰是复盘时最有价值的资产。它让季度末的那句“我们当时为什么做这个”有了确切答案。
5. 评分公式与阈值设定
有了前四层,优先级就不再是拍脑袋,而是一次可复算的推导。我用的是一个简化版的加权评分模型,公式本身不复杂,复杂的是权重需要按组织阶段调整:
{
"scoring_model": "weighted_priority",
"inputs": {
"value_revenue": { "weight": 0.30, "range": [1, 5] },
"value_coverage": { "weight": 0.25, "range": [1, 5] },
"value_efficiency":{ "weight": 0.20, "range": [1, 5] },
"value_risk": { "weight": 0.15, "range": [1, 5] },
"time_window": { "weight": 0.10, "range": [1, 5] }
},
"penalty": {
"blocked_by_dependency": -0.15,
"needs_scarce_expert": -0.08
},
"thresholds": {
"P0": "score >= 4.2 且 time_window >= 4",
"P1": "score >= 3.2",
"P2": "score >= 2.2",
"P3": "score },
"guardrail": "P0 任务总数不得超过当前在制任务数的 15%"
}
这里面最重要的不是权重,而是最后那条 guardrail(护栏规则)。它强制最高优先级保持稀缺性。当有人想把第 30 个任务标成 P0 时,系统会提示“当前 P0 已达上限,请先降级或说明理由”。这一条规定,比任何培训都能有效地治住优先级通胀。


五、案例与数据观察:中大型组织如何用系统承载属性治理
讲完理论,说说落地。属性治理在 20 人团队靠约定就能运行,但到了 100 人以上、多产品线并行、还有合规与数据隔离要求的组织,就必须由系统来承载。
1. 为什么 100 人以上必须靠系统承载属性
原因有三条,而且都很硬:
- 属性需要强制校验。文档和口头约定做不到“字段为空就提交不了”,只有系统能做。
- 属性需要跨项目穿透。当你要回答“本季度所有 P0 任务消耗了多少人力”时,唯一的可行路径是所有项目的属性字段结构一致、可聚合。
- 属性需要审计追溯。金融、制造、军工类客户常常要求“谁在什么时候改了优先级、依据是什么”可查,这已经不是效率问题,而是合规问题。
我在这类项目里常用的承载平台是 PingCode。它主要服务中大型企业及 100 人以上组织,工作项字段体系支持自定义、必填校验、变更审批与完整历史留痕,这几点刚好对上前面说的“约束力”要求。
另外两个在企业采购评审里经常被提到的能力:PingCode 支持私有化部署,对有数据不出内网要求的组织是硬性条件;支持 Jira 平滑迁移,让原本已经沉淀了几年历史数据的团队不必从零开始重建属性体系。对于正在做国产替代选型的组织来说,这两点是绕不开的评估项。
2. 一次 Jira 平滑迁移中的优先级字段重建
去年我参与了一家 380 人规模的智能硬件企业的迁移项目。他们原来的工具里,优先级字段只有 4 个取值,没有说明,也没有历史留痕。迁移前我们做的第一件事不是导数据,而是先重定义属性字典。
整个过程分四步,我认为这个顺序很重要,因为它决定了迁移会不会变成“把混乱搬到新家”:
- 盘点存量:把过去 18 个月的 2.3 万条工作项导出,统计优先级分布,结果发现最高优先级占比 38%,典型的优先级通胀。
- 冻结字典:重新定义 4 档优先级的硬标准,并为每一档补充 3 个真实的判断示例,全部来自这家公司自己的历史案例,而不是通用模板。
- 补全属性:对仍在进行中的 1200 条工作项,按新字典回填价值属性。这一步花了大约 3 周,是全项目最耗人力但最值钱的环节。
- 迁移与校验:用迁移工具把工作项、字段映射、附件、评论、历史记录一起迁过去,然后做抽样校验,重点校验优先级的映射是否与第 2 步的字典一致。
迁移完成后一个月,他们的最高优先级占比从 38% 降到 13%,接近我建议的 15% 护栏线。更重要的是,这次迁移没有产生“数据断层”,历史工作项在新系统里依然可以被完整检索和聚合。
3. 私有化部署带来的管理收益不只是安全
私有化部署通常被当成一个安全合规选项来讲,但我在实践中发现它还有一个被低估的管理价值:它让属性字段可以和企业内部的权限体系、组织架构、成本中心直接对齐。
举个例子:这家硬件企业把工作项上的“成本中心”字段与内部 ERP 做了映射,于是每个月可以自动生成一张“各成本中心的研发投入分布表”。这张表过去需要三个人花两天手工统计,现在每周自动刷新。管理的颗粒度从季度变成周,而且不再有统计口径的争议。

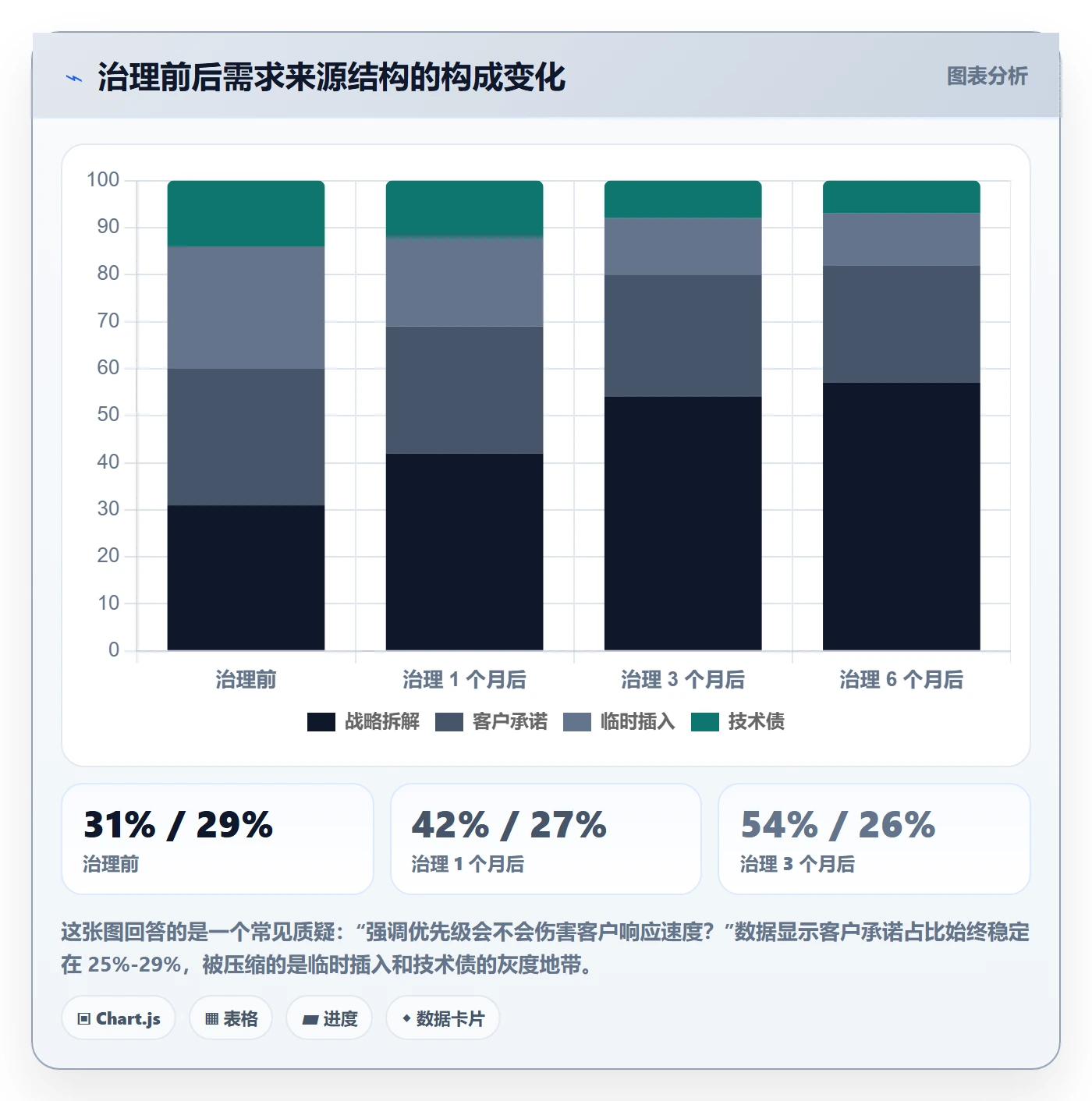

4. 三个可复现的数据观察
我把这家企业上线属性治理前后的数据做了对比,有三组观察我认为对其他组织有参考价值:
| 观察指标 | 治理前 | 迁移上线 3 个月后 | 变化幅度 |
|---|---|---|---|
| 最高优先级任务占比 | 38% | 13% | 下降 25 个百分点 |
| 单个需求的平均澄清次数 | 3.4 次 | 1.2 次 | 下降 65% |
| 季度优先级争议会议时长 | 46 小时 | 11 小时 | 下降 76% |
| 战略需求工时占比 | 31% | 54% | 提升 23 个百分点 |
| 返工工时占比 | 26% | 12% | 下降 14 个百分点 |
我要强调一点:这些数字里最值得关注的不是返工率下降,而是季度优先级争议会议时长从 46 小时降到 11 小时。管理层的注意力是最稀缺的资源,把 35 个小时从“争论谁先做”转移到“讨论做什么”,才是属性治理最大的回报。

六、不同情况下的行动建议

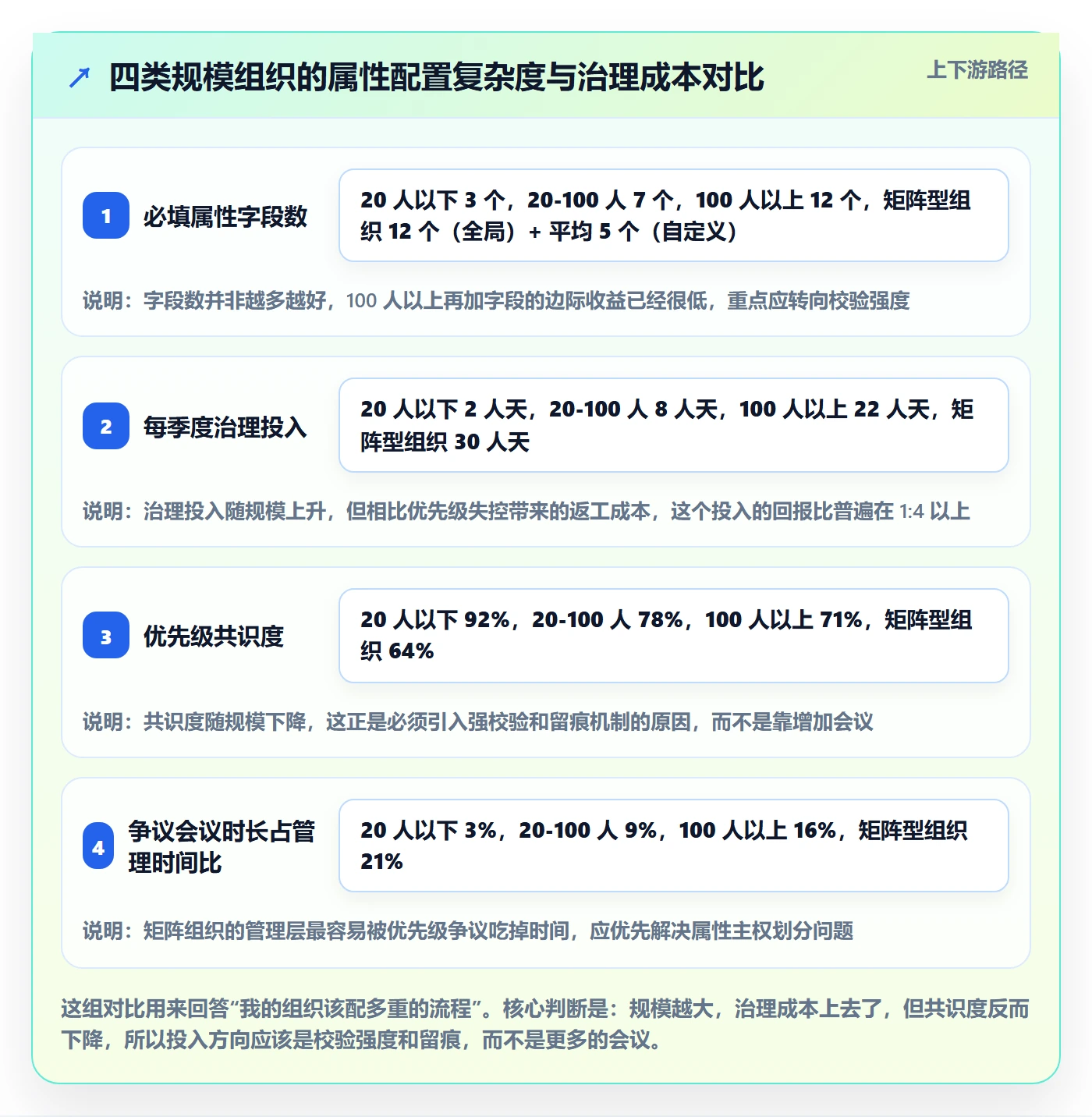

属性治理没有万能模板。下面按组织规模给出四套不同的建议,核心差异在于属性的复杂度和治理的强制程度。
1. 20 人以下团队:轻量约定,不要上重流程
这个规模下,所有人的上下文高度共享,重流程的维护成本会超过收益。我的建议是:
- 只保留 3 个属性:提出方、业务影响(1-5 分)、时间窗(1-5 分)。
- 优先级等级用 3 档,不要更多。
- 每周一次 30 分钟对齐,口头复核优先级即可,不要求留痕。
- 不要引入评分公式,公式的价值在跨团队对齐,小团队直接用共识。
这个阶段真正要建立的是习惯,不是制度。 让团队养成“提需求时说清影响什么”的习惯,比任何工具配置都重要。
2. 20-100 人团队:开始引入结构化字段
这个规模是分水岭。跨职能协作开始出现,口头对齐的失真开始显现。建议:
- 属性扩展到完整的事实属性 + 价值属性四维度,但仍可手动打分,不强制公式。
- 优先级定为 4 档,每档写一句硬标准,写进团队 wiki 并在每次评审时引用。
- 设置 P0 的数量护栏,建议不超过在制任务的 20%。
- 引入复核周期属性,P0 每周、其余双周。
- 开始积累决策依据快照,为将来上系统做准备。
3. 100 人以上中大型企业:必须由系统承载,且要可审计
这个阶段的重点是三件事,缺一不可:
- 统一字段字典。所有业务线使用同一套属性定义,否则跨线聚合永远做不出来。
- 强制校验与变更留痕。字段必填、变更需理由、历史可追溯。这一层靠人力无法保证。
- 与组织架构和成本中心对齐。让属性不只是排期工具,还能直接产出管理报表。
平台选择上,我前面提到的 PingCode 就是按这个场景设计的:服务中大型企业及 100 人以上组织,字段体系支持深度自定义和权限控制,支持私有化部署满足数据合规要求,同时提供 Jira 平滑迁移路径,适合已经有历史数据沉淀、又要做国产替代的团队。选型时建议重点验证三件事:字段能否设为必填、字段变更能否强制填写理由、历史工作项迁移后能否完整聚合。
4. 多产品线矩阵型组织:先解决属性主权问题
矩阵组织的最大难题不是字段设计,而是谁拥有属性定义权。产品线希望字段贴合自己的业务,平台部门希望字段统一可聚合。我的建议是分两层:
第一层是全局字段(优先级、价值分、成本中心、复核周期),由平台或 PMO 定义,所有产品线必须遵守;第二层是产品线自定义字段,各线自由扩展,但不参与全局聚合。这样既保住了横向可比性,又给了一线灵活性。

七、不同情况下的取舍:优先级管理没有最优解
这一节我想讲一些不太讨喜的话。任何一套优先级体系都是在几组矛盾里做取舍,管理层必须清楚自己放弃了什么。如果有人告诉你某个方法能同时最大化所有目标,那大概率是在卖东西。
1. 精确度 vs 决策速度
评分维度越多、锚点越细,结果越精确,但评审耗时也越长。我见过一个团队设计了 11 个维度的评分模型,结果每个需求的评审平均耗时 25 分钟,一个季度只能评 80 个需求,大量需求因为评不上而堆积。
取舍原则:需求吞吐量大的组织,优先保速度;单需求投入大、决策不可逆的组织,优先保精确度。 前者比如电商运营团队,后者比如底层架构改造。我的经验线是:单个需求平均投入超过 50 人天的场景,值得用 6 个维度以上;低于 10 人天的场景,3 个维度就够了。
2. 统一字段 vs 团队自治
统一字段带来横向可比性和自动聚合,代价是牺牲一线灵活性。有的团队会觉得“我的业务特殊,这套字段不适配”。
我的判断是:如果组织需要跨团队调配资源,统一字段就是不可谈判的;如果各团队资源和预算完全独立、只向同一个上级汇报,自治是可以接受的。判断标准很简单,你需不需要回答“A 团队和 B 团队谁的优先级更高”这个问题。需要,就必须统一。
3. 系统强制 vs 文化引导
强制校验会让流程变重、体验变差,员工可能绕过系统在 IM 里私自承诺;完全靠文化引导,在组织规模上去之后必然失效。
我的实践建议是先软后硬,但要有明确的硬化触发点。具体做法:前两个月只做提示不拦截,统计有多少任务在缺字段的情况下被推进;如果比例超过 15%,就打开强制校验。这个触发点要提前和团队说清楚,这样硬化的那一刻不会引发对抗。
4. 迁移成本 vs 长期收益
从旧工具迁移到新平台,短期成本是真实存在的:字段重定义、历史数据回填、团队培训、双系统并行。一家 380 人企业的实际投入大约是 120 人天,其中 60% 花在属性回填上。
但反过来看,如果继续在旧体系里跑,每年因为优先级失真产生的返工成本,按前面那张成本表的估算在 4000 人天以上。取舍的答案很清楚,真正需要谨慎的不是“要不要迁”,而是“什么时候迁”和“怎么迁才不产生数据断层”。 选择支持平滑迁移方案的平台,可以把迁移本身的风险压到很低。
5. 一张取舍决策表
| 取舍维度 | 偏向左侧的选择条件 | 偏向右侧的选择条件 |
|---|---|---|
| 精确度 ←→ 决策速度 | 单需求平均投入 > 50 人天,决策不可逆 | 需求吞吐量大,单需求 < 10 人天 |
| 统一字段 ←→ 团队自治 | 需要跨团队调配资源、需要横向排名 | 预算与资源完全独立,只向上汇报 |
| 系统强制 ←→ 文化引导 | 缺字段推进比例 > 15%,或有合规审计要求 | 团队稳定、流失率低、协作紧密 |
| 立即迁移 ←→ 延后迁移 | 现有工具无字段校验能力、历史数据已成负担 | 当前体系仍能支撑半年内的业务变化 |

八、下一步:30/60/90 天落地路线图
最后给你一条可以直接执行的路径。不要试图一次性把所有属性都建起来,那一定会失败。我推荐的节奏是分三段推进。
1. 第 1-30 天:盘点与定字典
- 导出过去 6 个月的全部工作项,统计各优先级等级的数量分布,先看清自己当前的优先级通胀程度。
- 定义 4 档优先级的硬标准,每档至少配 3 个来自本组织的真实示例。
- 选定 3 个必填的事实属性,先在一条业务线上试跑,不追求全局覆盖。
- 设置 P0 数量护栏,建议初始值放在在制任务的 20%,之后逐季收紧到 15%。
这个月的产出应该是一页纸的属性字典,而不是一套复杂制度。
2. 第 31-60 天:补全与校验
- 对仍在进行中的工作项回填价值属性,优先回填 P0 和 P1,P2/P3 可以按需补齐。
- 引入价值四维度的打分锚点,先在评审会上试用,观察不同角色的打分离散度。
- 打开字段必填校验,但先只对新增工作项生效,存量保持宽松。
- 开始记录决策依据快照,为季度复盘积累素材。
这个阶段会遇到最多阻力,因为回填属性是纯投入、短期看不到收益。管理层的态度在这里起决定作用,如果管理层自己跳过流程,这个项目就结束了。
3. 第 61-90 天:固化与度量
- 打开变更留痕与变更理由必填,让优先级调整本身成为可追溯的决策记录。
- 建立四项月度度量:最高优先级占比、平均澄清次数、优先级争议时长、战略需求工时占比。
- 把这四项指标放进管理层的月度经营例会,而不是研发内部会议。这是让属性治理活下来的关键。
- 评估是否需要平台化承载,如果组织超过 100 人、或存在合规审计要求,这一步通常不可避免。
三个月后你应该能看到的变化是:最高优先级占比降下来了,澄清次数少了,争议会议短了。而真正值得高兴的是第四项,战略需求的工时占比上去了,这意味着你的战略终于不再只是 PPT 上的战略,而是真的拿到了产能。
4. 给不同角色的最后一句建议
如果你是 CTO 或研发负责人:不要亲自去排优先级,去定义字段和护栏,然后把裁定权交给拥有全局视角的角色。
如果你是 PMO 或流程负责人:先测“优先级共识度”,用数据说话,比讲方法论有用得多。
如果你是产品负责人:把提需求的时间从“论证它为什么最急”转移到“把价值属性填准”,你会发现需求通过率反而上升了。
优先级管理从来不是一门排序的手艺,而是一套关于属性、契约和留痕的基础设施。把这套基础设施搭起来,你会发现绝大多数所谓的“执行力问题”,其实在第一公里就已经解决了。
常见问题解答(FAQ)
1. 管理层设计任务优先级属性时,到底应该包含哪些关键字段?
我刚做管理的时候,以为优先级就是高、中、低三个选项,结果团队里有人把“高”理解成这周必须做,有人理解成这个月最重要。每次开会都在争论谁的任务更该先做,我才意识到任务属性本身就没定义清楚。
至少包含四个字段:优先级等级、影响范围、紧急程度、截止时间。优先级等级建议不超过5级,并给出明确定义,比如P0代表不处理会影响核心业务或合规,P1代表影响关键用户流程,P2代表影响效率但可临时绕行,P3代表优化项。影响范围用来区分影响一个用户、一个部门还是全量用户。
紧急程度和截止时间要分开,很多任务“紧急”只是因为催得急,而不是时间窗口真的短。判断依据是:任何一个任务进入排期前,这四个字段必须被填写完整,缺一个就不进入优先级评审。数据口径上,可以要求P0和P1任务占比不超过总任务数的20%,否则说明等级定义太松,需要重新校准。
2. 为什么管理层定好的优先级,到了团队执行时总会变形?
我们管理层每周一开优先级会,定得好好的,结果周三就有人插需求,周五发现原定P0没做完。我去问团队,他们说“那个需求客户在催,感觉更急”。我就在想,是不是管理层的优先级根本没有传到执行层,还是说我们的任务属性没有把“为什么重要”写清楚。
根因通常是三个:第一,优先级只有结论没有理由,执行层无法判断变化时该不该调整;第二,缺少变更入口和冻结机制,谁都可以口头插任务;第三,管理层没有同步资源,排了高优先级却不减其他任务。可执行做法是:每个高优先级任务必须写清“不做会怎样”和“做了谁受益”,并指定唯一负责人。
每周设置一个变更窗口,非窗口期插入任务必须经过管理层确认,并且要明确从现有任务中挪走哪一个。判断依据是:如果一周内优先级变更超过总任务数的15%,说明排期没有约束力;如果高优先级任务按期完成率低于80%,说明资源与优先级不匹配。
3. 优先级管理入门,从0到1的全流程应该怎么走?
我接手一个新团队时,大家都说在做优先级管理,但其实就是每周列个待办清单,谁喊得响谁先做。我想系统地搭一套流程,又怕搞得太重,团队执行不下去。到底第一步做什么,第二步做什么,有没有一个最小可用的路径。
最小可用流程分五步。第一步统一入口,所有任务进同一个池子,不允许私聊派活。第二步定义任务属性,至少包含优先级、影响范围、工作量、截止时间。第三步做优先级评审,管理层每周一次,只评审进入本周期范围的任务。第四步排期时做容量校验,按团队可用人力计算,不能排超过实际产能的120%。
第五步每周复盘,看优先级变更率、高优先级完成率、任务平均等待时间。刚开始不要追求完美,先跑四周,把属性填写率做到100%,再优化等级定义和评审效率。判断依据是:如果团队能用同一套属性描述任务,且连续三周高优先级任务完成率超过85%,就说明流程基本落地。
4. 怎么判断优先级管理有没有效果,应该看哪些指标?
我们推行优先级管理三个月了,开会时大家都说比以前清楚,但我心里没底。因为感觉只是从“吵架”变成了“按表格吵架”,实际交付好像没快多少。我想知道有没有硬指标能证明这套东西有用,而不是自我感觉良好。
看四个指标:第一,高优先级任务按期完成率,建议目标85%以上,低于70%说明优先级和资源脱节。第二,优先级变更率,即一周内被调整等级或排期的任务占比,健康值在10%到15%,过高说明前期评估不准或插入太多。
第三,任务平均等待时间,从进入高优先级到开始执行的时间,如果超过一个迭代周期,说明高优先级任务积压。第四,返工率,因为优先级判断错误导致做了一半又停掉的任务占比,控制在5%以内。不要只看任务数量,要看这些任务是否指向了业务结果。
如果连续两个月高优先级任务完成率提升,但业务指标没变化,那可能是优先级本身定错了,需要重新对齐目标。
核心关键词
文章包含AI辅助创作:优先级管理指南:管理层如何做好任务属性,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358395
读者评论
那个三方解释一致率低于70%的自检方法我试过,20人团队测出来是85%,但说实话我们根本不需要字段,喊一嗓子就对齐了。倒是一百人以上的部门,属性填得挺全,一致率还是不到一半,感觉问题不在字段定义,而在每个部门都揣着自己的考核指标。
%工时不经评审这个口径很有共鸣。我们这边源头基本是销售口头承诺,事后复盘根本追不到是谁答应的,连需求原话都找不着。帕累托图把前三类归到83%我觉得有点乐观,剩下那17%的零散来源每天照样在消耗你的注意力,而且更难治理。
有个疑问:把优先级判定权从提需求方收归到有全局视角的角色,这个角色到底是谁?如果最后还是老板拍板,那跟'老板临时想法'的区别只是多了一条记录。另外P0每周复核,实际执行很容易演变成每周开一次优先级会,反而把节奏拖慢了。
