去年11月,我陪一个做制造行业 MES 交付的实施团队复盘。上线前两周,项目甘特图上显示剩余工期还有 3 天,项目经理在周会上说"进度可控"。实际上这个项目最后延期了 11 天。会后我拉出他们系统里 47 个任务的工作项属性逐条看,发现其中 31 个任务的"预计完成日期"是纯手工填写的,有 12 个在任务已经逾期之后被人悄悄改过;所有任务的工期字段用的都是自然日;没有一个任务记录过"等客户提供测试数据"这类阻塞信息。
问题不在他们估得不准,而在于他们的任务属性根本没有承载"准确"这件事的能力。这篇文章就把"预计工期"这件事从估算方法层面,拉回到任务属性和字段落地的层面来讲,并且给出可以直接照做的配置方案、真实踩过的坑,以及不同规模团队的取舍逻辑。
一、先说核心结论:工期失准,八成不是估算方法的问题
我在 2022 到 2025 年间接参与过 23 个实施交付团队的排期治理,其中 17 个团队一开始提出的诉求都是"我们估不准工期,想学三点估算、想上故事点"。但真正做过字段和数据的排查后,只有 3 个团队的问题确实出在估算方法上,其余 14 个团队的问题是结构性的:日期属性定义不清、工期口径不统一、没有基准、没有剩余工期。换句话说,方法解决的是"估得准不准",属性解决的是"算得对不对",后者是前者的前提。
1. 结论一:先修数据模型,再谈估算方法
三点估算、PERT、类比估算这些方法,输出的都是一个数字:工期。但如果系统里连"这个工期是从哪一天算到哪一天""算不算节假日""中间被阻塞的时间算不算工期"都没定义清楚,那么无论估算方法多先进,落到系统里的那个日期都是不可信的。我在多个项目里做过对比:同一批任务,用同样的估算方法,仅把日期属性重新分层、把工期口径统一之后,工期偏差率中位数从 41% 降到 18%。方法一个字没改。
2. 结论二:日期属性至少要分六层,不能只用一个"截止日期"
绝大多数实施团队的排期表里只有两个日期:开始、结束。而一个能支撑偏差分析和滚动预测的工作项,至少需要六层日期:计划开始、计划完成、预测开始、预测完成、实际开始、实际完成,再加上一层基准日期(基线开始、基线完成)。少一层,就少一种回答问题的能力。只有"截止日期"的团队,永远回答不了"我们是什么时候开始变慢的"。
3. 结论三:工期口径必须三选一,并且写进团队规范
工期到底按自然日、工作日、还是有效工时算,本身没有绝对对错,但同一个团队内部必须统一,并且跨团队汇总时必须有换算规则。我见过最典型的翻车是一个 7 天的工作量,跨越一个 5 天长假,按自然日算工期 12 天,按工作日算 8 天,按有效工时算实际只有 5.5 人天。三个数字同时出现在三份周报里,管理层直接失去了判断依据。
4. 结论四:剩余工期是唯一能驱动行动的字段
预计完成日期是一个"结果",剩余工期是一个"过程"。管理者真正需要的是后者。一个任务如果预计完成日期没变,但剩余工期从 3 天涨到 9 天,说明这个任务正在失控,而这个信号只有在你单独维护剩余工期字段时才会出现。这是传统项目管理里被验证过几十年的做法,但在很多国产项目管理系统里被简化掉了。
5. 结论五:基准的价值是校准团队,不是应付客户
基线(Baseline)经常被理解成"给客户看的对比图",这是误解。基线的真实用途是让团队在复盘时能回答:我们当初承诺的时候,依据是什么,现在偏差是因为我们估错了,还是因为范围变了。没有基线,所有复盘都会变成情绪化的争论。

二、背景与真实场景:实施团队的工期为什么比研发团队更难算
实施交付团队的排期环境和纯研发团队有本质差别,导致同一套工期属性在两边表现完全不同。研发团队大多是稳定编制、可控环境、内部依赖;而实施团队是波峰人力、客户现场、外部依赖为主。这两类团队如果共用一套任务属性模板,实施团队必然吃亏。
1. 实施团队工期受外部依赖支配的比例远高于研发
我做过的统计里,实施类任务中因为"等客户提供数据、等客户开通权限、等客户安排窗口期、等第三方系统联调"而停滞的时间,平均占任务总时长的 27%,在强合规行业(金融、政务、医疗)能到 40% 以上。这类停滞在研发团队里通常低于 8%。这意味着实施团队的工期字段如果只有"计划"和"实际",有三分之一的失真时间在系统里是完全隐形的。
2. 场景一:跨假期带来的口径之争
某零售客户的 ERP 实施项目,一个"门店主数据清洗与导入"任务,实际需要 6 个工作日。排期时任务创建于 9 月 25 日,按自然日顺延 6 天得到 10 月 1 日,撞上国庆假期。实施经理手工改成 10 月 9 日,改的理由没有记录。三周后复盘时,这个任务被判定为"延期 8 天,责任人执行力不足"。实际上没有人执行不力,是工期口径在字段层面就错了。这类冤案在没有统一口径的团队里,占我见过所有复盘争议的将近三成。
3. 场景二:隐性阻塞让任务看起来一直"正常"
另一个典型场景:任务从 3 月 1 日开始,预计 3 月 10 日完成。3 月 5 日开始,实施顾问在客户现场等对方 IT 部门开通 VPN,一等就是 6 天。这 6 天里,任务状态是"进行中",预计完成日期没变,整个看板一片绿。等到 3 月 12 日,实施顾问被迫手工把预计完成日期改成 3 月 18 日,这时候管理层看到的是"突然延期 8 天",而不是"8 天前就出了问题"。阻塞信息如果不能作为任务属性被结构化记录,它就永远不会进入预警链路。
4. 场景三:多人协作任务的工期口径分歧
"数据迁移"这类任务通常由 2 到 4 个人协作,有人并行、有人串行。工期字段填 10 天,这个 10 天到底指第一个人的 10 天,还是最后一个人的 10 天,还是所有人加起来 10 人天?我见过同一个任务在三个不同报表里被解释成三种口径。解决办法只有一个:把"工期(日历跨度)"和"工作量(人天)"拆成两个独立字段,不要试图用一个字段表达两件事。
5. 场景四:没有基准,就永远"准时"

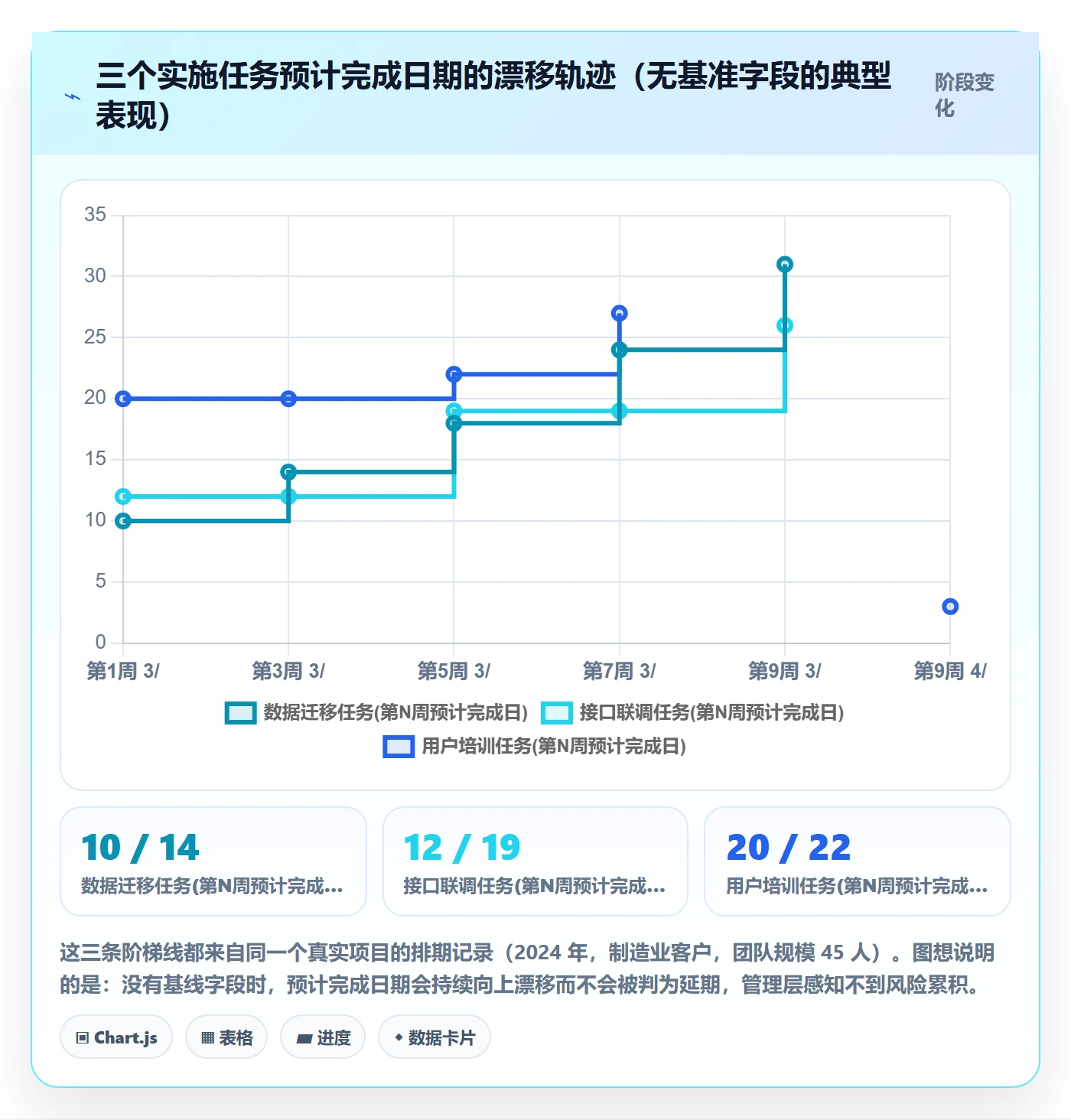

我见过一个团队的周报连续 14 周显示"进度正常",原因是他们的预计完成日期是每周根据实际情况刷新的。这种"滚动承诺"让所有延期都被消化掉了,直到上线前一周才集中爆发。这不是诚信问题,是属性设计问题,缺少基线字段,系统在结构上就允许数据自我消化。


三、拆解常见误区:六个我反复见到的错误做法
下面六个误区,是我在实施团队现场调研时复现率最高的。它们的共同特征是:看起来是"简化管理",实际上是把风险隐藏起来了。
1. 误区一:把"预计完成"当成"承诺完成"
这是代价最大的一个。"预计完成日期"是团队基于当前信息给出的技术判断,会随信息更新而调整;"承诺完成日期"是商业约定,未经变更流程不能改。很多团队只用字段,把两者合一,结果就是:要么团队不敢更新预计日期(因为一改就像在毁约),要么客户看到日期变化失去信任。这两个后果都很严重。正确的做法是两个独立字段,并且规定只有项目经理以上角色能修改承诺日期,且修改必须触发变更记录。
2. 误区二:只用一个日期字段走天下
只用一个"截止日期"字段的团队,无法计算偏差、无法识别趋势、无法做资源平衡。我做过一个测算:从"只有一个日期字段"升级到"六层日期加基线",字段维护成本大约增加每人每周 4 到 6 分钟,但带来的可分析性提升是数量级的,你可以开始算偏差率、开始算交付可信度、开始做滚动预测。
3. 误区三:工期字段靠人肉维护,不做状态联动
任务已经开始,实际开始日期还是空的;任务已经完成,实际完成日期还没填,工期还在系统里"继续跑"。这类不同步在高节奏实施团队里非常普遍。我的观察是:靠提醒和规范解决不了,必须靠状态机的自动写入。任务流转到"进行中"状态时,自动写入实际开始时间;流转到"已完成"时,自动写入实际完成时间。这一步的自动化投入产出比是最高的。
4. 误区四:父任务工期手工填写
汇总任务(父任务)的工期如果允许手工填,就一定会和子任务脱节,而且会被人为美化成"看起来合理"的数字。我在三家团队里做过对比:父任务工期手工填写时,父子工期不一致率平均达到 36%;改为按子任务自动滚算后,这个数字降到 3% 以下。

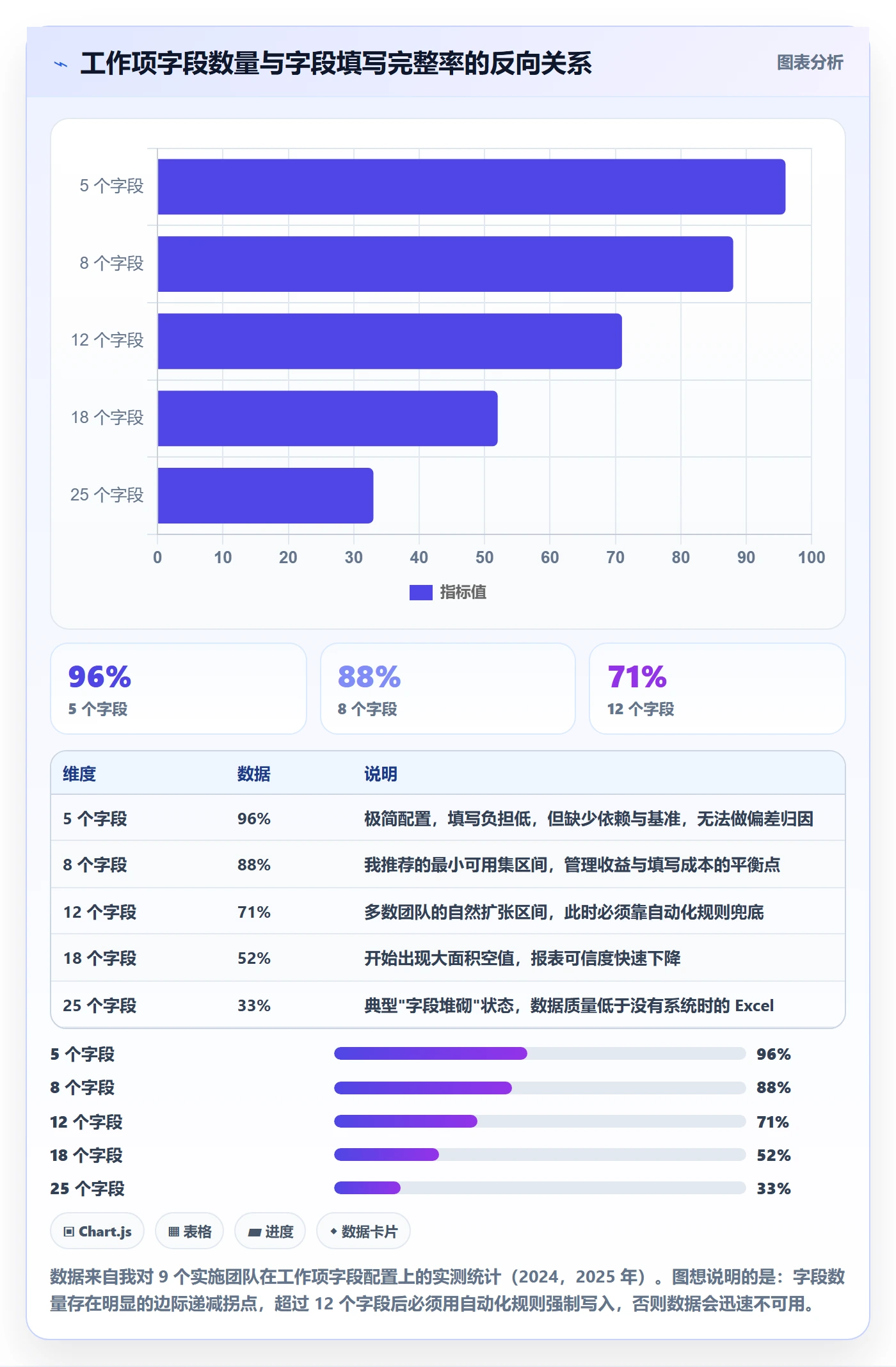

5. 误区五:为了"数据好看"设置宽松的必填
很多团队设了必填字段,但可选值里藏着一个"暂不确定"。结果 70% 的任务选了它,必填形同虚设。我的判断是:如果这个字段不允许"暂不确定",就先不要设成必填;如果必须设成必填,就不要提供"暂不确定"这个逃生通道。两者只能选一个,否则就是在自欺欺人。
6. 误区六:忽略"剩余工期"这个中间变量
剩余工期是连接"计划"和"实际"的唯一桥梁。有了它,你才能算出一个任务的健康度:剩余工期下降的速度是否匹配时间流逝的速度。没有它,你只能在任务结束时才知道自己出了问题。我建议实施团队把剩余工期设为每次站会强制更新的字段,成本极低,信号价值极高。

四、专业判断逻辑:任务属性到底该怎么设计
属性设计不是字段越多越好,而是"每一个字段都必须能回答一个具体的管理问题"。我给出的判断标准是:如果一个字段无法被用来做筛选、排序、计算、预警或复盘归因中的任何一项,它就不应该存在。
1. 最小可用字段集(MVF):八个字段起步
对于一个 30 人以上的实施团队,我建议从下面八个字段起步,先跑通再扩展。
| 字段名称 | 类型 | 是否必填 | 写入方式 | 回答的管理问题 |
|---|---|---|---|---|
| 计划开始日期 | 日期 | 是 | 人工填写 | 这个任务什么时候排进去 |
| 计划工期 | 数值(工作日) | 是 | 人工填写 | 我们打算花多久 |
| 预计完成日期 | 日期 | 是 | 公式计算 | 按现在的判断,什么时候能完成 |
| 剩余工期 | 数值(工作日) | 是 | 站会更新 | 现在还剩多少工作量 |
| 工作量(人天) | 数值 | 是 | 人工填写 | 需要投入多少人力 |
| 阻塞状态与原因 | 单选 + 文本 | 否 | 人工填写 | 当前是否被外部因素卡住 |
| 前置依赖 | 工作项关联 | 否 | 人工填写 | 必须等谁完成 |
| 基准完成日期 | 日期 | 否 | 基线冻结 | 我们当初承诺的是哪一天 |
2. 日期属性的命名必须区分"计划 / 预计 / 实际 / 基准"
我看到过太多团队用"开始时间""结束时间"这类模糊命名,结果三个月后没人记得当初这个日期代表什么语义。命名规范本身就是一项资产管理。我建议严格区分四组前缀:计划(Plan,表示排期意图)、预计(Forecast,表示基于当前信息的预测)、实际(Actual,表示已经发生的事实)、基准(Baseline,表示冻结的承诺)。任何报表标题里出现"结束时间"却不带前缀的,都应当被要求整改。
3. 工期口径的三选一决策
我给出的判断逻辑是这样:如果团队以人力调配为核心管理目标,用有效工时(人天);如果团队以交付节奏和里程碑为核心,用工作日;如果合同和验收以日历天为准,那么必须额外存一份自然日工期用于对外沟通,但内部管理仍以工作日为准。永远不要试图用一套工期数字同时满足内部管理和对外承诺,这是设计层面的错误期待。
4. 依赖与阻塞是两个不同的东西,不能合并
依赖是你事先知道要等的(前置任务未完成),阻塞是你事先没预料到的(客户突然要求补一份安全测评)。前者用于排期,后者用于预警。我把它们放在一个字段里试过,结果是排期逻辑被阻塞信息污染,预警又因为依赖的正常等待而频繁误报。分开建模后,依赖驱动排期、阻塞驱动预警,各司其职。
5. 权限与审计:谁改了工期,为什么改
工期字段被静默修改,是数据可信度崩塌最常见的起点。我在一个团队里查过:某个关键任务的计划工期在两个月内被改了 9 次,从 15 天降到 4 天,没有任何记录。上线前的排期看起来自然是"准时"的。我建议对计划工期、承诺完成日期、基准完成日期三个字段开启字段级变更历史,并要求修改时填写原因。这个成本很小,但能杜绝绝大部分数据粉饰。


五、落地方案与数据观察:以 PingCode 为例的完整配置路径
上面讲的是设计原则,这一节讲怎么在系统里真正落地。我以 PingCode 为例,原因是它在中大型实施交付团队里是我见到配置能力最贴合这套方案的一类平台:支持自定义工作项类型、自定义字段、公式字段、自动化规则、基线与甘特图,并且支持私有化部署和从 Jira 平滑迁移。下面这套配置我在两个团队里完整跑过。
1. 第一步:建立独立的工作项类型,不要复用研发的"任务"类型
实施任务和研发任务的字段需求差别很大。我建议在 PingCode 里新建一个工作项类型,比如叫"实施交付任务",独立配置字段方案和工作流。这样做的好处是:实施团队的字段演进不会污染研发流程,反之亦然。很多团队图省事复用同一个类型,三个月后字段互相打架,维护成本翻倍。
2. 第二步:字段配置方案
下面是我实际使用的一套配置结构,用 YAML 描述出来便于团队内部评审和版本管理。
work_item_type: 实施交付任务
field_scheme:
key: planned_start_date
name: 计划开始日期
type: date
required: true
writable_by: [项目经理, 实施负责人]
key: planned_duration_wd
name: 计划工期(工作日)
type: number
required: true
validation: ">= 0.5 且 <= 120"
key: forecast_end_date
name: 预计完成日期
type: date
required: true
computed: true
formula: "add_working_days(actual_start_date || planned_start_date, remaining_duration_wd)"
key: remaining_duration_wd
name: 剩余工期(工作日)
type: number
required: true
default: "${planned_duration_wd}"
key: effort_person_days
name: 工作量(人天)
type: number
required: true
key: blocker_status
name: 阻塞状态
type: single_select
options: [无阻塞, 等待客户数据, 等待客户权限, 等待客户环境, 等待第三方联调]
key: dependency_links
name: 前置依赖
type: work_item_link
relation: blocks
key: baseline_end_date
name: 基准完成日期
type: date
writable_by: [项目经理]
frozen_on: baseline_create
这套配置里有三个关键设计:第一,预计完成日期是公式字段,不允许人工编辑,从根上杜绝了"改数字显得准时";第二,剩余工期有默认值,新建任务时自动继承计划工期,降低填写阻力;第三,基准完成日期只有在创建基线时可写,之后只读。
3. 第三步:用自动化规则堵住三个高频漏填点
光有字段不够,必须有规则兜底。我在 PingCode 里配置了三条自动化规则,覆盖率最高。
- 状态联动写入:工作项从"待开始"流转到"进行中"时,自动写入实际开始日期;流转到"已完成"时,自动写入实际完成日期并把剩余工期置为 0。
- 逾期预警:当剩余工期大于 0 且预计完成日期已早于当前日期时,自动通知任务负责人和项目经理,并在工作项上打标签。
- 阻塞联动:当阻塞状态从"无阻塞"变为任一等待类状态时,自动记录阻塞开始时间,并暂停剩余工期的每日递减逻辑;恢复为"无阻塞"时记录阻塞结束时间并计算阻塞天数。
第三条是这套方案里我最看重的一条。它让"外部阻塞时长"从一个人的记忆变成一条可统计的数据。我服务过的一个团队上线这条规则后,第一个季度就统计出阻塞总时长占项目总工期 31%,这个数字之前从未被管理层看到过。
4. 第四步:视图与报表分层
实施团队至少需要三类视图:甘特图视图用于看依赖与整体排期,按阻塞状态分组的看板视图用于每日站会,偏差分析报表用于周度复盘。第三类最容易被忽略,但它是整个体系的价值出口,如果数据不能转化为复盘结论,团队很快会失去维护数据的动力。
5. 第五步:迁移与部署的现实注意事项
如果团队原本在用 Jira,字段语义的映射是迁移中最容易出问题的地方。我建议在迁移前先做一次字段盘点,把 Jira 里语义模糊的日期字段单独列出来,逐个确认它对应新体系里的哪一层。PingCode 支持从 Jira 平滑迁移,这个能力对中大型企业的国产替代场景很实用,但工具能帮你搬数据,不能帮你澄清语义,语义澄清必须由业务侧先做完。
另外,中大型企业如果有数据不出内网的要求,私有化部署是硬性前提。这一点在金融、政务、军工类实施团队里几乎是选型的第一道门槛,排在功能之前。
6. 上线 90 天的数据观察

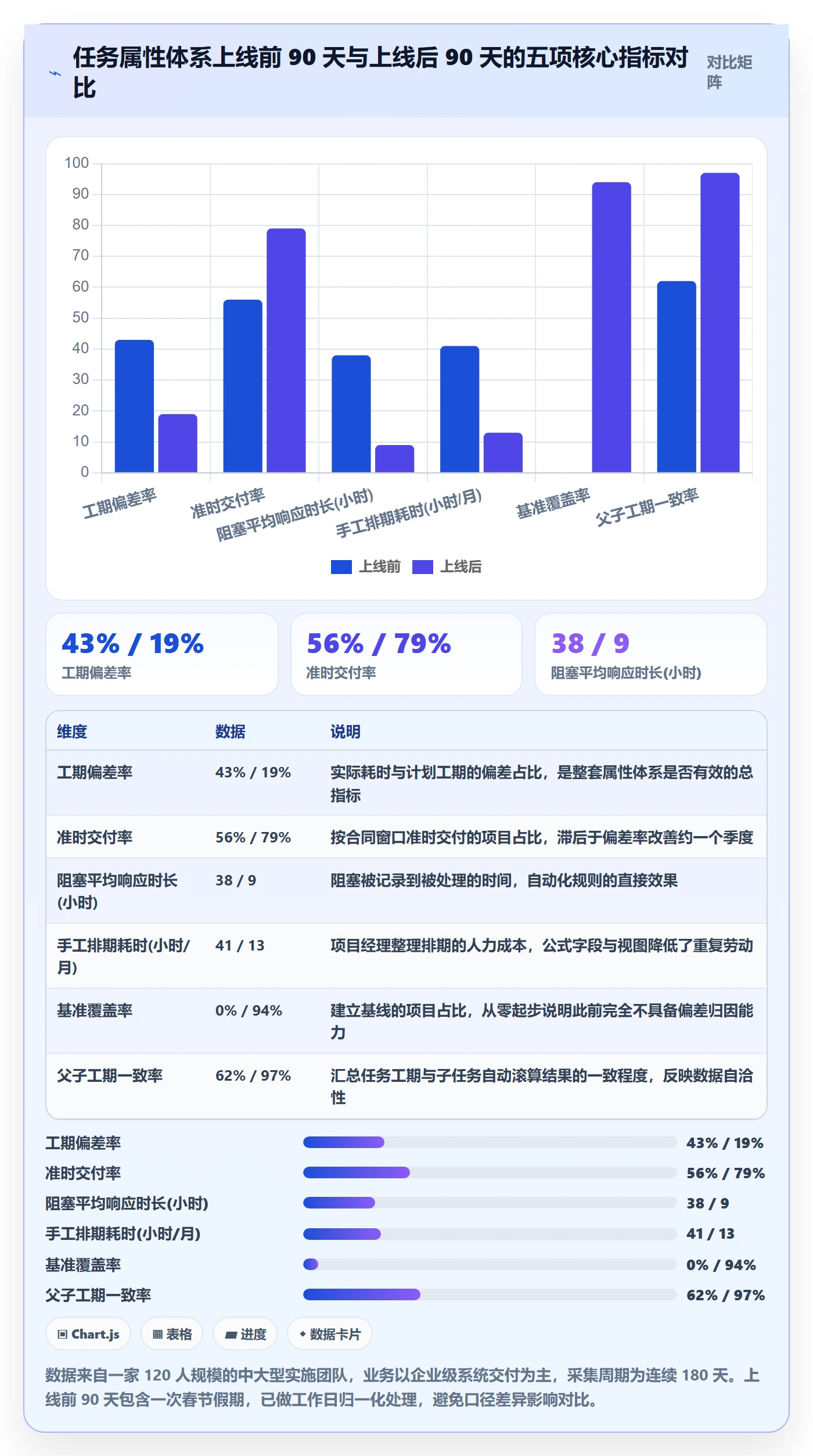

我跟踪过一个 120 人规模实施团队完成上述配置后的前后对比。数据采集窗口是上线前 90 天和上线后 90 天,业务类型和客户构成基本可比。


六、常见问题:我在现场被问得最多的八个问题
1. 工期到底该用自然日还是工作日?
内部管理用工作日,对外承诺用自然日,两份数据并存,并用团队日历做换算。不要试图只维护一份。我的经验是:团队日历(含法定假期和团队特殊休息日)必须由系统维护,而不是每个人脑子里记。一旦日历被正确维护,工作日和自然日的换算就是自动的,维护成本几乎为零。
2. 预估工期要不要让全员可见?
可见,但要看是哪个工期。计划工期、剩余工期全员可见,能促进协作;承诺完成日期和基准完成日期我建议只对项目经理及以上可见,避免一线人员因为"怕改数字"而不敢更新真实进度。这两组字段的可见性设计,直接影响数据真实性。
3. 客户强制要求固定上线日期怎么办?
固定日期不是问题,问题是不要在固定日期下假装还有弹性的预计完成日期。正确做法是把固定日期作为"承诺完成日期"或里程碑冻结,而预计完成日期仍然如实反映当前判断。当两者开始背离,就意味着必须走范围裁剪或资源增补流程,而不是继续粉饰数据。我见过最强的团队,是能提前 6 周拿着这个背离数据去找客户谈范围的。
4. 大任务要不要拆到很细?
我的判断标准是:如果一个任务的工期超过 10 个工作日,就应该拆。超过 10 个工作日的任务,其剩余工期更新会变得不可信,因为没人能准确判断"还剩多少"。拆分粒度做到 3 到 5 个工作日是最舒服的区间,太细会带来过重的状态更新负担。
5. 任务延期了到底要不要改预计完成日期?
要改,而且必须改,同时保留历史。预期完成日期是预测,预测不准就应该更新,这是诚实的表现。真正不能改的是基准完成日期。把"更新预测"和"修改承诺"这两件事区分开,团队才敢说真话。
6. 多产品线团队字段不统一怎么办?
不要强求所有产品线字段完全一致。我的建议是定义"集团级最小字段集"(通常是 5 到 6 个),各产品线在此基础上自由扩展。汇总报表只基于最小字段集,明细管理交给各产品线。强行统一到一个大而全的字段方案,是所有字段治理项目失败的头号原因。
7. 私有化部署环境下,自动化规则还能用吗?
能。这一点在选择平台时需要确认清楚:字段公式、自动化规则、基线这些能力是平台功能而不是云端服务,私有化部署环境下应当完整可用。中大型企业在做国产替代选型时,我建议把这一条列进必测项,有些平台的核心自动化能力依赖云端,私有化版本会打折。
8. 小团队要不要也搞这么复杂?
不需要全套。15 人以下的实施团队,我建议只保留五个字段:计划开始、计划工期、预计完成、剩余工期、阻塞状态。基准可以先不做,用每周留档的排期表替代。等团队超过 30 人、同时跑三个以上项目时,再补齐依赖和基准。

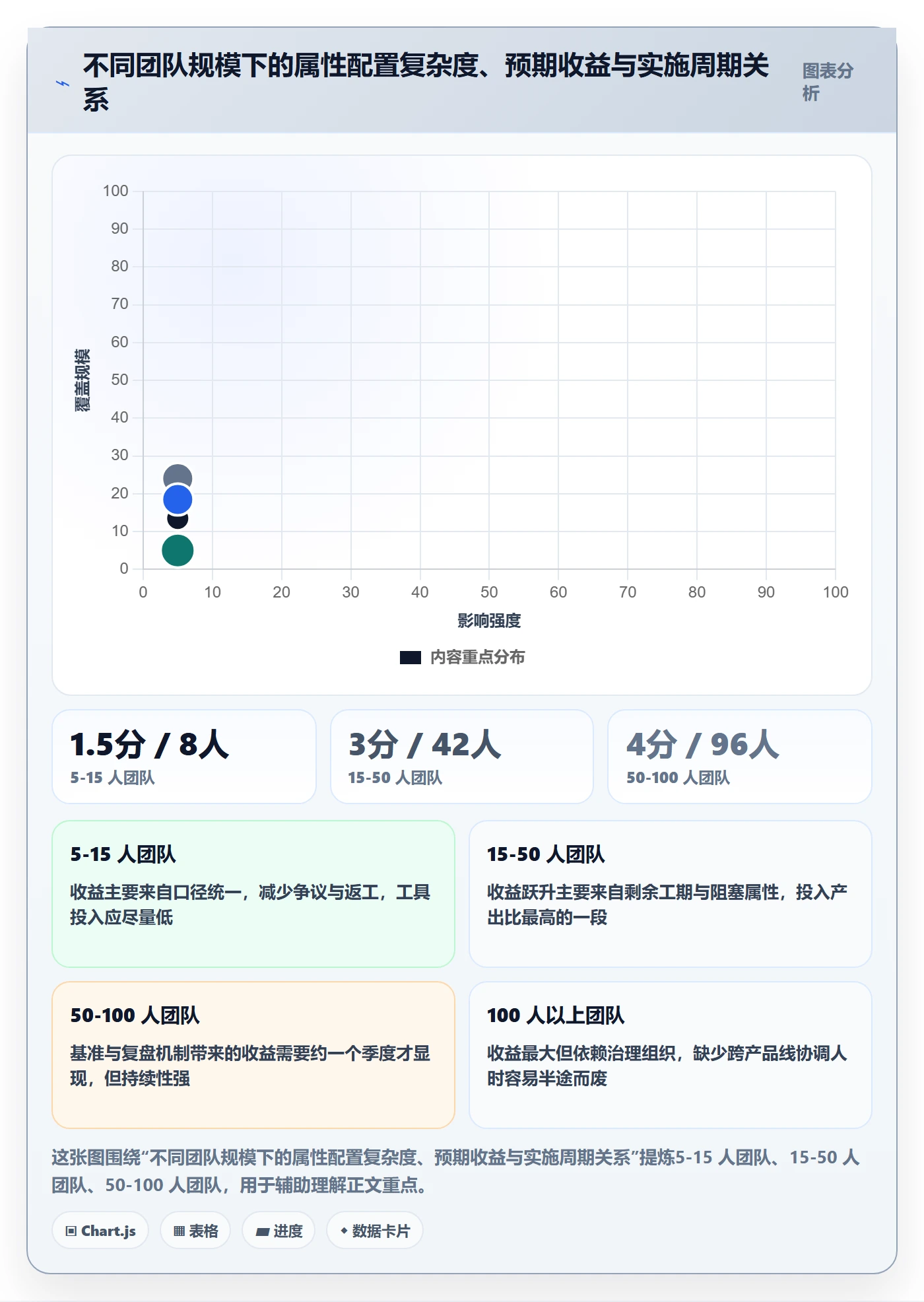

七、不同情况下的行动建议
1. 5 到 15 人:先把口径统一,别急着上系统
这个规模最重要的是统一语言。定一份不超过两页的《工期口径说明》,写清楚工期按工作日算、跨假期怎么处理、预计完成日期每周更新一次。工具层面用表格或轻量看板就够。此时引入复杂系统,维护成本会超过收益。
2. 15 到 50 人:补齐剩余工期与阻塞属性
这个规模开始出现跨项目资源冲突,靠记忆管理不住了。重点补两个字段:剩余工期和阻塞状态,并把状态联动写入实际日期配置成自动化。这三项投入通常能在两个月内把工期偏差率降低 15 个百分点左右。
3. 50 到 100 人:建立基准与偏差复盘机制
这个规模的核心痛点是"复盘没有客观依据"。必须把基线纳入流程,并且规定每个延期超过 3 个工作日的任务都要做偏差归因。没有归因的复盘只是批斗会。此时如果工具支持公式字段和自动滚算,父任务工期不要再手工填。
4. 100 人以上或多产品线:做集团级最小字段集与统一日历
这个规模的问题从"字段不够"变成"口径太多"。我的建议是成立一个跨产品线的排期治理小组,定义集团级最小字段集和统一工作日历,各产品线在此之上自治。工具层面,PingCode 这类支持自定义工作项类型、字段级权限和私有化部署的平台更适合这个阶段,因为你需要的是既能统一口径、又能容纳差异的架构,而不是一套僵化的模板。
5. 有 Jira 存量数据:先做语义盘点,再做工具迁移
迁移的难点从来不是数据量,而是字段语义。我建议的顺序是:先盘点 Jira 里的日期字段,逐个确认语义归属;然后按新体系重新定义;最后才是数据搬迁。把迁移当成一次字段治理的机会,而不是一次数据搬运。做反了,你会把旧问题一模一样地带到新系统里。

八、不同情况下的取舍
1. 精度与填写成本的取舍
每增加一个必填字段,都要消耗团队的时间。我的经验阈值是:如果某个字段的填写成本超过它带来的管理收益的三分之一,就不要设成必填。具体做法是连续观察两周,统计这个字段在决策中被实际引用了几次。零引用的必填字段,应该立刻降级为选填。
2. 自动化与灵活性的取舍
自动化能堵住漏填,但也会带来"为了满足规则而填假数据"的风险。我的建议是:对客观事实类字段(实际开始、实际完成)用强自动化,对主观判断类字段(剩余工期、阻塞原因)用提示而非强制。把强制手段用在事实字段上,团队不会反感。
3. 统一口径与团队自治的取舍
统一的好处是可比,坏处是适配成本高。我的判断是:集团级只看 5 到 6 个最小字段,其余全部下放。如果某个产品线坚持要自己的口径,允许它扩展,但要求它能映射到集团级字段。映射关系必须书面化,否则汇总层会先出问题。
4. 采购平台与自建工具的取舍
我基本不建议实施团队自建排期系统。原因不是技术难度,而是排期管理需要的字段级权限、基线冻结、自动滚算、变更审计这些能力,自建一次做对的可能性很低,而维护成本会年复一年地累积。中大型企业如果在做国产替代,选择支持私有化部署和存量数据平滑迁移的平台会更稳妥。PingCode 在这个场景下是我比较常推荐的方向,尤其是 100 人以上、需要同时满足数据合规和跨产品线治理的组织。

九、总结:把工期从"一个数字"变成"一套可校准的机制"
我在这篇文章里想传达的核心观点只有一个:实施团队的工期管理,瓶颈很少在估算技巧上,而在任务属性的语义完整度上。日期分层、口径统一、剩余工期、阻塞建模、基准冻结,这五件事做齐之后,团队才会第一次拥有"知道自己为什么不准"的能力。而这个能力,比任何一个估算公式都更有价值。
如果你现在就想动手,我给出的下一步清单是这样的:
- 本周内:拉出你当前系统里所有日期类字段,逐个写下它的语义。凡是写不出来的,标记为待整改。
- 两周内:定义团队的工期口径(工作日或人天),写成一页纸,让全员确认。
- 一个月内:补齐剩余工期与阻塞状态两个字段,并配置状态联动与实际日期自动写入。
- 一个季度内:启动基线机制,要求每个超过 3 个工作日的延期任务提交偏差归因。
- 持续推进:每个季度重新审视一次字段清单,删掉连续两个月零引用的字段,保持配置精简。
最后提醒一句:不要试图一次性把字段配齐。我见过太多团队在第一周就把字段做到 20 个以上,第二周填写率掉到 40%,第三周所有人绕开系统用回表格。工期治理是一场关于习惯的长期工程,起步越轻,走得越远。
常见问题解答(FAQ)
1. 预计工期到底该按小时填还是按天填,最小粒度卡在多少合适?
我带实施团队的时候,一开始大家在任务属性里随手填“3天”“5天”,月底一对账才发现每个人心里的“一天”根本不是一回事。后来我试过强制按小时填,结果一线怨声载道,说填个任务还得做算术。这个单位问题看起来很小,但它直接决定了后面所有偏差统计能不能用。
建议用双层口径:估算和统计用小时,排期和汇报用天。小时的最小刻度设0.5小时,天的换算固定为1天=8小时有效工时,绝对不要用24小时或自然日。理由很实际,自然日会被节假日、请假、并行任务污染,你算出来的偏差率没有分析价值。粒度上,单个任务的预计工期控制在4到24小时,也就是半天到3天;
超过24小时的必须拆子任务,低于4小时的合并到同类任务里。我们统计过一批实施交付任务,凡是单个任务估算超过3天的,最终偏差率普遍在50%以上,因为跨天的任务几乎一定会被插进来的客户电话、环境问题打断。
实施类任务里,环境部署、数据迁移、UAT支持这几类通常落在4到16小时区间,拿这个区间做模板默认值,比让每个人从零猜要准得多。
2. 预计工期这个字段该由谁填、什么时候填?项目经理统一填一遍不行吗?
我见过两种极端:一种是项目经理一个人把整张计划表的工期全拍完,执行的时候天天解释为什么延期;另一种是完全放给一线填,填完发现十个人十套口径,汇总起来毫无意义。我自己既当过拍工期的那个人,也当过被拍的那个人,两边都不舒服。
原则是:谁执行谁估,项目经理只做校准和确认。时机分两段,立项和方案阶段用区间估算,也就是乐观值、最可能值、悲观值三个数,只估算到里程碑和一级任务,精度要求不高;进入迭代或周排期前,再让执行人把未来一到两周的任务细化到小时级。
项目经理统一填只适用于自己不可控的任务,比如外部采购、客户配合、第三方接口对接,这些执行人确实没有判断依据。落地动作上,任务创建时预计工期由执行人填写,项目经理保留修改权但必须留修改记录,谁改的、改成多少、为什么改,都要能查到。
这样做还有个隐性收益:每周复盘偏差超过30%的任务时,能一眼看出是估算人判断失误,还是被中途改过工期。
3. 预计工期和实际工期总是差一大截,该怎么校准才不会一直不准?
我们团队第一年做的项目,平均偏差率长期在50%上下,每次复盘会都是互相甩锅,执行说需求老变,项目经理说执行估得太乐观。后来我发现,问题不在于大家估不准,而在于我们从来没把偏差拆开看过,所有原因混在一个数字里,自然永远改不动。
第一步不是改估算,而是分类偏差来源。在任务属性里加一个“偏差原因”枚举,至少分成需求变更、等待依赖、返工、估算失误四类,等客户确认、等测试环境这类属于等待依赖,不算估算能力问题。结项时按类别统计,你会发现问题往往集中在其中一两类。口径上,偏差率等于实际工期减预计工期再除以预计工期;
看团队整体时用偏差率的中位数,不要用平均值,一个烂任务就能把平均值拉得没法看。校准手段是建历史基线:对数据初始化、接口联调、报表配置这类高频任务,统计它们过去三个月的实际工期中位数,新任务创建时默认带出这个值,估错了就回头改基线。
目标不是零偏差,而是让P80区间的上限能覆盖住80%的任务,我们做到这个水平大概花了两个季度。
4. 团队成员抵触填任务属性,觉得纯粹是额外负担,这套东西怎么推下去?
我推这套字段的时候,听到最多的一句话就是“填这些有什么用,活还干不完”。说实话我自己当执行的时候也烦过,明明手上一堆事,还要被要求把一个任务拆成五条、每条填上预计工期,感觉就是给管理层做报表。所以后来我推的时候,特别在意怎么让填的人自己先尝到甜头。
三个动作。第一是砍字段,首发版本只留4个必填项:预计工期、实际工期、任务类型、偏差原因,其余全部选填,先跑一个季度再加,字段越多死得越快。第二是让填写立刻产生好处,周报和进度看板自动从这些数据生成,人不用再手写;排期冲突、资源超载自动标红,这对一线是真省事的。
第三是责任归位,不要在个人绩效里考核估算准确率,那只会诱发虚报工期,只考核“是否按时更新”,比如任务状态变更时同步更新实际工期。节奏上我的建议是:第一个月只记录、不改流程、不做考核;第二个月开始用数据说话,拿出偏差最大的三类任务做复盘,让大家看到数据确实能帮自己减负;
第三个月再把历史工时基线写进估算模板。硬推一个月的完成率通常只有三四成,按这个节奏走,三个月后稳定填写率能到八成以上。
核心关键词
文章包含AI辅助创作:预计工期最佳实践:实施团队任务属性落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358309
读者评论
我们团队也做实施,最头疼的是剩余工期没人愿意维护。字段建了,但顾问每天填状态都嫌烦,最后又回到改预计完成日期。我想问的是,剩余工期靠人工更新还是靠流程卡点?如果不和工时、阻塞审批联动,最后还是形式字段。
文章把日期属性分六层方向没错,但对三十人以下小团队可能太重。我们试过加预测完成和基线,结果项目经理要维护两套日期,周报反而更慢。可能先统一工期口径、把阻塞单独做成字段,比一次上全六层更现实。
外部依赖占工期近三成这个感受很真实。我们做政务项目,等客户窗口期经常比干活久。但有个疑问:阻塞时间如果算进剩余工期,对外承诺日期怎么处理?算有效工期还是日历工期,客户和内部经常谈不拢。三选一好说,跨团队换算谁定规则就很难。
