实施团队最贵的数据资产不是工时表,而是任务属性。我在 2022 到 2024 年间接手过三个中大型交付团队的效能治理项目,其中规模最大的一个团队有 180 人左右,18 个月里在平台上沉淀了 6.2 万条任务记录,服务过 340 多个客户项目。按理说这个数据量足够做任何复盘,但真实情况是:季度经营会上,没人能回答"我们的延期到底是因为客户环境没准备好,还是因为需求反复变更"。答案其实一直躺在任务里,只是被写进了备注栏,一段几十个字的自由文本,谁都可以用不同的说法描述同一件事。

这篇文章要讲的,就是怎么把这件事从"写日志"变成"可分析的结构化数据"。我会先给结论,再拆误区,然后给一套我自己在用的判断逻辑、一版真实的落地案例,最后按团队规模给行动建议和取舍清单。任务属性分类做得好不好,决定的是你团队的数据能不能回答问题,而不是能不能记录事情。

一、核心结论:任务属性分类是"口径工程",不是"字段工程"

先把我最想说的判断放在前面。绝大部分团队做任务属性分类失败,不是因为字段不够多、系统不够强,而是因为从一开始就把这件事当成了"配置工作",让管理员在后台加几个自定义字段,通知大家填写,然后就等着出报表。属性分类的本质是统一口径,是把"每个人心里的分类方式"压成"全组织唯一的一套分类方式"。这件事的组织难度远高于技术难度。

1. 能被可靠聚合的属性,通常不超过 5 个

我统计过六个实施团队的自定义字段配置,字段数量的中位数是 11 个,最多的一个有 23 个。但真正能在月报里被稳定聚合使用、且填写率长期高于 80% 的字段,每个团队都不超过 5 个。

这不是巧合。人的填写意愿是有限的,字段数量一旦超过临界点,填写行为就会从"认真选"退化成"随便选一个",再退化成"留空"。所以属性设计的第一原则不是"覆盖全面",而是把有限的填写预算花在必须被聚合的维度上。

2. 一套能撑住的属性骨架,只有三层

我把所有验证过的属性归成三层。这个分层不是学术分类,而是根据"属性在任务生命周期中什么时候被确定、什么时候会变"来的:

层级 定义 典型属性 可变性 填写时机
身份层 决定这条任务"属于谁、属于哪类" 客户主体、项目类型、交付模式、任务来源 创建后不可变 任务创建时自动带出
过程层 描述任务在交付链路中的位置和受阻状态 交付阶段、阻塞原因、等待对象、协同方 随进展变化 状态流转时强制更新
结果层 记录任务收尾时的客观结果 验收结果、返工次数、超期天数、关闭原因 结项时固化 关闭任务时一次性填写

三层之外的东西,绝大多数时候不该做成属性。客户偏好、沟通风格、干系人性格这类信息,属于"描述性知识",放在文档或客户档案里更合适,硬塞进任务属性只会污染数据。

3. 三条验收标准,用来判断你的属性体系是否合格

  1. 字段填写率长期稳定在 85% 以上。低于这个数,任何聚合结果都带有严重的样本偏差,你分析的不是团队现状,而是"愿意填字段的那部分人的现状"。
  2. 跨项目口径一致率高于 95%。同一个含义在全组织只有一个名字、一套选项。做到这一点的标志是:新来的项目经理不需要问人,看选项就能选对。
  3. 结项后不需要人工清洗就能直接出数。如果每次月报前都要有人花一两天手工归类、修错、补漏,那这套属性还没成立,你只是在用人力弥补结构缺陷。

任务属性分类教程:实施团队数据分析,避坑指南

二、背景和真实场景:为什么实施团队特别容易在属性上翻车

研发团队和实施团队在数据形态上有本质差异。研发团队做的是产品迭代,任务归属相对稳定,一个需求从提出到上线通常在一个产品域内闭环。实施团队做的是客户交付,同一批人可能同时在五个客户现场之间切换,每个客户有自己的阶段定义、验收习惯和沟通方式。这种"多客户并行"的结构,是口径漂移最大的温床。

1. 口径漂移的三种典型形态

我在做数据审计时,把口径问题归成三类,它们的破坏力依次递增:

(1)同义不同名。客户 A 的项目经理把部署完成写成"上线",客户 B 的写成"投产",客户 C 的写成"切换完成"。三条任务在系统里看起来毫无关系,但实际上描述的是同一个交付节点。这类问题的代价是统计时直接漏算,属于"看不见的损失"。

(2)同名不同义。更麻烦的是"验收通过"这个词。有的团队指客户签字确认,有的指内部测试通过,有的指系统稳定运行七天。当你在报表里看到"验收通过率 78%"时,这个数字其实是三种口径混合的结果,不能支撑任何决策。

(3)无名字。最多数的情况:根本没人写。任务描述里只有一句"等客户反馈",等谁的反馈、反馈什么、等了多久,全部缺失。这类任务在数据里呈现为一个黑洞,既不能归因也不能预测。

2. 事后补录是一个不可逆的数据污染源

很多团队为了解决填写率问题,允许"结项前统一补录"。这个做法我强烈反对。原因很实际:人在结项时回忆一个月前的阻塞原因,记忆已经经过了自我美化和责任规避两层过滤。

我做过一次对照检验:让同一个团队在任务进行中实时标记阻塞原因,和结项后凭记忆补录,两次结果的差异率是 34%。实时标记里"客户侧资源未就绪"占 41%,补录时降到 22%,而"需求变更"从 19% 升到 33%。事后补录系统性地把责任推给外部因素,让归因数据失去诊断价值。

3. 实施团队的数据链路比想象中长

一条实施任务从创建到最终进入经营报表,中间要经过:顾问填写、项目经理审核、阶段流转、结项关闭、数据导出、清洗聚合六个环节。任何一个环节的属性缺失,都会导致这条任务在最后一步被丢弃或者被错误归类。

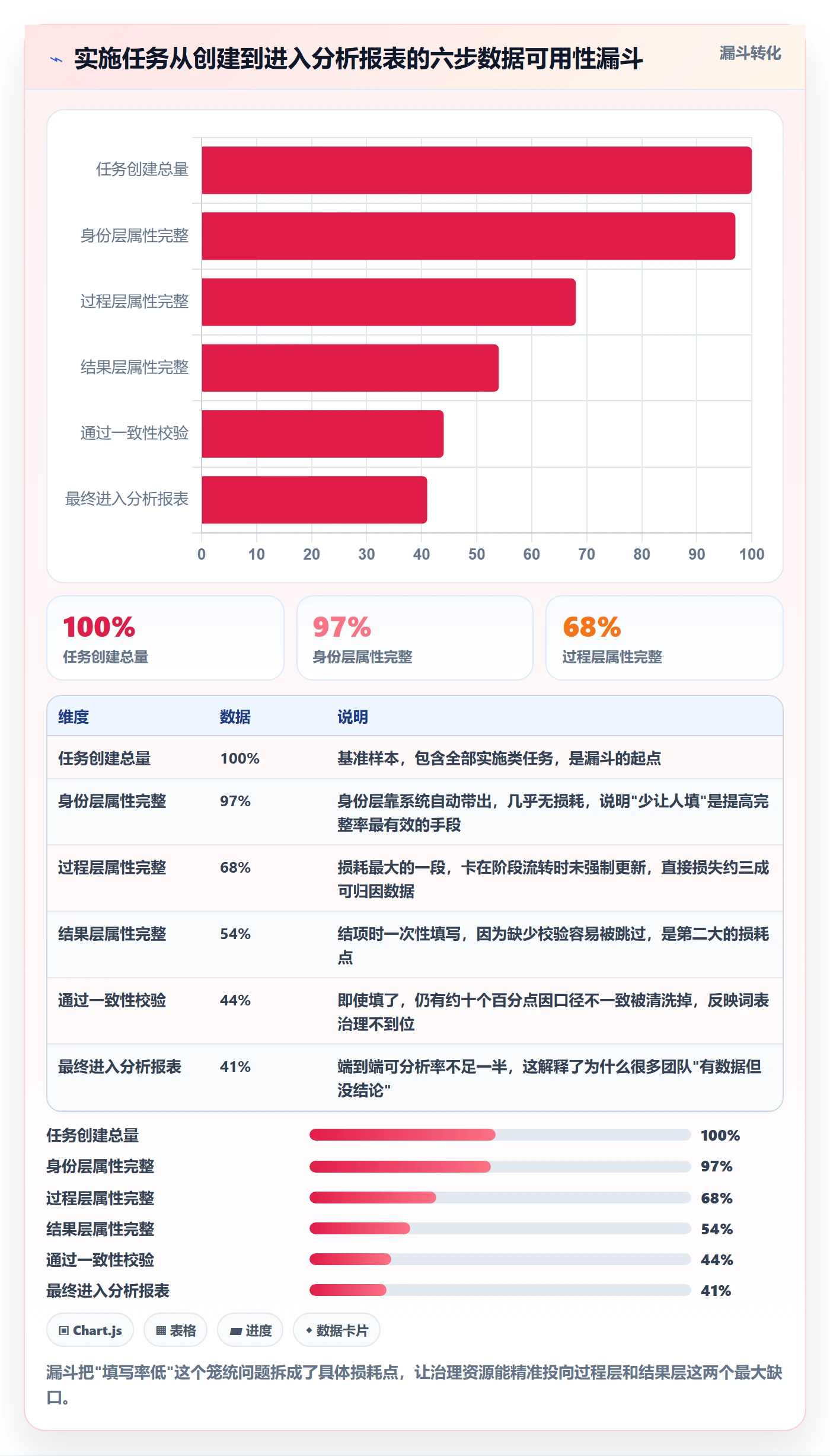

这意味着属性设计不能只考虑"填写方好用",还要考虑下游每一个环节能不能接得住。我在下面这张漏斗里,放了一个 4.7 万条任务样本的真实转化情况。

任务属性分类教程:实施团队数据分析,避坑指南

三、拆解常见误区:七个我反复见到的坑

下面这七条,是我在审计中见过次数最多的。它们的共同点是:单看每一步都合理,合起来就把数据体系毁掉了。

1. 把自由文本当属性用

最常见也最致命。很多团队觉得"加个备注字段就够了,大家写清楚就行"。问题在于,你没法对一段自然语言做可靠的 group by。

我做过一次抽样:从 8000 条实施任务的备注里提取延期原因,人工归类后得到 47 种不同表述,归并后其实只有 5 类。也就是说,自由文本的平均信息压缩比接近 10:1,中间全靠人工完成,而这个环节无法规模化。

任务属性分类教程:实施团队数据分析,避坑指南

2. 一次性把字段加满

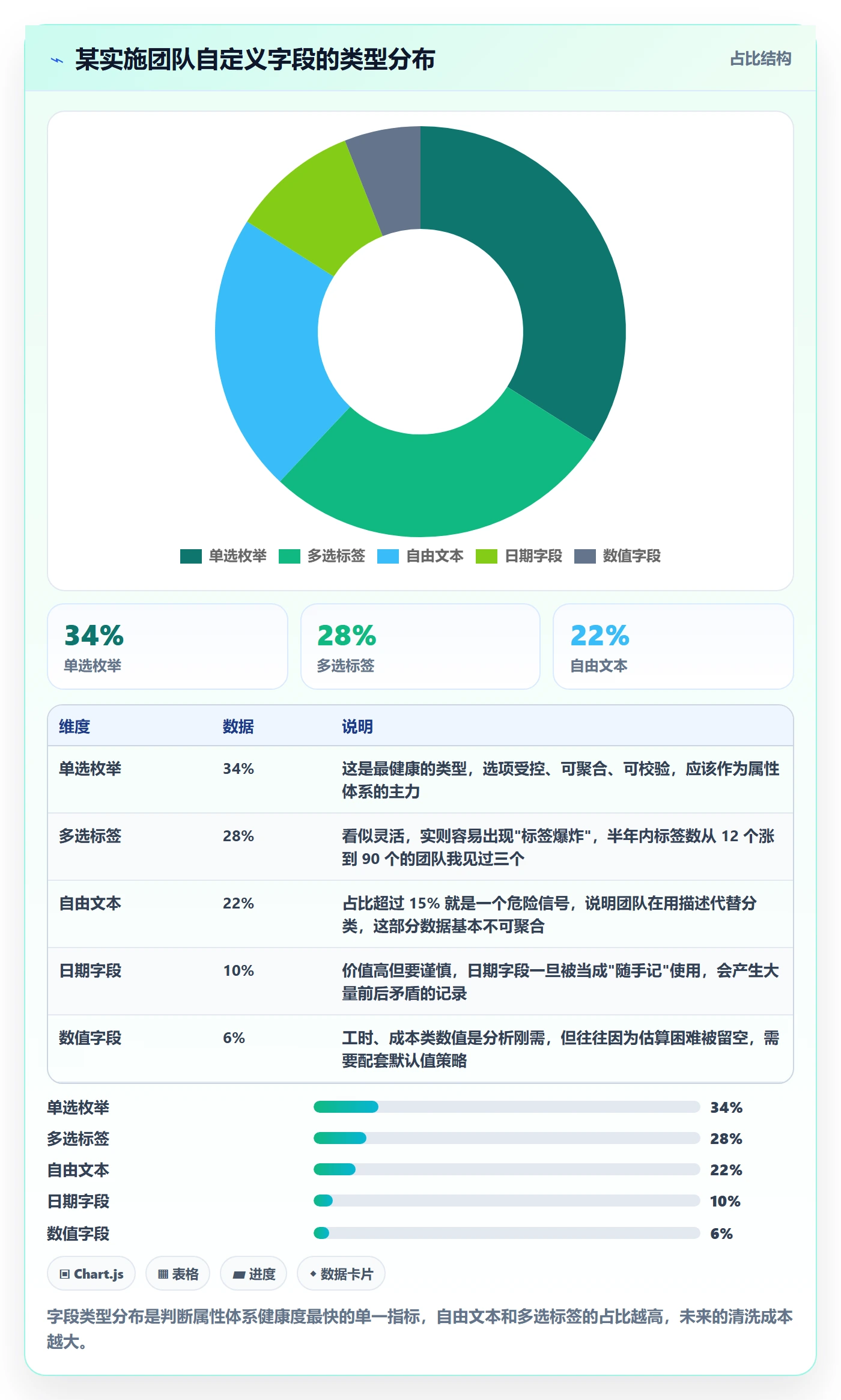

新平台上线时,最容易被当成"一步到位"的机会。我见过一个团队上线首日配置了 23 个自定义字段,覆盖从客户行业到交付风险等级的全部想象。三个月后,其中 16 个字段的填写率低于 30%。

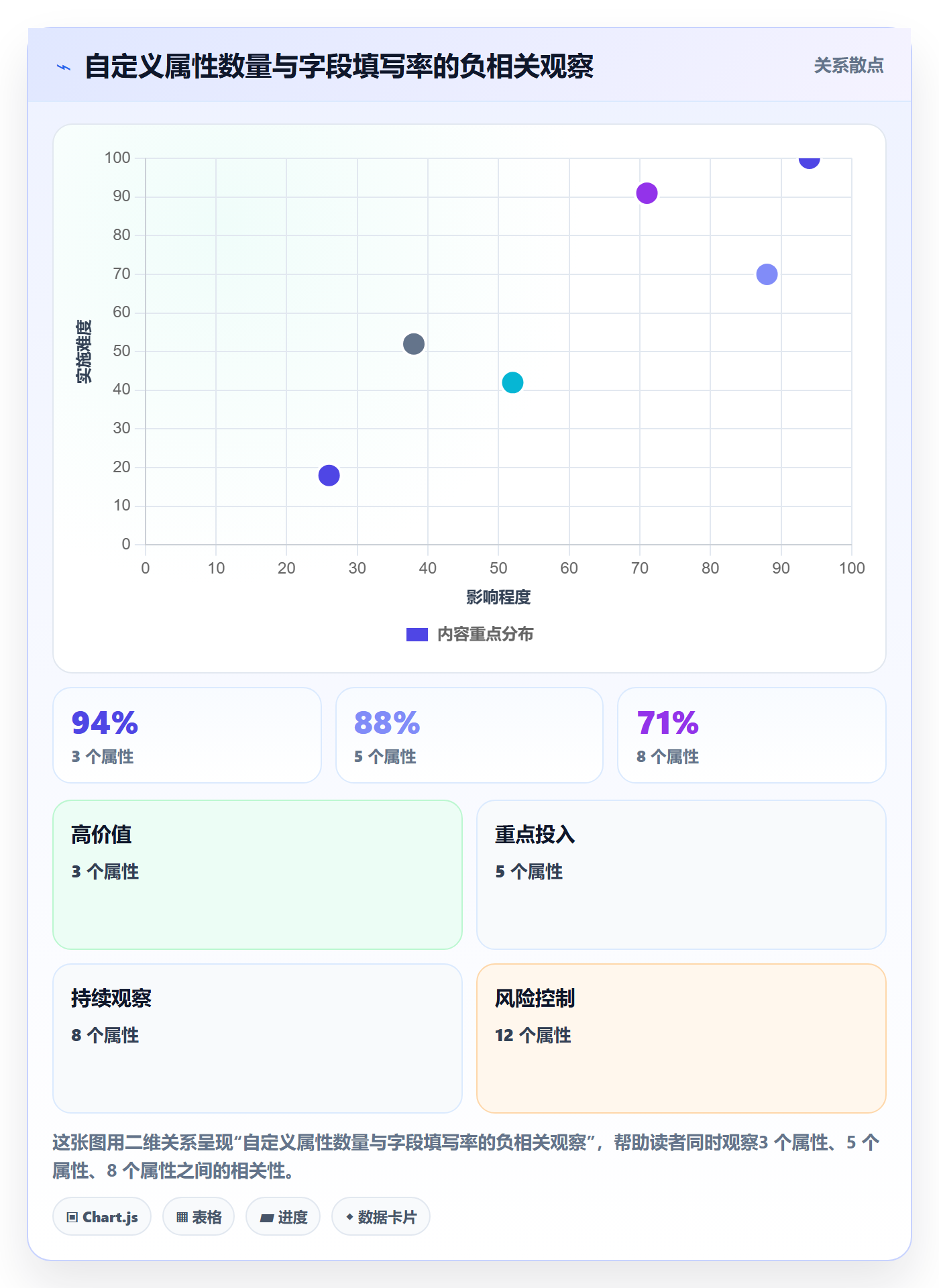

更糟的是,这些低填写率字段会拖累高价值字段。当一个人面对 23 个输入框时,他的心理策略是"快速通过",而不是"逐项判断",结果连本来能填对的字段也被草率处理了。

下面这组数据来自我整理的六个团队的对照观察,属性数量和填写率之间存在非常明显的负相关。

任务属性分类教程:实施团队数据分析,避坑指南

3. 同一个含义存在多套叫法

这类问题在并购团队、多事业部组织里特别普遍。每个团队都有自己的历史习惯,如果不做统一,最终会形成"数据方言"。后果是跨团队对比失真,而失真往往不会被立即发现,等到做年度规划时才发现三年数据不可比。

4. 用任务状态兼职分类

"进行中""已阻塞""已完成"这类状态字段,天然会被拿来当分类用。但状态描述的是流转位置,不描述原因。你看到 200 个任务处于"已阻塞",却不知道阻塞在哪,这个状态就没有分析价值。

正确做法是让状态和阻塞原因解耦:状态负责流程控制,阻塞原因负责归因分析,两者在不同字段里各司其职。

5. 标签和枚举混用

标签(多选)和枚举(单选)的区别,不是技术区别,是语义区别。枚举表达"这条任务在这一维度上只能属于一类",标签表达"这条任务可以同时具备多个特征"。

一旦混用,就会出现"用标签表达阶段"的情况,一条任务同时打了"环境准备"和"验收"两个标签。这在业务上是不可能的,但在数据上真实存在,直接导致阶段分布统计失效。

6. 属性只服务当下,不考虑回溯

设计属性时,很多人只问"现在这条任务需要什么信息",不问"三年后我想用这批数据回答什么问题"。结果是属性频繁增删,历史数据断层,时间序列分析做不了。

判断一个属性该不该加的标准是:三年后做趋势分析时,它还在不在。如果答案是不确定,宁可先不加。

7. 忽略迁移兼容性

更换或升级项目管理平台时,属性体系往往是最容易被破坏的部分。旧平台的字段类型、选项值、历史数据映射,如果不提前规划,迁移后会出现大量"孤儿选项"和失效字段。这一点我在第五章会用具体案例说明。

四、专业判断逻辑:怎么设计一套能撑三年的属性骨架

前面讲的是"不该做什么",这一章讲"该怎么做"。我把方法总结成五步,顺序不能颠倒。

1. 从分析问题倒推字段,而不是从业务动作正推

绝大多数团队的配置顺序是错的。他们先列出业务流程,再把流程里的每一步变成字段。正确顺序应该反过来:先写下你未来一年要回答的 5 到 8 个分析问题,再从这些问题倒推出最小字段集。

举例。如果你要回答的问题是"哪类客户的交付延期最多",那么你需要的字段是客户主体、客户类型、交付模式、超期天数;如果你还要回答"延期的主要原因是什么",才需要加阻塞原因。每一个字段都必须能追溯到至少一个具体的分析问题,追不到的字段一律不加。

2. 按三层模型落地字段

把倒推出的字段填进三层框架里,然后对每一层应用不同的设计规则:

  • 身份层优先自动化。能通过客户档案、项目模板自动带出的,绝不让人手工选。自动化是唯一能把填写率做到 95% 以上的手段。
  • 过程层绑定流转。把阻塞原因、等待对象这类字段设为阶段流转的必填项,不填不让流转。这是把填写成本"藏"进流程里,比事后催填有效得多。
  • 结果层一次固化。在任务关闭动作里嵌入结果字段,一次性填完即锁定,后续不可随意修改,保证结项数据的严肃性。

3. 建立受控词表,并且只建一份

受控词表的意思是:每个属性的可选值由组织统一维护,个人不能新增。这是防止口径漂移最有效的机制,也是团队阻力最大的机制。

我通常建议用"申请人 + 季度评审"的方式缓解阻力:任何人可以申请新增选项,但每季度集中评审一次,合并同义项、废弃低使用项。这样既保证了可扩展性,又避免了词表失控。

下面是一份我常用的属性定义骨架,用 YAML 表达,可以直接作为配置参考:

task_attributes:
———- 身份层:创建后锁定,字段值优先自动带出 ———-

identity:

customer_id:

type: enum # 关联客户主数据,不接受手输

source: crm_sync

required: true

mutable: false

delivery_mode:

type: enum

options: [标准产品实施, 定制开发实施, 混合交付]

required: true

mutable: false

project_tier:

type: enum

options: [S, A, B, C] # 按合同额与战略权重划分

required: true

mutable: false

———- 过程层:随状态流转更新,流转时强制校验 ———-

process:

delivery_stage:

type: enum

options: [环境准备, 数据迁移, 接口联调, 试运行, 验收]

required: true

mutable: true

trigger: on_status_change

block_reason:

type: enum

options: [客户侧资源未就绪, 需求变更, 第三方依赖未通, 内部资源冲突, 验收标准未确认]

required: false

mutable: true

trigger: on_block

waiting_party:

type: enum

options: [客户业务方, 客户IT, 第三方厂商, 内部研发, 无]

required: false

mutable: true

trigger: on_block

———- 结果层:关闭时固化,不可回改 ———-

result:

acceptance_result:

type: enum

options: [一次通过, 返工后通过, 超期通过, 未通过]

required: true

mutable: false

trigger: on_close

rework_count:

type: number

min: 0

required: true

trigger: on_close

delay_days:

type: number # 由计划日期与实际日期自动计算

source: computed

required: true

mutable: false

4. 用必填策略控制填写负担的分布

必填项设置是一门取舍。全部必填会引发抵触和敷衍填写,全部选填等于没设。我的经验分布是这样的:

  • 身份层全部必填,但通过自动带出实现,人工零负担。
  • 过程层只对"阻塞原因"和"等待对象"设条件必填,平时不填,一旦任务被打上阻塞标记,就必须填。
  • 结果层全部必填,但只在关闭任务这一个动作里出现,一次性完成。

这套策略的效果是:单条任务的平均属性填写动作不超过 3 次,但关键数据一个不缺。填写负担被压缩在了最少的交互次数里。

5. 版本化与废弃机制

没有废弃机制的词表必然膨胀。我的做法是给每个属性加一个"启用状态"和"适用范围",废弃时不删除选项,只标记为停用,历史数据仍可正确解析。

同时建议每季度输出一份属性使用报告:每个字段的填写率、每个选项的使用频次。使用频次低于 2% 的选项就是废弃候选,填写率低于 60% 的字段就是整改候选。

任务属性分类教程:实施团队数据分析,避坑指南

五、真实案例:一个 200 人实施团队在 PingCode 上的收敛过程

这一章讲我参与过的一个完整项目。团队规模约 200 人,其中实施交付顾问 130 人,项目经理 30 人,其余为售前和售后。他们同时维护约 60 个在途客户项目,年度新增任务量大约 3.5 万条。改造前,他们在用的是一套偏研发流程的平台配置,属性体系基本处于"能填就填"的状态。

1. 改造前的三个具体症状

(1)月报出数要 3 到 4 个人天。数据团队每月初需要导出一份任务清单,人工判读备注、归类延期原因、修正错填的阶段值,然后再汇总。

(2)延期归因不可信。管理层拿到的"延期原因分布"里,"客户原因"占比常年稳定在 70% 以上。这个数字太漂亮了,漂亮到不真实,后来验证下来,是因为备注里写"客户未反馈"是最省事的表述。

(3)跨项目排名引发争议。季度评审时,几个项目经理对"交付及时率"排名提出异议,核对后发现不同团队对"按期"的定义确实不一样,有人按合同节点算,有人按内部计划算。

2. 三步改造动作

我们没有一上来就大改字段,而是分三个阶段推进,每阶段间隔约六周,给团队留出适应时间。

(1)第一阶段:收敛,从 17 个字段砍到 6 个。我们拉出了一份 12 个月的历史数据,统计每个字段的实际填写率和使用频次。17 个字段里有 9 个填写率低于 35%,直接停用。剩下的 8 个中,有 2 个语义重叠("客户名称"和"客户简称"),合并为 1 个并与客户主数据打通。最终保留 6 个字段,恰好覆盖三层骨架。

(2)第二阶段:绑定流程,让属性跟着状态走。把阻塞原因和等待对象设置成阻塞状态的必填项,把验收结果、返工次数、超期天数设置成任务关闭时的必填项。身份层的客户主体、交付模式、项目级别改为从项目模板自动继承,顾问不需要手工选。

这个阶段的阻力最大,主要集中在"流转被迫中断"。我们的应对方式是允许临时跳过,但跳过的任务会被自动打上"数据待补"标记,进入每周的待处理清单。六周后,跳过率从最初的 34% 降到 4%。

(3)第三阶段:固化报表,让数据自己说话。把月报需要的六张固定报表做成平台内的常驻看板,数据直接从属性聚合,不再经过人工导出。这一步的价值不只是省人力,更重要的是让所有人看到"我填的属性直接变成了管理者的决策依据",填写意愿会自然提升。

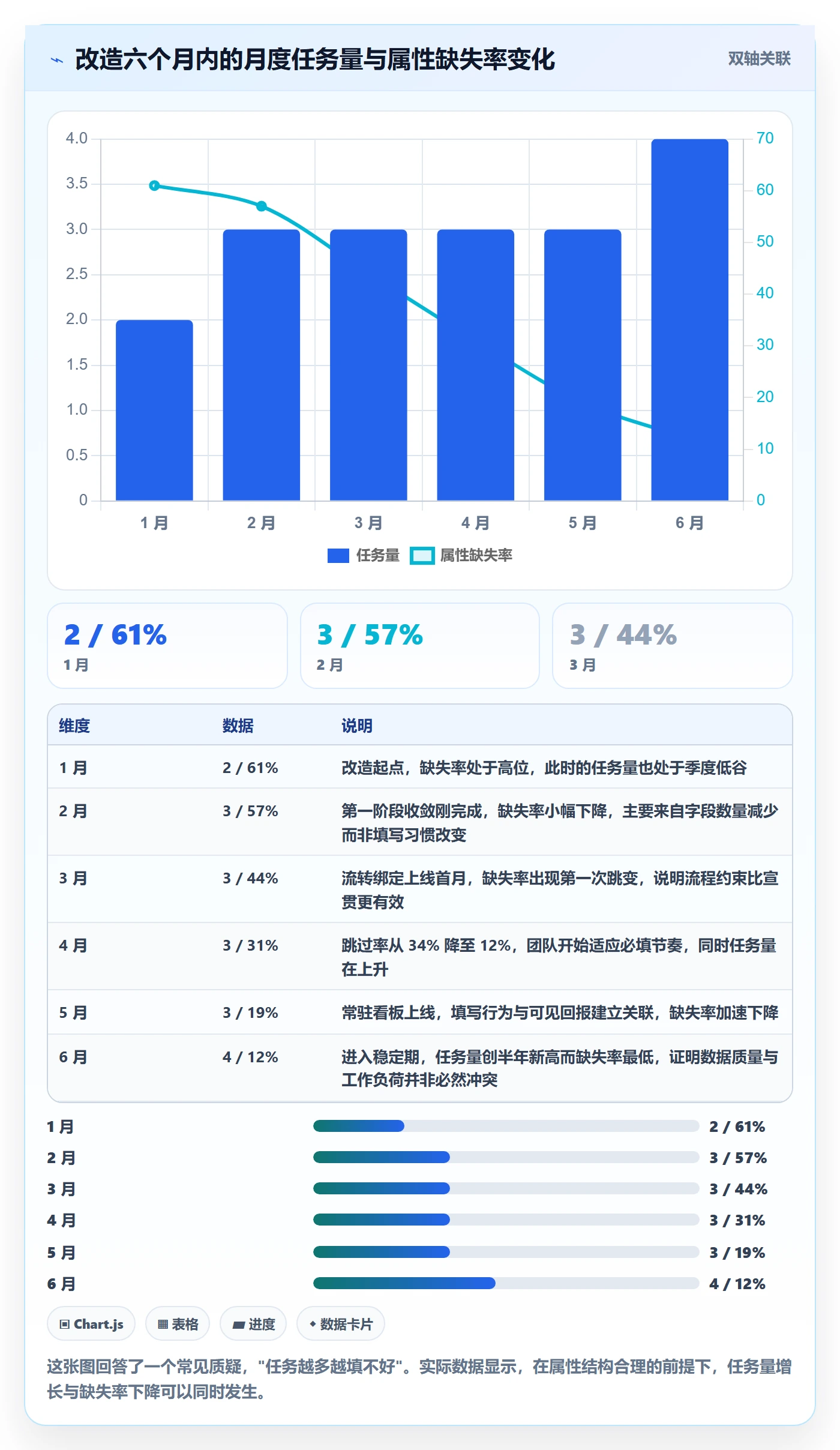

3. 六个月后的数据观察

下面是这个团队改造前后六个关键指标的变化。数据来自平台导出记录,样本为该团队 2023 年 7 月至 2024 年 6 月的全部实施类任务,共 47,318 条。

指标 改造前(月均) 改造后(月均) 变化幅度
字段填写完整率 41% 88% +47 个百分点
跨项目口径一致率 52% 96% +44 个百分点
月报出数耗时 3.2 人天 0.4 人天 -87.5%
延期归因可定位率 23% 91% +68 个百分点
结项数据返工修改次数 月均 186 次 月均 21 次 -88.7%
新项目经理属性配置上手时间 约 3 周 约 3 天 -85.7%

最有意思的变化出现在延期原因分布上。改造前"客户原因"占 71%,改造后降到 46%,同时"需求变更"从 11% 升到 26%,"内部资源冲突"从 6% 升到 15%。总延期率并没有显著变化,变的是归因的真实性。这个结果直接推动了两个管理动作:一是把需求变更的确认流程前置到合同阶段,二是重新调整了实施顾问的人均并行项目数。

任务属性分类教程:实施团队数据分析,避坑指南

4. 平台侧的两个关键支撑

这个案例能跑通,离不开平台在配置能力上的支撑。这个团队使用的是 PingCode,它主要服务中大型企业以及 100 人以上的组织,在属性体系的可配置性上有几点是这次改造的直接依赖。

(1)工作项类型与自定义字段的分层配置。可以把"实施任务"单独定义成一个工作项类型,给它配独立的属性集,而不影响研发类工作项。这一点在多业务线组织里特别重要,否则实施团队和研发团队会互相污染对方的数据。

(2)字段级的状态联动与条件必填。身份层字段可以从项目模板继承,过程层字段可以绑定状态流转,结果层字段可以绑定关闭动作。三层属性对应三种触发机制,这是把填写负担降到最低的技术基础。

(3)私有化部署与历史数据平滑迁移。这个团队因为数据合规要求,最终选择了私有化部署。他们的属性体系是从旧平台迁移过来的,迁移时最大的风险就是选项值丢失和字段类型错配。PingCode 支持从 Jira 平滑迁移,字段映射关系可以提前对照梳理,选项值能保留原始语义,这让他们的历史数据在迁移后仍然可以做跨年度对比,避免了"换平台等于丢三年数据"的常见后果。

需要说明的是,平台能力解决的是"能不能做",属性设计解决的是"该不该做"。我见过配置能力很强的平台被用成一个大号记事本的案例,也见过配置相对简单的平台跑出高质量数据的案例。工具决定上限,设计决定下限,而大多数团队的问题出在下限。

六、不同情况下的行动建议

属性分类没有万能模板,团队规模、业务形态、平台成熟度都会影响做法。我按三个常见规模段给出可执行的建议。

1. 50 人以下的实施团队

这个阶段最大的风险是"过度设计"。人少意味着沟通成本低,很多信息可以靠口头同步,硬做重属性只会增加负担。

  1. 只建 4 个属性:客户主体、交付阶段、阻塞原因、验收结果。前两个自动带出或简选,后两个绑定流程。
  2. 不做多级选项,不做属性权限控制,不做复杂报表。用平台自带的看板看分布就够了。
  3. 每月花 30 分钟做一次数据巡检,看填写率是否低于 85%,低于就立刻找原因。
  4. 不要在这个阶段引入标签体系。人少的时候标签只会变成个人备忘,无法形成组织知识。

2. 50 到 200 人的实施团队

这是我最熟悉的规模段,也是属性体系收益最明显的区间。跨项目对比、人员效能评估、资源排布都需要结构化数据支撑。

  1. 完整落地三层骨架,总属性数控制在 6 到 8 个。超过 8 个就必须有明确的分析问题做支撑。
  2. 建立季度词表评审机制。每季度输出属性使用报告,合并同义选项,废弃低使用项。
  3. 把核心报表做成常驻看板,让填写者能看到数据被使用。这是维持长期填写率的关键动作。
  4. 指定一个"数据口径负责人",通常是交付运营岗。所有口径争议由这个角色裁决,避免多头解释。
  5. 如果涉及平台迁移或升级,务必提前做字段映射梳理,把历史选项值的语义对照表写清楚。

3. 200 人以上的实施组织

这个规模的核心矛盾从"填写意愿"变成了"组织协同"。多个事业部、多条业务线、多套历史习惯并存,统一口径的难度陡然上升。

  1. 分层治理。集团级定义最小公共属性集(通常 4 个),各事业部可以在其上追加,但不能修改公共属性的定义。
  2. 建立属性变更的准入流程。新增集团级属性必须说明对应分析问题、预期填写率、以及不接受新增的理由。
  3. 用平台的工作项类型机制隔离不同业务线,避免一套属性打天下导致的语义冲突。
  4. 对数据合规有要求的组织,优先选择支持私有化部署的平台,并在合同中明确数据迁移的字段级责任。
  5. 把属性填写质量纳入项目经理的过程管理指标,但权重不宜过高,2% 到 5% 之间比较合适。

七、不同情况下的取舍:什么时候该少分类,什么时候必须重分类

任何一套属性体系都有成本。填写成本、维护成本、迁移成本,总有一项会咬人。这一章讲取舍。

1. 三种策略的 18 个月总成本对比

我按三种常见策略做过一次成本测算,口径是"投入人力的人天总数",包含搭建、日常维护和因数据质量问题导致的返工。这里的数字基于我参与过的团队经验做情景推演,不是精确统计,但量级关系是可靠的。

策略 搭建成本 月均维护 年度返工 18 个月合计
自由标签优先 2 人天 8 人天 45 人天 约 191 人天
部分受控(仅身份层枚举) 12 人天 4 人天 18 人天 约 102 人天

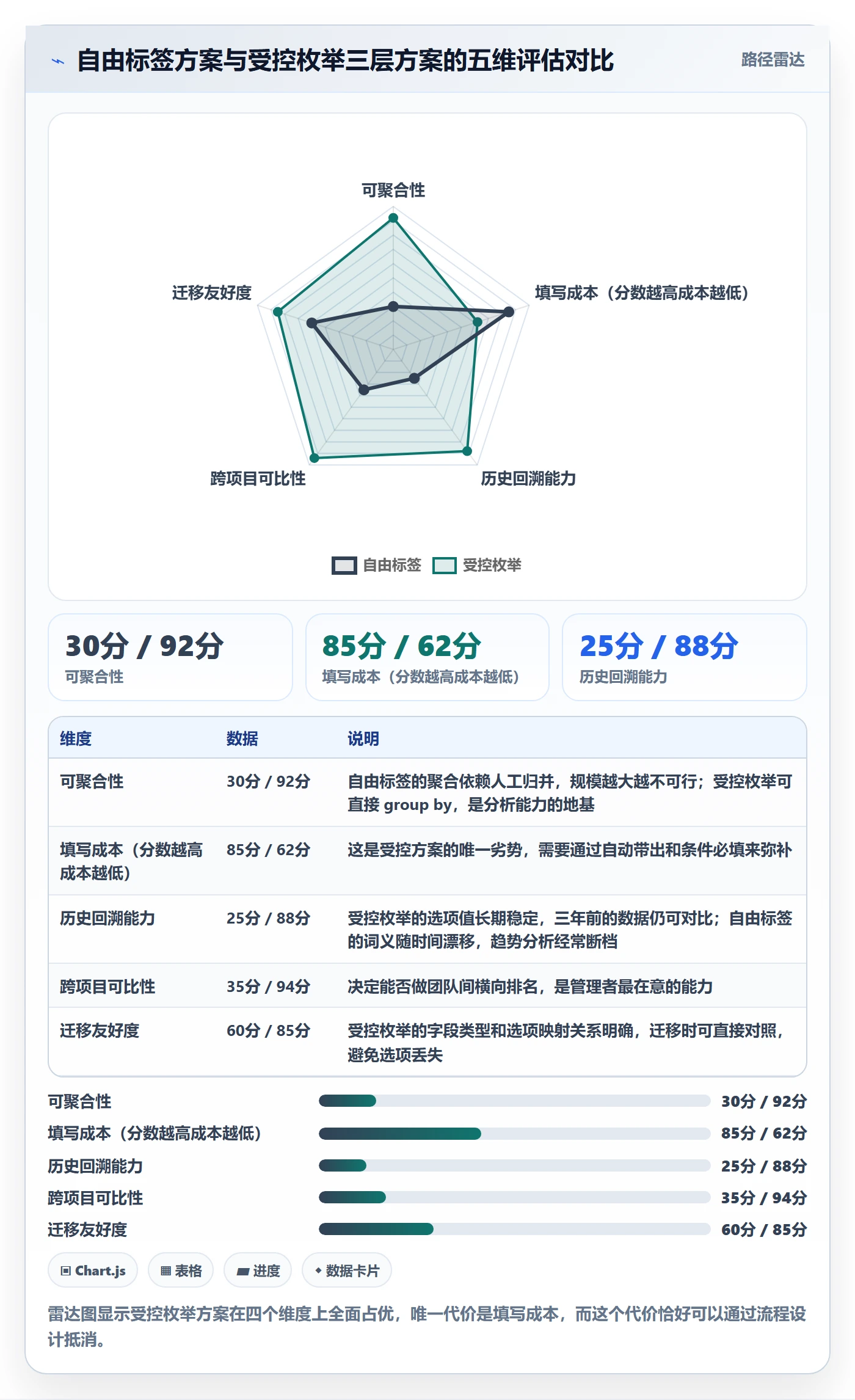

三层受控枚举 25 人天 1.5 人天 5 人天 约 57 人天

这张表最反直觉的地方是:搭建成本最高的方案,18 个月总成本最低,差距接近 3.4 倍。自由标签的"零门槛"只是把成本从搭建阶段转移到了后期的清洗和返工阶段,而且转移过程中的成本会放大。

任务属性分类教程:实施团队数据分析,避坑指南

2. 可以放弃的分类

以下几类属性,我建议大多数团队直接放弃,或者放到文档系统里:

  • 客户软性信息。客户性格、沟通偏好、决策链结构。这些是知识而非分类,放进客户档案更合适。
  • 任务难度评级。主观性太强,不同人打分尺度差异巨大,聚合后没有意义。
  • 紧急程度标签。几乎所有团队都会在三个月内把所有紧急程度用成"高",最终失去区分度。紧急应该通过优先级排序体现,而不是通过标签。
  • 过程性心情记录。比如"任务感受""满意度自评"。这类数据采集成本高、可信度低、容易被操纵,不适合作为管理依据。

3. 不能省的三类属性

反过来,有三类属性无论团队多小都不能省,省掉它们等于放弃了数据诊断能力:

  1. 客户主体。没有它,所有数据无法归集到业务对象,也就无法回答"哪个客户交付最吃力"这个最基本的问题。
  2. 阻塞原因。这是整个体系里信息密度最高的字段。它把"延期"这个结果拆解成了可干预的原因,是唯一能直接推动管理改进的属性。
  3. 验收结果与超期天数。这两个字段构成交付质量的客观基线。没有它们,团队对自身交付水平的认知会长期停留在印象层面。

4. 什么情况下应该"重分类"

如果你观察到以下三个信号中的任意两个同时出现,说明现有的属性体系已经到了必须重构的程度:

  • 月报出数需要超过 1 个人天,且主要集中在人工归类环节。
  • 同一个指标在不同会议上被引用出不同数值,且没人能说清哪个对。
  • 最近半年新增的自定义字段超过 3 个,但填写率都在下降。

重构的时机最好选在季度末或项目周期切换点,避开交付高峰。重构时不要推倒重来,保留历史字段的数据,新增字段从切换日开始生效,在报表里做分段处理,这样历史趋势依然可以延续。

八、落地清单与下一步

我把这套方法压缩成一份可以直接执行的清单。如果你现在就要动手,按这个顺序走,两周内能完成第一轮。

1. 第一周:诊断

  1. 导出最近 12 个月的全部任务记录,统计每个自定义字段的填写率。填写率低于 60% 的字段标记为整改候选。
  2. 统计自由文本字段的占比。超过 15% 就说明团队在用描述代替分类。
  3. 抽查 200 条延期任务的备注,人工归类后统计共出现多少种不同表述。这个数字通常会让管理者吃惊。
  4. 列出未来一年你真正需要回答的 5 到 8 个分析问题,写下来,不要停留在脑子里。

2. 第二周:重建

  1. 把字段总数砍到 6 到 8 个,按身份层、过程层、结果层归位。砍掉的字段先停用不删除,保留历史数据可查。
  2. 身份层字段接入自动带出,取消手工选择。
  3. 过程层的阻塞原因和等待对象,绑定到阻塞状态的流转动作上。
  4. 结果层的验收结果、返工次数、超期天数,绑定到任务关闭动作上,并设为关闭后不可改。
  5. 为每个属性写一句话的口径说明,明确它到底在问什么。这份说明要发给所有使用人,并在平台里做成字段提示。

3. 第三周起:运行与复盘

  1. 每周输出一份属性质量快报,只包含两个数字:整体填写率、跳过率。发给项目经理层。
  2. 把月报做成常驻看板,让所有人能看到属性聚合后的结果。
  3. 每季度做一次词表评审,合并同义项、淘汰低使用项、评估新增申请。
  4. 每半年重新跑一遍诊断流程,看填写率是否保持在 85% 以上。

最后说一个我这些年最深的体会。任务属性分类这件事,技术上很简单,难的是让一个几十人甚至几百人的组织,在日复一日的高压交付中,愿意用同一套语言描述同一件事。这件事没有捷径,但有杠杆。杠杆就是:尽量少让人填,尽量自动带出,尽量让每一次填写都能在报表里被看见。做到这三点,数据质量会自己长起来。

如果你现在只打算做一件事,我建议从"审计当前所有自定义字段的填写率"开始。这一步不需要任何平台改动,不需要开会讨论,一个下午就能做完。而它给出的结果,大概率会颠覆你对团队数据质量的判断。

常见问题解答(FAQ)

1. 任务属性分类到底该按什么维度设计,才能支撑实施团队的数据分析?

我之前带实施团队时,让成员在任务里随便打标签,结果月底想分析“哪个阶段最耗人”时,发现标签有几十个,根本聚合不起来。后来才意识到,任务属性分类不能拍脑袋,得从分析问题倒推。

先列3到5个必须回答的分析问题,比如各实施阶段耗时占比、不同客户类型交付周期、返工主要发生在哪个环节。再据此定义属性:项目阶段(售前交接、蓝图、配置、测试、上线、运维)、任务类型(需求澄清、配置、数据迁移、培训、问题处理)、交付物、客户分级、是否返工。每个属性用单选枚举,不要自由文本;

跨项目统一值集。核心分析属性控制在5个以内,扩展属性放自定义字段但不进主看板。判断口径:如果一个属性不能用于分组、筛选或计算,就不该作为必填分析属性。

2. 实施团队任务属性总是填不准、漏填,怎么落地才不流于形式?

我们推过一轮任务属性,结果项目经理嫌麻烦,工程师只填个标题就关单,导致数据分析全是“未分类”。我想知道怎么让属性填写变成流程的一部分,而不是额外负担。

把属性填写嵌入流程节点,而不是事后补。做法:在任务创建模板里按任务类型带出必填属性;在“提交测试”或“关单”动作前做校验,缺失关键属性不能流转;每周抽检10%任务,看“未分类”比例,超过5%就复盘。对实施团队,只强制3个字段:项目阶段、任务类型、是否返工;其他选填。

用默认值减少操作,比如从项目模板继承客户分级、实施阶段。管理层看板只显示必填字段完整率,不拿它直接罚人。数据口径:完整率等于必填属性非空的任务数除以当期任务总数,按月看趋势,目标大于95%。

3. 用任务属性做实施团队数据分析,最常见的坑有哪些?

我踩过最大的坑是让每个项目自定义属性,结果集团想拉通看实施效率时,每个项目的“阶段”都不一样,清洗花了两周。我想知道还有哪些常见坑可以提前避开。

常见四个坑:一是属性膨胀,每人加字段,最后没人维护;二是口径不一致,同名属性在不同项目含义不同;三是把任务数量当产出,实施任务颗粒度差异大,一个“配置”可能2小时也可能2天;四是只分析不反馈,团队填了数据却看不到改进。避坑:建立属性字典,定义每个字段的名称、类型、枚举值、责任人和变更流程;

按季度评审,删除连续3个月无人使用的字段;分析时用“任务工时加交付物”而不是任务数;每月把分析结论反馈给实施团队,比如发现“数据迁移”返工率高,就调整模板。判断依据:如果同一属性在不同项目无法直接合并,就不能作为跨项目分析维度。

4. 怎么用任务属性分类评估实施团队绩效,才能避免唯工时论?

老板让我用任务属性数据评估实施团队谁干得多、谁干得好,我很担心变成打卡式管理。我想知道怎么设计指标既客观,又不逼大家造假。

不建议直接用任务数或工时排名。建议按“交付结果加过程质量”组合:交付结果看项目按期上线率、验收一次通过率、客户满意度;过程质量看返工任务占比、阻塞时长、关键阶段停留时间。任务属性用来切片,比如按“任务类型等于返工”统计返工率,按“阶段等于数据迁移”看平均处理时长。

数据口径要固定:返工率等于返工任务数除以总任务数,按项目加权;阻塞时长等于任务进入阻塞状态到解除的累计时长。看板分三层:团队层看趋势,项目层看风险,个人层只看本人任务分布,不公开排名。每月做一次数据校准会,允许成员标注异常数据,比如客户临时变更导致的返工,避免指标误伤。

核心关键词

读者评论

王
王书瑶

三层骨架这个分法我认同,但实际推行时最容易出问题的不是字段设计,是过程层强制更新。我们团队在状态流转时加了必填校验,结果一线顾问直接卡在流程上不动,最后演变成让项目经理代填。想请教一下,这种校验强度该怎么拿捏,有没有既不拖慢流转又能保证填写的折中办法。

马
马沐阳

事后补录差异率34%这个数据挺触动的,但我觉得还有一层没提到:实时标记本身也有失真。顾问在客户现场,很清楚某些阻塞原因写出来会影响考核,选的时候就会往中性选项靠。我们这边就出现过阻塞原因高度集中在某一两类的情况,看着口径统一,实际是大家学会了统一规避。

肖
肖文博

属性数量与填写率的负相关我有同感,但不太认同'减少属性'是首选解。有些字段填写率低,不是因为数量多,而是因为填了没人用、也不影响任何事。先把字段和报表、复盘会真正挂上钩,让填写有反馈,可能比单纯砍字段更管用。我们砍过一轮,三个月后又慢慢加回来了。

文章包含AI辅助创作:任务属性分类教程:实施团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/358066

赞 (0)
飞飞飞飞
预计工期最佳实践:实施团队任务属性风险控制,常见问题
上一篇 2小时前
任务属性如何做好实际工期?实施团队协同管理与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
