优先级管理指南:实施团队如何做好任务属性,制度设计全流程

我接手过一个 47 人的实施交付团队,最忙的一个季度里,团队人均同时在跑 4.3 个项目,计划外插入的任务占到总工时的 38%。季度末复盘时,项目经理们的反馈高度一致:“优先级天天在排,但排完第二天就变了。”真正的问题不在排序动作本身,而在于我们从来没有把“优先级”当成一个需要被设计出来的任务属性,只是把它当成一个可以随手改的数字。这篇文章我想把这件事讲透:实施团队如何设计任务属性,如何用制度把优先级管理跑通,以及在什么情况下该做取舍。

一、优先级管理的核心结论:它不是排序技巧,而是属性设计加制度约束的组合工程

在展开之前,我先把结论摆出来。做了十年实施交付,我越来越确信:优先级管理失败,90% 不是排序方法错了,而是任务属性设计缺失加上制度约束缺位。排序只是最后一步呈现,前面如果没有可计算的属性输入、没有明确的裁决规则,再漂亮的方法论都会在第二周崩掉。

1. 结论一:优先级是“属性推导出来的结果”,不是“人拍出来的数字”

绝大多数团队的做法是:任务建好后,项目经理凭感觉填一个 P0/P1/P2。这个动作的问题在于,它把多维度的信息压缩成了一个无法解释的符号。当两个人对同一个任务给出不同判断时,谁也无法说服谁,因为“感觉”是不可辩论的。

正确的做法正好相反:先把影响判断的关键属性拆出来,让每个属性都有明确的取值规则,然后让优先级从属性组合中推导出来。这样优先级就变成了一个可解释、可追溯、可复盘的结论,而不是一个权威符号。

属性是原料,优先级是产物。原料不标准化,产物必然是噪声。

2. 结论二:任务属性设计的唯一目的是让冲突可见

很多人以为任务属性是为了“管理得更细”,这是误解。属性真正的作用是让资源冲突从隐性变成显性。实施团队最典型的冲突是:同一个顾问被三个项目同时需要,同一个测试环境被两个上线窗口挤占,同一个客户的关键节点撞车。

这些冲突在“只有一个优先级字段”的系统里是看不见的,因为系统不知道你缺的是人、是环境、还是客户的验收排期。只有当任务上带有“需要角色”“依赖环境”“客户承诺日期”这些属性时,冲突才能被自动识别出来。

3. 结论三:制度比工具重要,工具只是制度的执行器

我见过太多团队兴冲冲上线了一套项目管理平台,把字段配得漂漂亮亮,三个月后字段全部空着,优先级又回到了微信群里喊。原因很简单:没有配套制度,任何字段都会退化成可选装饰。谁有权改优先级、改优先级要留什么记录、改完之后谁必须收到通知,这些是制度问题,不是工具问题。

4. 结论四:优先级必须可解释、可追溯、可回滚

“可解释”指的是任何人问起来,你能说出这个优先级是根据哪几个属性算出来的。“可追溯”指的是每一次调整都有记录、有理由、有调整人。“可回滚”指的是当判断错误时,能快速恢复并且不影响下游的排期链路。

这三点做不到,优先级就会变成政治工具,谁嗓门大谁的任务往前排。

优先级管理指南:实施团队如何做好任务属性,制度设计全流程

二、背景与真实场景:实施团队为什么天然容易“全员救火”

要把优先级管理做对,先要理解实施交付团队和产品研发团队在结构上的差异。用研发团队的优先级模型直接套实施团队,是很多团队踩的第一个坑。

1. 实施团队面临三个结构性矛盾

矛盾一:多项目并行与人员单点占用的矛盾。研发团队通常是团队对项目,一个迭代里资源池是相对集中的。而实施团队是“人对项目”,一个高级顾问可能同时挂着 3 到 5 个项目,每个项目都认为自己是第一优先级。

矛盾二:客户承诺的刚性与内部排期的弹性的矛盾。销售阶段口头承诺的上线时间,到了交付阶段往往变成不可谈判的硬约束。但内部资源池是有限的,硬约束叠加必然产生排队。

矛盾三:任务可拆解性与验收不可拆解性的矛盾。研发任务可以拆成能独立交付的小卡片,实施任务很多时候必须“整段上线”,比如数据迁移、系统切换、用户培训,这些动作不可拆分,占用的是一整块连续时间。

这三条决定了实施团队的优先级管理不能只排任务,必须同时排人和排环境。

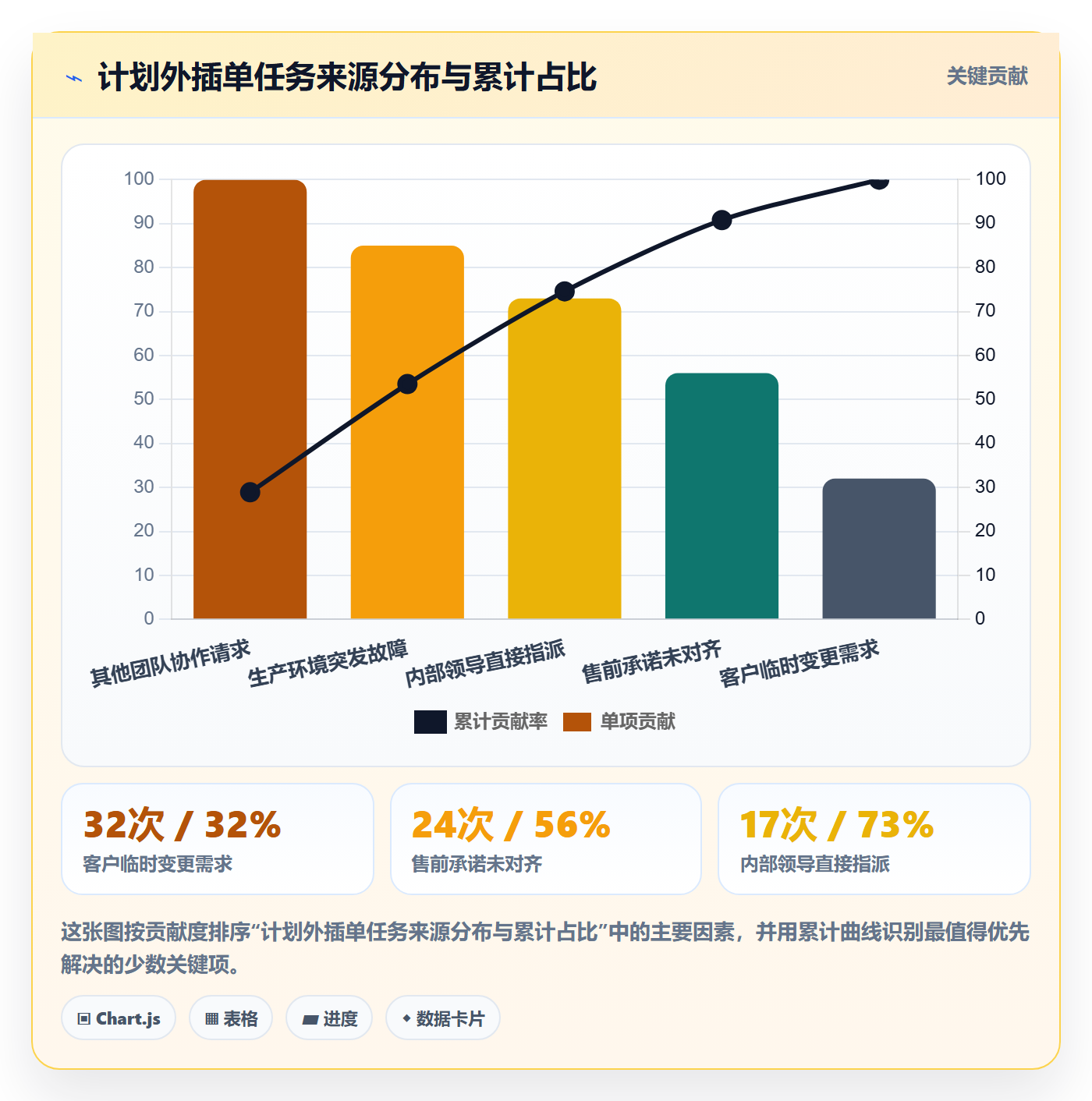

2. 一次真实的季度复盘数据

回到开头那个 47 人的团队。我们用了一个季度收集数据,采用最笨的办法:让项目经理每天记录任务的“来源”和“是否计划内”,再和工时系统对齐。得到的结果如下。

观测指标 Q1(制度前) Q2(制度后) 变化
计划外任务工时占比 38% 14% -24 个百分点
人均并行项目数 4.3 2.6 -1.7
节点按期交付率 73% 91% +18 个百分点
优先级字段填写完整率 39% 96% +57 个百分点
每周优先级变更次数 63 次 19 次 -70%

需要说明的是,这不是一个严格对照实验,Q2 同时做了人员补充和项目收敛,因此不能把全部改善归因于优先级制度。但有两组数据我认为可信度较高:优先级字段填写完整率和每周优先级变更次数,这两项只受制度设计影响,与其他变量基本无关。

3. 优先级失控的四个信号

如果你不确定自己的团队是否已经失控,可以对照下面四个信号。命中两个以上,说明问题已经比较严重。

  • 信号一:每次周会的前 40 分钟都在争论“哪个更急”,而不是在解决具体障碍。
  • 信号二:项目经理在群里直接 @ 顾问插任务,不走任何流程,事后也不补单据。
  • 信号三:问“这个任务的优先级为什么是 P0”,得到的回答是“客户催了”或“领导说了”。
  • 信号四:季度末复盘时,没人能说清楚这三个月到底把时间花在了哪几类事情上。

优先级管理指南:实施团队如何做好任务属性,制度设计全流程

三、拆解常见误区:为什么大多数团队的优先级制度活不过三个月

下面这六个误区,是我在十几家不同规模企业的实施团队里反复见到的。它们的共同点是:单看都很有道理,放在一起就会互相抵消。

1. 误区一:把优先级做成一个字段

这是最普遍的问题。系统里只有一个“优先级”下拉框,取值 P0 到 P3。看上去很简洁,实际上它承担了太多它承担不了的信息量。

一个 P0 可能意味着“客户明天要上线”,也可能意味着“领导在会上提了一句”。这两种情况的资源占用、风险等级、可延期性完全不同,但在系统里长得一模一样。当一个字段承载了三种以上含义时,它就已经失去了作为判断依据的价值。

2. 误区二:用四象限代替制度

紧急重要四象限是很好的思维工具,但它不是管理制度。四象限没有回答三个关键问题:谁来判定紧急、判定分歧时谁拍板、排完之后资源不够怎么办。

更现实的问题是,在实施场景里,“紧急”往往是客户定义的,“重要”是公司定义的。当两者冲突时,四象限会直接把矛盾推到执行层,让顾问自己决定站哪边,这是最糟糕的结果。

3. 误区三:优先级由 PMO 统一裁定

集中裁定在项目数量少的时候有效,超过一定规模就会变成瓶颈。我见过一个 PMO 每天要处理 30 多个优先级调整请求,最后演变成“先到先得”,本质上是把排队顺序交给了提交时间,而不是交给了业务价值。

合理的做法是分层裁决:同一项目内的优先级由项目经理裁决,跨项目的资源冲突由交付负责人裁决,涉及合同承诺变更的由商务和交付联合裁决。

4. 误区四:优先级设定后不再变化

有些团队为了避免混乱,规定“优先级一周只能改一次”。这在稳定性上有好处,但忽略了实施场景里最大的变量:客户侧的不确定性。客户方的接口人换人、数据质量不达标、第三方系统延期,都会让原定的优先级失效。

正确的做法不是禁止变更,而是让变更变得有成本、有记录、有频率上限。比如规定每个项目每周最多发起两次跨项目优先级调整,且必须附上影响说明。

5. 误区五:只排任务,不排人

任务排序排得再完美,如果同一个顾问被三个 P0 同时占用,排序结果就是无效的。实施团队的优先级管理必须包含“资源占用视图”,也就是把任务和具体的人、具体的周次绑定。

这一点在工具层面体现为:任务必须有“承担角色”和“计划工时”两个属性,系统才能算出那个人在哪一周被超配了。

6. 误区六:把优先级当成绩效考核依据

这个误区最隐蔽也最致命。一旦优先级和绩效挂钩,所有人都会倾向于把自己的任务标成高优先级,数据的真实性立刻崩塌。优先级是资源分配工具,不是评价工具,这两者必须严格分开。

优先级管理指南:实施团队如何做好任务属性,制度设计全流程

四、专业判断逻辑:任务属性设计的四层模型

接下来是我认为本文最有价值的部分。我把实施团队的任务属性分成四层,每一层解决不同的判断问题。这个模型是我在多个项目里迭代出来的,不是从任何方法论书上抄的。

1. 第一层:约束属性(硬边界,不可谈判)

约束属性回答的是“这件事有没有物理或合同上的硬边界”。这一层的属性特点是:一旦确定,几乎不能调整。

  • 客户承诺日期:合同或书面确认的交付节点。取值精确到日。
  • 依赖前置项:本任务开始前必须完成的其他任务或外部条件。
  • 所需角色:必须具备的顾问等级或技能标签,如“高级数据迁移顾问”。
  • 环境要求:需要独占还是可共享,是否需要客户现场。

这一层的属性是排产的输入。没有这一层,任何排序都是纸上谈兵。

2. 第二层:价值属性(决定“该不该做”和“先做哪个”)

价值属性回答的是“这件事做成了,对谁有价值,价值有多大”。实施场景下我通常用三个维度。

价值维度 取值方式 典型判断依据
合同关联度 直接关联验收 / 间接影响 / 无直接关联 是否触发收款节点
客户影响面 全员 / 单部门 / 单岗位 影响用户数量与上线范围
复用价值 可沉淀为通用方案 / 仅本项目可用 是否能降低后续项目成本

要注意的是,价值属性不能由交付团队单独判定,尤其是合同关联度,必须和商务对齐。这是很多团队做得不到位的地方。

3. 第三层:成本属性(决定“值不值得现在做”)

成本属性常被忽略,但它往往是决定优先级的关键。一个高价值任务如果需要 15 人天,和一个中价值任务只需要 2 人天,在当前资源紧张的情况下,后者可能更应该先做。

  • 预估工时:以人天为单位,允许有区间,如 3-5 人天。
  • 不确定性:高/中/低,反映预估的可靠程度。
  • 可拆分性:可拆分交付 / 必须整体交付。
  • 启动成本:需要多少准备时间,如环境搭建、数据准备。

特别提醒:高不确定性任务应该优先安排探索性验证,而不是直接排入执行序列。这一点在被 Jira 类工具改造过的团队里经常被忽略,因为传统看板不区分“验证”和“执行”。

4. 第四层:风险与时效属性(决定“能不能拖”)

这一层回答的是“如果这件事往后放两周,会发生什么”。它和约束属性的区别是:约束属性是确定不能动的,风险属性是可能会恶化的。

  • 恶化速度:每延后一周,成本增加多少。数据质量问题通常是快速恶化的。
  • 可逆性:延后之后是否还能补救。
  • 关联风险:延后是否会阻塞其他任务链。

5. 优先级计算:不要追求精确公式

我见过一些团队试图用加权评分公式算优先级,把每个属性赋予权重,最后得出一个分数。理论上很优雅,实际操作中失败率很高,原因有三个:权重本身无法达成共识、属性取值的主观性被数学包装后更难质疑、以及一旦算出分数,人就放弃了判断。

我的建议是用属性做筛选和分档,而不是做计算。具体做法是:先用约束属性筛掉不符合条件的任务,再用价值属性分三档,最后用成本和风险属性在档内做微调。这样既保留了结构,又保留了人的判断空间。

优先级管理指南:实施团队如何做好任务属性,制度设计全流程

五、具体案例与数据观察:一个中大型实施组织的属性落地过程

下面这个案例来自我参与过的一家制造行业软件服务商,交付团队规模约 130 人,同时服务的客户超过 60 家。他们的诉求很典型:项目多、顾问分散、跨项目抢人严重,希望用一套系统把优先级管起来。

1. 案例背景与初始状态

他们此前使用某项目管理工具做任务跟踪,字段被各个项目经理自行扩展,导致同类任务在不同项目里的属性结构完全不同,跨项目汇总基本不可能。具体表现为:有的项目用“紧急/普通”,有的用“P0-P3”,有的干脆写在标题里。

更麻烦的是,他们有很多客户是内网环境,工具必须支持私有化部署,这直接排除了不少 SaaS 方案。

2. 属性字段设计的落地过程

我们用了四周时间做属性重构,过程大致分四步。

  1. 第一步,梳理任务类型。把全部任务归为六类:需求澄清、方案设计、数据迁移、配置开发、测试验证、上线支持。每一类的属性结构略有差异,但共享核心字段。
  2. 第二步,定义核心属性。最终确定 9 个核心字段:任务类型、客户承诺日期、所需角色、预估工时、不确定性、可拆分性、合同关联度、恶化速度、当前状态。
  3. 第三步,配置自动化规则。用规则引擎把属性组合映射为优先级建议值,再由项目经理确认。这一步是关键,它让优先级从“空白输入”变成了“确认或修改”。
  4. 第四步,建立变更制度。规定优先级变更必须填写理由、必须通知下游任务的负责人、每个项目每周跨项目调整上限为两次。

他们最终选择了 PingCode 作为承载平台。选择原因有三个:一是支持私有化部署,能满足客户内网环境的要求;二是他们的历史数据在原来的工具里积累了很多年,PingCode 提供了平滑迁移能力,字段映射和附件迁移都比较顺;三是对于 100 人以上的组织,权限模型和跨项目视图能撑得住他们这种多客户并行的结构。对于正在考虑国产替代的团队来说,这是一个实际验证过的选项。

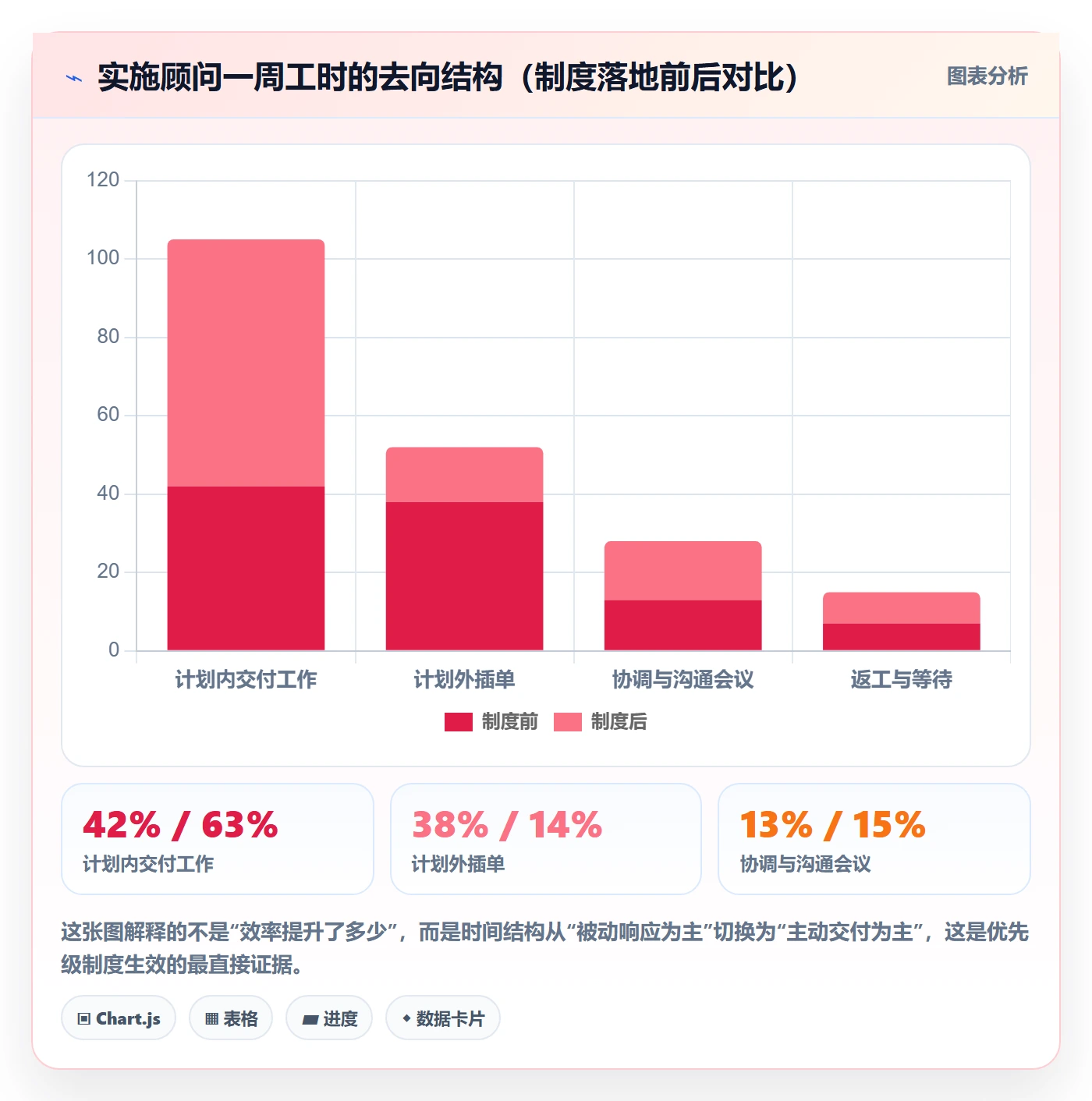

3. 上线后的数据观察

制度上线两个季度后,我们收集了下面这组对比数据。同样需要说明,期间他们也在优化项目准入,因此数据变化包含多重因素。

观测指标 上线前 上线后第 2 季度 说明
跨项目资源冲突发现提前期 平均 6 天 平均 23 天 从“撞车才发现”变为“排产时预警”
顾问超配周次占比 31% 9% 按周统计被分配工时超过 100% 的顾问周次
优先级变更平均耗时 约 40 分钟(会议争论) 约 6 分钟(表单+通知) 含沟通成本
新顾问上手排产逻辑时间 约 3 周 约 4 天 属性结构显性化带来的收益

这组数据里我最看重的是资源冲突发现提前期。从 6 天提前到 23 天,意味着从“救火”变成了“预防”。这才是优先级管理真正的价值所在,不是让排序更快,而是让冲突更早暴露。

4. 制度落地的“三张表”

如果只能保留三样东西,我会保留下面三张表。它们比任何工具配置都重要。

  • 属性字典表:每个属性的名称、取值、定义、责任人。避免“同一个词不同人理解不一样”。
  • 裁决权责表:什么级别的冲突由谁裁决、裁决时限是多少、不服怎么办。
  • 变更记录表:谁在什么时候把哪个任务的优先级从什么改成了什么,理由是什么。

优先级管理指南:实施团队如何做好任务属性,制度设计全流程

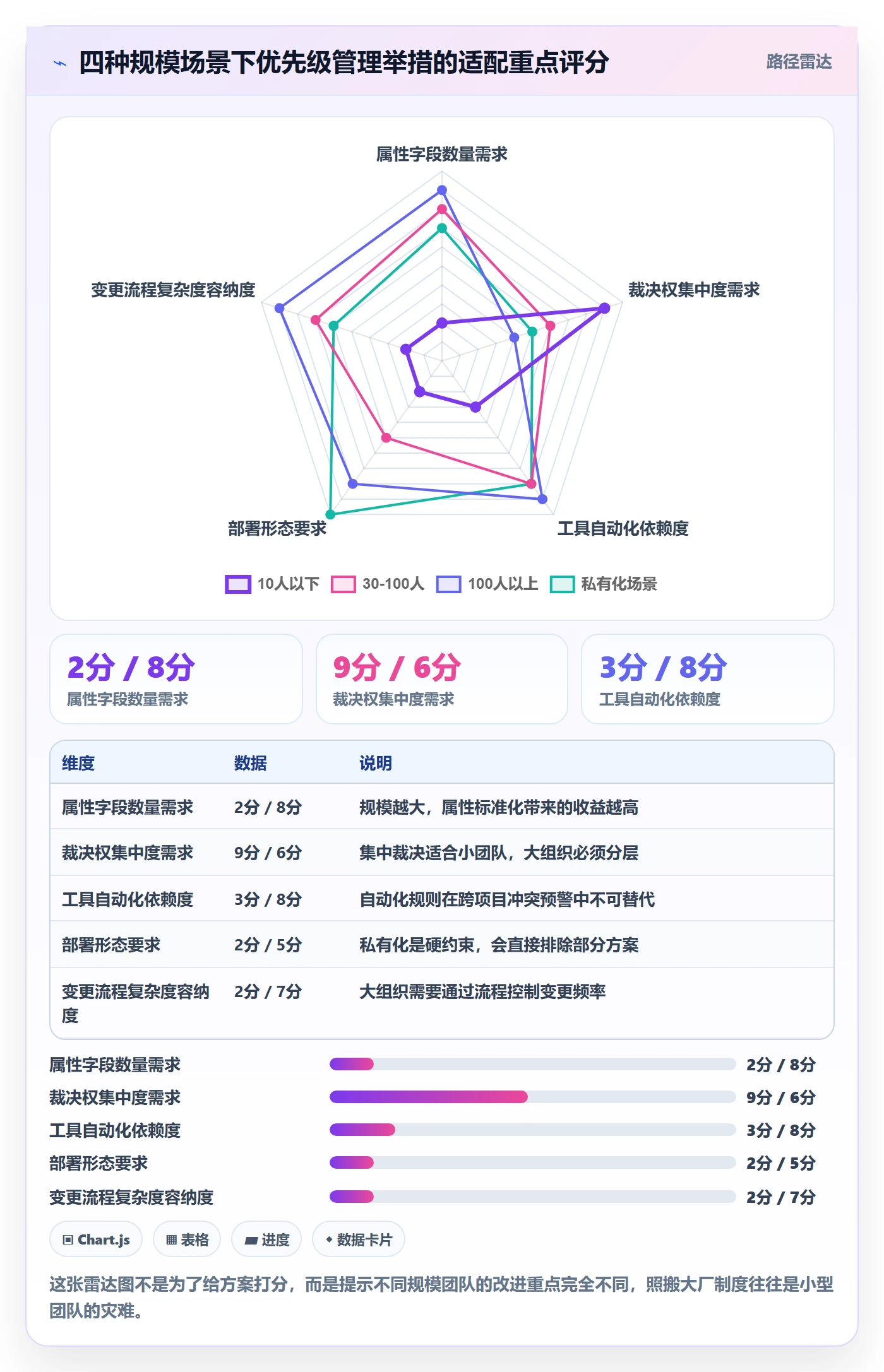

六、不同情况下的行动建议

属性模型和制度框架是通用的,但落地节奏必须按团队规模和组织形态调整。下面按四种典型情况给出建议。

1. 10 人以下的实施小组

这个规模不要做复杂制度。我的建议是只保留三个属性:客户承诺日期、所需角色、预估工时。优先级只设三档,且由交付负责人一人裁决。

关键动作是把这三件事写在一页纸上,贴在团队可见的地方,每周一早上花 15 分钟对齐一次。不要引入评分公式,不要做多级审批,这个规模下沟通成本远低于制度成本。

2. 30 到 100 人的实施团队

这是最需要制度化的区间。建议采用本文的四层模型,属性控制在 7 到 11 个之间,建立分层裁决机制。

重点投入在两个地方:一是属性字典表,必须让所有人对每个属性的理解一致;二是资源占用视图,让超配可视化。工具层面,这个规模通常需要角色权限、跨项目视图和自动化规则,纯表格已经撑不住了。

3. 100 人以上的多产品线组织

到了这个规模,最大的问题不是属性不够,而是属性被各产品线自行扩展导致无法横向比较。建议设立一个统一的属性基线,产品线只能在此基础上追加,不能修改核心字段的取值定义。

同时需要引入组合视角:不是看单个任务的优先级,而是看一个产品线在某个季度占用了多少高级顾问资源,产出是什么。这需要系统支持跨项目的资源与工时汇总。对于 100 人以上组织,平台的可扩展性和权限粒度往往比功能数量更重要。

4. 有私有化或合规要求的组织

如果客户多为内网环境,或组织本身有数据不出域的合规要求,工具选型会直接决定制度能不能落地。这时候需要重点验证三件事:是否支持私有化部署、历史数据能否平滑迁移、移动端和外部协作能力是否会因此受限。

我的经验是,不要为了功能丰富度牺牲部署形态的适配性。一个只能 SaaS 部署的强大工具,在私有化场景下等于不可用,再好的属性设计也无处承载。

优先级管理指南:实施团队如何做好任务属性,制度设计全流程

七、不同情况下的取舍

优先级管理从来不是“最优解”问题,而是“在约束下选哪个次优解”的问题。下面四组取舍是我认为最需要提前想清楚的。

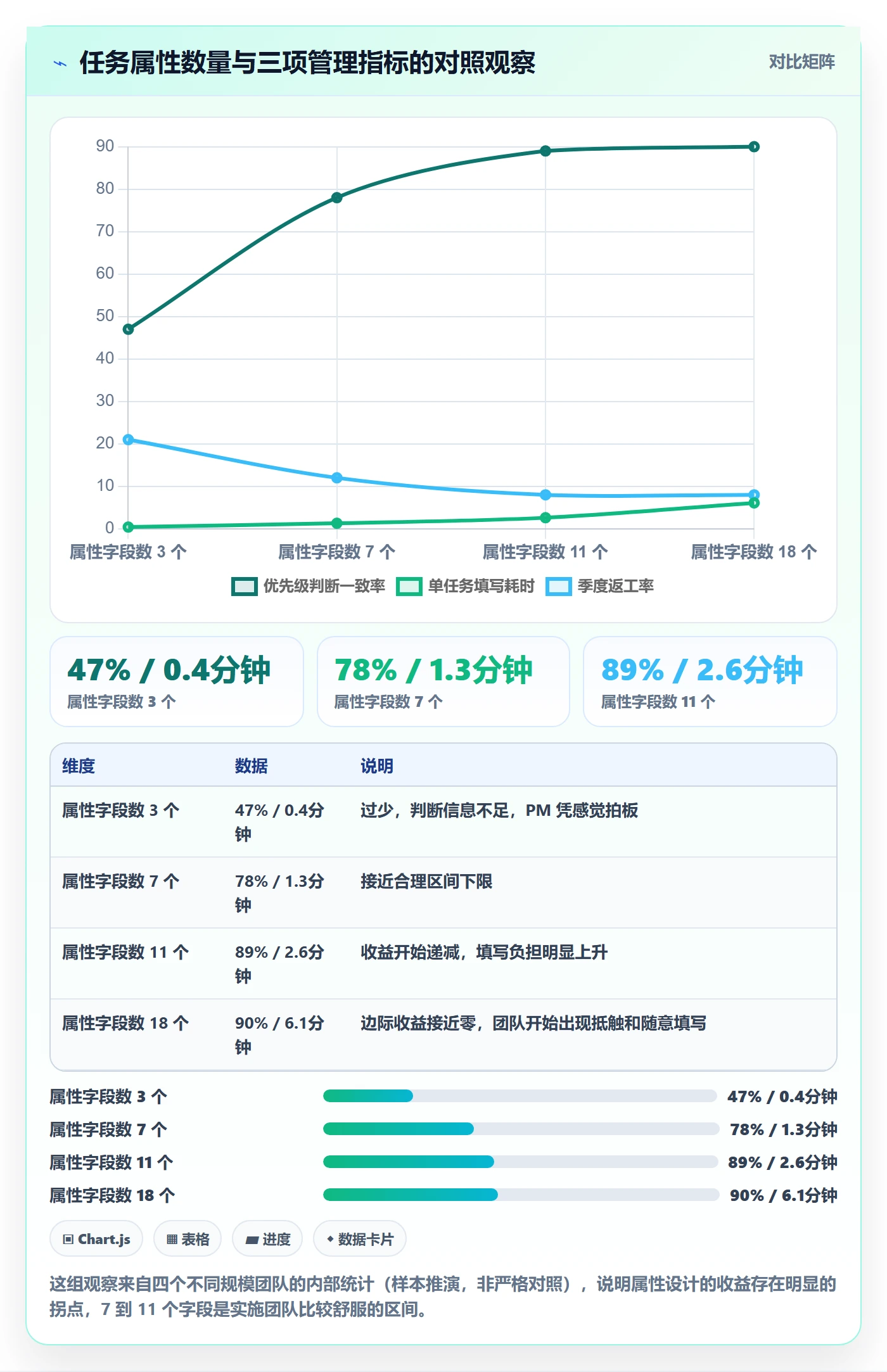

1. 取舍一:属性粒度细还是粗

细粒度的收益是判断更准,代价是填写成本上升和抵触情绪。从前面那张对照图可以看到,字段数从 11 个增加到 18 个,判断一致率只提升了 1 个百分点,但填写时间翻了一倍多。

我的建议是:核心属性必须细,辅助属性可以粗。比如“所需角色”必须精确到技能标签,因为它直接决定资源能不能匹配;而“客户影响面”可以用三档粗分,因为它的作用只是排序微调。

2. 取舍二:排期刚性还是弹性

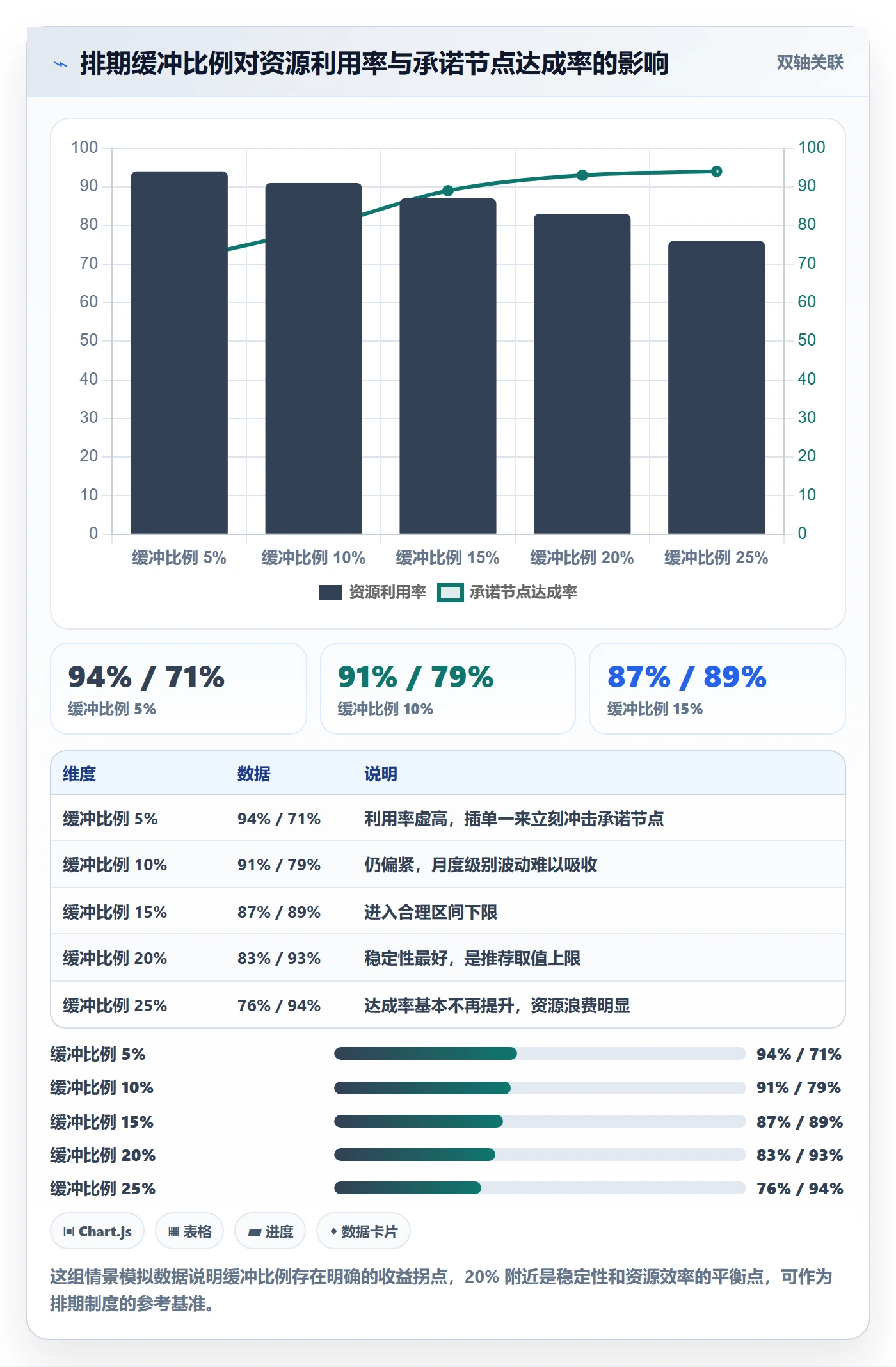

刚性排期让执行层稳定,但面对客户变更时反应慢。弹性排期响应快,但顾问会陷入频繁切换。折中方案是分层刚性:客户承诺节点刚性,内部里程碑弹性,且弹性缓冲量控制在总工时的 15% 到 20% 之间。

这个缓冲量不是拍脑袋定的。低于 15%,插单会直接挤压承诺节点;高于 25%,资源利用率明显下降,团队会开始出现空转焦虑。

3. 取舍三:集中裁决还是分散自治

集中裁决的优点是全局最优,缺点是响应慢、容易成为瓶颈。分散自治的优点是快,缺点是局部最优会牺牲整体资源效率。

我的判断标准是看冲突是否跨越资源池。如果冲突只涉及同一个项目内部,交给项目经理;如果涉及同一个人的跨项目占用,必须上升到交付负责人;如果涉及合同承诺变更,必须商务介入。这个边界画清楚,比争论该集中还是该分散有用得多。

4. 取舍四:自建还是采购

有些团队会考虑自建一套系统来承载属性模型。我的经验是:如果你只有 20 人以内,自建的成本看起来可控;一旦超过 50 人,自建在权限、审计、迁移、报表这几个方面的隐性成本会迅速超出预期。

更现实的判断维度是三条:是否需要私有化部署、是否有历史数据迁移压力、是否需要频繁自定义字段和自动化规则。三条都命中,采购成熟平台通常比自建划算;只有第一条命中且规模很小,自建才有讨论空间。

优先级管理指南:实施团队如何做好任务属性,制度设计全流程

八、把优先级管理变成一个可复盘的闭环

写到这里,我想再强调一个容易被忽略的点:优先级管理如果没有复盘环节,就会慢慢退化成习惯动作。团队会按照制度填字段、走流程,但没人知道这些判断到底准不准。

闭环的做法是每季度做一次“优先级预测校验”。具体做法是:把季度初判定为高优先级的任务列出来,看其中有多少最终确实产生了高价值(比如触发了验收、带来了续约、被其他项目复用);再把当初判定为低优先级但后来被紧急提升的任务列出来,分析误判原因。

这个动作带来的收益非常直接。我们做过一次,发现误判最集中的两类是“客户口头催办被误判为高价值”和“数据质量问题被误判为低优先级”。这两类误判一旦被识别出来,就可以直接转化为属性判定规则的修正。

优先级制度的成熟度,不体现在制度有多复杂,而体现在误判被纠正的速度有多快。

1. 下一步可以立刻做的三件事

  1. 本周内:统计你团队当前任务中优先级字段的填写完整率。如果低于 70%,先不要改制度,先解决填写问题。
  2. 两周内:把过去一个月所有计划外插入的任务列出来,按来源分类,找出贡献最大的两类。
  3. 一个月内:整理出你的属性字典表初稿,控制在 9 个字段左右,拉上项目经理和商务一起过一遍取值定义。

2. 关于工具选择的最后一点判断

工具在优先级管理里的角色,是让制度可执行、让数据可沉淀、让冲突可预警。它解决不了裁决权的问题,也替代不了属性定义的共识。所以正确的顺序永远是:先定义属性和制度,再选承载工具,而不是先买工具再想办法填满字段。

如果你所处的组织规模在 100 人以上、客户涉及私有化环境、又存在历史数据需要迁移,那么在选型阶段就应该把部署形态、迁移能力和权限粒度作为硬性门槛来筛,而不是等到上线后才发现不匹配。这类组织的优先级管理,本质上是资源治理问题,工具只是其中一环,但没有合适的这一环,前面所有的制度建设都会在执行层失焦。

常见问题解答(FAQ)

1. 实施团队的任务属性到底该设哪些字段,优先级字段怎么定才不混乱?

我刚开始带实施团队时,任务卡片上只有“优先级”一个下拉框,结果每个人对“高”的理解都不一样,销售说客户催得急就是高,开发说影响面大才是高。每次排期会都变成吵架,最后只能靠我拍板。我到底该保留哪些属性,才能让优先级判断有依据又不至于让大家填到崩溃?

先区分“事实属性”和“判断属性”。事实属性包括任务来源、客户等级、合同承诺交付日、影响模块、依赖任务、预估工时、负责人、当前状态;判断属性只保留优先级、紧急度、影响范围三个。优先级不直接等于紧急度,建议用“影响范围×客户等级×合同风险”做初筛,再用“紧急度”做微调。

字段数量控制在8到12个,实施团队超过这个数填写质量会明显下降。优先级枚举不要用高/中/低,改成P0到P3并写清定义:P0是合同违约或核心流程阻断,P1是关键客户关键节点受阻,P2是影响效率但有替代方案,P3是优化体验。每个字段必须指定唯一负责人和默认值,否则字段会变成摆设。

2. 优先级制度怎么设计,才能不变成项目经理拍脑袋?

我们团队以前也有优先级规范,但一到实际排期,谁嗓门大、谁和项目经理熟,谁的任务就往前排。我自己也纠结过,制度写得太细没人执行,写得太粗又等于没有。到底该怎么把入口、评审、变更和冻结这几步串起来?

制度要管住“谁在什么时候基于什么信息改变优先级”。入口阶段要求所有任务必须关联客户等级、合同节点、影响范围和期望交付日,缺一项不能进入排期池。评审阶段固定每周一次优先级评审会,销售、实施、产品、开发各一人,用同一套评分表打分,分数只用于排序,不直接承诺交付。

变更阶段规定:P0/P1调整必须由评审组确认并记录原因,P2/P3可由模块负责人调整。冻结阶段建议在迭代开始前48小时冻结范围,之后新增任务只能替换同等级任务,不能直接插队。判断依据是看“变更率”:如果每周优先级变更超过总任务的20%,说明入口信息或评审标准有问题,而不是执行团队不配合。

3. 多个客户、多个项目同时抢资源,跨项目优先级到底怎么排?

我做实施时最怕的就是三个客户同时说“这周必须上线”,但团队只有一套核心资源。每个项目经理都觉得自己项目最重要,我也很难用一句“按公司战略”说服大家。有没有一套可复算的排序口径,能让跨项目优先级不那么主观?

跨项目排序不能只看客户催不催,要用加权评分卡。建议维度:合同风险(是否涉及罚款、验收款、续约)、客户等级(战略/重点/普通)、业务影响(核心流程/边缘功能)、时间刚性(是否有外部监管或已承诺客户日)、依赖阻塞(是否卡住其他任务)、实施成本(人天)。

权重根据公司阶段调整,例如交付型团队可设为合同风险30%、时间刚性20%、客户等级15%、业务影响15%、依赖阻塞10%、成本10%。每项1到5分,算出总分后强制排序,同分时优先看合同风险和时间刚性。关键口径是:所有项目用同一张评分表,且每月复盘一次权重是否偏离实际。

不要追求绝对公平,要追求可解释和可追溯。

4. 优先级制度上线后,怎么判断有没有效果,应该看哪些数据?

我们之前改过一版优先级规则,大家填得挺认真,但两个月后老板问“到底有没有变好”,我一时拿不出证据。我也担心只看逾期率会误判,因为有些高优先级任务本来就难。我应该用哪些指标组合,才能证明制度有效并找到下一步优化点?

至少看四个指标的组合,而不是单看完成量。第一,高优先级占比:P0/P1任务占总任务比例,健康值通常控制在20%到30%,长期超过40%说明优先级通胀。第二,优先级变更率:每周被调整等级的任务占比,超过20%要检查入口信息质量。

第三,按期交付率:按承诺交付日或迭代目标完成的比例,建议分P0到P3分别统计,P0低于90%就要复盘。第四,返工/阻塞时长:高优先级任务因信息不全或依赖未清导致的等待时长,如果持续上升,说明属性字段没填准。

复盘时把“优先级评分”和“实际交付结果”做对比,看高分任务是否真的带来合同验收、客户续约或关键流程上线。制度有效的标志不是没人抱怨,而是排序理由可追溯、资源冲突减少、高优先级任务交付更稳定。

核心关键词

读者评论

钟
钟雨桐

数据里 Q2 同时做了人员补充和项目收敛,作者也承认不能全归因,这点挺诚实。但实际推制度时最难的是老板愿不愿意接受“先定规则再救火”的短期降速,尤其售前承诺还没对齐的时候。优先级字段填得再全,合同评审不拦,后面还是靠顾问硬扛。

吕
吕梓萱

分层裁决听起来合理,但跨项目资源冲突由交付负责人裁决,很多时候负责人自己就是被客户和销售夹在中间的人。真正要落地,得把裁决结果和资源池余量公开,不然裁决就变成私下协调。另外每周变更次数设上限我有点保留,客户侧突发倒逼时,硬卡次数可能逼团队绕开流程。

余
余若溪

文章强调优先级不能挂绩效,我完全同意。我们之前把 P0 完成率放进考核,结果一周内 P0 数量翻倍,字段全失真。后来改成只看计划外插单率和资源超配率,数据才慢慢回来。还有个疑问:属性四层模型在 40 人以上团队跑得通,20 人以下小团队会不会过重?可能先抓客户承诺日期和所需角色两项就够了。

文章包含AI辅助创作:优先级管理指南:实施团队如何做好任务属性,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/357911

赞 (0)
飞飞飞飞
任务属性分类教程:实施团队风险控制,避坑指南
上一篇 4小时前
状态怎么做?实施团队效率提升:任务属性从0到1
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
