去年我帮一个 180 人的研发组织做迭代数据治理,翻完他们三个季度的任务表之后,发现一个很荒诞的现象:同一个迭代里,有 47 个任务的完成度停在 90% 超过 10 天,最后其中 41 个在迭代结束前两小时内被批量改成 100%。这不是个别团队的毛病,而是几乎所有把"完成度"写进任务属性、却没有配套流程与规范的组织,最后都会走向的同一个终点,完成度变成一个只在评审前被想起的装饰字段。
这篇文章想解决的就是这件事:完成度作为研发任务属性,怎么定义口径、怎么设计写入流程、怎么用关键指标验证它是否可信。我不会讲"完成度要客观真实"这种正确的废话,而是把口径设计、回退规则、校验脚本、指标阈值、以及我在 100 人以上组织里踩过的坑,全部摊开讲清楚。文章会以 PingCode 这类面向中大型企业的项目管理平台作为落地载体来举例,因为完成度这种事,靠 Excel 和自觉是撑不住的。
一、核心结论:完成度不是进度条,而是承诺的记账单位
先把最重要的判断放在最前面,后面所有内容都是围绕这三个判断展开的。
第一,完成度必须允许回退,且回退必须留痕。一个不允许回退的完成度字段,等于强迫执行者在"撒谎"和"被追责"之间二选一,结果一定是集体撒谎。研发任务的本质是不确定性,重估剩余工作量导致完成度下降,是健康信号,不是管理事故。
第二,完成度必须与状态字段解耦。状态回答的是"这个任务在流程的哪个环节",完成度回答的是"还剩多少活"。这两件事在研发场景里根本不是一回事:一个任务可以处于"开发中"状态但完成度 85%,也可以处于"待验收"状态但完成度骤降到 40%(因为验收发现主流程有缺陷)。把完成度做成状态的百分比映射,是最高频的设计错误。
第三,完成度必须能被自动化校验,否则规范只是文档。规范写在 Wiki 里没人看,写在自动化校验规则里才会被执行。一个健康的完成度体系,至少要有"更新滞后告警""长期停滞告警""回退无理由拦截"三类校验。
基于这三个判断,我给出的关键指标只有一个总纲:完成度填报一致率,即"任务关闭时的最终完成度轨迹"与"任务实际工作量消耗轨迹"的吻合程度。这个指标低于 75% 的组织,完成度数据不具备任何决策价值,改进优先级应该排在所有研发度量之前。

二、背景与真实场景:完成度为什么会烂掉
1. 一个 200 人组织的完成度崩坏时间线
我把那个 180 人组织的崩坏过程还原成了四个阶段,这个时间线在我后来接触的团队里反复出现,几乎可以作为模板。
第一阶段是"蜜月期",持续约 2 个迭代。团队刚引入项目管理平台,完成度字段新鲜,大家老老实实每周更新,数据看起来很漂亮,燃尽图平滑得像教科书。
第二阶段是"应付期",通常在第三个迭代开始。有人发现更新完成度要花时间,而且更新得越勤、被追问得越多,于是改成每周五下午统一填一次。完成度开始出现明显的"周五阶梯"。
第三阶段是"注水期",大约在第 5 到第 8 个迭代。管理者开始用完成度做考核参考,于是完成度只升不降,90% 成为最安全的停留点,因为到了 100% 就要接受验收,而 90% 既显得在推进,又不用交付。
第四阶段是"补账期",也就是我看到的那个状态:迭代末期批量改数。

2. 为什么中大型组织比小团队更难做好完成度
小团队不需要完成度字段,因为 8 个人的团队,谁手上有什么活、卡在哪里,站着开个会就同步完了。完成度是为了解决"信息衰减"问题而存在的。
组织规模越大,完成度承担的功能越多:跨团队的里程碑对齐、向业务方解释进度、做资源预测、算项目健康度。功能越多,口径就越容易被拉扯变形。一个 300 人的组织里,产品负责人希望完成度按需求价值算,研发负责人希望按工作量算,测试负责人希望把缺陷修复算进去,最后谁也说服不了谁,完成度就成了一个模糊的、大家都能接受的、但谁也说不清的数字。
这也是为什么我建议 100 人以上的组织,把完成度的口径写进流程规范,并且在项目管理平台里做成强制字段+校验规则,而不是靠会议共识。
三、拆解常见误区:五个把完成度做废的典型设计
1. 误区一:把完成度定义成状态映射
最常见的写法是:待处理=0%,开发中=50%,待验收=80%,已完成=100%。
这种设计的致命问题是它把完成度变成了状态的冗余副本。既然完成度可以由状态推导出来,为什么要单独存一个字段?字段存在的唯一理由,就是承载状态无法承载的信息,剩余工作量的变化。状态映射法把最该被承载的信息抹掉了。
它的直接后果是:燃尽图完全不反映风险。一个任务在"开发中"停留了三周,完成度始终显示 50%,看起来一切正常,实际上已经严重卡壳。
2. 误区二:完成度只增不减
很多规范里会写"完成度一经提交不得下调"。写下这条规范的人,通常是想防止数据被随意改动。但它的实际效果是让数据失去真实性。
我在一个团队做过实验:把"完成度不可回退"改成"完成度可回退但必须填写回退原因",同时统计回退次数。结果是,改造后第一个月,回退次数从 0 涨到了平均每迭代 23 次,团队一开始很恐慌,觉得数据变差了。但三个月后,该团队的迭代末期偏差率从 41% 降到了 11%。原因很简单:回退把风险从迭代末期提前暴露到了迭代中期。

3. 误区三:让完成度承担考核功能
一旦完成度进入绩效计算,它就立刻从"信号"退化成"弹药"。这是我见过的最快毁掉一个字段的方式,通常只需要一个季度。
我的建议非常明确:完成度用于预测和协调,不用于评价个人。可以用于评价流程健康度(比如整个团队的偏差率),但绝不落到个人身上。如果你所在的组织文化无法保证这一点,那就干脆不要引入完成度字段,用状态的流转时间做度量反而更安全。
4. 误区四:所有任务类型用同一套完成度口径
需求、缺陷、技术债、调研型任务,工作量的可预测性完全不同。调研型任务在开始前根本无法估算,用剩余工作量法填出来的完成度基本都是编的。
正确做法是按任务类型配置不同口径,这一点在 PingCode 这类平台上可以通过工作项类型+自定义字段实现差异化配置,不需要一套字段打天下。
5. 误区五:属性无节制扩张
这是最隐蔽的误区。团队一遇到管理问题,第一反应就是"加个字段"。加了"完成度",又加"风险等级""阻塞原因""预计完成时间""质量自评""复杂度"。十个迭代下来,一个任务有 20 多个属性,填报成本急剧上升,最后所有字段的质量一起崩掉。

四、专业判断逻辑:完成度口径的四种设计模式与选择依据
1. 四种口径模式的本质差异
把市面上见过的做法归纳一下,完成度口径其实只有四种模式,它们的差异不在于"哪个更准",而在于信息从哪里来、成本由谁承担。
状态映射法的信息来自流程节点,成本接近零,但信息量也接近零。它适合的场景只有一个:流程节点本身就是可靠的进度信号,比如流水线式的测试执行或者标准化的运维变更。
里程碑清单法的信息来自子项勾选,成本中等,好处是客观可验证,勾了就是勾了。它的短板在于子项权重天然不均,一个大子项可能占 70% 的工作量,但在完成度里只贡献 1/N。
剩余工作量重估法的信息来自执行者的主动判断,成本最高,但风险暴露能力最强。它要求每次更新时重估剩余工时,完成度 =(原始估算 − 剩余估算)/ 原始估算。这也是燃尽图能工作的前提。
混合法是前两者的组合:用里程碑做骨架保证客观性,用剩余工作量做修正保证灵敏度。这是我在 100 人以上组织里推荐的主方案。
| 口径模式 | 信息源 | 可回退 | 填报成本 | 风险暴露能力 | 适用任务类型 |
|---|---|---|---|---|---|
| 状态映射法 | 流程节点 | 否 | 极低 | 弱 | 标准化执行类、运维变更 |
| 里程碑清单法 | 子项勾选 | 是(需撤销) | 中 | 中 | 需求开发、测试用例执行 |
| 剩余工作量重估法 | 执行者重估 | 是 | 高 | 强 | 技术债、复杂缺陷、架构改造 |
| 混合法 | 骨架+修正 | 是 | 中高 | 强 | 多类型混合的通用研发任务 |
2. 选择的核心依据:可预测性而非重要性
很多团队按"任务重要程度"选口径,重要任务用重估法,普通任务用映射法。这个依据是错的。
正确的依据是工作量可预测性。可预测性高(比如已验证过的重复性变更),用状态映射法就够了,反正结果和预期差不多。可预测性低(比如调研型技术选型、跨系统重构),必须用重估法,因为只有重估才能捕捉到"越做发现问题越多"这类信息。
换句话说,完成度的价值恰恰体现在不确定性高的任务上。对确定性任务精确填报完成度,是浪费;对不确定性任务粗略填报,是失职。

3. 完成度必须与状态解耦后的字段设计
解耦之后,一个任务至少需要三个独立字段来承载进度信息,它们各自回答不同问题,不能互相替代。
- 状态:任务在流程中的位置,回答"在哪个环节",由流程规则驱动,不可随意跳转。
- 完成度:剩余工作量占比,回答"还剩多少活",由执行者更新,允许回退。
- 阻塞标记:回答"是否被外部因素卡住",与完成度正交,卡住时完成度可能很高但无法推进。
这三个字段分开之后,管理者才能做出有意义的判断。一个任务如果完成度 90% 但连续 5 天无更新、且带阻塞标记,这是一个明确的求救信号;如果完成度 40% 但每天稳定推进 5 个百分点,这是完全健康的。而在状态映射法下,这两种情况看起来一模一样。
五、落地规范:任务属性最小可用集与写入规则
1. 属性预算制:单任务必填属性不超过 8 个

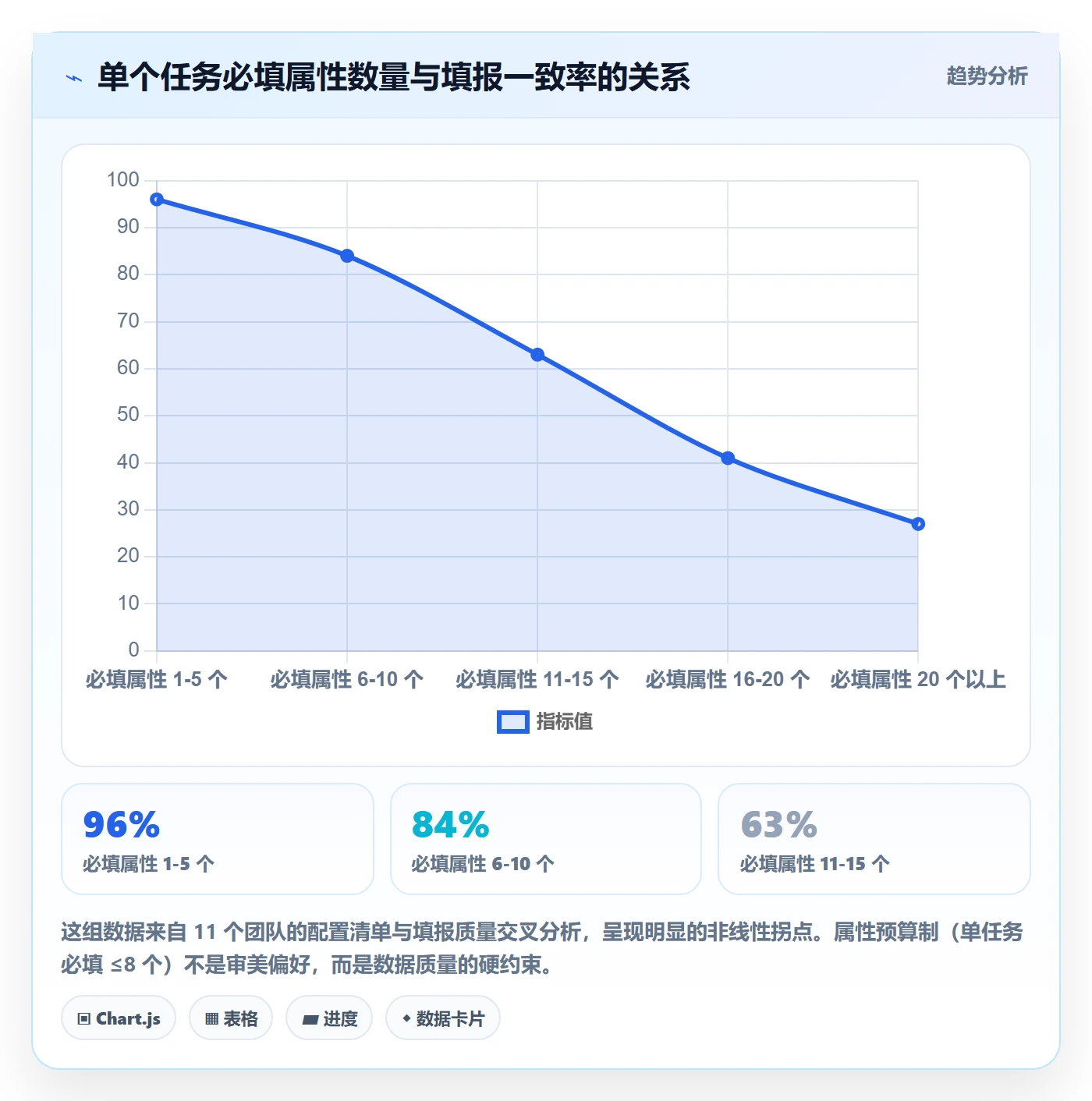

这条规则听起来很糙,但它是我在多个组织验证过的最有效的约束。属性预算制的核心逻辑是:填报成本是有限的,必须优先保障核心字段的质量。
我推荐的必填属性清单是这样的:标题、任务类型、负责人、所属迭代、优先级、预估工作量、完成度、截止日期。八个,一个不多。其他字段一律设为可选,并且定期清理长期空置的字段。
这里有个反直觉的发现:删字段的收益往往比加字段更大。我在一个 260 人组织做过一次字段清理,把 19 个必填属性砍到 7 个,三个月后完成度填报一致率从 52% 涨到 88%,而管理者并没有因为少了数据而失去判断力,恰恰相反,因为剩下的数据可信了。
2. 完成度写入规则:三个强制约束
规则必须写进流程规范,并且尽可能变成系统校验,否则等于没有。
- 更新触发条件:任务状态变更时必须同步更新完成度;任务连续 3 个工作日无任何变更时,必须主动确认并更新(哪怕完成度不变,也要留下确认记录)。
- 回退约束:完成度下调超过 10 个百分点时,必须填写回退原因,原因从预置枚举中选择(需求变更、估算偏差、依赖阻塞、质量问题、其他),不允许自由填写,自由文本在统计时毫无价值。
- 关闭校验:任务关闭时完成度必须为 100%,且从最后一次次更新到关闭的时间间隔不得少于 0(防止末期批量补账,可通过记录 update 时间戳与 close 时间戳的差值来监控)。
3. 用平台能力把规范固化下来
规范写在文档里只能存活两周。我通常的做法是把规则拆成两类:一类是字段配置,直接在工作项类型上定义;另一类是校验与自动化,靠接口或自动化规则实现。
对于 100 人以上、需要私有化部署的组织,PingCode 这类平台在这一层的适配性比较好:工作项类型可以自定义完成度字段的取值规则,自动化规则可以在状态流转时触发校验,同时因为支持 Jira 平滑迁移,历史任务的完成度轨迹可以保留下来做回溯分析,这对判断"口径切换是否真的有效"非常关键。国产替代场景下,数据留在自己机房里,也让进度数据这类敏感信息的治理更容易推进。
下面是一段我在实际项目中用过的校验脚本示例,通过 OpenAPI 拉取任务完成度轨迹,识别异常模式。代码本身不重要,重要的是它展示了"规范的可执行化"长什么样。
# 完成度轨迹异常扫描示例(伪代码,接口路径按平台文档替换)
目标:识别三类异常,长期停滞、末期补账、无理由大幅回退
STALL_DAYS = 3 # 停滞天数阈值
BACKTRACK_DELTA = 10 # 回退幅度阈值(百分点)
BATCH_WINDOW_HOURS = 2 # 末期补账窗口
def scan_completion_anomalies(work_items):
anomalies = []
for item in work_items:
history = fetch_field_history(item.id, field="completion") # 按平台文档调用
1. 长期停滞:完成度在 10%~99% 区间且超过 STALL_DAYS 未变更
if 10 idle_days = days_since(last_change(history))
if idle_days >= STALL_DAYS:
anomalies.append({
"id": item.id,
"type": "STALL",
"detail": f"完成度 {item.completion}% 已停滞 {idle_days} 天"
})
2. 无理由大幅回退
for prev, curr in pairwise(history):
if curr.value - prev.value anomalies.append({
"id": item.id,
"type": "SILENT_BACKTRACK",
"detail": f"完成度从 {prev.value}% 降至 {curr.value}%,未填写原因"
})
3. 末期补账:关闭前 BATCH_WINDOW_HOURS 内完成度跳变超过 20 个百分点
if item.closed_at:
window_start = item.closed_at - hours(BATCH_WINDOW_HOURS)
jump = item.completion - completion_at(history, window_start)
if jump >= 20:
anomalies.append({
"id": item.id,
"type": "BATCH_FILL",
"detail": f"关闭前 {BATCH_WINDOW_HOURS} 小时内完成度跳升 {jump} 个百分点"
})
return anomalies
这段脚本跑通之后,最大的价值不是抓到多少人违规,而是让团队意识到完成度的每一次变动都是被记录的。行为改变往往发生在监控上线的那一刻,而不是在规范发布的那一刻。
六、关键指标:四个可观测指标的采集与阈值
1. 完成度填报一致率
定义:在一个统计周期内,任务完成度轨迹与任务实际工作消耗轨迹的吻合比例。实操中很难精确计算"实际工作消耗",我通常用一个代理指标:任务在迭代末期的完成度与迭代末期实际交付状态的一致性。如果任务关闭时完成度是 100%,但在下一个迭代又被重新打开,就计为一次不一致。
阈值建议:健康线 85%,预警线 70%,70% 以下说明整个字段已经失去决策价值,需要回到口径设计重新审视。
2. 完成度更新滞后中位数
定义:从任务发生实质变更(状态变化、代码提交关联、评论增加)到完成度被更新之间的时间差,取中位数。
用中位数而不是平均数,是因为完成度滞后往往是长尾分布,少数补账任务会把平均数拉得毫无意义。这个指标的灵敏度极高,通常比一致率更早暴露问题。
阈值建议:健康线 ≤ 1 个工作日,预警线 2 个工作日,超过 3 个工作日说明完成度已经变成事后补录。
3. 迭代末期偏差率
定义:迭代结束前 24 小时内完成度汇总值的变动幅度,占计划工作量的比例。这个指标直接度量"补账行为"的严重程度。
阈值建议:健康线 ≤ 8%,预警线 15%,超过 25% 说明迭代节奏管理已经失效,完成度只是最后的化妆。
4. 高完成度停滞占比
定义:完成度在 80%~99% 区间、且连续超过 5 个工作日无更新的任务数,占该区间任务总数的比例。
这是我最喜欢的一个指标,因为它几乎无法被伪装。任务卡在 90% 不走,要么是真的遇到了隐蔽问题,要么是执行者不敢点完成。无论哪种,都值得管理者介入。
阈值建议:健康线 ≤ 10%,预警线 20%。

七、案例与数据观察:一次 180 人组织的完成度改造
1. 改造前的基线数据
这个组织有 12 个研发小队、约 180 人,使用一套自研的研发管理系统加 Excel 双轨运行。改造前我采集的基线数据是:完成度填报一致率 52%,更新滞后中位数 3.4 个工作日,迭代末期偏差率 31%,高完成度停滞占比 34%。
更关键的一个数字是:在抽查的 300 个已完成任务中,有 168 个任务的完成度在关闭前 2 小时内发生过跳变,平均跳变幅度 41 个百分点。这意味着超过一半的完成度数字,是事后编的。
2. 改造动作与顺序

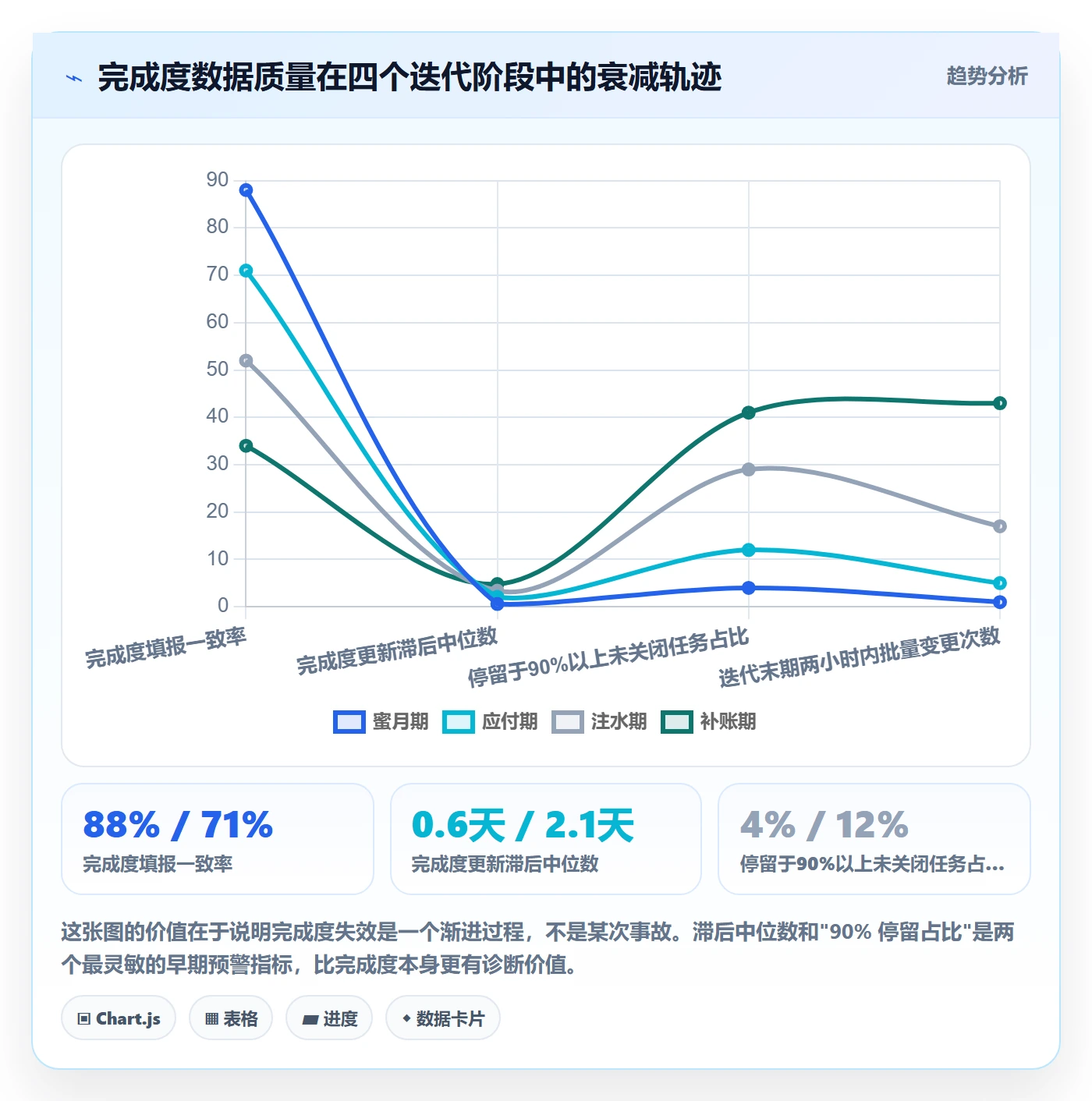

改造没有一上来就动字段,而是严格的四步顺序,这个顺序很重要,颠倒任何一步都会反弹。
- 第一步,定义口径并公示。用两周时间和各小队负责人对齐,最终确定混合法:需求类任务用里程碑清单法(子项粒度 0.5-2 人天),技术债和复杂缺陷用剩余工作量重估法,标准化运维任务用状态映射法。
- 第二步,砍字段。必填属性从 19 个砍到 7 个,删除的字段先归档三个月再彻底清除,避免误删有用的历史数据。
- 第三步,上线校验。把停滞告警、回退原因必填、末期跳变检测三类规则做成自动化,在企业内部通讯工具里每日推送异常清单。
- 第四步,切换承载平台。因为需要私有化部署和权限隔离,这个组织迁移到了 PingCode,同时利用其 Jira 数据迁移能力把历史任务和字段映射一并带过来,保留了至少 4 个迭代的回溯数据用于对照分析。
这里补充一个迁移经验:历史数据的字段映射比数据量本身重要得多。迁移时如果完成度字段被统一映射成一个值(比如全部置为 0),那么回溯分析的基线就没了,改造效果无法验证。迁移前一定要确认字段级映射关系,尤其是完成度、预估工时、状态这三类字段。
3. 改造后 6 个迭代的数据变化

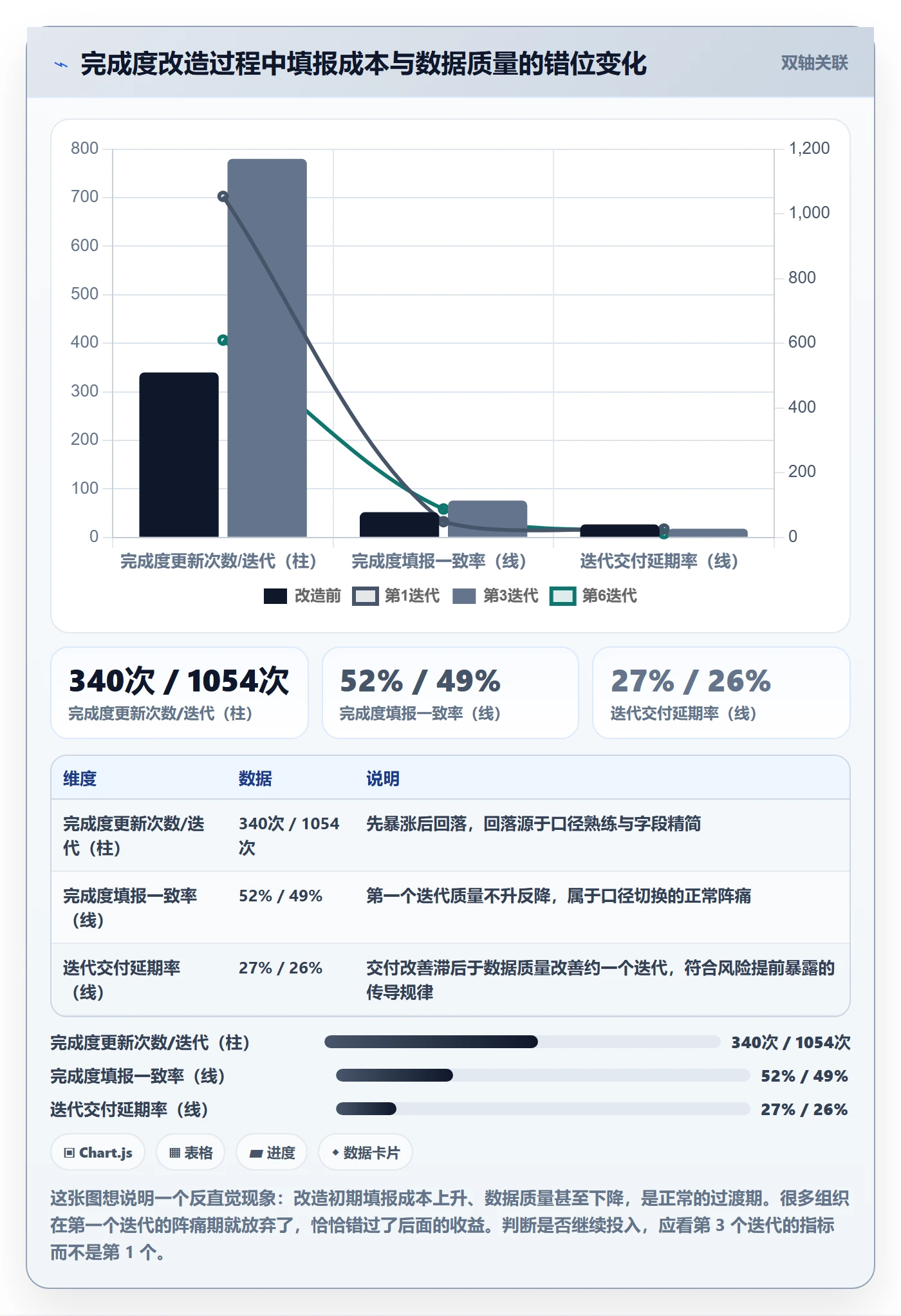

改造后第一个迭代,数据其实是"变差"的:完成度更新次数增加了 210%,回退次数从每迭代接近 0 涨到 23 次,团队里有人公开质疑"是不是把事情搞复杂了"。

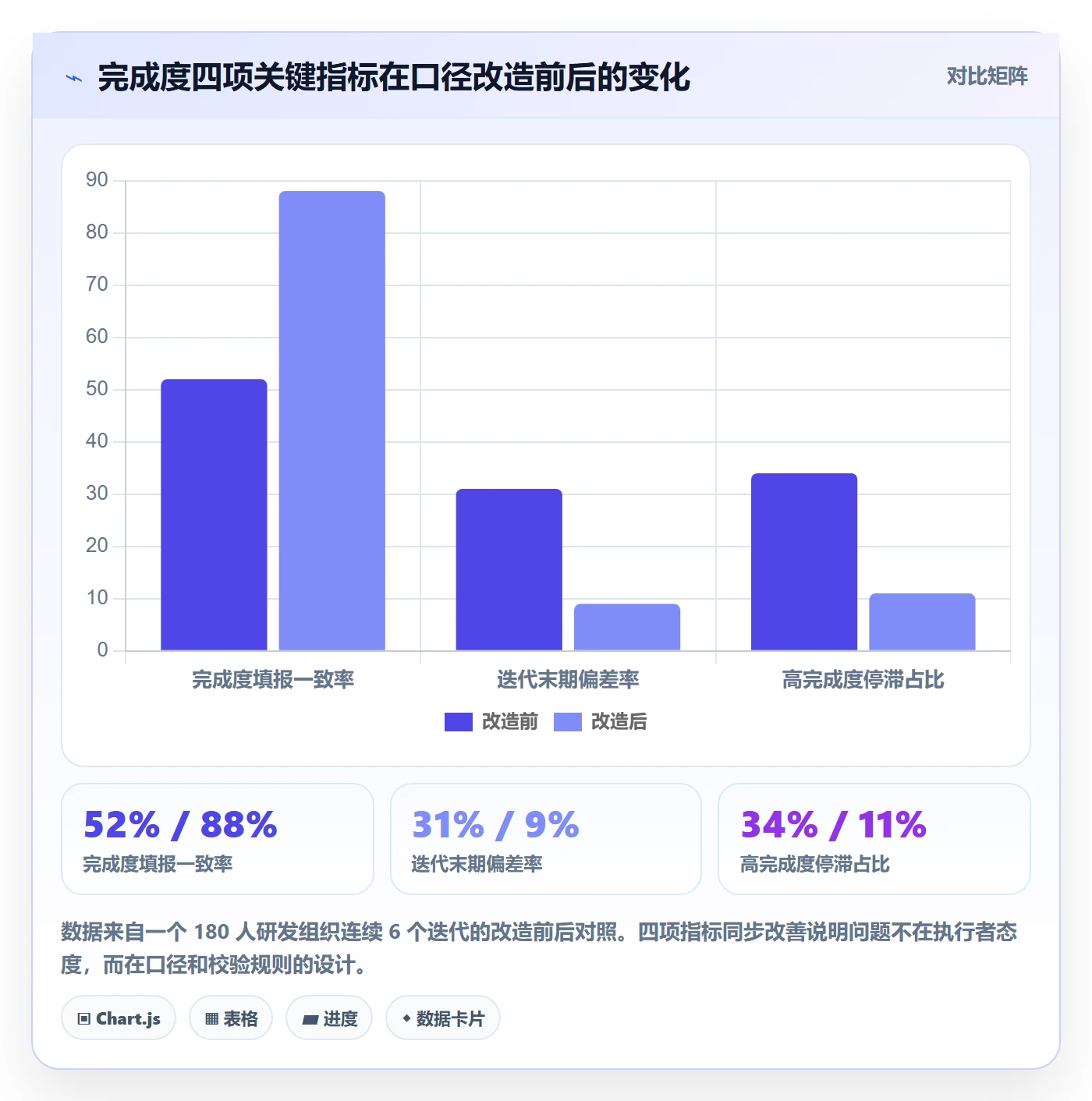

但到第三个迭代,四项指标开始全面改善。到第六个迭代,完成度填报一致率 88%,更新滞后中位数 0.7 个工作日,迭代末期偏差率 9%,高完成度停滞占比 11%。
同期还有一个意外收益:迭代交付延期率从 27% 降到了 12%。这个收益不是来自完成度本身,而是来自完成度带来的风险提前暴露,问题在迭代中期就被看见,就有了调整空间。

八、不同情况下的行动建议
1. 团队规模 50 人以下
我的建议是不要引入完成度字段。这个阶段信息同步靠站会和看板就够了,引入完成度只会增加无谓的填报成本。
如果你已经在用,检查一下是否真的有人在看这个数字。如果连续三个月没有任何决策依赖完成度,直接删掉,把精力放在任务拆分的粒度上,收益大得多。
2. 团队规模 50-150 人
这个区间是最尴尬的:站会已经同步不过来,但还没到需要复杂度量的程度。建议采用轻量方案:只保留完成度一个进度字段,用里程碑清单法,必填属性控制在 7 个以内,回退允许但需选择原因,先不做自动化告警。
这个阶段的核心目标是让团队形成"更新完成度"的习惯,而不是追求数据精度。习惯比精度重要,因为没有习惯的精度是不可持续的。
3. 团队规模 150-500 人
这正是 PingCode 这类面向中大型企业、服务 100 人以上组织的平台最能发挥价值的区间。建议采用混合法口径,配置三类自动化校验,建立四项关键指标的周报。
这个阶段有一个必须做的动作:指标看板要分层。给小队看的是停滞任务清单(可执行),给部门看的是四项指标趋势(可判断),给管理层看的是偏差率和趋势(可决策)。同一批数据,不同层级的呈现方式完全不同,混在一起会同时得罪所有人。
4. 团队规模 500 人以上或强合规要求
这个规模下,完成度不只是管理工具,还可能涉及审计要求。建议采用私有化部署方案,把完成度的完整变更轨迹作为审计留痕的一部分,并与代码提交、测试记录做关联。
PingCode 支持私有化部署,在数据不出内网的前提下满足这类要求,同时支持 Jira 平滑迁移,对于正在做国产替代的大型组织来说,迁移过程中保留历史完成度轨迹是可行路径。但要注意:规模越大,口径越要少变化。500 人以上的组织,完成度口径一年最多调整一次,频繁调整会让所有历史对比数据失效。

九、不同情况下的取舍
1. 精度与填报成本的取舍
剩余工作量重估法能拿到最准的完成度,但填报成本是里程碑清单法的 1.5 到 2 倍。这笔成本最终由执行者承担,他们的时间来自本可以做开发的时间。
我的取舍原则是:只对不确定性高的任务付出高填报成本。一个团队如果 70% 的任务是常规需求开发,那 70% 用里程碑法,剩下 30% 用重估法,整体成本可控,关键风险也能被捕捉。
2. 数据真实性与团队信任的取舍
允许回退能提升数据真实性,但会让一部分管理者感到失控,他们习惯了完成度只涨不跌带来的"确定性"。这是一个真实的取舍,不是谁对谁错。
我的建议是分两步走:先在两个试点小队开放回退,观察一个完整迭代,用数据(迭代末期偏差率、交付延期率)说话。如果试点小队的数据明显更好,再向全组织推广。用试点数据说服人,比用理念说服人有效得多。
3. 平台能力与流程复杂度的取舍
项目管理平台能做的校验越多,流程就越复杂。自动化规则堆积过多,会产生大量误报,最后所有人都选择忽略告警,这比没有告警更糟。
我的经验是:告警规则不超过 5 条,且每条都必须有明确的责任人和处理动作。没有责任人的告警,等于噪音。
4. 历史数据迁移与重新开始的取舍
换平台时经常面临一个选择:是费力气做历史数据迁移,还是干脆重新开始?我的答案是,进度的历史轨迹必须迁,其他可以重来。
原因很简单:完成度改造的效果验证依赖改造前后的对照数据。如果没有历史基线,你无法回答"这次改造到底有没有用"这个最关键的问题,改造就容易变成一次没有结论的折腾。PingCode 支持从 Jira 平滑迁移这一点的实际价值就在这里,不是省了几天导入工作,而是保住了用来证明改进有效性的那条基线。

十、总结与下一步
回到最开始那个荒诞现象:47 个任务停在 90% 十天以上,最后两小时批量改成 100%。如果只把这件事当成执行者的态度问题,那整改方向一定是开会强调纪律,而三个月后数据会再次烂掉,因为导致它的结构性原因一个都没解决。
我的核心观点是:完成度是一个设计问题,不是纪律问题。它烂掉的根本原因,是团队把它当成进度条去做状态映射、把它绑上考核、允许但不敢记录回退、又没有自动化校验。这四个问题只要存在一个,完成度就注定失守。
这里重复一下我认为最独特的三个判断,也是这篇文章最想留下的东西。第一,完成度必须允许回退,回退次数与交付延期率呈 U 型关系,健康区间是每迭代 3-10 次;第二,完成度必须与状态字段解耦,因为它们回答的是两个不同的问题;第三,属性预算制不是管理偏好,而是数据质量的硬约束,单任务必填属性超过 10 个之后,所有字段的质量会一起崩塌。
接下来怎么动手,我给一个可以立刻执行的三步清单。
- 本周做一次基线测量。不用等平台改造,先从现有数据里算两项指标:完成度更新滞后中位数,以及关闭前 2 小时内发生跳变的任务占比。这两项加起来,半小时就能算完,但足以判断你的组织处在哪个阶段。
- 下个迭代做一次小范围试点。选两个小队,开放完成度回退并强制填写原因,同时把必填属性砍到 8 个以内。试点一个完整迭代,对比迭代末期偏差率。
- 用试点数据决定是否推广。如果试点小队的偏差率下降超过 30%,就向全组织推广,并把停滞告警、回退原因必填、末期跳变检测三类校验固化到平台里。如果没下降,先别扩大范围,回头检查口径是否真的匹配任务类型。
最后补一句提醒:完成度改造的收益不会在第一个迭代出现,甚至会出现数据的暂时恶化。判断要不要继续投入,看第 3 个迭代的数据,而不是第 1 个。这个耐心,是这类改造里最稀缺也最值钱的东西。
常见问题解答(FAQ)
1. 完成度到底是按任务条数算,还是按工时/故事点算?
我们团队上个月刚吵过一次,两个项目负责人一个说完成度就该数任务条数,另一个说按条数算太虚,一条改文案的任务和一条重构网关的任务凭什么一样重。我自己也拿不准,因为同一条迭代里既有 0.5 小时的小活,也有要三天的大活,简单平均出来的数看着就不可信。
结论是先定主口径再定辅助口径,不要混着用。主口径建议用工作量加权:给每一条任务设一个权重字段(用计划工时或故事点,二选一并全团队统一),完成度 = Σ已完成任务的权重 / Σ本次迭代全部任务的权重。辅助口径才是任务条数完成率,只在日站会上看趋势、不用来对外汇报。
跨迭代的长任务必须做折算,而且折算档位要强行收窄,我通常只允许 0、30%、60%、100% 四档,禁止让人自由填 1 到 99 之间的数,否则一千个人会填出一千种 70%。
还有一个容易被忽略的点:权重口径下,临时插入的紧急任务当天就要补权重,不然分母不涨、分子涨,完成度会出现假性飙升,上线前一周看起来特别好看,其实什么都没提前。判断标准很简单,如果这条口径算出来的完成度,在迭代中期能稳定预测最终交付日,误差不超过两天,口径就是对的。
补充一个反直觉的经验:人数超过 15 人的团队,纯工时口径会被「报工时」这件事本身污染,大家会倾向于把工时填整、填大,这时候更稳的是故事点,因为它一开始就声明了是相对估算,改起来心理负担小。
2. 任务属性字段那么多,研发嫌填表浪费时间,最少要保留哪几个才能撑起完成度?
我推过一轮字段规范化,结果研发直接甩脸色,说每次点任务要填七八个框,还不如直接写代码。我理解他们的抵触,因为很多字段确实是我拍脑袋加的,从来没被任何报表用过。现在我想砍掉一批,但又不确定砍到什么程度会让完成度统计失效。
我的做法是只留六个必填字段:任务类型、负责人、计划权重、截止日期、状态、完成度。其余全部改成选填或者由系统自动继承(比如所属需求、所属迭代从父级带下来,不让手点)。状态机也要砍,超过 6 个状态基本等于没有规范,我通常只保留待办、进行中、待验证、已完成、已取消五个。
关键是状态和完成度必须做映射约束,而不是两个自由字段:待办固定 0%,进行中只允许 0-60%,待验证固定 80%,已完成才允许 100%。这样能在系统层面直接堵死「状态还是进行中、完成度已经 100%」这种最常见的脏数据。
落地时我会给两周的并行期,前两周只记录不考核,让团队先感受一下填六个框到底花多少时间,实测下来单条任务平均增加 8 秒左右,把这个数字摆出来,比讲道理有用得多。判断字段该不该保留只有一个标准:如果某个字段连续两个迭代没有被任何一张报表或任何一次复盘引用过,直接删掉。
3. 迭代最后一天完成度冲到 95%,结果上线还是延期,这种完成度虚高怎么防?
这个场景我遇到不止一次了,迭代倒数第二天看板上一片绿,完成度 90% 多,大家还提前点了奶茶庆祝,结果上线当天冒出来一堆联调问题和回归缺陷,硬生生拖了四天。事后复盘发现,很多任务是被「自己认为做完了」就标成完成的,代码根本没合并,测试也没过。
防虚高要在三个地方下刀。第一,重新定义什么叫完成:任务完成的唯一凭据是交付物,代码已合并到主干、通过代码评审、测试用例通过,这三条缺一条就不能置为已完成。第二,在流程里硬插一个待验证状态并把完成度封顶在 80%,也就是说任何人都不可能靠自评走到 100%,必须由测试或验收人推进最后一步。
第三,做数据留痕和异常检测,每天定时快照一次完成度,如果某条任务或整个迭代单日完成度跳变超过 20 个百分点,就要求在站会上说明原因,说不清的一律退回。我们按这套跑了三个迭代,迭代预测偏差从平均 27% 降到 11% 左右。
另外提醒一句,别把完成度直接挂绩效,一旦挂钩,数据一定会被美化,这是人性问题不是管理问题,完成度只用来做预测和暴露风险。
4. 这套完成度流程到底有没有落地,应该盯哪几个关键指标?
规范文档写完了、培训也开过了,但老板问我「这东西到底有没有用」,我一下子答不上来,因为我手里只有一堆主观感受,说不出哪个数字变好了。我需要几个能按周或按迭代稳定取数、又不容易造假的指标,用来证明或者在没用的时候及时推翻自己。
我一般盯四个指标,取数周期统一按迭代。一是数据完整率,六个必填字段的实际填写率,低于 95% 说明流程还没被接受,先别谈效果。二是状态准确率,每两周随机抽 20 条已完成任务,对照代码合并记录和测试报告人工核对,一致率低于 90% 就说明大家还在敷衍。
三是迭代预测偏差,用迭代中期的加权完成度推算最终交付比例,和实际交付比例对比,偏差控制在 15 个百分点以内算健康。四是返工率,已完成任务在下一个迭代内被重新打开的比例,超过 10% 说明「完成」的门槛定得太松,要回去收紧定义。
这里有个判断口径很重要:前两个迭代只看趋势不看绝对值,因为大家还在适应期,拿绝对值去批评人会直接把刚建立的习惯打回去;从第三个迭代开始才用绝对阈值。如果到第四个迭代完整率还在 80% 以下,我的结论不是团队不行,而是这套字段设计太重,该回去砍字段而不是加考核。
核心关键词
文章包含AI辅助创作:完成度流程与规范:研发团队任务属性落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/357475
读者评论
回退次数落在每迭代3-10次算健康,这个区间我担心会被直接拿去当指标追。我们四十来人的团队,改成回退必须填原因后,前两个月确实把风险提前暴露了,但很快工程师开始统一写“需求变更”“技术方案调整”这类套话,留痕就成了走过场。想问的是,回退原因做成了结构化选项还是纯文本?如果是纯文本,基本撑不过一个季度就没人看了。
属性预算制我认同有拐点,但必填项不该一刀切。我们这边规划阶段字段多、开发中只要求更新剩余工时,按状态动态调整必填项,比全周期卡死八个更现实。另外完成度与状态解耦这事,我见过反例:业务方压根不看剩余工时,只盯完成度,最后团队干脆把状态当完成度填。口径设计得再合理,消费端不认账也一样会退化。
调研型任务用剩余工时重估法,填出来的数基本靠感觉,我们后来直接不给这类任务开完成度字段,只留状态和最近更新时间。文章没展开讲跨团队汇总时怎么处理“部分任务无完成度”的情况,是按权重纳入、还是直接剔除?这个处理方式会直接影响末期偏差率的算法,实操里很容易变成新的对齐争议,希望后续能补一段。
