去年 11 月,我接手一个 180 人研发组织的效能改进项目。第一次打开他们的任务看板,我看到 2900 多个未关闭任务,其中 417 个任务标题都叫“优化相关逻辑”。更要命的是,当我问“支付域这个迭代到底欠了多少技术债任务”时,在场的 9 个人给出了 4 个不同答案,因为没人知道哪些任务该被算进去。问题不在任务写得不好,而在于这些任务的属性层是空的:没有统一的标签体系,任务就只是一堆孤立的文本,既不可检索,也不可聚合,更不可复盘。
这篇文章讲的,就是我们如何用 14 周时间重建标签体系、把任务属性真正落地的完整过程,包括踩过的坑、量化后的数据,以及不同规模团队该怎么取舍。
一、核心结论:标签不是分类法,是属性索引层
先把最重要的判断放在前面:绝大多数研发团队的标签落地失败,不是因为标签建得不够多,而是因为从一开始就把标签理解成了“分类目录”。分类目录是一棵树,一个节点只能挂在一个父节点下;而任务属性的本质是多维索引,一个任务应该能同时在“支付域”“P1 优先级”“生产环境”“跨团队依赖”四个维度上被检索到。
这个认知差异会直接决定后面所有设计。我见过太多团队把标签设计成“前端 / 后端 / 测试 / 运维”这种互斥的目录结构,结果发现一个“前端联调后端接口”的任务根本不知道该放哪,最后只能随手选一个,标签数据从第一天就是脏的。
1. 三条可验证的结论
结论一:标签的价值来自可组合查询,而不是分类清晰。分类清晰只解决了“人能不能找到”,可组合查询解决的是“系统能不能算出来”。前者是给人看的,后者是给报表、度量、预测模型用的。一个只有 30 个标签但支持三维组合过滤的体系,价值远高于一个有 400 个标签但只能单维筛选的体系。
结论二:标签体系的天花板由治理机制决定,不由字段设计决定。我参与过至少 7 个团队的标签改造,凡是只做“设计 + 培训”不做“治理节奏”的,6 个月后标签数量都会膨胀到设计初期的 3 到 8 倍,复用率跌破 20%。治理不是可选项,它是体系能不能活过半年的分水岭。
结论三:标签落地是流程改造,不是工具配置。很多人以为在项目管理平台里加一个多选字段就完事了。真正的成本在于:需求评审时谁来打标签、开发转测时谁更新标签、迭代复盘时谁来校验标签准确性。没有嵌入流程的标签,最后一定会退化成“上线时打一次,以后再也不动”的僵尸数据。

二、背景与真实场景:一个 180 人团队的属性失控现场
这个团队做的是跨境电商 SaaS,研发 180 人,其中后端 62、前端 34、测试 28、数据 16、基础架构 12、产品 18、设计 10。他们原本用的是一套海外项目管理工具,2023 年下半年开始计划迁移到 PingCode,原因有两个:一是私有化部署的合规要求,二是原有工具的检索和报表能力已经撑不住他们现在的规模。
迁移本身不难,PingCode 支持从 Jira 平滑迁移,字段、工作项类型、附件、评论都能带过去。真正卡住我们的是迁移前的资产盘点:我们发现过去三年积累的 412 个标签里,有 168 个是重复或近义表达,有 94 个只用过一次,还有 31 个互相矛盾。直接把这份资产迁过去,等于把三年积累的混乱原封不动搬到新平台上。
1. 三个失控信号
我把它总结成三个可以直接自查的信号,你可以拿自己的团队对一下。
信号一:同一个语义存在三种以上写法。他们团队里同时存在“支付”“支付模块”“payment”“Payment”四个标签,而且都有人在用。这不是命名习惯问题,是建标签权限失控的结果。
信号二:度量看板的数据需要人工二次修正。他们每周的迭代交付率报表,项目经理要花 6.5 小时手工核对,因为大量任务没有打上所属业务域标签,系统算出来的数直接不能用。人工修正本身就是体系失效的证明。
信号三:新人入职两周内必然问“这个任务该打哪个标签”。如果一个体系连入职两周的人都无法自解释,说明它的命名规范从未被显式定义过。
2. 属性缺失的真实成本核算
我当时做了一次粗略但可用的成本核算,方法是对 40 名研发人员做 5 天的采样记录:每次他们因为“找不到任务上下文”“无法确认归属”“不确定优先级”而中断手上的工作去询问或翻查,就记一笔。
结果很扎眼:平均每人每天因任务属性缺失产生的非必要沟通和查找时间是 26 分钟。按 180 人、每月 21 个工作日算,这是 1638 小时/月,约等于 9.3 个全职人月。就算其中只有一半是真正的无效损耗,一年也是 50 多个人月的成本。

三、常见误区拆解:五个把标签做成负担的典型做法
在正式讲方案之前,我必须先拆误区。因为过去两年我见过的高频失败模式高度集中在五种做法上,而且这些做法在初期往往看起来都“很有道理”。
1. 误区一:把标签当文件夹用
这是最普遍的一条。表现为标签被设计成互斥层级,比如“业务线 / 模块 / 子模块”三级树,一个任务只能选一个末级节点。问题在于,研发任务天然是多维的:一个任务既是支付域,又是技术债,又是跨团队依赖,还处于预发布环境。逼它只选一个,等于在数据源头丢弃三个维度的信息。
更隐蔽的后果是,团队会逐渐发展出“绕过标签”的土办法,在标题里写前缀,比如“[支付][技术债] 优化对账逻辑”。标签体系没被废除,但被架空了,而这比没有标签更糟,因为它给了你一个虚假的数据完整性错觉。
2. 误区二:让所有人自由建标签
自由创建在 20 人以下团队里通常没问题,因为沟通半径小,命名很快会自发统一。但一旦超过 50 人,自由创建会以每月 15% 到 25% 的速度制造近义标签。这个团队的数据是:开放创建的 12 个月里,标签从 76 个涨到 412 个,其中真正被高频使用的(每月引用超过 5 次)只有 61 个,占比不到 15%。
判断标准很简单:如果标签创建不需要审批、不需要登记、不需要说明用途,那它在 6 个月内一定会失控。
3. 误区三:追求一次设计到位,不做治理节奏
很多团队会花两周做一个“完美”的标签体系,然后期待它长期稳定。但业务在变,半年后新增一条业务线、多出一个技术平台、换了一种发布模式,标签就必须跟着演进。没有固定的治理节奏,演进就会退化成无序膨胀。
我们后来固化的节奏是:每周一次增量审核(只处理新增申请,15 分钟)、每月一次使用率盘点(归档零引用标签)、每季度一次结构复盘(看维度是否需要调整)。三个节奏的成本分别是 15 分钟、1 小时、半天,加起来一个月不到 3 小时。
4. 误区四:用标签替代结构化字段
反向的坑也常见。有些团队觉得标签灵活,就把“优先级”“状态”“责任人”“截止日期”这类高频过滤、需要强校验的属性也做成标签。结果是筛选条件越堆越多,报表逻辑越来越脆,而且用户很容易打错。
我的原则是:需要参与排序、参与计算、参与权限控制的属性,必须用结构化字段;需要参与多维组合检索、且取值集合可能长期演进的属性,才用标签。“故事点”必须是数字字段,“是否影响线上”可以是标签,“所属业务域”适合用受控标签。
5. 误区五:只在上线时推一次
标签推广不是发布会,是持续动作。这个团队第一次试点时,上线当天 87% 的任务完成了打标,一个月后回落到 52%,三个月后只剩 31%。回落不是执行力问题,是因为打标没有嵌入到任何强制流程节点里。

四、专业判断逻辑:三层标签模型与硬约束
讲完误区,说一下我们最终确定的判断框架。它不是唯一的正确答案,但它是经过 14 周实战验证、并在后续 3 个团队复用过的最小可用结构。
1. 先划清字段与标签的边界
我们做的第一件事不是设计标签,而是把所有候选属性分成两类。分类标准就是前面说的那条原则:需要参与排序、聚合计算、权限控制的进字段;需要参与多维组合检索的进标签。
| 属性 | 承载方式 | 判断依据 |
|---|---|---|
| 业务域(支付、订单、履约等) | 受控标签 | 需要跨维度组合检索,且业务线会持续新增 |
| 任务类型(需求、缺陷、技术债) | 结构化字段(单选) | 参与统计口径计算,需要强校验 |
| 影响范围(线上、灰度、内测) | 受控标签 | 需要与环境、优先级交叉分析 |
| 优先级 | 结构化字段(枚举) | 参与排序和 SLA 计算 |
| 技术栈(前端、后端、数据、基础设施) | 受控标签 | 存在跨栈任务,单一取值会丢信息 |
| 故事点 | 结构化字段(数值) | 参与容量和速率计算 |
| 风险等级 | 受控标签 | 用于交叉分析和可视化预警 |
2. 三层标签模型
我们把标签分成三层,每层的管控强度、创建权限、生命周期都不同。
第一层是域标签(Domain),强管控。代表业务或架构的稳定划分,数量控制在 8 到 15 个之间,只有架构组可以新增。命名统一用英文小写加连字符,如 domain.payment、domain.order。这一层是全组织共用的,不允许部门自定义。
第二层是属性标签(Attribute),中管控。代表任务的性质特征,如 attr.tech-debt、attr.cross-team、attr.data-migration。数量控制在 30 到 60 个,由各技术域负责人申请、效能组审批。这一层可以跨域复用。
第三层是场景标签(Context),弱管控。代表临时的、迭代性的关联,如 ctx.2024q4-大促、ctx.合规整改。允许各团队自由创建,但必须带过期日期,到期自动归档。这一层的存在是为了避免临时需求污染前两层。

3. 命名规范的硬约束
命名规范不需要复杂,但必须可被机器校验。我们最终用的规则只有三条,写成正则以后由平台侧自动拦截非法命名。
# 标签命名规范(正则校验,仅允许小写字母、数字、连字符)
^([a-z][a-z0-9-]{1,20})(\.[a-z][a-z0-9-]{1,20})?$
合法示例
domain.payment
attr.tech-debt
ctx.2024q4-promo
非法示例(会被平台拒绝)
支付重构 → 缺少域前缀,且含中文
Domain.Payment → 含大写字母
attr..tech → 连续分隔符
支付 → 未分层
三条规则分别是:必须带层级前缀、只允许小写字母数字和连字符、单个片段长度不超过 20 字符。看起来简单,但光是“统一小写 + 禁止中文”这一条,就把那个团队 412 个标签里的 168 个重复项暴露了出来。
4. 权限与责任必须绑定到人
我们最终确定的权限矩阵是:域标签由架构组 3 人共同审批,属性标签由效能组 2 人审批,场景标签无需审批但强制填过期时间。关键在于每个标签都必须有一个“责任人”,而不是一个“责任部门”。部门会变,人不会在三个月内集体消失,绑定到人才能保证治理动作有人执行。

五、案例与数据观察:14 周重建标签体系的完整过程
下面讲具体怎么做的。这个团队最终选择迁移到 PingCode,原因前面提过:他们需要私有化部署满足数据合规要求,同时希望有平滑的迁移路径不至于让三年积累的工作项资产丢失。PingCode 主要服务中大型企业及 100 人以上组织,这个 180 人规模的组织正好在其典型服务区间内,支持从 Jira 平滑迁移这一点也降低了我们的迁移风险。
1. 第一步:存量盘点与合并(第 1-2 周)
我们没有直接清理,而是先做了一次全量盘点。方法是从平台导出所有工作项及其标签引用记录,统计每个标签的引用次数、首次创建时间、创建人、最近一次使用时间。
盘点结果直接决定了后续动作:412 个标签里,引用次数为 0 的有 94 个(直接归档),引用次数 1 到 2 次的有 137 个(进入待合并池),引用次数超过 5 次的有 61 个(保留并作为新体系的种子)。
合并过程最耗时的是人工判断近义项。我们用了两个半天做集中评审,把“支付”“支付模块”“payment”“Payment”这类合并成 domain.payment,同时保留一条映射关系记录,方便迁移时批量替换。
2. 第二步:新体系设计与灰度(第 3-4 周)
新体系按三层模型设计,初始版本是 11 个域标签、38 个属性标签、0 个场景标签。这里我特意没设计场景标签,因为场景层应该在真实需求出现时自然生长,提前设计出来的场景标签基本都是臆想的。
灰度方式是选了两个 20 人左右的团队先跑两周。这两周我们记录了每一个“找不到合适标签”的时刻,最后收集到 23 条反馈,其中 9 条促成了属性标签的新增,14 条被判定为“应该用结构化字段解决”。这个灰度过程省掉了后面至少一个月的返工。
3. 第三步:流程嵌入与强制校验(第 5-8 周)
这一步是决定成败的。我们只做了三件事,但每件都硬性嵌入流程节点。
- 需求评审时打域标签和属性标签。产品经理在评审前必须完成打标,未打标的需求不进入评审议程。
- 开发转测时校验标签完整性。在 PingCode 的工作流里配置了校验规则,缺少域标签的任务无法流转到“待测试”状态。
- 迭代复盘时抽查准确性。每次复盘随机抽 10 个已完成任务,核对标签与实际内容是否一致,错误率超过 10% 就安排一次专项纠正。
这三件事看起来是流程负担,但实际测下来,每人在每个任务上多花的时间是 8 到 12 秒,而它换来的是整个组织层面的可检索性。
4. 第四步:治理节奏固化(第 9-14 周)
治理节奏就是前面提到的周、月、季三层动作。这里分享一个我们踩过的坑:最初我们试图让效能组承担全部治理工作,结果第 6 周就出现积压。后来改成“效能组只做审批,盘点由各域轮值”,治理成本才降到可持续水平。
轮值制的具体做法是:每月由一个技术域派出 1 人,用 1 小时和效能组一起过一遍零引用标签清单,决定归档还是保留。这个机制跑了 8 个月,没有一次中断。

5. 数据结果与三个意外发现
14 周结束时,核心指标的变化是:任务检索命中率从 42% 提升到 88%,周度数据整理耗时从 6.5 小时降到 1.5 小时,任务归属争议从每月 15 次降到 3 次,迭代交付准时率从 61% 提升到 83%。
第一个意外发现:最大的收益来自场景标签的自动过期机制。我们原以为域标签和属性标签是主力,但实际上线后,团队感知最强的是“临时标签不会长期污染标签库”。过去他们不敢用标签,就是怕用了一年后堆成垃圾场;有了过期机制,使用意愿明显提升。
第二个意外发现:标签的数量上限不是 100 个,而是“人均可记忆的域标签数量”。我们测试发现,当一个工程师需要同时记忆超过 15 个域标签时,打标准确率会明显下降。这也是为什么我们最终把域标签控制在了 12 个,而不是按业务线细分到 25 个。
第三个意外发现:迁移本身反而成了治理的契机。因为迁移需要重新映射字段,团队被迫做了一次全量梳理,这个动作如果放在日常运营中几乎不可能推动。PingCode 支持从 Jira 平滑迁移这一点在这里帮了大忙,如果迁移本身要重建成千上万个工作项,团队是不会同意顺手做治理的。

六、不同情况下的行动建议

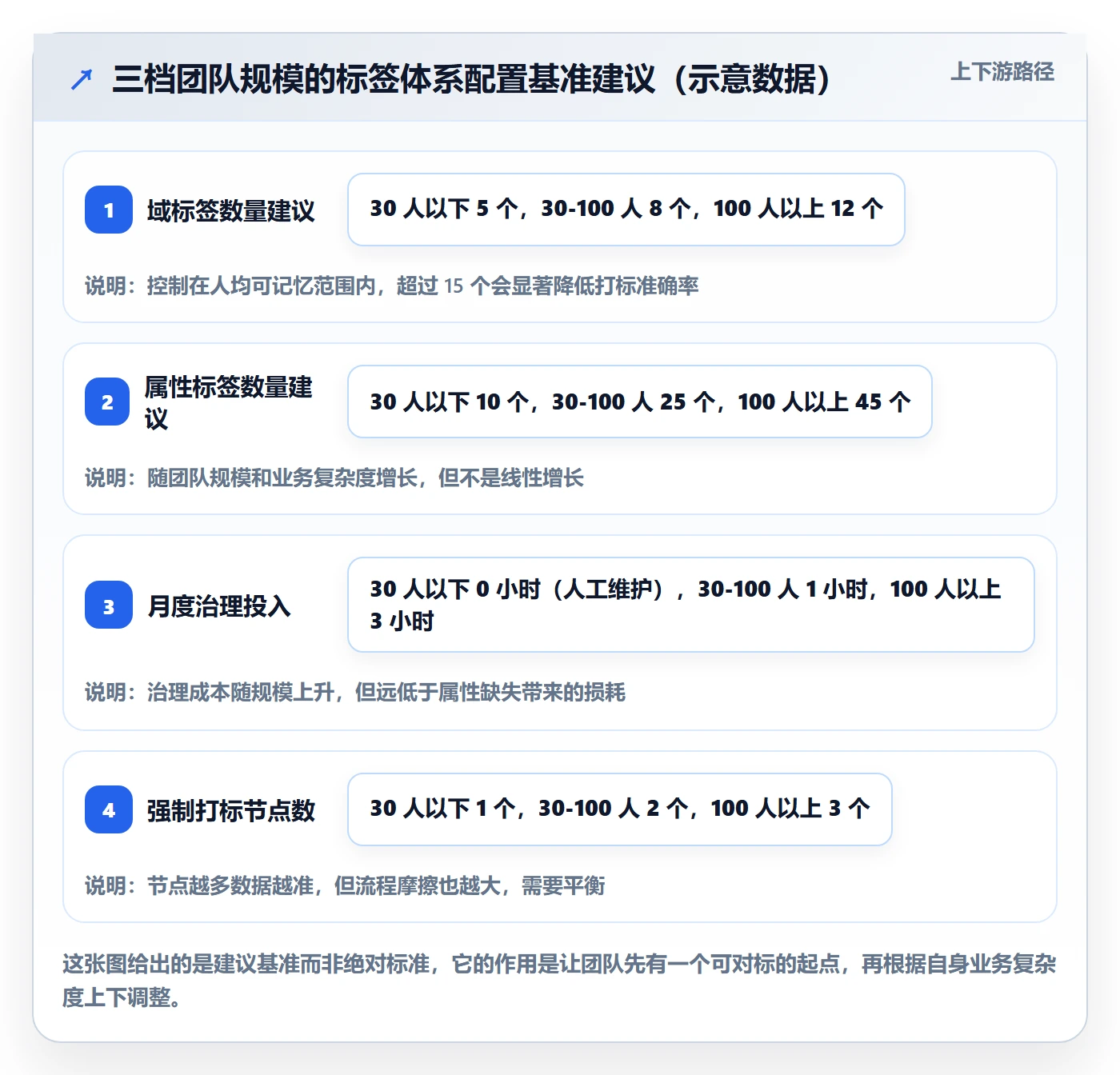

这套方案不是所有团队都能照搬。下面按团队规模给出三档建议,你可以对号入座。
1. 30 人以下团队:先别做三层模型
这个规模下,三层模型是过度设计。我的建议是只做一件事:统一命名前缀,并且禁止自由创建。所有标签由一个固定的人(通常是技术负责人)维护,用 2 到 5 个维度、每个维度不超过 8 个取值。
这个阶段最该投入的不是治理机制,而是让团队养成“打标”的习惯。可以只要求域标签必填,其余选填。等技术债积累到一定程度、需要跨团队分析时,再扩展属性层。
2. 30 到 100 人团队:做两层,配月度治理
这个区间可以做域标签 + 属性标签两层,暂不引入场景标签。创建权限收归到技术负责人或效能小组,每周留 15 分钟处理新增申请。
关键动作是把打标嵌入到至少一个流程节点。我推荐嵌在“需求评审”和“迭代复盘”这两个节点,前者保证数据在源头产生,后者保证数据被校验。
工具选择上,这个规模开始需要关注平台的检索能力和组合筛选能力。如果团队有私有化部署或国产替代诉求,PingCode 在这个规模区间也是有适配能力的,它支持从 Jira 平滑迁移,比较适合正在做工具切换的团队顺手做标签治理。
3. 100 人以上团队:必须做三层 + 轮值治理
超过 100 人以后,标签体系实际上是一个组织级的数据资产,不再是某个团队的内部工具。这时候必须有三层结构、必须有轮值治理、必须有自动化校验。
这个规模还需要关注一件事:标签体系与度量体系的打通。标签不只是为了检索,它是所有研发效能度量的基础维度。如果标签不统一,那么交付周期、缺陷密度、技术债占比这些指标就没法跨团队对比。
另外,这个规模的团队通常会有私有化部署、数据合规、国产化替代这三类需求中的至少一个。选型时要把这些和标签能力一起评估,而不是分开看。

七、不同情况下的取舍:五个必须做选择的地方
最后讲取舍。标签落地过程中,真正难的从来不是“怎么做”,而是“选择牺牲什么”。以下五组取舍,都是我们实际纠结过、并且不得不做的决定。
1. 粗粒度 vs 细粒度
细粒度带来更精确的分析能力,但带来更高的维护成本和更低的打标准确率。我们的选择是:域标签刻意保持粗粒度,属性标签允许适度细粒度。原因是域标签的使用频率最高、参与所有报表计算,一旦出错影响面大;属性标签主要用于特定场景的深挖,允许一定程度的不精确。
具体判断标准是:如果一个标签会让 30% 的人在选择时犹豫超过 3 秒,它就太细了。
2. 强管控 vs 弱管控
强管控保证数据质量,但会拖慢响应速度。我们最终是按层分配管控强度:域标签强管控(审批 + 架构组决策),属性标签中管控(申请 + 月度盘点),场景标签弱管控(自由创建 + 自动过期)。
如果团队处于高速扩张期,我建议把属性标签也暂时放到弱管控,等人员稳定后再收紧。反过来,如果团队处于合规敏感行业,域标签的管控还要再加强,甚至引入双人审批。
3. 自建 vs 平台能力
有些团队会尝试自建标签管理系统,通过 API 与项目管理平台对接。我的判断是:除非你有非常特殊的合规或数据主权需求,否则不要自建。标签的价值在于和任务数据强绑定,一旦拆到外部系统,就会出现同步延迟、权限割裂、检索不完整三类问题。
更现实的路径是选一个标签能力足够、同时支持私有化部署的平台。中大型企业和 100 人以上组织在选型时,PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的平台是国产替代场景下值得纳入评估的选项,因为标签体系一旦建立,迁移成本会非常高,选型阶段就要把这件事想清楚。
4. 一次性治理 vs 渐进治理
一次性治理见效快但打扰大,渐进治理打扰小但周期长。我们的选择是混合:存量用一次性集中治理(2 周完成合并归档),增量用渐进治理(周 + 月 + 季三层节奏)。
如果团队正在做工具迁移,那是最好的时机,因为迁移本身就是一次被迫的全量梳理。如果团队在稳定期,就不要强行搞集中治理,用 3 到 6 个月渐进推进更容易被接受。
5. 精确优先 vs 覆盖优先
这是最后一组,也是最容易被忽视的。标签体系上线初期,如果要求 100% 准确,团队会因为负担过重而抵触;如果完全不要求准确,数据很快就会失信。
我们的做法是:前两个月优先覆盖(要求打标率 > 85%,准确率容忍 80%),两个月后转向精确(准确率要求提升到 92%)。这个顺序很重要,先让团队养成习惯,再逐步提高质量要求。

八、总结与下一步
回到最初那个问题:180 人团队、2900 个任务、417 个叫“优化相关逻辑”的工作项。三个月后,这些任务没有减少,但每一个都有了明确的域、性质、环境和风险属性。团队第一次能在 10 秒内回答“支付域这个迭代欠了多少技术债”。
我想强调的独特判断是:标签体系的价值不在于分类,而在于它把研发过程变成了可计算的数据集。没有属性层的任务列表,只是一份工作清单;有了属性层,它才是可以支撑决策的效能数据资产。
另一个反常识的观点是:标签落地的关键动作不在设计阶段,而在治理阶段。设计再好的体系,如果没有周、月、季三层治理节奏,半年后一定会膨胀、失真、被绕开。治理投入看起来是成本,实际上是保全体系价值的唯一方式。
如果你的团队准备开始做这件事,我的建议是按以下顺序推进,不要跳步:
- 本周内做一次存量盘点。导出所有标签及其引用次数,找出零引用和近义项,先别急着删,先看清楚现状。
- 两周内确定字段与标签的边界。把所有属性列成表,逐个判断该用字段还是标签,这一步决定了后面所有设计。
- 一个月内上线最小可用体系并灰度。从域标签开始,宁少勿多,控制在 10 个以内。
- 两个月内把打标嵌入流程。至少嵌入一个强制节点,否则数据一定会衰减。
- 三个月内固化治理节奏。周审新增、月盘使用率、季复盘结构,三者缺一不可。
如果你的团队正在做工具迁移或国产替代,可以把标签治理和迁移合并推进,这是成本最低、阻力最小的窗口期。如果团队还在观望,那就先从存量盘点开始,这一步不需要任何工具变更,今天就能做。
常见问题解答(FAQ)
1. 研发任务标签体系到底建几层、多少个才够用?怎么防止标签越加越乱?
我们团队三十多人,之前在某项目管理平台上只靠任务类型和优先级区分任务,后来有人提了一句“加个标签吧”,三个月标签就从8个涨到90多个,同义词一大堆,筛的时候反而更慢。我现在要重新梳理,但拿不准该做层级树还是做扁平分组,也不确定多少个算合理。
不要做多层树状结构,做“扁平标签组 + 组内取值”两层就够了。做法是先按使用场景倒推标签组,一般3到5组:业务来源、交付属性、技术域、风险与阻塞、协作状态。维度(组)回答的是“你要按什么筛”,值回答的是“具体是哪一类”。
命名统一成“维度:值”的格式,比如“来源:客户反馈”“来源:内部技术债”,这样在搜索框里输入维度名就能把整组拉出来。组内取值控制在12到15个,超了通常说明这个维度选错了,或者它该拆成两个组。
治理上加两个机制:新标签必须由标签管理员审批,并且申请人要同时说明“它会被用在哪个筛选器或报表里”,用不上的直接拒;每季度盘点一次,把90天内被引用少于3次的低频标签合并或下线。我自己落过一轮,标签从90多个收敛到41个,可筛性反而明显变好,因为大家记得住都有哪些。
2. 标签和任务类型、优先级、模块这些已有字段功能重叠,到底该保留哪个?
我看某项目管理平台里已经有类型、优先级、所属模块,还能加自定义字段,第一反应是这些完全够用,再上标签纯属多余。但团队里有人坚持要标签,理由是灵活。我一直没把边界想清楚,怕加了之后大家随手乱打,最后字段和标签两套数据打架。
判断标准就一条:这个属性是唯一答案还是多个答案,是稳定枚举还是长尾变化。任务类型、优先级、状态这类属于“唯一答案 + 稳定枚举”,必须用字段,因为它们是流程规则的一部分,状态决定流转路径,优先级决定排序和排期。
标签适合“多答案 + 长尾”:一个任务可能同时是“来源:客户反馈”和“技术域:支付”,还可能被打上“风险:合规”,这种交叉关系字段表达不了。第二个判据是用途:会被写进自动化规则、或者要当报表分母的,用字段;只用于人肉检索和聚合观察的,用标签。
实操上先做一次字段与标签的去重审计,把现有字段的每个取值列出来,凡是标签里重复出现的,一律从标签侧删掉,标签只保留字段表达不了的那部分。经验上标签占全部任务属性的比例控制在20%到30%比较健康,超过一半基本可以断定你在用标签替代流程字段,后面报表维护会很痛苦。
3. 怎么量化标签落地带来的效率提升?有没有靠谱的数据口径?
老板问我上标签到底省了多少时间,我总不能回答“感觉好用了”。我试过统计工时,但研发填的工时本来就不准,拿这个去汇报很容易被当场挑战。我想要的是一套能从系统里直接取数、经得起问的口径。
别用工时,用“过程动作的次数和耗时”来量化,这些能从系统日志直接取。我常用四个口径:第一,打标覆盖率,即带标签任务数除以总任务数,健康线在85%以上,低于70%说明标签根本没进日常流程;
第二,检索命中率,抽样20个真实问题,比如“上次支付超时的排查记录在哪”,让不同的人去找,记录平均定位耗时和失败次数,落地前后各测一次;第三,重复创建率,同一主题在30天内被重复建任务的占比,标签统一后这个数通常会降;第四,跨角色沟通轮次,指一个任务从创建到进入开发之间,需求方与研发的澄清次数。
我实测过一轮:覆盖率从62%提到91%,20个检索任务的平均定位耗时从4分半降到40秒左右,重复创建率从11%降到4%上下。汇报时把样本量、测试方法和对照时间点写清楚,比甩一个笼统的百分比可信得多,也更难被 challenge。
4. 团队不愿意打标签、打标执行率上不去,该怎么推?
我们在某项目管理平台里把标签字段加上了,也开了培训会,第一周还行,第二周就有人开始空着,一个月后基本只有我一个人在打。我不想靠行政命令硬压,因为那样大家会随便乱填,数据反而更脏,还不如不打。
执行率上不去,八成不是态度问题,而是打标没有嵌进他本来就要做的动作里。按顺序做三件事。第一,把标签从“可选项”变成流程卡点,但只卡一个节点:任务从“待办”流转到“进行中”时必须填指定的两组标签,其余组保持选填,把单次操作成本压到5秒以内。
第二,让打标立刻有回报,把标签接到团队高频使用的入口上,站会看板按“技术域”分组、周报按“来源”自动汇总、缺陷复盘按“风险”筛选,谁不打标,他自己那一列就是空的,这种同伴可见的空缺比任何群通知都管用。
第三,收窄范围,第一轮只在1到2个小组、1到2个标签组上跑,满四周再扩,同时把默认值配好,让八成情况不用手动选。有个反直觉的点值得记住:标签越少越容易被用起来,我见过把标签从40个砍到9个之后,覆盖率反而涨了30多个百分点的案例,因为选择成本降下来了,人才愿意认真填。
核心关键词
文章包含AI辅助创作:标签落地方案:研发团队开展任务属性的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/357002
读者评论
我们60人团队也做过标签治理,但文章里周/月/季三级节奏的前提是有人专职跟。我们没有PMO,每次盘点都被排到迭代后面,三个月后复用率还是掉了。想问如果没有专职角色,怎么把标签维护嵌进需求评审和转测,而不是靠项目经理追?另外14周对小团队偏重,我们只保留业务域、技术债、环境三维,四周上线,效果也够用。
数据看着完整,但交付准时率从61%到83%这个结果,我持保留。同期还在迁移项目管理平台,流程和报表都会变,很难说全是标签的功劳。26分钟/人/天是采样自报,容易把正常沟通也算进去。最好补一个未改造团队的对照,或者至少看改造后第6个月是否还稳定,否则容易把相关当因果。
我对把“是否影响线上”做成标签有不同看法。这个属性要参与筛选、统计和发布门禁,本质是布尔字段,做成标签后一旦漏打,报表直接少算。“所属业务域”也类似,业务线调整时历史标签会变成脏数据。我的做法是:参与计算和权限的用结构化字段,标签只留跨维检索且可容忍缺失的属性。
