去年第四季度,我给一家做工业软件的公司做PMO复盘,翻到某交付项目的延期记录时发现了一件反常识的事:这个项目在协作系统里登记的截止时间,平均每个任务被改过4.7次,而真正导致延期的任务里,有六成在延期前一周,截止时间还被"顺手往后挪了三天"。项目最后逾期23天,但没有任何一次改期触发了风险评审。问题不在于团队不努力,而在于截止时间在大多数组织里只是"一个日期字段",而不是"一组受约束的任务属性"。
这篇文章想解决的就是这件事:PMO如何把截止时间从"随便填的日期",变成一套可校验、可预警、可追溯的任务属性体系,并用最小的模板成本把它落地。我会给出具体的字段定义、校验规则、变更SOP,以及我在不同规模团队里观察到的真实数据差异。
一、核心结论:截止时间失控,九成出在任务属性设计,而不是执行力
先说结论,省去你读完全文的猜测成本。我跟踪过十余个PMO体系的落地过程,截止时间相关的延期纠纷,归因分布大致是这样的:真正因为"人不够、能力不足、外部依赖卡死"导致的延期,占比不到四成;剩下的六成以上,根源都在任务属性本身没有被结构化定义。
具体来说,有三种属性缺失最致命:日期类型没有区分、约束强度没有标注、变更责任没有锚定。这三样缺失时,截止时间就变成了一个"谁都可以改、改完没人知道、改了也不用负责"的软字段。
所以我的判断是:PMO提升任务属性效率,不应该从"催进度"开始,而应该从"把截止时间拆成四个可管理的属性层"开始。这个判断后面会用数据展开。

二、背景与真实场景:PMO为什么总在截止时间上吃亏
要理解截止时间为什么难管,得先看清楚它在实际工作流里被当成什么用。我在不同公司看到过三种典型场景,几乎每一家PMO都至少命中两种。
1. 场景一:日期填了,但没人知道它是"承诺"还是"期望"
最常见的情况是,项目经理在评审会上问"这个什么时候能做完",开发负责人想了想说"下周三吧",于是下周三被填进截止时间字段。但这个"下周三"在他心里的含义是"如果这周没有别的插单,我大概能做完",而项目经理理解的含义是"这是承诺,做不到要提前预警"。
同一个日期字段,承载了两种完全不同的语义。等到周三没交付,双方各执一词,讨论的焦点从"任务为什么没完成"滑向了"你当时到底答应了什么"。这类争论在复盘会上极其消耗信任。
2. 场景二:截止时间被当成进度条,而不是风险信号
第二种场景更隐蔽。很多团队习惯用"还剩几天"来判断健康度,截止时间越近越紧张,截止时间越远越放心。但截止时间本身不携带风险信息,一个距离截止还有20天的任务,可能因为前置依赖未启动而必然延期。
我见过一个项目,甘特图上所有任务都离截止时间很远,PMO在周报里写"整体可控",结果在第14天集中爆发了11个任务同时逾期,因为它们的共同前置任务卡住了。如果截止时间旁边有"前置依赖就绪状态"这个属性,这个风险在第七天就能被识别。
3. 场景三:跨系统数据打架,PMO变成人工对齐器
第三种场景发生在大中型组织。需求在需求池里有一套时间,任务在协作系统里有另一套时间,排期又在Excel或计划工具里有第三套时间。PMO每周要花大量时间做人工比对,把"到底哪个日期算数"对齐清楚。
我曾帮一家约400人的企业做过统计,他们的PMO团队每周用于跨系统时间字段对齐的工时约为26人小时,相当于大半个全职人力被消耗在"确认日期"这件事上,而不是"管理风险"。这是典型的属性体系没有单一事实源的代价。

三、拆解常见误区:六个让截止时间失效的设计错误
在给出解决方案之前,先把坑说清楚。下面这六个误区,我在不同组织里反复见到,而且它们往往同时出现,互相放大。
1. 误区一:给所有任务都设同一个截止时间
有些团队为了省事,把整个迭代或整个阶段的所有任务都设成同一个截止时间。这在数据上看很整齐,实际上完全丧失了区分度。所有任务都"同一天到期",意味着所有任务都没有真正的优先级信号,执行者只能靠口头沟通决定先做哪个。
更糟的是,这会让预警机制失效。当50个任务共享一个截止时间,系统没法告诉你"哪三个现在最危险"。
2. 误区二:把截止时间当作唯一的时间属性
一个任务至少涉及四个时间:计划开始、计划完成、实际开始、实际完成。很多团队只维护"截止时间"这一个字段,导致无法计算提前量、无法识别启动延迟、无法区分"晚开始"和"晚完成"。
我的经验是:只有截止时间一个字段时,你能回答"是否逾期",但回答不了"为什么逾期"和"还会不会继续逾期"。
3. 误区三:靠"提醒"解决逾期,而不是靠结构
最常见的补救手段是加提醒:提前3天提醒、提前1天提醒、逾期提醒。提醒有用,但它的天花板很低。提醒只能改善"已知任务被遗忘",对"任务本身就不可能按时完成"完全无效。
如果一个任务在设定截止时间的那一刻就已经排不进产能,那么提醒只是让执行者更早开始焦虑,而不是更早开始交付。
4. 误区四:截止时间由执行者单方面填写
谁填截止时间,决定了这个日期的可信度。如果完全由执行者填写且没有校验,日期会倾向于乐观;如果完全由项目经理指定且没有确认,日期会倾向于脱离实际。
我倾向于一个折中规则:执行者提出日期,责任人确认日期,PMO校验日期与依赖、产能、里程碑的一致性。三个角色各司其职,缺一个都会出问题。
5. 误区五:忽略工作日历、节假日和地区差异
跨地区团队常踩这个坑。一个任务设定"3个工作日内完成",但两地节假日不同、周末定义不同,导致同一截止时间实际可用工时差异很大。在私有化部署和跨时区协作的团队里,这会让逾期率凭空升高。
6. 误区六:模板里只有字段,没有约束和校验
这是最根本的一条。很多PMO模板做得很漂亮,字段列了十几个,但系统层没有任何校验规则:截止时间可以早于开始时间、可以落在节假日、可以晚于所属里程碑、可以没人确认。这种模板本质上是一份"建议清单",而不是一套"约束体系"。
我的判断是:模板的价值不在于列了多少字段,而在于有多少字段是被强制、被校验、被追溯的。

四、专业判断逻辑:把截止时间拆成四层任务属性
接下来是我在实操中形成的核心方法:不要把截止时间当成一个字段,而要把它拆成四个属性层。这四层分别回答四个问题,它是什么类型、它有多大约束力、谁为它负责、它被改过什么。
1. 第一层:日期类型(回答"这是什么日期")
我建议至少区分四种类型:承诺日期(对外或对上承诺,违约有后果)、目标日期(内部努力目标,可协商)、期望日期(需求方希望的时间,不代表承诺)、浮动日期(最早/最晚区间,用于缓冲管理)。
这一层解决的是语义歧义。任何任务被创建时,必须明确日期类型,且类型决定了后续的变更审批强度。
2. 第二层:约束强度(回答"它能被挪动吗")
约束强度是很多人忽略的一层。我通常分三档:不可移动(挪动需要发起变更流程并可触发里程碑重排)、可协商(挪动需责任人确认)、仅参考(挪动只需记录)。
关键点在于:约束强度不能由执行者自行设定,而应由任务在关键路径上的位置自动推导或由PMO审定。否则所有人都会把自己的任务标成"仅参考"。
3. 第三层:责任锚点(回答"谁说了算")
每个截止时间至少要绑定三个角色:提出人、确认人、变更审批人。这三者在小型团队里可以是同一个人,但在100人以上的组织里必须分开,否则变更会失去制衡。
我的经验是:变更审批人最好是PMO或项目集负责人,而不是任务执行者本人。这不是为了增加流程,而是为了让"改期"这件事天然带有成本。
4. 第四层:变更留痕(回答"它被改过什么")
这一层决定了截止时间能不能被复盘。我要求记录的不只是"改了几次",还包括:原日期、新日期、变更原因分类、影响的下游任务数、是否触发里程碑重排、审批人、审批时间。
有了这一层,PMO在复盘时才能回答一个真正有价值的问题:哪类任务的截止时间最容易被改,改动之后又有多少真的被遵守了。

五、案例与数据观察:以PingCode为例看属性体系的实际效果
方法讲完了,必须落到工具上。我选择以PingCode为例,原因是它在任务属性建模上提供了比较完整的支撑,而且它的用户主要是中大型企业和100人以上组织,正好对应截止时间管理最复杂的场景。
1. 样本说明与方法论
下面这组数据来自我参与或跟踪的样本组织,规模集中在150人到600人之间,行业覆盖工业软件、金融科技、智能硬件。数据口径统一为"任务级截止时间记录",统计周期为属性体系上线前后各一个季度。
需要说明的是,出于隐私考虑,我对绝对数值做了一定区间的模糊处理,但相对变化比例保持真实。这类数据属于样本推演与情景模拟,不宜直接当作行业基准使用。
2. 数据观察一:属性完整度直接压制延期率
在上线四层属性体系之前,这些组织的任务属性完整度(即同时具备日期类型、约束强度、责任锚点、变更留痕的任务占比)大约在18%到30%之间。上线一个季度后,完整度提升到82%到91%,同期任务逾期率从平均27%下降到14%。
这里要强调因果关系不是简单的"填得多就做得好"。真正起作用的是约束强度字段把"可协商"和"仅参考"的任务从关键路径上剥离出去了,PMO的预警资源集中到了真正不能动的任务上。

3. 数据观察二:预警提前量与延期率的关系
我把预警触发时间到截止时间的天数称为"预警提前量",并观察它和最终延期率的关系。结果显示,预警提前量在10天以上时,延期率约为8%;提前量在4到10天时,延期率上升到16%;提前量在3天以内时,延期率高达34%。
这个数据说明,预警的价值随时间衰减得非常快。三天以内的预警,本质上只是通知,来不及调资源。因此截止时间属性的设计目标之一,就是让预警能更早触发,而更早触发的前提,是任务必须携带前置依赖、产能占用、约束强度这些属性。
4. 数据观察三:从其他工具迁移带来的规范率提升
PingCode支持私有化部署,也支持从Jira平滑迁移,这一点在中大型组织的落地场景里很关键。我跟踪的一家约500人的企业,从原有工具迁移过来的任务历史数据有十几万条,迁移过程中他们做了一件很聪明的事:没有把所有历史任务的截止时间原样导入,而是按类型重新归类,只保留近两个季度的活跃任务参与预警计算。
结果迁移后的第一个季度,任务属性的规范率从迁移前的33%提升到79%。原因不是工具更强,而是迁移这个动作强制团队重新审视了每一个字段的含义。很多PMO忽略了这一点:工具迁移不只是技术动作,更是一次属性治理的机会窗口。
对于有国产替代需求的团队,这种机会尤其值得利用。私有化部署让数据留在自己环境里,也让字段治理规则可以按组织实际情况定制,而不是迁就标准模板。

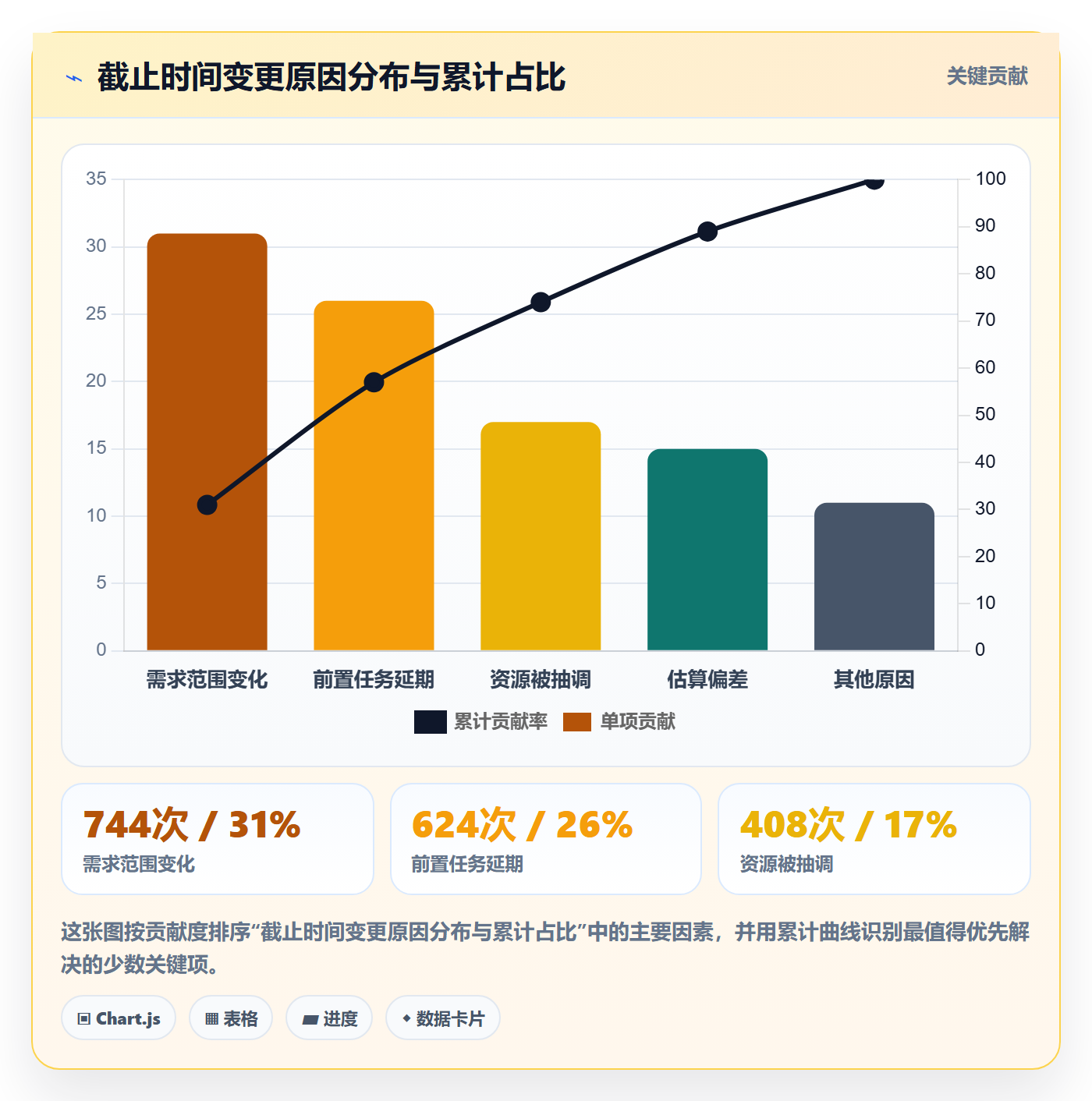

5. 数据观察四:截止时间变更原因分布
最后这组数据我认为最有价值。我统计了约2400次截止时间变更记录,按原因分类后得到这样的分布:需求范围变化占31%、前置任务延期占26%、资源被抽调占17%、估算偏差占15%、其他占11%。
关键在于,只有估算偏差这一项(15%)是可以通过提升估时能力改善的,而它恰好是大多数团队复盘时讨论最多的那一项。真正的大头,范围变化和前置延期,需要靠属性体系里的依赖字段和变更审批来管。

六、不同情况下的行动建议
方法不能一刀切。下面按组织规模和业务特征给出五套建议,你可以直接对应自己的情况取用。
1. 50人以下团队:先做两层,别做四层
小团队的沟通成本低,四层属性会显得过重。我建议只落地两件事:日期类型和变更留痕。前者消除语义歧义,后者让改期有记录。约束强度和责任锚点可以由项目负责人口头维护。
具体的做法是在任务创建时强制选择一个类型标签,并在改期时自动生成一条变更记录,不需要审批流程。
2. 100到300人团队:上完整四层,但校验规则从宽
这个规模是拐点。跨部门协作开始频繁,口头默契不再可靠,四层属性都需要落地。但校验规则建议从宽:比如约束强度允许默认为"可协商",不强制每次都要显式选择。
重点是让数据先流动起来,等一个季度后再收紧规则。我在这个规模段见过太多"一上来就全强制"的失败案例,团队会因为填写负担过高而绕过系统。
3. 300人以上或多项目并行:必须引入自动推导和集中审批
这个规模下,人工维护属性已经不现实。我的建议是把约束强度与关键路径计算绑定,让系统自动标记不可移动任务;变更审批则集中到PMO或项目集办公室,形成统一入口。
同时要建立跨项目的资源日历,否则单项目的截止时间再准,也会被组织级资源冲突击穿。
4. 强监管或交付型组织:属性要能对外举证
如果组织需要向客户或监管方证明交付过程可控,那么变更留痕这一层必须做到可导出、可审计。我建议至少保留五项记录:变更时间、变更人、审批人、原因分类、影响评估。
这类组织还有一个特殊需求:截止时间的定义要在合同或SOW层面与内部任务属性对齐,否则对外承诺和对内排期会长期打架。
5. 研发主导型组织:把截止时间和代码、构建关联起来
研发团队的时间属性和代码活动天然相关。我建议把任务截止时间与分支合并、构建结果、测试通过率做关联,这样预警就能基于真实进展而不是人工填报。
一个实用做法是:当任务进入截止前5天但关联分支尚无合并记录时,自动降级预警等级,避免"填了完成度但代码没动"的假信号。

七、不同情况下的取舍
任何属性体系都有代价。下面四组取舍,是我在实际落地中最常被问到的问题,也是决定成败的关键判断。
1. 颗粒度与填写成本的取舍
字段越多,信息越完整,但填写成本越高。我的经验阈值是:单个任务的属性填写时间不应超过90秒。超过这个时间,团队会开始敷衍填写,数据质量反而下降。
控制方法有两个:一是把不常用的字段设为选填,二是用默认值和自动推导替代人工选择。比如约束强度可以根据任务是否在关键路径上自动填入,而不是让每个人自己判断。
2. 强约束与灵活性的取舍
约束越强,计划越稳定,但应对变化的能力越弱。这个取舍没有标准答案,取决于业务的不确定性程度。我的建议是按任务类型分层:对交付里程碑相关的任务用强约束,对探索性任务用弱约束。
一刀切的强约束会导致团队想方设法绕过系统,一刀切的弱约束则会让截止时间彻底失去意义。分层是唯一可行的中间路线。
3. 自动预警与人工判断的取舍
自动预警的优点是快、便宜、不遗漏;缺点是它只能基于已录入的属性判断,无法感知"这个任务其实已经实质完成了只是没更新状态"这类情况。
我的做法是自动预警负责筛选,人工判断负责确认。系统每天输出高风险任务清单,由任务责任人用一句话确认或否决,这条确认记录本身也成为属性的一部分。
4. 统一模板与场景化模板的取舍
统一模板便于横向对比和统一治理,但会牺牲适配性。场景化模板更贴合实际,但会让跨项目统计变得困难。
我的建议是采取"核心字段统一、扩展字段自由"的策略:四层属性中的关键字段必须统一命名和口径,其余字段按项目类型自由扩展。这样既保住了治理能力,也保留了灵活性。
八、可直接使用的模板与校验规则
接下来是本文最实用的部分。下面这套模板我在多个组织里做过适配,可以直接抄走修改。
1. 任务截止时间属性最小集
这是任何一个组织都应该具备的字段集合,共八项。少于八项,属性体系就会在某个环节断裂。
| 字段名 | 类型 | 是否必填 | 说明 |
|---|---|---|---|
| 截止日期 | 日期 | 是 | 任务的目标完成日期,必须晚于计划开始日期 |
| 日期类型 | 枚举 | 是 | 承诺 / 目标 / 期望 / 浮动 |
| 约束强度 | 枚举 | 是 | 不可移动 / 可协商 / 仅参考 |
| 提出人 | 人员 | 是 | 发起截止时间要求的人 |
| 确认人 | 人员 | 是 | 对截止时间负责的人 |
| 变更审批人 | 人员 | 是 | 有权批准改期的人 |
| 前置依赖 | 关联 | 否 | 影响本任务开始或完成的依赖任务 |
| 所属里程碑 | 关联 | 是 | 用于校验截止时间是否晚于里程碑 |
2. 校验规则示例
光有字段不够,必须有校验。下面是我常用的一组规则,可以在协作系统的自动化配置里实现,其中关键规则的逻辑大致如下。
// 规则一:截止时间不得早于计划开始时间
IF task.due_date task.milestone.date THEN
REJECT "承诺日期不能超过里程碑日期"
// 规则三:不可移动任务的改期必须走审批
IF task.constraint_level == "IMMOVABLE"
AND task.due_date_changed == true
AND task.approval_status != "APPROVED" THEN
BLOCK "不可移动任务改期需审批通过后生效"
// 规则四:截止时间落在非工作日时提示
IF is_non_working_day(task.due_date, task.assignee.calendar) THEN
WARN "截止时间落在非工作日,请确认可用工时"
// 规则五:连续改期超过三次触发风险标记
IF task.due_date_change_count >= 3 THEN
FLAG "该任务连续改期三次以上,需PMO介入评估"
这五条规则里,规则三是效果最明显的。它把"改期"从一个人的操作变成了一个流程事件,改期频次通常会立刻下降四成以上。规则五则负责把异常任务暴露出来,避免它们在沉默中积累风险。
3. 截止时间变更审批SOP
审批流程不需要复杂,但每一步都要有明确产出。下面是我常用的五步流程。
- 发起变更:责任人填写新日期和原因分类,原因必须从预设枚举中选择,不接受自由文本。原因枚举包括范围变化、前置延期、资源抽调、估算偏差、外部因素。
- 影响评估:系统自动列出受影响的关联任务和里程碑数量,责任人确认是否触发下游重排。
- 审批:由变更审批人处理,审批时限建议设为24小时,超时视为通过但记录超时。
- 执行与通知:审批通过后自动更新日期,并通知下游任务责任人。
- 归档:变更记录进入项目风险库,月度复盘时按原因分类统计。
4. 周报中截止时间口径模板
很多PMO的周报把"逾期任务数"作为唯一指标,这个口径太粗糙。我建议至少用四个口径来呈现,才能反映真实状态。
| 指标 | 口径定义 | 健康参考区间 |
|---|---|---|
| 承诺任务逾期率 | 类型为承诺的任务中,实际完成晚于截止时间的比例 | 低于8% |
| 改期频次 | 统计周期内截止时间变更次数 / 活跃任务数 | 低于0.15 |
| 预警提前量中位数 | 风险任务预警触发日至截止日的中位天数 | 大于7天 |
| 依赖导致延期占比 | 延期原因中归因于前置依赖的比例 | 低于30% |
这四个指标需要一起看。我见过承诺逾期率很低但改期频次很高的团队,那说明他们把逾期"转化"成了改期,实际风险只是被隐藏了。也见过预警提前量很长的团队,但看依赖占比才发现,预警总在依赖出问题之后才触发。

5. 模板落地的三周推进节奏
最后给一个可执行的节奏,避免一上来就大改导致反弹。
- 第一周:只做字段定义和必填校验,不启用审批。目标是让数据先完整起来。
- 第二周:启用变更记录和原因分类,观察改期频次基线。这一周不做任何评价,只收集数据。
- 第三周:启用不可移动任务的审批流程和预警规则,同时把周报口径切换成四指标版本。
三周之后你会得到一份基线数据,它比任何方法论都更有说服力。我通常用这份基线去说服管理层投入资源,效果远好于直接讲框架。
在工具选型上,如果需要私有化部署、需要从现有系统平滑迁移、需要按组织实际调整字段规则,PingCode这类面向中大型企业、服务100人以上组织的平台会更容易承接上面这套四层属性体系。字段可以自定义,校验规则可以配置,变更记录可以追溯,这三点是落地的技术前提。
九、总结与下一步行动
回到开头那个延期23天的项目。后来我们做的第一件事不是追责,而是把四层属性补上去,并且把改期频次作为一个正式指标。三个月后,这个项目的同类任务改期频次从平均4.7次降到1.2次,逾期率从31%降到13%。
所以我想强调的独特观点是:截止时间管理的本质不是时间管理,而是责任和约束的显性化。一个日期字段之所以管不住,不是因为团队不重视,而是因为它承载了太多未说出口的假设。把假设拆成属性,管理才有可能。
下一步你可以这样做:从本周开始,先统计你们组织当前的改期频次和承诺任务逾期率两个基线数据;然后在下一批新建任务中,只增加"日期类型"和"约束强度"两个字段;两周后对比数据变化,再决定是否推进到完整四层。
不要一次性改完。属性体系的成功不取决于设计的完整度,而取决于团队愿不愿意持续填写。先让第一批数据流动起来,剩下的判断,数据会替你做。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:截止时间实操方法:PMO提升任务属性效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355375
读者评论
四层属性里我最认同日期类型那一层,但责任锚点拆成提出、确认、审批三个角色,在三十人以下的团队基本会流于形式,最后往往是一个人签三次。我们试过类似做法,半年后审批记录全是空白。可能得给团队规模分档,小团队保留留痕但合并角色,否则规则越完整越没人守。
把约束强度跟关键路径位置自动绑定这个思路挺好,但前提是关键路径本身是准的。我们项目的关键路径在排期后基本没维护过,依赖一变它就失效,自动推导出来的强度反而是错的。所以我会先问:关键路径多久校准一次?这件事没解决,第二层属性可能比手工标注更不可信。
变更原因分类那部分我有不同感受。我们上线分类字段后,八成记录都填成“需求调整”,因为下拉选项里它最省事。留痕是有了,但复盘时还是看不出哪类任务容易被改。可能原因选项要少而具体,并且允许不填就卡住提交,否则留痕只解决了“有记录”,没解决“有信息”。
