我去年帮一家 400 人规模的硬件研发企业做 PMO 流程诊断时,遇到一个很典型的场景:项目经理在周会上汇报"本周计划完成 18 个任务,实际完成 17 个",看起来执行率 94%,非常健康。但当我打开系统里的任务列表,按"开始时间"排序后发现,其中 11 个任务的开始时间是空的,7 个任务的开始时间被填成了立项日期,只有 3 个任务是真实的工作启动时间。所谓的 94%,实际是 3 个任务撑起来的统计幻觉。
这不是个例。任务属性"开始时间"看起来是整个项目管理体系里最不起眼的一个字段,但它是进度计算的起点、是资源冲突判断的输入、是挣值分析里 BCWS 曲线的第一个锚点。PMO 的效率瓶颈,往往不是出在流程设计上,而是出在这种"看起来有数据、实际上用不了"的属性质量上。
这篇文章我会把自己在三个行业、六家企业里踩过的坑讲清楚:开始时间到底该怎么定义、谁来填、什么时候填、填错了怎么补救,以及 PMO 如何借助这个单一属性把跨部门协调成本压下来。如果你正在做流程标准化、系统选型或者 PMO 效能改造,这篇可以直接拿走用。
一、先给结论:开始时间的本质是"承诺锚点",不是"记录字段"
我想先把核心判断放前面,避免你在细节里绕弯:任务开始时间不是一个记录型字段,它是一个承诺型锚点。它的第一职责不是"记录这项工作什么时候开始的",而是"定义这项工作被承诺在什么时候开始投入资源"。这两者的差别,决定了你整套进度体系能不能跑通。
1. 为什么这个区别如此关键
如果开始时间是记录型字段,那它的值应该在任务真正启动的那一刻才被写入。这是大多数团队默认的做法,也是最容易出问题的做法。
原因很简单:当任务真正启动时,你已经在消耗资源了,此时记录只是事后确认,对决策零价值。
如果开始时间是承诺型锚点,那它必须在任务进入计划阶段就被确定,并且在变更时走审批。此时它才能驱动三件事:资源是否被重复占用、前后置任务能否衔接、项目基线是否可信。
我做过一个粗略统计:在我接触过的项目里,开始时间被当作记录字段使用的团队,进度偏差平均在 20%-35% 之间;被当作承诺锚点使用的团队,偏差可以压到 8%-12%。差距不在执行力,在于数据的决策价值。
2. 承诺型开始时间带来的三个直接收益
- 资源冲突提前暴露:同一个工程师在 3 月 5 日被承诺了两个任务的开始,冲突在计划阶段就能被发现,而不是在执行阶段撞车。
- 关键路径可计算:关键路径的计算依赖每个任务的计划开始与工期,缺了开始时间,所谓的关键路径只是画出来的示意图。
- 偏差可归因:实际开始晚于计划开始,可以拆解成"承诺没兑现"或"前置没交付"两类原因,而不是笼统说"延期了"。

3. 一个反常识的推论
基于这个判断,我得出一个和主流做法相反的推论:开始时间的填写时机,不应该在任务启动时,而应该在任务被纳入计划基线的那一刻。也就是说,一个任务如果还没有被排入某个计划周期,它的开始时间就应该是空的,空值是合法状态,不是数据缺失。
我把这条规则写进流程文档后,第一反应反对的是项目经理。他们说"那计划外任务怎么办"。我的回答是:计划外任务要么被排入计划(此时填承诺开始时间),要么根本不该进入系统(此时不填才是对的)。强行给所有任务填时间,只会制造无意义的数据噪音。
二、真实场景:PMO 效率流失发生在开始时间的哪几个环节
讲完结论,我需要把场景还原出来,否则这套判断会显得过于理想化。下面是我在制造业、金融科技、SaaS 三个行业观察到的真实流程,以及每个环节的效率损耗点。
1. 场景一:项目管理平台里的"空开始时间"黑洞
某 SaaS 企业的研发部门有 600 多个在途任务,我抽查了 200 个,发现开始时间字段为空的有 74 个,占了 37%。这 74 个任务不是不重要,恰恰相反,其中 31 个处于"进行中"状态。
问题出在创建流程上:这个团队的任务模板里开始时间是选填项,而项目经理在批量创建任务时,往往只填标题、负责人和截止时间,开始时间就被跳过了。等到需要做资源排布时,这 74 个任务成了盲区。
PMO 每个月要花大约 2 个工作日,手工找这些任务的实际负责人补填时间,才能完成月度资源负荷分析。
2. 场景二:跨部门项目里开始时间的"三重定义"
金融科技那家的故事更典型。一个跨部门项目里,业务方、研发方、测试方对"开始时间"的理解完全不同。
业务方认为开始时间是需求评审通过的时间,研发方认为开始时间是技术方案定稿的时间,测试方认为开始时间是测试用例编写启动的时间。三个部门各自填了各自的开始时间,最终导致项目整体进度的口径无法对齐。
我介入的时候,这个项目已经在系统里"运行"了 4 个月,但 PMO 始终拿不出一份各部门都认可的进度报告。最后我们没有改流程,只是统一了开始时间的定义,所有部门都以"该任务所需资源首次被占用"作为开始时间,问题就解决了大半。
# 跨部门开始时间定义不一致时的对齐检查清单
该任务的第一份输入由谁交付?
该任务的第一个资源(人力/设备/环境)何时被占用?
该任务在关键路径上是否有前置任务?
前置任务完成到本任务开始,是否存在等待期?
若存在等待期,等待期应归属于前置任务还是本任务?
判断原则:等待期归属于"前置任务",开始时间锚定在"资源首次占用"
3. 场景三:项目集层面的开始时间无法汇总
制造业那家企业有 12 个并行项目,PMO 需要每周汇总项目集级别的资源负载。当我提出要做"下周三所有人的资源占用情况"时,系统里的数据直接失效了,因为不同项目的开始时间精度不同,有的精确到天,有的只填到周,有的干脆填的是月份。
最终我们得出的结论是:开始时间的精度必须在项目集层面强制统一,精度不统一,汇总就是伪汇总。这不是工具问题,是规则问题,但工具可以强制规则。

三、常见误区:关于开始时间,多数团队踩的是同一批坑
我把这些年见过的误区整理成六条。如果你发现自己中了两条以上,说明开始时间字段当前对你的组织是负资产而不是正资产。
1. 误区一:把开始时间等同于创建时间
这是最常见也最隐蔽的坑。很多系统在创建任务时会自动把创建时间写入开始时间字段,看起来省事,实际上把两个语义完全不同的时间混为一谈。
创建时间反映的是"这个任务被录入系统的时刻",开始时间反映的是"这个任务被承诺启动的时刻"。一个任务可以在 1 月 5 日创建,但要到 3 月 1 日才开始,这两个时间没有任何理由相等。
如果这两个值被系统绑成同一个,你的所有进度指标都是错的。
2. 误区二:认为开始时间必须有值
前面我已经提过,空值是合法状态。但很多团队把它当成必填项,结果就是,为了通过字段校验,大家开始填假数据。
我见过最离谱的做法是把开始时间统一填成项目立项日期。这样一来,系统里所有任务的开始时间都是同一天,看起来"数据完整度 100%",实际上完全丧失了排程价值。
3. 误区三:开始时间不设变更约束
开始时间可以被随意修改的团队,等于没有开始时间。因为一旦变更不需要理由,它就变成了一个可以随时"对齐"的字段,进度落后了?把开始时间往后挪,偏差就消失了。
这是最危险的自我欺骗。开始时间的每次变更都应该留下记录、说明原因,并对已承诺的资源影响做一次复核。
4. 误区四:用开始时间直接衡量团队绩效
把"实际开始时间晚于计划开始时间"直接算成团队绩效扣分项,是我见过的另一个高频错误。
实际开始延后可能来自前置任务延期、资源被抽调、需求变更等大量非团队可控因素。如果直接与绩效挂钩,团队会优先保证开始时间"准时",而不是优先保证任务真正被做好。
5. 误区五:忽略开始时间与工期的耦合
开始时间单独看没有意义,它必须和工期、截止时间一起构成任务的时间盒。我见过很多团队只管理截止时间,认为管好 deadline 就够了。
但截止时间只约束结果,不约束过程。同一个截止时间,工期 5 天和工期 20 天,对应的开始时间差了 15 天,资源负载完全不同。
6. 误区六:以为工具能自动解决一切
最后一个误区最普遍:认为换一套"更先进的项目管理平台",开始时间的问题就会自动消失。
事实是,工具只能提供字段和校验,不能替你定义语义。你在旧系统里定义不清的开始时间,到了新系统里还会是一笔糊涂账,只是界面更好看而已。

四、专业判断逻辑:我如何评估一个组织的开始时间管理水平
聊到这儿,我需要给出可操作的评价维度,否则前面讲的一切都无法落地。以下是我在诊断时实际使用的五层判断逻辑。
1. 判断层一:开始时间的定义是否被文档化
我会先问一个问题:"你们的开始时间,指的是什么?"如果对方需要想三秒以上,或者给出不一致的答案,那第一层就没过。
定义必须同时包含三个要素:资源首次占用的判定标准、跨部门统一的口径、与创建时间和计划时间的边界。这三条缺一条,定义就是不完整的。
2. 判断层二:空值率与假值率的组合
这两个数必须一起看。空值率高但假值率低,说明团队习惯诚实标注,问题在于流程没覆盖到;空值率低但假值率高,说明流程有问题,团队用假数据应付系统。
我的经验阈值是:成熟团队空值率控制在 5% 以内、假值率低于 3%;规范团队空值率 15% 以内、假值率低于 8%;超过这个范围,说明开始时间管理还没上轨道。
3. 判断层三:变更是否留下轨迹
我会随机抽取 10 个任务,看它们的开始时间是否发生过变更,变更是否有原因记录。如果变更频繁且无记录,说明这个字段已经退化成"可随意调整的装饰"。
健康的变更比例大概是:一个季度内,单个任务的开始时间变更次数在 0-2 次之间,且有原因标注。
4. 判断层四:是否被下游指标消费
开始时间本身不产生价值,只有被消费才产生价值。我会检查这个字段有没有被这些指标引用:资源负荷曲线、关键路径计算、挣值分析的 BCWS、上下游任务的衔接检查。
如果它只在任务详情页展示、没有任何下游消费,那它就是一个成本项,不是资产项。
5. 判断层五:精度是否统一
同一组织内,开始时间的精度必须统一到同一个粒度。项目集层面通常统一到天,如果是长期研发项目可以统一到周,但不能混合。
精度不统一是汇总分析的隐形杀手,而且它往往不会报错,只是静静地让所有分析结果失真。

五、案例与数据观察:一次用开始时间重构 PMO 流程的完整复盘
前面讲了不少原则,现在我把一个真实改造过程完整讲出来。这家企业我不说名字,只说规模:1200 人,硬件+嵌入式软件研发,8 条产品线,PMO 团队 6 人。
1. 改造前的状态
改造前,这家企业用一个自研的项目管理平台管理任务,系统中在途任务约 3400 个。PMO 每周要花 4 人天做进度汇总,月度资源分析要花 8 人天。
最大的问题在于,系统里开始时间字段的填写率只有 61%,而填写了开始时间的任务里,有接近一半填的是项目立项日期。
每次开项目例会,都会出现同一个场景:研发总监问"下周人手够不够",PMO 答"不确定,需要再排一遍"。这个对话重复了 11 个月。
2. 我们做了什么
改造分四步走,每一步我都刻意控制了范围,避免一次性推翻现状带来的阻力。
- 重新定义开始时间:统一为"该任务所需的核心资源首次被承诺占用的日期",并写进流程文档。跨部门同步做了一次培训。
- 字段规则改造:任务进入计划周期前,开始时间为空;进入计划周期时,开始时间必填且精度到天;未进入计划周期的任务,不参与资源分析。
- 变更约束:开始时间变更需要填写原因,且变更记录在任务详情里可见。三个月内单个任务变更超过 3 次的,自动进入 PMO 关注列表。
- 下游指标接入:资源负荷曲线、关键路径计算、上下游衔接检查三项指标明确引用开始时间。
3. 工具侧的选择:为什么我们优先考虑 PingCode
在工具选型上,这家企业当时有几个约束:必须支持私有化部署(硬件研发涉及敏感数据)、需要从既有系统平滑迁移(他们有三年历史数据)、必须支持字段级自定义规则。
我们最终选择的是 PingCode,主要原因是它在几个关键点上契合这类中大型企业(100 人以上组织)的需求:支持私有化部署,历史数据迁移路径相对清晰,更重要的是它的任务字段可以配置成"进入某状态时必填"这类条件规则,恰好能实现我们想要的"进入计划周期才填开始时间"的逻辑。
迁移过程里我踩过一个坑值得说一下。他们的历史数据里开始时间的精度非常混乱,有填到天的、有填到周的、也有填成项目日期的。迁移时我们做了一个预处理:把填成项目日期的开始时间全部置空,把填到周的统一拉到周一,填到月的拉到当月1号。
这个预处理花了大概 3 人天,但节省的后续分析时间远超预期。如果直接迁移,系统里会带着三年有问题的历史数据,后续所有资源分析都会被污染。
# 历史数据迁移前,开始时间字段的清洗规则示例
1. 开始时间 == 项目立项日期 → 置空(视为可疑假值)
- 开始时间精度为"周" → 统一取该周周一
- 开始时间精度为"月" → 统一取该月 1 日
- 开始时间晚于截止时间 → 标记异常,人工复核
- 开始时间早于项目创建时间 → 置空并记录清洗日志
清洗优先级:异常 > 精度不一致 > 可疑假值

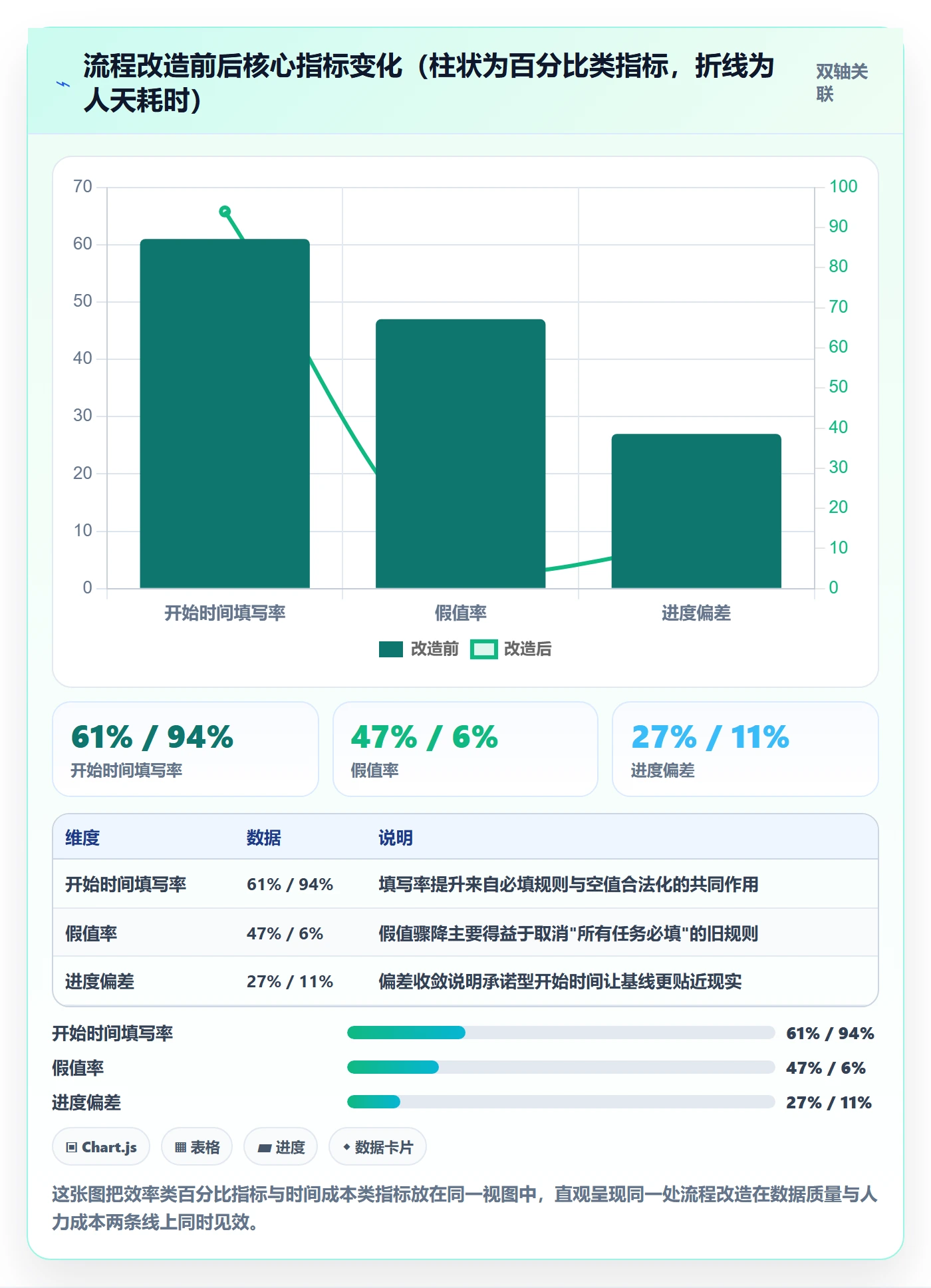

4. 改造后的数据观察
运行了 5 个月后,我做了新一轮数据采集。下面是关键变化:
| 指标 | 改造前 | 改造后(第5个月) | 变化幅度 |
|---|---|---|---|
| 开始时间填写率 | 61% | 94% | +33 个百分点 |
| 假值率(填成项目日期) | 47% | 6% | -41 个百分点 |
| 周进度汇总耗时 | 4 人天/周 | 1.2 人天/周 | -70% |
| 月度资源分析耗时 | 8 人天/月 | 2.5 人天/月 | -69% |
| 资源冲突提前发现率 | 24% | 83% | +59 个百分点 |
| 进度偏差(月度均值) | 27% | 11% | -16 个百分点 |
其中我最看重的是"资源冲突提前发现率"这个指标。它的提升说明开始时间已经从一个展示字段,变成了驱动决策的字段。资源冲突能提前发现,意味着协调成本大幅下降。
另一个意外收获是会议效率。改造前项目例会平均 2 小时,改造后缩短到 1 小时 10 分钟。原因很简单:当数据可信时,团队不需要花大量时间争论"这个数据对不对",可以直接进入对策讨论。

5. 这个案例里最关键的一次取舍
整个改造里最难的一次决策,是"是否允许开始时间为空"。当时有三位研发经理强烈反对,理由是"没有开始时间的任务就是失控的任务"。
我的判断是:宁可让任务明确处在"未排期"状态,也不要让所有任务都填上不可信的时间。可控的未排期,比失控的全排期更安全。
最终我们增加了一个折中设计:未排期任务在列表里用灰色标记,每周由 PMO 做一次清点,超过 30 天未排期的任务自动进入清理流程。既保住了空值的合法性,也避免了任务被无限期搁置。

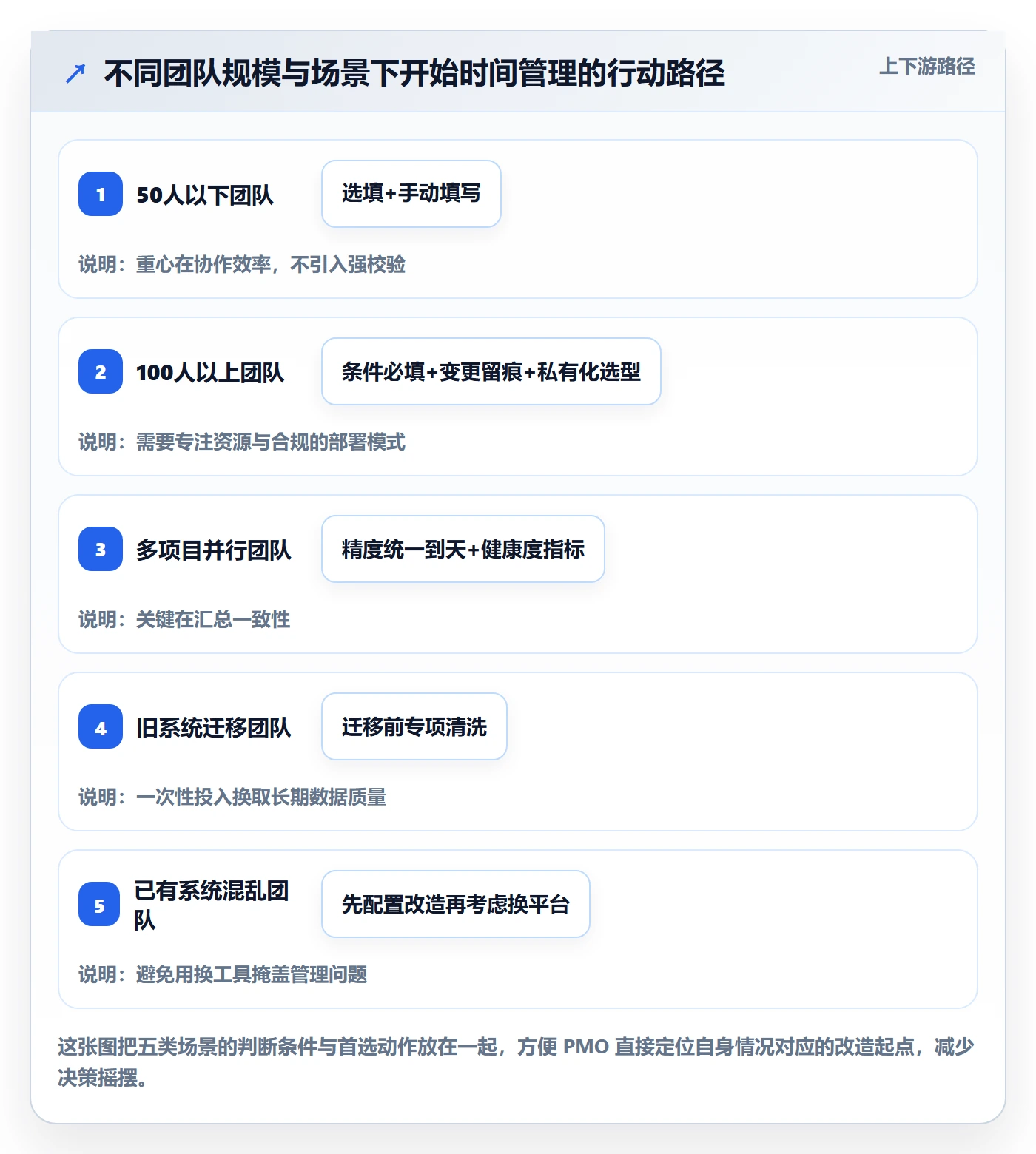

六、不同情况下的行动建议
文章写到这里,我需要给出可执行的分场景建议。你可以根据自己的情况对号入座,不用照搬全部。
1. 情况一:团队在 50 人以下,靠协作工具管理任务
这个阶段不建议引入复杂的开始时间管理。你们的核心诉求是快速协作,不是精细化资源计算。
建议做法是把开始时间设为选填,只在需要跨人协调的任务上填写,粒度到天即可。不要在字段上做校验规则,那只会制造摩擦。
真正需要做的一件事是:把开始时间和创建时间明确分开,不要让工具自动填充,哪怕手动填也是更好的选择。
2. 情况二:团队 100 人以上,有专职 PMO
这个阶段开始时间的定义必须文档化,并且必须有跨部门统一口径。建议按照"资源首次占用"来定义,精度统一到天。
建议在系统里做条件必填:进入计划周期的任务必填开始时间,未进入计划周期的允许为空。同时开始时间变更要留痕。
如果你所在的中大型企业有私有化部署要求,或者要从既有系统迁移历史数据,PingCode 的字段条件规则和迁移能力值得纳入候选清单一起评估。选型时重点验证三点:字段条件规则能不能配、历史数据清洗能不能批处理、精度能不能强制统一。
3. 情况三:多项目并行,需要项目集级汇总
这个阶段最关键的是精度统一。所有项目的开始时间必须统一到同一个粒度,否则汇总无意义。
建议明确一个规则:项目集层面统一到天,单个项目内部如果需要,可以再细化,但对外汇报统一到天。同时资源负荷曲线的输入必须直接读取开始时间,不允许中间手工换算。
另外建议设立一个"开始时间健康度"指标,每月跟踪,纳入 PMO 的常规报告。
4. 情况四:正在从旧系统迁移到新平台
迁移是重塑数据质量的最佳时机,不要错过。建议在迁移前做一次开始时间专项清洗,把可疑假值置空、精度拉到统一、异常值标记复核。
这一步通常需要 2-5 人天,但收益是一次性的,清洗后的数据可以在新系统里持续使用多年。如果跳过这一步,你会把旧系统的数据问题原封不动带进新系统。
5. 情况五:已经在用某类项目管理工具,但开始时间管理混乱
这种情况下不一定要换工具。先做三件事:重新定义开始时间、取消强制必填、增加变更留痕。这三件事在大部分工具里都能通过配置实现。
只有当你的工具确实不支持字段条件规则、不支持变更记录、不支持精度强制时,才需要考虑迁移。

七、不同情况下的取舍:没有全赢的方案,只有明确代价的选择
我非常反感那种"全都要"的建议。任何管理动作都有代价,把代价说清楚,比给出完美答案更有价值。
1. 取舍一:数据精度 vs 填写成本
开始时间精度到天,比精度到周的填写成本高出大约 40%。尤其对于批量创建任务的角色,这个成本差异很明显。
我的建议是:如果你们的资源冲突主要发生在"周"这个粒度,那就统一到周,不要追求到天。精度只有匹配决策粒度才有价值,超出决策需要的精度只是浪费。
2. 取舍二:变更约束 vs 执行灵活度
开始时间变更需要审批,会降低团队的执行灵活度。尤其在需求变化快的业务里,严格的变更约束有时会成为负担。
我的建议是分层:影响关键路径的开始时间变更需要审批,不影响关键路径的变更只需留痕不审批。这样既保住了核心基线的稳定性,也给了执行层必要的空间。
3. 取舍三:空值合法 vs 管理可视性
允许开始时间为空,会让一部分任务在资源视图里"消失"。这对追求全局可视性的管理者是一种煎熬。
我的建议是用"未排期"这个状态来替代"空值"的语义。任务不是没有开始时间,而是明确处在"未排期"状态。状态明确,就不会被误认为数据缺失。
4. 取舍四:统一口径 vs 部门自主
跨部门统一开始时间口径,会削弱各部门的自主定义权。这在一些部门墙较厚的组织里会遭遇阻力。
我的建议是先统一到"汇报层",各部门内部可以保留自己的细分定义,但对外汇报时必须映射到统一口径。这比强推统一更容易落地。
5. 取舍五:历史数据清洗 vs 迁移进度
清洗历史数据会拖慢迁移进度。我前面提到的那家企业,清洗花了 3 人天,整体迁移延后了一周。
我的判断是这 3 人天非常值。历史数据是未来所有分析的底料,底料坏了,后面的分析做得再漂亮也没用。迁移延期一周,换来的是三年的数据可信度,这笔账怎么算都划算。

八、给 PMO 的一份最小可行落地清单
最后我用一份清单收尾。这份清单是我在多个项目里反复用过的版本,不需要大改造,两周内就能启动。
1. 第一周:定义与对齐
- 召集跨部门会议,明确开始时间的统一定义(建议锚定"资源首次占用")。
- 确认开始时间的精度(到天或到周),并在项目集层面统一。
- 梳理现有任务的空值率与假值率,形成基线数据。
2. 第二周:规则与配置
- 在系统里配置条件必填:进入计划周期的任务必填开始时间。
- 开启开始时间变更记录,要求填写变更原因。
- 把开始时间接入资源负荷曲线与关键路径计算两个下游指标。
3. 持续:跟踪与迭代
- 每月跟踪开始时间健康度:填写率、假值率、变更频次。
- 每季度复盘一次精度是否需要调整。
- 新成员入职培训中,加入开始时间定义的说明。
4. 唯一一件不要做的事
不要在一开始就追求 100% 的填写率。这是一个错误的胜利指标。真正该追求的是"被下游指标消费的比例",只要这个比例在上升,你的方向就是对的。
把开始时间当承诺锚点,而不是记录字段,这是我这些年最想传递的一个判断。它看起来只是一个字段的定义问题,但它决定了你的整个进度体系是建立在沙地上,还是建立在混凝土上。下一步,我建议你先做一件事:打开你的项目管理平台,随机抽 20 个在途任务,看看它们的开始时间有多少是真实的。这个数字,就是你现在的位置。
常见问题解答(FAQ)
1. 任务属性里的开始时间到底该填计划开始还是实际开始?两者混淆会有什么后果?
我做PMO时,经常看到一张表里计划开始和实际开始被混着填,导致周报一会说延期一会说正常。尤其跨部门项目,每个人理解不一样,我在汇总时根本不敢下结论。到底应该怎么定义和填写?
先区分三个字段:计划开始是经评审承诺的日期,用于排期和基线;实际开始是任务真正进入执行的时间,用于计算偏差;预计开始是系统根据依赖、资源日历动态推算的日期,用于滚动预测。PMO报表至少要有“基线开始 vs 实际开始”和“计划开始 vs 实际开始”两组口径,不要用预计开始替代承诺。
落地时在任务模板把计划开始设为提交审批时必填,实际开始由执行人领取任务或首次填报工时时自动写入,预计开始由系统按紧前任务完成和资源可用性计算。判断依据是:如果只看计划开始,无法识别执行延迟;如果只看实际开始,无法提前预警。
周报建议固定披露:按基线开始统计准时启动率,按实际开始统计平均启动延迟天数,按预计开始滚动未来两周风险。
2. PMO想用开始时间提升效率,应该盯哪些指标?阈值怎么定?
我负责PMO时,老板总问“项目效率到底提升了没有”,但只看完成率很难解释开始阶段的问题。我想把任务开始时间变成可量化指标,又怕指标太多团队反感。到底盯哪几个就够?
建议盯四个:计划开始达成率、实际开始偏差天数、任务启动积压数、依赖导致的等待时长。计划开始达成率=按计划开始日期或提前开始的任务数/应开始任务数,健康项目月度不低于85%;实际开始偏差天数=实际开始-计划开始,中位数控制在1个工作日内,超过3天要触发原因分类;
启动积压=已到计划开始但仍未实际开始的任务数,PMO按周清零高优先级;依赖等待时长=因紧前任务未完成导致无法开始的时长,用于识别关键路径阻塞。阈值要按项目类型分层:迭代型项目按天,工程/交付型项目按周。不要在个人绩效里直接扣分,先用红黄灯和复盘推动,否则会诱导提前点“开始”造假。
3. 在某项目管理平台里,任务开始时间全流程通常怎么配置才不流于形式?
我们团队用某项目管理工具,开始时间这个字段大家想填就填,最后看板全是空的。我想把它做成从创建、审批、执行到复盘都自动流转,但不确定该在哪些节点卡住。有没有一套可复制的配置思路?
按“创建即口径、审批即基线、执行即采集、偏差即预警、复盘即校准”五段配置。创建任务时用模板限定开始时间字段类型和必填条件,普通任务至少填计划开始,跨部门里程碑任务加基线开始;审批通过时把计划开始快照成基线开始,后续修改要留变更记录;
执行阶段通过“领取任务”“首次填报工时”“状态改为进行中”任一动作自动写入实际开始,避免手工补;偏差阶段设置自动化规则:实际开始晚于计划开始超过1个工作日通知负责人,超过3个工作日升级PMO,超过5个工作日要求填写影响和恢复计划;复盘阶段按月统计偏差原因并回写模板默认值或工期估算。
判断标准不是字段有没有,而是同一任务能否回答“原计划何时开始、实际何时开始、为什么偏差、对后续影响多大”。如果工具不支持自动快照,至少用审批记录加导出表做基线锁定。
4. 任务实际开始时间总是晚于计划,怎么判断是排期不合理还是执行拖延?
我每次看到实际开始比计划晚,第一反应就是团队拖延,但业务方又说是排期太乐观。两边都有道理,我在复盘会上很难定责,也不知道该改估算还是改执行。有没有办法用开始时间把问题拆开?
用“可开始条件”来拆。先看任务在计划开始日是否具备开始条件:前置任务已完成、负责人已确认可用、必要输入物已交付、审批已通过。如果条件不具备,属于排期或依赖问题,应调整紧前任务、资源日历或审批时限;如果条件全部具备但实际开始仍晚,才归为执行启动问题。
数据口径建议记录四个时间:计划开始、条件就绪时间、实际开始、基线开始。条件就绪时间可由紧前任务完成、输入物上传、审批通过等事件自动触发。若条件就绪时间晚于计划开始,计算排期乐观偏差;若条件就绪时间早于或等于计划开始但实际开始晚,计算执行启动延迟。
复盘时不要只问为什么晚,而要问条件何时齐、谁卡住、能否拆小任务。连续两个周期排期乐观偏差超过30%的团队,优先修估算和依赖管理,而不是加压执行。
核心关键词
文章包含AI辅助创作:任务属性开始时间全流程:PMO效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/355193
读者评论
空值合法这条我认同,但落地时最大的阻力往往不是项目经理,而是向上汇报的报表。领导要看完整度,系统一显示37%为空就先问责PMO,于是补假数据成了最省事的选择。所以我觉得光定规则不够,还得先把"数据完整度"这个考核指标从PMO的KPI里拿掉,否则前面讲的定义再清楚也守不住。
承诺型锚点在需求相对稳定的硬件项目里确实跑得通,但放在两周一个迭代、需求随时插队的团队里,这个所谓承诺基本一次都兑现不了。我之前的做法是保留计划开始时间用于基线,另外单开一个"实际启动"字段,两个值分开统计,偏差归因反而更真实,不一定非要逼计划值保持神圣不可侵犯。
变更留痕和精度统一这两条我最有感触,但它们其实都依赖工具能不能强制。实际选型时,字段精度、必填逻辑、变更是否需要审批,这些配置项通常排在功能和界面对比之后,等上线了才发现改不动。所以我现在会建议把这类字段规则放进选型的硬性清单里,而不是等实施完再去补流程。
