状态怎么做?PMO流程优化:任务属性从0到1

2021年我接手一个约400人研发体系的PMO流程优化项目,第一次从他们的项目管理平台导出全部任务时,状态字段一共出现了132个不同的值:从"待评审""待评审(已通知)""待评审-技术侧"到"开发完成待自测""开发完成待提测""开发完成已提测-阻塞"。项目经理每周花在"对齐状态"上的时间超过6小时,而管理层看到的项目健康度报表,仍然是靠人肉填Excel汇总的。

那一刻我意识到:大多数PMO流程优化项目失败,不是败在流程本身,而是败在"状态"这个最小、最不起眼、也最容易被当成配置项处理的属性上。状态不是标签,它是流程的契约、度量的地基、以及组织对"一件事现在到底处于什么阶段"的共识。这篇文章我想把这几年在制造、金融、SaaS三类组织里做状态从0到1的完整方法讲清楚,包括我踩过的坑、量化的前后对比,以及在工具层面怎么落地。

一、先给结论:状态设计的本质是"决策点建模"

如果你只从这篇文章里带走一句话,我希望是这句:状态不是描述工作进展的形容词,而是触发下一步动作的开关。判断一个状态该不该存在,标准只有一个,它是否对应一个明确的决策点或责任转移。如果某个状态既不触发任何人的动作,也不改变任何责任归属,它就只是个装饰,应该被删掉。

1. 我总结的三条硬性判断

第一条判断:每个状态必须有一个"拥有者"和一条"退出条件"。拥有者指的是"这个状态停留期间,球在谁手上";退出条件指的是"满足什么事实,才允许离开这个状态"。这两点缺一不可。我见过太多流程里挂着"评审中"这种状态,谁在评审、评审完谁负责推进、多久算超时,全都没定义,结果它自然变成了"黑洞状态"。

第二条判断:状态数量应该由流程不确定性决定,而不是由组织层级决定。一个成熟的、需求变更极少的交付团队,任务级状态4到6个足够;一个需求频繁插入、跨部门依赖密集的平台团队,8到10个是合理的。但如果你发现自己需要20个以上,通常说明你把"状态"和"标签"混用了,你真正需要的是少量状态加上若干维度标签。

第三条判断:状态从0到1的过程中,最难的不是设计,而是删除。设计的成本是可控的,真正消耗组织信任的是"又要改状态了"。所以第一次设计时就要预留一个"状态退役机制",否则三个月后你会面对第二次重构,而第二次的阻力会比第一次大得多。

2. 状态设计三问,用来快速判断合理性

每次评审状态清单,我都会问三个问题,基本上三问之内就能筛掉一半多余状态。

  1. 这个状态如果消失,谁的工作会受影响?如果答不上来具体角色或具体动作,删掉。
  2. 这个状态平均停留时长是多少?如果某个状态90%的任务停留时间小于1天,它大概率是个"瞬态",可以合并或者作为标记而非状态。
  3. 这个状态能否通过其他属性的组合推导出来?比如"逾期未开始"其实是"状态=待开始"AND"计划开始日期<今天",这就不该是一个独立状态。

3. 什么情况下"不要做复杂状态"

有三类组织我通常建议只做最小状态集,别折腾:第一类是团队规模小于30人、交付节奏以周为单位的团队,口头同步的效率远高于状态流转;第二类是项目制而非产品制的组织,每个项目结构完全不同,强行统一状态反而制造摩擦;第三类是刚上线项目管理工具不到半年的组织,此时流程尚未稳定,状态设计应该滞后于流程稳定,而不是超前。

状态怎么做?PMO流程优化:任务属性从0到1

二、真实场景:状态是怎么一步步失控的

状态失控从来不是一次决策错误导致的,而是几十次"就加一个吧"的累积。我把它的演化路径拆成了三个阶段,几乎每个组织都能对号入座。

1. 失控的三个阶段

第一阶段叫"补丁期"。团队发现某些任务卡住了没人管,于是在状态里加一个"待协调";发现测试和开发之间扯皮,加一个"待提测确认"。这个阶段的状态增加都是有理由的,问题在于没人同时删掉旧的。

第二阶段叫"分叉期"。不同部门开始按自己的理解扩展状态,A部门用"开发中-编码"和"开发中-联调",B部门用"开发"和"自测"。同一个概念出现多个表达,报表聚合时只能靠人工映射。

第三阶段叫"空心期"。这是最危险的阶段,状态字段还在,但没人相信它了。大家开始在备注里写真实进度,用群消息同步真实状态,状态字段只用来"走个形式"。此时不管你的报表做得多漂亮,数据都是失真的。

状态怎么做?PMO流程优化:任务属性从0到1

2. 我亲眼见过的一个132状态案例

回到开头那个400人研发体系。我把132个状态做了归类,结果是这样的:真正代表"阶段"的只有7个;代表"阻塞原因"的有31个;代表"等待对象"的有24个(等待产品、等待测试、等待运维……);代表"完成度"的有19个(如"80%完成");剩下50多个是各类组合和废弃残留。

这意味着他们花了大量精力维护的132个状态,信息量其实只需要"7个状态 + 3个结构化维度"就能完整表达。而结构化维度可以用字段、标签或阻塞原因来实现,不必占用状态位。改造后状态数降到9个,同时新增了"阻塞原因"和"等待方"两个独立字段。

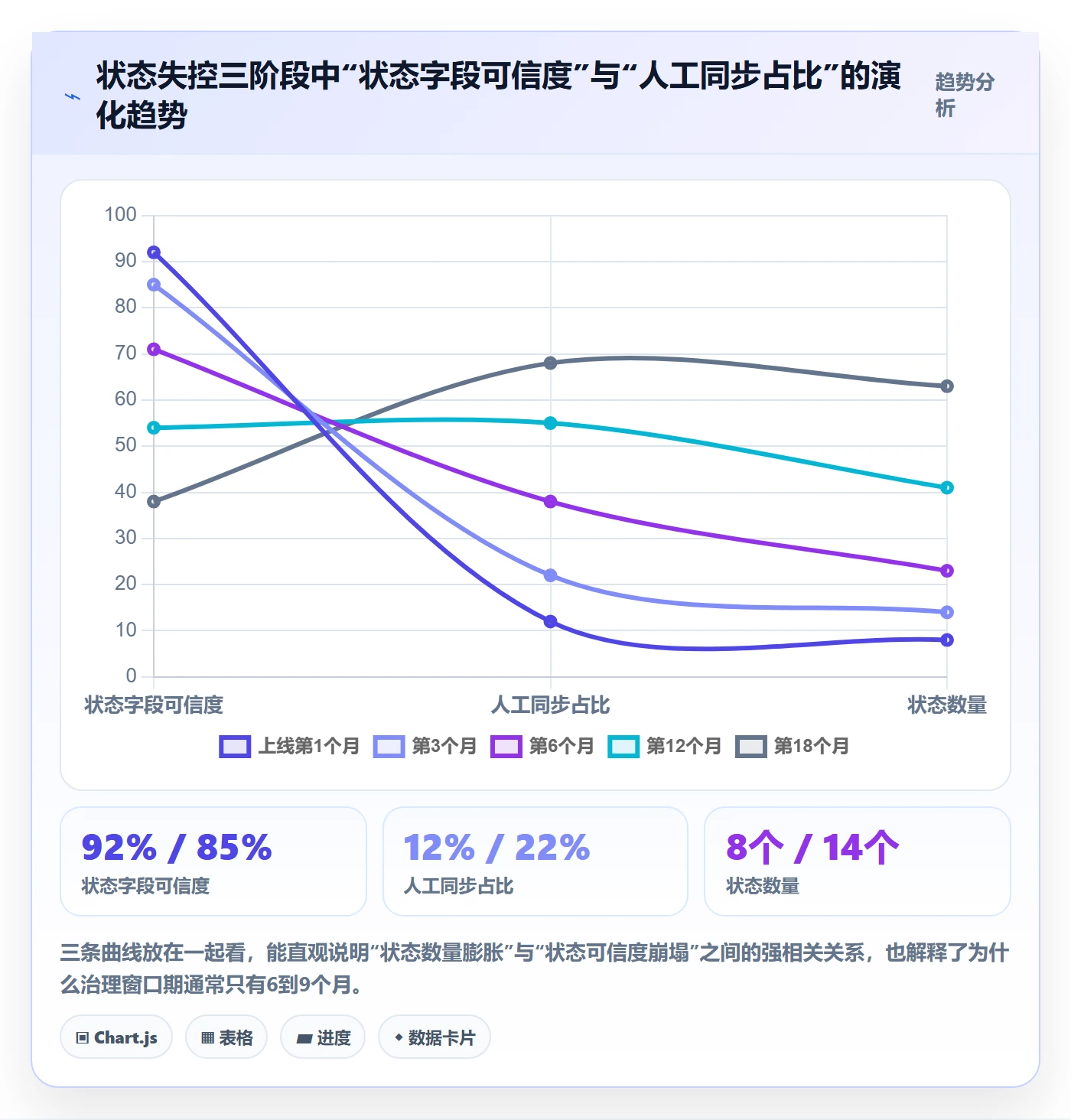

3. 状态失控的四个预警信号

我现在做诊断,基本看这四个信号就能判断一个组织的状态设计是否已经失效:一是状态字段的填写完整率低于85%;二是存在超过10%的任务连续两周以上停留在同一个状态且无人干预;三是同一个概念在组织内存在两种以上表达;四是管理层报表的数据来源不是工具而是人工汇总表。

这四个信号里,第四个是最致命的。当PMO开始用Excel"修正"工具里的数据时,说明工具层的状态设计已经彻底失去了公信力,任何后续的度量体系都建立在流沙上。

三、拆解五个常见误区

这一节我想认真说说误区,因为大部分状态改造项目失败,不是因为方法不够先进,而是因为踩了本来可以避开的坑。

1. 误区一:状态等于进度百分比

把"完成30%""完成70%"做成状态,是我见过最普遍的误用。这类状态的问题在于,它既没有明确的退出条件,也没有明确的责任人。进度是度量结果,状态是流程节点,两者的更新频率和判断依据完全不同。进度可以每天变,状态只应该在责任转移时改变。

正确的做法是:状态表达"在哪一步",进度表达"这一步完成了多少"。如果确实需要进度感,用燃尽图或子任务完成率,而不是往状态里塞百分比。

2. 误区二:状态越多越精细,管理越强

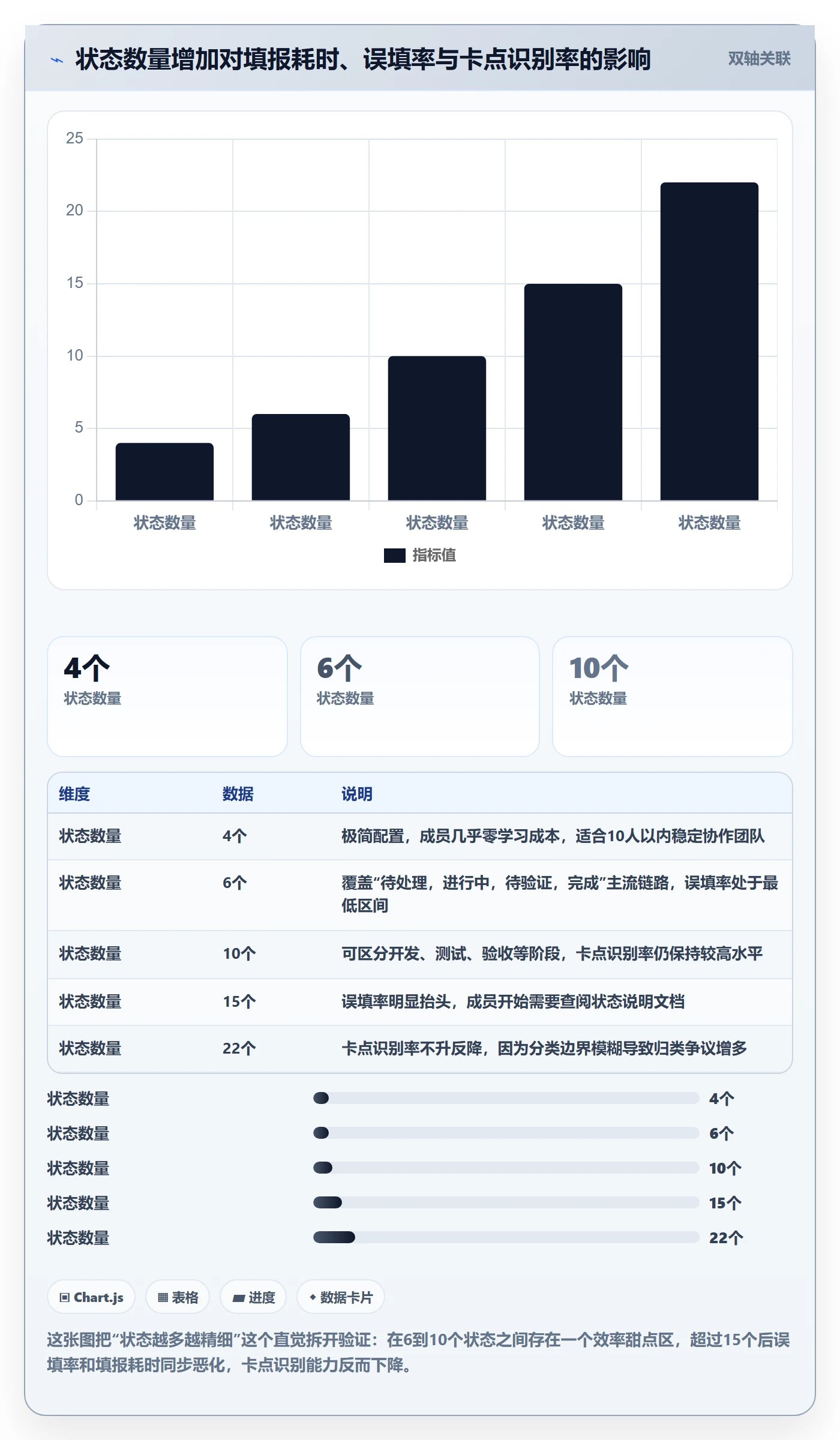

精细和控制力不是正相关。我做过一组对照观察:把同一个团队的任务状态从6个增加到15个,前两周管理层的"过程可视性"主观评分确实上升,但四周后,状态误填率从7%上升到23%,跨部门会议中用于"解释这个状态是什么意思"的时间不降反升。

状态怎么做?PMO流程优化:任务属性从0到1

3. 误区三:状态只需要做在项目层

很多PMO把精力全放在"项目状态"上,项目层设计了"立项,规划,执行,收尾"这样的阶段状态,任务层却只有"未开始/进行中/已完成"三个。结果是管理层能看到项目在"执行中",却完全看不到执行层哪里堵了。

真正的可观测性来自三层状态的贯通:组合层(项目集健康度)、项目层(阶段与里程碑)、任务层(执行与阻塞)。三层之间要有明确的聚合规则,否则就是三套孤立的报表。

4. 误区四:把状态问题当成工具配置问题

这是我被问得最多的问题:"工具里状态怎么配?"但状态设计失败,九成不是工具能力问题。工具能配状态机、能配流转权限、能配自动化,但它无法替你决定"评审通过"意味着什么。

流程语义没定清楚,再强的工具也只能把混乱固化下来。我通常的顺序是:先用纸和笔把状态迁移图画出来,让所有相关角色签字确认,再进工具配置。反过来做,一定会返工。

5. 误区五:一次设计终态,追求"完美的状态机"

追求终态的代价是落地阻力极大,而且大概率设计错了。我现在更推荐"最小可用状态集 + 明确的演进规则":先上5到7个状态,跑满一个完整的迭代周期,用真实数据识别出哪些环节卡点最多,再针对性增加1到2个状态。每次演进都配套一次清理,删掉使用率低于5%的状态。

四、专业判断逻辑:状态从0到1的六步法

接下来说方法。这套六步法是我在三个行业、七个组织里反复用过的,顺序不能颠倒,因为每一步都是下一步的输入。

1. 第一步:从"决策点"倒推状态,而不是从工作内容正推

最常见的错误做法是罗列"工程师都干什么",然后每一项做成一个状态。正确做法是罗列"哪些时刻需要有人做判断或承接责任",这些时刻之间的区间就是状态。

具体操作上,我会组织一次90分钟的跨角色工作坊,只问一个问题:"从需求提出到交付上线,中间有哪些时刻必须有人签字、必须有人接手、或者必须有人做决定?"通常一个中等复杂度的交付流程,这样的时刻是6到9个。

2. 第二步:为每个状态定义准入与准出条件

状态定义的核心是准入(Entry Criteria)和准出(Exit Criteria)。准入定义"满足什么才能进入",准出定义"满足什么才能离开"。这一步的产出必须是可验证的事实描述,不能是主观判断词。

比如"评审中"的准出条件不该写"评审完成",而应该写"至少2名架构师在评审记录中标注通过,且无未关闭的高优先级意见"。这样的描述才能被工具校验、被报表统计、被审计追溯。

3. 第三步:做状态分层,明确三层聚合规则

分层不是为了好看,是为了解决"同一件事在不同粒度上被不同人看"的问题。任务层状态服务于执行者,要贴近动作;项目层状态服务于项目经理,要贴近里程碑;组合层服务于管理层,要贴近风险和资源。

关键是聚合规则要写死。比如"项目层状态=执行中"的触发条件可以是"至少一个里程碑已开始且未全部完成";"项目层状态=风险中"的触发条件可以是"存在2个以上阻塞超过5个任务日的任务"。规则写死,报表才不会吵架。

4. 第四步:把"阻塞"和"状态"彻底解耦

这是我认为价值最高的一步。阻塞不是状态,阻塞是叠加在状态之上的异常标记。"开发中"和"开发中-被阻塞"不该是两个状态,而应该是一个状态加一个布尔标记,再加一个结构化字段记录阻塞原因和等待方。

解耦之后有三个直接好处:状态数量不会因为阻塞场景而膨胀;阻塞时长可以被独立度量,从而算出真实的"等待浪费";阻塞原因可以聚合分析,找出系统性瓶颈而不是个案。

5. 第五步:把状态机翻译成工具可执行的配置

设计完成后要落地。状态机的核心是状态集合加迁移规则,加上每个迁移的权限和校验。这里我建议用一个中间格式把设计固化下来,再映射到具体工具。

# 任务级状态机定义(示例,可直接映射到主流研发管理工具)
states:

id: backlog # 待规划:球在需求方

id: ready # 已就绪:球在开发方,准出=有负责人+有估算

id: in_dev # 开发中:球在开发方

id: in_review # 评审中:球在评审人,准出=评审意见关闭

id: in_test # 验证中:球在测试方,准出=用例通过率100%

id: ready_release # 待发布:球在发布负责人

id: done # 已完成

id: canceled # 已取消(终态)

transitions:

from: backlog

to: ready

guard: assignee != null and estimate != null

trigger: 需求评审通过

from: ready

to: in_dev

guard: sprint != null

from: in_dev

to: in_review

guard: pull_request_merged == true

from: in_review

to: in_test

guard: open_review_comments == 0

from: in_test

to: ready_release

guard: test_pass_rate == 1.0

from: in_test

to: in_dev

guard: bug_count_high > 0

trigger: 缺陷打回(记录打回原因)

flags:

blocked:

type: boolean

fields: [block_reason, wait_for_party, block_start_at]

sla_hours: 48 # 超过48小时未解除,升级至项目经理

这份定义里,真正起作用的是 guard(准出校验)和 flags(异常标记)两部分。没有 guard 的状态机只是换个名字的下拉框,没人会遵守准出条件。

6. 第六步:建立度量与退役机制

上线不是终点。我会同时建立三个指标来看状态设计是否健康:状态停留时长分布(识别黑洞状态)、误填率(抽查任务实际情况与状态是否一致)、以及状态使用频次(使用率低于5%的状态列入退役候选)。

退役机制必须写进流程文档,否则每次讨论加状态都不会有人提删状态。我们后来的做法是:每季度做一次状态审计,新增状态需要走变更申请,删状态由PMO直接执行。

五、案例与数据观察:一次400人体系的状态改造

为了避免空谈,我把其中一个项目的完整数据放出来。这是一家装备制造企业的研发体系,约400人,硬件与软件并行开发,同时受行业合规审计约束。

1. 改造前的基线

改造前状态总数为132个,其中任务层118个、项目层14个。状态字段填写完整率76%,误填率抽样约31%。项目经理每周平均花费6.2小时用于跨部门对齐状态,PMO每周人工汇总报表耗时约14小时。

更关键的是阻塞信息完全缺失。任务卡住时,成员的做法是在状态里造一个新值,比如"开发中-等物料"。因此阻塞时长无法统计,管理层只能感知到"进度慢",但说不出慢在哪。

2. 改造方案与落地过程

我们把任务层状态压缩到8个,同时新增"阻塞标记"布尔字段,以及"阻塞原因"(枚举,7个值)和"等待方"(关联部门)两个结构化字段。项目层状态收敛为5个,并定义了三层聚合规则。整个过程分三批推进:先在一个120人的产品线试点6周,修完规则后再推广到其余两个产品线,每批之间间隔4周。

工具层面选择了PingCode作为承载平台。选择理由有三个:一是它面向中大型企业、100人以上组织的场景做得比较深,工作项类型、状态机、流转校验这些能力原生支持,不需要靠插件拼装;二是支持私有化部署,满足了这家企业的数据不出内网的合规要求;三是支持从Jira平滑迁移,他们原有的历史数据和工作流配置能批量映射过来,节省了大量重建成本。

3. 状态映射:迁移过程中最容易翻车的一步

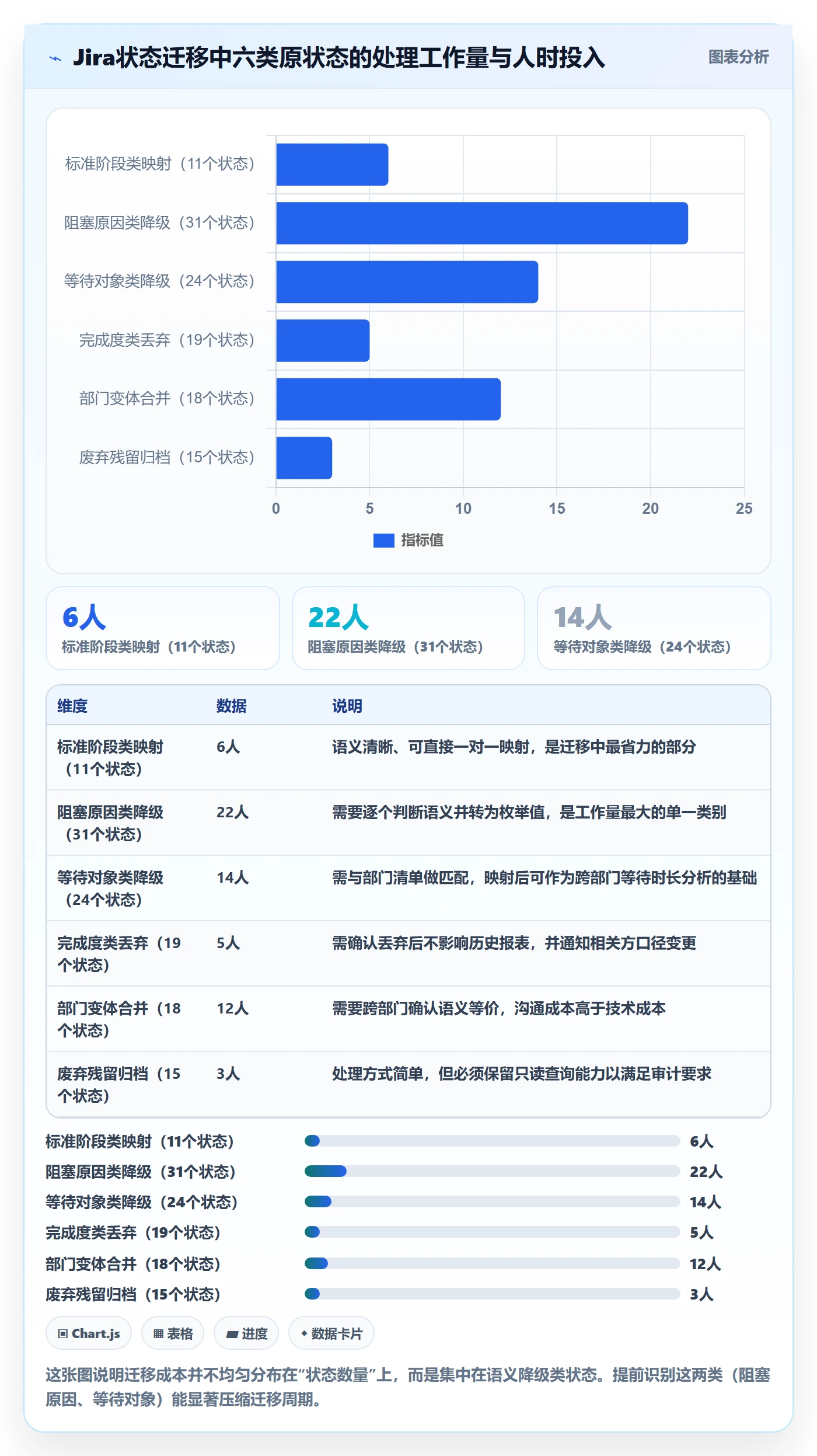

从Jira迁移时,状态映射是最容易出问题的地方。原系统118个任务状态要映射到新系统的8个状态,如果直接按名称自动匹配,会得到一堆"未映射"项。我们的做法是先把原状态按语义归类到8个目标状态的桶里,再逐桶核对。

原状态类别 数量 映射目标状态 处理方式
标准阶段类(待办/开发/测试等) 11 对应8个标准状态 一对一或合并映射
阻塞原因类(等物料/等接口等) 31 保留原状态名 → 转为阻塞原因字段值 状态降级为字段,历史记录保留在备注
等待对象类(等产品/等运维等) 24 转为"等待方"字段值 状态降级为字段
完成度类(完成50%/80%) 19 丢弃 用子任务完成率替代
部门变体类(同一语义不同叫法) 18 合并至标准状态 保留映射表供审计追溯
废弃残留类 15 归档 历史数据只读保存

状态怎么做?PMO流程优化:任务属性从0到1

4. 改造前后六个月的量化对比

我跟踪了改造前后各六个月的数据。需要说明的是,这些数字来自单一组织,受业务波动影响,不宜直接外推到其他组织,但趋势是清晰的。

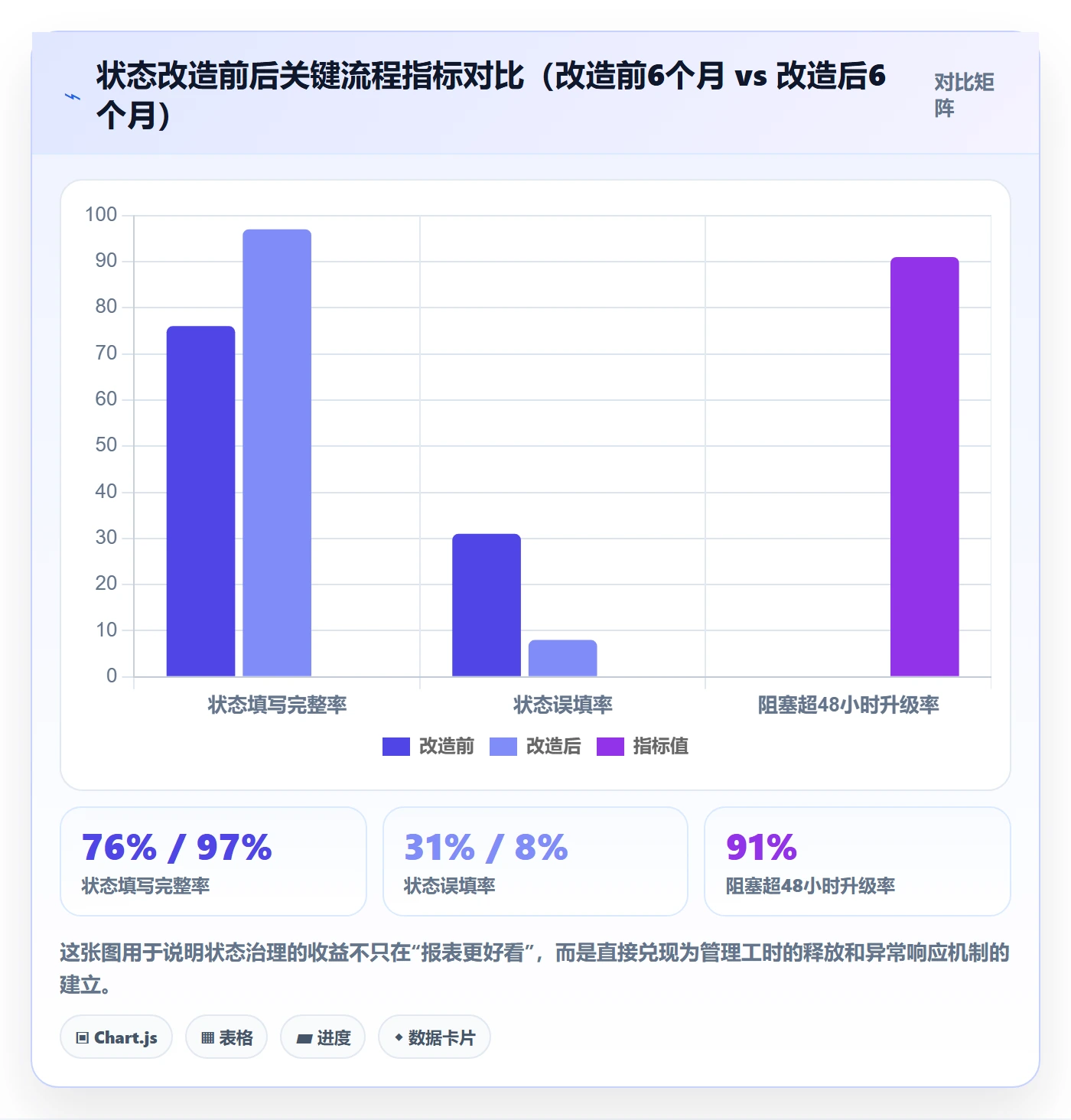

指标 改造前(6个月均值) 改造后(6个月均值) 变化
任务层状态数量 118 8 -93%
状态填写完整率 76% 97% +21个百分点
状态误填率(抽样) 31% 8% -23个百分点
项目经理周对齐耗时 6.2小时 1.9小时 -69%
PMO周报汇总耗时 14小时 3.5小时 -75%
阻塞平均暴露时长 无法统计 2.4天 首次可度量
阻塞超48小时的升级率 , 91% 首次可度量

状态怎么做?PMO流程优化:任务属性从0到1

5. 私有化部署对状态设计的反向约束

这个案例里有一个容易被忽略的细节:因为要求私有化部署,工具版本升级节奏由企业自己控制,这意味着状态机的配置一旦上线,短期内不会依赖平台的新功能来修正问题。所以我们在设计时把状态迁移规则做得更保守,宁可少一个状态,也不留一个靠未来功能才能闭环的状态。

这一点在合规行业尤其重要。审计要求任务状态变更必须可追溯,包括谁在什么时间因为什么把任务从"验证中"打回"开发中"。所以我们在状态机里强制要求打回操作必须填写原因,且原因字段不允许为空。这类约束如果依赖后期插件实现,迁移和审计都会很痛苦。

六、不同情况下的行动建议

状态设计没有唯一正确答案,以下是我按组织规模和技术约束分档的建议,你可以直接对照自己的情况取用。

1. 30人以下团队:只做4个状态

建议状态集:待处理、进行中、待验证、已完成。不要加阻塞状态,不要加等待状态,用每日站会口头同步。这个规模下,任何状态设计的边际收益都低于沟通成本。工具选择上也不必追求重型平台,轻量看板足够。

2. 30到100人团队:做6个状态加1个阻塞标记

建议在四状态基础上增加"待评审"和"待发布",同时引入阻塞标记。这一步的关键是开始建立"状态有拥有者"的意识:每个状态要明确谁负责推动离开。此时可以开始用停留时长做简单的卡点分析。

3. 100到500人团队:做8个状态,分三层建模

这是PingCode这类平台最能发挥价值的区间,也是状态治理收益最明显的区间。建议任务层8个状态、项目层5个状态、组合层3个状态,并定义清晰的聚合规则。

这个规模必须上流转校验和自动化规则,否则执行一致性无法保证。同时建议启用阻塞原因与等待方的结构化字段,把跨部门等待时长变成可分析的数据。如果组织有信创或数据合规要求,优先考虑支持私有化部署的方案,避免后期迁移。

4. 500人以上或多项目组合管理:状态标准化加治理机制

这个规模下,状态设计本身已经不是难点,难点是治理。建议设立状态变更委员会或由PMO统一收口,所有状态新增必须提交变更申请并说明理由。同时建立季度审计机制,淘汰低使用率状态。

如果存在历史系统的迁移需求,例如从Jira迁移,务必把状态映射当成一个独立项目来做,预留至少2到4周,并把降级类状态的语义转换作为重点。支持平滑迁移能力的平台能显著降低这部分风险。

5. 强监管行业:状态即合规证据

金融、医疗、汽车电子这类行业,状态变更记录本身就是审计证据。建议在状态机中强制记录每次迁移的操作人、时间戳、原因,并对打回类迁移设置必填原因。状态的命名也要避免主观词,使用可被验证的客观描述。

状态怎么做?PMO流程优化:任务属性从0到1

七、不同情况下的取舍

方法讲完了,但真实决策从来不是选最优解,而是在几组矛盾里选当前阶段更能承受的那一侧。以下是我认为最需要提前想清楚的四组取舍。

1. 状态粒度 vs 填报成本

更细的状态能带来更强的过程可视性,代价是每个人每周多花几十秒到几分钟。在400人体系里,人均每周多30分钟,一年就是约10000人时。如果这些额外数据能带来等值的卡点识别收益,值得;如果不能,就是纯粹的浪费。

我的经验判断线是:如果新增一个状态,不能让某个具体角色做出一个原本做不出的决策,就不该加。

2. 组织标准化 vs 团队自治

统一状态的好处是跨部门报表可聚合、可比对、可复用;坏处是某些团队会被迫使用不适合自己的流程。我的处理方式是"核心状态强制统一,扩展状态有限自治":任务层的8个状态全组织统一,但允许团队在任务类型维度上做差异化配置,比如硬件团队可以有独立的验证流程状态,只要它能映射回统一的8个状态。

3. 工具约束 vs 流程灵活

用工具的强约束(流转校验、必填字段)能保证数据质量,但会牺牲灵活性,遇到例外情况时成员会觉得"工具在挡路"。反过来,完全灵活的工具会很快退化成无约束的下拉框。

我的取舍是:在准出条件上强约束,在状态路径上留后门。打回、跳转这类逆向操作允许存在,但必须填写原因并留痕。这样既保证了数据可信,又不会让成员觉得无路可走。

4. 一次性重构 vs 渐进演进

一次性重构的好处是彻底、干净、不会再拖;坏处是阻力和风险集中在同一时间点,一旦设计有偏差,反弹会很剧烈。渐进演进的好处是每一步都有真实数据支撑;坏处是周期长,中间状态会让一部分人觉得"流程在反复改"。

我的建议是看组织当前的痛感强度:如果状态已经"空心化"、没人相信数据了,那就一次性重构,因为渐进已经无效;如果只是状态偏多但数据仍然可信,那就渐进演进,每次迭代处理一到两个最痛的环节。

八、落地检查清单与下一步

最后给一份可以直接拿去用的检查清单,以及我建议的推进节奏。

1. 状态设计自查清单

  • 每个状态是否都有明确的拥有者(球在谁手上)?
  • 每个状态是否都有可验证的准出条件,而不是主观判断词?
  • 是否存在既不能触发动作、也不改变责任归属的状态?如有,删除。
  • 阻塞、等待、完成度是否被错误地做成了状态?如是,降级为字段或标签。
  • 任务层、项目层、组合层的聚合规则是否写明并达成一致?
  • 是否有状态退役机制和审计周期?
  • 状态变更是否留痕,能否支撑合规审计?

2. 推进节奏建议

  1. 第1周:做一次90分钟的跨角色工作坊,只用"决策点倒推"的方式列出状态候选,不做取舍。
  2. 第2周:对候选状态做三问筛选,同时定义每个状态的准入准出,产出状态迁移图。
  3. 第3周:设计阻塞标记与结构化字段,明确哪些原状态需要降级。
  4. 第4周:在工具中配置状态机、流转校验、超时升级规则,先在1到2个团队试点。
  5. 第5到10周:试点运行,采集状态停留时长、误填率、使用频次三类数据。
  6. 第11周:基于数据修正规则,确定终版,再向全组织推广。
  7. 之后每季度:做一次状态审计,新增走变更申请,低使用率状态由PMO直接淘汰。

3. 下一步该做什么

如果你现在正准备启动,我建议第一步不是选工具,而是先做一次"状态盘点":把你当前工具的完整状态清单导出,按我前面提到的六类(标准阶段、阻塞原因、等待对象、完成度、部门变体、废弃残留)做归类。这个动作通常半天就能完成,但它会立刻告诉你问题有多严重、改造的工作量在哪里。

盘点完之后再决定重构策略:如果阻塞原因类和等待对象类加起来超过总状态数的一半,说明问题主要是"分类错误"而非"流程复杂",改造会比想象中轻;如果标准阶段类本身就超过15个,说明流程语义本身没对齐,需要先做流程对齐,再动工具。

状态是流程里最小的一个单元,但它同时决定了过程可视性的上限和数据可信度的下限。把它做对,后面所有的度量、预测、改进才有地基;把它做错或者不做,后面所有的报表和数字化投入,都会建在一层随时会塌的流沙上。

常见问题解答(FAQ)

1. 任务状态到底设几个才够用?设少了和设多了分别会出什么问题?

我之前推 PMO 流程的时候,一开始图省事只留了“待办/进行中/已完成”三个状态,结果周会上没人能说清一个任务是卡在评审还是卡在开发,领导问我到底谁在拖,我答不上来。后来又被反向教育,有人建议干脆按研发全流程铺十几个状态,团队直接崩溃。所以我现在特别想搞清楚,状态数量到底有没有一个可复用的判断标准。

我的经验值是 5 到 7 个,结构上必须满足“三个锚点加两个过程卡点”。三个锚点固定不动:未开始、进行中、已结束(终态)。中间的过程状态只保留“需要换人接手”的节点,比如待评审、待验证。判断依据很简单:如果两个状态的责任人是同一个人,而且切换不需要别人做任何动作,就应该合并。

设少了的代价是卡点不可见,度量不出停留时长;设多了的代价是状态失真,一线为了少点两下会长期挂在中间态。落地时先用一个度量验证:拉过去 4 周的数据,看每个状态的停留时长中位数,如果某个状态中位数小于 0.5 天、且没有明确责任人,就先删掉;

反过来,如果有状态停留中位数超过 5 天,说明它是真卡点,要保留并单独做成看板列。

2. 任务属性从 0 到 1,哪些该做成“状态”,哪些该做成普通字段或标签?

我在梳理任务属性表的时候踩过坑:一开始把“是否阻塞”“风险等级”“所属迭代”“是否跨部门”全都塞进了状态里,结果状态列表长到二十几个,一线根本选不对。后来又反过来,把所有东西都做成标签,导致报表拉不出来,因为标签可以多选,没法做阶段漏斗。

所以我现在特别想知道,判断一个属性该放状态还是放字段,有没有明确的分界线。

我的判断标准只有一条:这个属性是否互斥、是否决定“下一步由谁做什么”。互斥且决定下一步动作的,做成状态;可以并存、只用于筛选统计的,做成字段或标签。按这个标准,“是否阻塞”不该是状态,因为一个任务可以既阻塞又在开发中,它是布尔字段加一个阻塞原因枚举;“风险等级”是高/中/低字段;

“所属迭代”“所属部门”都是关联字段。而“待评审/待验证”是状态,因为它换了责任人。操作上建议做一张属性清单表,四列:属性名、是否互斥、是否触发责任人变更、归属(状态或字段),第三列填“是”的才允许进状态机。

另外提醒一点,状态必须是单值枚举,一旦做成多值,后面所有按阶段统计的漏斗、周期、流转时长全都算不准,这个返工成本非常高。

3. 状态流转规则怎么定?谁能改状态、能不能跳级、能不能回退?

我们第一版流程上线后,最常被投诉的就是“我这个任务点不动了”。开发说测试没时间,想直接把任务标记成已完成;测试说开发老是把没自测的代码扔过来;PM 又说跨部门任务他改不了状态。我自己也纠结,管太严一线会绕开系统用聊天工具同步,管太松状态就失去可信度。

所以想找一个既能控住关键节点、又不至于把团队逼走的度。

我的做法是“关键节点收紧、末端放开”,具体三条规则。第一,只有终态(完成或关闭)需要权限收紧,通常限定为任务负责人加其直属上级;中间态谁负责谁就能改,不设审批。

第二,允许回退,但必须填写回退原因,且回退动作要留痕可查,判断依据是回退率本身是个极好的质量指标,我见过一个团队从测试打回开发的比例稳定在 18% 左右,这个数字直接推动了他们加自测清单。第三,跳级默认禁止,但给一个例外通道:允许直接跳到终态,前提是填写跳过原因。

落地时建议把这些规则直接写进工具的流转配置里,而不是写在文档里靠人记。上线后每周看两个数:终态被修改的次数、异常流转(跳级加回退)占比,如果异常占比超过 15%,说明规则太严,要先松而不是先罚。

4. PMO 推任务属性体系,应该先全公司统一还是先小范围试点?历史数据怎么处理?

我最怕的就是大张旗鼓做了一套属性标准,发全员通知、开培训会,结果两个月后大家又回到各自的老习惯,新字段全空着。而且系统里还躺着几万条历史任务,状态五花八门,不知道是逐条迁移还是干脆不管。所以想问问有实际落地经验的人,从 0 到 1 到底该怎么排节奏。

我的经验是“先试点、再冻结、后迁移”,顺序不能反。第一步选 2 个团队跑 4 周,只上新状态机和 5 个核心字段,不碰历史数据。第二步看试点数据决定是否冻结:核心字段的填写率要能稳定在 90% 以上,可以用必填卡住,但要先确认一线 30 秒内能填完。

第三步才是全量推广,推广时同步停用旧字段,做双跑观察 2 到 4 周。历史数据处理上,不要追求逐条精确迁移,用映射表批量处理:旧状态按语义映射到新状态,映射不上的统一落到“已完成-历史归档”这类中性终态,然后在新体系里只对“未结束”的任务要求补齐属性。

判断依据是历史数据的主要用途是统计和追溯,只要保证总量对得上、时间字段没丢就够用;把精力花在活跃任务上,投入产出比高得多。

核心关键词

读者评论

马
马知夏

双轴方案我也推过,问题出在阻塞标记没人清理。状态有流转规则兜底,标记没有,任务解阻后忘了摘的情况很普遍,三个月后阻塞视图里差不多三分之一是失效的。后来给标记加了责任人和超时提醒才好转,但这等于又多一层维护成本,和文章里说的配置周期对不上。

潘
潘越

小团队那条我不太认同。我们二十几个人,口头同步确实快,但一个季度换两三个人之后,新人根本不知道历史任务走到哪一步了,翻群记录的成本比填状态高得多。我觉得规模不是判断标准,人员流动率和交接频率才是。

付
付泽宇

个状态里五十多个是组合和废弃残留,这个比例我信。但改造后降到9个状态,我更想知道怎么让已经形成习惯的团队接受删除。有些状态是某个部门当年争取来的,删它等于动人家的地盘,这种阻力比工具配置大得多,文章里讲得偏轻了。

文章包含AI辅助创作:状态怎么做?PMO流程优化:任务属性从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/354959

赞 (0)
飞飞飞飞
任务类型管理方法大全:PMO任务属性入门指南落地清单
上一篇 8小时前
任务属性开始时间全流程:PMO实操方法与一文讲清
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
