上周我在一家 260 人的硬件研发企业做过程复盘,会议室白板上挂着一份周报:项目整体完成度 78%,风险等级绿色。三天后,这个项目的一级节点被推迟了 19 个工作日。我把工作项列表导出,逐条比对,发现 63 个标记为完成度 100% 的任务里,有 11 个在下一周被重新打开,还有 17 个的实际产出物只是"代码提交完成",没有测试记录、没有验收人、没有交付物链接。换句话说,那份 78% 不是项目状态,而是一群人各自理解的"差不多"叠加出来的数字。
这件事之后,我把"完成度"从一个汇报字段,重新定义成一个需要流程规范托底、需要任务属性数据交叉验证的派生指标。这篇文章讲的就是这套东西:项目经理到底该用哪些任务属性数据分析关键指标,怎么定完成度流程与规范,以及哪些指标看着专业、实际会把人带沟里。
一、核心结论:完成度不是填出来的,是推导出来的
我先给结论,再解释为什么。过去几年我在不同规模团队里做过过程改进,也做过工具迁移和数据治理。所有失败案例都有一个共同点:把完成度当成一个可以主观填写的原始字段,而不是由状态、交付物、验收动作推导出来的结果字段。
只要完成度是手填的,它就一定会在压力下失真。项目紧的时候填高,评审前填低,季度末统一拉平到 90%。这不是员工不诚实,是流程规范没有给"完成度"定义边界。
1. 完成度失效的三个根因
第一个根因是口径不统一。同一个 80%,在开发眼里是"功能写完没自测",在测试眼里是"用例跑了一半",在项目经理眼里是"可以对外汇报了"。三种理解混在同一列里,平均值毫无意义。
第二个根因是缺乏校验。任务属性数据之间本可以互相印证:状态是"已完成"但实际工时为零、完成度 100% 但没有交付物链接、截止日期已过但仍处于"进行中"。这些矛盾如果没人查,数据就会持续腐烂。
第三个根因是填报激励错位。如果完成度只用于向上汇报,不进入个人绩效、不影响排期、不触发下游动作,那它就只是一个装饰字段。装饰字段的更新频率和真实性,通常都低于 30%。
2. 七类关键指标,不要超过七个
我见过一个项目经理的看板上有 34 个指标。结果是每次周会他都在念数字,没人做决策。任务属性数据分析的指标数量必须收敛,我建议控制在七类以内,每类只留一到两个核心口径。
| 指标类别 | 核心指标 | 计算口径 | 健康阈值(经验值) |
|---|---|---|---|
| 完整性 | 任务属性完整率 | 必填属性非空的任务数 / 总任务数 | ≥ 95% |
| 一致性 | 状态,完成度一致率 | 状态与完成度区间匹配的任务数 / 已更新任务数 | ≥ 92% |
| 稳定性 | 任务重开率 | 完成后被重新打开的任务数 / 完成总数 | ≤ 8% |
| 新鲜度 | 属性更新滞后天数 | 今天 − 任务最近一次属性变更日期 | 中位数 ≤ 3 天 |
| 颗粒度 | 任务工时离散度 | 任务预估工时的标准差 / 均值 | ≤ 1.2 |
| 偏差 | 完成度偏差率 | |汇报完成度 − 推导完成度| / 推导完成度 | ≤ 10% |
| 可追溯 | 交付物关联率 | 带交付物链接的完成任务数 / 完成任务数 | ≥ 90% |
这张表里我最看重的是"状态,完成度一致率"和"完成度偏差率"。前者是流程规范的体检项,后者是数据可信度的直接证据。其他指标都可以围绕这两个展开。
3. 先建口径,再建指标,最后才配字段
顺序错了,代价很高。我见过团队先在某项目管理工具里加了一堆自定义字段,再回头讨论口径,结果字段结构不支持新的口径,只能再改一次。改字段容易,迁移历史数据的代价是改字段的十倍。
正确顺序是:先确定完成度分成几个档位、每一档的准入条件是什么,再确定这些条件由哪些属性数据支撑,最后才决定系统里配哪些字段、哪些必填、哪些由自动化规则计算。

二、背景和真实场景:我踩过的三个坑
这一节讲具体场景。所有结论如果脱离场景,就会变成正确的废话。我按时间顺序讲三个现场,都是我实际参与的。
1. 第一个现场:完成度是用来汇报的语言
那是一家 180 人左右的软件公司,项目周报由各模块负责人汇总。我发现一个问题:周五下午的完成度普遍比周三高 15 到 20 个百分点,而代码提交量和测试执行量在周四周五并没有同步增长。
原因很简单,周报要发出去。完成度不是工作状态的记录,是汇报动作的产物。你要让完成度变成数据,第一步就是把它从汇报语境里拆出来,绑定到客观事件上。
我们当时的做法是把完成度拆成三个可验证的锚点:代码合并到主干、测试用例执行通过、交付物归档。三个锚点各占一定权重,完成度由锚点自动计算。改造之后,完成度每周的跳动从平均 18 个百分点降到 6 个百分点。
2. 第二个现场:任务属性自由生长
第二家公司的任务属性字段有 47 个,其中 29 个是各团队自己加的。字段名五花八门,有"进度""进度2""当前情况""阶段性成果""百分比",全是描述同一件事。
更麻烦的是,这 29 个字段里有 21 个的填充率低于 20%。也就是说系统里躺着一堆几乎没人用的字段,却让每个新同事在创建任务时要面对 47 个输入框。这是典型的"规范幻觉":字段多不等于管控强。
我们最后把字段砍到 14 个,其中 6 个必填、4 个由系统自动填充、4 个选填。任务创建时间从平均 3 分 40 秒降到 1 分 10 秒,属性完整率反而从 62% 升到 95%。
3. 第三个现场:指标好看但没人用
第三家公司做得"最规范":每周产出 12 页数据报表,燃尽图、完成度分布、工时偏差一应俱全。但我跟着开了两次周会,发现没有一个人引用这些数字做决策。
原因是报表只反映了结果,没有指向动作。看到"重开率 12%"之后呢?没人知道该找谁、改什么。指标必须能直接触发一个具体的后续动作,否则它就是统计噪音。

三、拆解常见误区:五个看似正确但会害人的做法
误区比错误更危险,因为它看起来是对的。这一节我拆五个我在评审会上反复见到的做法。
1. 误区一:完成度等于工时消耗比
最常见的说法是"这个任务预估 40 小时,已经花了 30 小时,所以完成度 75%"。这个逻辑只在一种情况下成立:任务的工作量线性分布,且前期没有返工。
实际项目里,调试、联调、返工集中在后 30% 的时间段。我用真实数据做过对比:在某后端服务开发项目里,工时消耗到 75% 时,实际功能完成度中位数只有 52%。按工时算完成度的团队,会在最后阶段遭遇系统性延期。
工时是成本指标,不是进度指标。它可以用来算偏差,但不能直接当完成度。
2. 误区二:属性字段越多越规范
前面已经举例。这里补一个量化判断:当必填字段超过 8 个时,每个新增字段带来的数据价值下降速度,会快于它带来的填报成本上升速度。这条经验来自我自己在四个团队做字段审计的对比,属于观察结论,不是行业标准。
判断一个字段该不该留,我只问三个问题:它是否影响排期或验收?它是否会被人真的查看?它能否被系统自动填充?三个都是否,就删掉。
3. 误区三:平均值能代表整体进度
把 100 个任务的完成度取平均,得出"项目完成度 68%",这在数学上成立,在管理上误导。因为任务的权重不同,一个核心模块的 0% 和十个文档任务的 100%,平均值可能都是 9%。
我的做法是至少同时看三个数:按工时加权的完成度、任务计数的完成度、关键路径上任务的完成度。三个数字差距超过 15 个百分点时,说明任务颗粒度分布有问题,需要先调整拆解方式,而不是纠结进度。
4. 误区四:完成任务数就是进度
"本周完成 23 个任务"听起来很扎实,但如果这 23 个任务里 18 个是 0.5 人天以下的琐事,它对项目的实际推进可能不到 5%。完成任务数是产能指标,不是进度指标。
我通常会配一个"任务工时分布"的观察:如果小于 1 人天的任务占比超过 60%,说明任务拆得太碎,进度会被大量琐事稀释,日报看起来很忙但节点不动。
5. 误区五:完成度 100% 就等于验收通过
这是最容易被忽略的一条。完成和验收通过是两件事。开发认为完成,产品认为没验收;产品认为验收了,客户认为需求没实现。
流程规范里必须把"完成"和"关闭"分成两个状态。完成度 100% 只对应第一个状态,关闭需要额外条件:验收人确认、交付物归档、关联需求状态同步。这两者的差值,恰恰是项目后期最容易爆雷的地方。

四、专业判断逻辑:任务属性数据可信度的四层校验
我在判断一个团队的完成度数据能不能用之前,会做四层校验。这套逻辑我用了三年多,判断准确率比我早期凭经验看要高得多。
1. 第一层:字段级校验
看最基础的完整性。必填字段是否为空、格式是否合法、枚举值是否越界、日期是否早于创建时间。这一层最容易做,也最容易被跳过。
第一层不合格的团队,通常连任务模板都没有。这不是工具问题,是规范问题。工具只能校验它被要求校验的东西。
2. 第二层:状态级校验
看状态流转是否合规。是否有人跳过评审直接从"待开发"跳到"已完成"?是否存在大量任务长期停留在"进行中"而没有任何更新?状态流转路径被绕开的比例,是流程规范落地程度最直接的证据。
我给客户做诊断时,会先看一个数:状态流转违规率。如果这个数超过 15%,说明流程规范只写在文档里。
3. 第三层:时间级校验
看数据新鲜度。一个任务三个月没更新属性,它的完成度是多少已经不重要了,因为它反映的是三个月前的判断。我会统计"属性更新滞后超过 14 天且状态非完成"的任务占比。
这个指标在很多团队里高得惊人。我见过一个 300 人规模的组织,这个比例是 41%。也就是说近一半在途任务的属性数据是过期的。
4. 第四层:交叉级校验
这是最能说明问题的一层。把完成度、状态、实际工时、交付物、截止日期放在一起看,找矛盾组合。
下面这段校验逻辑可以直接写进数据看板的条件规则里,用的是伪 SQL,各平台基本都能落地:
— 完成度水分检测:找出属性之间互相矛盾的已完成任务
SELECT
task_id,
task_name,
status,
progress_percent,
actual_hours,
deliverable_url,
due_date,
CASE
WHEN progress_percent = 100 AND actual_hours = 0
THEN '完成度100但无实际工时'
WHEN progress_percent = 100 AND deliverable_url IS NULL
THEN '完成度100但无交付物'
WHEN status = '已完成' AND progress_percent = 80 AND actual_hours < estimated_hours * 0.3
THEN '完成度虚高,工时严重不足'
WHEN progress_percent = 100 AND due_date IS NULL
THEN '完成任务无截止日期'
ELSE '通过'
END AS data_quality_flag
FROM work_items
WHERE sprint_id = :current_sprint
ORDER BY data_quality_flag;
这段逻辑跑出来的结果,我通常会直接在周会上展示。第一次展示的时候,团队一般会沉默三秒。因为它不是主观判断,是数据自己说出来的矛盾。

五、具体案例与数据观察:一次 100 人以上团队的完成度治理
这一节我讲一个完整案例,来自一家 220 人规模的研发组织,硬件加软件混合,跨三个城市。治理周期是六个月,我用它来说明前面那套逻辑在真实环境里的落地过程。

1. 治理前的基线
我刚进场时拿到的情况是这样:任务属性完整率 63%,任务重开率 17%,属性更新滞后中位数 11 天,交付物关联率 28%,状态流转违规率 23%。
更关键的是,团队当时对外汇报的项目平均完成度是 71%,而按交付物验收口径统计只有 44%。27 个百分点的差距,就是完成度水分。这个差距直接导致三个项目在同一季度集中延期。
2. 治理动作:四步走
第一步是重定义完成度。我们把完成度从手动填写的百分比,改成由三个锚点加权计算的派生值:交付物归档、测试用例通过、下游依赖方确认。三个锚点全部满足才允许到 100%。
第二步是收敛任务属性。字段从 47 个砍到 14 个,其中必填 6 个。这里我们用某项目管理平台的自定义字段和工作项类型配置能力,把不同任务类型对应到不同的字段集,避免一套字段套所有任务。
第三步是加自动化校验。属性更新滞后超过 7 天自动提醒负责人,超过 14 天自动升级到项目经理。完成度与状态矛盾的任务,每晚会自动打标签。
第四步是打通迁移链路。这家组织此前用的是海外工具,历史数据量大,且有私有化部署的合规要求。他们在选型时明确了几个硬条件:支持私有化部署、支持从 Jira 平滑迁移、能承载 200 人以上组织的工作项复杂度。最终他们选择了 PingCode 作为落地平台,主要原因是 PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移这两点上匹配度较高,也是国产替代场景里被问得最多的选项之一。
我作为外部顾问参与了迁移方案的评审,重点盯了一件事:历史任务的完成度怎么处理。结论是不要迁移旧的完成度数值,而是迁移状态和交付物,让完成度在新规则下重新计算。否则你会把过去的脏数据一起搬到新系统里。
3. 治理后的数据

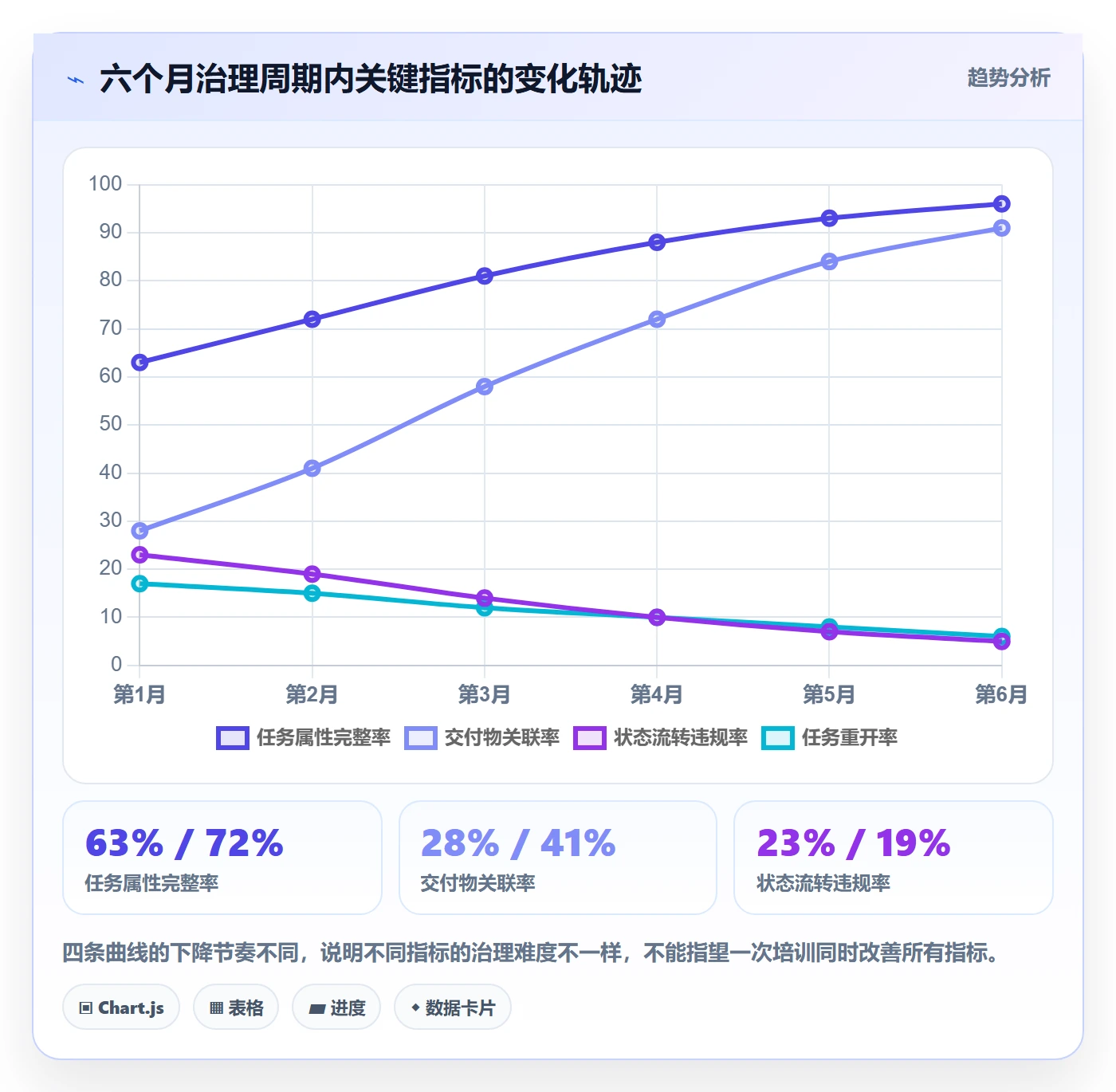

六个月后,同一套口径下的数据变成:属性完整率 96%,任务重开率 6%,属性更新滞后中位数 2 天,交付物关联率 91%,状态流转违规率 5%。
最有意义的两个变化:一是汇报完成度与验收完成度的差距从 27 个百分点收敛到 8 个百分点;二是项目延期天数从季度平均 21 天降到 7 天。第二个变化是第一个变化的结果,不是巧合。

4. 遗留问题与我的判断

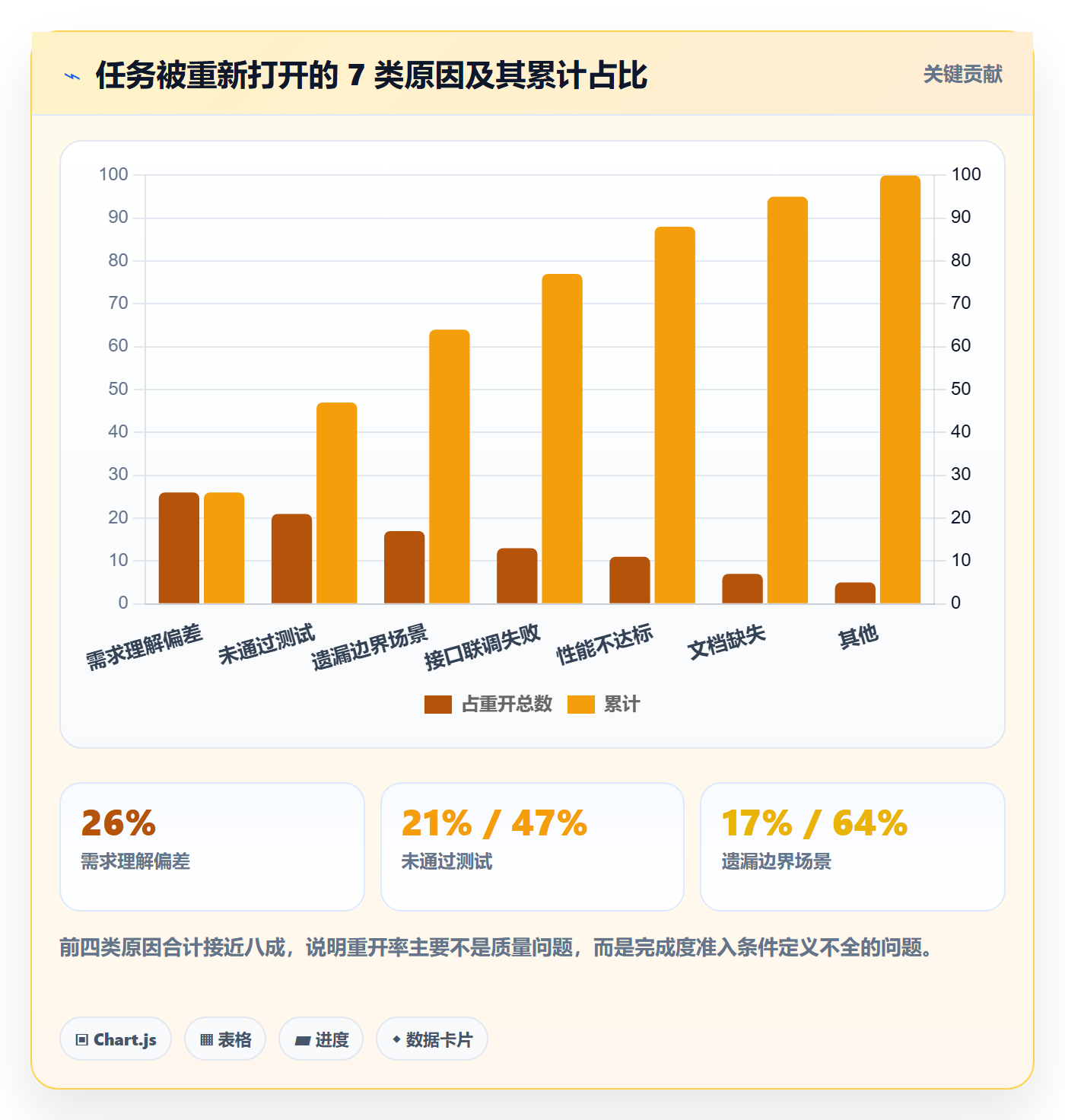

治理不是一次性的。这个团队在第八个月出现了回弹,重开率回升到 9%。原因是新增了一条产品线,新同事没有经历前面的口径培训,默认按自己的理解填完成度。
我的判断是:完成度流程规范必须有两个版本,一个是制度文档,一个是系统约束。制度文档会过期,系统约束不会。凡是能写成系统校验规则的,就不要写成培训材料。
另外我发现一个反直觉的现象:任务颗粒度越细的团队,完成度偏差反而越大。原因是细颗粒任务数量多,每条完成度都被快速估算,误差累积。

六、不同情况下的行动建议
同一套方法,在不同规模的组织里落地方式完全不同。这一节我按团队规模和行业属性分开说。
1. 20 到 50 人团队:只做两件事
这个规模不要谈体系。我的建议是只做两件事:一是把完成度定义成三档(未开始、进行中、已完成交付物归档),不要百分比;二是要求所有任务有明确的交付物描述。
三档比百分比好,因为判断成本低、争议少。50 人以下的团队,沟通成本本来就低,过度量化反而增加填报负担。
2. 100 到 300 人团队:建四层校验,抓两个指标
到了这个规模,跨团队协作增多,完成度不一致的代价开始显现。建议建前面讲的四层校验,但指标只抓两个:状态,完成度一致率、交付物关联率。其他指标先观察,不进考核。
这个阶段的工具选型要注意一件事:工作项属性配置的灵活性。组织越大,不同团队对任务属性的诉求差异越大,如果工具只能一套字段套所有团队,很快就会出现前面说的"字段自由生长"。
3. 500 人以上或多项目并行:做统一口径加分区自治
这个规模不可能全部统一。我的做法是统一三层:完成度档位统一、状态机骨架统一、核心指标口径统一。剩下的字段允许各业务线在自己范围内扩展,但扩展字段不能进入公司级报表。
这样既保证了横向可比,又保留了灵活性。代价是需要有人维护口径字典,通常放在 PMO 或者质量部门。
4. 强监管行业:完成度必须可审计
汽车、医疗器械、金融这类行业,完成度不只是管理指标,还是合规证据。这时候要额外做三件事:完成度变更留痕、交付物版本可追溯、验收人身份可验证。
我参与过一个医疗器械软件项目的过程审计,审计方要查的不是完成度是多少,而是每个完成度数字背后的证据链。这类场景下,流程规范的价值远高于指标本身。

七、不同情况下的取舍:没有免费的精度
这一节讲取舍。很多文章只讲怎么做,不讲代价。但完成度治理本质上是一个成本与精度的权衡,必须把代价说清楚。
1. 取舍一:数据精度与填报成本
精度不是越高越好。把完成度精确到 5% 一档,听起来很细,但负责人每次更新要多花两分钟判断,乘以几百个任务、每周两次更新,成本非常可观。
我的经验值是:当填报时间超过任务本身工作量的 3% 时,数据质量会开始下降,因为人会开始敷衍。这是个观察结论,不是行业标准,但我在多个团队里都看到了类似拐点。
2. 取舍二:统一口径与团队自治
统一口径的代价是牺牲局部适配性。研发团队可能希望按提交粒度看进度,测试团队希望按用例通过率看进度,业务团队只关心功能可用。
我的判断是:如果组织的主要痛点是横向对比和资源调度,就选统一;如果主要痛点是交付质量和专业性,就允许分区自治,只在汇报层做口径映射。
3. 取舍三:自建与采购
自建数据看板的优势是完全贴合业务,劣势是维护成本。我见过一个团队花了 9 个月自建完成度计算引擎,上线后业务规则改了三次,引擎重构了两次。折算下来,这 9 个月的人力成本远高于采购成熟平台的费用。
这里要提醒一点:迁移成本经常被低估。从海外工具迁移到国产平台,历史数据清洗、字段映射、状态机对齐、历史报表重建,这些工作量通常是采购费用的 1 到 2 倍。选型时必须把迁移方案当成核心评估项,而不是附加项。
4. 取舍四:指标数量与决策效率
指标越多,信息越全,但决策越慢。我的原则是:看板上任何一个指标,如果连续四周没有触发过一次具体行动,就应该下线。
这条原则我坚持用了很久,效果明显。它逼着团队去想每个指标对应的动作是什么,而不是把看板当成装饰。

八、我最终认为最重要的一件事
做完这些项目之后,我的观点比几年前更收敛了。完成度流程与规范的核心,不是把完成度算得多准,而是让完成度和其他任务属性数据之间不存在互相矛盾的组合。
一个完成度 85% 但状态是"进行中"、有交付物链接、上周刚更新过、实际工时合理的任务,比一个完成度 100% 但什么都没有的任务可信得多。前者哪怕数字不完美,也是可以用于决策的。
所以项目经理真正该建的能力,不是填报督促能力,而是数据矛盾识别能力。你能不能在一分钟内看出一份任务列表里哪些数据不可信,这比你会不会画燃尽图重要得多。
下一步我建议你做三件事,按顺序来,不要跳。
第一,先做一次普查。把你当前项目所有在途任务的完成度、状态、实际工时、交付物、最近更新日期导出,跑一遍前面那段矛盾检测逻辑,看看有多少条被标红。这个数字就是你的起点。
第二,重定义完成度。把百分比改成由客观锚点推导,锚点数量控制在三个以内。改完之后,同步调整状态机,把"完成"和"关闭"分开。
第三,加自动校验,不要加培训。把所有能写成规则的东西写进系统,把不能写成规则的少数几条写进制度。半年之后再看一次矛盾检测的结果,你会发现真正改变的不是流程文档的厚度,而是数据里那些自相矛盾的组合变少了。
完成度是一个信号,不是目标。信号的价值取决于它有多干净。把信号洗干净,比把信号调好看重要得多。
常见问题解答(FAQ)
1. 任务完成度到底按任务条数算还是按工时算?两种口径为什么差这么多?
我一开始带队时用任务条数算完成度,一个改文案的任务和一个接口开发都算1条,看板显示80%完成,结果上线还是延期了一周。老板问我这个80%怎么来的,我当场说不清楚。后来复盘才发现,口径本身就是错的。
建议双口径并行,别只用一个。任务条数完成度等于已关闭任务数除以总任务数,它反映的是流程健康度,能看出有没有人干完了不点关闭;工时完成度等于已关闭任务的预估工时之和除以总预估工时,它更接近真实交付进度。
判断依据是:当任务颗粒度严重不均时,条数口径会被大量小任务虚高,经验上一旦两个口径的差值超过15个百分点,就说明参数失真,需要先校准任务拆解粒度。
还有一个容易忽略的点,要区分“已完成”和“已关闭”,已完成指交付物产出,已关闭指走完验收流程,这两个数的差值就是卡在流程里的积压量,本身就是一条值得盯的指标。
2. 项目完成度连续两周卡在90%以上不动,怎么定位到底卡在哪?
我遇到过一个项目,完成度停在92%整整两周,团队每天都说在收尾,可数字就是不动。我既不知道是有人干完没关任务,还是分母里漏了什么。那种感觉像在黑箱里开车。
按三层拆解来排查。第一层,把完成度按任务类型拆开看,需求、开发、测试、缺陷分别算一遍,绝大多数停滞都卡在测试或缺陷环节,而不是开发。第二层,拉出所有处于“进行中”状态且超过一定天数未更新的任务清单,建议阈值设在5个工作日,超过就自动标红。
第三层,检查统计范围:有没有子任务挂在父任务下重复计算或漏算,有没有被标记为“挂起”“暂不处理”的任务仍留在分母里。判断依据是,如果进行中任务数占总任务数的比例超过20%,基本可以判定并行度过高,或者有人在批量囤任务抢工作量的感觉。
可执行的做法是每周固定一个时间点拉停滞清单,让负责人在会上当场说明,两三次之后数据自净能力会明显提升。
3. 除了完成度,项目经理还应该盯哪几个任务属性指标?
我刚开始带项目时只盯完成度,每次汇报说70%、80%,但老板一问“会不会延期”我就答不上来。后来发现光看一个数字根本不够,单点值几乎不含信息量。
建议盯四个。一是完成度趋势,看连续三个统计周期的斜率,比单点值有用得多,斜率转平或掉头向下就是信号。二是新增任务与关闭任务的比值,如果新增长期大于关闭,说明范围在膨胀,而不是效率问题。三是逾期任务占比,即超过计划完成日期仍未关闭的任务数除以总任务数,超过10%就该预警。
四是任务属性完整率,也就是有多少任务填了预估工时、优先级、负责人,属性缺失的数据本身不可信,先修数据再谈进度。判断依据是:完成度属于结果指标,天然滞后;上面这几个属于先行指标,能在延期发生前两三周给出提示。
聊完成度流程与规范时,我一般建议把属性完整率直接作为流程落地的考核项,低于80%就不要拿进度数字做决策。
4. 怎么让团队按规范维护任务属性,而不是随手填个1小时应付了事?
我们推过一次规范,要求填预估工时、实际工时、完成度百分比,结果大部分人随手填1小时、完成度100%,数据比不填还难用。我当时一度觉得这事没救了。
别追求全字段强制,那是最容易失败的推法。分两步走:第一步只强制三个字段,负责人、计划完成日期、任务类型,因为这三个缺了,任何统计都做不了,其余字段先给默认值或自动推导。
第二步做反馈闭环,让团队看到填了有价值,比如每周把实际工时与预估工时偏差超过50%的任务挑出来复盘,是估错了还是范围变了,而不是拿去考核个人,一旦和绩效直接挂钩,数据必然失真。判断依据:字段强制越多,填写质量越差,这一点我在两个团队都验证过。
还有个具体做法,完成度尽量不要让成员手动填百分比,人工填既不一致也容易造假,用状态机自动映射更稳,比如未开始0%、进行中50%、已完成100%,或者按子任务勾选比例自动计算,规范才落得下去。
核心关键词
文章包含AI辅助创作:完成度流程与规范:项目经理任务属性数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/354550
读者评论
关于“完成度偏差率”这个指标我有点疑问。推导完成度怎么算?如果权重是人为定的,那偏差率本质还是主观对主观,只是多包了一层。我们团队试过类似做法,最后卡在权重评审上,两个部门为代码合并该占多少吵了两周。方向我认同,但落地成本比文里写的高不少。
把“完成”和“关闭”拆成两个状态我赞成,但实际跑下来,卡在关闭环节的往往是产品没空验收。结果是一堆任务挂着未关闭,看板上越堆越多,团队后来干脆不看关闭率了。这套东西得先解决验收人的响应时效,否则状态拆得再细,也只是把堵塞点换个地方显示。
字段从47个砍到14个那段很有共鸣,我们之前也精简过一轮。但一年后又慢慢长回三十多个,原因是有新业务就顺手加一个,没人负责回收。所以字段治理不是一次性动作,得定期审。另外重开率常年8%以下这个阈值,在需求变动大的团队里基本达不到,硬套容易逼出假数据。
