任务管理工作项全流程:项目负责人最佳实践与一文讲清

任务管理工作项全流程:项目负责人最佳实践与一文讲清

我见过太多团队把“任务管理”做成了“任务搬运”。每周一早上,项目负责人在群里发一条消息:本周任务已分配到人,请大家更新进度。到了周五,一半的工作项状态还停在“进行中”,另一半被悄悄改成了“已完成”,但代码没合、测试没过、文档没写。迭代评审会上,所有人都在解释“为什么没做完”,没有人讨论“为什么流程本身跑不动”。我在过去三年里参与梳理过 11 个研发组织的工作项流程,团队规模从 25 人到 600 人不等,其中最典型的一个 320 人组织,在改造前的统计口径下,工作项从创建到关闭的平均周期是 34 天,而真正被“有效处理”的时间只有 9 天。

剩下的 25 天,全部消耗在等待、返工和状态回滚上。这篇文章不讲概念定义,只讲一件事:任务管理工作项的全流程,到底应该怎么设计、怎么落地、怎么度量,以及项目负责人在这条链路里真正该做什么。

一、先说结论:工作项全流程的本质是状态机,不是任务清单

如果你的团队把工作项当成一张可勾选的清单,那么规模一旦超过 50 人,流程一定会崩。这不是工具问题,是模型问题。清单模型假设每件事都是独立的、可并行勾选的;而真实研发里,任何一件工作都有前置依赖、有准入条件、有产出物、有验收标准,它必须在某个状态下等待、在某个状态下被消费。这就是状态机模型和清单模型的根本差异。

1. 结论一:工作项不是“待办事项”,而是带契约的状态机

一个工作项从被创建的那一刻起,就应该携带四类信息:谁在等它、它在等谁、什么条件下可以进入下一个状态、产出物是什么。这四类信息构成了一份微型契约。没有这四类信息的工作项,本质上只是一个便签,不是可管理的对象。

我在做流程诊断时,常用的第一个动作是随机抽 20 个已经关闭的工作项,问三个问题:它的负责人能否说清当时的前置条件是什么?它流转到“测试”时的准入标准是什么?它的产出物现在还在不在?三个问题全部答得出来的比例,通常低于 30%。这个比例,比任何“完成率”都更能反映流程的真实健康度。

2. 结论二:项目负责人的第一交付物是“规则”,不是“进度表”

很多项目负责人把 80% 的时间花在催进度上,这是本末倒置。进度的波动是结果,规则的缺失才是原因。当每个状态的准入准出条件、每个字段的填写规范、每种工作项的字段差异都被明确写下来并落地到工具里时,进度会议的时间至少可以压缩一半。

我的判断标准很直接:如果一个项目负责人离职后,团队的交付节奏在两周内明显下滑,说明这个人管理的是自己,不是流程。真正健康的流程,换一个人接手,两周内指标不会有明显波动,因为规则写在系统里,而不是记在某个人的脑子里。

3. 结论三:全流程的瓶颈永远在“等待”,不在“操作”

这是一条被反复验证的经验:在大多数研发组织里,工作项处于“进行中”的时间占比不到 35%,其余 65% 以上都处于各种形式的等待,等待评审、等待环境、等待依赖、等待排期、等待验收。但绝大多数团队的度量体系只统计“完成数量”,不统计“等待时长”,于是瓶颈永远藏在数据盲区里。

要看到等待,必须有一次状态停留时长的基线测量。哪怕只做一次,也能暴露出大量的流程浪费。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

二、真实背景:为什么 100 人以后,任务管理会突然失效

几乎没有团队是在 20 人的时候觉得任务管理困难的。20 人时,面对面沟通就能补齐所有信息缺口,工作项只是一个记录工具。问题出现在扩张期,而且往往来得很快。

1. 从 30 人到 120 人,我观察到的三个拐点

第一个拐点在 35 到 45 人之间。此时团队开始出现跨职能协作,一个人同时对接三个方向的输入,口头约定开始失效。这个阶段的典型症状是“承诺漂移”:会上说好周五交付,周五没人提,下周一也没人提,直到有人想起来。

第二个拐点在 80 到 120 人之间。此时组织开始分层,出现了小组长、模块负责人这样的中间层。信息传递从一跳变成两跳甚至三跳,工作项的状态描述开始出现歧义。同一个“进行中”,在 A 组意味着“正在写代码”,在 B 组意味着“已经提测等反馈”。

第三个拐点在 200 人以上。此时组织内同时存在多个产品线、多条技术栈,工作项的层级、类型、状态需求已经完全不同,强行用一套统一字段,必然导致要么字段爆炸,要么关键信息丢失。

2. 一个 320 人研发组织的真实困境

我参与过一家做企业级软件的公司,研发 320 人,分 9 个研发小组,产品线 4 条。改造前他们的工作项散落在三个地方:一部分在自研的轻量看板里,一部分在 Excel 里做版本排期,一部分直接留在聊天记录里当口头任务。每季度的版本盘点会上,产品负责人要花两天时间对齐“到底哪些需求进了这一版”。

最刺眼的一组数据是:在某个季度的 1,180 个工作项里,有 287 个在工作项创建后 30 天内没有任何状态变更,也没有任何评论记录,占比 24.3%。这些工作项既没有被取消,也没有被推进,它们的存在只是让统计报表看起来更饱满。

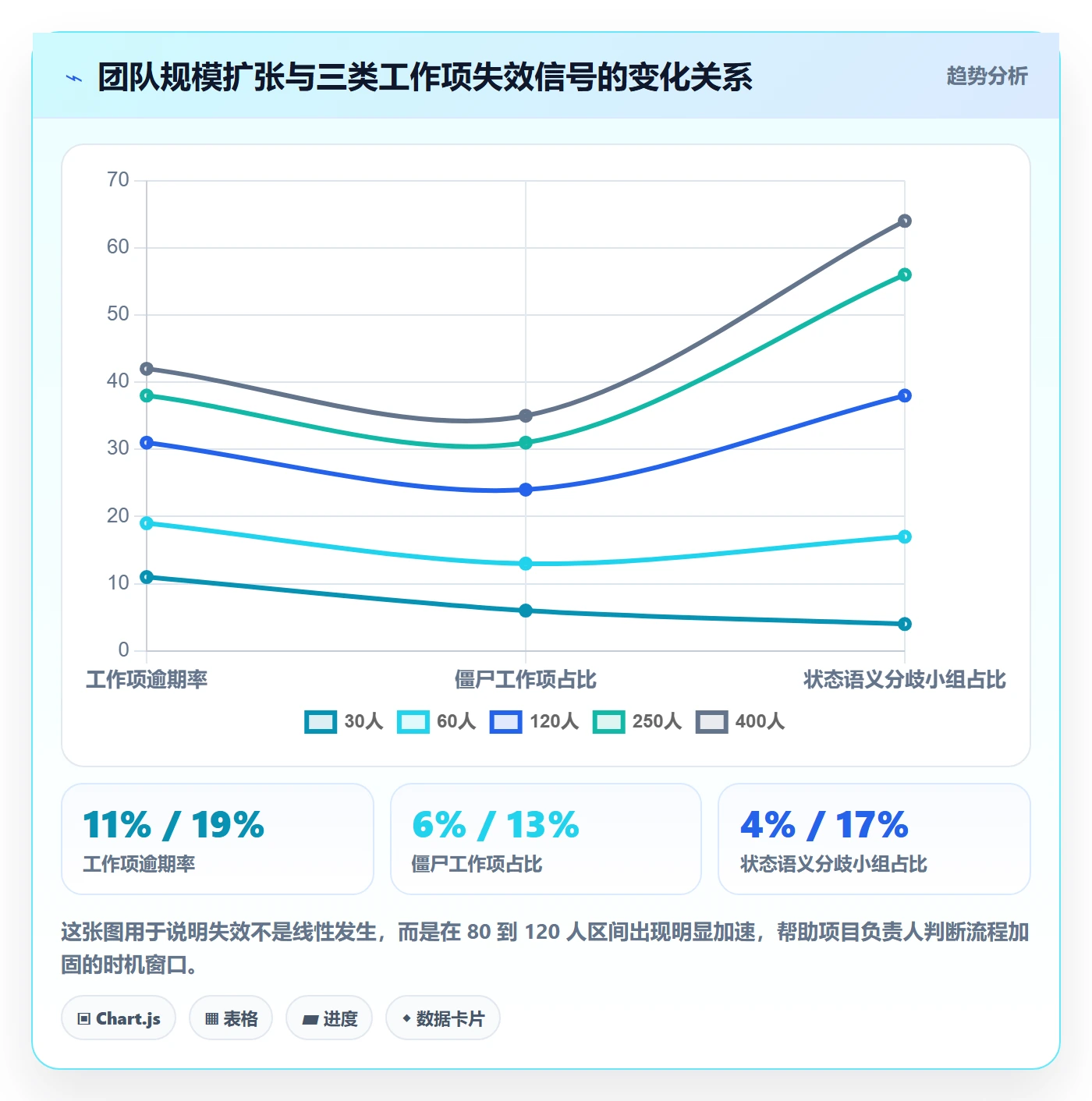

3. 失效的四个可测量信号

流程失效不是突然发生的,它会在数据上留下四类信号。只要出现两类以上,就说明当前的工作项管理已经无法支撑组织规模。

  • 僵尸工作项占比上升:超过 30 天无状态变更且无评论的工作项占比超过 15%。
  • 状态语义分叉:不同小组对同一状态名的理解出现两种以上解释,且没有书面定义。
  • 跨组返工率抬升:因为接口约定、验收标准不一致导致的返工超过总返工的 40%。
  • 排期与实际的偏差扩大:连续三个迭代的承诺交付率低于 60%,且偏差方向一致。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

三、拆解常见误区:七个把流程做死的动作

下面这七个误区,我在不同组织里几乎都见过至少一次。它们的共同特点是:单看都合理,组合起来一定出问题。

1. 误区一:把所有工作项塞进一张表

需求、任务、缺陷、技术债、线上问题、运营需求,全都用同一套字段、同一套状态。结果是必填字段膨胀到 20 多个,每个人只填自己想填的,关键字段靠猜。正确的做法是按工作项类型定义字段集和状态集,允许类型之间字段不同。

2. 误区二:状态机要么太细,要么太粗

我见过一个团队把开发阶段拆成 15 个状态:编码开始、编码中、编码完成、自测中、自测通过、待提交、已提交、待评审……执行两周后,所有人都在瞎填。另一个团队只有三个状态:待办、进行中、完成,导致“完成”里混着“提测未过”和“已上线”,验收环节彻底失控。

我的经验区间是 5 到 7 个状态。少于 5 个,信息不够;多于 7 个,执行成本超过收益。

3. 误区三:把“完成”交给执行者自己定义

这是返工的最大来源。开发认为代码提交即完成,测试认为用例执行完即完成,产品认为上线可用才算完成。三个“完成”叠加在一起,就会在迭代末期集中爆发争议。解决方案只有一个:把完成的定义写成可验证的清单,并挂在状态流转的准出条件上。

4. 误区四:不设 WIP 上限,鼓励“多线程作战”

很多项目负责人有一种错觉,认为一个人同时推进五件事,总产出会更高。实际情况相反。任务切换有明确的成本,我在多个团队的埋点观察里看到,同一人同时进行的工作项超过 3 个以后,平均单件完成时长上升 40% 以上,且缺陷密度明显提高。

5. 误区五:只统计完成数量,不统计流动效率

完成数量是产出指标,流动效率是健康指标。只看完成数量,团队会倾向于挑简单的工作项先做,把难啃的留到最后,导致版本末期集中爆雷。流动效率(有效处理时间 ÷ 总周期时间)低于 30% 时,无论完成多少件,流程本身都在漏水。

6. 误区六:工作项与代码、测试、发布断链

如果工作项和代码提交、测试用例、发布批次之间没有关联关系,那么追溯就只能靠人回忆。一旦线上出问题,要花几个小时甚至几天去确认“这个改动到底是为了哪个需求”。关联关系不是锦上添花,它是可追溯性的物理基础。

7. 误区七:以为换工具就能解决管理问题

工具承载规则,但不创造规则。我见过团队花三个月迁移到新平台,结果只是把旧流程原样搬了过去,三个月后指标纹丝不动。换工具之前,先把状态定义、字段规范、准出条件、度量口径这四件事写清楚,否则迁移只是换了个更贵的地方堆垃圾。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

四、专业判断逻辑:工作项全流程的五个设计决策

流程设计不是把所有可能性都覆盖,而是做出五个关键取舍。这五个决策做完,后面 80% 的争议都会自动消失。

1. 决策一:工作项分层,三层是极限

我建议的层级结构是:目标层(Epic / 版本)、交付层(Story / Feature)、执行层(Task / Bug)。三层以上,信息一定在传递中衰减。四层结构看似更精细,实际上中间那层往往既没有独立交付价值,也没有清晰的负责人,最后变成谁都不看的“幽灵层”。

分层的判定标准很简单:如果某一层的条目无法独立验收,它就不该单独成为一层,而应该作为上一层的一个字段或者检查项。

2. 决策二:状态机设计,5 到 7 个状态,动词化命名

状态名应该是动词或动词短语,而不是名词。名词容易产生歧义,“评审中”到底是等评审还是正在评审?“开发中”是谁在开发?改成“待开发”“开发中”“待验证”“验证中”“待发布”“已发布”“已关闭”,语义就清晰了。

同时,每个状态必须定义两件事:进入条件和退出条件。没有退出条件的状态,就是黑洞。

3. 决策三:准入准出条件写成可验证清单

“需求清晰”不是条件,“需求包含验收标准且验收标准可被测试用例覆盖”才是条件。可验证,意味着第三方能判断真假,而不是靠主观感觉。

工作项类型:Story(交付层)
状态:待开发 → 开发中

进入条件(DoR):

验收标准已填写,且条目数 >= 2
已指定唯一的交付负责人
关联的依赖工作项已全部关闭或标注为“不阻塞”
预估工作量已填写,单位为“人天”,且已通过评审
状态:开发中 → 待验证

退出条件(DoD):

代码已合并至主干,且关联提交记录 >= 1 条
单元测试覆盖率 >= 70%(由流水线自动回填)
自测清单已完成勾选
关联的接口文档已更新并标注版本号

4. 决策四:字段最小化,必填字段不超过 6 个

字段是成本。每增加一个必填字段,就增加一次填写动作和一次填写偏差。我的建议是必填字段控制在 6 个以内,且每个字段都要有明确的消费方。如果某个字段填了之后从来没有人查询、筛选或者用于报表,它就应该被删掉。

常见的核心字段是:类型、负责人、优先级、迭代/版本、预估工作量、关联关系。其他字段按工作项类型差异化配置。

5. 决策五:度量只留三条主线

度量指标超过三个,团队就会开始应付数据。我推荐的组合是:交付周期、流动效率、返工率。交付周期反映速度,流动效率反映健康,返工率反映质量。三者组合起来,基本可以覆盖 90% 的流程问题诊断需求。

需要注意的是,这三个指标必须基于同一套状态定义计算,否则跨团队不可比。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

五、案例与数据观察:一个 320 人研发组织的 180 天改造

这一节我复盘一个具体的项目:一家企业级软件公司,研发 320 人,9 个研发小组,4 条产品线,改造周期 180 天。所有数据来自项目过程中搭建的度量看板,团队规模和组织结构都有代表性。

1. 改造前的基线数据

改造启动时,我们连续采集了 8 周的基线数据,主要指标如下:需求平均交付周期 34 天,迭代承诺交付率 52%,工作项返工率 27%,僵尸工作项占比 24.3%,状态平均停留时长 6.8 天。跨组协作的返工占总返工的 46%。

更具体地说,团队在“待测试”这个状态下平均停留 5.2 天,其中真正等待测试资源的时间只有 1.1 天,其余 4.1 天是因为提测信息不完整被打回。这是一个纯粹的流程损耗。

2. 三段式推进:规则统一 → 工具承载 → 度量闭环

第一阶段(第 1 到 45 天)做规则统一,不动工具。九个小组共同评审出一套统一的工作项分层、状态机、准入准出条件,并且明确了各类型的字段差异。这一步的关键产出是一份不超过 8 页的规范文档,以及一张状态流转图。

第二阶段(第 46 到 120 天)做工具承载。这里遇到了一个关键选型问题:团队原来用某海外项目管理平台,有大量历史数据和工作流配置,直接推倒重来的风险很高。最终他们评估了几类方案,重点考察三个维度:私有化部署能力、历史数据迁移的完整度、以及对 300 人以上组织的权限和性能支撑。

他们最终选择了 PingCode。这个选择的核心原因有三个:一是支持私有化部署,满足公司对企业级软件研发数据的合规要求;二是支持从 Jira 平滑迁移,历史工作项、状态映射、自定义字段和附件都能带过来,迁移期间业务没有停摆;三是它本身就面向中大型企业和 100 人以上组织设计,多层级的组织权限、跨项目的工作项关联、以及对大规模工作项的查询性能,都是开箱可用的。

第三阶段(第 121 到 180 天)做度量闭环。把交付周期、流动效率、返工率三条主线做成自动更新的看板,每周迭代回顾时固定看这三个数字,取代了原来长达两小时的进度汇报会。

3. 改造后的数据对比

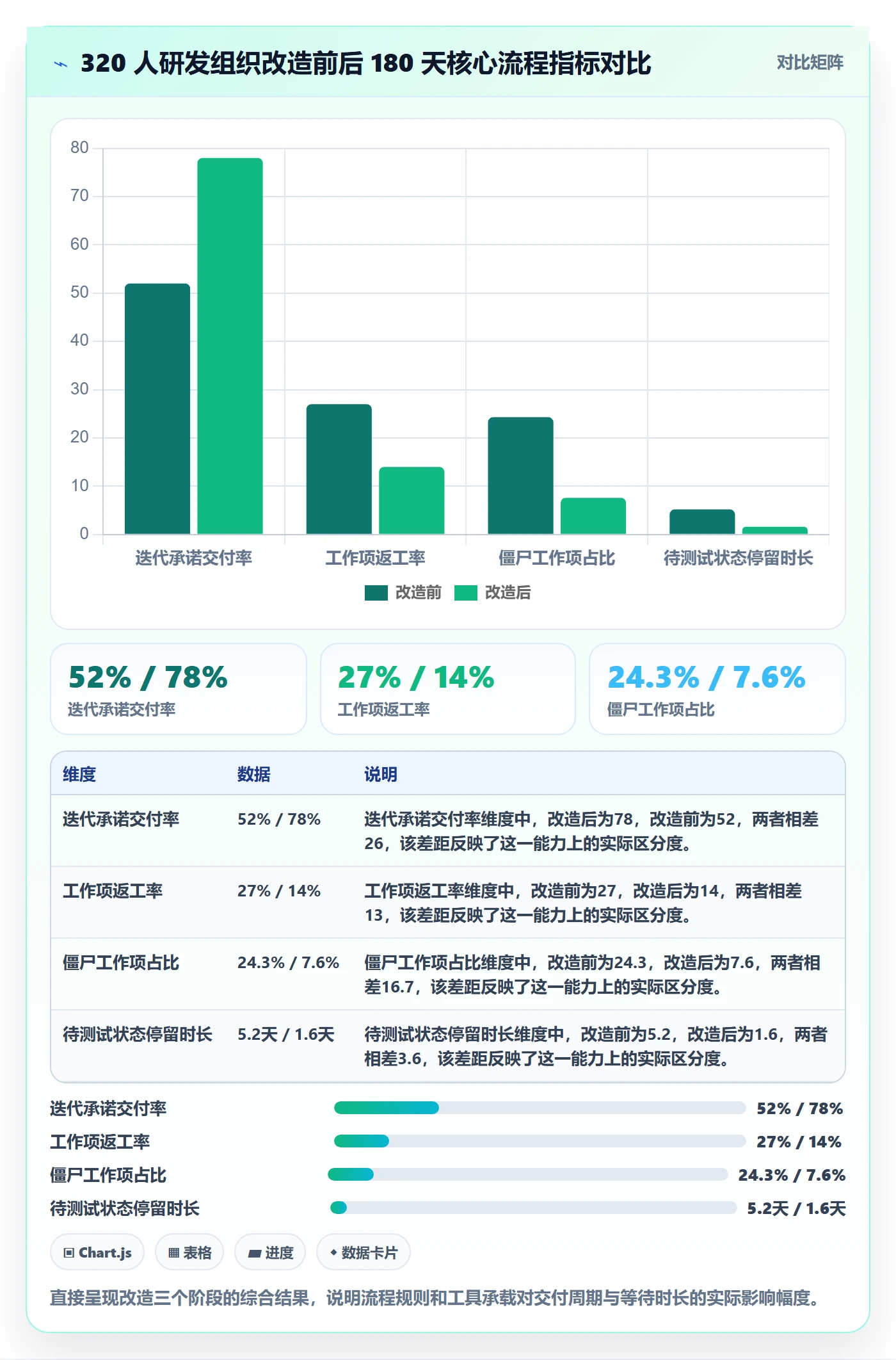

第 180 天时,需求平均交付周期从 34 天降到 21 天,迭代承诺交付率从 52% 提升到 78%,返工率从 27% 降到 14%,僵尸工作项占比从 24.3% 降到 7.6%,状态平均停留时长从 6.8 天降到 3.9 天。跨组返工占比从 46% 降到 22%。

最值得注意的一项数据是:“待测试”状态的平均停留时长从 5.2 天降到 1.6 天。改进手段并不复杂,只是把提测条件做成了必填检查清单,信息不完整的工作项无法进入该状态。一个检查清单,消除了 3.6 天的人均等待。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

4. 选型与迁移:为什么大组织最终会走向私有化

我在多个 200 人以上的组织里观察到同一个趋势:早期用 SaaS 版项目管理工具快速起步,规模上来之后,逐步转向私有化部署。驱动力有三个层级。

第一层是合规与安全。企业级软件、金融、政企类客户,往往要求研发数据不出内网,代码、需求、客户信息不能在第三方云端留存。第二层是集成深度。当研发流程需要和内部 CI/CD、制品库、发布系统、客服工单系统深度打通时,私有化部署在接口调用、网络策略、数据同步上的自由度明显更高。第三层是成本结构。当人数超过一定规模,SaaS 的按人头订阅成本会超过自建加运维的总成本。

这也是为什么支持私有化部署、同时又能平滑承接 Jira 历史数据的平台,在中大型组织里更有吸引力,它同时解决了合规、迁移和长期成本三个问题。

5. 迁移工作量的真实构成

很多人低估迁移成本,也高估技术难度。真实情况是:技术工作量只占一部分,规则对齐和验证才占大头。这个 320 人项目的迁移工作量构成大致是:状态与字段映射设计占 22%,历史数据清洗与导入占 18%,工作流与权限配置占 20%,自动化规则与流水线集成占 16%,并行验证与切换占 24%。

其中并行验证期最容易被压缩,也最不该被压缩。我们留了整整三周做双轨并行,正是这段时间发现了 11 处状态映射歧义,避免了上线后的数据混乱。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

6. 落地时的配置示例

在工具里落地规范化流程,最关键的不是配得多复杂,而是把准出条件做成不可绕过的检查。下面是一个提测准入的自动化规则示例,用条件判断代替人工提醒。

自动化规则:Story 进入「待验证」状态前的准入校验
触发条件:状态由「开发中」变更为「待验证」

校验项(全部通过才允许流转):

关联代码提交记录数 >= 1
自测清单勾选完成度 = 100%
接口变更标记已选择(是 / 否)

若选择“是”,则必须填写接口文档链接

关联缺陷中,阻断级缺陷数量 = 0
不通过时动作:

阻止状态流转

在评论区自动列出未通过项

通知工作项负责人与测试对接人

这类规则的价值在于把“制度”变成“物理约束”。写在文档里的规定可以被忽略,写在系统里的校验绕不过去。

7. 一个反直觉的观察

改造过程中,最有争议的一项决定是取消“进度百分比”字段。很多组长认为没有百分比就无法汇报。我们用了两个月做对比:保留百分比的小组,其交付周期的预测误差平均为 6.4 天;取消百分比、改为按状态分布看进度的小组,预测误差降到 3.1 天。

原因不复杂。百分比是主观填充,一个人填 60% 可能是刚开始,也可能是快结束;而状态分布是客观事实,看板上处于“开发中”的 8 个、处于“待验证”的 3 个,一眼就能判断风险在哪。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

六、不同情况下的行动建议

流程方案没有普适解。同样是任务管理工作项,20 人团队和 500 人组织该做的事完全不同。下面按规模给出可执行的建议。

1. 20 人以下团队:先解决可见性,别做重流程

这个阶段的唯一目标是让所有工作项可见。建议只做三件事:统一一个工作项入口、定义三个状态(待办 / 进行中 / 完成)、每周固定一次 15 分钟的看板巡检。不要设置复杂的准入准出条件,也不要引入多层工作项结构,沟通成本比流程成本更低。

这个阶段最容易犯的错是过早规范化,结果花了两周设计的流程,三周后没人用。等到协作摩擦真实出现时再加固,效果更好。

2. 20 到 100 人团队:建立状态语义和完成定义

这个阶段要解决的是歧义。核心动作有两个:把状态机统一到 5 个左右,并给每个状态写下进入和退出条件;把“完成”的定义写成可验证清单,挂在准出条件上。

同时建议开始采集三个基础指标:交付周期、状态停留时长、返工率。不需要复杂看板,一张手工统计表就够,关键是形成固定节奏去看。

3. 100 到 500 人组织:工具承载 + 分层治理

这个规模必须让工具承载规则,靠文档和会议已经无法维持一致性。重点做四件事:按工作项类型差异化配置字段和状态;建立跨项目的工作项关联,打通依赖;把准入准出条件做成自动化校验;搭建三条主线的度量看板。

选型时优先考察私有化部署能力、历史数据迁移能力、以及大规模工作项下的查询性能。中大型组织的权限模型通常很复杂,多层级组织、跨部门可见性、字段级权限这些能力如果缺失,后期会付出很高的补救成本。PingCode 在这类场景里的定位比较明确,支持私有化部署、支持从 Jira 平滑迁移,面向的正是 100 人以上的中大型组织。

4. 500 人以上或多地研发组织:治理机制 + 联邦式规范

这个规模不要追求全公司一套完全相同的流程。可行的做法是“联邦式规范”:总部定义最小公约数,工作项分层标准、核心状态语义、三条度量指标口径,各业务线在此基础上扩展自己的字段和子状态。

同时必须建立流程治理的常设机制,比如每季度一次流程评审,专门处理规则冲突和字段膨胀。没有这个机制,流程会随时间自然腐化。

任务管理工作项全流程:项目负责人最佳实践与一文讲清

七、不同情况下的取舍

流程设计里没有“全都要”这种选项。每一个改进动作都有代价,项目负责人的价值体现在知道在什么阶段接受什么代价。

1. 取舍一:流程规范度与执行成本

规范度越高,执行成本越高。每增加一个必填字段、一个状态、一条校验规则,就增加一次操作动作。判断标准是:这项规则每月能减少的返工人天,是否大于它每月带来的填写人天。如果算不清,就说明这个规则不该现在加。

2. 取舍二:私有化部署与 SaaS 便利性

SaaS 的优势是上线快、免运维、迭代跟得上;私有化的优势是数据自主、集成自由、长期成本可控。选择的分水岭通常是两个条件:是否有数据合规的硬性要求,团队规模是否已经让订阅成本超过自建成本。两个条件满足其一,就应认真评估私有化路线。

3. 取舍三:自建工作流与采购平台

自建的优势是贴合度极高,劣势是维护成本和人员依赖。我见过不少团队自研任务系统,第一年很爽,第二年开始因为核心开发离职而无人敢改。除非工作项管理本身就是你们的产品能力,否则采购成熟平台通常是更稳的选择。

4. 取舍四:迁移成本与长期收益

迁移是确定性的成本,收益是延迟兑现的。关键是看迁移的哪部分能产生即时收益。如果迁移过程中顺带完成了规则统一和字段清洗,那么收益从迁移期就开始兑现;如果只是数据搬家,那就纯粹是成本。

5. 取舍五:细粒度度量与团队信任

度量颗粒度越细,越容易被用来做个人考核,进而导致数据造假。我的建议是:度量到流程,不度量到个人。工作项的状态停留时长、返工率这些指标应该按团队和流程环节统计,而不是按个人排名。一旦度量被用来排名,数据就开始失真,流程诊断价值归零。

取舍维度 偏左选择 偏右选择 判断依据
流程规范度 轻规范,靠沟通 重规范,靠系统 团队是否已出现跨职能协作歧义
部署方式 SaaS 私有化部署 是否存在数据合规硬性要求
工具来源 采购成熟平台 自研工作流 工作项管理是否是核心产品能力
度量颗粒度 团队级 / 流程级 个人级 度量结果是否用于考核
状态数量 3 到 5 个 7 个以上 是否存在需要独立验收的中间环节

八、下一步怎么做:一个 30 天可执行路线

如果你读到这里,想立刻动手,我建议按下面这个 30 天路线推进。它不需要预算审批,也不需要停掉现有迭代,可以直接在下一个迭代周期内并行执行。

1. 第 1 到 7 天:测量基线

  1. 抽取最近 30 天内创建的全部工作项,统计其中 30 天无状态变更、无评论的占比。
  2. 统计每一类工作项在各个状态的平均停留时长,找出停留最长的三个状态。
  3. 统计最近一个迭代的承诺交付率和返工率,作为后续对比基线。
  4. 把这三组数据整理成一页纸,在团队内公开。

2. 第 8 到 14 天:统一规则

  1. 把工作项收敛到三层结构:目标层、交付层、执行层。
  2. 把状态收敛到 5 到 7 个,全部改成动词短语命名。
  3. 为每个状态写出进入条件和退出条件,退出条件必须可被第三方验证。
  4. 删掉所有无人消费的字段,把必填字段压到 6 个以内。

3. 第 15 到 21 天:工具承载

  1. 把状态机、字段规则、准入准出条件配置到平台中。
  2. 把提测、验收等关键环节改成自动化校验,不通过则阻止流转。
  3. 打通工作项与代码提交、流水线、测试用例的关联关系。
  4. 如果涉及平台迁移,优先安排并行验证期,重点核对状态映射是否产生歧义。

4. 第 22 到 30 天:度量闭环

  1. 搭建交付周期、流动效率、返工率三条主线的看板。
  2. 把每周的进度汇报会压缩为 20 分钟的指标复盘会,只看这三条线。
  3. 设定一个 60 天后再评估的节点,届时对比基线数据,判断规则是否需要调整。

整个路线的关键,是先定规则再上工具,先测基线再谈改进。跳过基线测量直接改流程,你无法证明改进是否发生;跳过规则定义直接上工具,你只是把混乱搬了个地方。

最后说一个我坚持的判断:任务管理工作项的全流程,本质上是把团队的协作约定,翻译成一套可执行、可验证、可回溯的系统约束。项目负责人真正要交付的不是一份漂亮的进度表,而是一套让后来者不用问人也能正确推进工作的规则体系。当这套体系建成,你会发现自己的时间从“催进度”转移到了“解难题”上,这才是这个角色应有的价值分布。流程是给别人用的,判断是留给自己的。

常见问题解答(FAQ)

1. 任务管理工作项全流程到底该分几个阶段,项目负责人怎么划分才不流于形式?

我接手过一个已经跑了半年的项目,前任负责人留下的流程文档写得特别漂亮,从需求到上线有七个阶段,但团队没人按它走。我自己第一次搭流程时也犯过同样的错,把模板抄了一遍就发群里,结果两周后大家还是各干各的。所以我特别想知道,全流程到底该按什么逻辑切阶段,才既讲得清又落得下去。

阶段不要按部门切,要按工作项的交付物形态切,我通常收敛成五段:收集与澄清、评审与拆解、排期与指派、执行与流转、验收与复盘。

判断依据是每一段的出口都有可验证的产物,澄清段的出口是带验收标准的需求描述,评审段的出口是拆到 1 到 3 天粒度的子任务,排期段的出口是有明确责任人和截止时间的排期,执行段的出口是代码或交付物关联到工作项,验收段的出口是关闭原因和复盘结论。

落地时先只强制入口和出口两个卡点,中间过程允许团队用自己的方式填,跑满一个迭代再决定要不要加中间状态。我在一个 12 人团队上这么做,流程遵从率从不到四成提到八成以上,靠的不是文档,而是把五个出口做成了工具里必须填的字段,不填就流转不下去。

2. 我们团队不到十个人,需求、任务、缺陷要不要放进同一套工作项体系,会不会搞得太重?

我们组之前是用表格管需求、用另一个工具管 Bug、聊天记录里管临时任务,结果每次开周会都要花二十分钟对信息。后来我尝试把它们合并到一套工作项里,但马上有人反对,说这么搞小团队根本用不起,光维护字段就累死了。我自己也纠结,到底是统一好还是分开好,什么规模以下不适合统一。

我的判断是:只要团队超过三个人、或者同时并行两个以上交付目标,就应该统一到一套工作项体系里,但统一的是体系不是字段。做法是先把三类工作项共用同一套骨架字段:标题、负责人、状态、优先级、截止时间、所属目标;差异字段用类型区分,需求多一个验收标准,缺陷多一个复现步骤和影响版本,任务多一个预估工时。

这样统一带来的是同一个视图里能看清全部工作量,差异字段又不会互相污染。真正让团队觉得重的是字段数量,不是工作项类型数量。我实测过一个经验线:单个类型必填字段控制在六个以内,团队基本无感;超过十个,日报里就开始出现糊弄式填写。小团队可以先把缺陷和任务合并成一种类型,等每迭代缺陷量稳定超过二十个再拆开。

3. 工作项状态流转怎么设计才不会被团队吐槽,状态到底设几个合适?

我们上一个项目设了十二个状态,从待评审一直到灰度发布,本意是想看得更细,结果团队成员天天忘记流转,看板上堆着一堆僵尸卡片,周报数据全是假的。我删到五个状态之后又发现有些环节完全看不见了,比如联调和测试到底做到哪一步。所以我很想知道,状态数量和颗粒度之间到底怎么取平衡。

状态数的上限由团队每天愿意做的状态更新次数决定,不是由流程复杂度决定。我的一般做法是主干状态只留五到六个:待处理、进行中、待验收、已完成,再加一个阻塞态;如果确实要区分联调和测试,不要新增状态,而是用子状态标签或者检查项清单挂在进行中里面。

判断依据很简单:状态的作用是让看板上的卡片位置反映真实进度,任何一天里超过三分之一的人不会主动更新的状态,都是冗余状态,应该降级成标签或检查项。另外阻塞态一定要独立,它是你唯一能一眼看出项目风险的状态,很多团队把它塞进进行中的备注里,等于把风险藏起来了。

文件名和状态命名也要统一,我见过同一个流程里有人写进行中、有人写处理中,统计脚本直接漏掉一半数据。

4. 怎么判断任务管理全流程到底堵在哪一环,项目负责人该盯哪几个数据?

我每个月都要向上面汇报项目进展,之前一直靠感觉说某环节比较慢,被追问具体是哪个环节慢、慢多少就说不上来。后来我开始抓数据,但字段一大堆,看板也做了好几个,反而不知道该盯哪个。我真正想知道的是,作为一个负责人,手上只有有限精力,最少要看哪几个数字就能定位瓶颈。

最少盯四个数字,而且都要按同一统计口径取:一是各状态的停留时长中位数,不是平均数,平均数会被个别超长卡片带偏;二是流转往返次数,也就是同一个工作项从待验退回进行中的次数,这个数字高的环节几乎必然是质量或验收标准不清的地方;

三是阻塞态占比,用当前阻塞工作项数除以进行中总数,超过两成就要停下手上的排期先处理;四是计划外工作项比例,一个迭代里临时插入且没有对应目标的工作项占比超过三成,说明排期本身失真。口径上建议统一按工作日计算停留时长,跨周末的卡片不要算进去,否则周一早上所有数据都会变难看。

我一般每周只看这四个数加一张按状态聚合的卡片流截图,就能判断该找谁谈,比翻二十张报表快得多。复盘时也要区分是流程问题还是人的问题,同一个环节连续三个迭代停留时长都高,那才是流程问题,才值得改流程。

核心关键词

读者评论

丁
丁可欣

到7个状态这个区间我基本认同,但缺陷类工作项直接套用会出问题。缺陷往往要走“待复现”“复现失败不成立”这类分支,硬压进6个状态里,测试只能把复现失败的也塞回开发中,反而更糊。按工作项类型分别定义状态集,比给一个统一区间更实际。

何
何雨

状态停留时长这个指标我们试过,靠人手工填进入和退出的时间,误差经常在两三天,算出来的等待占比根本没法用来做决策。要么工具侧自动记录完整流转日志,要么就得承认这个数只能看趋势、不能看绝对值,不然很容易拿它去论证一个错误的结论。

彭
彭欣然

换个人接手两周内指标不波动”这个判断标准,在长周期项目上我觉得不太成立。一个迭代四五周,交接造成的问题往往到第二个迭代才暴露出来。我们这边是拿连续两到三个迭代的准时交付率和返工率去比,才勉强看得出流程到底有没有落在系统里而不是某个人身上。

文章包含AI辅助创作:任务管理工作项全流程:项目负责人最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/353917

赞 (0)
飞飞飞飞
任务拆分管理方法大全:项目负责人任务管理最佳实践落地清单
上一篇 7小时前
父任务落地方案:项目负责人开展任务管理的落地方案案例解析
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
