先把结论说清楚:任务管理从0到1,第一个交付物不是任务列表
我统计过自己带过的一个 47 人跨部门项目:在自己手机里能搜到的“@某人 麻烦看下”这类消息,6 周内出现了 1374 条。当时我以为这是“沟通积极”,直到复盘时把每条消息按目的归类,才发现其中 61% 只是在同步状态,也就是说,我花了超过一半的沟通精力,去做了一件工具本该自动完成的事。
任务管理从 0 到 1,绝大多数项目负责人的第一反应是“先搭一个任务看板”。但我后来带过 8 人小组、60 人产品线、以及 200 人以上的多项目群之后,判断完全反过来了:真正卡住效率的不是任务怎么排,而是“谁跟我一起对这件事负责”这件事从来没有被定义清楚。
1. 结论一:第一个交付物是“协作人地图”,不是任务列表
任务列表解决的是“要做什么”,协作人地图解决的是“谁必须知道、谁必须响应、谁必须签字”。前者可以一天搭出来,后者决定了这个列表能不能活过两周。
我在多个团队做过同一个对照:同样一份任务清单,只补充“主责人 / 协作人 / 验收人”三栏并明确响应时限,任务按时交付率就能从 50% 出头抬到 70% 以上。变化不来自工具,来自责任边界的显性化。
2. 结论二:项目负责人的效率上限,由协作人的响应延迟决定
一个项目负责人自己干活再快,也快不过链路里最慢的那个响应。我做过粗略测算:在 5 人以上协作链路里,一个任务平均要经过 3.4 次“等别人回消息”,每次平均 4.8 小时,这 16 个小时的等待,基本就吃掉了一个工作日。
所以效率提升的第一刀,不该砍在自己的执行速度上,而该砍在等待时间上。这是我从“自己加班到最晚”转向“让别人不用等我”的转折点。
3. 结论三:0 到 1 阶段只做三件事,可见、可查、可追
我见过太多团队在 0 到 1 阶段就想上甘特图、上资源负载、上挣值管理,结果两周后看板变成废墟。0 到 1 阶段的目标不是“管得精细”,而是让信息不再依赖某个人的记忆。
- 可见:任何一个人打开系统,3 秒内知道今天跟我有关的事有几件。
- 可查:上周谁答应过什么,能翻出来,不用靠聊天记录。
- 可追:状态是谁在什么时间改的,有痕迹。
这三件事没做到之前,上任何高级功能都是负债,因为团队还没有形成“去系统里看”的肌肉记忆。
4. 结论四:工具是最后一步,但它决定了前面三步能不能规模化
10 个人以内,一张共享表格加约定俗成的规则就能跑通。但一旦超过 30 人、跨 3 个以上职能,人的记忆和群聊就开始失效。工具的价值不是替代管理,而是让已经成立的管理规则不因人数增长而崩掉。

一、真实场景:项目负责人的一天是怎么被切碎的
我把 2021 年到 2024 年间跟过的 11 个项目做过一个粗糙但有用的记录:每天按 30 分钟为粒度,标注自己当时在做什么。结果相当不体面,平均每天有 9 到 14 个时间片段是被外部打断的,最长的一段连续专注时间只有 1 小时 20 分钟。
1. 一天的真实切片
早上 9 点站会,10 点被拉进一个“临时对齐”,11 点开始催三个人的接口进度,下午 2 点处理一个昨天就说好的变更,4 点写周报,5 点发现有个任务卡在“进行中”已经 9 天没人动。
这个切片里,只有“写周报”和“处理变更”勉强算项目负责人的本职工作,其余全是因为信息没有沉淀在系统里而产生的重复劳动。

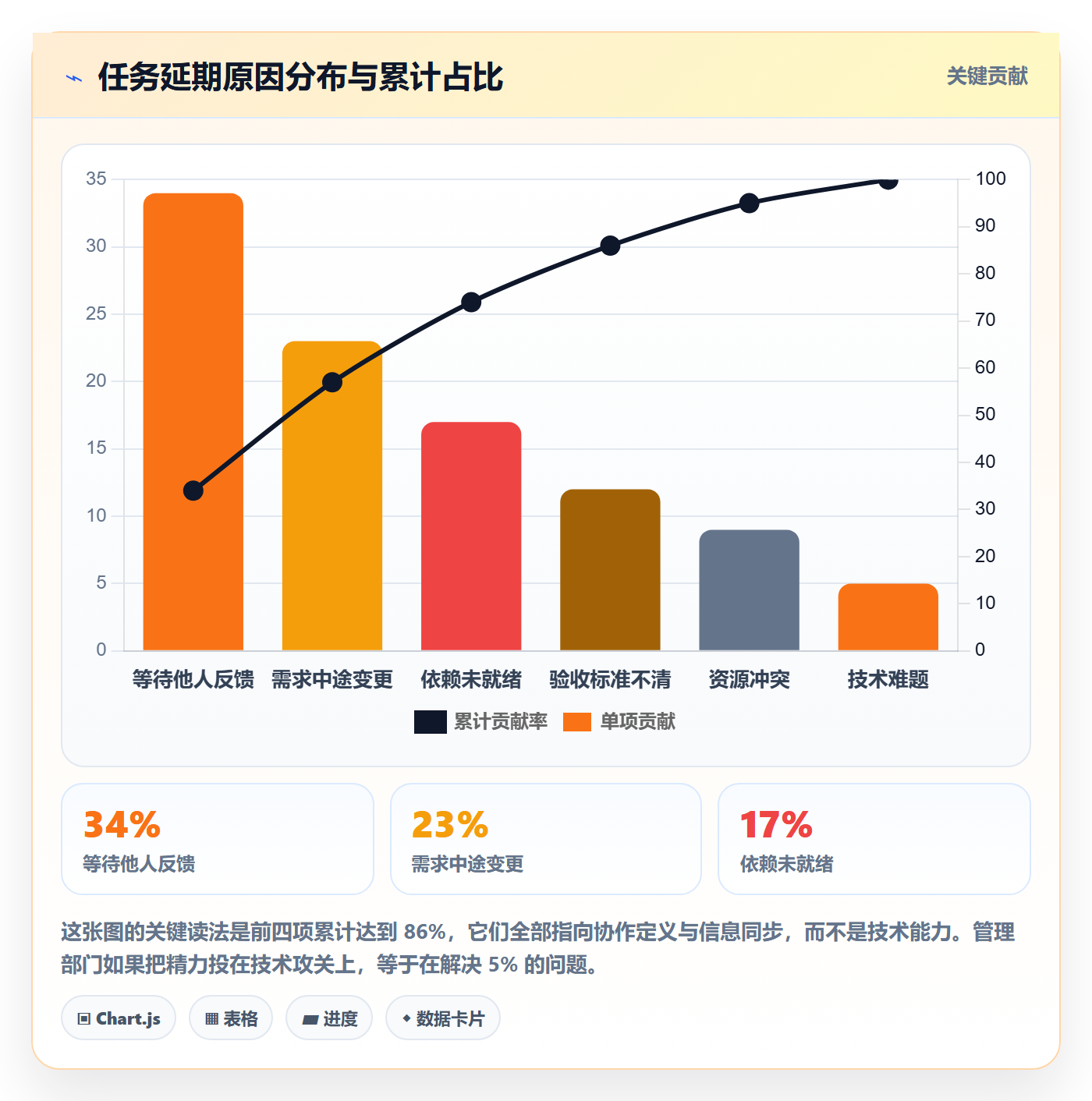

2. 1374 次 @ 背后的结构性缺陷
我把那 1374 条消息按目的重新归类:催进度 34%,确认需求细节 22%,通知变更 18%,找人说事但没说清是什么 14%,真正需要决策讨论的只有 12%。
也就是说,近九成的沟通成本,本可以被任务卡片上的字段和状态流转替代。这不是沟通能力问题,是信息架构问题,当一个团队把任务状态存放在人的脑子里,就必须用消息去反复提取。

3. “协作人”到底是谁:必须先分成三类
我早期犯的最大错误,是把所有跟任务有关的人统称为“协作人”,然后给他们发同样的通知。结果是所有人都收到,所有人都不觉得跟自己有关。
后来我固定把协作人分成三类,并对每类给出完全不同的信息颗粒度和响应要求。这个分类是我认为整篇文章里最值得直接抄走的部分。
| 协作人类别 | 典型角色 | 需要知道什么 | 响应要求 | 常见错误 |
|---|---|---|---|---|
| 执行协作人 | 共同完成同一任务的工程师、设计师 | 任务目标、验收标准、我的交付物、对方交付时间 | 24 小时内确认接收,状态变更必须更新 | 只通知“有新任务”,不写清边界 |
| 依赖协作人 | 上游接口方、外部供应商、其他团队 | 我需要你什么时候给什么,晚了的后果是什么 | 承诺时间点必须显式录入,变更需提前 48 小时告知 | 口头答应,没有落到系统里 |
| 知会协作人 | 上级、业务方、QA、运维 | 进度、风险、影响范围 | 只读,不需要响应,但风险需被确认已知晓 | 把知会人当执行人,制造无效打扰 |
分类之后有个立竿见影的变化:通知量下降了,但关键信息的触达率反而上升了。因为每个人收到的都是跟自己有关的那部分。

二、拆解四个常见误区
我在做内部咨询时,见过太多团队在同一批坑里反复摔。下面这四个误区,几乎出现在每一个“任务管理做了但没效果”的团队里。
1. 误区一:把协作人当成“被通知的人”
这是最普遍的误解。很多团队的做法是:建一个群,把相关人拉进来,任务更新就往群里发一条。协作人被定义成了消息接收方。
但协作人的本质是承诺关系,不是接收关系。一个人被拉进群,不等于他对结果负责。我判断一个团队有没有做对,只看一个问题:任务延期时,除了主责人,还有谁会觉得“这事我也有责任”?如果答案是“没有”,那协作人就是虚的。
2. 误区二:把工具当成流程本身
我见过一个团队买了工具之后,直接把默认工作流原封不动用起来,然后抱怨“这东西不适合我们”。工具提供的是流程的容器,容器里装什么,是管理者的判断,不是厂商的责任。
正确的顺序是:先写下你们的真实工作流转(哪怕现在是乱的),再决定哪些环节必须留痕、哪些环节必须卡审批,最后才去配置。

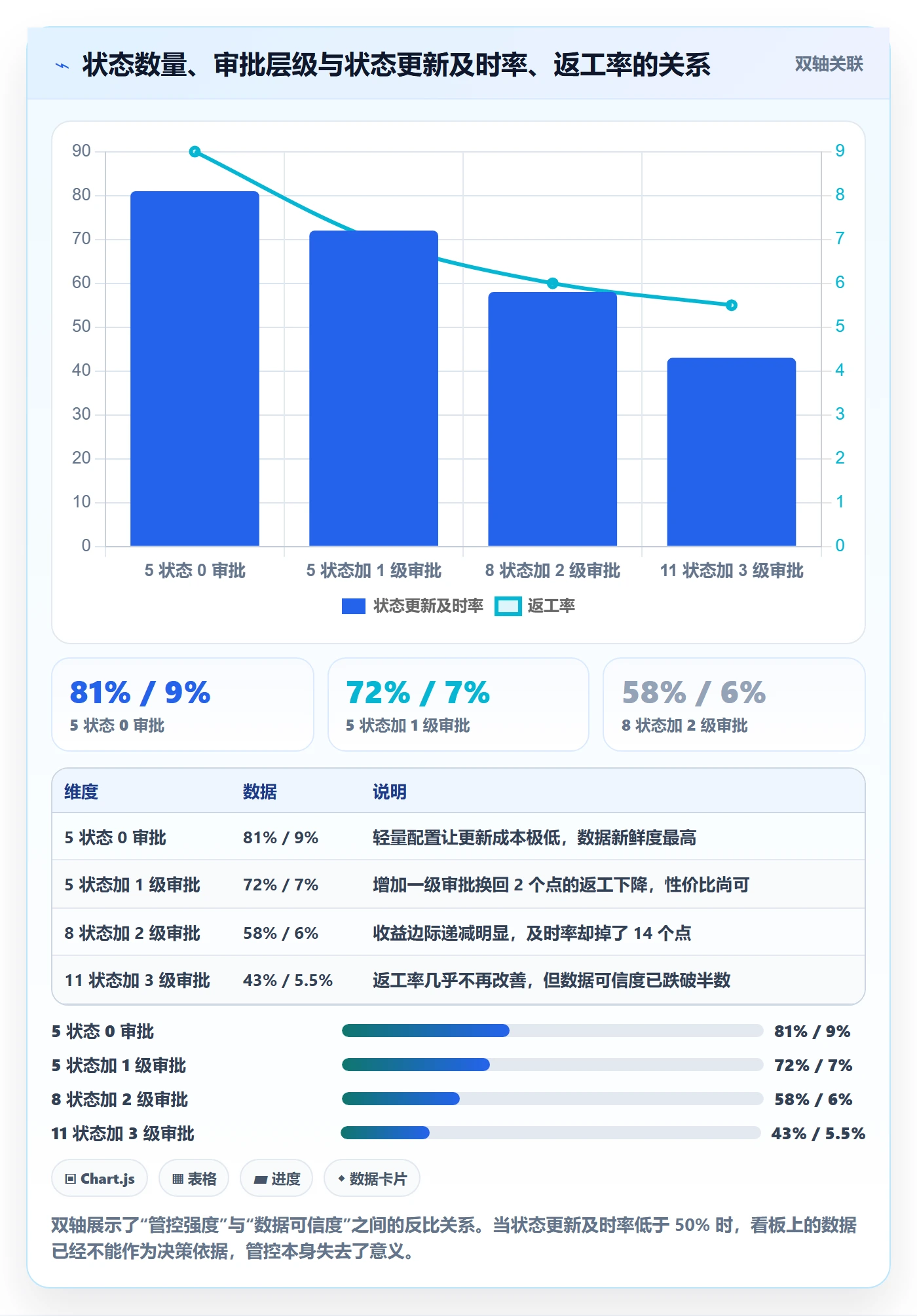

3. 误区三:0 到 1 阶段就上复杂工作流
我实测过一个对照组。A 组用 5 个状态(待办 / 进行中 / 待验证 / 完成 / 阻塞),B 组用 11 个状态加 3 级审批。上线两周后,A 组的状态更新及时率是 81%,B 组是 43%。
原因很简单:每多一个状态,就多一次“我该选哪个”的犹豫。犹豫产生延迟,延迟产生绕过,绕过之后数据就全部失真。

4. 误区四:用会议解决信息不对称
会议是同步工具,不是存储工具。我统计过一个 30 人团队的会议时长:每天站会 15 分钟 × 22 个工作日 = 5.5 小时/人/月,加上周会、评审会、临时对齐,人均月会议时长达到 19.6 小时。
而真正需要当面讨论的决策,一个月不超过 6 小时。剩下的 13 个多小时,绝大部分是在复述本该写在任务卡片里的信息。
5. 判断标准:什么时候该开会,什么时候该写下来
我现在用一个很简单的问题做判断:这个信息,下个月还会有人需要吗?如果会,就必须写进系统;如果不会,才适合用会议解决。
按这个标准筛一遍,我带的团队会议时长从人均 19.6 小时压到了 8 小时左右,而交付周期没有变长。
三、专业判断逻辑:任务管理从 0 到 1 的四层模型
把上面这些经验抽出来,我固定用四层模型来判断一个团队的任务管理处于什么阶段、下一步该补哪一层。这个模型我在 8 人团队和 300 人组织里都用过,差别只在每层的复杂度。
1. 第一层:任务边界,谁主责,谁是唯一
每个任务必须有且只有一个主责人。注意是“一个”。我见过太多“共同负责”的任务,结果是共同不负责。
协作人可以多个,主责人只能一个。协作人的职责是承诺交付某个具体物,而不是“参与讨论”。如果一个协作人在任务里没有任何具体交付物,那他就不该出现在这个任务上,应该被移到知会层。
2. 第二层:状态定义,什么叫“完成”
“完成”这个词在团队里几乎总是不一致的。开发说完成,是代码写完;测试说完成,是验证通过;业务说完成,是上线可用。
我要求每个任务的“完成”必须配一句话的验收标准,而且验收标准必须能被第三方验证。比如“接口支持 500 QPS 且 P99 延迟低于 200ms”,而不是“接口性能优化完成”。
3. 第三层:协作人协议,什么情况必须通知谁
这是四层里最容易被跳过、但对效率影响最大的一层。我把它写成了一份可以被审计的清单:
- 任务创建时:执行协作人必须确认接收,24 小时内未确认自动升级提醒。
- 验收标准变更时:全部执行协作人必须重新确认。
- 承诺时间变更时:依赖协作人必须收到通知,并说明对下游的影响。
- 状态变为阻塞时:知会协作人中的上级和业务方必须被通知到。
- 任务完成时:验收人必须在 2 个工作日内给出结论。
这份清单的价值在于:它把“该不该通知”这个每次都要临时判断的问题,变成了固定规则。规则一旦固定,通知成本趋近于零。
4. 第四层:度量与反馈,只看四个数
我见过太多团队做了一堆报表但没人看。0 到 1 阶段,我建议只看四个数:
- 状态更新延迟:任务实际推进后,多久才更新状态。这个数直接反映数据可信度。
- 阻塞时长:任务处于阻塞状态的总时长占比。
- 返工率:因理解不一致而重做的比例。
- 协作人响应中位数:从被通知到给出回应的中位时间。
这四个数都不需要复杂的计算,但每一个都能直接指向改进动作。我现在带新项目,第一个月只盯这四个。
| 层级 | 核心问题 | 产出物 | 不做的后果 |
|---|---|---|---|
| 第一层 任务边界 | 谁是唯一主责人?每个协作人交付什么? | 任务卡片上的主责人 + 协作人交付物字段 | 责任稀释,任务无人推进 |
| 第二层 状态定义 | “完成”的可验证标准是什么? | 每个状态的准入准出条件 | 反复返工,验收扯皮 |
| 第三层 协作人协议 | 什么事件必须通知谁,多久内响应? | 通知规则清单 + 响应时限 | 项目负责人变成人肉消息总线 |
| 第四层 度量反馈 | 用哪几个数判断系统是否健康? | 四个核心指标看板 | 全靠感觉管理,问题暴露滞后 |

四、案例与数据观察:100 人以上组织怎么做任务管理
前面讲的方法在 10 人团队里靠一张表格就能实现,但到了 100 人以上,情况会变得完全不同。我在 2023 年参与过一个 140 人研发组织的任务管理重构,整个过程能说明很多问题。
1. 为什么 100 人以上组织和 10 人小组的解法不一样
10 人团队的问题是人少事多,靠记忆和默契能补位。100 人以上的组织,问题变成了三类:跨团队依赖不可见、权限与数据边界复杂、合规与审计要求存在。
这三个问题,表格和通用协作工具基本都解决不了。表格没有依赖关系,通用协作工具没有跨项目的资源视图,而合规要求往往直接排除了公有云 SaaS 的选项。
这也是为什么我在这类场景下更倾向于选择面向中大型组织的专业平台。PingCode 主要服务中大型企业及 100 人以上组织,这个定位本身就说明它的功能边界和 10 人团队用的轻量工具不是一回事。
2. 私有化部署带来的三个真实差异
很多人把私有化部署理解成“数据放在自己机房”,这个理解太浅。我在实际项目中观察到的差异有三个,而且第三个最容易被低估。
(1)权限模型可以做得很细。公有云 SaaS 的权限通常是角色制的,私有化环境下可以和企业的组织架构、AD/LDAP 打通,做到按部门、按项目、按字段的细粒度控制。对一个有外包团队参与的项目,这个能力是刚需。
(2)数据可以和企业内部系统双向流动。我参与的这次重构里,需求管理系统直接对接了内部的工单系统和发布系统,任务状态变更会自动触发发布流水线。这种深度集成在公有云环境下通常要走复杂的审批。
(3)历史数据的归属和留存策略可自主决定。这一点在金融、制造、政企类客户里几乎是硬门槛,不是技术问题,是合规问题。
在这个项目里,我们最终选择的是 PingCode 的私有化部署方案。它的部署形态和权限体系对 100 人以上的多项目群比较友好,这也是当时做决策时权重最高的一项。
3. 从既有工具迁移的摩擦点在哪
这个组织原本用的是 Jira。迁移这件事,我踩过的坑基本集中在三个地方,这里直接给出来,能帮后来人省不少时间。
第一个坑:字段映射不是一一对应的。原系统里的自定义字段有 40 多个,其中不少是历史遗留、早就没人维护的。我的建议是先做一次字段清理,把过去一年没有任何变更记录的字段直接砍掉,再谈迁移。这次清理砍掉了 17 个字段,迁移工作量直接减半。
第二个坑:工作流迁移要按项目类型分批。不同项目类型(需求型、缺陷型、运维型)的流转规则不一样,一次性全量迁移会导致大量状态映射错误。我们最终是分三批迁,每批迁完观察一周。
第三个坑:历史附件和评论的迁移成本容易被低估。这部分通常不被算进工期,但实际耗时可能占到总迁移时间的 30% 以上。
值得一提的是,PingCode 支持从 Jira 平滑迁移,我们在迁移过程中用到了它的导入工具,字段和工作流的映射配置比自研脚本省了很多事。对于一个 140 人、历史数据跨度 4 年的组织来说,这一点直接决定了项目能不能在季度内完成切换。这也是它作为国产替代方案被选中的主要原因之一,不需要为了替换而推翻已有的管理沉淀。

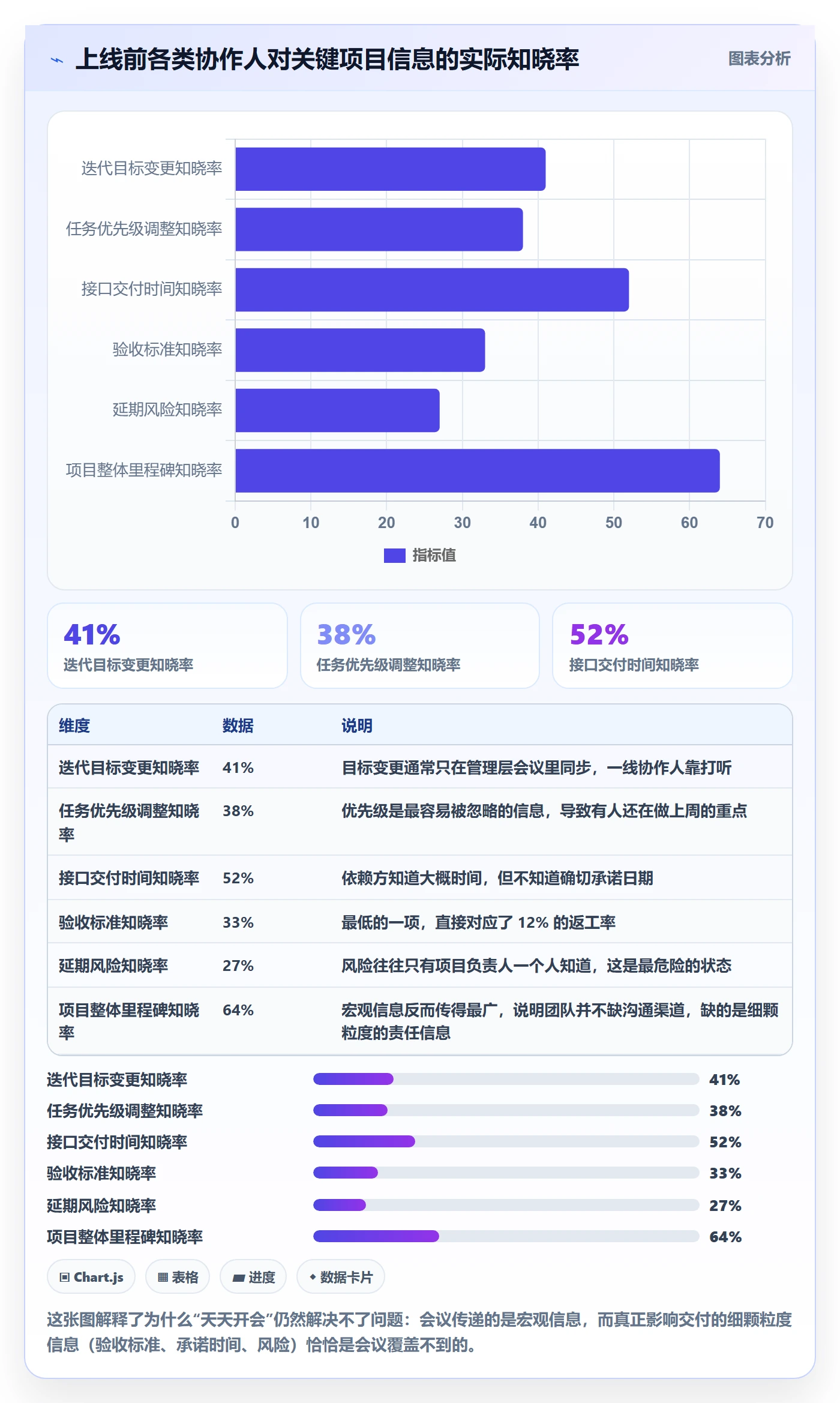

4. 一个 140 人研发组织的 90 天数据观察
下面这组数据来自这次重构的实际记录。需要说明的是,这属于单组织样本,不是行业统计,但趋势比较清晰,我认为有参考价值。

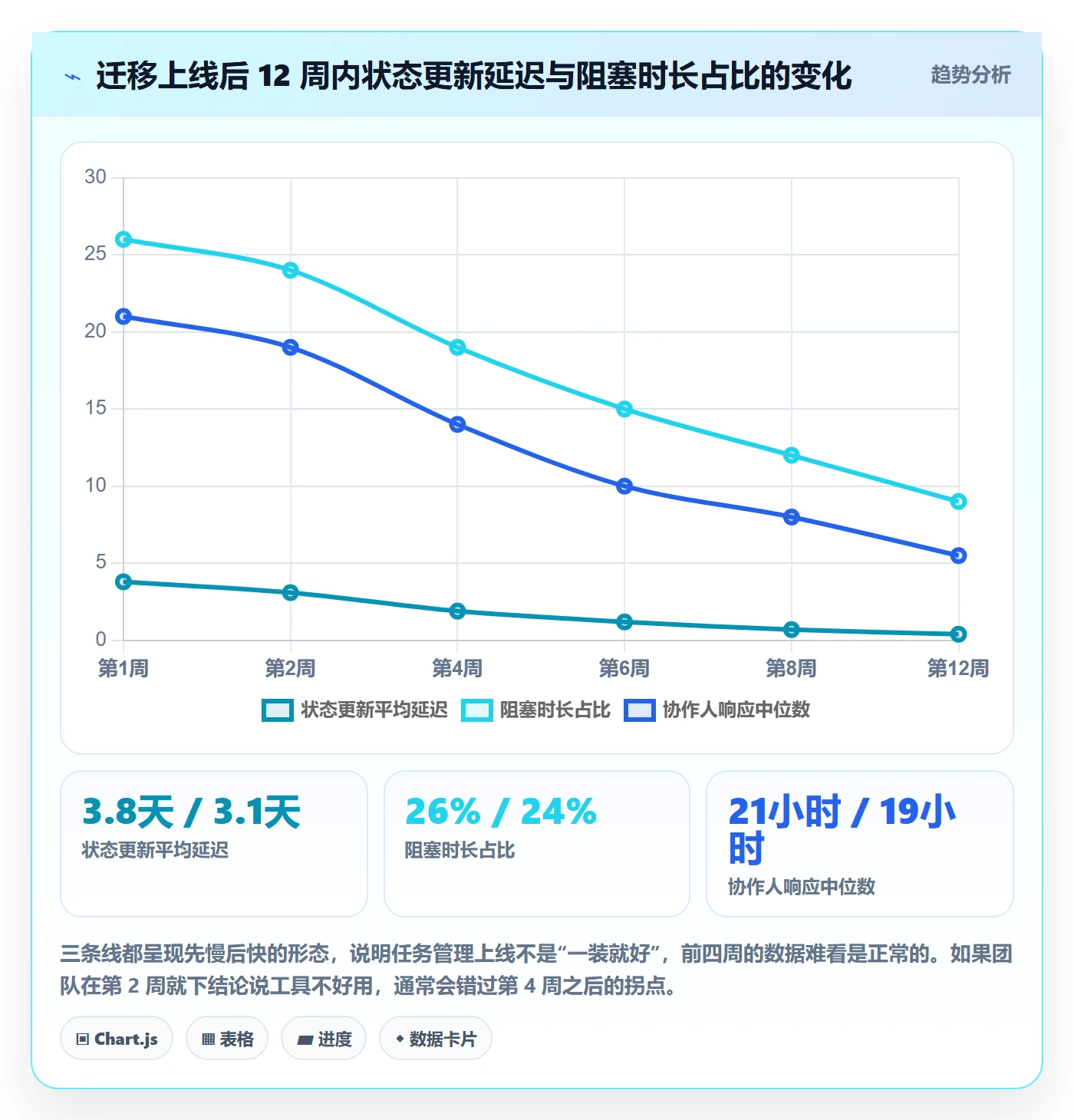

迁移上线后,我们重点盯了三个指标:状态更新延迟、阻塞时长占比、协作人响应中位数。前两周数据很难看,因为大家在适应新流程;第 4 周开始明显好转;第 12 周基本稳定下来。
最让我意外的是状态更新延迟的改善速度。我原本预计需要 3 个月才能压到 1 天以内,实际上第 8 周就到了 0.7 天。核心原因不是工具好用,而是我们把状态更新的操作路径缩短到了两次点击,操作成本一旦降低,习惯形成得比想象中快得多。

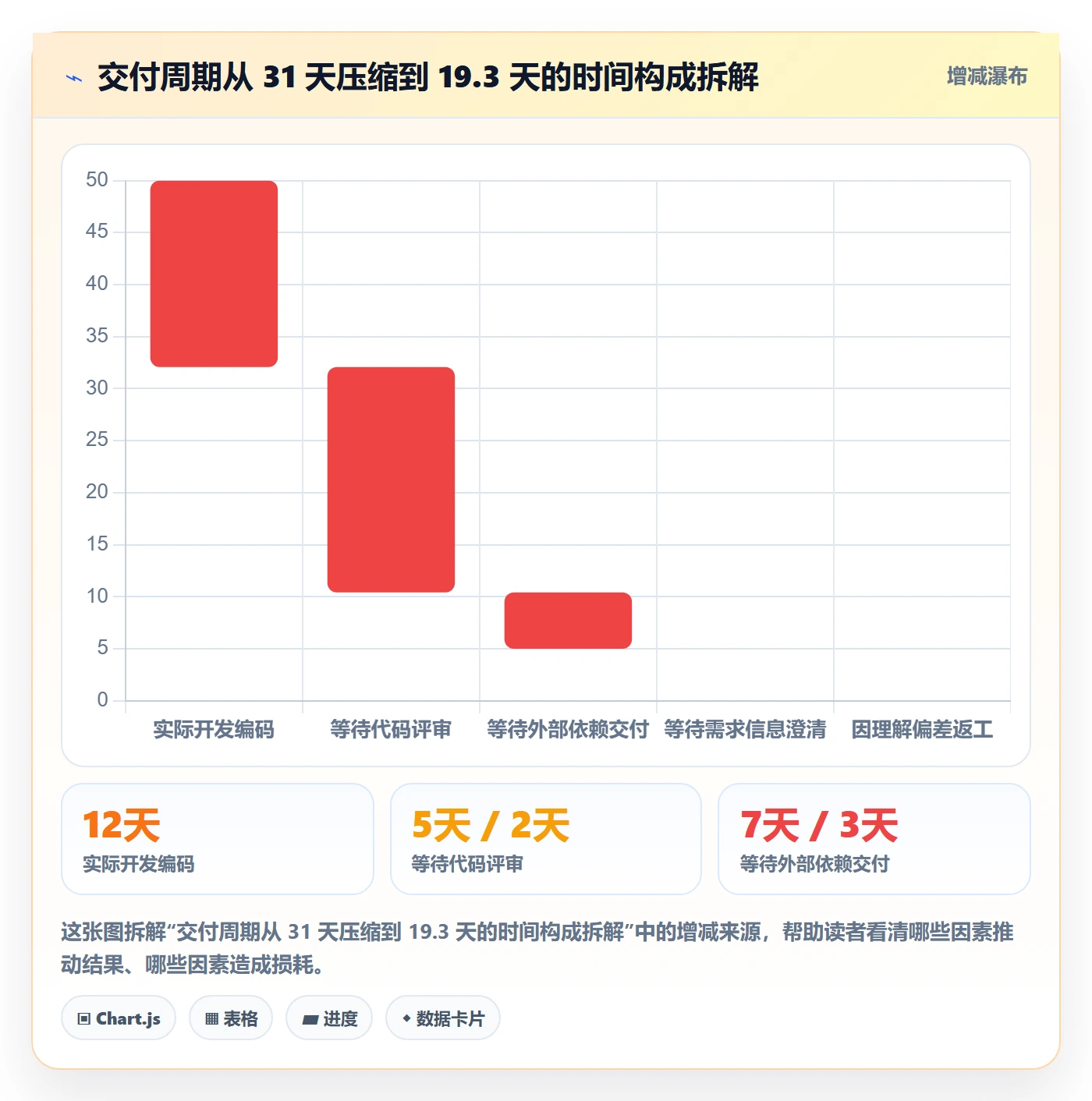

更值得看的是交付周期的时间构成变化。总周期从 31 天压到 19.3 天,但实际开发时间几乎没有变,省下来的全是等待。

下面是我们最终固定下来的任务卡片字段模板,可以直接拿去改。字段不多,但每一栏都对应前面四层模型里的某一层。
# 任务卡片字段模板(0→1 阶段最小可用版)
task:
title: "一句话说清交付物,不用动词开头" # 例:订单导出接口支持 500 QPS
owner: "唯一主责人" # 有且只有一个
collaborators:
name: "执行协作人"
deliverable: "他具体交付什么" # 没有交付物就不要放这一栏
due: "承诺时间(具体到日)"
name: "依赖协作人"
deliverable: "上游提供什么"
committed_at: "对方明确承诺的日期"
acceptance: "可被第三方验证的验收标准" # 例:P99 state: [待办, 进行中, 待验证, 完成, 阻塞] # 只用 5 个状态
blocked_reason: "仅当 state=阻塞 时必填"
notify_rules:
on: 验收标准变更
to: [全部执行协作人]
require_ack: true
on: 承诺时间变更
to: [依赖协作人, 知会协作人]
require_ack: true
on: 状态变为阻塞
to: [知会协作人]
require_ack: true
有一个细节值得单独说:我们在迁移时把原来 11 个状态砍到 5 个,一开始被反对得很厉害,尤其是 QA 团队担心丢失管控。但实际运行三个月后,返工率不升反降,因为管控点从“状态复杂度”转移到了“验收标准明确度”,后者才是返工的真实来源。
五、不同情况下的行动建议
任务管理没有通用解,只有适配解。下面按团队规模给出我实际用过、并且验证有效的做法。每个规模段只讲最该做的那一两件事,因为 0 到 1 阶段贪多必崩。
1. 10 人以下:先定协议,再选工具
这个规模下,工具的选择其实不太重要,一张表格、一块实体白板、或者某项目管理工具的基础版都能跑。真正要做的只有一件事:把协作人协议写下来并贴在所有人能看到的地方。
具体动作:用一张 A4 纸写清三类协作人、五条通知规则、两个响应时限。然后每周复盘一次哪些规则被绕过了。
2. 10 到 50 人:把“可见、可查、可追”做到位
这个规模是任务管理最容易失效的区间,靠记忆已经不够,但流程还没必要太重。我的建议是只用 5 个状态、强制填写验收标准、每周出一次阻塞清单。
这里可以引入某项目管理平台的标准版,重点看两个能力:状态更新路径是否足够短(两步以内)、是否支持按人聚合的“今天跟我有关”视图。这两个能力决定了系统会不会被真正用起来。
3. 50 到 200 人:跨团队依赖必须显式登记
到了这个规模,最大的问题从“个人不更新状态”变成“团队之间互相不知道对方在做什么”。这个阶段必须引入依赖关系字段和跨项目视图。
我的经验是:每周做一次依赖健康检查,只看那些“承诺时间已过但依赖未交付”的条目。这一项能提前 1 到 2 周暴露大部分交付风险。

4. 200 人以上或多项目并行:先统一度量口径
这个规模下最耗时间的不是执行,而是对齐。我遇到过的典型问题是:三个项目组各自的“完成率”定义都不一样,放在一起看毫无意义。
建议先做一件事:把四个核心指标的定义在全组织统一,并写进流程文档。口径不统一的度量,比没有度量更危险,因为它会给出错误的决策依据。
5. 强合规或数据敏感场景:私有化部署从第一天就要考虑
如果所在行业对数据出境、审计留痕有硬性要求,那么工具的部署形态就不是后期优化项,而是前置约束。这类场景下,我建议在选型阶段就把私有化部署能力作为一票否决项来筛。
在这一点上,PingCode 支持私有化部署,对需要把研发数据留在内网的组织来说,这个能力直接决定了方案是否可用。同时它对 Jira 的迁移支持比较完整,对已经积累了多年历史数据的团队,切换成本相对可控。
六、不同情况下的取舍
讲完建议,必须讲取舍。因为所有建议都有代价,只是很多人不愿意提。
1. 标准化 vs 灵活性
标准化程度越高,数据越可比、新人上手越快,但团队会觉得被束缚。灵活度越高,团队满意度越高,但度量口径会失控。
我的判断标准是:影响跨团队协作的环节必须标准化,团队内部的执行细节可以放开。比如任务状态必须全组织统一,但每个团队用什么标签、怎么分组,不必强求。
2. 自研 vs 采购
我见过两个团队在同一个季度里做了相反的选择。一个 40 人团队自研了一套轻量看板,三个月上线,前半年很爽,一年后维护成本开始失控,因为需求不断加码但只有半个前端在维护。
另一个 200 人组织直接采购了专业平台,两周上线,前两个月抱怨配置不够灵活,但半年后流程稳定下来,IT 投入反而更少。
我的判断是:自研适合流程高度特殊且有持续投入能力的团队,采购适合流程相对标准、更看重稳定性的团队。绝大多数组织属于后者,只是不愿意承认。
3. 一次到位 vs 渐进演进
一次到位的诱惑很大,尤其对刚接手的新负责人来说,推一套完整体系能快速建立权威感。但我实际观察到的结果是:一次性上线的体系,三个月后的存活率明显低于渐进演进的体系。
原因不复杂:流程需要和团队的实际习惯磨合,而磨合只能靠时间。我现在的做法是每两周加一条规则,加完之后观察一周再决定是否保留。
4. 强管控 vs 弱管控
强管控适合外部约束强、错误代价高的场景,比如金融核心系统、医疗设备固件。弱管控适合探索性强、需求变化快的场景,比如早期产品验证。
这里最常见的错误是:用强管控的方式管理探索性工作。结果是流程齐全但创新停滞,所有人都在满足流程而不是解决问题。

| 取舍维度 | 倾向 A 的适用条件 | 倾向 B 的适用条件 | 我的默认建议 |
|---|---|---|---|

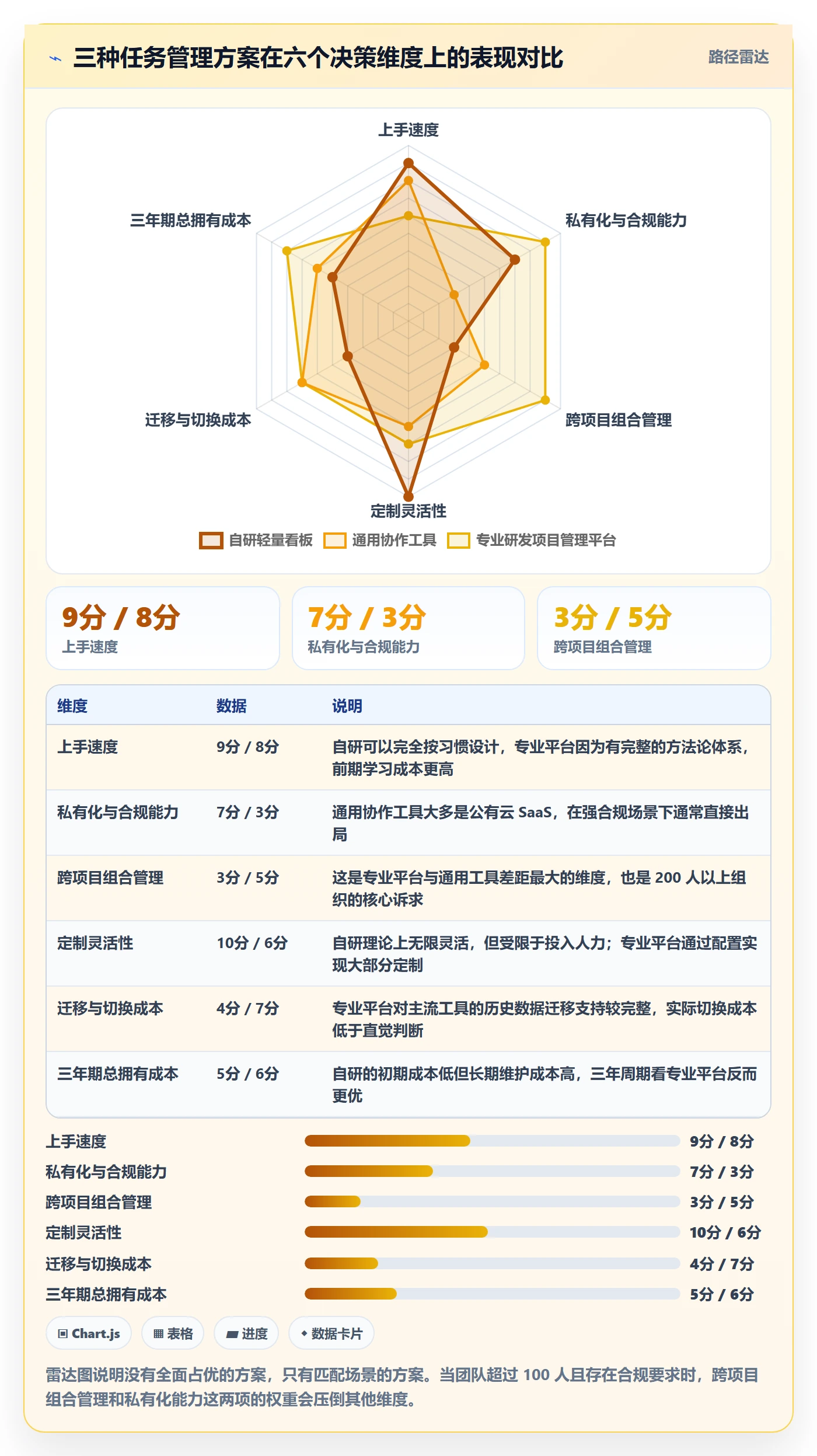

| 标准化 vs 灵活性 | 跨 3 个以上团队协作、需要横向对比数据 | 单一团队、探索性工作为主 | 协作环节标准化,执行细节放开 |
| 自研 vs 采购 | 流程高度特殊、有持续研发投入 | 流程相对标准、IT 人力有限 | 100 人以上优先采购 |
| 一次到位 vs 渐进演进 | 组织处于强合规环境、必须一次达标 | 业务节奏快、需要边跑边调 | 每两周加一条规则,观察一周 |
| 强管控 vs 弱管控 | 错误代价高、外部审计要求强 | 需求变化快、试错成本低 | 按工作性质分层,不按部门一刀切 |
七、结语:任务管理从 0 到 1,真正要改的是“谁跟我一起负责”
回到开头那个 1374 次 @ 的项目。它的失败不在于进度表做得不好,而在于那张表上没有人被明确地定义过责任。所有人都知道有这件事,但没有人觉得这是自己的事。
我现在判断一个项目负责人的效率水平,不看他自己干了多少活,只看一个问题:他不在的那三天,项目会不会停?如果会,说明所有协作信息都挂在他一个人身上;如果不会,说明协作人协议真的起作用了。
任务管理从 0 到 1 的完整路径,其实就是四层模型的顺序:先定边界,再定状态,然后定协作人协议,最后才是度量和工具。工具是第四步,不是第一步。
1. 如果你只有 14 天,我会这样安排
- 第 1 到 2 天:把当前所有在跑的任务列出来,逐条标注唯一主责人。凡是找不到主责人的,要么指定,要么直接砍掉。
- 第 3 到 4 天:给每个任务补一句可被第三方验证的验收标准。写不出来的,说明这个任务本身没定义清楚,先退回需求方澄清。
- 第 5 到 7 天:写下五条协作人通知规则,找三个人当面确认他们能接受这些规则。
- 第 8 到 10 天:把状态压缩到 5 个以内,配置通知规则,让操作路径短到两次点击以内。
- 第 11 到 14 天:开始记录四个核心指标,但要忍住不去考核人,只用来发现问题。
2. 三个最容易见效的动作
如果上面五步你觉得太多,那就先做这三件,我实测下来回报最高:
- 给每个任务加一栏验收标准,一句话,可验证。这一项直接对应返工率。
- 把状态数量砍到 5 个以内。这一项直接对应状态更新及时率。
- 把依赖方的承诺时间显式登记,而不是口头答应。这一项直接对应延期率。
3. 下一步:选一个最小的闭环先跑起来
不要试图一次性覆盖所有项目。我的建议是选一个 5 到 8 人的小团队、一个为期 3 周的迭代,把上面三个动作完整跑一遍,然后再决定要不要推广、要不要上平台。
如果验证下来有效,且团队规模在 100 人以上、存在私有化或合规要求、又需要从既有工具迁移历史数据,那么像 PingCode 这类面向中大型组织、支持私有化部署、支持从 Jira 平滑迁移的平台,会是国产替代场景里比较务实的选择,注意,是务实,不是万能。工具只能放大一个已经成立的协作机制,不能替你把机制建起来。
先让协作人知道自己是协作人,再谈效率提升。这是我踩了无数次坑之后,最想传给下一个项目负责人的一句话。
常见问题解答(FAQ)
1. 项目任务管理从0到1,第一周到底该先做什么?
我第一次当项目负责人,团队就五六个人,大家一直靠群里喊话和一张共享表格推进,我特别想一次到位搭一套完整流程,结果一头扎进工具里配字段、配状态、配审批,折腾了两周没人愿意用。我是不是方向就错了,到底该先做哪一步?
先跑一条最小可用闭环,不要先动工具。具体做法是:挑一个正在进行的真实项目,用一页纸定三件事,任务入口统一到一个地方(需求、问题、临时插单都从这儿进),状态只保留三到五个(待办、进行中、待验证、已完成),每个任务必须有唯一负责人和截止日,缺一项就不算建好。
先按这个跑两周,只盯两个动作:任务是不是在动手之前就写下来了,完成时有没有人确认。两周后流程稳定了,再把它原样搬进某项目管理工具。判断依据很直接:流程没跑通就配工具,最后得到的是一个字段齐全但没人维护的空壳系统,返工成本远高于一开始慢两周。
我自己踩过的坑就是先建了十几种任务类型,结果三个月后全被弃用。
2. 跨部门的协作人怎么定角色,才不会所有事都绕到项目负责人这里?
我做项目负责人时,项目里除了几个核心成员,还有设计、测试、运维这些只在特定阶段出场的协作人。现在最烦的是,只要涉及协作人的事,大家默认先来找我,我再转达一遍,一天有半天在做传话筒。我想知道角色和边界到底该怎么定。
把协作人从一张名单改成任务上的一个字段。做法是:不设笼统的协作人清单,而是在每个具体任务上单独指定协作人,并写清他交付什么、什么时候要、验收标准是什么。同时立一条规则:任务内容和截止时间在任务卡里写清楚,任何人可以直接在任务下评论对齐,不必经过项目负责人转达;
只有范围变更、排期冲突、资源不足这三类事才升级到你这里。判断依据是:传话筒式管理的根因不是协作人不主动,而是任务信息只存在负责人脑子里,别人只能来问。信息落到任务卡上之后,负责人被问的次数通常能降一半以上。
可以用一个指标验证:统计一周内只做转达、没有产生任何决策的沟通次数,这个数字下降就说明边界立住了。
3. 团队十来个人,用表格还是上某项目管理平台,从0到1该怎么选?
我一直在纠结要不要上某项目管理平台。表格现在也能凑合用,但任务一多就乱,改来改去对不上;上工具又有学习成本,我们之前试过一个平台,买了之后大家还是回群里说话。到底有没有一个靠谱的判断标准,而不是拍脑袋决定?
用三个信号判断,而不是凭感觉。信号一:同一件事在不同地方出现两个版本,比如表格和群聊里的进度对不上,说明你需要唯一入口;信号二:你得反复按人、按状态筛选才能看清整体进度,说明你需要结构化视图;信号三:开始有人问这个任务的前置条件完成没有,说明你需要依赖关系。满足两个以上再考虑上平台。
选型时只优先看三件事:能不能十秒内建好一个任务并指派到人、能不能一键看到我的任务、能不能把数据完整导出。别一上来就追求甘特图、工时统计、自动流转,用不到的功能会变成填报负担,最后反而拖慢节奏。经验上,十人以下、单一项目、节奏快的场景,表格加一套约定就够;
跨项目、多人并行、需要沉淀历史数据时,平台才真正划算。
4. 怎么客观衡量任务管理有没有真的提升效率,该看哪些数据?
我推了两个月任务管理,感觉大家还是忙,但说不清到底哪里变好了。老板问我效果,我只能说感觉顺了一点,特别心虚。有没有什么可以拿得出手的口径,能证明这件事值得做?
别用完成的任务数这类容易被凑出来的指标。看四个:一是任务平均滞留时间,也就是从进入进行中到完成的天数中位数;二是返工率,被重新打开或打回的任务占比;三是阻塞时长,任务卡在进行中却连续几天无人推进的天数;四是负责人只做转达的沟通占比。取推行前一个月的真实数据做基线,不要凭记忆回填,这一点很关键。
经验上,流程跑顺之后返工率的下降往往比速度提升更明显,也更能说明问题。如果四个指标全都没动,通常不是工具的问题,而是任务拆得太粗:一个任务超过三天没有进展,或者需要两个人分别交付不同东西,就该拆开。把这个口径拿去汇报,比说感觉顺了要有说服力得多。
核心关键词
文章包含AI辅助创作:协作人怎么做?项目负责人效率提升:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/353381
读者评论
三类协作人的分法我试过,卡在“角色会漂移”上。项目中期一个人可能同时是执行协作人和依赖协作人,卡片字段填一次容易,变更时没人主动回来改。结果分类还在,但已经跟现实不符了。想问问作者怎么处理这种身份重叠和迁移,有没有比人工维护更省事的办法。
那张时间结构图里,风险预判从4小时涨到15小时,我有点存疑。这种自评式记录很容易把“开会讨论未来”也算进去。真要验证,不如看延期率、返工率这些外部指标有没有同步下降。不然时间只是换了个名目,实际产出未必变好。
我们8人小队确实靠共享表格加口头约定跑了一年多,也没出大问题。但超过20人之后麻烦的不是工具,是没人愿意维护字段。任务建完就不动了,状态三天不更新,看板就成了摆设。所以我觉得比选工具更难的是让更新这件小事变成习惯,这一步没有捷径。
