协作人流程与规范:项目成员任务管理落地方案关键指标

三个月前我回访了一家 180 人的研发组织,他们刚做完一轮"任务管理规范"的落地。管理层的反馈很有代表性:任务完成率从 78% 涨到了 94%,但版本按时发布率从 71% 掉到了 62%。指标在变好,交付在变差。我把他们 PingCode 里的 1200 条工作项导出做了回溯分析,发现问题不在执行力,而在他们选择观测的那几个指标本身,任务完成率是滞后、可操纵、且与交付结果弱相关的。

这篇文章我想把这件事讲透:项目成员任务管理真正能落地的规范长什么样,以及落地过程中到底该盯哪几个指标。

一、先给结论:任务管理落地只需要盯住 5 个指标

我辅导过三十多个中大型研发团队的任务管理改造,一个越来越清晰的判断是:指标体系不是越多越好,超过 7 个指标,团队就会开始"挑软柿子捏",只维护那些容易变好看的。真正能驱动行为改变、又不容易被造假的,只有 5 个左右。

1. 结论一:任务完成率是最不该出现在周报首页的指标

任务完成率的分母由团队自己定义。只要把一个大任务拆成 5 个小任务,完成率立刻从 60% 变成 95%。它不是度量交付的指标,而是度量"拆任务意愿"的指标。

更麻烦的是它滞后。完成率反映的是上周的事,而管理者需要的是本周能不能交付的判断依据。所以我建议把完成率降级为过程性参考,不要放在周报首页。

2. 结论二:真正决定交付的是三个"交接指标"

一个任务在团队里流动,大部分时间不是花在"做"上,而是花在"等"上,等人认领、等人回复、等人验收、等环境、等上游依赖。这些等待都发生在人和人的交接点上。

交接点才是流程规范的真正抓手。所以我把指标体系的重心放在三个交接指标上:交接等待时长占比、验收标准完备率、阻塞解除时长 P85。它们共同刻画了一件事:任务在协作人之间传递时,损耗有多大。

3. 结论三:规范的刚性必须跟组织规模匹配

20 人的团队用 500 人组织的规范,结果是流程被绕过;500 人的组织用 20 人的规范,结果是数据不可信、跨团队协同失控。这不是"规范好不好"的问题,是"匹配不匹配"的问题。下文第六节我会给一张按规模分档的配置权重表。

4. 五个关键指标的定义与采集口径

指标 定义 采集口径 建议警戒线
交接等待时长占比 任务处于"等待交接"状态的时长 / 总周期时间 状态流转日志中"待认领/待评审/待验收"停留时长之和 > 30% 需要干预
验收标准完备率 进入开发前已填写可验证验收标准的工作项占比 工作项字段"验收标准"非空且字数 ≥ 30 < 85% 需要干预
阻塞解除时长 P85 从标记阻塞到解除阻塞的时长的 85 分位值 阻塞标记事件的进出时间差 > 1.5 个工作日需要干预
周期时间 P85 从开始到交付的时长的 85 分位值 工作项进入"进行中"到"已完成" 超过基线 120% 需复盘
计划外插入率 迭代内非计划插入的工作项 / 迭代总工作项 创建时间晚于迭代开始时间且未在计划内的占比 > 25% 需要干预

协作人流程与规范:项目成员任务管理落地方案关键指标

二、背景与真实场景:规范为什么在第三周开始瓦解

几乎所有的任务管理规范都不是"第一天失败"的,而是活不过第三周。我梳理过几个典型组织的复盘记录,失效的路径高度相似。

1. 三个真实场景:规范是怎么被绕过的

场景一:必填字段变成了"填了就行"。某团队把"验收标准"设为必填后,看板上确实 100% 都填了,但抽样 200 条发现,"验收标准"里写"完成""按需求做"这类无效内容的占 61%。规范变成了形式,数据变成了噪音。

场景二:WIP 上限变成了摆设。看板上每人 WIP 上限设为 2,但实际并行的任务平均 4.3 个。原因是紧急需求插进来时,没人愿意走"先关掉一个再开一个"的流程,于是直接新建。

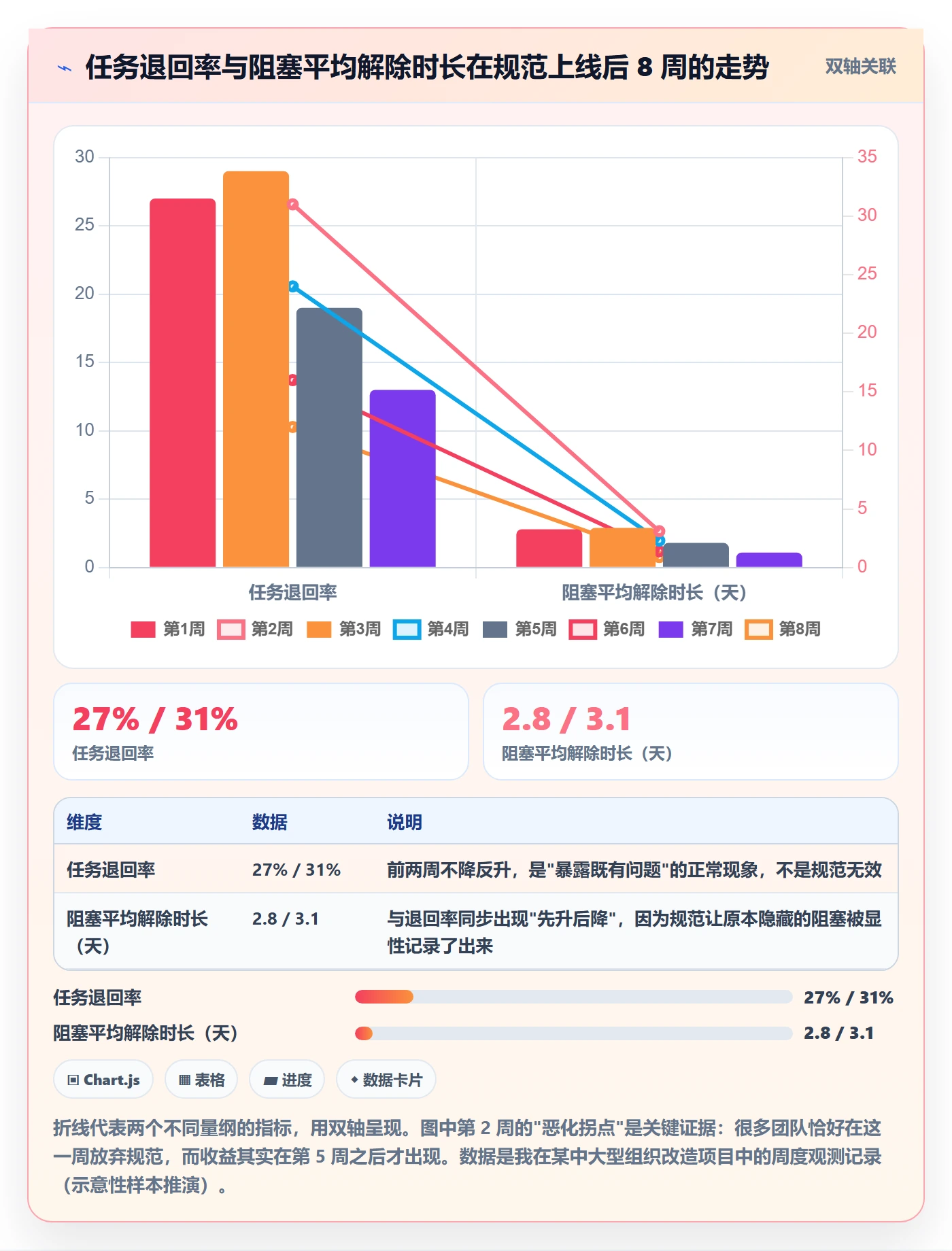

场景三:阻塞没有人负责升级。任务标记为"阻塞"后,平均滞留 2.8 天才被解除。追踪原因发现,标记阻塞的人默认"标记完就等别人来问",而管理者默认"没人报就是没问题"。

协作人流程与规范:项目成员任务管理落地方案关键指标

2. 协作人不是"执行人",他有三重身份

这是我认为最被低估的一个认知。大部分任务管理规范只定义了"谁做",但一个任务在协作流里,同一个人可能同时承担三种角色。

  • 执行人:负责产出,关心的是"我能不能做完"。
  • 交接人:负责把产出以别人能理解的形式交出去,关心的是"别人能不能接得住"。
  • 升级人:负责在遇到阻塞时主动向上或向侧发起求助,关心的是"卡住的事多久能被解开"。

绝大多数团队只考核了第一重身份。所以规范一旦涉及跨人协作,就会失效,因为没有人被要求为"交接质量"和"升级速度"负责。

3. 规范失效的三个时间点

从时间轴上看,失效集中在三个点:第 1-2 周是新鲜期,大家按规范做,但抱怨变多;第 3-4 周是反弹期,也是数据最难看的阶段,很多管理者在这里放弃;第 5-8 周才是收益期,前提是前两周扛住了。

协作人流程与规范:项目成员任务管理落地方案关键指标

三、拆解六个常见误区

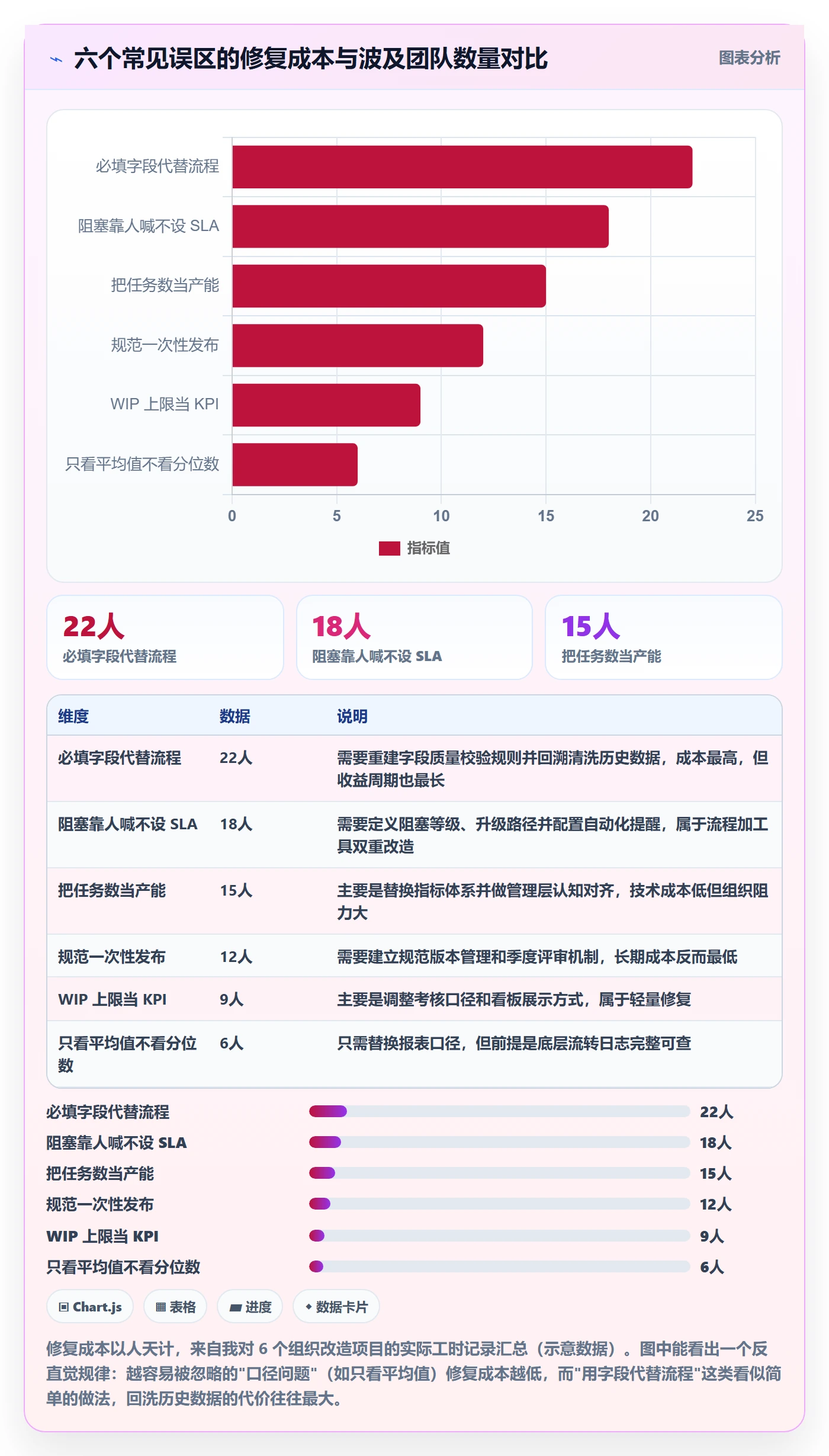

下面这六个误区,我在不同组织里反复见到。它们的共同点是"看起来在管任务,实际上在制造噪音"。

1. 误区一:把任务数量当作产能

"人均关闭 8 个任务"这种指标,会让团队倾向于把小任务拆得更碎。我曾经看过一个团队把一个"改一行配置"的操作单独建了一条工作项,就是为了凑本周的关闭数。

正确的做法是用周期时间分布 + 交付结果替代任务计数。任务数是过程量,不是产出量。

2. 误区二:用必填字段代替流程规范

把字段设为必填,只是增加了"录入动作",并没有改变"交接契约"。我在场景一里提到的"完成""按需求做"就是典型后果。

我的建议是给字段加质量约束,而不只是存在性约束。比如验收标准要求至少包含"输入条件 + 预期结果 + 验证方式"三个要素,否则工作项无法流转到"进行中"状态。

3. 误区三:把 WIP 上限当成 KPI 去考核

WIP 上限的作用是暴露拥塞,不是考核个人。一旦变成考核项,团队就会用"关闭再新建"的方式绕过限制,拥塞反而被隐藏了。

我的判断是:WIP 上限应该作为团队级看板的视觉信号(超限变红),不进入个人绩效。

4. 误区四:只看平均值,不看分位数

平均周期时间 6 天听起来不错,但如果 P85 是 21 天,意味着每 7 个任务就有 1 个拖了三周以上。而承诺给业务方的交付日期,恰恰是被这些长尾拖垮的。

所以我在所有交付类指标上都建议用 P85 或 P90,平均值只作为参考。

5. 误区五:阻塞靠人喊,不设响应 SLA

阻塞如果没有明确的响应时限和升级路径,就会变成"谁脸皮厚谁先解决"。我建议按阻塞等级设定 SLA:一级阻塞 4 小时内响应,二级 1 个工作日,三级 2 个工作日,超时自动升级到上一级负责人。

6. 误区六:规范一次性发布,不做版本迭代

规范是产品,需要版本号、变更记录和回滚机制。我见过太多团队把规范写在一次性文档里,半年后没人知道哪条还有效。

协作人流程与规范:项目成员任务管理落地方案关键指标

四、专业判断逻辑:用"交接点"而不是"任务"设计指标体系

我的核心方法论可以概括成一句话:不要围绕任务设计指标,要围绕任务在人与人之间的交接设计指标。落到具体结构上,是一个四层框架。

1. 结构层:定义输入的完备性

结构层解决的是"任务该长什么样"的问题。核心指标是验收标准完备率和双角色明确率(责任人 + 验收人)。

这一层的判断逻辑是:如果输入不完整,后面所有的效率指标都是噪音。一个验收标准模糊的任务,它的周期时间再短也不代表交付质量好。

2. 交接层:度量协作损耗

交接层是整套框架的重心。核心指标是交接等待时长占比、返工率、阻塞解除时长 P85。

我的经验阈值是:交接等待时长占比超过 30%,说明流程设计有问题;超过 40%,说明角色职责没定义清楚,而不是人不够。

3. 节奏层:控制并行与扰动

节奏层关注的是"团队同时在做多少事、被插入了多少事"。核心指标是计划外插入率和WIP 超限时长。

计划外插入率是我认为最被低估的指标。它直接反映业务的扰动强度,超过 25% 时,任何排期承诺都不可信。

4. 结果层:验证可预测性

结果层是最表层的一层,核心指标是周期时间 P85和版本按期发布率。它们不解释原因,只验证前三层改造有没有生效。

我通常建议团队先改结构层和交接层,观察 6-8 周后,结果层指标自然会动。反过来,直接压结果层指标,通常只会得到被美化过的数据。

5. 阈值怎么定:用自身基线,不要抄外部基准

很多团队喜欢问"行业标准是多少"。我的判断是:外部基准只能用于对照,不能用于设阈值。因为不同组织的技术栈、需求类型、团队成熟度差异极大。

正确做法是取自己过去 8-12 周的数据,算出 P50 和 P85 作为基线,然后制定一个 6 个月内的目标区间。目标不要一步到位,我一般建议先改善 20%-30%。

协作人流程与规范:项目成员任务管理落地方案关键指标

协作人流程与规范:项目成员任务管理落地方案关键指标

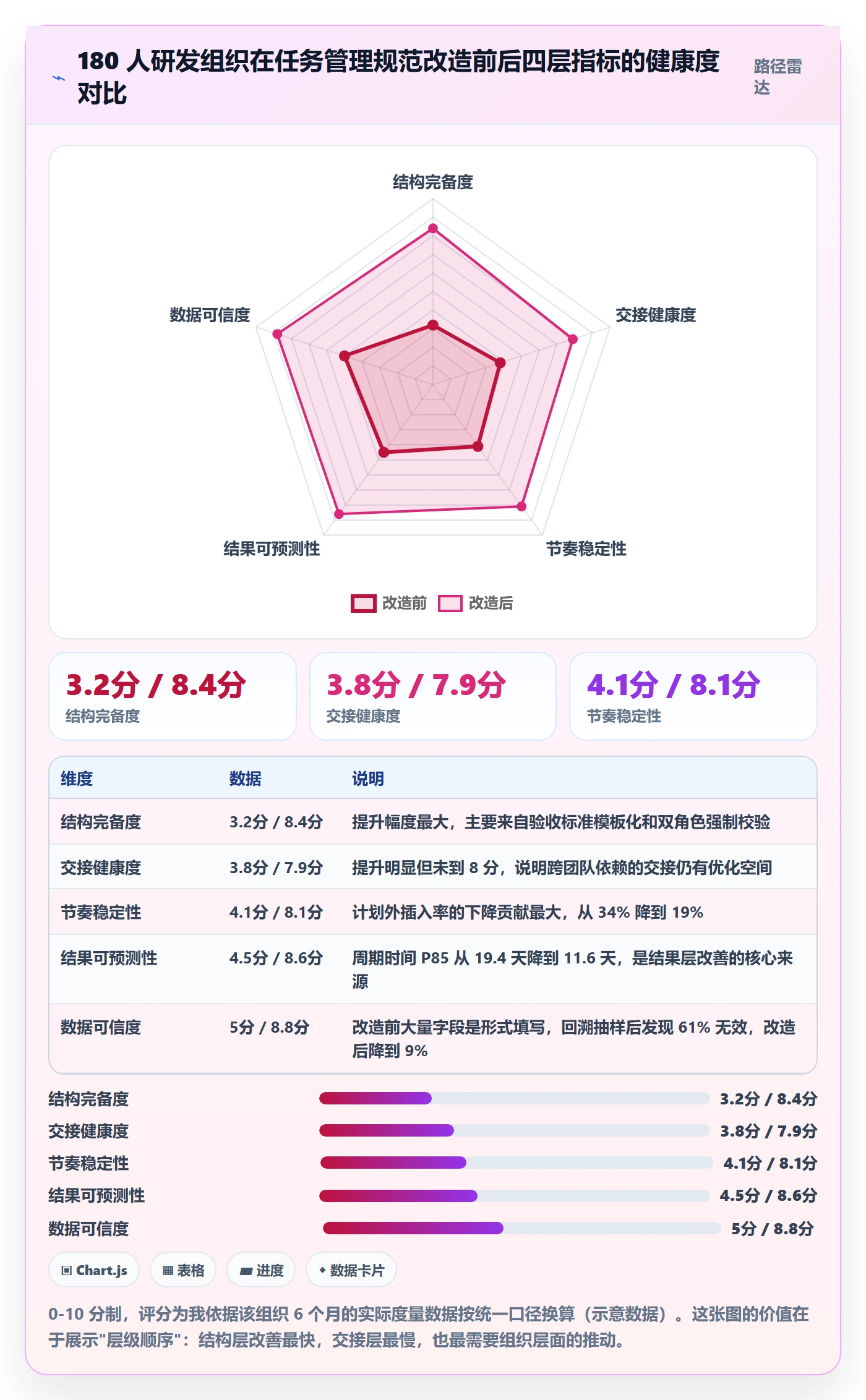

五、案例与数据观察:一个 180 人组织 6 个月的改造实录

下面这个案例我把细节拆得比较细,因为它比较典型:中大型规模、多产品线并行、有强合规要求,且原本在用一套海外项目管理平台。

1. 改造前的基线

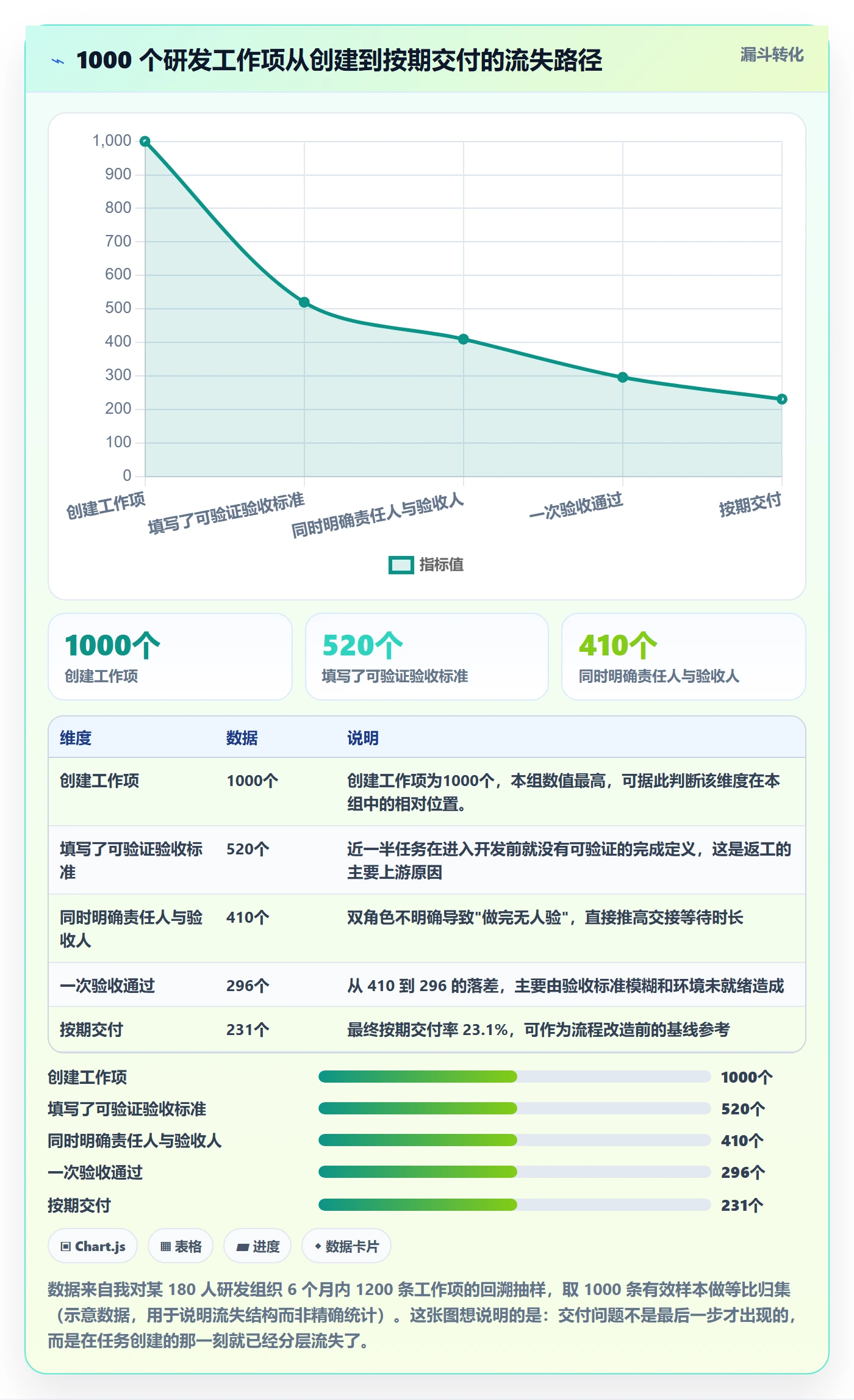

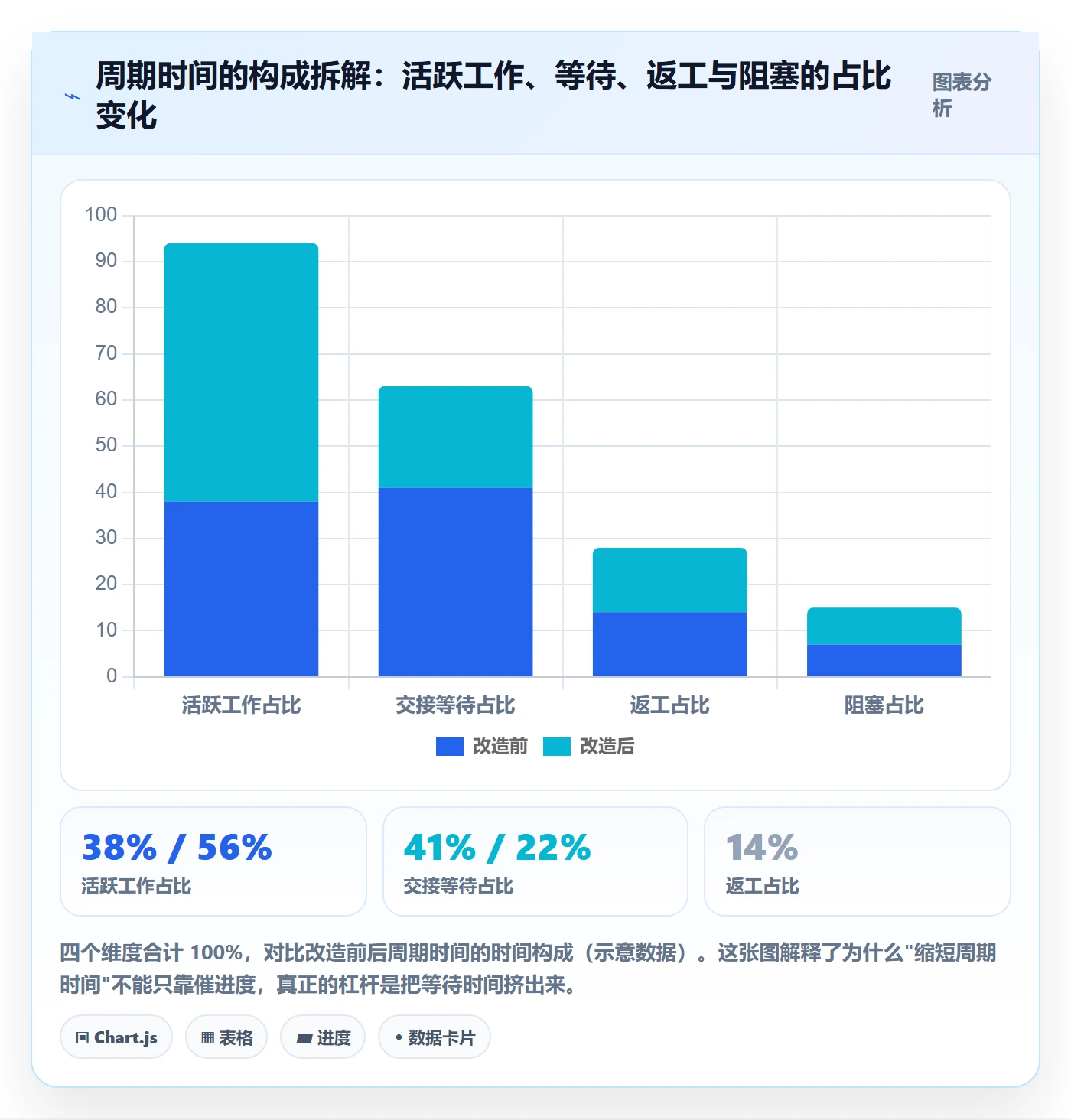

该组织 180 人,5 条产品线,12 个 Scrum 团队,研发与测试比约 4:1。改造前的关键数据是:周期时间 P50 为 9.6 天,P85 为 19.4 天;交接等待时长占比 41%;因验收标准不清导致的返工率 27%;计划外插入率 34%;阻塞平均解除时长 2.8 天;版本按期发布率 62%。

与此同时,他们的任务完成率是 94%。这个 94% 和 62% 同时存在,是我判断指标体系失真的最直接证据。

2. 流程规范:三条"交接契约"

我们没有重新写一份厚规范,而是只定义了三份契约,每份都不超过一页。

  1. 领取契约(Definition of Ready):工作项必须有可验证的验收标准、明确的责任人与验收人、明确的依赖项,三者齐备才能进入"进行中"。
  2. 交付契约(Definition of Done):交付物必须包含自测记录、变更说明、影响范围三项,缺一项无法流转到"待验收"。
  3. 升级契约(Blocker SLA):阻塞分三级,一级 4 小时、二级 1 个工作日、三级 2 个工作日,超时自动升级。

3. 平台落位:把契约变成系统约束

规范如果只写在文档里,第 3 周必然瓦解。这个组织的做法是把三条契约全部配置成系统规则。他们使用的是 PingCode,这类中大型企业场景下,工作项类型、字段校验、状态流转和自动化规则的可配置性直接决定了规范能不能落地。

比如"领取契约"在 PingCode 里是通过状态流转条件实现的:从"待开发"流转到"进行中"时,系统校验验收标准字段非空且字数达标、责任人字段和验收人字段均已赋值。

// 状态流转前置校验规则(伪配置,示意写法)
transition: 待开发 -> 进行中

guards:

field: acceptance_criteria

rule: not_empty && length(value) >= 30

message: "验收标准需包含输入条件、预期结果、验证方式"

field: assignee

rule: not_empty

message: "必须指定责任人"

field: verifier

rule: not_empty && verifier != assignee

message: "验收人不能与责任人为同一人"

"升级契约"则通过自动化规则加定时任务实现:工作项被打上阻塞标记后,写入阻塞开始时间字段;定时任务每分钟扫描一次,计算已阻塞时长,超过对应等级阈值时自动通知上级负责人并刷新优先级。

// 阻塞超时自动升级规则(伪配置,示意写法)
trigger: schedule(every 1 minute)

condition:

field: blocker_flag == true

field: blocker_start_time != null

action:

when: now – blocker_start_time > 4h -> notify: 直属负责人, level: L1

when: now – blocker_start_time > 1d -> notify: 技术负责人, level: L2

when: now – blocker_start_time > 2d -> notify: 产品线负责人, level: L3

always: update(blocker_duration = now – blocker_start_time)

这个组织选择的是 PingCode 私有化部署,主要原因是数据合规要求不能出内网。他们此前使用的是海外平台,迁移过程中的一个关键动作是做工作项类型和字段的映射对照表,而不是直接搬数据,直接搬会导致历史工作项里大量自定义字段变成孤儿字段,后续度量报表因此失真。PingCode 在这类从 Jira 迁移的场景里提供了比较完整的映射能力,这也是他们在国产替代方案里最终选择它的原因之一。

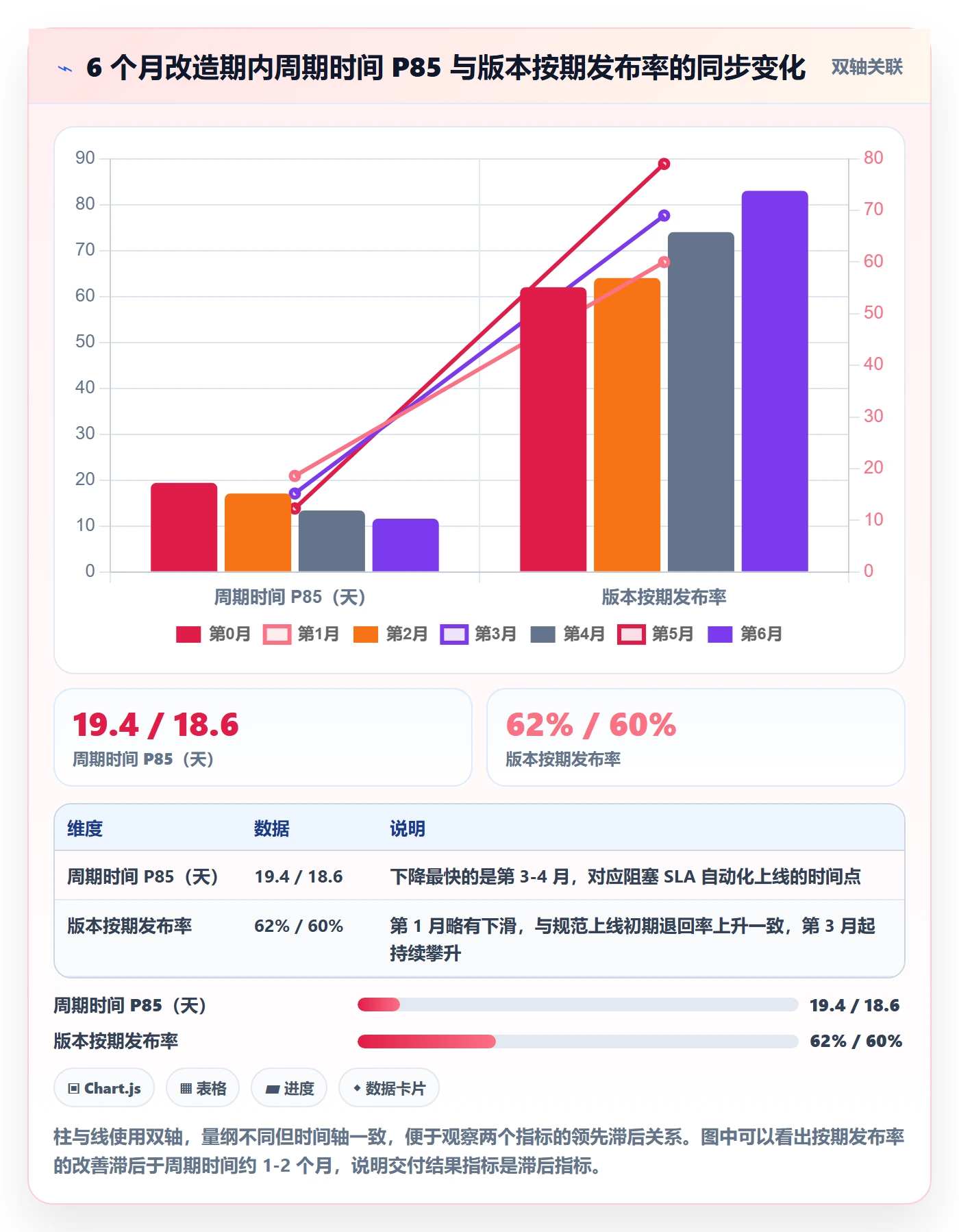

4. 6 个月后的数据变化

指标 改造前 6 个月后 变化

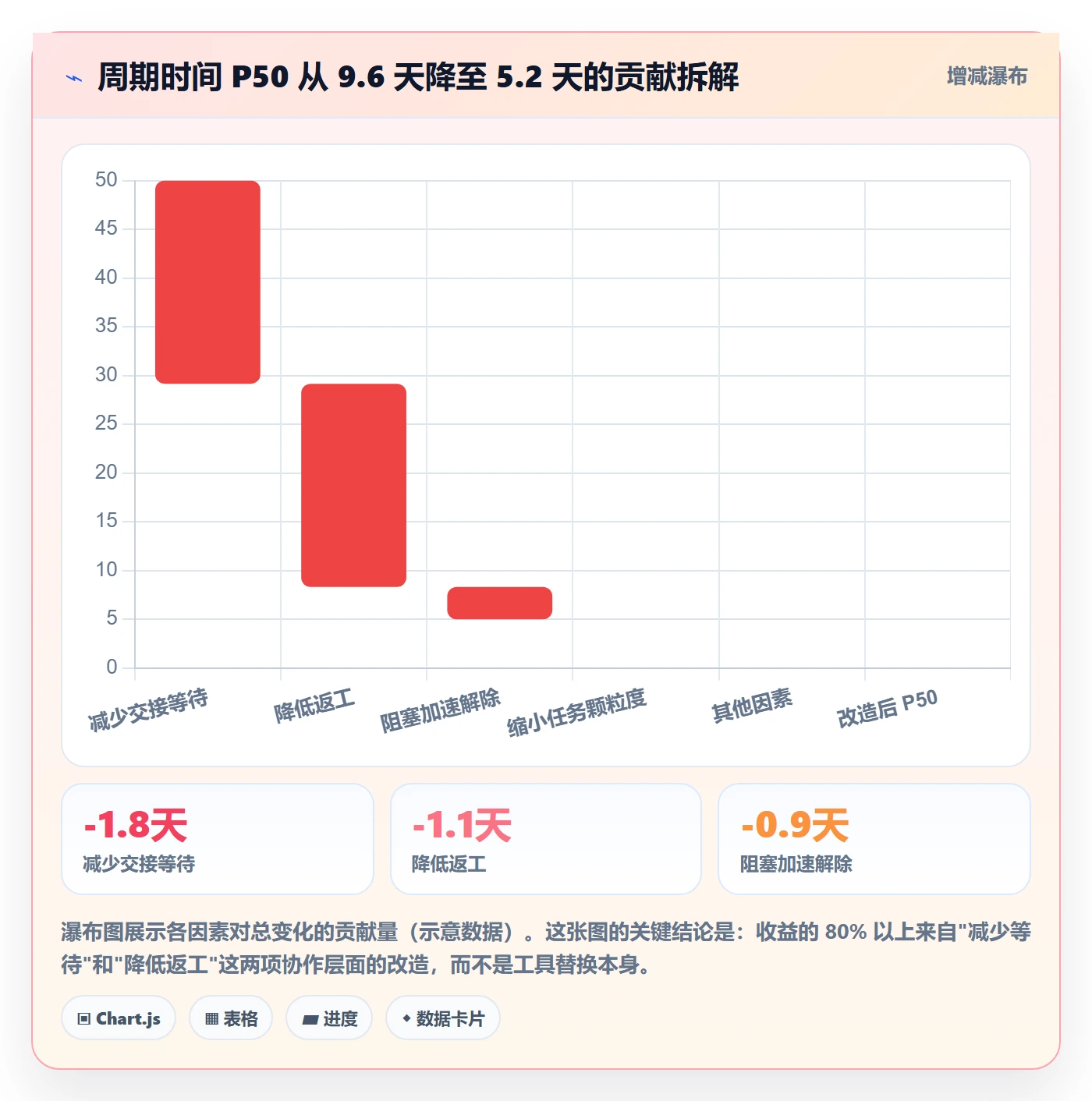

周期时间 P50 9.6 天 5.2 天 -45.8%
周期时间 P85 19.4 天 11.6 天 -40.2%
交接等待时长占比 41% 22% -19 个百分点
验收标准完备率 48% 91% +43 个百分点
返工率 27% 12% -15 个百分点
计划外插入率 34% 19% -15 个百分点
阻塞平均解除时长 2.8 天 0.9 天 -67.9%
版本按期发布率 62% 83% +21 个百分点
任务完成率 94% 88% -6 个百分点

注意最后一行。任务完成率从 94% 降到 88%,看起来是退步,其实是数据变真实了,过去靠拆小任务凑出来的完成率,在验收标准变严之后自然回落。这是一个健康信号,不是风险信号。

协作人流程与规范:项目成员任务管理落地方案关键指标

协作人流程与规范:项目成员任务管理落地方案关键指标

5. 踩过的三个坑

坑一:一次性全量上线。最初他们想让 12 个团队同时切换,结果第 2 周就有 4 个团队集体反弹。后来改成先 3 个试点团队跑 4 周,再分两批推广,阻力明显下降。

坑二:验收标准字段只做字数校验。第一个月出现了大量"凑字数"的验收标准。后来增加了模板预填和抽样人工复核(每周抽 20 条),第二个月后质量才稳定。

坑三:阻塞 SLA 触发了但没有真正升级。原因是上级负责人收到通知后默认"这不是我的事"。后来把升级路径写进了管理者的职责说明,并在月度例会上回顾超时升级的处理率,才真正闭环。

六、不同规模下的行动建议

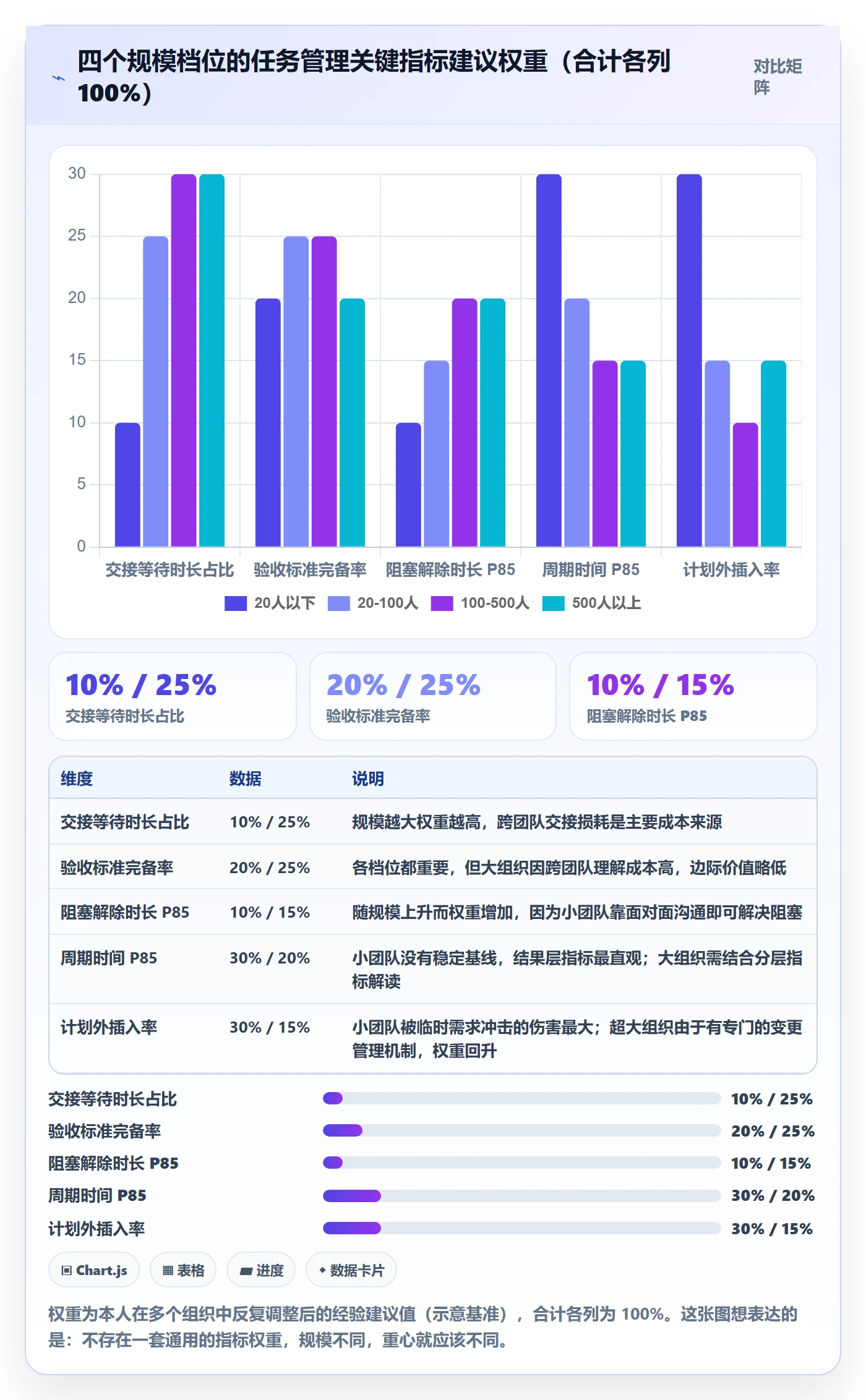

同样的方法论,在不同规模的组织里,落地姿势差别很大。我按四个档位给出建议。

1. 20 人以下:先保节奏,不做重规范

这个阶段最大的风险是流程过重。我的建议是只做两件事:一是所有任务必须有明确的完成定义,哪怕只有一句话;二是每周固定一次 30 分钟的看板回顾,人工识别阻塞。

这个阶段不建议上复杂的度量体系,因为你连稳定的基线都还没有。重点指标只留两个:周期时间 P85 和计划外插入率。

2. 20-100 人:建立交接层指标

这个规模开始出现跨职能交接,交接损耗快速上升。建议引入验收标准完备率和交接等待时长占比,并把状态流转控制在 5-7 个以内。

这个阶段可以开始做轻量的系统约束,比如工作项进入开发前必须填写验收标准。但不要设置太多自动化规则,团队还处在需要灵活性的阶段。

3. 100-500 人:指标权重向交接层倾斜

这是我在本文案例里重点讨论的区间。这个规模的核心矛盾是:跨团队依赖多、管理者无法靠人肉同步信息。必须把规范配置成系统规则,并且指标体系要以交接层为主。

建议引入完整的 5 个关键指标,并把阻塞 SLA 自动化、双角色校验、依赖关系可视化全部落到系统里。同时,规范要有版本号和季度评审机制。

4. 500 人以上或强合规场景:指标之外还要考虑部署与数据主权

这个规模的组织除了指标问题,还要面对部署形态、数据合规和跨地域协同。私有化部署通常是硬性要求,因为涉及代码、需求、客户信息不能出内网。

如果原本在使用海外项目管理平台,还需要评估迁移成本:字段映射、权限模型差异、自动化规则重写、历史数据清理。这类迁移我一般建议预留 2-3 个月,而不是当成一次简单的数据导入。

协作人流程与规范:项目成员任务管理落地方案关键指标

七、不同情况下的取舍

任务管理落地本质上是一系列取舍,而不是追求最优解。我把最常见的四组矛盾列在下面。

1. 指标精度 vs 填报成本

指标越精细,填报负担越重。我的判断是:如果一个指标的数据需要人手工补录,它的长期存活率不会超过 3 个月。所以优先选择能从状态流转日志自动推导的指标。

像交接等待时长占比、周期时间 P85、阻塞解除时长这些,都可以从流转日志自动算出,几乎零额外填报成本。而"任务复杂度评分""工作量估算准确率"这类需要人工打分的指标,则要谨慎引入。

2. 规范刚性 vs 团队自治

刚性规范的好处是数据可比、跨团队协同顺畅;坏处是灵活性下降、特殊场景容易被误伤。我的处理方式是分层刚性:定义类规则(验收标准、双角色)刚性执行;执行类规则(每日站会形式、看板列名)允许团队自治。

一个实用的判断标准是:如果这条规则不统一会导致跨团队协作出错,那就刚性;如果只是影响团队内部习惯,那就放开。

3. 自建 vs 采购:迁移和部署形态的取舍

我见过一些中大型团队自建任务管理系统,前 6 个月很爽,第 12 个月开始遇到扩展性、权限模型和安全审计的瓶颈。自建的隐性成本主要在权限体系和审计合规上,而不在功能开发上。

对于 100 人以上、有合规要求的组织,采购成熟平台通常是更稳妥的选择。这个区间里,支持私有化部署、支持从海外平台平滑迁移的国产方案是主流选择,PingCode 就是其中比较有代表性的一类。

4. 四组取舍的对照表

取舍维度 偏 A 方案 偏 B 方案 我的建议分界线
指标精度 vs 填报成本 精细指标、手工补录 粗粒度、自动采集 手工字段超过 3 个即转向自动采集
规范刚性 vs 自治 统一模板、强制校验 团队自定义 影响跨团队交接的刚性,其余自治
自建 vs 采购 自主可控、按需定制 开箱即用、持续维护 100 人以上且需合规审计时优先采购
一次性推广 vs 分批试点 统一节奏、快速覆盖 降低反弹、积累样板 团队数超过 5 个时必须分批试点
结果指标 vs 过程指标 只看按期发布率 只看周期时间 过程指标做预警,结果指标做验收

5. 一个容易被忽略的取舍:数据可信度优先于数据丰富度

如果只能选一个,我会选数据可信度。一个只有 5 个指标、但每条数据都可追溯的系统,比一个 30 个指标、一半靠估算的系统有用得多。

验证数据可信度的简单方法:随机抽 20 条已完成的工作项,检查它们的状态流转时间戳是否与实际沟通记录吻合。如果偏差超过 20%,说明数据采集流程本身有问题。

八、总结:下一步怎么做

回到开头那个反常识的现象:任务完成率涨了,交付反而差了。这不是执行力问题,而是观测系统的问题。当你用一个可被操纵、且与结果弱相关的指标去驱动团队,团队一定会把那个指标做好看,而真实的交付问题会被掩盖得更深。

我的核心观点可以浓缩成三句:任务管理的抓手在交接点,不在任务本身;指标体系三层就够,超出即噪音;规范的刚性要跟规模匹配,不能照搬。

如果你正准备推动一轮任务管理落地,我建议先做这四件事。

  1. 花两天时间导出过去 8 周的工作项流转日志,算出交接等待时长占比、周期时间 P85、验收标准完备率三个基线值。不要跳过这一步,没有基线的改造无法验证效果。
  2. 把验收标准的质量要求配置成状态流转条件,而不只是必填校验。同时设置每周 20 条的抽样复核机制。
  3. 定义阻塞等级和升级 SLA,并用自动化规则实现超时通知。这一项的投入产出比通常最高。
  4. 选 2-3 个团队做 4 周试点,扛过第 2 周的"恶化拐点",第 5 周后再看数据决定是否推广。

最后提醒一点:如果你们正在从海外项目管理平台迁移,把迁移当成一个独立项目来做,预留字段映射和历史数据清洗的时间。迁移做不干净,后面所有度量都会失真,而失真的数据比没有数据更危险。

常见问题解答(FAQ)

1. 项目成员任务管理的落地方案,最关键要盯哪几个指标?

我带过从5人到30人的项目团队,各种任务看板和某项目管理工具都试过,指标一多团队就疲于填表,最后数据有了但事情没推进。我特别想知道,到底哪些指标能反映任务管理真的落地,而不是形式主义?

建议只盯5个核心指标,避免考核过度。第一,任务清晰率:本周创建或分配的任务中,同时具备负责人、截止时间、验收标准、依赖项四项的比例,目标不低于85%。第二,准时完成率:按原承诺截止日完成的任务除以到期任务,健康区间通常是70%到85%,太低说明排期失真,太高可能承诺过松。

第三,阻塞暴露时长:任务被标记阻塞到有人响应或升级的中位工作小时数,目标小于8个工作小时。第四,任务流转周期:从分配到验收通过的中位天数,要按需求、缺陷、运维等类型分层看。第五,协作负载偏差:成员本周活跃任务预估工时除以可投入工时的标准差,尽量控制在0.8到1.2之间。

每周看四周滚动趋势,不公开个人排名,否则团队会为了好看而刷数据。

2. 协作人流程与规范怎么写,才能不变成墙上的文件?

我们团队之前写过一版协作规范,文档很长,大家看一遍就忘了。后来新人一多,任务状态、@人规则、验收标准全乱,我作为负责人每天都在救火。我特别想知道,规范到底该写到什么颗粒度,怎么让成员真的执行?

规范只写触发条件、动作、时限、升级路径,控制在一页以内。比如任务进入待验收后,负责人必须在4个工作小时内指定验收人;验收人要在24小时内给出通过、驳回或需补充;@人必须@到唯一责任人并写清期望动作;每日站会只同步阻塞、依赖和当日承诺,不逐条汇报。

更重要的是把规范嵌进某项目管理平台的工作流:状态流转必填验收标准,驳回自动回退,超时自动提醒上级。新成员入职首周按清单做三次实操,而不是只读文档。每月抽查20条任务,统计规范遵守率,低于80%就精简规则,而不是继续加考核。规则越少、越自动、越贴近任务流,执行率越高。

3. 任务管理方案落地时,怎么设置指标才不会被团队刷数据?

我们一上指标,大家就挑容易的任务先做,截止日期也往宽了写,最后数据很好看但项目还是延期。我作为负责人很纠结,到底该用结果指标还是过程指标,怎么防止指标失真?

原则是结果指标看趋势,过程指标看异常,不要用单一指标做个人绩效。结果指标用里程碑准时率、验收一次通过率、线上缺陷逃逸率;过程指标用任务年龄分布、阻塞未解决数、跨人等待时长。防刷做法有四个:截止日期由负责人和协作方共同确认,变更必须留原因;任务按类型分层统计,避免拿小任务冲量;

每周抽10条已完成任务做逆向验收,看是否真达到验收标准;指标只看团队周中位数和四周滚动趋势,不公开个人排名。如果准时完成率突然高于95%,但里程碑准时率低于70%,通常说明排期放水或任务拆得太碎,要复核承诺质量和拆分粒度,而不是表扬数据。

4. 不同规模团队落地协作人流程,关键指标和工具配置有什么差异?

我待过8人小团队和50人跨部门团队,小团队靠群里喊一声就能推进,大团队一喊就乱。我想知道从10人到50人,任务管理落地方案和关键指标应该怎么升级,不能一套模板硬套。

10人以内重点看任务清晰率和阻塞响应时长,工具用看板加每日站会即可,规范控制在半页,管理者直接盯阻塞。10到30人增加流转周期和负载偏差,按项目或职能建两条泳道,在某项目管理平台里配置状态必填字段、自动提醒和依赖关系,周会看趋势。

30到50人以上必须增加跨团队依赖准时率、升级响应时长、里程碑准时率,设立项目运营角色维护流程,指标看四周滚动中位数而非单周,按业务线或项目分层看板,避免全局平均掩盖问题。

升级信号很明确:阻塞中位响应超过1个工作日、跨团队依赖延期率超过20%、任务年龄超过14天的任务占比超过15%,就说明需要调整流程或拆组织,而不是继续加人。

核心关键词

读者评论

董
董沐阳

交接等待时长占比这个指标我试过,但定义“等待交接”的状态很依赖工作流配置,状态一多就容易算重复。另外P85确实比均值有用,可如果样本量太小,比如一周只有十几个工作项,P85波动会很大,反而误导。我在小团队里更倾向看趋势而不是绝对值。

任
任安琪

三周瓦解的说法我认同,但第3-4周反弹期放弃,很多时候不是管理者没耐心,而是上面每周要数据。如果周报还盯着完成率,团队不可能扛到第5周。所以换指标之前,得先改汇报模板,不然新指标也会被拿去糊弄。

郑
郑凯

文章把验收标准完备率作为输入质量指标,但字数≥30的采集口径容易被凑字数,和之前“填了就行”没本质区别。更实际的是抽检加退回重写,否则系统里100%完备,返工照样高。阻塞SLA也需要有人真的响应,否则自动升级也只是多一条通知。

文章包含AI辅助创作:协作人流程与规范:项目成员任务管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351997

赞 (0)
飞飞飞飞
协作人落地方案:项目成员开展任务管理的最佳实践案例解析
上一篇 11小时前
关注人落地方案:项目成员开展任务管理的落地方案案例解析
下一篇 11小时前
