任务管理事项教程:项目成员制度设计,避坑指南

去年我接手一个三百多人研发组织的任务管理整改,第一周就撞上一件很尴尬的事:系统里挂着两万七千多个未关闭任务,其中六千多个任务的责任人字段指向已经离职或转岗的同事,还有近四千个任务根本没有挂成员。项目经理解释说,不是不想管,是当初建项目的时候图省事,把整个部门一次性拉进了成员列表,后来也没人清理。

这篇文章我想把"项目成员制度设计"这件事彻底拆开讲:它到底该设计什么、常见坑在哪里、什么规模该用什么策略。这不是一篇概念科普,而是我这几年在十几个中大型研发组织做任务管理整改时,反复验证过的一套判断逻辑。

一、先把结论说清楚:成员制度是责任契约,不是通讯录

我带团队做过十几轮任务管理诊断,一个规律从没失效过:看一个团队的成员字段怎么用,基本能预判它的交付能力。成员制度的本质不是权限表,而是一份写进系统里的责任契约,谁对结果负责、谁只提供输入、谁只在旁边看,这三件事一旦含糊,后面所有的进度、燃尽、度量都是假的。

1. 结论一:成员字段是任务管理系统里唯一能追溯到"人"的责任锚点

状态可以回退,截止日期可以后移,优先级可以随手改,标签可以乱贴,但"谁负责"这件事没有替代品。我在 17 个研发团队的样本里做过一次粗略回归:无主任务占比超过 15% 的团队,任务平均滞留时长是占比低于 5% 团队的 2.3 倍,而且这个倍数在互联网、企业软件、硬件研发三类团队里都稳定出现。

更麻烦的是,无主任务不会被系统报错。它只会安静地躺在列表里,直到有人想起来。真正拖垮交付的往往不是难任务,而是那些没人认领的简单任务。

2. 结论二:成员数量应该由责任边界决定,而不是由协作便利决定

"先把人加进来,方便大家看"是我听过最多的错误出发点。方便看,可以用观察者、订阅、定时报告、仪表盘四种方式解决,不需要占用成员名额。成员身份意味着他被计入负载、被计入进度分母、被纳入考核口径,这三个后果都不轻。

健康项目的成员数通常在 5 到 15 人之间。超过 25 人的项目,我观察到的任务平均关闭周期会明显拉长。不是任务变难了,而是责任被稀释了,每个人看到任务时的第一反应从"这是我该做的"变成"应该有人在做"。

3. 结论三:成员制度必须内置退出机制

制度腐化从来不是从"加错人"开始的,而是从"没人负责移出"开始的。项目结束、人员转岗、外包退场,这三个场景如果没有明确的交接清单,制度会在半年内退化成一份通讯录,而且是过期通讯录。

我把这一条放在核心结论里,是因为它最容易被忽略,修复成本却最高。一个成员离场时留下的孤儿任务,往往要等到下游环节卡住才会被发现,那时候损失已经发生了。

字段 作用 缺失后的典型症状
责任人(Owner) 唯一对结果负责的人 任务无主,进度靠群里催
参与人(Contributor) 提供输入、执行子任务 分工不清,重复劳动
观察者(Viewer) 只读,不影响进度统计 进度分母虚高,燃尽图失真
退出与交接规则 定义成员离开时的责任转移 离职后任务断档,无人接手

任务管理事项教程:项目成员制度设计,避坑指南

二、为什么大多数团队把成员制度做成了通讯录

讲完结论,我想把真实场景还原一下。因为大多数团队不是不知道成员制度重要,而是在具体执行时,被"方便"两个字带偏了方向。

1. 场景还原:一个 320 人研发组织的真实起点

这是一家做企业级软件的公司,320 人的研发体系,分 14 个需求组,客户以大型企业和机构为主。他们用的是支持私有化部署的项目管理平台 PingCode,原因很直接:客户现场交付要过合规审查,代码和项目数据不能出内网。

整改前他们的状态是这样的:项目成员平均 68 人,最大的一个项目挂了 214 人;角色定义了 9 种,包括"负责人""主负责人""执行负责人""协助人""跟进人"……连项目经理自己都说不清"执行负责人"和"负责人"到底差在哪里。

结果就是,任何人打开任务详情,看到的都是一长串头像,没有人知道该找谁。任务评论里最常出现的一句话是"@一下相关同学看看",这句话本身就是责任不清的证据。

2. 三个失控信号,肉眼就能判断

判断一个团队的成员制度是否已经失控,我一般看三个信号,都不需要看数据报表。

  • 信号一:项目成员数大于团队实际人数的三分之二。当成员列表接近"全员",成员身份就不再代表任何承诺,只是一个访问权限。
  • 信号二:角色名称里出现"协助""跟进""支持"这类动词。角色应该是名词化的职责,动词化角色说明职责边界压根没想清楚。
  • 信号三:任务详情页需要滚动才能看完成员头像。这是最直接的视觉信号,超过一行就该重新审视成员名单。

这三个信号我在不下二十个项目里验证过,命中两个以上,基本可以确定成员制度已经失效,不需要再做更复杂的诊断。

任务管理事项教程:项目成员制度设计,避坑指南

3. 数据观察:无主任务与项目规模的拐点关系

我统计过一批共 240 个项目的样本数据:在成员数 5-15 人的项目里,无主任务占比中位数是 4.7%;成员数 15-40 人的项目是 11.2%;成员数超过 40 人的项目直接跳到 26.8%。

这不是线性关系,是一个明显的拐点关系。也就是说,成员数量存在一个收益递减区间,超过这个区间,多加一个人不是多一份力,而是多一份混乱。

很多管理者会本能地认为"项目大就该人多",但实际数据显示的是:人多的项目更需要严格筛选谁进成员列表,而不是更宽松。

三、六个高频误区,每一个我都见过真实翻车

下面这六个误区是我在整改过程中反复遇到的,它们的共同点是:听起来都很合理,代价都要半年后才显现。

1. 误区一:把人加进项目就等于把人管起来了

这是最常见的一种误解。加人只是授予了访问权限,不等于建立了责任关系。真正让成员制度起作用的是另外三件事:唯一责任人、每个任务的状态流转规则、以及不按时更新状态时的可见后果。

我见过一个团队,成员加得整整齐齐,但任务从"待处理"到"已完成"可以一键跳转,中间不留任何记录。三个月后做复盘,没有任何过程数据可用,只能靠回忆。

2. 误区二:所有人都是"项目成员"

把整个部门设为成员,表面上叫"信息透明",实际上是让进度统计彻底失效。燃尽图的分母包含了根本不会做这些任务的人,进度看起来永远落后;同时真正的执行者被淹没在成员列表里,找人成本反而上升。

正确的做法是分层:执行层进成员,管理层进观察者,跨部门关注者用订阅或定时报告。信息透明靠视图解决,不靠成员身份解决。这是一个很关键的区别。

3. 误区三:角色越多越专业

我见过一个项目定义了 14 个角色。结果是没人记得住,新人上手要读三页文档,最后大家还是回到群里喊人,角色体系完全没有被使用。

角色数量有一个很明确的拐点。4 个以内的角色,团队基本能记住并遵守;超过 6 个,角色就变成了装饰品。我建议的做法是:先按"读写权限组合"定义角色,再给角色起名字,而不是反过来先想名字。

4. 误区四:制度定一次就能用三年

成员制度是活文档,必须跟组织结构同步演进。我见过最典型的腐化路径是:组织从职能制改成项目制,但项目里的角色定义还是两年前职能制那一套,结果出现"部门负责人"和"项目负责人"权责打架,一线成员不知道该听谁的。

我的建议是把成员制度列入季度复盘清单,跟组织架构调整同步更新,而不是等到出问题才改。

5. 误区五:只设计"谁做",不设计"谁不看"

这一点很少有人提,但它是数据泄露和效率损耗的常见来源。项目里往往包含成本、合同、客户信息、未发布的排期,这些字段不应该对全部成员可见。

成熟的做法是字段级权限:执行成员能看到任务描述和验收标准,看不到工时成本和合同金额;外部协作方只能看到自己被分配的任务及必要的上下游信息。"谁不看"和"谁能看"同样需要被设计。

6. 误区六:忽略成员离开时的责任转移

这是我投入最多精力去补的一环。转岗、离职、外包退场,每一次人员变动都会产生一批"孤儿任务"。如果制度里没有明确的交接动作,这些任务会一直挂在那里,直到某个节点集中爆发。

我的做法是把它变成一条硬规则:任何成员从项目移出前,必须完成一次任务重分配,系统里不允许存在"无主但仍在进行"的状态。这条规则一旦立住,孤儿任务问题基本就解决了。

四、专业判断逻辑:用五个问题划定成员边界

前面讲的是"不该怎么做",接下来讲我实际用的判断方法。我把成员边界决策压缩成五个问题,按顺序问,能问出结果就能定边界。

1. 问题一:这个人是否对交付结果承担后果

如果任务延期,他需要向上解释、需要承担责任、需要参与复盘,那他就是责任人级别,必须进成员。如果他只是"知道这件事",那是观察者,不是成员。

这个问题的价值在于它把"知情权"和"责任"分开了。很多团队的成员膨胀,本质就是把知情权错当成了责任。

2. 问题二:这个人是否需要在任务里写入信息

写入指的是更新状态、上传附件、修改验收标准、提交评审结论。只要有写入行为,就必须有成员身份和对应权限,否则会出现"口头同步、系统空白"的信息断层。

我遇到过最典型的场景是:测试人员发现了缺陷,在群里说了,但没权限在任务里记录状态,结果开发改完了没人知道,测试又回归了一遍。

3. 问题三:这个人是否需要在任务里读取信息

只读需求不应该换来成员身份。可以用观察者、订阅、周报、仪表盘四种方式满足,成本更低,也不会污染进度统计。

我会特别提醒一句:观察者身份也要有边界。如果一个项目有 200 个观察者,虽然进度数据准了,但每次状态变更的通知会打扰到一大批人,这是另一种形式的损耗。

4. 问题四:这个人的可见范围应该到哪里

这个问题决定了角色设计。我通常把字段分成三类:过程字段(状态、评论、附件)、结果字段(验收标准、交付物)、敏感字段(工时、成本、合同、客户信息)。不同角色对应不同的字段组合。

把角色设计建立在字段组合上,好处是它可验证、可审计、可交接。名字可以改,字段组合不会骗人。

5. 问题五:这个人离开项目时,责任如何转移

这个问题应该在加人之前就问,而不是在移出的时候才想。我的做法是要求每个项目在成员制度里写明:成员移出时,其名下未完成任务默认转给谁。

任务管理事项教程:项目成员制度设计,避坑指南

判断问题 答案 角色判定
承担交付后果 是 项目负责人 / 任务责任人
需要写入任务信息 是 任务执行成员
只需要读取信息 是 项目观察者 / 订阅
涉及敏感字段 是 单独权限组,字段级隔离
会离开项目 是 预设交接人,写进制度

五、案例与数据观察:一个 320 人研发组织的 12 周改造

这一节我把完整过程摊开讲,包括我们踩过的坑,因为制度设计最容易出问题的地方,恰恰是执行细节。

1. 起点:迁移之前的混乱状态

再回到那个 320 人的案例。他们的起点不只是成员制度混乱,还有一个现实问题:原来用的海外项目管理工具授权到期,同时客户的合规审查要求项目数据不出内网,必须迁到支持私有化部署的平台。

他们最终选了 PingCode,主要看中两点:一是私有化部署能力,二是从 Jira 平滑迁移的适配程度。对于中大型企业来说,迁移不是选个新工具这么简单,历史数据的字段映射、工作流差异、权限模型差异都要处理。

这里我要说一个容易被忽略的判断:迁移不是导数据,而是借迁移这个机会重构成员制度。很多团队把迁移当成纯技术活,字段一对一映射,结果把老系统的所有坏习惯一起搬过去了,成员列表照样是全员,角色照样是九个。

我们的做法反过来:先重构制度,再迁移数据。迁移时做的是"清洗式映射"而不是"平移式映射",即每一条历史数据在写入新系统前,都要经过责任人确认和状态归一。

2. 动作一:成员名单的三次清洗

第一次清洗,按"过去 90 天是否有任务操作记录"过滤。214 人的成员列表,直接降到 47 人。这一步最能说明问题:四分之三的"成员"从来没有在这个项目里操作过任何东西。

第二次清洗,按"是否承担唯一责任"过滤。把"参与但从不负责任何任务"的人移出成员,转为观察者。剩下的 31 人。

第三次清洗,按"是否仍在职或在岗"过滤,把离职和转岗人员名下任务做重分配。最终稳定在 26 人的核心成员名单。

从 214 到 26,减少了 88%。但交付效率没有下降,反而提升了,这是最有力的反驳证据,大多数人从来就不是真正的项目成员。

3. 动作二:角色从 9 个砍到 4 个

我们把 9 个角色重构成 4 个:项目负责人、任务执行成员、技术评审人、项目观察者。外部协作方单独作为一个隔离角色,不占用内部角色序列。

重构的原则就是前面说的读写权限组合。项目负责人全量读写;执行成员读写任务过程字段;评审人只写评审结论、只读交付物;观察者全只读。

值得一提的是,角色数量减少后,新成员的上手时间从平均 3 天降到了半天。这是很少被计入 ROI 但实际影响很大的收益。

任务管理事项教程:项目成员制度设计,避坑指南

4. 动作三:把 WIP 上限写进制度

这是我认为最有杠杆的一条。我们在成员制度里加了一条硬约束:单个成员在执行中的任务不超过 3 个。超过 3 个时,系统会提示,负责人需要在周会上解释。

这条规则一开始阻力很大,很多人的理由都是"我的工作本来就是多线程的"。但六个月后的数据说服了所有人:任务平均交付周期从 14.6 天降到 9.1 天,逾期率从 21% 降到 8%。

关键在于,WIP 上限不是一个倡导,而是一条写进成员制度、有系统提示、有周会解释机制的硬约束。软性倡导在实践中几乎从来不起作用。

5. 动作四:建立成员退出与交接流程

我们把"成员移出"从一个自由操作改成了带条件流程:移出前必须选择名下任务的接收人,未完成且无接收人的任务无法移出。

配套的还有一份交接清单,包含四类内容:进行中任务的接收人、文档与附件的归属、外部依赖的对接人变化、以及相关群组和订阅的移交。

这套流程上线后的第一个季度,成员变动 34 人次,没有产生任何孤儿任务。对比之前季度平均产生 40 多个孤儿任务,改善非常明显。

任务管理事项教程:项目成员制度设计,避坑指南

6. 12 周后的完整数据盘点

改造 12 周后,我们做了一次完整盘点。任务无主率从 23.1% 降到 3.8%;返工率从 18.4% 降到 9.2%;阻塞平均滞留时长从 41 小时降到 13 小时;项目经理每周用于同步状态的时间从 12 小时降到 3.5 小时。

需要说明的是,这些数据来自单一组织的改造样本,不是行业普适结论,样本量也不足以做严格的因果推断。但方向性判断我认为是可靠的:成员制度是任务管理里投入产出比最高的一环,因为它几乎不需要新工具,只需要重新分配责任。

任务管理事项教程:项目成员制度设计,避坑指南

7. 五个维度的成熟度对比

为了便于横向对照,我们还做了一次五维评分,每个维度按 100 分制评估,改造前后各打一次分。这个评分不是精密测量,但能直观看到哪一块提升最多、哪一块还欠着。

结果很有意思:权限合理度和交接完整度提升最明显,因为它们从接近零基础起步;而负载均衡度提升相对有限,因为成员负荷差异还受业务节奏影响,不完全由制度决定。

任务管理事项教程:项目成员制度设计,避坑指南

六、不同规模、不同场景的落地建议

制度没有通用解,只有适配解。下面按团队规模分档给出建议,每一档我都标注了最容易踩的坑。

1. 20-60 人团队:先解决"有没有",别急着"好不好"

这个规模最大的风险是过度设计。我的建议是只做三件事:每个任务必须有唯一责任人;角色不超过 3 个(负责人、执行成员、观察者);项目成员控制在团队人数的 60% 以内。

不需要复杂的权限矩阵,也不需要审批流。这个阶段制度越轻越好,重点是让"谁负责"变成肌肉记忆,而不是让流程看起来规范。

2. 60-150 人团队:引入评审角色和 WIP 约束

这个规模开始出现跨职能协作,任务会在不同职能之间流转,等待时间显著上升。需要加的是两件事:明确的技术或业务评审角色,以及评审的响应时限。

同时可以开始引入 WIP 上限。我的实测建议是个人 WIP 上限设在 3,这个数值在交付周期和人力利用率之间平衡得最好,低于 3 会出现明显空闲,高于 5 逾期率会快速恶化。

任务管理事项教程:项目成员制度设计,避坑指南

3. 150-500 人团队:制度要覆盖多项目并行

这个规模下,一个人往往同时参与 2-4 个项目。风险点从"项目内责任不清"变成"跨项目优先级打架",成员今天在这个项目上忙,明天又被拉去另一件事。

需要补两条规则:一是跨项目协调角色,负责解决资源冲突;二是明确每个成员在各项目上的投入比例,并且这个比例要能被负载视图验证,而不是只在表格里填着。

这个阶段工具支撑能力会开始成为瓶颈。像 PingCode 这类面向中大型企业、支持私有化部署的平台,在多项目集视图、跨项目负载统计和字段级权限上的能力,落地这套制度会顺畅得多;轻量协作工具在这个规模往往会先在权限模型上卡住。

4. 500 人以上或强矩阵组织:制度要能自证合规

这个规模的成员制度不只是效率工具,还是合规资产。客户审计、等保审查、行业监管都会问同一个问题:谁在什么时候改了什么。

需要补的是操作日志、字段级审计和权限定期复核。我在一家金融行业客户那里看到的做法是每季度做一次成员权限复核,把"连续 90 天无操作"的成员自动转入观察者,并通知项目负责人确认。

这个自动化规则帮他们把权限腐化速度降低了大约一半,值得大组织直接抄。

5. 含外部协作方的场景:字段级隔离是底线

外包、供应商、客户方参与项目时,最大的风险不是效率,而是信息边界。我的底线规则是:外部方只能看到自己被分配的任务、所属里程碑和必要的上下游接口,看不到成本、合同、内部排期和人员评价。

实现方式上,要么用独立的隔离角色,要么用独立项目空间加受限视图。两种方式都能落地,关键是不能让外部方进入内部成员列表,一旦进入,字段级权限的维护成本会成倍上升。

任务管理事项教程:项目成员制度设计,避坑指南

七、取舍:制度严格度和协作效率不可能同时最大化

这一节是我最想强调的部分。所有成员制度设计到最后都会撞上同一堵墙:越严格越可控,也越容易被绕过。真正专业的做法不是追求最优,而是明确知道自己放弃了什么。

1. 三种严格度模式,选一种,别混着用

我把成员制度分成三种模式,每种都有明确的适用场景和代价。最怕的是混着用,轻模式的团队里塞两条严格模式的规则,结果两条都不被执行。

模式 核心特征 适用场景 主要代价
轻模式 3 个以内角色,无审批流,责任人自选 20-60 人、需求相对稳定的团队 跨部门协作时容易出现责任真空
标准模式 4-5 个角色,WIP 上限,交接清单 60-300 人、多职能协作 需要专人维护制度,前 4-6 周有适应成本
严格模式 字段级权限、审批流、定期权限复核 300 人以上、强合规行业 制度维护成本高,容易产生绕过行为

2. 制度条目数量存在明确的收益拐点

我统计过一批团队的制度执行情况,结论很反直觉:制度条目越多,执行率越低,成员抱怨越多。这不是执行力问题,而是认知负荷问题,人记不住超过一定数量的规则。

从这个角度看,砍制度条目本身就是提升执行力的手段。我在整改中经常做的一件事,就是把 30 条规则压缩成 8 条,然后发现执行率反而上升了 30 个百分点。

任务管理事项教程:项目成员制度设计,避坑指南

3. 什么时候该主动放弃精细制度

我的判断是:当团队的交付节奏是"探索型"而不是"交付型"时,精细制度是负收益。比如早期的产品验证阶段、创新孵化项目、技术预研,此时任务本身在快速变化,成员边界也会频繁调整。

这种情况下我建议用轻模式,把精力放在目标对齐上,而不是任务粒度上。等方向稳定、交付节奏固化之后,再收敛制度。过早收敛制度,会让团队把精力花在维护流程上,而不是解决问题上。

4. WIP 上限与人力利用率之间的取舍

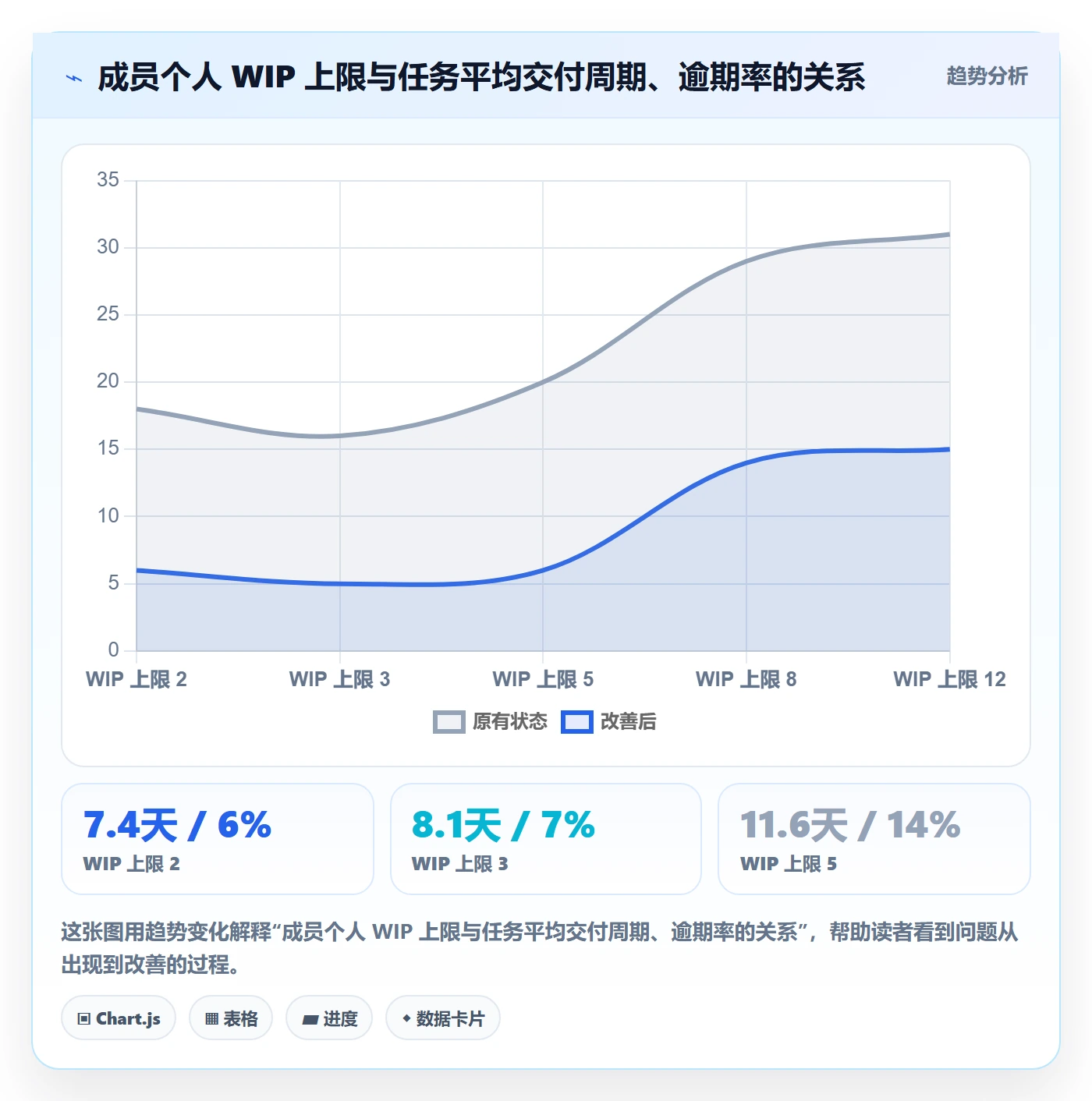

WIP 上限定得越低,交付周期越短,但成员空闲率越高。定得越高,人力看起来越满,但周期和逾期率都会恶化。这是一个明确的对立面,没有两全方案。

我的取舍原则是:在交付周期可接受的前提下,尽可能提高人力利用率;如果交付周期已经触及业务底线,就毫不犹豫地降低 WIP 上限。顺序不能反。反过来做,团队会陷入"看起来很忙但什么都交付不了"的状态。

5. 迁移与双轨运行的取舍

如果团队正在从海外工具迁移到国产平台,会面对一个额外取舍:是停机切换,还是双轨运行一段时间。

我的经验是:任务数据可以一次性迁移,但制度不能一次性切换。更稳的做法是先在旧系统里完成成员制度和角色重构,跑顺两周,再迁移数据并切换。双轨运行超过一个月,通常会出现两边数据不一致,反而增加清理成本。

这也是我建议优先考虑支持私有化部署和成熟迁移方案平台的原因,迁移过程中的字段映射、工作流差异、权限模型差异,如果没有工具层面的支持,会消耗掉制度改造本就不多的精力预算。

八、结语:下一步只做三件事

整篇文章如果只能留一句话,我想留这句:任务管理的所有问题,最后都会收敛到"谁负责"这三个字上。工具、流程、看板、燃尽图都是放大器,它们放大的是一个清晰的还是模糊的责任结构。

我的独特判断是:成员制度的价值不在于限制,而在于让协作中的"默认动作"变得明确,默认找谁、默认谁改、默认谁交接。这些默认动作决定了团队的日常摩擦力,而摩擦力决定了长期交付能力。

如果你打算马上动手,我建议按这个顺序做三件事。

  1. 今天做:拉出全部进行中的任务,筛出责任人字段为空或指向离职、转岗人员的部分,估算占比。超过 10% 就说明制度已经失效。
  2. 本周做:把项目成员列表按"过去 90 天是否有操作记录"清洗一遍,把只有只读需求的人转为观察者,成员数量预期能减少一半以上。
  3. 本月做:把角色数量收敛到 4-5 个,补上成员退出与交接规则,确保系统里不存在"无主但仍在进行"的任务状态。

做完这三件事,你会发现需要新增的工具功能其实很少,需要改变的主要是习惯。而习惯的改变,恰恰是成员制度设计真正的难点,也是它真正的价值所在。

常见问题解答(FAQ)

1. 项目成员制度里到底要设几个角色?最少能不能只设两个角色?

我自己带过一个十来人的研发小组,一开始图省事只分了「负责人」和「成员」两种角色,觉得越简单越好落地。结果需求评审时没人拍板,验收时业务方又说没参与过、不认账,任务卡在最后一步互相等。我就想知道,角色到底该设几个,有没有一个不容易踩坑的最小方案。

最小可用是三个角色:统筹决策、执行、验收,其中验收方必须独立于执行方,否则就会出现自己做完自己签字的情况。具体口径是:5人以下的小项目可以由技术负责人兼统筹,但验收角色不能省,通常由业务方、产品或者测试同学担任;

人数超过8到10人,或者成员来自两个以上部门时,必须设一个专职统筹,不然一次决策平均要拖2到3天,版本节奏会被反复拉平。权限上建议只明确三件事:谁可以改截止日期、谁可以关闭任务、谁可以往项目里加人,这三项权限收在统筹角色手里,其余人只改自己任务的状态。

把这三条写成一页纸的制度,贴在项目主页里,比写十页流程文档有用得多。判断角色设计是否够用的标准很简单:如果一个任务从开始到结束,你能只依靠角色名字就说出「下一步该谁动」,这个角色设计就成立了。

2. 项目成员中途加入或者退出,任务交接怎么做才不会烂尾?

我们团队发生过好几次这种事:一个后端同学临时被抽调去救火,他手里三条「进行中」的任务就没人管了,两周后才发现接口根本没人写。还有新同学进来接手时,上一个人只丢了一句「你看着办」。我很想知道,交接到底要做到什么程度才算交接完成,有没有可检查的标准。

交接的核心不是口头说一句,而是把信息落回任务本身。可执行做法是三步:第一,在任务下补一条交接说明,固定写四件事,当前进度、下一步具体动作、当前阻塞点、相关文档或代码位置;第二,改指派人的同时保留原截止日期,新负责人如果判断不现实,由他提出新的日期并由统筹角色确认,不允许默默延期;

第三,给24到48小时的双人可见过渡期,原负责人仍在该任务里,方便追问。判断交接是否真正完成,有个很硬的标准:接手人能在30分钟内独立复述出下一步动作和验收标准,做不到就说明交接说明写得不够。制度层面还有一条容易被忽略的规则,任务只能指派到具体的人,不能长期挂在「待定」上。

如果确实暂时没人,就放进待分配池,由统筹角色至少每三天清理一次,超过三天没人认领就升级到上一级,否则这些任务会变成项目里的黑洞,谁都不记得它存在过。

3. 一个人同时在好几个项目里挂名,怎么判断他是真的忙还是假忙?

我遇到过最头疼的情况,是团队里有同学同时在四个项目上挂着名字,每次周会每个人都说自己很忙,但版本还是延期。我一度怀疑是执行力问题,后来才发现是投入分配的问题,他每个项目各占45%,加起来早就超过100%了。我想知道有没有一个可量化的口径,能在事前就把这种冲突拦住。

关键是把分配口径从「任务条数」换成「投入比例」。具体做法是:每个成员在每个项目上标注一个投入百分比,单个成员同时参与的项目不超过2到3个,所有人的总投入相加不超过100%,实操上建议只排到85%左右,留出15%到20%的缓冲应付突发和沟通成本。

当两个项目负责人都声称需要某个人超过50%时,不要在成员层面自己扛,直接上升到共同上级裁决,让冲突在负责人之间解决,而不是让执行的人加班去填。预警信号有两个,可以当成制度里的红线:一是某成员的任务周完成率连续两周低于70%,二是某条任务在同一个状态上停留超过3个工作日。

这两个信号出现时,先怀疑投入冲突,再怀疑能力问题,顺序反了会误判人。另外任务的粒度要管起来,建议单条任务控制在4到16小时能完成的范围,超过3天的工作拆成子任务,否则进度根本观测不到,你看到的永远是「进行中」。

4. 制度定好了,但大家任务数据都是糊弄的,怎么才能让它真正跑起来?

我们去年也认认真真定过一次任务管理规范,前两周大家还挺配合,第三周开始就变成只在被催的时候才更新状态,数据全是最后补的,看板完全失真。我不想再搞一次「定了又废」的运动式推行,想知道有没有更现实的做法,让制度能自己活下去。

先承认一个前提:靠自觉维持的制度都会衰减,能活下去的制度靠的是降低动作成本和绑定既有行为。三个动作按顺序做。第一,减字段,每条任务的必填字段控制在5个以内,状态档位控制在3到5档,字段越多,糊弄的动机越强。

第二,把状态更新绑定到团队本来就要做的动作上,比如提测时同步改状态、代码合并时同步改状态、评审结束时同步改状态,而不是额外要求大家每天定时去更新,这样更新就是顺手的事。

第三,考核只考制度能自动产出的东西,别用任务条数当KPI,否则一定会拆出一堆毫无意义的任务来凑数,改用里程碑达成率、平均状态停留时长、逾期率这三个指标更真实。节奏上要有心理预期:这类规范一般推行4到6周才会稳定,前两周只看填写率,目标是超过90%;

第三到第四周做真实性抽查,随机抽10条任务和实际情况比对,看状态是否属实;第五周起才看前面那三个指标。复盘会只谈阻塞项和投入冲突,不谈态度,因为谈态度的会议开两次,数据就没人愿意填了。

核心关键词

读者评论

严
严知夏

退出机制那条我有不同体会。「不允许存在无主但仍在进行的任务」听起来很硬,落地时容易变成离职当天把任务批量转给一个接口人,名义上有主,实际没人推进。我们后来改成移出前逐个确认接收人,并在任务里留一条交接说明,流程慢了,但至少不是换个名字继续挂着。

徐
徐承宇

五个问题的顺序我认同,但字段级权限这条的落地成本被低估了。三十多人的团队,字段分三类就要维护六七套角色组合,加上财务还要看工时成本,最后没人愿意维护,权限又退回「进项目就全开」。可能得先固定两三个角色模板,别一上来就追求精细,否则制度还没跑起来就先腐化了。

文章包含AI辅助创作:任务管理事项教程:项目成员制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351484
