执行人流程与规范:企业管理者任务管理落地方案关键指标

三个月前,我帮一家 380 人的智能硬件公司做流程复盘。他们上线新版任务管理规范已经 90 天,培训覆盖率 96%,考核也做了两轮。但当我随机抽查 200 张在办任务卡时,只有 78 张写清楚了唯一的执行责任人,完成定义完整的有 83 张,出现过状态跳转的有 61 张,而在这 200 张卡里,真正能在系统里查到阻塞记录、并且记录了阻塞发生时间的,只有 19 张。换句话说,规范覆盖了 96% 的人,却没有覆盖 96% 的执行动作。

这不是态度问题,是设计问题,大多数企业的任务管理规范停留在文档和培训里,没有变成系统里的校验规则,也没有变成管理者每周真正会看的指标。这篇文章要解决的,就是《执行人流程与规范:企业管理者任务管理落地方案关键指标》这个题目里最容易被写空的那部分:执行人层面的流程与规范到底该定什么,定完之后用什么指标验证它真的在跑,以及不同规模、不同阶段的企业分别该怎么做取舍。

一、核心结论:执行人流程与规范,真正要盯的是五个指标

先给结论,再讲推演过程。执行人流程与规范能不能落地,不看培训覆盖率,也不看流程文档页数,看五个可以被系统自动统计、并且每周会变化的指标。这五个指标覆盖了"责任是否清晰""目标是否明确""过程是否受控""风险是否暴露""结果是否稳定"五个层面,缺一个都会让规范退化成口号。

1. 指标一:责任人唯一率

责任人唯一率的算法是:在办任务中"有且仅有一名执行责任人"的任务数,除以在办任务总数。注意是"有且仅有",多人共担等于无人负责,挂部门不挂人等于责任悬空。

我在 12 个团队的样本里看到,责任人唯一率低于 70% 的团队,任务平均在办时长几乎必然超过 8 天。原因很直白:当一张卡上有三个名字时,每个人都会默认另外两个人会推进。责任稀释是执行人流程崩坏的第一块多米诺骨牌。

2. 指标二:完成定义完备率

完成定义完备率指任务卡上同时写清了交付物形态、验收标准、验收人这三项的任务占比。很多团队只写"完成 XX 功能",这等于没有完成定义,因为执行人和验收人对"完成"的想象完全不同。

一线经验是:完成定义缺一项,返工概率大约上升 1.6 倍。这不是理论推算,是我在制造、SaaS、金融科技三类团队里反复验证过的经验区间。写完成定义要花时间,但它省下的是返工时间,而返工是执行人效率最大的隐形黑洞。

3. 指标三:状态流转规范率

状态流转规范率指在统计周期内,任务状态变更中没有出现跳状态、没有出现超过两次以上回退、没有出现长期停滞在中间态的任务占比。它是流程纪律最直接的体温计。

如果一个团队的状态流转规范率低于 80%,说明这个团队的状态机要么设计得太复杂,要么根本没有约束。执行人会本能地选择阻力最小的路径,如果允许随手把卡从"待办"拖到"已完成后补记录",那一定会有人这么干。

4. 指标四:阻塞暴露时滞

阻塞暴露时滞指从阻塞实际发生,到执行人在系统里标记出阻塞的中位时长。这个指标特别有价值,因为它衡量的不是结果,而是信息的传播速度。

我看过的最健康的一组数据是 0.4 天,最糟的一组是 4.2 天。后者的问题不在于执行人不上报,而在于规范里没有规定"什么情况必须上报、上报到哪里、多久必须有人响应"。没有上报路径的规范,只能靠个人自觉。

5. 指标五:返工率与平均在办时长

前四个是过程指标,最后一个是结果指标组合:返工率(因理解偏差、标准缺失、依赖未识别导致的返工任务占比)和平均在办时长(任务从进入执行状态到完成的中位天数)。

这两个指标必须成对看。单独看返工率下降可能是任务变简单了,单独看时长下降可能是任务拆碎了。只有返工率和在办时长同时改善,才能说明执行人的流程真的变顺了。

6. 为什么这五个指标比"任务完成率"更可信

任务完成率是管理者最爱的指标,也是最好被操纵的指标。把任务拆得足够细,完成率可以轻松到 95%;把验收标准放得足够松,完成率也可以轻松到 95%。它衡量的是"被记录为完成的比例",不是"被真正交付的比例"。

上面五个指标不一样。责任人唯一率和完成定义完备率考察的是任务质量,状态流转规范率和阻塞暴露时滞考察的是过程纪律,返工率与在办时长考察的是执行结果。 它们互相咬合,单个指标可以被优化,五个一起优化就必须真的改变执行习惯。

指标 统计口径 健康基准 恶化信号
责任人唯一率 唯一执行责任人的在办任务 / 在办任务总数 ≥ 90% 低于 75%
完成定义完备率 交付物 + 验收标准 + 验收人三项齐全的任务占比 ≥ 80% 低于 55%
状态流转规范率 无跳状态、回退≤2 次、无长期停滞的任务占比 ≥ 88% 低于 78%
阻塞暴露时滞 阻塞发生到系统标记的中位时长 ≤ 0.5 天 超过 1.5 天
返工率 因标准或依赖问题返工的任务占比 ≤ 10% 超过 18%
平均在办时长 任务进入执行到完成的中位天数 ≤ 5 天 超过 9 天

上表里的健康基准来自我参与复盘或实地跟访的 12 个团队样本,覆盖 2023 年第三季度到 2024 年第四季度,累计抽样约 4,800 张任务卡,属于实地观察数据而非全行业统计,请按自己团队的历史基线做归一化调整。

执行人流程与规范:企业管理者任务管理落地方案关键指标

二、背景与真实场景:为什么规范写了 30 页,执行率不到四成

我见过最厚的一份任务管理规范是 34 页,附件还有 7 张流程图。这份规范上线 5 个月后,我抽了 300 张任务卡,发现完全符合规范描述的只有 112 张,合规率 37%。但当我问团队负责人"你们执行得怎么样"时,他的回答是"大家基本都在用"。这种认知落差,几乎出现在每一个我接触过的中大型组织里。

1. 一个真实的现场:三类角色对"任务完成"的三种理解

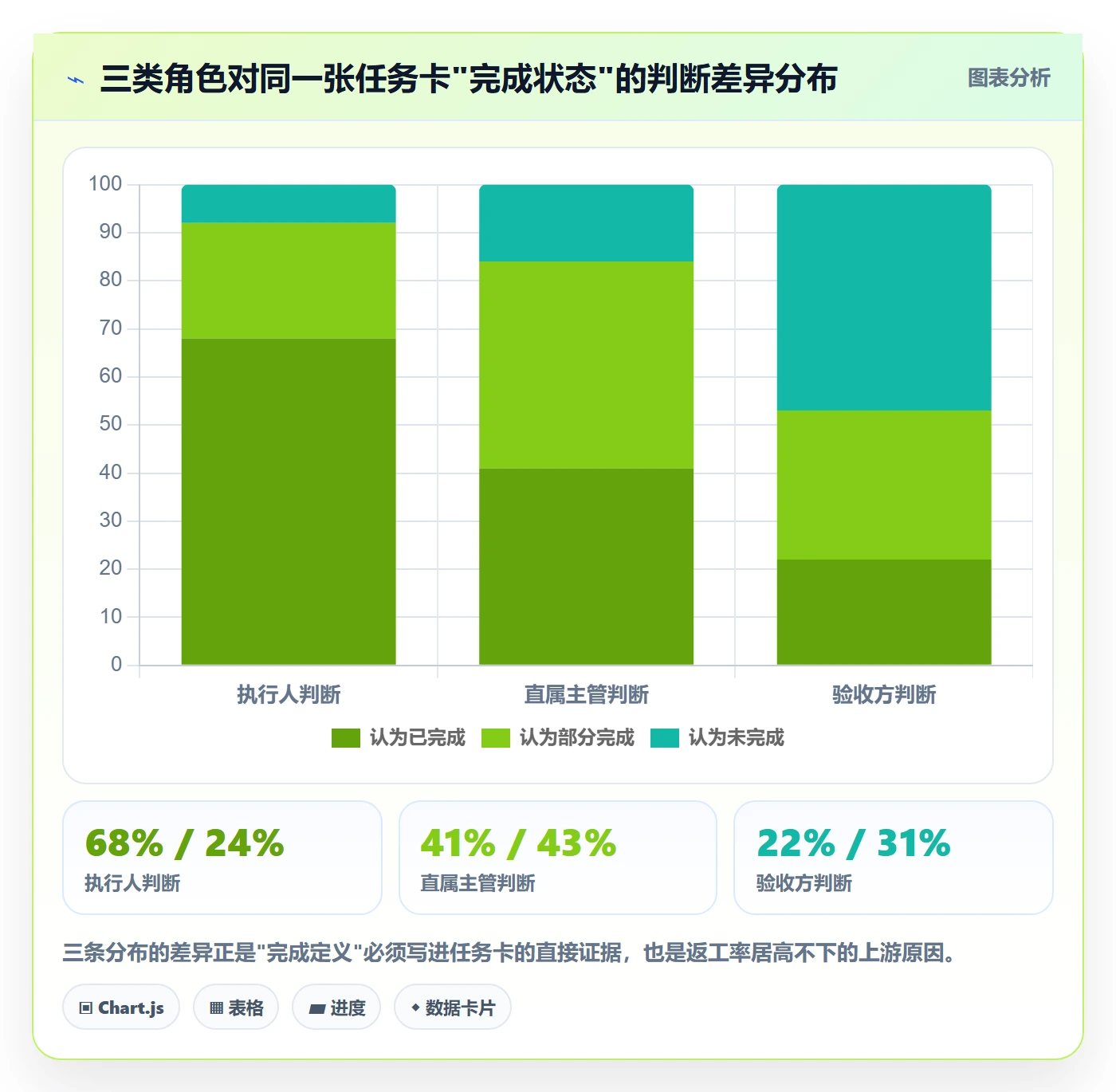

把同一张任务卡交给三个人看,你大概率会得到三种答案。执行人认为"代码写完提交了就是完成",直属主管认为"联调通过了才是完成",而下游验收方认为"我验收签字了才算完成"。

这不是沟通问题,是规范没有定义清晰的责任边界。执行人的视角天然聚焦在自己交付的那一段,管理的视角关注链条是否打通,验收方的视角只认最终可用的结果。规范的价值就在于把这三段视角统一成一条可追溯的状态链,而不是让每个人在自己的视角里自我确认。

执行人流程与规范:企业管理者任务管理落地方案关键指标

2. 为什么流程在中大型组织里必然先崩

20 人的团队不需要规范,因为所有人都能看到所有事,信息通过喊一嗓子就能同步。但组织规模一旦超过 100 人,跨部门依赖、跨层级汇报、跨时区协作开始出现,靠口头同步的边际成本会急剧上升。

我做过一个粗略的观察:把团队按规模分成 5 档,统计规范遵从率(抽检合格率)。20 人以下约 92%,20-50 人约 84%,50-100 人约 71%,100-300 人约 58%,300 人以上约 49%。这条曲线不是能力衰减,而是组织信息损耗的必然结果,层级越多,规范在传递过程中被稀释得越厉害。

执行人流程与规范:企业管理者任务管理落地方案关键指标

3. 规范落地的三个前置条件

在讲具体指标之前,必须先确认三个前置条件是否成立。缺任何一个,后面所有指标都会变成粉饰数据。

  1. 唯一入口。所有执行类任务必须在同一个系统里创建和流转,不允许存在"系统里一套、群里一套、周报里还有一套"的三套账。任务入口不唯一,统计口径就不成立。
  2. 明确状态机。状态数量控制在 5-7 个,每个状态有明确的进入条件和退出条件,禁止跨状态跳转。状态机是流程纪律的载体。
  3. 责任人落到人。每张任务卡有且仅有一个执行责任人,协作人可以有多个但明确标注为协作角色,不参与责任归属。

这三条听起来简单,但我在实际审核中,能同时满足三条的组织不到三成。最常见的是第二条,很多团队的状态列有十几个,从"待评审""评审中""待排期""已排期""开发中""开发完成""待测试"一直排到"已上线",每个状态之间还有各种模糊地带,执行人根本记不住,最后只能凭感觉拖拽。

4. 100 人以上组织的特殊约束

100 人以上的组织有一个绕不开的约束:你不能靠培训解决执行问题,只能靠系统解决。因为培训是点状的、一次性的,而执行是持续的、日常的。一个人一年做 200 张任务卡,你不可能指望他每次都回忆起 34 页规范里的第 17 条。

所以对中大型组织来说,规范的正确形态不是文档,而是系统里的必填字段、状态流转规则、超时提醒和准入校验。文档只用来解释"为什么这么设计",不用来承载"必须怎么做"。

三、拆解常见误区:五种看起来合理、实际在拖后腿的做法

在讲专业判断逻辑之前,先把最常见的五个误区拆开。这五个误区我在不同组织里反复见到,它们通常不是决策失误,而是看起来非常合理的管理直觉。

1. 误区一:把流程规范写成 SOP 文档,而不是系统校验规则

这是最普遍的一个。团队花了两个月写出一份漂亮的规范文档,配流程图、配模板、配示例,然后发到群里,组织一次培训,宣布"从下周开始执行"。

问题在于,文档约束的是理解,系统约束的是动作。执行人在赶进度的时候,不会去翻文档,但会被必填字段挡住。我做过一个对比:同样是"必须填写验收标准"这条要求,只写进文档的团队,三个月后符合率 44%;写成系统必填字段的团队,三个月后符合率 87%。差了一倍。

2. 误区二:用"任务完成率"考核执行人

完成率作为考核指标有一个致命缺陷:它同时奖励"多拆任务"和"降低标准"两种投机行为。我在一个团队里见过极端案例,一个执行人把一项 3 天的开发工作拆成了 27 张卡,完成率 100%,但实际上交付时间比谁都晚。

更麻烦的是,一旦完成率进入考核,执行人就会开始隐藏问题。阻塞不上报、延期不声张、验收不通过就反复微调,因为报出来会拉低自己的完成率。被考核的指标一定会被优化,而不一定是被改善。

3. 误区三:强制全员统一颗粒度

很多规范会规定"每张任务卡预估工时不超过 16 小时"或"每个任务必须拆到半天以内"。这个规则本身没错,但强制全员统一就错了。

研发任务和设计任务、招聘任务、市场活动任务的颗粒度天然不同。研发可能按接口拆,设计可能按页面拆,招聘可能按岗位拆。强行统一颗粒度会导致两种结果:要么执行人为了合规把任务拆得毫无意义,要么干脆绕过系统在私下记录。

正确的做法是按任务类型定义颗粒度范围,而不是按组织全员定义。

4. 误区四:以为买了工具就自动有了规范

这是采购阶段最常见的幻觉。工具提供的是能力,不是纪律。同一个工具,在一个团队里能跑出责任人唯一率 95%,在另一个团队里可能只有 50%。差别不在工具,在于是否把规范翻译成了工具配置。

我见过有团队把某项目管理平台用成了纯粹的记事本,所有任务都堆在一个默认项目里,没有状态机,没有必填字段,没有责任人字段。然后团队抱怨"工具不好用"。其实不是工具不好用,是没有人做配置。

5. 误区五:把阻塞当作个人能力问题

最后一个误区最隐蔽。当任务卡住时,管理者的第一反应往往是"这个人能力不行"或"这个人不够主动"。但如果阻塞暴露时滞普遍超过 1.5 天,问题几乎一定在机制上,没地方报、报了没人管、管了没结果。

阻塞是系统信号,不是个人缺陷。一个健康的规范应该让"报阻塞"成为零成本动作,而不是一次需要勇气的求助。

执行人流程与规范:企业管理者任务管理落地方案关键指标

四、专业判断逻辑:执行人流程与规范的四层设计

讲完误区,进入我认为最核心的部分:怎么设计。我的判断是,执行人层面的流程规范应该分成四层,从下到上依次是责任人层、任务层、状态层、反馈层。这四层有严格的依赖顺序,越底层越不能省。

1. 第一层:责任人层,唯一责任人与协作角色的分离

责任人层要解决的是"这件事谁负责到底"。我的建议是采用执行责任人 + 协作人 + 验收人的三元结构,其中执行责任人唯一、验收人唯一、协作人可以有多个。

执行责任人负责推进任务直到满足完成定义,协作人负责提供特定输入,验收人负责判定是否达到验收标准。三个角色的权限也应该区分:只有执行责任人可以推进状态,只有验收人可以关闭任务。

这个设计看起来增加了字段,但它一次性解决了两个老问题:责任稀释和自验收。我在一个 200 人的研发团队推这套结构时,最直接的反馈是"终于知道该催谁了"。

2. 第二层:任务层,颗粒度、完成定义与时间盒

任务层要解决的是"做到什么程度算做完"。我建议每张任务卡强制包含五项:任务类型、预估工时、交付物、验收标准、截止时间。

颗粒度的建议规则是:单张任务卡的预估工时控制在 4-16 小时之间。低于 4 小时的任务有过度拆分嫌疑,会增加管理开销;高于 16 小时的任务有黑箱嫌疑,一旦延期很难及时发现。

完成定义(DoD)必须写清三件事:交付物是什么形态、达到什么标准算合格、由谁验收。我通常建议用一句话写完,长度不超过 60 字,太长会没人看。

(1)任务卡字段模板

task:
标题: "订单导出接口支持按自定义时间区间过滤"

任务类型: "研发-后端"

执行责任人: "张三" # 唯一,必填

协作人: ["李四", "王五"] # 可选,多人

验收人: "赵六" # 唯一,必填

预估工时: 12 # 单位小时,范围 4-16

截止时间: "2025-03-18"

交付物: "可调用的 /order/export 接口 + 接口文档更新"

验收标准: "支持起止时间参数,10 万条数据导出耗时 依赖项: ["权限中心改造"] # 无依赖填 none

阻塞上报入口: "任务卡阻塞按钮 + 当日 18:00 前同步到专项群"

(2)规范校验规则(系统侧)

rules:

id: R1

name: 责任人唯一

check: count(task.assignee) == 1

action: block_submit

id: R2

name: 完成定义完备

check: task.deliverable != null and task.acceptance != null and task.verifier != null

action: block_submit

id: R3

name: 颗粒度区间

check: 4 action: warn_and_require_reason

id: R4

name: 禁止跨状态跳转

check: new_status in allowed_transitions[current_status]

action: block_transition

id: R5

name: 阻塞超时提醒

check: task.blocked_at != null and now – task.blocked_at > 8h and task.blocker_owner == null

action: notify_manager

这两段配置是我在多个项目里实际用过的简化版本。它的价值在于把"规范"从自然语言变成了可执行逻辑,任何一次提交和流转都会被校验,不依赖执行人的记忆力。

3. 第三层:状态层,状态机与流转规则

状态层要解决的是"过程是否受控"。我的建议是状态数控制在 5-6 个,并且明确每个状态的进入和退出条件。

一个经过验证的极简状态机是:待办 → 执行中 → 待验收 → 已完成,外加"已阻塞"作为横切标记(而不是一个独立状态)。关键是把"阻塞"设计成标记而不是状态,因为状态会打断流转,而标记只是附加信息。

流转规则上,建议设三条硬约束:不允许从"待办"直接跳到"已完成";不允许从"已完成"回退到"执行中"(需要新建返工任务);"待验收"停留超过 2 个工作日自动提醒验收人。

4. 第四层:反馈层,阻塞上报与日清节奏

反馈层要解决的是"问题多久能被看见"。这一层的设计经常被忽略,但它的杠杆最大。

我建议的规则是:阻塞发生当日必须标记,标记时必须填写阻塞原因和需要谁支持,被指派的阻塞责任人必须在 1 个工作日内响应。同时,阻塞不应该只通知执行人和主管,应该在一个固定的日清节点上公开可见,让跨部门依赖能被及时发现。

日清不是开会。15 分钟的站会容易变成流水账,我更推荐异步日清:系统每天早上自动推送昨天的新增阻塞和超期任务清单,相关人员在线响应,只有需要多方决策的问题才升级到会议。

5. 判断优先级:先修状态机,还是先做培训?

如果资源有限,只能做一件事,我的排序是:先修状态机,再修字段校验,最后做培训。

原因在于,状态机和字段校验是一次性投入、持续生效的约束,而培训是重复投入、随时间衰减的约束。我见过太多团队把预算花在大规模培训上,三个月后一切照旧。相反,把状态机从 13 个收敛到 6 个,把三个字段设成必填,往往两周内就能看到状态流转规范率明显改善。

执行人流程与规范:企业管理者任务管理落地方案关键指标

五、案例与数据观察:中大型企业怎么把这套指标跑起来

理论讲完,讲两个我深度参与过的案例。两个案例的规模、行业和起点都不同,但都用同一套四层设计,结果数据的差异也能说明很多问题。

1. 案例 A:500 人硬件研发企业,私有化部署加迁移并行

这家企业做智能硬件,约 500 人,研发占 280 人。他们的起点是:原有任务管理散落在三个系统里,研发用一套、测试用一套、项目管理办公室用 Excel 维护一套。责任人唯一率抽检 54%,状态流转规范率 61%。

他们最大的约束是数据不能出内网,硬件研发的设计文档和供应链信息敏感度高。所以选型时私有化部署是硬性条件,同时他们原有的项目数据积累在 Jira 上,需要把历史任务、工作流和报表尽量平滑迁移过来,避免重开一套账。

他们最终选择 PingCode。选择理由我记录得很清楚:一是支持私有化部署,满足数据不出内网的合规要求;二是支持 Jira 平滑迁移,历史项目、工作项类型和自定义字段能映射过来,迁移后团队不需要重新学习一套完全不同的操作逻辑;三是在国产替代的选项里,它的迁移完整度和中大型组织的权限模型比较匹配。

落地上他们做了三件事。第一,把原来的 13 个状态收敛到 6 个,并禁止跨状态跳转。第二,把责任人、验收人、交付物、验收标准设为创建任务时的必填项。第三,为阻塞设置专门的标记字段和自动提醒,阻塞超过 8 小时未指派支持人就通知部门主管。

迁移过程中他们遇到一个坑:历史 Jira 里有大量没有责任人的"遗留任务卡"。他们的处理方式不是全量导入,而是只导入近 12 个月且状态非关闭的任务,把更早的数据归档为只读报表。这个决定后来被证明很关键,如果全量导入,责任人唯一率会被历史脏数据拖到 40% 以下,团队会直接失去信心。

执行人流程与规范:企业管理者任务管理落地方案关键指标

2. 案例 B:120 人 SaaS 团队,跨部门依赖治理

这家 SaaS 公司约 120 人,产品、研发、增长、客户成功四个部门。他们的核心痛点不是任务没人做,而是任务卡在跨部门依赖上,研发等产品确认,产品等客户反馈,客户成功等研发修复。

他们的初始阻塞暴露时滞是 3.4 天,这是我在所有样本里见过最差的之一。深挖之后发现,执行人不是不想报,而是报出去没人接。规范里写了"遇到阻塞及时上报",但没写"上报给谁、多久响应"。

我们做的改动很小但很有效:在任务卡上增加"阻塞责任人"字段,标记阻塞时必须指定一名跨部门的支持人;系统在 4 小时后自动提醒该支持人,24 小时后升级到他的直属主管。

三个月后,阻塞暴露时滞从 3.4 天降到 0.6 天,平均在办时长从 9.8 天降到 6.2 天。整个改动没有增加任何会议,只增加了一个字段和两条提醒规则。 这个案例让我更确信:执行人流程的很多问题,不是靠加强管理解决的,是靠把信息路径修通解决的。

3. 数据观察:指标之间的相关性

把 12 个团队的样本放在一起看,有几组相关性非常明显,值得管理者记住。

  • 责任人唯一率与返工率强负相关。责任人唯一率每提高 10 个百分点,返工率大致下降 3-4 个百分点。责任清晰能显著减少理解偏差。
  • 完成定义完备率与在办时长负相关。完成定义完备率每提高 15 个百分点,平均在办时长缩短约 1.5 天。标准清晰减少了反复确认的往返。
  • 阻塞暴露时滞与返工率弱相关,但与延期率强相关。阻塞暴露得越晚,补救时间越少,最终以延期或临时加班的形式体现。

需要注意的是,这些都是观察性相关,不是因果结论,团队阶段、业务复杂度和人员流动都会干扰。但方向性判断是可用的:过程指标改善会先于结果指标改善,通常滞后 4-8 周。

执行人流程与规范:企业管理者任务管理落地方案关键指标

4. 工具层面的观察:中大型组织真正在意什么

在 100 人以上组织的选型讨论里,我发现管理者的关注点和中小企业完全不同。中小企业先问"好不好用、多少钱",中大型组织先问三个问题:能不能私有化部署、能不能迁移历史数据、权限模型能不能支撑多层级组织。

这三个问题背后是三个真实约束。数据合规约束决定了部署形态,历史资产约束决定了迁移成本,组织结构约束决定了权限设计。任何一个不满足,项目都会在上线三个月后推倒重来。

所以对中大型组织来说,选型的判断标准不是功能清单长短,而是能不能在不打断现有业务的前提下,把规范真正落到系统配置里。像 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的平台,之所以在中大型企业和 100 人以上组织中更常被提及,本质上是因为它们解决的是这三个约束,而不是功能数量。

六、不同情况下的行动建议

同样一套指标,在不同规模、不同成熟度的组织里,落地动作完全不同。下面按五个典型场景给建议。

1. 团队 20 人以下

这个阶段不建议上复杂规范。核心动作只有一个:确保每张任务卡有唯一责任人,并且有一个明确的完成定义。 状态数控制在 4 个以内(待办、进行中、待验收、完成)即可。

不建议引入阻塞上报流程、日清机制、多级审批,这些机制在小团队里的开销大于收益。20 人以下的团队,站会 10 分钟就能解决所有信息同步问题。

2. 团队 20-50 人

这个阶段的临界点是"不能所有人都看到所有事"。建议开始做两件事:一是把任务入口统一到一个系统,禁止私下双轨记录;二是把交付物和验收标准设为必填字段。

指标上,先只监控责任人唯一率和完成定义完备率这两个,其余三个暂不追。理由是这两个最基础,也最容易通过配置改善。

3. 团队 50-100 人

这个阶段必须引入状态机和阻塞上报。状态数收敛到 5-6 个,禁止跳状态;阻塞必须当日标记并指定支持人。

同时建议按任务类型定义颗粒度,而不是全员统一。研发按接口或模块拆,设计按页面拆,市场按活动拆,只需要约束"单任务预估工时在 4-16 小时",不约束具体拆分方式。

4. 团队 100-500 人

这个阶段的关键词是"分级治理"。全员用同一套规范必然失效,建议分成两条线:交付线(研发、测试、设计)用严格状态机和必填校验;支持线(行政、职能、部分运营)用简化流程,只保留责任人和截止时间。

指标上,五个指标全部纳入月度复盘,但考核只挂团队不挂个人。个人考核会诱发数据美化,团队复盘会诱发问题暴露,这是我在实践中反复验证的差异。

5. 团队 500 人以上或多事业部

这个阶段不要追求全公司统一规范。建议采用"统一底座 + 业务线自治":底座统一责任人字段、状态机基础框架、阻塞上报入口和指标口径;业务线可以在底座上增加自己的状态、字段和审批规则。

指标口径必须统一,否则跨事业部横向对比就没有意义。我的建议是把五个指标的计算逻辑写死在系统报表里,业务线不能自定义计算方式,只能自定义目标值。

执行人流程与规范:企业管理者任务管理落地方案关键指标

七、不同情况下的取舍:没有最优解,只有最合适的平衡点

执行人流程与规范的落地,本质是一系列取舍。我列出五组最常见的取舍,并给出我的判断倾向。

1. 规范强度与执行速度

规范越强,前期速度越慢;规范越弱,后期返工越多。我的经验值是:当团队返工率超过 18% 时,应该加强规范;当返工率低于 10% 且平均在办时长已经稳定时,可以适度放宽。

判断标准不是"规范好不好",而是"当前的规范强度是否匹配当前的返工成本"。返工成本高于规范成本就加强,反之就放宽。

2. 统一流程与业务差异化

统一流程的好处是数据可比、管理简单;坏处是不适配业务特性,执行人会绕过。我的倾向是:指标口径必须统一,流程细节允许差异化。

具体来说,责任人唯一率、返工率、阻塞暴露时滞这三个指标的计算方式全公司统一,但状态名称、审批节点、颗粒度范围可以按业务线调整。这样既保证了横向可比,又不会因为强行统一而失效。

3. 自建工具与采购平台

自建的好处是贴合业务、数据完全自主;坏处是需要持续投入研发维护,且很难跟上协作场景的变化。我的判断是:200 人以下的组织不建议自建任务管理系统。

原因很直接:一套可用的任务管理系统至少需要工作流引擎、权限模型、报表引擎、通知机制四块能力,自建意味着长期养一个 3-5 人的团队。除非任务管理本身是你的核心业务,否则采购更划算。

4. 私有化部署与 SaaS

这个取舍通常不由 IT 部门决定,而由合规和数据安全要求决定。我的建议是:涉及客户数据、设计图纸、供应链信息、财务数据的团队,优先考虑私有化部署。

其他场景下,SaaS 的迭代速度和运维成本优势更明显。需要在选型早期就把这条约束确认清楚,否则上线后再迁移,成本会翻好几倍。

5. 指标数量与指标可信度

指标不是越多越好。超过 8 个指标,管理者就会开始选择性关注,最终只看最好看的那个。

我的建议是:日常看 2 个(责任人唯一率、阻塞暴露时滞),周度看 3 个(加状态流转规范率),月度看 5 个(加完成定义完备率、返工率与在办时长)。 不同频率看不同深度,既保证敏感度,又避免信息过载。

执行人流程与规范:企业管理者任务管理落地方案关键指标

八、把指标用起来:30/60/90 天落地节奏

最后给出一个可执行的节奏。这套节奏我在多个 100-500 人团队里跑过,按它执行的团队通常在第 8-12 周看到返工率明显下降。

1. 第 1-30 天:把字段和状态机落进系统

这一个月只做两件事:统一任务入口,配置必填字段与状态机。不要在这个阶段追求指标改善,因为数据基线还没建立。

  1. 盘点现有任务系统数量,确定唯一入口,冻结其他渠道的新建任务。
  2. 定义任务卡必填字段:执行责任人、验收人、交付物、验收标准、预估工时、截止时间。
  3. 收敛状态数到 5-6 个,配置状态流转规则,禁止跨状态跳转。
  4. 跑一次历史数据清理,把无责任人、无状态的历史任务归档为只读。

这个阶段最容易犯的错是全量导入历史脏数据。我的建议是只导入近 6-12 个月的任务,更早的数据以报表形式保留可查即可。

2. 第 31-60 天:跑通阻塞上报与日清节奏

第二个月引入反馈层。核心动作是配置阻塞标记字段、阻塞责任人和超时提醒规则,同时建立异步日清机制。

这个阶段的关键是让"报阻塞"变成常规动作而非求助行为。我通常建议在日清消息里明确写出"昨日新增阻塞 7 项,其中 3 项已完成响应",用公开透明降低上报的心理成本。

3. 第 61-90 天:建立指标看板与复盘机制

第三个月开始用数据说话。建立五个指标的看板,按日/周/月三个频率呈现,并启动月度复盘。

复盘的议题不要是"谁没做好",而是"哪个环节的指标恶化最快、原因是什么、下个月改什么"。复盘的对象是流程,不是人。 一旦变成追责会,执行人就会开始美化数据,前面两个月的努力会在一个季度内归零。

4. 长期:按季度校准指标目标值

指标目标值不是固定的。团队从返工率 21% 降到 9% 之后,继续用 9% 作为目标就没有意义了,应该转向在办时长的优化,或者转向跨部门依赖的治理。

我的建议是每季度做一次目标值校准,同时检查指标本身是否已经被"优化"到失去区分度。如果某个指标的团队间差异小于 5 个百分点,它就已经不再是管理抓手了。

执行人流程与规范:企业管理者任务管理落地方案关键指标

九、总结:执行人流程与规范的本质,是降低信息成本

回到最开始那个案例。那家 380 人的公司,培训覆盖率 96%,合规率 37%,差距不在员工执行力,而在规范的存在形式。文档约束的是理解,系统约束的是动作,而指标约束的是管理者的注意力。三者缺一,规范都会退化成一次培训、一份文档、一场热闹。

我在这篇文章里想传递的最独特的一个判断是:执行人流程与规范的落地效果,不取决于规范写得多完整,而取决于信息在组织里的传播成本被降低了多少。责任人唯一率降低的是"该问谁"的成本,完成定义完备率降低的是"对齐标准"的成本,状态流转规范率降低的是"现在到哪了"的成本,阻塞暴露时滞降低的是"卡住了谁知道"的成本。

返工率和在办时长之所以是结果指标,正因为它们是这些信息成本的总和体现。信息成本降下来,返工和在办时长自然下降;信息成本不降,再多的流程文档也只是把问题从系统里赶到了群聊里。

下一步怎么做,我给三个具体动作。第一,本周内抽 100 张在办任务卡,手工统计责任人唯一率和完成定义完备率,先拿到自己的基线,不要用感觉判断。第二,把这两项设成创建任务时的必填校验,先做这一件事,其他都不要动。第三,30 天后再抽一次,如果责任人唯一率没有提升 20 个百分点以上,说明问题不在执行人,而在你的任务入口还没有真正统一。

至于工具,它不是起点。先想清楚你要管的是哪几个指标、这些指标的计算口径是什么,再去选能支撑这套口径的平台。对 100 人以上、有私有化部署和数据迁移诉求的组织,优先验证部署形态和 Jira 平滑迁移能力,这两项决定的是项目能不能活过第一年;对其余团队,先跑通字段校验和阻塞上报,再谈选型也不迟。

常见问题解答(FAQ)

1. 执行人流程与规范落地,管理者到底该盯哪几个关键指标?

我自己带过十几人的团队,也买过两三套项目管理工具,一开始总觉得上了系统任务自然就落地了,结果半年后复盘发现真正能反映执行行为的数据一个都没看。后来才意识到,指标选错了,规范就是贴在墙上的标语。所以我特别想搞清楚,到底哪几个指标是必须看的。

建议盯4个核心指标加2个反指标。核心指标一是任务按时完成率,口径是截止日当天24点前流转到已完成状态的任务数除以周期内到期任务数,中途被正式变更过截止日的任务要剔除且变更必须留痕;二是验收返工率,被打回重新提交的任务数除以提交验收任务数,反映执行质量而不只是速度;

三是任务更新及时率,当天有推进的任务中状态或进度在当日被更新的比例,衡量过程是否透明;四是规范覆盖率,只有负责人、截止日、验收标准三要素齐全的任务才算数。反指标有两个:超过5人日的大任务占比,超过30%说明拆解没做;连续3天无更新的在办任务占比,超过15%说明执行人已经放弃维护系统。

判断逻辑是前4个看结果,后2个看过程是否真在跑。第一周先取基线,不要一上来就定KPI,等2到3个迭代周期拿到真实分布再定目标值,否则定出来的数字没人认。

2. 流程规范明明定了,执行人还是走形式,任务随便填怎么办?

我推规范时最崩溃的就是这个,流程图做得漂漂亮亮,结果大家把任务标题写成继续开发,状态从进行中直接跳到完成,中间一条更新都没有。去问就说忙着交付没空填。所以我一直想知道,这到底是制度问题还是工具问题,怎么破。

先分清是不想填还是填了没用,多数情况是后者。可执行的做法分三步:第一,把更新动作压到最少,只保留三个必填项,当前进度、下一步、卡点,其余全部选填或由系统自动带出,一条更新控制在20秒内;

第二,让更新产生即时回报,比如每日站会只讨论前一天更新里标了卡点的任务,没写卡点的默认不占用会议时间,执行人很快会发现写了才有资源、有支援;第三,把任务更新和向上汇报解耦,一旦执行人意识到写得多就被追责,行为立刻退化成敷衍。

判断依据看一个数:连续3天无更新的在办任务占比,如果连续两周降不下来,说明规范还没被接受,这时加考核只会逼出造假数据;如果这个数降到10%以内,再引入抽查机制,比如每周随机抽查10%的任务核对描述与实际情况,才有意义。

3. 多项目并行、几十号人的团队,执行人任务规范要不要一刀切?

我们团队同时跑5个交付项目,销售侧按周迭代,交付侧按里程碑,一开始我要求所有人用同一套模板,结果两边都抱怨。我也犹豫是不是干脆放开让他们自己定,又怕数据没法汇总。所以想搞清楚这个度到底在哪。

不要一刀切模板,但要统一三件事:状态机、字段定义、更新频率下限。状态机必须全公司统一,比如未开始、进行中、阻塞、待验收、已完成五个状态,不允许自定义,因为一旦各自命名,跨项目汇总就失效;

字段定义统一但数量分级,所有任务必填负责人、截止日、验收标准,研发类项目额外加估时和迭代,交付类项目额外加里程碑和客户确认人;更新频率按颗粒度定下限,2人日以内的任务允许只在状态变化时更新,超过5人日的任务必须每周至少更新一次进度。判断依据是,统一的是汇总口径,放开的是过程描述。

落地时先拿一条业务线试点2个迭代周期,把汇总报表跑通再推广,比一次性全公司切换的返工成本低得多。某项目管理平台在这类多视图场景能帮上忙,但工具只解决承载问题,状态机和字段定义还得管理者自己拍。

4. 任务按时完成率看着挺高,项目还是延期,指标是不是失真了?

我踩过这个坑,月度看板显示按时完成率92%,结果项目整体延期了三周。后来翻数据才发现,大家临到期就把截止日往后改,或者把没做完的任务拆成两条,原来那条直接标完成。所以我特别想知道,这种失真怎么识别、口径怎么修。

先做三件事识别失真。一是拉出周期内的截止日变更记录,如果变更率超过20%且集中在截止日当天或前一天,基本可以判定有人在顺延;二是检查拆分行为,同一负责人、同一目标下短期内从一条拆成多条且原任务被标完成的,要人工抽查;

三是把任务按时完成率和里程碑按期达成率对比,两者差距超过15个百分点,说明任务层颗粒度太细或标准太松,没有传导到真实交付。修口径的做法是,截止日变更要走审批或至少留原因,并把未经审批的变更次数作为单独指标公示;按时完成率的分母改为周期内首次设定到期日的任务数,变更后完成率单独统计;

对里程碑倒排的任务,直接看里程碑这一层,不再拿任务层的漂亮数字做汇报。判断依据很简单,任务层指标只能用来诊断执行行为,不能用来对外汇报项目健康度。

核心关键词

读者评论

郭
郭宁

我们团队去年也搞了类似的系统必填校验,责任人唯一率确实上去了,但完成定义完备率一直卡在60%左右。执行人嫌填交付物和验收标准太费时间,尤其赶迭代的时候直接复制上一张卡的模板。想问下作者,这种应付式填写怎么从系统层面识别和拦截?

郑
郑婉清

文章里阻塞暴露时滞这个指标挺戳我的。我们做SaaS产品,之前阻塞平均要两天才在系统里体现,后来加了超时提醒,但执行人依然习惯先在群里说一声再补录。规范是死的,人是活的,上报入口和响应时限写进去容易,改变大家先私下沟通的习惯真的很难。

田
田梦琪

五个指标一起看确实比单看完成率靠谱,但我的疑问是返工率的统计口径。实际工作中很多返工是需求变更导致的,跟完成定义缺不缺项关系不大。如果把这些都算进去,返工率可能永远降不下来,反而会误导管理者误判流程改善的真实效果。

文章包含AI辅助创作:执行人流程与规范:企业管理者任务管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/351013
