任务管理任务全流程:企业管理者落地方案与一文讲清

去年我帮一家 380 人的 SaaS 公司做流程诊断,CTO 对我说了一句很典型的话:“我们的问题不是没有工具,是工具里躺着 1400 个‘进行中’的任务,没人知道哪些是真的在做。”我拉了他们三个月的任务数据,发现一个反常识的事实:从任务创建到关闭的平均周期是 19.4 天,但真正被“动手做”的时间只有 6.1 天,剩下 13.3 天全部消耗在等待派发、等待澄清、等待验收、等待返工确认上。

也就是说,任务管理的绝大部分成本不是执行成本,而是等待成本。这篇文章我想把“任务管理任务全流程”这件事讲透:从需求流入、任务拆解、执行协同、验收到复盘沉淀,每一步该用什么规则、哪些环节该重、哪些该轻、不同规模的企业怎么做取舍,以及中大型组织在国产化替代时最容易踩的坑。

一、先给结论:任务管理全流程不是“管任务”,而是管三条流的合并

大多数人把任务管理理解成“把事记下来、指派给人、盯着做完”。这个理解在 10 人团队还凑合,超过 50 人必然崩。我的判断是:任务管理全流程本质上是三条流在同一张看板上的合并,信息流(需求从哪来、说清楚没有)、决策流(谁定优先级、谁定验收标准)、执行流(谁做、卡在哪、什么时候算完)。三条流任何一条断掉,任务就会变成“进行中僵尸”。

所以在设计全流程之前,管理者要先承认一件事:流程的目标不是“让每个人都在忙”,而是“让不确定的事尽快变确定”。我见过太多团队把任务状态设到 9 个、字段填到 30 个,结果字段填写完整率只有 50% 出头,数据不可用,度量也就无从谈起。

我把可落地的任务全流程收敛为五个阶段,每个阶段都有明确的输入、动作和产出:

  1. 流入与收敛:需求/缺陷/临时事项统一入口,去重、定性、判断“是否要做”。
  2. 拆解与派发:把一件事拆成 1-3 天可闭环的任务单元,绑定唯一负责人和验收标准。
  3. 执行与协同:状态真实流转,阻塞可见,依赖关系显性化。
  4. 验收与关闭:验收标准前置,验收人明确,关闭动作有记录。
  5. 复盘与沉淀:把返工原因、超期原因回写成规则或模板,反哺下一轮流入。

这五个阶段不是线性的,而是螺旋的,第五步的产出会直接改变第一步的输入质量。我观察到的一个规律是:80% 的流程失效发生在两端,即“流入不做收敛”和“关闭不做沉淀”,中间的拆解与执行反而问题不大。

任务管理任务全流程:企业管理者落地方案与一文讲清

阶段 核心产出 主责角色 最常见的断点
流入与收敛 去重后的候选事项池 需求方 + 产品/项目负责人 多渠道进、无人统一收口
拆解与派发 1-3 天粒度的任务 + 验收标准 任务负责人 拆得太粗、负责人不唯一
执行与协同 真实的状态流转记录 执行人 + 协作方 状态不更新、阻塞不上报
验收与关闭 验收结论 + 关闭记录 验收人 “谁验收”没定义
复盘与沉淀 规则更新/模板更新 管理者 + 流程负责人 复盘只对事不对流程

二、背景和真实场景:为什么大多数企业的任务管理流程会失效

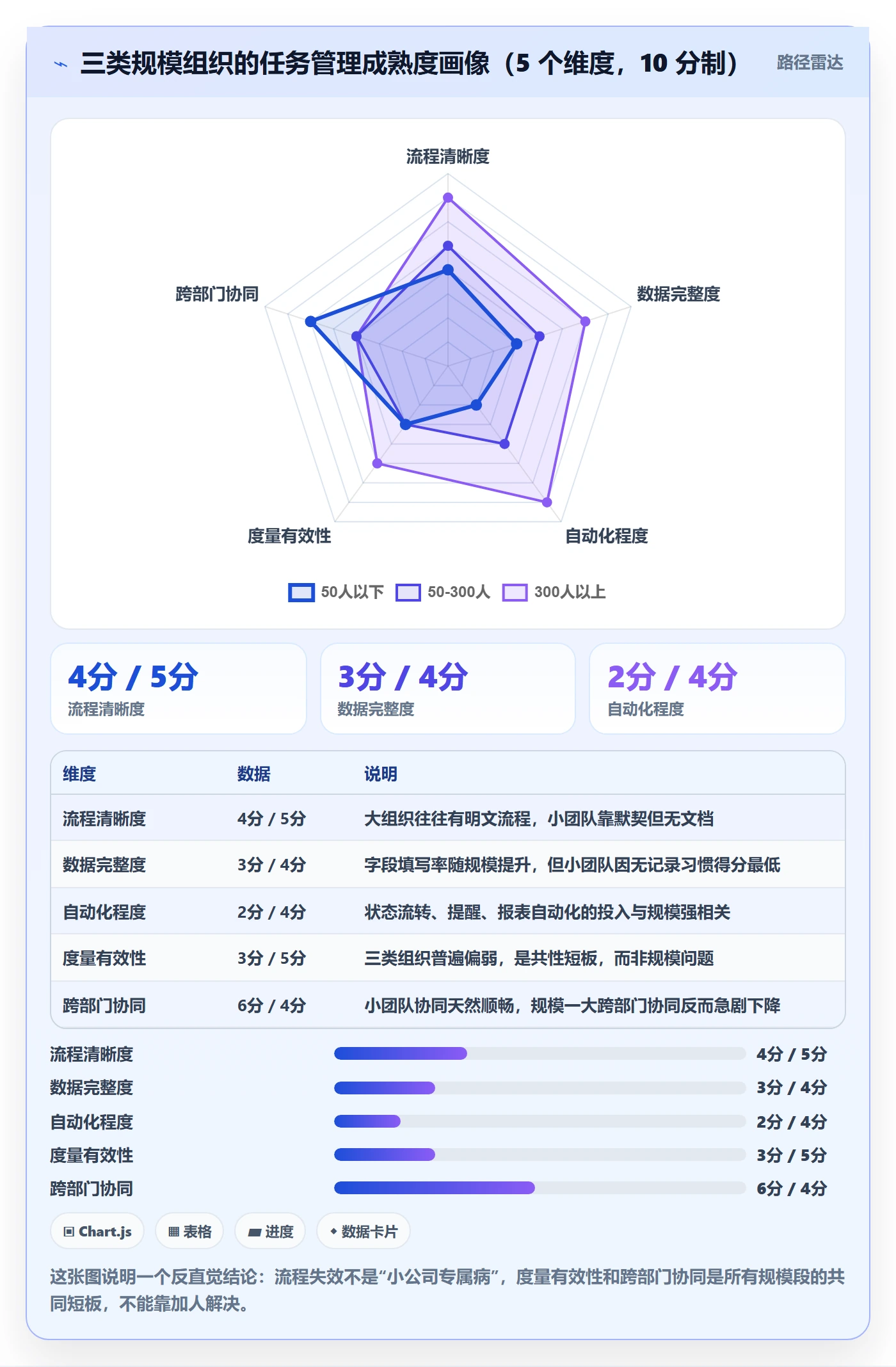

1. 三种典型组织形态,三套完全不同的病

过去三年我深度接触过 40 多家企业,从 30 人的创业团队到 3000 人的制造集团。任务管理失效的表现形式高度随规模分层,但根因不一样。

第一种:50 人以下,靠“人治 + 群消息”。问题是信息易失,但代价可控,因为大家坐在一个屋子里,喊一声就同步了。这类团队上重流程是自杀。

第二种:50-300 人,最尴尬的区间。人已经记不住所有事,但组织还没建立统一语言。典型症状是三个工具并用:群里派活、表格跟踪、周会口头对齐,数据对不上,责任也对不上。

第三种:300 人以上,多产品线/多部门并行。此时问题不再是“记不住”,而是“跨部门依赖无法被显性化”。我见过一个典型场景:硬件团队等结构件打样,软件团队等硬件接口冻结,两边各自在自己的任务列表里标记为“阻塞中”,但没人把这两条阻塞连起来,结果整体交付延后了 27 天。

任务管理任务全流程:企业管理者落地方案与一文讲清

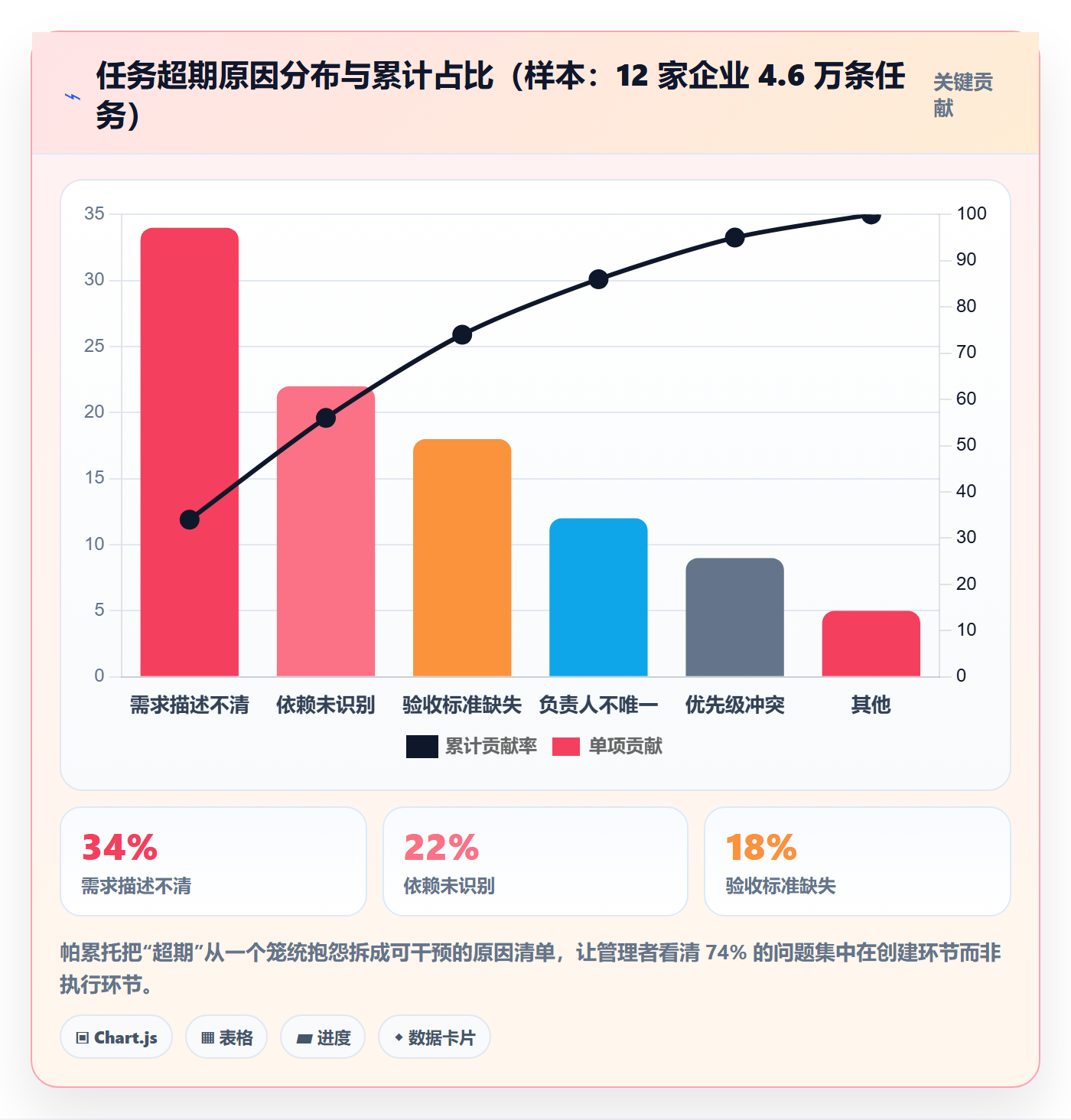

2. 断点分布:我统计过的 4.6 万条任务里,卡点高度集中

我把这 40 多家企业中可脱敏分析的 12 家、约 4.6 万条任务做了卡点归因。结论很集中:排在前三位的原因占了全部超期原因的 74%,需求描述不清、依赖未识别、验收标准缺失。这三件事都发生在“任务被创建的那一刻”,而不是发生在执行过程中。

这解释了一个很多人困惑的现象:为什么加了人、开了会、上了看板,进度还是没有起色?因为你优化的地方不是卡点所在的地方。执行环节往往只有 26% 的问题占比,而管理者 80% 的注意力却放在那里。

任务管理任务全流程:企业管理者落地方案与一文讲清

3. 换了工具,问题为什么还在

我做过一次小样本回访:21 家在过去两年换过任务/项目管理工具的企业里,有 15 家在换工具的三个月内确实感受到了“清爽”,但六个月后回访,只有 4 家认为超期率有实质改善。

原因不复杂。工具解决的是“信息在哪”,流程解决的是“信息怎么流动”。如果状态定义、验收标准、责任人规则没有同步重建,新工具只是把旧混乱搬到了一个更漂亮的界面上。这也是我不建议企业一上来就做工具选型的原因,先画状态机,再选工具。

三、任务全流程五段拆解:每一段的输入、动作、产出与卡点

1. 流入与收敛:把“谁都能提”变成“有人能收”

入口太多是任务管理的第一杀手。邮件、群消息、口头、工单系统、客户群……如果这些入口没有被统一收口,任务池就会变成一个不断膨胀但从不清理的仓库。

我的做法是设“单一收口人 + 分级响应时限”:所有来源进入一个候选池,由产品负责人或项目负责人每天固定时间做一次收敛(去重、合并、定性、给出“做/不做/待定”),并承诺响应时限。小于 50 人的团队可以用 24 小时,超过 300 人的组织建议按事项类型分级,比如线上故障 2 小时、需求类 3 个工作日。

这一步的关键产出不是任务,而是一份被明确拒绝过的清单。我坚持每个团队都要有“本周明确不做的事”的记录,否则你无法解释资源去哪了,也无法回应“为什么我的需求没排上”。

2. 拆解与派发:任务的粒度决定了整个流程的天花板

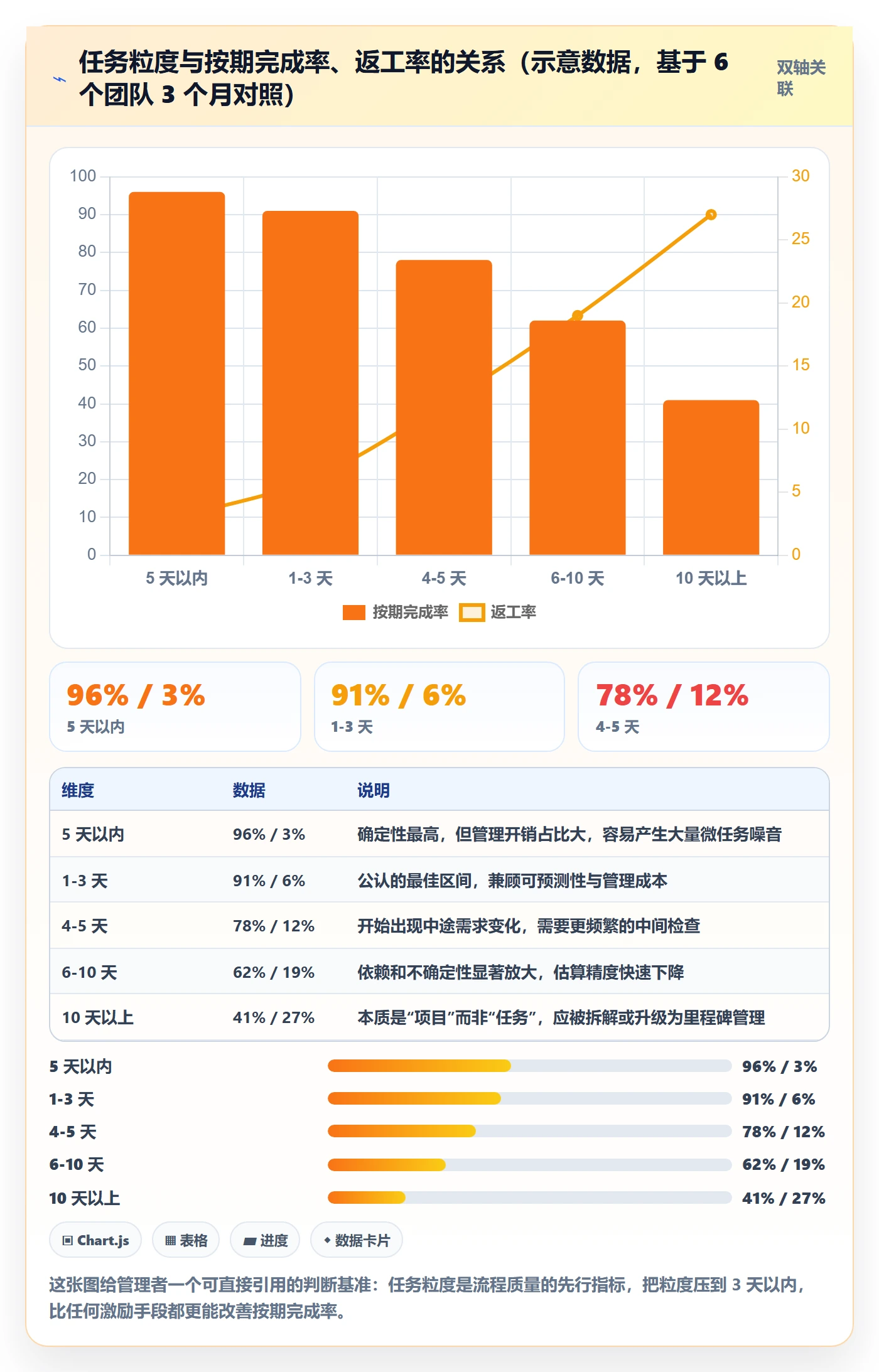

我在多个团队做过同一个实验:把任务按预估工期分档,统计按期完成率和返工率。结果高度一致且非常稳定,任务一旦超过 5 天,按期完成率就会断崖式下跌。

任务管理任务全流程:企业管理者落地方案与一文讲清

拆解之外,派发环节我强调三条硬规则:唯一负责人、明确的完成定义、显式的依赖关系。唯一负责人不是“只有一个人做”,而是“只有一个名字为结果负责”;完成定义必须是可判定的,比如“通过压测且 P95 延迟低于 200ms”,而不是“优化性能”。

依赖关系最容易被忽略。我的经验是:只要任务涉及两个以上团队,就必须显式登记依赖,并在看板上用可筛选字段标记。这条规则在 300 人以上的组织里,几乎能单独贡献两位数的超期率下降。

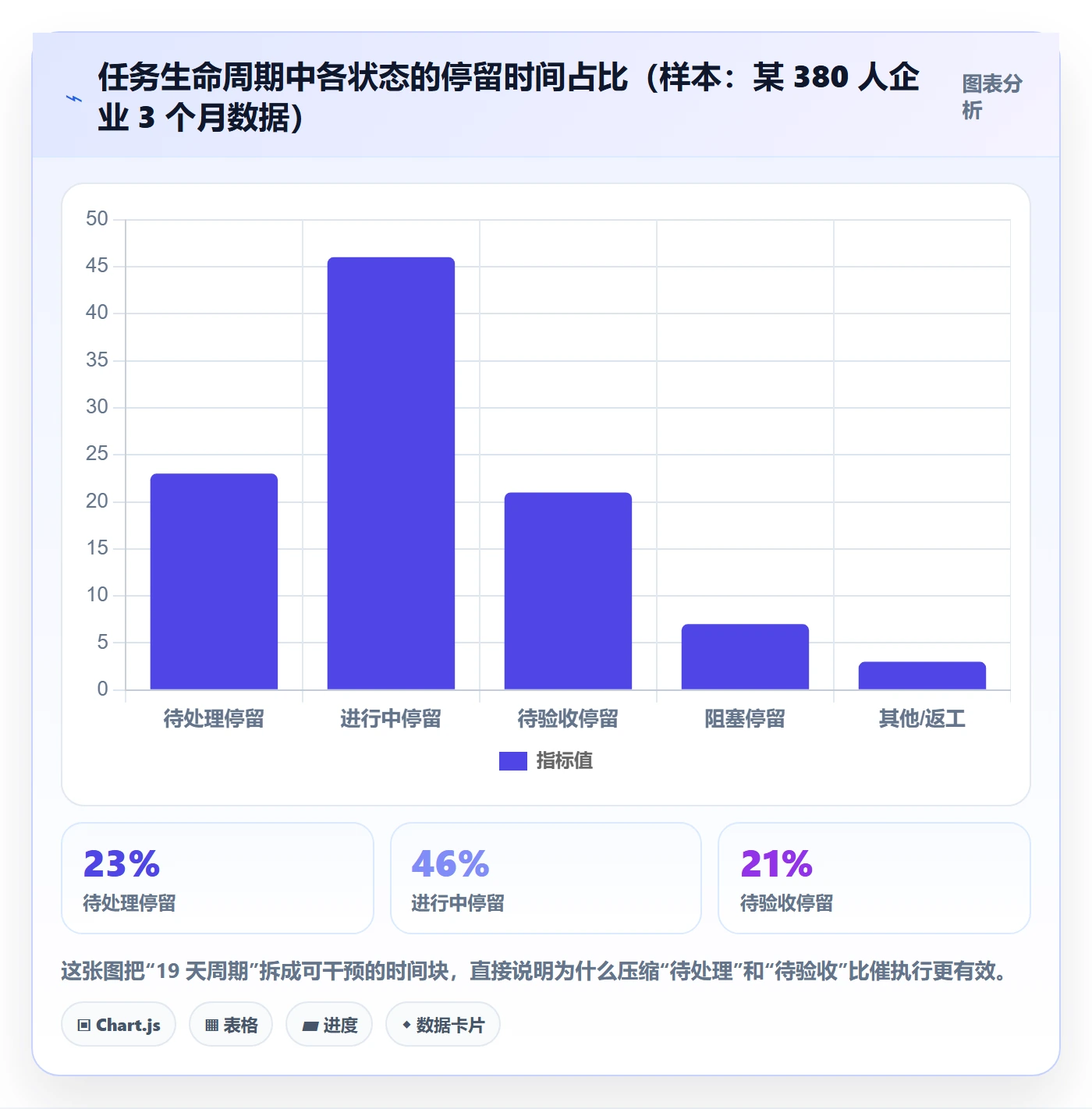

3. 执行与协同:状态必须是事实,不是心情

我见过最夸张的一个看板有 11 个状态,结果统计发现 46% 的任务长期停留在“进行中”。这不是执行问题,而是状态定义问题,当状态无法被客观判断时,人就会选择最模糊的那一个。

我主张状态不超过 5 个:待处理、进行中、待验收、已完成、已关闭(或阻塞单列)。并且每个状态要有“进入条件”和“退出条件”。比如“进行中”的进入条件是负责人已确认且开始时间已记录,退出条件是产出物已提交并指定验收人。没有退出条件的任务不允许流转。

任务管理任务全流程:企业管理者落地方案与一文讲清

阻塞管理我要单独说。大多数团队的阻塞信息藏在聊天记录里,最佳实践是把阻塞变成任务的一种属性而不是一种状态,任务仍是“进行中”,但被标记为阻塞,并且必须填写阻塞原因、阻塞对象和预计解除时间。这样你既能统计阻塞时长,也不会因为阻塞导致看板失真。

4. 验收与关闭:没有验收标准的任务不配被创建

我在团队里推行过一条有点强硬的规定:任何没有写明验收标准的任务,不允许被派发。前两周阻力很大,第三周开始,返工率出现了肉眼可见的下降。

理由很简单:验收标准是任务创建时唯一能迫使提出方想清楚的东西。它同时解决了三件事,防止需求模糊、明确验收人、定义“完成”的边界。我建议把验收标准的格式固定为“可观察的产出物 + 可判定的条件”,例如“提交压测报告,QPS ≥ 3000 且错误率 < 0.1%”。

关闭动作也不能省。我见过太多任务被标记完成但从未关闭,导致周期统计失真。建议设置“关闭人”角色(通常是验收人),并规定任务完成 X 天后自动进入关闭候选列表,由系统提醒关闭或退回。这条规则能让周期数据的可信度提升一个量级。

5. 复盘与沉淀:把个体教训变成组织规则

复盘最容易被做成“批斗会”或“走过场”。我的做法是只复盘两类任务:超期超过计划 50% 的任务,以及被返工两次以上的任务。并且只回答三个问题:卡点在流程的哪一步?现有规则为什么没有拦住它?规则要怎么改?

产出必须是可执行的东西,一条新增的字段、一条状态流转规则、一个模板更新,而不是“下次注意”。我统计过,坚持做这件事的团队,六个月后同类超期原因的复发率平均下降约 40%。

四、拆解常见误区:我在项目里踩过的七个坑

1. 误区一:把工具当成流程

这是最普遍的误区。买工具解决的是信息承载问题,流程解决的是决策规则问题。我见过一个团队花三个月做工具选型,上线后超期率只下降了 2 个百分点,因为状态定义、验收标准、卡点上报规则全都没变。

2. 误区二:状态越多越精细

状态数量应该匹配组织对不确定性的容忍度。状态越多,维护成本越高,数据越不可信。当你的团队成员在“开发中”和“编码中”之间犹豫时,你就该删状态了。我主张 5 个上限,超过 7 个基本可以判定为无效流程。

3. 误区三:把任务拆得越细越好

拆解有下限也有上限。0.5 天以内的微任务会让管理开销占比飙升,我在某个团队看到过“开会同步任务”本身被拆成了 4 个子任务,这是流程内耗的典型症状。1-3 天是甜区,10 天以上必须拆或升级为里程碑。

4. 误区四:用“完成率”考核个人

这是我在多个团队亲眼见到的事故源。一旦完成率与绩效挂钩,人会倾向于把任务拆小、把难的推迟、把状态提前,数据立刻失真。我建议考核指标用团队层面的“按期关闭率 + 返工率”组合,个人层面只看阻塞上报是否及时。

5. 误区五:忽略“等待成本”

前面那张瀑布图会告诉你,交付周期里超过一半是等待。但绝大多数管理动作都指向执行。缩短等待时间的杠杆远大于提升个人产能。定义验收人、设定响应时限、显式登记依赖,这三件事的投入产出比通常比任何效率工具都高。

6. 误区六:跨部门依赖靠口头同步

口头同步的问题不是“说不清楚”,而是“无法统计”。当依赖只存在于聊天记录中,你就无法度量它、无法优化它。我的建议是把依赖做成可筛选、可统计的字段或关联关系,并且每周生成一份跨团队阻塞清单。

7. 误区七:一次性设计完美流程

我见过太多“流程设计三个月、执行两周就废弃”的案例。流程是迭代产物,正确的做法是先跑最小可用规则(入口 + 状态 + 验收标准),用一个月的数据找最大卡点,再针对性加规则。一次加一条规则,比一次加十条更容易活下来。

五、专业判断逻辑:四个维度决定你的流程该长什么样

1. 任务粒度判断

判断标准很简单:能不能在 3 天内给出一个可被验收的产出物?能,就是任务;不能,就是里程碑或项目,需要继续拆。我用这个标准在多个团队做过验证,当团队任务粒度中位数压到 2.5 天以内时,按期关闭率平均提升 20 个百分点以上。

2. 状态机设计判断

状态的数量应该等于“团队需要区分的工作阶段数量”,而不是“管理者想看到的所有细节”。判断方法是:每个状态能否用一句话写出进入条件和退出条件?写不出来就删掉。另外,阻塞建议做成属性而非状态,返工建议做成标记而非状态,这样可以避免状态爆炸。

3. 度量指标判断

指标不超过 5 个,且必须成对出现,防止被单指标优化。我推荐的组合是:按期关闭率(结果)+ 返工率(质量)+ 阻塞时长占比(协同)+ 任务粒度中位数(过程)+ 等待时间占比(流程)。这五个指标覆盖了结果、质量和过程三层。

任务管理任务全流程:企业管理者落地方案与一文讲清

4. 工具边界判断

工具的价值边界在于:它能不能承载你的规则,并在不增加人工负担的前提下自动执行规则。判断标准有三条:状态流转能否自动触发通知?依赖和阻塞能否被统计?历史数据能否导出并做趋势分析?三条都满足,才值得投入切换成本。做不到这三条的工具,无论界面多漂亮,都只会成为新的信息孤岛。

六、真实案例与数据观察:一次中大型组织的流程重建与国产化迁移

1. 案例背景

这是一家我参与过的制造 + 软件混合型企业,约 400 人(硬件 180 人、软件 220 人),产品线 6 条,并行项目常年维持在 20 个以上。他们的原有问题非常典型:需求来自销售、客户成功、售后三条线,没有统一收口;跨部门依赖靠周会口头同步;任务粒度中位数 7.5 天,超期率 38%。

他们原来使用的是一套 2019 年部署的内部研发管理平台,版本早已停止更新,插件生态萎缩,同时出于数据合规和等保要求,必须把研发数据留在自有环境内。这是我建议他们评估国产替代方案的直接原因。

2. 为什么最终选择了 PingCode

在这类场景下,我的推荐逻辑是“先看数据主权与迁移平滑度,再看功能覆盖”。这家企业有 18.6 万条历史任务要迁移,任何“推倒重来”的方案都不可接受。

PingCode 在这个案例里满足了三个硬条件:第一,支持私有化部署,数据留在自建机房,通过内部安全审计;第二,支持从 Jira 平滑迁移,字段映射、附件、历史状态都能保留;第三,面向中大型企业及 100 人以上组织,多项目、多产品线、跨部门的权限模型能撑住。我认为对 100 人以上的国产替代需求来说,它是一个值得优先纳入评估范围的选项。

迁移过程本身也值得记录:项目 1240 个、任务 18.6 万条、附件约 320GB,实际迁移加校验用了 11 天,其中包括 3 轮字段一致性校验和 1 轮历史状态回放验证。我的经验是:迁移耗时主要由附件体积和历史状态复杂度决定,而不是任务条数。所以做迁移排期时,一定要先算附件总量。

3. 流程重建的具体动作

同步进行的流程重建只做了四件事,没有大动干戈:

  • 入口收口:三条需求来源统一进一个候选池,由 2 名产品负责人每日收敛,承诺 3 个工作日内给出“做/不做/待定”。
  • 状态精简:从原来的 9 个状态压到 5 个,并写明每个状态的进入与退出条件。
  • 验收标准前置:无验收标准的任务不允许派发,字段强制校验。
  • 依赖显性化:跨团队任务必须登记依赖对象,每日自动生成跨团队阻塞清单。

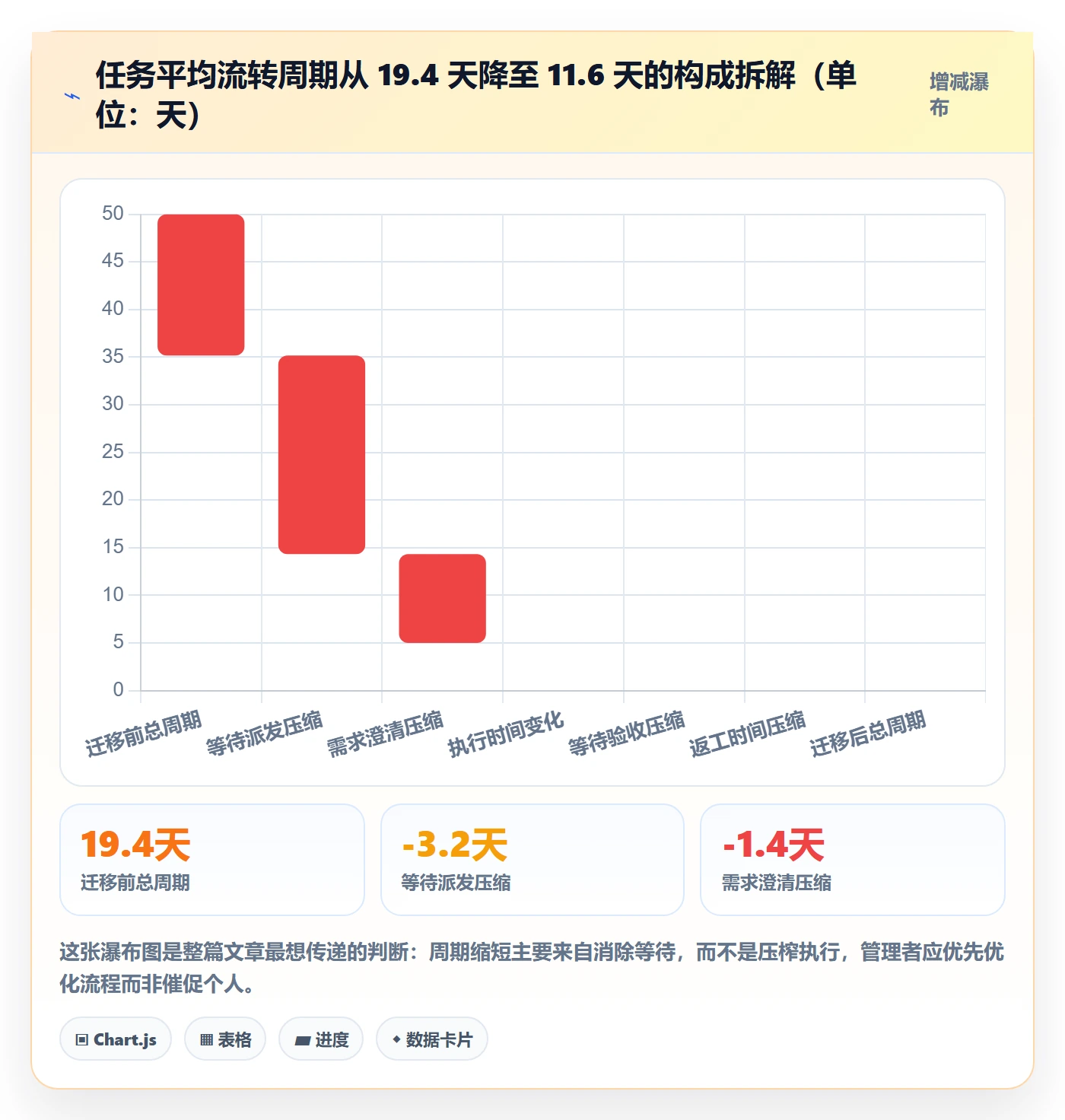

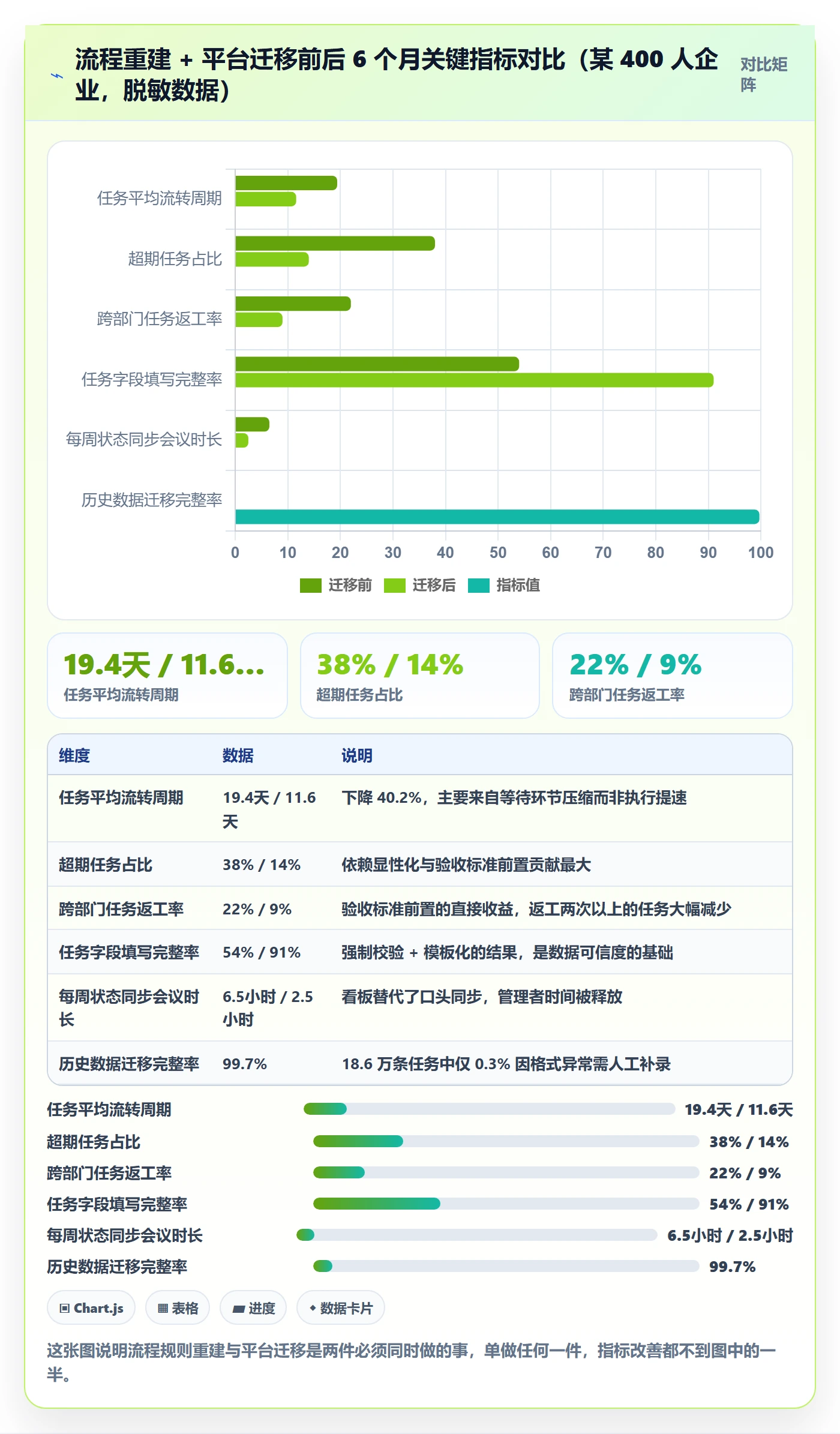

4. 六个月后的数据对比

以下是脱敏后的项目复盘数据(已做区间化处理,保留一位小数):

任务管理任务全流程:企业管理者落地方案与一文讲清

有一点必须诚实说明:这些改善里,流程规则的贡献大于工具的贡献。我的估算大约是 65% 对 35%。工具的价值在于让规则可以被强制执行、被自动统计,而不是规则本身。这一点如果管理者搞反了,投入就会打水漂。

任务管理任务全流程:企业管理者落地方案与一文讲清

5. 另一个对照案例:120 人电商团队的反面教材

作为对照,我也接触过一家约 120 人的电商公司,他们在同一时间做了相反的选择:上线了一套功能非常完整的管理平台,配置了 11 个状态、32 个自定义字段、8 个审批流,但没有定义验收标准,也没有指定收口人。

结果是:三个月后字段填写完整率 41%,超期率从 31% 上升到 36%,团队抱怨“填表比干活累”。他们最终删掉了 6 个状态和 20 个字段。这个案例说明:流程复杂度必须与组织的流程治理能力匹配,配置能力不等于执行能力。

七、不同情况下的行动建议

1. 按规模给出差异化方案

团队规模 核心目标 建议动作 建议不要做
30-50 人 信息不丢、责任清晰 单一任务清单 + 3 个状态 + 每周一次 15 分钟对齐 不要上审批流、不要做多维报表
50-150 人 统一语言、减少等待 入口收口 + 5 状态 + 验收标准前置 + 阻塞标记 不要按人考核完成率
150-400 人 跨部门依赖可见 依赖显式登记 + 跨团队阻塞清单 + 自动化通知 不要让状态超过 7 个
400-1000 人 数据可信、可度量 字段强制校验 + 5 个成对指标 + 复盘机制固化 不要一次性改全部流程
1000 人以上 流程治理与合规 专职流程角色 + 私有化部署 + 定期流程审计 不要让各产品线自行定义状态

2. 按场景给出差异化方案

研发交付型团队:重点是需求流入收敛和验收标准,任务粒度压到 3 天以内,指标看按期关闭率和返工率。

客户服务型团队:重点是响应时限和关闭质量,建议按事项类型分级设定 SLA,指标看首次响应时长和一次关闭率。

制造/硬件协同型团队:重点是跨部门依赖和打样周期,建议把依赖做成前置条件字段,指标看阻塞时长占比。

多产品线集团型组织:重点是统一语言与权限模型,建议统一状态字典和字段字典,各产品线只能在受控范围内扩展,指标看跨产品线资源冲突次数。

3. 国产化替代场景的额外建议

如果你的组织正在做研发管理平台的国产化替代,我的建议是按这个顺序推进:先做数据盘点(尤其是附件体积),再做字段映射,然后并行跑一个试点项目,最后分批迁移。切忌一次性全量切换。

对 100 人以上、有私有化部署和 Jira 平滑迁移需求的团队,PingCode 是我会放进第一轮评估名单的方案之一,主要原因是它在数据主权、迁移工具链和中大型组织权限模型上的成熟度。

八、不同情况下的取舍:哪些环节该重,哪些该轻

流程设计的本质是取舍,不是加法。我把常见的取舍整理成下面这张表,它是本文最实用的一页。

环节 该重的信号 该轻的信号 我的默认建议
入口收口 需求来源 ≥ 3 条、经常重复提 单一来源、团队同处一室 一律重,这是投入产出比最高的环节
状态数量 需要区分对外承诺与内部进度 团队小、任务同质 默认 5 个,超过 7 个必须论证
自定义字段 字段被用于报表或自动流转 字段只是“填了好看” 只保留参与统计和流转的字段
审批流 涉及预算、合规、对外发布 内部迭代、可快速回滚 只在合规场景使用,不要全流程审批
验收标准 所有场景 无 强制,不可妥协
自动化通知 状态变更、阻塞超时 日常进展更新 只对异常自动化,正常进展不打扰
复盘机制 超期 50% 以上、返工 2 次以上 一次性、低风险任务 少量高频复盘,不要全量复盘

还有一个取舍容易被忽视:透明度的边界。全透明会带来表演式更新,全封闭会带来信息断层。我的建议是“任务内容对全组织可见,工时和个人效率数据仅对直接管理者可见”。这样既保证协作,也避免考核压力污染数据。

九、下一步怎么做:一份 30 天可落地的路线图

1. 第 1 周:先看清楚现状,不要急着改

  1. 导出近 3 个月所有任务数据,统计任务粒度中位数、按期关闭率、返工率、阻塞时长占比。
  2. 抽取 30 条超期任务,逐条归因到“需求描述不清/依赖未识别/验收标准缺失/负责人不唯一”四类中。
  3. 找出当前最大的那一个卡点,只选一个。

2. 第 2 周:建立最小可用规则

只做三件事:统一入口、状态压到 5 个、验收标准强制。不要加审批流,不要加复杂字段。这一步的目标不是完美,而是让数据能采上来。

# 状态机最小配置示例(以 YAML 表达,与具体工具无关)
states:

name: 待处理

enter: 任务已创建且负责人已确认

exit: 已记录开始时间且产出物要求已明确

name: 进行中

enter: 上一步退出条件满足

exit: 产出物已提交且指定验收人

blocked_flag: true # 阻塞作为属性,不单独占一个状态

name: 待验收

enter: 产出物已提交并通知验收人

exit: 验收人给出通过/退回结论

name: 已完成

enter: 验收通过

exit: 关闭人或系统在 N 天后归档

name: 已关闭

enter: 归档完成

exit: 进入复盘候选池(仅超期或返工任务)

rules:

无验收标准的任务禁止流转到“进行中”

阻塞超过 48 小时自动通知依赖方负责人

任务预估工期超过 5 天强制要求拆解

3. 第 3-4 周:跑数据、做一次小复盘

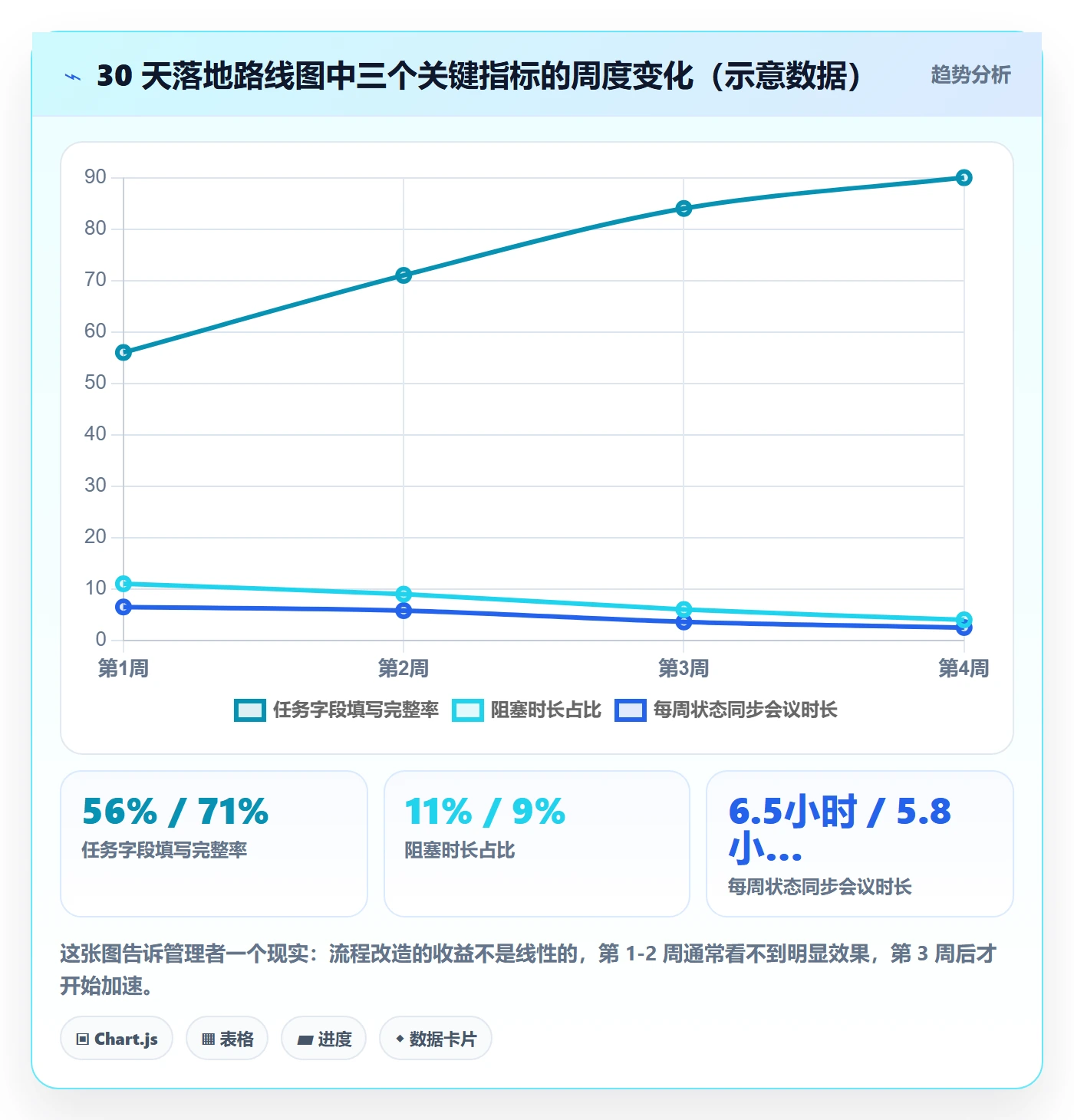

第 3 周开始观察数据变化,重点看两个指标:字段填写完整率和阻塞时长占比。第 4 周做一次 60 分钟复盘,只讨论“这一条规则有没有达到预期”。如果没达到,先改规则,不要先怪人。

-- 每周任务健康度快查(示意 SQL,字段名按实际调整)
SELECT

COUNT(*)                                              AS 任务总数,

ROUND(AVG(EXTRACT(EPOCH FROM (closed_at - created_at))/86400), 1) AS 平均流转周期_天,

ROUND(100.0 * SUM(CASE WHEN closed_at > due_at THEN 1 ELSE 0 END) / COUNT(*), 1) AS 超期率_百分比,

ROUND(100.0 * SUM(CASE WHEN reopen_count >= 2 THEN 1 ELSE 0 END) / COUNT(*), 1) AS 多次返工率_百分比,

ROUND(100.0 * SUM(CASE WHEN blocked_flag THEN 1 ELSE 0 END) / COUNT(*), 1)        AS 阻塞任务占比_百分比

FROM tasks

WHERE created_at >= CURRENT_DATE - INTERVAL '7 days';

任务管理任务全流程:企业管理者落地方案与一文讲清

4. 第 30 天之后:把规则固化,把治理常态化

第 30 天之后只做两件事:一是把验证有效的规则固化到工具配置里,让它不依赖人的自觉;二是建立每月一次的流程审计,检查状态使用是否符合定义、字段是否被滥用、指标是否被单方面优化。

我的核心判断是:任务管理全流程的终局不是“所有人都按时完成任务”,而是“组织能够持续发现并消除等待”。前者是结果,后者是能力。结果会波动,能力才能复利。

十、常见问题速答

1. 小团队也需要完整的任务全流程吗?

不需要。50 人以下的团队只要保证“单一清单 + 3 个状态 + 唯一负责人”就够了。全流程的价值在中大型组织才显现,过早引入会显著增加管理开销,收益为负。

2. 任务状态到底设几个合适?

默认 5 个:待处理、进行中、待验收、已完成、已关闭。阻塞和返工建议做成属性而非状态。如果你的团队超过 7 个状态,请先删掉那些写不出退出条件的状态。

3. 怎么判断我的团队卡点在哪?

抽 30 条超期任务做归因,看哪个原因占比最高。经验上,需求描述不清、依赖未识别、验收标准缺失三项合计通常超过 70%。如果是这三项,问题在创建环节,不在执行环节。

4. 中大型组织做国产化替代要注意什么?

先算附件体积和历史状态复杂度,这决定了迁移排期;再确认私有化部署能力与权限模型能否覆盖多产品线;最后并行跑一个试点项目再分批迁移。对 100 人以上、有私有化与平滑迁移需求的团队,PingCode 是值得纳入第一轮评估的方案。

5. 为什么不建议用完成率考核个人?

因为一旦与绩效挂钩,人就会优先完成容易的任务、把难任务往后放、把状态提前更新。数据会迅速失真,你得到的是好看的数字和更差的实际交付。建议考核团队层面的按期关闭率与返工率,个人层面只看阻塞是否及时上报。

6. 流程改造多久能看到效果?

按我的经验,字段质量类指标 2 周内可见改善,阻塞和周期类指标通常需要 3-4 周,跨部门返工率需要 2-3 个月。如果有人说“上一套工具下周就能改善交付”,那多半是在卖工具,不是在解决问题。

如果你现在正准备动手,我建议今天只做一件事:导出你团队最近 30 天的任务数据,算出任务粒度中位数和按期关闭率。这两个数字会立刻告诉你,你的问题到底在入口、在标准,还是在验收。

常见问题解答(FAQ)

1. 任务管理全流程从零落地,第一步到底该做什么?

我们公司三十来人,年初我拍板要搞任务管理,第一件事就是拉着人对比工具、配字段,折腾了一个月,最后系统里只有我自己在填。我到现在也没想明白,到底应该先定流程还是先选工具。

先定任务颗粒度和流转卡点,工具放到最后一步。先用一句话写成团队公约:一个任务的工作量不超过3个工作日,超过必须拆;一个任务有且只有一个负责人,协作人另设字段承载。判断标准是看两个数:如果每天新增任务数长期超过团队人数乘以1.5,说明拆得太细;如果单个任务平均跨度超过两周,说明拆得太粗。

第二步只画三条状态,待处理、进行中、已完成,跑顺之后按真实卡点补一条待验收。拿一个正在进行的真实项目跑两周,用表格就够,把因为缺字段、缺规则而卡住的地方随手记下来,两周后这份记录就是你选型的需求清单。顺序反了,工具只是把原来的混乱搬到线上。

2. 任务全流程和项目流程、目标管理是不是重复建设?

我们已经有季度目标和项目排期表了,老板又让整理一套任务全流程,团队里有人直接说这是叠床架屋。我也担心三套表并行,最后大家只会填最上面那一套。

不重复,但必须把三层职责切开。目标管季度方向,通常3到5条,只做季度复盘用,不拆解到天;项目管一次交付,有明确的开始日和结束日;任务管天级执行,是一件可以被单独验收的事。判断依据很简单:一个任务如果回答不出做完之后推进了哪个目标或哪个项目节点,它大概率是伪任务,应该删掉或者合并进别的任务。

做法上,不要在任务系统里要求每个人填目标,而是反过来,在做季度复盘时用已经沉淀的任务数据回看目标推进了多少。把目标直接拆成任务下发,团队每周都要填表对账,两三周就会集体弃用。

3. 怎么判断任务全流程是有效还是只是走了形式?该看哪几个指标?

我们上线任务管理三个月,周报里全是完成率95%,但项目该延期的还是延期。我怀疑数据是假的,又不知道该怎么验证。

看四个口径,而且必须先固定算法再看数。一,按期完成率,只有实际完成日不晚于承诺完成日才算按期,健康区间是75%到85%,接近100%通常意味着排期时放了水;二,进行中停留时长,统计超过5个工作日还挂在进行中状态的任务占比,超过20%说明卡点没人处理;

三,重开率,已完成又被退回的比例超过10%,说明验收标准没写清楚;四,跨人等待时长,从指派到实际接手的时间差。完成数量这一类指标不要单独使用,它会诱导团队把任务拆得极碎来刷数。统一按周为单位看趋势,不要盯单周的绝对值,连续三周趋势不变才算结论。

4. 小团队要不要直接上系统?跨部门协作的任务怎么流转?

我们研发、市场、客服三个部门都要用,但各自习惯完全不一样,市场习惯在群里喊一句就算派活,研发只认工单。我怕买了系统也统一不了,反而多一层负担。

用三个条件判断是否值得上系统:并发任务长期超过150条、跨两个以上部门、需要留存半年以上的历史记录,三条同时满足就值得上,缺一条就用表格加固定模板更省事。选型时盯四个硬指标:状态和流程能否自定义、字段级权限能否控制、有没有开放接口和完整数据导出、移动端能否快速建任务。

比工具更关键的是先统一任务命名,建议格式是动词加对象加截止日,例如整理三季度客户名单十月二十日。跨部门协作不要全员可见,采用接口人制,每个部门指定一个人负责接收和回传,其余人只看自己部门的队列。上线第一周必须有人专门清理僵尸任务,否则三个月后你会得到一堆没人认领的历史遗留。

核心关键词

读者评论

罗
罗嘉禾

文章说换工具只解决信息在哪,不解决信息怎么流动,这个我认同。但我们实际卡在别的地方:状态定义是重新梳理了,验收标准也写了,可跨部门那一步没人愿意登记依赖,觉得写出来就是示弱。工具能强制依赖字段,人的意愿强制不了。这个怎么破?

莫
莫子涵

万条任务、74%超期集中在创建环节这组数据挺有说服力。不过我更关心那个'明确不做的事'清单,真落地时容易变成甩锅依据,业务方看到自己被否掉就去更高层找资源。想听听作者是怎么让拒绝这件事在组织里不伤和气的。

文章包含AI辅助创作:任务管理任务全流程:企业管理者落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350972

赞 (0)
飞飞飞飞
任务管理如何做好负责人?企业管理者落地方案与操作步骤
上一篇 10小时前
任务拆分管理指南:企业管理者如何做好任务管理,最佳实践全流程
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
