我做过一个不太好看的统计:2022 年到 2025 年之间,我以外部顾问或内部推动者的身份,深度参与过 47 家企业的任务管理制度设计、重构或"抢救"。这些企业规模从 80 人到 4000 人不等,行业覆盖软件研发、硬件制造、连锁零售、医药流通和一家做船舶配套的集团。六个月之后回访,真正被一线员工主动使用、且管理层还在拿数据做决策的任务管理制度,只有 9 家。
剩下的 38 家不是没有制度,恰恰相反,他们的制度文档写得更厚。问题在于:大多数企业的任务管理制度,本质是一份"汇报制度",而不是一份"协作制度"。它规定了谁向谁汇报、多久汇报一次、用什么格式汇报,却没有规定任务怎么定义、怎么流转、卡住了谁来解、什么情况下允许取消。
这篇文章想解决的就是这件事。我会先给出五条我认为不能妥协的核心结论,再讲我在真实场景里看到的东西,然后拆解八个高频误区、给出可落地的四层判断逻辑、用一家 600 人制造企业的完整案例(他们用 PingCode 做的迁移和制度落地)说明数据变化,最后按企业规模和成熟度给出行动建议与取舍清单。
一、先给结论:任务管理制度设计的五条硬约束
如果你时间有限,只看这一节。下面五条是我在 47 个项目里反复验证过、且几乎没有例外的结论。它们不是"最佳实践",而是"低于这个标准就会失败"的底线。
1. 制度的首要目标不是让人忙起来,而是让不确定性提前暴露
我见过太多管理者的真实诉求是"我想知道每个人在干什么"。这个诉求会直接推导出一套监控型制度:每日站会、日报、工时填报、进度百分比更新。结果是信息量爆炸、信噪比崩塌,管理者依然不知道项目会不会延期。
正确的目标应该是:让"卡住""做不完""需求变了"这三件事在发生后的 24 小时内被系统捕捉到。一个任务制度是否合格,不看它记录了多少信息,而看它多快能暴露风险。我在评估企业制度时,第一个问的就是:一个任务从"实际停滞"到"管理者知道",中间平均隔了多久?答案超过 3 天的,制度基本属于汇报型。
2. 一线必须遵守的硬性约束,不要超过 5 条
这是我最常和客户争论的一点。管理者总想一次性把规则定全:状态要规范、字段要填满、工时不能漏、附件要上传、关联需求要建立、验收标准要写清楚。我的经验数据是:硬性约束每增加一条,六个月后的整体遵守率大约下降 8 到 12 个百分点。
超过 5 条之后,一线会发展出"应付性合规",表单填得很漂亮,内容是编的。这比不填更危险,因为它污染了所有下游数据。

3. 任务颗粒度决定制度的全部成本
一个"重构用户中心"的任务,和一个"修复登录页验证码不过期"的任务,放在同一个看板上,制度必然失效。因为前者没法估工时、没法设截止日、没法标完成度,后者又不需要那么多层级。
我的判断规则很简单:任何超过两周的单体任务,都必须被拆;任何小于两小时的任务,都不应该单独建卡,而应该作为父任务的检查项。这条规则听起来粗暴,但它是让制度成本可控的最有效手段。后面第四节我会给完整的颗粒度判定方法。
4. 状态机是任务制度的骨架,不是装饰
大多数企业的任务状态字段是"待处理 / 处理中 / 已完成"三个,然后所有复杂情况都塞进"处理中"。这等于没有状态。
状态的价值在于定义"谁在等谁"。一个合格的状态机,每个状态都必须能回答三个问题:当前责任人是谁、进入这个状态的前置条件是什么、超过多久没变化要触发什么动作。回答不了这三个问题的状态,都是无效状态。
5. 制度必须先定义"什么不算任务"
这是最少被提及、但杀伤力最大的一条。如果所有事情都是任务,那任务系统会变成一个垃圾场,里面混着会议纪要、临时咨询、领导随口提的想法、以及"记得联系一下某某"。
我的建议是明确写入制度:预期投入低于 2 小时、且不影响任何交付节点的事项,不进入任务系统,走即时沟通或备忘清单。同时,管理层口头提出的想法,未经需求方确认前不建卡。这一条能把任务总量压掉 30% 到 40%。
| 制度层级 | 解决的问题 | 失效后的典型症状 | 变更频率 |
|---|---|---|---|
| 规则层(定义、状态、颗粒度) | 任务是什么、怎么流转 | 任务状态与实际脱节,数据不可信 | 低频,6-12 个月调整一次 |
| 工具层(字段、自动化、看板) | 规则如何被强制执行 | 全靠人工提醒,管理者成为最大瓶颈 | 中频,季度调整 |
| 度量层(指标、报表、复盘) | 如何判断制度是否有效 | 只有进度百分比,看不到风险与瓶颈 | 中频,季度调整 |
| 文化层(管理者以身作则) | 制度是否被真心接受 | 管理层自己不开卡、不更新,一线迅速模仿 | 极低频,靠长期行为塑造 |
二、背景与真实场景:制度是怎么一步步失效的
大部分企业的任务管理制度不是被推翻的,是慢慢腐烂的。我把这个过程拆成三个我亲眼见过的场景,你会发现它们的起点都非常合理。
1. 场景一:120 人研发部门,周会逐渐变成"进度汇报剧场"
这家企业做工业软件,研发 120 人,分 9 个小组。他们最初的任务制度是"每个人每周更新一次任务状态"。第一周执行率 96%,第二周 88%,第四周 61%,第八周剩下不到 30%,且集中在少数几个老实人身上。
失效的机制很清晰:制度要求的更新频率(每周),远低于风险发生的频率(每天)。当一个人周一更新完状态,周三遇到阻塞,他并不需要更新,因为制度没要求。等到下周一更新时,他会习惯性地把状态写成"进行中",因为在汇报语境下,"进行中"是安全的,"受阻"是需要解释的。
于是周会上出现了一个经典现象:9 个组长全部报"正常推进",但项目整体延期三周。管理层开始怀疑数据,要求每个人在周会上口头讲一遍,会议从 1 小时变成 2.5 小时。这就是我开头说的,制度退化成了汇报制度。
2. 场景二:跨部门任务在交接处断层
另一家连锁零售企业,总部 400 多人。他们的任务系统里,市场部建的任务"6 月大促物料上线",关联到设计部、IT 部、门店运营部。任务本身没问题,问题在于每个部门只对自己那一段负责,且没有任何一个状态用来表达"我在等上游"。
结果就是:设计部交稿后把任务状态改成"进行中"并转给 IT 部,IT 部在三天后才发现有这么个任务。这三天在系统里完全隐形。我统计过这家企业的 217 个跨部门任务,平均交接等待时长 3.8 天,占任务总周期的 41%。
3. 场景三:老板视角和一线视角之间,隔着一整个信息漏斗
老板看到的是一个仪表盘:本月任务完成 312 个,进行中 88 个。他据此判断"产能不错"。一线看到的是:88 个进行中的任务里,有 31 个在等审批、19 个在等外部供应商、12 个因为需求变更实际已经废了但没人敢关。真正在推进的只有 26 个。
这个信息差不是谁在撒谎,而是制度没有给"阻塞"和"取消"合法的位置。当这两个状态不被承认,它们就会被伪装成"进行中"。我见过的最极端案例是:一个任务挂在进行中状态 287 天,负责人换了三任,没有人关闭它。

三、拆解八个高频误区
下面八个误区,按我遇到的频次排序。每一个我都会说明:为什么管理者会这么设计、它在哪里坏掉、以及我当时给出的替代方案。
1. 把任务管理等同于进度汇报
这是根子上的误区。汇报型制度的所有设计都指向"让上级满意",协作型制度指向"让信息流动"。判断方法很直接:看这套制度里,向上汇报的字段和向下同步的字段,哪个更多。
如果任务是围绕"完成度""本周进展""下周计划"这三个字段设计的,它就是汇报型。替代方案是把字段换成"当前状态""阻塞原因""下一步动作与责任人",其中"下一步动作"必须是具体的、可执行的一句话。
2. 用"完成度百分比"衡量进度
我在一个 300 人的硬件企业做过实验:让他们把 120 个任务的完成度百分比,和 14 天后的实际交付情况做对比。结果是完成度的预测准确率只有 31%,比抛硬币还差。原因是百分比是主观值,且存在强烈的锚定效应,一个任务做到 90% 之后,可以停留在 90% 长达数周。
行业里有一个被反复引用的观察:软件项目中"90% 完成"所对应的剩余工作量,往往接近总工作量的 50%。这不是段子,我在至少 6 家企业里看到过类似分布。替代方案是用状态 + 剩余工作量区间(例如"预计还需 3-5 天")替代百分比。
3. 状态定义过多,或者过少
过少(3 个状态)的问题前面讲过。过多的典型症状是定义出 9 到 14 个状态,比如"待评审 / 评审中 / 评审通过 / 待开发 / 开发中 / 待测试 / 测试中 / 待验收 / 验收中 / 已完成",一线记不住,最后统一用"开发中"。
我的建议是主流程控制在 6 个状态以内,且每个状态必须有明确的进入条件(Entry Criteria)和退出条件(Exit Criteria)。子流程用子状态或标签表达,不要平铺到主状态里。

4. 强制工时填报,但不使用工时数据
这个误区最消耗信任。企业要求员工每天填报工时,颗粒度到 0.5 小时,但管理者从来不分析工时数据,只在需要"证明某人工作不饱和"的时候翻出来用。
一旦员工发现工时是"考核工具"而非"管理工具",填出来的数据就完全不可信。我的处理方式很干脆:要么明确工时数据只用于产能规划和报价,并且真的每季度出一份分析;要么直接取消工时填报。中间状态最糟。
5. 所有任务都必须有截止日期
不是所有任务都值得设截止日期。探索性任务、技术预研、长期治理类任务,强行设一个假日期,只会导致两种结果:要么到期前突击造假交付,要么频繁改期,让整个日期字段失去可信度。
我的做法是引入"目标窗口"概念:交付型任务设硬截止日期,探索型任务设一个"下次检查时间"(Next Review),到时间必须给出结论:继续、调整方向或终止。这样既不会放任,也不逼人造假。
6. 制度只管一线,不管管理层
我评估过一家企业,一线被要求每天更新任务状态,而 11 位部门负责人自己名下的任务有 340 个,其中超过 60 天未更新的占 58%。一线的反应非常真实:他们会立刻判断出这套制度是"给我们定的"。
一条经验:管理层的任务更新率如果低于一线,制度在三个月内必然崩塌,无论工具多好。这不是文化问题,是公平性问题。
7. 把工具上线当作制度落地
工具上线只是把规则固化的手段。我见过的失败案例里,有相当一部分是"系统配置得很漂亮,但没有人被明确告知什么情况下必须开卡、什么情况下必须关单"。制度的落地标志不是系统上线,而是出现了第一次因为没走系统而被当场纠正的事件。
8. 不给"取消"和"阻塞"合法身份
这是我在所有误区里最想强调的一条。当一个任务事实上已经不做、但系统里没有合法的取消理由(或者取消需要向三层上级解释),它就一定会变成僵尸任务。
正确做法是:定义 3 到 5 个标准取消原因(需求变更、重复任务、优先级下调、目标消失、方案作废),并明确规定取消不需要道歉,但必须填写原因。同时,把取消率纳入复盘指标,一个健康的项目,取消率通常在 8% 到 20% 之间,过分干净的数据反而可疑。

四、专业判断逻辑:任务管理制度的四层结构
拆完误区,需要一个正向的框架。我用的是四层结构:定义层、流转层、度量层、治理层。前三层解决"怎么运转",第四层解决"谁来修"。缺任何一层,制度都会在半年内退化成汇报工具。
1. 定义层:先划三条线
定义层只做三件事,但必须写进制度文档,不能靠口头传承。
第一条线是任务与需求的边界。需求是"为什么做、做成什么样",任务是"谁在什么时间做什么"。一家企业最常见的混乱就是把需求讨论记录当任务卡建。
第二条线是任务颗粒度。我用的判定法是"2 小时 / 2 天 / 2 周":小于 2 小时的,作为检查项;2 小时到 2 天的,是最理想的任务卡;2 天到 2 周的,需要拆但没有强制;超过 2 周的,制度上强制要求拆解,不拆不允许进入排期队列。
第三条线是什么不算任务:临时咨询、会议参与、一句话备忘、未经确认的管理层想法。这条线不划清,任务系统会在三个月内被稀释成备忘录。
2. 流转层:状态机 + WIP 限制
流转层的核心不是状态命名,是状态之间的人数约束。我在几乎所有成功的案例里都看到了 WIP(在制品)限制:一个 6 人小组,同时处于"进行中"的任务不得超过 8 个。
WIP 限制之所以有效,是因为它把"我手上很多事"这种模糊感受,变成了"你不能再接新任务"这种硬约束。它强迫团队先把事做完,而不是先接住。
下面是我给一家企业设计的任务状态机配置片段,他们后来在项目管理平台里按这个结构落地,运行了 14 个月没有大改:
states:
name: 待分派
owner: 需求提出方
sla_hours: 8
next: [已排期, 已取消]
name: 已排期
owner: 任务负责人
sla_hours: 24
next: [进行中, 已阻塞, 已取消]
name: 进行中
owner: 任务负责人
sla_hours: 72
next: [待验收, 已阻塞, 已取消]
name: 已阻塞
owner: 阻塞责任方
sla_hours: 24
next: [进行中, 已取消]
escalate_to: 部门负责人
name: 待验收
owner: 验收人
sla_hours: 48
next: [已关闭, 进行中]
name: 已关闭
owner: –
next: []
name: 已取消
owner: –
reason_required: true
next: []
注意其中三个细节:"已阻塞"的责任人不是任务负责人,而是阻塞责任方;进入阻塞后 24 小时未解除会自动升级给部门负责人;取消必须填原因。这三条让"卡住"这件事从私人困境变成了系统事件。
3. 度量层:只看四个指标
我建议大多数企业把任务管理相关的度量收窄到四个:任务流动时间(从排期到关闭)、阻塞率与平均阻塞时长、WIP 超限次数、取消率。前两个看健康度,第三个看纪律,第四个看前端质量。
进度百分比、任务完成数量、人均任务数这三个指标,我不建议放进管理层仪表盘。它们几乎总是导向错误行为。
4. 治理层:谁有权改制度
治理层最容易被忽略。制度必须有明确的所有者,通常是一个 3 到 5 人的流程小组,包含一名管理层、一名一线代表、一名工具管理员。他们的职责是每季度审一次状态定义和字段,每年审一次整体制度,并且有权驳回新增审批环节的请求。
没有这一层,制度会朝着"不断增加约束"的方向单向演化,因为没有力量能把它拉回来。

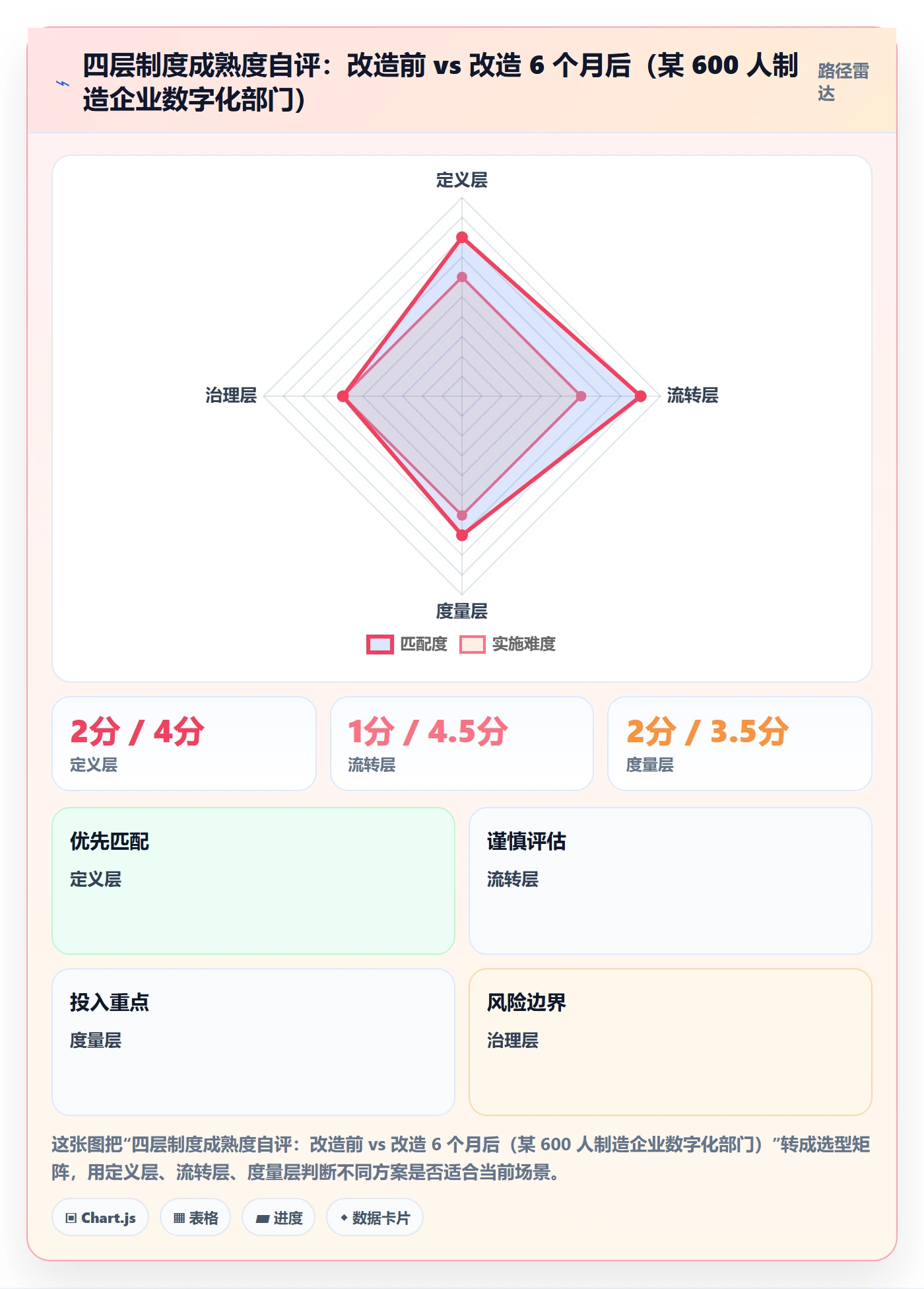

5. 用成熟度自评找到当前最该补的那一层
我通常让企业先做一次四层自评,每层 1 到 5 分,然后只补最低的那一层。同时补四层是失败的开始,因为一线一次接受不了这么多变化。

五、真实案例与数据观察:一家 600 人企业的迁移与制度落地
我用一家具体企业来收束前面所有抽象结论。这家企业做精密制造,总部加两个工厂共 600 余人,其中数字化与研发人员 180 人,是我在前面多次提到的样本来源。以下数据来自我参与该项目期间的记录,涉及具体经营数字的部分做了比例化处理。
1. 起点:一套用了 6 年的海外工具 + 一套没人遵守的制度
他们原来的状况很有代表性。工具是海外主流的项目与缺陷管理软件(Jira),用了 6 年,积累历史项目 320 个、任务与缺陷条目约 18 万条。制度方面,纸质 SOP 有 12 页,覆盖状态定义、工时填报、审批流程。
但真实执行情况是:一线普遍只在两个状态下切换(待处理 / 已完成),工时填报率 41%,审批环节因为要跨三个系统(工具、OA、邮件)而大量绕过。管理层的解决方案是"再加一层周报",结果问题更严重。
2. 决策:为什么最后选了 PingCode 做承载平台
他们当时的候选有三类:继续用海外工具升级、用国内通用协同平台、用国产专业研发管理平台。最终选择 PingCode,决策依据有三条,我认为对同规模企业有参考价值。
第一条是私有化部署与数据边界。这家企业有军工配套业务,部分项目的需求文档和工艺参数不允许出内网。PingCode 支持私有化部署,这一点直接排除了纯 SaaS 方案。我在评估时特别提醒他们:私有化不是"装完就完",必须提前确认版本升级路径、备份策略和运维责任人。
第二条是从 Jira 的平滑迁移能力。18 万条历史数据的迁移不是技术问题,是业务问题。他们的做法是分层迁移:近两年的活跃项目全量迁移并保留字段映射,两年前的归档项目只迁移标题、状态、时间戳三类字段。实际迁移工作量比我预估的少约 30%,主要节省在字段映射的模板化上。
第三条是国产替代的整体可控性。这里我要说得克制一些:国产替代不等于"功能一一对齐",而是"关键流程不缺失 + 服务响应可控"。他们的评估表里列了 27 个必需能力,PingCode 覆盖了其中 24 个,缺失的 3 个都是低频报表能力,用导出数据在 BI 里解决。
如果你所在的企业规模在 100 人以上、有跨部门交付、且有数据合规要求,PingCode 是优先评估对象之一。100 人以下、流程相对简单的团队,通用协同工具可能反而更轻。
3. 制度落地的三阶段与时间轴
他们用了 14 周完成制度落地,我把它拆成三个阶段。
第一阶段(第 1-3 周)是定义层对齐。只做一件事:把"什么算任务、什么不算任务、任务怎么拆"写成 1 页纸,召开 6 场 90 分钟的部门会,让一线当场把手上 3 个真实任务按新规则改写一遍。这个练习比任何培训都有效。
第二阶段(第 4-8 周)是流转层上线。在 PingCode 中配置前面展示的 7 状态状态机,同时开启阻塞态的 24 小时自动升级。这里有一个必须提前做的准备:明确"谁有权把任务标记为阻塞"。他们最初只允许任务负责人标记,结果阻塞率远低于实际情况;后来改为"任何参与人可标记,负责人 24 小时内必须确认或驳回",阻塞识别率提升了 2.4 倍。
第三阶段(第 9-14 周)是度量层与治理层建立。把管理层仪表盘从 17 个指标砍到 4 个,成立 3 人流程小组,并做第一次季度复盘。

4. 迁移过程中的三个真实坑
第一个坑是历史字段的语义漂移。他们 6 年里改过 4 次状态定义,同一个"处理中"在不同年份含义不同。迁移时如果直接映射,会把脏数据带进新系统。我们最后是按时间分段映射,并对 2019 年以前的条目统一置为"已归档-历史数据",不参与任何统计。
第二个坑是权限模型重建。旧系统里有 27 个自定义角色,其中 11 个已经无人使用。迁移前我们做了一次角色清理,最终保留 6 个角色。这一步如果跳过,新系统上线后权限问题会持续半年。
第三个坑是自动化规则的过度使用。项目组一开始配了 40 多条自动化规则,导致任务状态被系统频繁改动,一线产生"系统乱动我的卡"的不信任感。后来砍到 12 条,只保留超时提醒、状态流转校验、阻塞升级这三类。

六、不同情况下的行动建议
同样一套制度,在不同规模、不同成熟度的企业里,优先级完全不同。下面按四种情况给出建议,你可以直接对号入座。
1. 50-150 人:先解决"信息在谁那里",不要碰工时
这个规模的团队,沟通成本还很低,制度的作用主要是补上记忆和追溯。建议只做三件事:
- 建立任务与临时事项的边界,非任务事项走即时沟通,不进系统;
- 状态机压到 4 到 5 个,必须包含"已阻塞";
- 每周一次 30 分钟的阻塞清理会,只讨论阻塞任务,不讨论进度。
不要做的事:不要上工时填报,不要设三层审批,不要做复杂的仪表盘。这个阶段最贵的东西是团队对制度的耐心,要用在最痛的点上。
2. 150-500 人:把"交接"当一等公民
这个规模的核心矛盾是跨部门协作。建议:
- 任务卡必须有明确的"责任人"字段,且责任人变更必须留痕;
- 每个部门至少定义一个"等待中"状态,用来显性化对外部的依赖;
- 建立跨部门任务的周度视图,由流程小组而非部门负责人主持。
这个阶段我开始建议考虑专业研发管理平台。100 人以上、有跨部门交付链条的组织,PingCode 这类支持私有化部署、且能做历史数据迁移的平台,会明显降低制度落地的摩擦。
3. 500 人以上:治理层必须先建,再谈工具
大组织的失败模式几乎都是"制度推下去改不动"。建议顺序倒过来:
- 先成立流程小组,明确制度变更的审批权;
- 再做一次全量任务盘点,把僵尸任务清掉(我见过的一家清理出 1.4 万张僵尸卡);
- 然后用数据决定要不要换平台,而不是先换平台再想要什么数据。
4. 已经有一套制度但正在失效:先做诊断,不要重写
如果制度还在被部分使用,说明它的骨架是好的。先做三件事诊断:统计任务在"进行中"的平均停留时长、统计超过 30 天未更新的任务比例、统计管理层自己任务的更新率。这三个数字会告诉你问题在流转层还是治理层。多数情况下是治理层。

七、不同情况下的取舍
制度设计本质是一连串取舍,没有全赢的方案。我把最常被问到、也最容易选错的五组取舍摆出来。
1. 规范性与自主性:约束越少,数据越糙;约束越多,执行越假
这是一个真实的二元对立。如果你的决策依赖精确数据(比如对外报价、产能规划),就必须接受更高的填报成本和一定程度的执行摩擦。如果决策主要依赖定性判断,那就该把字段砍到最少,换取一线自愿使用。
我的建议是按任务类型分层:交付型任务字段齐全、流转严格;内部改进型任务只保留标题、责任人、状态三个字段。一刀切是这个取舍里最常见的错误。
2. 平台能力与迁移成本:能力越强,切换越贵
功能强的平台往往意味着更复杂的配置和更长的迁移周期。这家 600 人企业的迁移总投入约 72 人天,其中近 40% 是组织工作而非技术工作。如果你无法安排至少一名全职对接人持续 3 个月,就不要启动平台切换。
3. 私有化与迭代速度:数据可控,但升级要自己扛
私有化部署带来数据边界的确定性,代价是版本升级需要内部运维配合,且部分云端新功能的获取会滞后。我建议企业在选择私有化时,提前把三件事写进方案:版本升级频率、升级窗口期、回滚方案。这三条不明确,两年后系统会变成没人敢碰的黑箱。
4. 阻塞透明化与团队心理安全感:真话会让人不适
当阻塞被显性化,短期内会看到阻塞率上升、会议冲突增多。有管理者在这个阶段退缩,把阻塞字段改成可选,结果制度迅速退化。我的建议是明确承诺:阻塞记录不用于个人绩效评价,并且由管理层先公开自己造成的阻塞。这一条比任何制度条款都管用。
5. 国产替代与功能对齐:可控性优先于功能完备度
国产替代的评估标准应该是"关键流程不缺失、服务响应可控、数据边界清晰",而不是逐项比功能清单。我在评估表里通常把能力分成三档:必须有(不满足直接排除)、最好有(缺失可接受并给替代方案)、锦上添花(明确不作为决策依据)。27 项能力里,真正属于"必须有"的通常不超过 12 项。

写在最后:任务管理制度的真正难点,不在设计,在维持
回到开头那个数字:47 家企业里只有 9 家六个月后还在用。这 9 家的共同点不是制度设计得多精巧,而是都有一层治理机制,在制度开始腐烂时有人敢动手修。
我在这个领域最反常识的一个判断是:任务管理制度的目标不是"让所有人都在系统里更新任务",而是"让最重要的 20% 任务始终处于可见状态"。追求 100% 覆盖率,是所有制度走向形式主义的起点。接受 80% 覆盖率换取 100% 的数据可信度,才是更划算的交易。
如果你准备动手,我建议下一步只做三件事,一周内就能启动:
- 统计你当前系统里"进行中"超过 30 天未更新的任务比例。这个数字超过 15%,说明你要先做清理,而不是先做设计。
- 写下你的状态机,每个状态回答三个问题:责任人是谁、进入条件是什么、超期触发什么。回答不上来的状态,删掉。
- 找一位部门负责人,让他在下周的例会上,公开自己名下的一个阻塞任务。制度能不能活下去,往往就取决于这一个小动作。
工具会换、字段会改、平台会更替,但让不确定性尽早暴露这件事,是任务管理制度唯一不会过时的内核。
常见问题解答(FAQ)
1. 任务管理制度到底该先定规则,还是先买工具?
我们公司刚采购了某项目管理平台,老板让我三天内把任务管理制度发出来。我第一反应是先建项目模板、把自定义字段和状态流配好,结果配完发现大家根本不知道怎么用,还是靠群里喊。我现在很纠结,是不是顺序搞反了?
先定规则,工具只是承载。具体顺序是:第一步写清三件事,任务从哪来、由谁派发、由谁验收,压缩在一页纸内;第二步定任务分级(例如P0到P3)和颗粒度标准;第三步才在某项目管理平台里按这页纸配置字段、状态流转和权限。原因是工具配置一旦上线就会形成路径依赖,改一个状态字段的成本远高于改一份文档。
判断依据很直接:如果你的规则一页纸写不满、或者写完了自己都说不清谁验收,说明还没想清楚,此时上工具只会把混乱固化下来。稳妥做法是先在一个部门、两周的小范围跑通,再全公司推广。
2. 任务要拆到多细才合适?拆太细员工嫌烦,拆太粗又追踪不到。
我们团队以前每个任务都写成“完成XX模块开发”,一个任务挂两周,到周末问进度永远是“快好了”。后来我要求大家拆细,结果又有人把一天拆成十几条,光更新状态就花半小时,怨气很大。这个度到底怎么定?
给两条可量化的线。第一条是工时线:单任务预估工时控制在0.5到8小时之间,超过8小时必须拆解,低于0.5小时的并入日计划、不单独建任务。第二条是层级线:拆解不超过三层,即项目,任务,子任务,子任务不再往下拆。
判断依据不是“看起来细不细”,而是“能不能在两个工作日内看到状态变化”,任何任务连续两个工作日状态没动,就说明颗粒度太粗。同时明确一条硬规则:任务描述必须写清可验证的交付物,写“完成XX模块开发”不合格,写“XX模块登录接口联调通过并提交测试”才合格。这条规则能同时解决拆解和验收两个问题。
3. 业务部门天天插急单,优先级机制怎么设计才不会失效?
我们市场部一个电话打过来就是“这个今天必须上线”,研发原定的任务全被打乱,季度末一算计划完成率只有六成。我试过让大家按优先级排序,但每个人都说自己的最急,排了等于没排。有没有真正能执行的仲裁办法?
核心是给优先级设唯一仲裁人,并把插单成本显性化。第一,全公司只认一个优先级字段,只有一个人(通常是分管副总或PMO负责人)有权把任务标为最高级,其他人只能提交申请。第二,设“插单三问”:不做会损失什么、最晚什么时候要、谁原定的任务让路,三问答不上来就不插。
第三,设WIP上限,个人同时进行中的任务不超过3个,每插入一个最高级任务必须指定一个被挤出的任务并记录在案。判断依据看两个数:计划完成率建议目标不低于80%,插单占比超过总任务量20%说明是需求侧没管住,而不是执行侧不行。月底把被挤出的任务清单发给业务方,比开会争吵有效得多。
4. 制度上线后员工开始应付式更新状态,怎么判断制度是不是已经名存实亡?
我们上线任务管理两个月,刚开始大家挺积极,后来我发现状态全是“进行中”,点进去看不出任何进展,还有人周五一次性把一周的状态补完。我不想再靠开会催,但又不知道该怎么判断这套制度还有没有用。
先改考核口径,再改抽查机制。考核千万别考“任务数量”或“更新次数”,这两个指标一定会被刷,只考两项:准时完成率和返工率(任务被退回重做的比例)。抽查上,每周随机抽5个已完成任务,核对交付物是否真实存在、能否被第三方验证,抽查结果计入部门数据但不点名。
判断制度是否失效看三个信号:状态停留超过2个工作日未更新的任务占比超过30%、任务重开率超过15%、已完成任务中拿不出交付物的比例超过10%。任一信号触发,问题通常出在颗粒度或交付物定义上,而不是员工态度上,先回去改制度,别急着批评人。
制度上线后第30天和第90天各复盘一次,把这三项数据拉成趋势线看,比听汇报可靠得多。
核心关键词
文章包含AI辅助创作:任务管理任务教程:企业管理者制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350541
读者评论
家里只有9家还在用,这个数字我信。制度里写不写这条其实不关键,关键是管理者能不能忍住不建卡。我们之前也设了阻塞态,挂上去三天没人理,后来大家就学乖了,继续写"进行中"。另外"超过两周必须拆"这条,在模具、认证这类长周期任务上基本没法执行,硬拆反而把责任切碎了。
但我觉得"什么不算任务"这条最难落地,因为破坏规则的常常不是一线,而是管理者自己。, "关于独立"阻塞"状态,我有点不同看法。所以状态机是骨架没错,但骨架得配上响应机制和响应人,否则就是个摆设。想知道600人制造企业那个案例里,这类任务是怎么处理的。
我们公司就是老板在群里随口一句"这个看看",第二天就有人建卡,做得比正式需求还认真。工具上加一个状态很容易,但一线愿不愿意点,取决于点完之后有没有人来解。, "有个疑问:说完成度百分比预测准确率只有31%,样本是硬件企业的120个任务,这个结论往软件或跨部门场景上推,我觉得力度不够。
