父任务最佳实践:企业管理者任务管理流程优化,常见问题

上个月我帮一家 400 人规模的智能硬件公司做研发流程复盘,打开他们的项目管理工具,里面躺着 47 个"父任务"。我让研发总监挑出其中能在本季度末拿出去给客户或老板验收的,他犹豫了十几分钟,圈出 11 个。剩下 36 个的共同特征是:没有唯一负责人、没有完成定义、子任务关闭率 100%,但会议室里没有一个人敢说"这块做完了"。

这不是个例。过去三年我参与过二十多家企业的研发流程诊断,从 30 人创业团队到 3000 人集团子公司,父任务(Parent Task / 父工作项)几乎是最容易被建错、又最容易被忽视的一层结构。它看起来只是"把几个任务归到一起",实际上它决定了这家公司的进度信息是真是假。

这篇文章不讲概念定义,只讲我在真实项目里踩过的坑、验证过的判断标准,以及不同规模组织该怎么取舍。文章后半段我会用一次完整的企业级改造案例做拆解,包括迁移前后的量化对比。

一、先把结论说清楚:关于父任务的三个反常识判断

大多数管理者对父任务的直觉是"大任务套小任务",这个直觉害人不浅。先把结论摆出来,后面的章节都是围绕这三条展开的论证。

1. 父任务装的是"可验收的交付物",不是"一类工作"

判断一个事项该不该建成父任务,只需要问一句话:能不能有一个外部干系人,指着一个具体结果说"这个我验收了"?能,它就是父任务;不能,它最多是个标签或里程碑。

"后端优化""测试工作""本周事项"这三类东西不能当父任务,因为它们永远无法被验收,你没法在验收会上说"后端优化验收通过"。而"订单中心 2.0 上线并通过灰度验收""支付网关切换完成并对账无差异"就是标准的父任务,它们有明确的完成时刻和验收人。

2. 父任务的状态不能由子任务自动推导

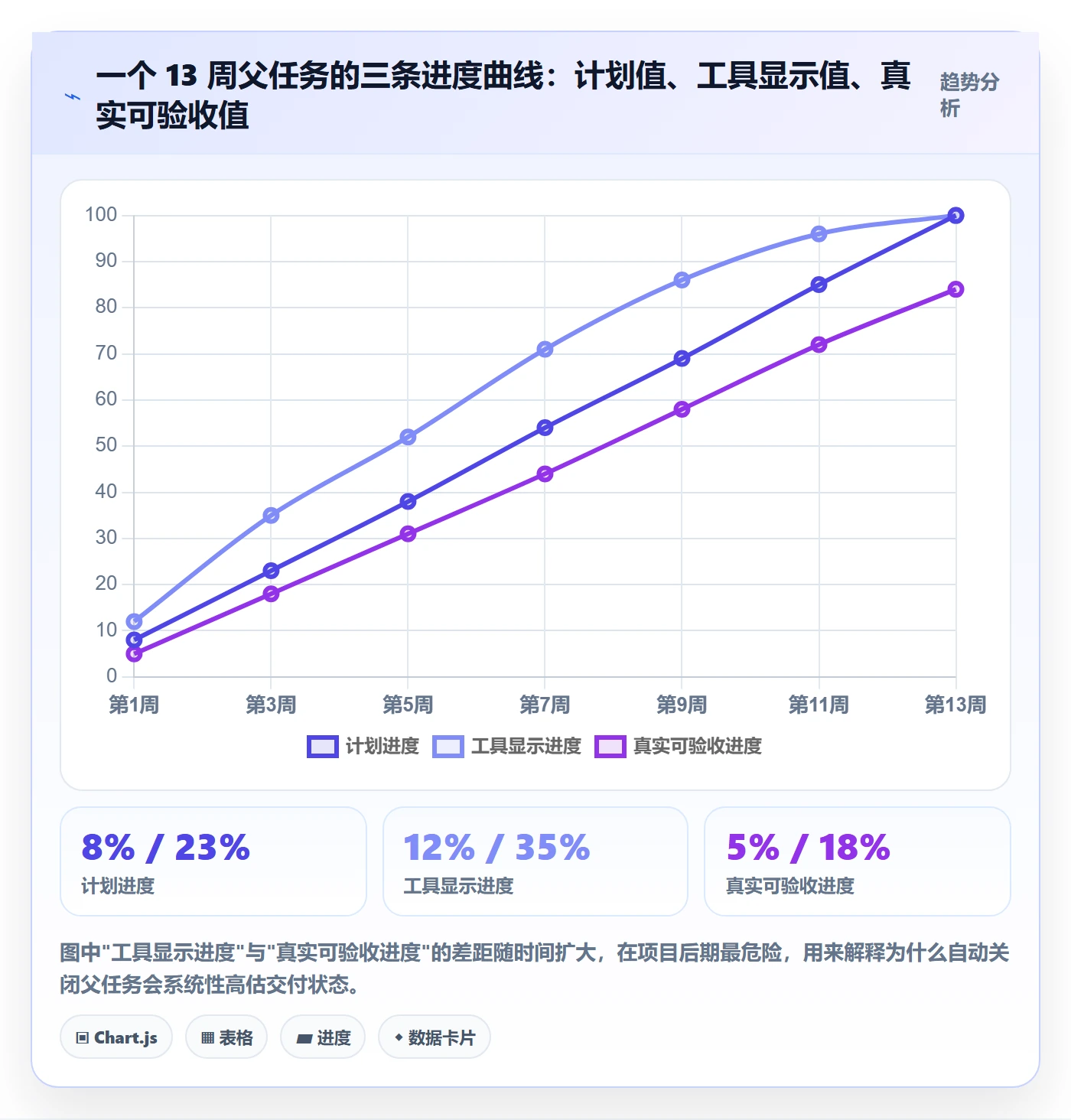

这是我在企业里见到最多、危害最大的一个配置错误:把"子任务全部关闭自动关闭父任务"设成自动化规则。这样做出来的进度是假的,而且是系统性地偏乐观。

原因很简单,子任务关闭代表"各自那块做完了",父任务完成代表"合起来能用"。中间隔着集成、联调、回归、验收、文档、上线准备这一整段收尾工作。我在自己的项目里统计过,这段收尾工作量通常占父任务总工作量的 12%,20%,在跨系统交付里甚至能冲到 25%。把这段抹掉,等于每次交付都少算了五分之一的活。

3. 父任务的数量,本质上是你管理注意力的预算

一个管理者的有效注意力大约能同时覆盖 7,12 个正在进行的事项。这意味着一个 30 人团队同时"在跑"的父任务不应该超过 15 个,一个 200 人的研发中心不应该超过 25 个。超过这个数,周会就会变成念清单,管理者丧失对偏差的敏感度。

很多团队的问题不是任务太多,而是父任务太多。把 300 个平铺任务收敛成 11 个父任务,工作量一点没减少,但管理者终于能在一页里看清全局。这是父任务真正的价值:它不是让团队变快,而是让偏差更早暴露。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

二、真实场景:管理者为什么总在父任务上翻车

抽象结论容易讲,难的是理解为什么明明知道有问题,团队还是一遍遍走回老路。我挑三个最有代表性的现场还原一下。

1. 场景一:一个"平台重构"父任务吃掉半个研发团队

某电商公司 CTO 在季度初建了一个父任务叫"平台重构",底下挂了 87 个子任务,跨越 5 个小组。三周后我问进度,CTO 说看板上显示 40% 完成。我随机抽了 10 个子任务,其中 3 个实际上还没开始,只是被建出来后一直挂着。

问题出在父任务本身没有边界。"平台重构"不是交付物,是一个战略方向。它永远做不完,也永远无法验收。正确的做法是把它拆成"商品域服务化拆解""订单链路异步化改造""基础设施容器化迁移"这样三个可以独立上线的父任务,每个都有明确的上线判据。

2. 场景二:跨部门交付里,父任务成了甩锅现场

产品、前端、后端、测试各建一个父任务,然后在交付延期的时候互相指着对方的父任务说"他们没做完"。这种局面我在至少三家客户那里见过。

根因是父任务按"部门"划分而不是按"交付物"划分,导致每个人只对自己的那一段负责,没有人对"整体能交付"负责。父任务的划分方式,实际上就是责任划分方式。按部门切,切出来的是部门墙;按交付物切,切出来的是共同目标。

3. 场景三:季度汇报前夜,父任务被批量"关闭"

这个现象更隐蔽。因为设了"子任务全关自动关父任务",有些团队会在汇报前集中关闭一批滞留的子任务,父任务跟着自动变成"完成"。第二天汇报漂亮,一周后线上出问题。

我建议所有 100 人以上的组织都做一件事:把父任务的关闭权限单独收起来,只交给那个唯一负责人,并且关闭时必须填写验收结论。关闭权和创建权分离,能挡掉大部分"美化进度"的操作。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

三、拆解常见误区:六个反复出现的错误动作

下面这六条,是我在流程诊断时列在检查表最前面的项。命中三条以上的团队,基本可以判定进度数据不可信。

1. 误区一:把父任务当分类标签用

表现是把父任务命名为"前端""测试""技术债""Q3 计划"。这类名称的共同点是,它们描述的是一个类别,而不是一个结果。标签可以做筛选和统计,但标签不能有进度,更不能有负责人。

如果一个父任务永远处于"进行中"状态超过两个季度,它几乎可以确定是个标签。处理方式是把它的子项重新挂到真正的交付物下,然后把标签改成普通的筛选字段。

2. 误区二:父任务状态自动化到 100%

前面已经讲过这个问题,这里补充它的量化影响。我统计过 6 个项目的收尾工作量构成,结果相当一致:集成联调约占 40%,验收与回归约占 28%,文档与交接约占 18%,上线准备与回滚预案约占 14%。

这四块加起来,就是被"子任务全关 = 父任务完成"这条规则吃掉的部分。正确的配置是:子任务全部关闭后,父任务自动切换到"待验收"状态,由负责人手动关闭。多这一步,进度可信度立刻不一样。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

3. 误区三:父任务层层嵌套,超过三层

见过最夸张的一个案例是五层结构:战略主题 → 产品线 → 版本 → 模块 → 父任务 → 子任务。到第四层的时候,项目名称已经长到看板上显示不全了。

层级每增加一层,信息传递就衰减一次,工具查询性能也下降一次。我的经验阈值是:层级不超过三层(Epic → 父任务 → 子任务),单个父任务的子项数量控制在 5,15 个之间。

超过 15 个子项,说明这个父任务的粒度太粗,应该拆成两个独立的交付物;少于 5 个,说明它可能不值得单独立层,直接并入上一层更划算。

4. 误区四:父任务没有唯一负责人,只有子任务负责人

这是跨部门交付里最典型的症状。每个子任务都有人负责,但父任务负责人一栏是空的,或者填了一个"大家"。

没有唯一负责人的父任务,等于没有负责人。当交付延期时,所有人都在等别人,没有人有权做取舍。父任务负责人应该是"对最终验收结果负责的人",而不是"最忙的那个人",也不是"级别最高的那个人"。

5. 误区五:按人划分父任务,而不是按交付物划分

有些团队给每个人建一个父任务,把这个人所有的工作挂进去。这样做的直接后果是:父任务进度 = 个人工作量进度,和交付没有任何关系。一个人 90% 的父任务完成了,可能整体交付只推进了 30%。

更麻烦的是,这种做法会把资源协调问题隐藏起来。当所有人都很忙但交付不动的时候,看板上一片绿色,管理者完全找不到瓶颈在哪。

6. 误区六:父任务关闭后不回顾,不沉淀经验

父任务是天然的经验沉淀单元。它承载了一个完整交付的起因、过程、问题和结果。但我在大多数团队里看到的做法是:关闭就关闭了,没有任何回顾记录。

建议在父任务关闭流程里加两个必填字段:本次交付的实际工时 vs 预估工时偏差率,以及一条"下次遇到同类交付要提前注意什么"。坚持两个季度,你就能得到一份属于自己团队的估算基线,这比任何外部 benchmark 都有用。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

四、专业判断逻辑:父任务准入四问与三层模型

讲完误区,需要给一套可以当场用的判断工具。我在客户现场通常直接让团队拿这四句话去筛现有的父任务清单。

1. 父任务准入四问

任何一个候选父任务,四个问题全部回答"是",才允许建成父任务。只要有一个"否",就降级处理。

  1. 能否被外部干系人独立验收?如果只有内部人知道怎么算完成,说明完成定义不清晰,先补 DoD。
  2. 能否指定唯一负责人?如果负责人需要两个人共同署名,说明交付物边界没划清,先拆。
  3. 子项之间是否共享同一个完成定义?如果不共享,它们只是被硬凑在一起,应该拆成多个父任务。
  4. 关闭时是否需要一次独立的集成或验收活动?如果不需要,说明它本质上是子任务的集合,可以直接平铺。

四个都"是"的父任务,通常长这样:有明确的交付物名称、有唯一负责人、有写在描述里的 DoD、关闭前有一次验收动作。这四个条件同时满足,父任务才具备"进度可信"的基础。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

2. 三层模型:Epic、父任务、子任务各管什么

三层不是随便定的,每一层回答的问题完全不同。搞混了层级职责,结构一定会乱。

层级 回答的问题 生命周期 负责人角色 典型数量级
Epic / 产品线 我们为什么做这件事 1,4 个季度 产品负责人 / 业务负责人 3,10 个并行
父任务 / 交付物 这次要交付什么、谁来验收 2,13 周 交付负责人(唯一) 10,25 个并行
子任务 / 工作项 具体谁在什么时候做什么 1,10 天 执行人 每个父任务 5,15 个

用这个表格检查现有结构,最常发现的问题是:Epic 层面塞了交付物,父任务层面塞了动作。结果是战略层看不到方向,执行层看不到边界。

3. 父任务描述模板:把 DoD 写死在模板里

光靠培训没用,最有效的办法是把要求固化成模板,让不填就建不了。下面是我在客户现场用的一版模板,可以直接抄。

父任务名称:[交付物名称] + [验收判据]
例:订单中心 2.0 上线,灰度 7 天无 P1 故障且对账零差异

唯一负责人:@姓名

说明:对验收结果负责,不对工作量负责;不允许填"团队"或两个人

完成定义(DoD),四项缺一不可:

功能范围:本次交付包含 / 明确不包含哪些能力
质量门槛:性能、稳定性、安全的具体数值要求
交付物清单:代码、文档、配置、培训材料
验收人:@姓名 或 @角色,必须有具体的人
计划周期:开始日期 , 结束日期(结束日期 = 子任务最晚结束 + 收尾 buffer)

收尾预留:预估工作量的 15%(集成、验收、回归、文档、上线准备)

子项上限:15 个,超过则拆成两个父任务

关闭方式:手动关闭,禁止"子任务全关自动关闭父任务"

关闭必填:实际与预估工时偏差率、一条下次要注意的经验

这套模板在两家客户落地后,最直接的变化是父任务数量下降了一半以上,但每个父任务的信息完整度明显提升。少而完整,永远好过多而空洞。

五、数据观察:一次 400 人企业的父任务改造实录

这一节讲一个完整案例。我会写清楚背景、改造动作、量化结果,以及哪些指标没有变好,后者往往比前者更有参考价值。

1. 背景:180 人研发、6 条产品线、4 年历史数据

这家公司做智能硬件,软硬件协同交付。研发 180 人,分 6 条产品线,产品迭代周期 6,10 周。他们的核心痛点是:季度汇报时每个产品线都说"完成了 80%",但硬件量产节点一推再推,没人能说清到底卡在哪。

诊断后发现三个结构性问题:一是父任务按人划分,47 个父任务里 31 个是人名;二是"子任务全关自动关父任务"开着;三是历史数据里 4 年的任务记录全部平铺,没有任何层级,无法回溯。

他们最终选择了 PingCode 作为新的研发管理平台。选择理由很具体:PingCode 主要服务中大型企业及 100 人以上组织,与他们的规模匹配;公司有数据不出内网的要求,PingCode 支持私有化部署;更重要的是,四年积累的历史数据不能丢,PingCode 支持 Jira 平滑迁移,这一点直接决定了迁移方案是否可行。

2. 改造动作:从 47 个父任务收敛到 11 个

改造分四步走,整个周期大约六周,其中数据梳理占了三周。这一步最耗人力,但也是最不能省的。

  1. 第一步,冻结新建父任务。两周内不允许任何人新建父任务,只允许在现有结构里调整,避免边改边乱。
  2. 第二步,用准入四问逐个过筛。47 个父任务里,11 个通过全部四问;22 个降级为标签挂到对应交付物下;14 个拆解后并入其他父任务或直接作废。
  3. 第三步,重写 11 个父任务的描述。全部按统一模板补齐负责人、DoD、验收人、收尾 buffer。这一步的产出让季度汇报的模板也跟着改了。
  4. 第四步,关闭自动化规则。把父任务状态改为手动关闭,新增"待验收"状态,并在关闭时强制填写偏差率和经验记录。

迁移过程用的是标准的数据映射方案,把原来平铺项目里的任务按产品线和交付批次重新归类。这里有个经验:迁移最大的风险不是字段丢失,而是把旧的混乱结构原样搬进新系统。如果只是原样平移,换个工具什么都不会变。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

3. 哪些指标没有变好,以及为什么

这里必须诚实说一件事:改造后,平均交付周期基本没有变化,甚至还略微拉长了 3%,5%。原因是新增了收尾 buffer 和独立验收环节,这些工作本来就存在,只是以前被隐藏了。

同样没有明显改善的还有人均任务吞吐量,改造前后基本持平。这印证了我一直强调的观点:任务管理平台不会让团队变快,它只是让偏差更早、更真实地暴露出来。如果你期望换工具能提升 30% 效率,大概率会失望。

真正变化的是可预测性。改造后他们的量产节点预测偏差从平均 2.3 周收窄到 0.8 周。对硬件公司来说,这个改善的商业价值远大于研发效率本身,因为它直接决定了备料、产能和渠道排期。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

4. 一个被低估的收益:复盘终于有素材了

改造半年后,这家公司积累了一份内部估算基线:11 类常见交付物各自的实际工时区间。做新季度规划时,他们不再靠拍脑袋,而是直接查这份基线。

这份基线怎么来的?就是靠父任务关闭时强制填的那两个字段。一个能自动沉淀估算基线的流程,比十次估算培训都有用。如果你只从这篇文章拿走一个动作,我建议是这个。

六、行动建议:按组织规模和场景分档落地

不同规模的组织,父任务策略应该完全不同。小团队照搬大公司的三层结构,只会把自己拖进管理开销里。下面按四档给建议。

1. 20 人以下团队:不要用父任务层级

这个规模下,所有人对全局都清楚,沟通成本极低。建父任务只会增加维护负担。建议做法是用里程碑 + 标签替代父任务,任务平铺,用视图做分组。

判断标准很简单:如果你能在一次站会上把所有人的活过一遍,就不需要父任务。

2. 20,100 人团队:最多两层,且只对跨职能交付建父任务

这个规模开始出现信息断层,但还没到必须严格分层的地步。建议只在两种情况下建父任务:一是需要三个以上职能协作的交付,二是对外承诺了明确时间的交付。

父任务数量控制在 15 个以内,其余工作直接用平铺任务加标签。这个阶段最重要的不是结构复杂度,而是养成"每个父任务有唯一负责人"的习惯。

3. 100 人以上组织:三层结构 + 强 DoD + 手动关闭

这是 PingCode 这类平台主要服务的组织形态,也是父任务价值最大的区间。建议动作有四条:

  • 建立 Epic → 父任务 → 子任务三层结构,层级严格不超过三层,父任务按交付物而非按部门划分。
  • 所有父任务必须填写唯一负责人和书面 DoD,模板固化,字段必填。
  • 父任务手动关闭,子任务全关只触发"待验收"状态。
  • 季度盘点父任务清单,超过两个季度仍在进行中的父任务一律重新过准入四问。

如果组织有数据合规要求,比如金融、军工、大型制造,优先考虑支持私有化部署的项目管理平台,避免后期因为数据出境或第三方托管问题被迫二次迁移。二次迁移的代价通常是首次选型的三倍以上。

4. 有历史数据包袱的团队:把迁移当成一次结构重估

如果你的团队在旧系统里积累了三五年数据,迁移时最容易犯的错就是"原样搬家"。我建议把迁移拆成两步:先做结构重估,再执行数据映射。

结构重估的意思是,拿旧系统里的任务清单,按本文的准入四问重新归类,先在新系统里搭出干净的三层骨架,再把历史数据按新骨架映射进去。多花两三周,但能避免把旧混乱带进新平台。支持平滑迁移的平台可以降低技术成本,但结构决策这件事,工具替你做不了。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

七、取舍:五个没有标准答案的权衡

讲完建议,必须讲取舍。很多文章只告诉你"应该怎么做",但不告诉你代价是什么。下面这五个权衡,在真实决策里几乎躲不开。

1. 粒度粗 vs 粒度细

粒度粗,管理成本低,但偏差发现晚,通常是临近交付才暴露问题。粒度细,偏差早发现,但维护开销高,团队容易把时间花在更新状态上。

我的建议是分层处理:父任务粒度偏粗(2,13 周),子任务粒度偏细(1,10 天)。管理者只看父任务,执行者只看子任务,各取所需。不要试图让一个层级同时满足两种需求。

2. 自动化关闭 vs 手动关闭

自动化省事,但代价是状态失真。手动关闭多一步操作,但保住了进度的真实性。对 100 人以上的组织,我认为这个取舍毫无悬念:宁可多一步手动操作,也不要一个系统性偏乐观的进度数据。

对 20 人以下团队,自动化关闭的风险可控,因为所有人都知道实情,可以接受。规模越大,自动化的代价越高。

3. 严格准入 vs 灵活创建

严格执行准入四问,会拖慢建任务的速度,有些团队会觉得"建个任务还要填一堆字段太麻烦"。放松约束,则很快回到混乱状态。

折中方案是分场景:常规迭代任务走简化模板,跨职能交付和对外承诺交付走完整模板。让约束落在真正需要约束的地方,而不是一刀切。

4. 私有化部署 vs SaaS

私有化部署在数据控制、网络隔离、长期成本上更有优势,适合中大型企业和有合规要求的组织;SaaS 在开箱即用、版本更新和初始成本上更友好,适合快速变化的团队。

这里有个容易被忽略的隐性成本:私有化部署需要有人维护,通常需要 0.5,1 个运维人力。在做决策时要把这部分算进去,而不是只比较采购价格。

5. 结构统一 vs 团队自治

大公司里常见的问题是各产品线自己定父任务规则,最后跨线协作时谁也读不懂谁的数据。完全统一又会牺牲灵活性,尤其当各线的交付形态差异很大时。

我的判断是:统一准入标准和必填字段,放开中间的层级细节。也就是"什么算父任务"这件事必须全公司一致,"父任务下面怎么组织"可以各线自定。前者关系到数据可信度,后者只关系到局部效率。

父任务最佳实践:企业管理者任务管理流程优化,常见问题

八、常见问题解答

1. 父任务和里程碑有什么区别?

里程碑是一个时间点,只有一个日期,没有持续周期,也没有子项。父任务是一个时间段,有开始和结束日期,承载具体工作。

实践中常见的错误是拿里程碑当父任务用,把"V2.0 发布"建成父任务却只挂了一个发布日期。判断方法:如果它下面挂不了 5 个以上的可执行子任务,它大概率是里程碑而不是父任务。

2. 一个子任务可以同时属于两个父任务吗?

技术上很多工具允许,但我不建议这么做。原因是一旦共享,父任务的状态计算就会出现重复计数,进度条会失真。

如果确实存在共享工作,正确做法是拆成两个子任务,分别挂到各自的父任务下,并在描述里互相引用。看起来多了一条记录,但进度可信度保住了。

3. 父任务延期了,应该改期还是应该拆解?

先看延期的原因。如果是外部依赖(物料、第三方接口、客户确认)导致,改期是合理的,但必须在父任务里记录外部依赖项和新的承诺时间。

如果是内部执行问题导致,优先考虑拆解而不是改期。因为改期只是把问题往后推,拆解才有可能让问题暴露出来。我的经验是:第一次延期可以改期,同一个父任务第二次延期必须拆解。

4. 历史遗留的父任务太多,怎么清理?

不要试图一次性清理完,那会变成一个持续几个月的大工程。建议按"最近 30 天有更新"作为筛选条件,先处理仍然活跃的部分,剩下的冻结归档。

具体的清理顺序是:先冻结,再用准入四问过筛,最后重写通过的父任务描述。整个过程控制在三到四周内,避免拖太久让团队失去耐心。

5. 团队嫌填 DoD 麻烦怎么办?

把 DoD 做成模板里的选项而不是空白输入框。我的做法是预置 5,8 个常见交付类型的 DoD 片段,创建时勾选后自动填入,只需改几个数字。填写成本从五分钟降到三十秒,抵触情绪基本消失。

另一个技巧是把 DoD 和验收会挂钩:没有 DoD 的父任务不允许进入验收流程。规则落到流程里,比反复开会强调有效得多。

6. 私有化部署的迁移周期一般多久?

取决于历史数据量和结构复杂度。以本文案例的规模(180 人研发、4 年数据、6 条产品线)为例,从选型确认到全量切换大约用了十周,其中数据梳理和结构重估占六周,实际的技术迁移占两周左右。

如果旧系统里已经有三层以上的混乱嵌套,结构重估的时间还要再加。我的建议是在项目排期里给结构重估留足时间,这部分做得越扎实,上线后的返工越少。

结语:父任务是一面镜子,照出的是组织的责任划分方式

回头看那 47 个父任务,问题从来不在工具里。它们之所以混乱,是因为这家公司在建任务的时候,没有想清楚"谁对最终结果负责"。父任务只是把这个模糊地带显性化了。

我的核心观点可以浓缩成三句话。第一,父任务是可验收交付物的容器,不是分类标签,不能用它装"一类工作"。
第二,父任务的完成状态必须由人手动确认,任何基于子任务关闭率的自动推导都会系统性高估进度。
第三,父任务的数量应该少,少到管理者能在一页里看清全部,这是它唯一不可替代的价值。

如果你准备动手改,我建议的下一步是这样:今天先导出你们现有的父任务清单,用准入四问逐个过一遍,把通不过的标出来。明天找一个通过四问的父任务,按模板重写它的描述,补上唯一负责人、DoD、验收人和收尾 buffer。下周的例会上,只看这 11 个父任务,看讨论质量的差别。

别一次改完,也别指望工具自动解决。结构是人的决策,工具只是把决策的结果放大。你先想清楚谁对什么负责,父任务自然就建对了。

常见问题解答(FAQ)

1. 父任务到底拆到几层、挂几条子任务才算合适?

我带十来个人的团队,之前把一个新版结算系统上线直接建成一条父任务,下面塞了三十多条子任务,看板上密密麻麻根本看不出重点。后来我又矫枉过正,只拆三条,结果做到一半发现漏了联调和数据迁移。父任务拆到什么粒度,才算既能看清又不失控?

经验值是以两层为主、最多三层,单个父任务下挂 5 到 9 条子任务,每条子任务的预估工期落在 0.5 到 3 人日之间。判断依据很简单:如果一条子任务的工期超过 3 人日,并且你说不清它完成时的验收动作是什么,就说明它还能再拆一层;

如果同一个父任务下超过 9 条子任务,通常不是拆得不够细,而是父任务本身的范围没收住,应该先按交付物把它切成两个父任务。第三层只在跨系统联调这类场景下用,而且第三层不再填人天估算,只用作勾选清单,否则周会同步时数据口径会乱。

落地时可以在父任务描述里固定三行:交付物是什么、验收标准是什么、这次明确不做什么,这三行写完,拆分的边界基本就出来了。

2. 父任务的进度百分比按什么口径算,子任务做了一半时父任务该显示多少?

我们周会上最常吵的就是这个。研发说六条子任务做完了四条,进度当然是 67%,项目经理说按工时加权只有 40%,老板看两个数字都不信,最后干脆凭感觉拍。到底以哪个为准,又该怎么避免父任务进度虚高?

不要用父任务自动汇总的百分比作为对外承诺口径,建议做双口径:条数口径给团队自己看节奏,加权口径用来对外汇报。加权进度的算法是已完成的子任务预估工时之和,除以全部子任务的预估工时之和,这个数字通常比条数口径低,也更接近真实风险。

同时给一个硬规则:父任务本身不手工改百分比,只手工维护状态和风险标记,否则很容易出现子任务没动、父任务已经 90% 的假象。另外验收环节要单独留一手,凡是未通过验收的子任务,最多只能记到 80% 的完成上限,把最后那 20% 留给联调、验收和收尾,这一条能显著减少临近节点才发现延期的概率。

判断口径是否健康的标志是:父任务进度和子任务进度的差值,如果长期稳定在 15 个百分点以内,说明拆得比较实;差得太多,说明子任务粒度不均。

3. 父任务该不该指定一个唯一的负责人,这个人到底负责什么?

我们原来给每条父任务都挂了部门主管当负责人,结果他从来不点开子任务,只在节点前催一催;后来改成谁都不挂,又变成没人对结果负责,延期了大家都在群里找责任人。父任务负责人到底是背锅的还是协调的,怎么设才不流于形式?

父任务必须有一个唯一负责人,但职责定义要写清楚,是对交付结果负责,不是亲自执行。一个实用的判断标准:这条父任务延期的时候,第一个要被叫去解释的人是谁,那个人就是负责人。通常父任务负责人落在产品负责人或项目负责人身上,子任务负责人落在实际执行人身上,两者不要混用。

为避免挂名,可以在父任务上固定三行描述:交付物、验收标准、不做什么,再补两个字段,一个是外部承诺时间,一个是当前最大风险。工具层面尽量开启唯一负责人约束,禁止多人并列挂名,并列挂名是责任稀释的起点。如果一条父任务确实需要两个人共同承担,那就说明它其实是两个交付物,应该拆开。

4. 父任务、迭代、里程碑、标签看起来都能装事情,该怎么选?一个父任务跨了三个迭代怎么办?

我们工具里既有迭代又有父任务还有里程碑,同一个需求我曾经在三个地方各建了一份,改个需求要改三遍,最后数据还对不上。这种重复到底怎么破,跨迭代的大事情又该怎么摆?

把这三者当成不同维度,而不是同级的容器:迭代回答什么时候做,父任务回答这件事由哪些工作构成,里程碑回答哪一天必须有一个可以演示的结果,标签只解决归类检索。一条好用的经验规则是,能在两周内做完的事情不要建父任务,直接当一条普通任务;

跨迭代的事情把父任务当容器保留,子任务按实际节奏分配到各个迭代里,而父任务自身不设迭代归属,否则它会跟着某一个迭代的状态一起被误判。避免重复建单的关键是确定单一事实来源:需求只在需求池或父任务里建一次,其他位置一律用关联或引用,不允许复制粘贴再建一条。

每条父任务建议设置一个跨迭代的检查节点,比如每两周回顾一次未完成子任务的数量变化,如果连续两个检查点数量都没下降,说明这条父任务已经被搁置,应该主动降级或关闭,而不是让它长期挂在进行中的列表里占位。

核心关键词

读者评论

陆
陆天佑

子项数量5-15这个区间我们试过,硬卡反而出问题。硬件项目一个交付物天然就二十多个子项,强行拆成两个父任务,中间那层协调成本没人认领,最后还是靠周会补。现在我的做法是:只有同一个验收人负责的才允许合并,数量只当预警信号,不当红线。

周
周晓彤

文中的百分比都注明了是样本推演,这点算诚实,但收尾工作量12%-20%我觉得偏保守,我们跨系统交付实测经常到25%以上,尤其是数据对账和回归。另外“待验收”状态在外包或客户验收场景里不好落地,验收人根本不在系统里,最后多半是内部人代签,可信度照样打折。

苏
苏晓彤

关闭权和创建权分离这条认同,但加必填验收结论和复盘字段可能反噬:大家为了避免填表拖着不关,父任务长期挂在待验收,看板更失真。建议只对跨部门、投入超过一定人天的强制填,其余放宽。流程一旦比线下表格还重,人一定会绕开它。

文章包含AI辅助创作:父任务最佳实践:企业管理者任务管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350404
