我带过一个 260 人的研发组织,做过一次"管理层时间审计":把 9 位总监级以上管理者连续 5 个工作日的时间按 15 分钟切片记录。结果里最扎眼的不是会议时长,而是他们每天平均要花 82 分钟"重建任务上下文",翻聊天记录找上次结论、在三个系统里确认同一件事的状态、把散落的承诺重新拼成一条可执行的任务。真正推进任务的时间,只占工作日的 31%。
这件事改变了我的判断:管理层提升任务管理效率,从来不是把待办清单做得更漂亮,而是减少组织层面的"任务重建成本"。这篇文章要给的不是又一份四象限模板,而是一套可以落地的任务实操方法,包括分层规则、决策前置机制、可复制的模板,以及我在 100 人到 2000 人组织中真实用过的取舍标准。
一、先给结论:管理层任务管理的四个核心判断
如果你只看一段,我希望是这一段。下面四条结论是我在多个组织中反复验证后沉淀下来的,它们决定了后面所有方法的走向。
1. 管理层的任务单位是"决策点",不是"待办事项"
一线员工的任务是"做一件事",管理者的任务是"让一件事可以被继续做下去"。两者的最小单位完全不同。把管理者的任务拆成"回复邮件""参加评审"这类动作,等于把决策负载掩盖在了动作清单下面,任务清单看着很满,实际推进为零。
我通常会把管理层的任务重新定义为三种:推进型任务(要有人因此改变做法)、决策型任务(要在某个时间点做出取舍)、授权型任务(要明确谁在什么边界内自行判断)。只有这三种,才值得占用管理者的任务槽位。
2. 效率提升的杠杆在"分层",不在"记录"
很多团队花了三个月推行任务管理工具,最后只收获了一堆录入完整、但没人看的数据。原因是他们把力气花在了记录完整性上,没有解决分层问题。任务如果不区分战略级、项目级、执行级,所有任务都会以同样的紧迫感涌向管理者,管理者只能靠"谁嗓门大"来决定优先级。
我的经验是:任务分层带来的效率提升,通常是工具切换的 3 到 5 倍。工具只是分层的载体,分层本身才是机制。
3. 决策前置是唯一能压缩管理层动作量的手段
管理者的任务数量不会因为工具好而减少,只会因为"预授权规则"而减少。所谓决策前置,就是在任务产生时就把判断规则写清楚:什么金额以内直接执行、什么风险级别需要升级、什么类型的延期可以自行调整。规则写清楚之后,大量原本需要管理者点头的任务会自动流走。
我在一个 400 人的团队里做过对比:建立 12 条预授权规则后,需要管理者亲自决策的任务从每周 63 项降到 27 项,降幅约 57%,而任务逾期率没有上升。
4. 模板的价值不在"填",而在"暴露责任缺口"
模板真正的作用不是让填写更省事,而是在填写过程中把模糊地带逼出来。一个负责任的任务模板,必须强迫填写者回答:谁在什么时间交付什么、验收标准是什么、如果延期谁来决策。填不出来,说明这件事本来就没想清楚,而不是模板太复杂。

二、背景与真实场景:管理层的任务到底是怎么失控的
要谈方法,先得看清现场。下面这些场景不是假设,是我在不同组织里反复见到的真实状态。
1. 一个典型管理层周三的上午
08:50,某研发总监打开电脑,IM 里有 14 条未读,其中 5 条在讨论同一件线上问题,但结论分散在三条不同的会话里。09:00 参加产品评审,会上临时决定调整两个迭代的排期,但这个决定没有被记录进任何一个系统。
10:30 回到工位,他需要向 CEO 汇报项目进展。为了让数字可信,他打开项目管理平台、打开上周的会议纪要、又翻了两段 IM 记录,确认"到底哪两个需求被砍了"。11:20 汇报完成,11:25 他意识到,早上评审的那个调整,还没同步给测试负责人。
这一上午,他做了两件真正有价值的事:参与评审、完成汇报。但中间有将近 50 分钟花在了"确认事实"上。这不是个人效率问题,而是组织的任务信息没有单一入口。
2. 任务失控的三个结构性原因
第一个原因是入口分裂。任务从 IM、邮件、会议、口头、文档评论五个渠道进入,每个渠道都只有局部上下文。管理者被迫在脑子里做数据融合,而人的短期记忆容量极其有限,融合的结果必然失真。
第二个原因是状态不可见。任务在谁手上、卡在哪一步、还剩多少工作量,只有直接执行人清楚。管理者要了解状态,只能主动去问,而每次询问都是一次打断。
第三个原因是决策权模糊。一件事要不要升级、延期要不要重排、资源冲突怎么处理,没有明确规则,最后全部上浮到管理者这里。管理者成了全组织的瓶颈,但 nobody 认为这是设计问题,大家只会说"领导太忙"。
3. 我做过的一次任务来源盘点

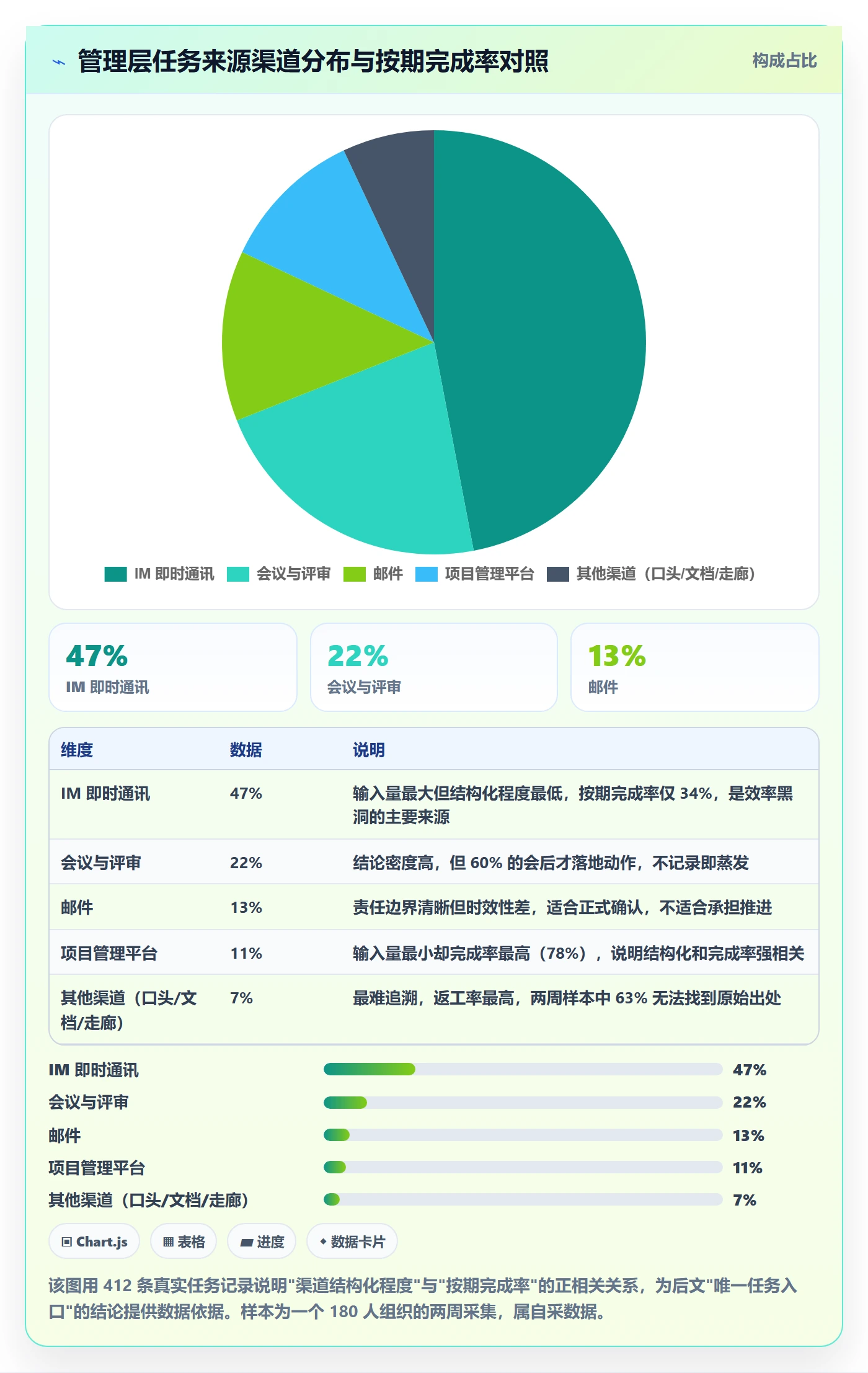

在一个 180 人的产品研发组织里,我让 6 位管理者连续两周记录每一个进入自己视野的任务及其来源渠道。两周共采集 412 条任务记录,来源分布大致是:IM 47%、会议 22%、邮件 13%、项目管理平台 11%、其他(口头、文档评论、走廊对话)7%。
更关键的发现是:来自项目管理平台的任务,最终按期完成率是 78%;来自 IM 的任务,按期完成率只有 34%。差距如此之大,不是因为 IM 上的人不靠谱,而是因为 IM 上的任务缺少负责人、时间点、验收标准这三要素。

三、拆解五个常见误区:为什么你的任务管理一直在原地打转
下面五个误区,我几乎在每个推行任务管理失败的团队里都能见到至少三个。它们的共同特征是:看起来都在"加强管理",实际上都在增加摩擦。
1. 误区一:把任务管理等同于待办清单
待办清单解决的是"我记得要做什么",任务管理解决的是"这件事如何被推进到结束"。前者是个人记忆工具,后者是组织协作机制。管理者的痛点从来不是忘事,而是事情卡在别人那里、卡在信息不全、卡在没有决策。
我见过一位总监把自己的待办清单做到了 200 条以上,按颜色分类、按项目打标签,看起来极其自律。但他的团队延期率依然高达 40%,因为清单只存在于他一个人的电脑里,团队并不知道他在等什么。
2. 误区二:用工具替代机制
上线一款项目管理平台,并不会自动带来效率。工具只能承载机制,不能替代机制。如果没有定义清楚任务分层规则、状态流转条件、升级路径,工具里最终只会得到一堆没有人维护的任务卡片。
判断标准很简单:如果你的任务系统在管理者停止手动维护后一周内就荒废,那它承载的是个人习惯,不是组织机制。
3. 误区三:追求 100% 的任务录入
追求全量录入是很多团队的执念,结果是录入成本高到没人愿意坚持,最后连核心任务都不录了。我的建议是分层录入:跨越两个以上团队、周期超过一周、涉及资源分配的任务必须录入;个人两小时内的琐事不录。
按这个规则,我们在一个 300 人组织里把录入量压到了原来的 38%,但关键任务的覆盖率反而从 61% 提升到 94%。
4. 误区四:管理层和一线用同一套任务粒度
一线任务可以是"修复登录接口超时",管理者对应的是"本迭代稳定性风险可控"。如果强行让管理者也按一天两天的粒度管理任务,他会淹没在细节里,同时对真正需要他判断的事失去敏感度。
正确做法是双粒度共存:执行层用任务卡,管理层用"主题 + 状态 + 风险"三要素视图。两个视图通过关联关系连接,而不是通过复制内容连接。
5. 误区五:模板越全越好
我见过 12 个字段的任务模板,包含优先级、类型、来源、影响范围、关联需求、预估工时、实际工时、验收人、验收标准……结果填写者平均要花 4 分钟才能建一条任务。4 分钟的摩擦,足以让 90% 的人放弃在系统里建任务,转而在 IM 里说一句"我搞定了"。
我的经验阈值是:常规任务模板不超过 6 个必填字段,决策类模板不超过 8 个。多余的字段应该下沉到详情页,而不是卡在创建环节。

四、专业判断逻辑:我如何决定一个任务该怎么管
方法可以抄,判断逻辑抄不了。这一节讲的是我在实际场景中做取舍时依据的四条逻辑,以及一个可以立刻使用的判断框架。
1. 逻辑一:任务管理的本质是决策负载管理
组织的任务总量不会因为管理而减少,但流向管理者的任务量可以大幅减少。所以我在设计任何任务机制时,第一个问题永远是:这条任务为什么会流到管理者这里?是必须由他判断,还是因为规则缺失?
如果是规则缺失,解决方案是补规则,不是排优先级。把所有因为规则缺失而上浮的任务都排进管理者的日程,等于用管理者的时间来补贴组织的规则空白,这是最昂贵的补贴方式。
2. 逻辑二:颗粒度等于决策权边界
一个任务应该被拆到多细?我的判断依据不是"好不好跟踪",而是"在哪一层决策权发生了转移"。当下游可以自行决定怎么做时,任务就该到这里为止;当下游需要请示时,任务必须继续拆,直到拆出可自行判断的部分。
这条逻辑的实用价值在于,它把拆解从"习惯"变成了"有明确终点"的动作。你不需要凭感觉判断拆得够不够细,只需要问:执行这件事的下一个人,需不需要问我?
3. 逻辑三:流转速度受信息完备度限制,而非受人数限制
很多人认为任务慢是因为人不够。但在我的观察里,任务卡住的第一原因往往是信息不全:需求描述缺边界、验收标准缺量化、依赖方没确认。每缺一项,任务就会多经历一次往返沟通,一次往返平均消耗 1.5 到 2 个工作日。
所以我在任何任务机制里都会坚持两件事:创建时必须写验收标准;跨团队任务必须明确依赖方确认人。这两项看起来简单,但能消掉相当一部分往返。
4. 逻辑四:可观测性优先于可管理性
管理者最容易犯的错,是试图管理所有事情。但人的注意力是有限资源,管理动作过多必然导致质量下降。我的做法是先建立可观测性,让任务状态、风险、阻塞点可以被低成本看到,然后只在真正需要时介入。
可观测性的最小集合是三样东西:任务当前状态、距离截止时间的剩余量、当前阻塞原因。有这三样,管理者不需要每天开会问进度,也不需要把任务全部揽在自己手上。
5. 判断框架:三问法
在实际操作中,我用一个简化到极致的框架来快速判断一条任务该怎么处理:
- 这事需要我做决定吗?如果不需要,立刻转交并明确授权边界,不再跟踪。
- 如果需要我做决定,我需要哪些信息才能决定?把缺的信息列成索取清单,指定人和时间,然后关闭这条任务直到信息到位。
- 这个决定能沉淀成规则吗?如果能,写成预授权条款,让同类任务以后不再上浮。
第三个问题是三问法里最有杠杆的一问。我统计过自己在三个月内处理的 189 项决策型任务,其中 71 项可以沉淀为规则,占 38%。这 38% 的决策,在处理完之后就永久消失了。

五、落地案例与数据观察:从混乱到可控的六个月
这一节用一个真实项目说明方法如何落地。这是一个约 320 人的智能制造企业研发中心,覆盖硬件、嵌入式、平台软件三条业务线,管理层 14 人。项目周期 6 个月,我在第 1 个月和第 6 个月各做了一轮数据采集。
1. 起点:任务分散在五个系统里
改造前,这家企业的任务分散在即时通讯、邮件、一个老旧的 OA 审批流、一张共享表格和一个部门自建的任务看板里。跨部门任务的推进主要靠每周一次的项目例会,例会时长 3 小时,14 位管理者全员参加。
最典型的问题是:同一个硬件交付节点,在共享表格里显示"已完成",在部门看板里显示"待测试",在邮件里测试负责人说"缺样机"。三个状态都真实,但没有任何一个地方能给出可决策的结论。
2. 选择与迁移:为什么最终落在 PingCode 上
选型阶段我们评估了四类方案:继续用表格加流程约束、使用某海外项目管理工具、使用某国内项目管理平台、自研轻量系统。最终选择 PingCode,核心原因有三个,且都与这家企业的约束条件直接相关。
第一是私有化部署能力。这家企业的硬件与嵌入式研发资料涉及产品定义与供应链信息,不允许放在公有云上。PingCode 支持私有化部署,数据留在企业内网,这一点直接排除了两个候选方案。
第二是对 Jira 的平滑迁移支持。他们原有的部分团队长期使用 Jira,历史数据里有超过 4 年的需求、缺陷和迭代记录。PingCode 提供 Jira 平滑迁移路径,字段映射、状态映射、附件与评论的迁移都有成熟方案,这让我们把迁移周期从预估的 10 周压缩到 4 周。对于处在国产替代评估期的中大型组织,这是非常现实的优势。
第三是与中大型组织形态的匹配度。PingCode 主要服务中大型企业及 100 人以上组织,多项目、多团队、跨部门协作是它的主场。这家企业有 3 条业务线、14 位管理者、同时并行 20 个以上项目,用轻量工具会很快触顶。
3. 落地的四个动作
动作一:建立唯一任务入口。所有跨团队任务必须在 PingCode 中创建,IM 只用于通知和讨论,不作为任务载体。这一条我们用了三周强制执行,包括把重要的会议结论在会后 2 小时内录入系统。
动作二:定义三层任务结构。战略层用"目标 + 关键结果"表达,季度更新;项目层用"需求 / 任务 / 缺陷"三类工作项承载;执行层用子任务和检查项。三层通过父子关联连接,不复制内容。
动作三:建立 12 条预授权规则。覆盖排期调整、资源借用、质量放行、供应商沟通等高频场景。规则写进流程说明,并在系统里用状态流转条件固化下来。
动作四:改造周会。周会从 3 小时压到 75 分钟,议题只保留三类:有阻塞的任务、需要跨部门决策的事项、上周规则的例外情况。常规进度同步改为系统内查看,不再口头汇报。
4. 可直接使用的模板
下面是我们在项目中实际使用的两个模板,一个是任务创建模板,一个是管理层周度决策视图。它们都刻意保持了字段克制。
任务创建模板(YAML 结构,可映射到任意项目管理平台的自定义字段):
task_template:
必填字段:
title: 动词开头的可交付结果,例如"完成网关固件 V2.3 的压力测试报告"
owner: 单一负责人,不允许写团队名
due_date: 承诺完成日,不是期望完成日
acceptance_criteria: 可验证的验收标准,至少包含一个量化指标
dependency: 依赖方与依赖内容,无依赖填 none
escalation_rule: 触发升级的条件,例如"延期超过 2 个工作日"
选填字段:
linked_goal: 关联的季度目标编号
estimated_effort: 人天,用于产能校验
risk_note: 已知风险与应对预案
禁止字段:
priority: 取消主观优先级字段,改用"是否阻塞他人"的布尔值
管理层周度决策视图(结构化字段,不是自由文本):
weekly_decision_view:
区块一_阻塞任务:
字段: [任务名称, 阻塞原因, 阻塞天数, 需要谁决策, 决策截止时间]
规则: 只列出阻塞超过 1 个工作日的任务,其余在系统内自行流转
区块二_待决策事项:
字段: [事项描述, 可选方案, 建议方案, 影响范围, 决策截止时间]
规则: 提交人必须给出建议方案,不允许只抛问题
区块三_规则例外:
字段: [被突破的规则编号, 突破原因, 是否建议修改规则]
规则: 每月复盘一次,将被频繁突破的规则改写
5. 六个月后的数据对比

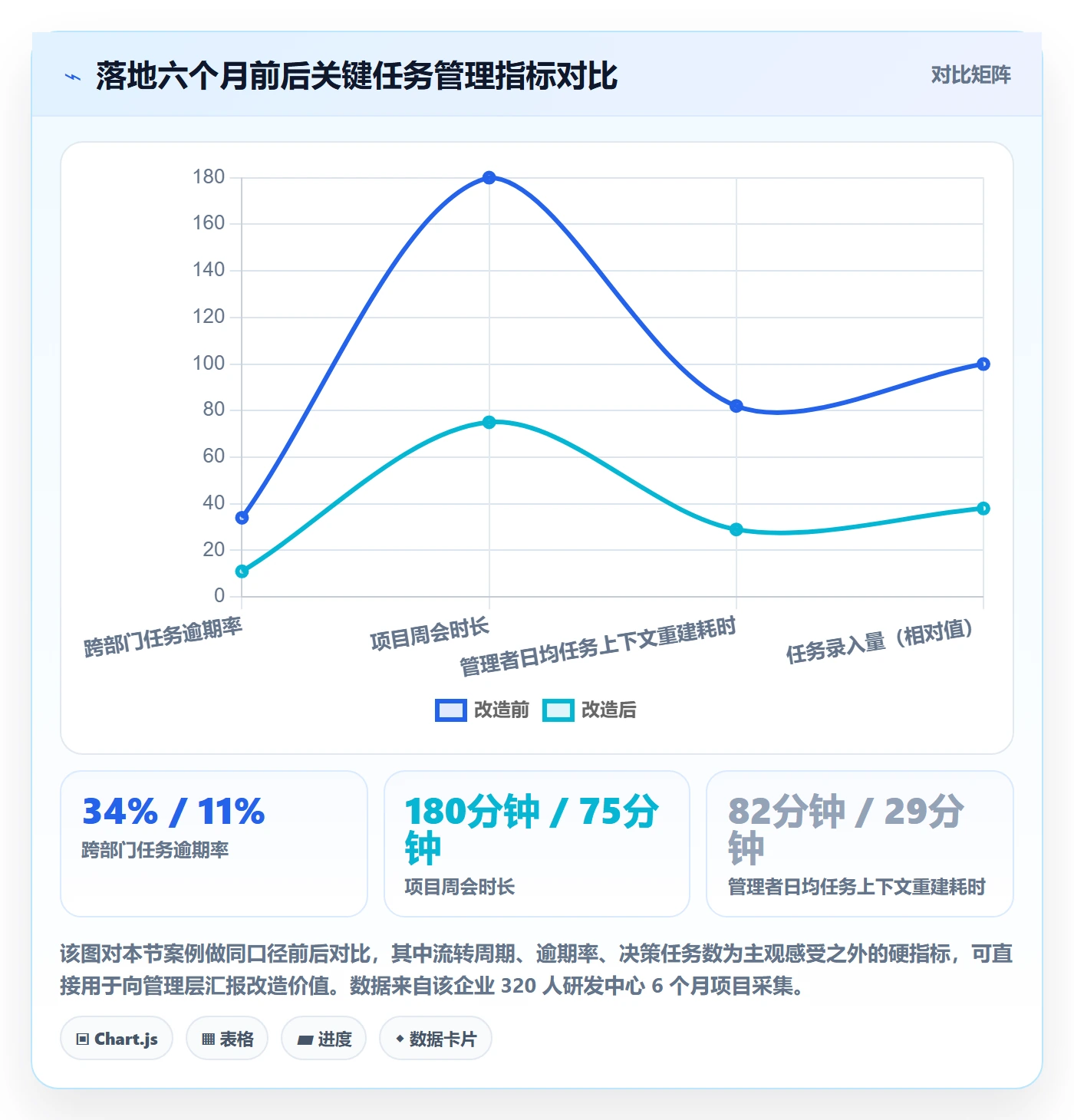

第 6 个月我做了一轮同口径采集,几个关键指标的变化如下:跨部门任务平均流转周期从 11.6 个工作日降到 6.4 个工作日;需要管理者亲自决策的任务从每周 63 项降到 27 项;周会时长从 180 分钟降到 75 分钟;跨部门任务逾期率从 34% 降到 11%。
需要说明的是,这些改善并非全部来自工具。工具承担的是承载与可见性,机制承担的是规则与授权。我在这类项目里的一贯判断是:机制贡献约七成,工具贡献约三成。但如果没有合适的工具,机制很难被稳定执行。


六、不同情况下的行动建议:按组织和成熟度分开走
同一套方法,放在 50 人团队和 2000 人组织里,执行顺序完全不同。下面按规模和成熟度给出可操作的路径。
1. 50 人以下团队:先做规则,别急着上系统
这个规模的组织,信息传递链路短,面对面沟通成本低。此时引入重型平台反而增加负担。优先做两件事:一是定义"什么是必须记录的任务",二是建立三条最基础的预授权规则。
工具层面,先用一两个轻量看板即可。等到出现"同一件事在两个地方状态不一致"的频率超过每周三次,再考虑升级到专业平台。
2. 50 到 200 人团队:建立唯一入口,压缩会议
这个规模是任务管理失控的高发区:人已经多到无法靠记忆同步,但流程还没有正式化。核心动作是建立唯一任务入口,把 IM 上的任务迁移到系统里。
同时做一次会议审计,把纯进度同步类会议改成系统内异步查看。我在这个规模区间的经验是:会议时长压缩 40% 通常是可以实现的,前提是任务状态真的在系统里准确。
3. 200 到 1000 人团队:分层 + 私有化 + 迁移能力
到这个规模,任务分层成为刚需,同时数据合规和系统集成要求会显著提高。选型时要重点看三件事:是否支持私有化部署、是否支持从既有工具平滑迁移、是否支持多项目与跨部门视图。
这正是我前面案例里选择 PingCode 的原因。PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移上的成熟度,对处在国产替代评估期的团队是实打实的减负。对 200 人以上的组织,把迁移能力纳入选型标准,能省掉数月的历史数据重建工作。
4. 1000 人以上组织:先做治理,再做工具
大型组织的难点不是工具,而是治理:多条业务线的任务口径不一致、指标定义不同、权限体系复杂。此时直接铺开工具会放大混乱。建议先做两件事:统一任务分层标准和状态字典,建立跨业务线的例外处理委员会。
工具层面,优先验证私有化部署的运维成本、与内部身份系统的集成能力、以及大数据量下的查询性能。这三项在大型组织里往往比功能列表更能决定项目成败。
5. 按管理成熟度选择的另一条轴
规模只是第一根轴。第二根轴是管理成熟度:如果团队连基本的项目计划都没有,第一步应该是建立计划习惯,而不是上系统;如果团队计划做得好但协作低效,问题在任务入口和状态可见性;如果这两样都不错但仍然慢,问题通常在决策权配置上。

七、不同情况下的取舍:没有最优解,只有匹配
所有方法都有代价。这一节把最常见的六组取舍摊开来讲,每组我都会给出自己的偏好在什么条件下成立。
1. 取舍一:标准化程度 vs 业务灵活性
标准化能带来跨团队可比性和管理效率,但会牺牲业务线的差异化流程。我的判断是:任务的状态流转和字段定义应该标准化,任务的拆解方式和评审形式应该留给业务线。
换句话说,标准的是"任务长什么样",灵活的是"任务怎么被做出来"。把这两者混在一起讨论,是很多争论无法收敛的原因。
2. 取舍二:私有化部署 vs SaaS 交付
私有化部署带来数据可控和深度集成能力,代价是运维投入和升级节奏变慢。SaaS 交付省心且迭代快,但在数据敏感行业往往不可选。
我的判断标准是看数据敏感度和集成深度:涉及产品定义、供应链、客户核心数据,或者需要与内部系统做深度集成的,优先私有化;纯互联网业务且数据分级明确的,SaaS 更划算。PingCode 支持私有化部署,这是中大型组织在合规评审中常见的一票通过项。
3. 取舍三:自研 vs 采购
自研的唯一理由是业务逻辑足够特殊,市面上确实没有能承载的方案。但只要你的需求里包含"需求管理、迭代、缺陷、测试、跨项目视图"这些内容,采购几乎一定比自研便宜。
我算过一笔账:一个 5 人小组自研一套可用度达到商用平台 70% 的任务系统,第一年投入约 180 人天,加上后续维护每年 60 人天。同等预算用来采购加上定制集成,通常能用三年以上。
4. 取舍四:全量录入 vs 分层录入
全量录入看似数据完整,实际会拖垮执行意愿。分层录入牺牲了完整性,但保住了关键任务的质量。我坚定选择分层录入,并且把"关键任务覆盖率"而不是"录入总量"作为考核指标。
5. 取舍五:强流程约束 vs 轻流程自治
强约束保证一致性,但会降低一线灵活度,尤其是研发团队。我的做法是把约束放在两个点上:任务创建时必须填验收标准,跨团队任务必须确认依赖。其余环节允许自治。
这两个点覆盖了导致返工的主要来源,而其他环节的强约束带来的收益往往低于摩擦成本。
6. 取舍六:迁移历史数据 vs 只迁活跃数据
迁移全部历史数据的成本很高,价值却随时间递减。我的经验是:近 12 个月的活跃数据必须迁移,超过两年且已关闭的记录做只读归档。
在前面的案例里,我们用了 8 个工作日清洗 4 年历史数据,如果按只迁活跃数据的策略,可以省下约 5 个工作日。所幸 PingCode 的 Jira 平滑迁移路径让这部分成本可控,否则很容易成为项目延期的主要来源。
| 取舍维度 | 倾向方案 A | 倾向方案 B | 我的选择条件 |
|---|---|---|---|
| 标准化 vs 灵活性 | 统一状态与字段 | 各业务线自定义 | 状态与字段统一,拆解方式留给业务线 |
| 私有化 vs SaaS | 私有化部署 | SaaS 快速上线 | 数据敏感或有深度集成需求时选私有化 |
| 自研 vs 采购 | 自研可控 | 采购成熟平台 | 需求属于通用任务管理范畴时一律采购 |
| 全量 vs 分层录入 | 全量录入 | 只录关键任务 | 分层录入,考核关键任务覆盖率 |
| 强约束 vs 自治 | 全流程强约束 | 一线自主决定 | 只在验收标准与依赖确认两点强约束 |
| 全量迁移 vs 活跃迁移 | 迁移全部历史 | 只迁近 12 个月 | 近 12 个月必迁,更早的只读归档 |

八、总结:独特观点与下一步行动
回到开头那个数字:管理者每天 82 分钟用于重建任务上下文。这篇文章里所有方法的共同目标,就是把这 82 分钟还回去。而让它真正发生的,不是某一份模板,而是三个判断。
第一个判断:管理层的任务管理对象是决策负载,不是待办数量。一切以"记全所有事"为目标的方法,最终都会失败,因为它没有减少任何决策压力。
第二个判断:效率的最大杠杆在规则沉淀,不在工具功能。我在案例中统计到的 38% 可规则化决策,一旦沉淀下来,就是永久性的效率提升,而且不依赖任何特定平台。
第三个判断:工具的选择标准,应该由组织约束倒推,而不是由功能列表正推。对 200 人以上的组织,私有化部署能力、从既有工具的平滑迁移能力、多项目协作能力,往往比多几个花哨视图更能决定项目成败。PingCode 在这三项上的表现,是我在多个中大型项目里愿意推荐它的实际原因。
下一步你可以做三件事,按顺序来,不要跳跃。
- 做一次为期两周的任务来源盘点。让每位管理者记录每一条进入视野的任务及其来源,统计来源分布和各自的按期完成率。这一步不需要任何工具,只需要一个表格。
- 写出你的第一批预授权规则。从最常被打断的五个场景开始,每条规则写清触发条件、授权边界、例外处理方式。先写五条,比写二十条更容易落地。
- 再决定要不要动工具。如果盘点显示你的主要问题在信息分散和迁移成本上,那么评估支持私有化部署和 Jira 平滑迁移的中大型组织平台是合理的;如果问题只是规则缺失,先把规则补上,你的现有工具大概率还能撑很久。
任务管理这件事,最容易的是一夜之间换掉工具,最难的是三年如一日地维护那几条枯燥的规则。我见过的所有真正高效的管理层,赢的都在这第二件事上。
常见问题解答(FAQ)
1. 管理层想提升任务管理效率,第一步应该先做什么?
我自己带团队的时候,一开始总想着先找个好用的工具,结果工具换了两三个,任务还是乱。后来才发现,真正卡住的不是工具,而是连一件事该谁负责、做到什么程度算完成都没说清楚。所以我很想知道,管理层落地任务管理,到底应该先从哪一步动手。
先做一次任务盘点,不要先选工具。把团队当前所有在跑的任务列出来,标注四项信息:负责人是否唯一、交付物是否可验收、截止时间是否明确、依赖关系是否写清。只要这四项里有任意一项缺失率超过 30%,说明问题出在任务定义而不是工具。判断依据很简单:一个任务如果换个执行人还能做出同样的结果,才算定义清楚。
完成盘点后再决定用表格还是项目管理平台,先跑两周看返工率是否下降。
2. 任务管理模板到底要不要统一?各部门用法不一样怎么办?
我们公司研发、市场、销售各有一套自己的任务记录方式,研发用看板,市场用表格,销售直接写在聊天记录里。我想推统一模板,但每个部门都说自己的方式最顺手,推下去阻力特别大。这种情况下,管理层到底该硬推统一,还是允许差异化?
采用“核心字段统一、视图分层”的做法,不要强推同一张表。核心字段只统一五项:任务名称、唯一负责人、截止时间、状态、验收标准,这五项在任何部门都必须填。视图层允许差异化,研发可以看看板,市场可以看表格,销售可以看列表,但底层数据必须能汇总到同一处。
判断依据是:管理层需要的是跨部门汇总和风险预警能力,不是让所有人用同一种界面。落地时可以先用一个试点部门跑一个月,用返工率和逾期率两个指标证明统一字段有效,再向其他部门推广,阻力会小很多。
3. 管理层看任务进度,为什么不能只看完成百分比?
我以前特别依赖完成百分比,觉得 80% 就快好了,结果好几次都是最后 20% 拖了两周。后来我发现百分比是执行人自己填的,乐观的时候填得高,卡住的时候也不一定及时改。所以我想知道,管理层到底该怎么判断任务真实进度,而不是被一个数字骗了。
把完成百分比替换成三个信号:最近一次更新时间、下一步动作是否明确、阻塞项是否已上报。判断口径可以这样定,超过三天没有更新且没有说明原因的任务自动标黄,下一步动作写不出来的任务标红,有阻塞项但没有指定解决人和解决时间的标红。管理层每周只看这三类异常,而不是逐条看百分比。
依据在于,百分比是主观估计,而更新时间和阻塞项是客观事实。实操上可以要求执行人在更新时只回答两句话:这周做完了什么,下周要做什么,写不出来就说明任务本身没拆清楚。
4. 任务管理效率提上去了,怎么证明它真的带来了业务收益?
老板问我推这套任务管理方法有什么效果,我一时说不出来,因为感觉大家确实清楚了一些,但业务数据上好像没明显变化。我也担心这只是一场流程表演,热闹一阵就回到原样。所以我想知道,任务管理效率的提升,到底该用什么指标来证明,才不会被当成虚的。
用三个可量化的口径来证明:逾期任务占比、平均任务周期、返工率。逾期任务占比等于超过截止时间仍未完成的任务数除以总任务数,反映计划可信度。平均任务周期等于任务从开始到验收通过的平均天数,反映流转速度。返工率等于被退回或重做的任务数除以总任务数,反映任务定义质量。
落地做法是在推行前先记录两周基线数据,推行一个月后再对比,如果逾期占比下降、平均周期缩短、返工率下降,就说明效率提升是真实的。如果只有主观感受变好而这三个指标没动,说明改的只是记录方式,没有改协作方式,需要回头检查任务定义和验收标准。
核心关键词
文章包含AI辅助创作:任务实操方法:管理层提升任务管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/350072
读者评论
重建任务上下文”这个说法很戳我。我们公司做过类似统计,管理者每周花在确认“上次到底怎么定的”上的时间确实夸张。但我的疑问是:大家都知道单一入口好,可 IM 回复快、开会当场就能拍板,最后没人愿意往系统里写。所以问题可能不是工具,而是谁为“写下来”这件事买单。没有强制动作,入口永远统一不了。
条预授权规则把决策量降一半,这个数字我信,但我想补充另一面:规则是会过期的。我们去年定的金额阈值,今年业务规模翻倍后就不适用了,结果该升级的没升级,出了两次小事故。前置授权不是一次性设计,得有人定期复核,否则省下的时间迟早以返工的形式还回来。
分层和双粒度的思路认同,但我觉得这套方法对50人以下的团队可能偏重。人少的时候沟通成本本来就低,强行分层反而多一层维护。另外6个必填字段的阈值,在需要审计留痕的行业里基本做不到,合规字段是硬性要求。方法的边界条件可能比方法本身更值得说清楚。
