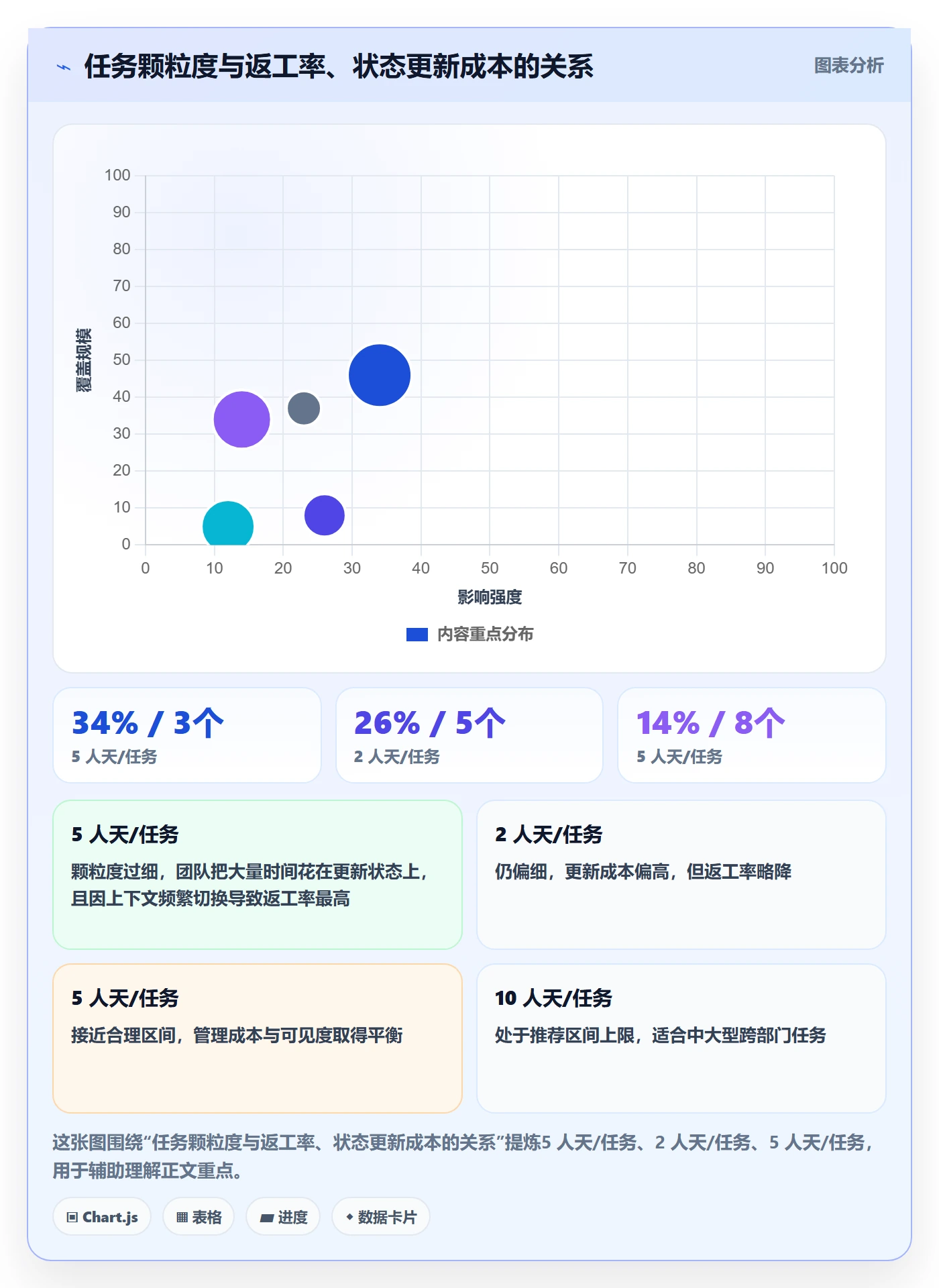

任务落地方案:管理层开展任务管理的实操方法案例解析

上个月我参加一家工业传感器公司的季度复盘会,CEO 开场问了一句:年初定的 17 项重点任务,现在真正闭环的有几项?会议室安静了大概十秒。运营总监翻出表格,17 项里标绿的 6 项,标黄的 8 项,标红的 3 项。但再往下追问,标黄的那 8 项分别卡在谁手里、卡了多久、下一次同步是什么时候,会议室里能答上来的人不到一半。

这不是个例。过去三年我参与过二十多家企业的任务管理改造,从 60 人的创业团队到 3000 人的制造业集团,管理层任务落地的失败率高得惊人,而且失败的原因高度雷同。真正拖垮任务落地的,从来不是员工执行力,而是管理层自己没建立一套"任务从决策到收口"的传导机制。这篇文章我会把方法、误区、判断逻辑和真实改造数据全部摊开,包括一家 200 人公司 90 天改造的完整过程。

一、核心结论:任务落不了地,断在四个交接点上

先说结论,免得你看到一半才发现方向不对。管理层推动的任务管理,失败很少发生在"执行"环节,而是发生在四次交接上:决策到分解、分解到认领、认领到追踪、追踪到收口。这四次交接每一次都会丢失一部分信息,四层过滤之后,原本 100% 的意图传导到一线,往往只剩 40% 不到。

我把它叫做"任务信息衰减链"。它和传话游戏一样,但比传话游戏更隐蔽,因为每一层交接的人都不认为自己改了意思,他们只是"做了个合理的简化"。

1. 断点一:决策到分解之间缺"翻译层"

管理层开会定的是"今年要把客户交付周期从 45 天压到 30 天",这是一个目标,不是任务。到了部门经理那里,它可能被翻译成"优化交付流程",再往下变成"梳理流程文档",最后执行层拿到的是"整理交付环节清单"。三轮翻译之后,动作还在,目标没了。

我见过最典型的案例是一家做非标设备的公司,战略目标是"提高项目毛利 5 个百分点",三个月后一线在做的任务清单里,只有 2 项和毛利相关,其余 30 多项是"整理资料""完善模板"。这就是翻译层缺失的后果:目标没有变成可验收的产出物,只变成了动作描述。

2. 断点二:分解到认领之间缺"责任人确认"

很多公司任务分解做得不错,但分完之后只在群里 @ 一下,或者邮件抄送一下。收到通知的人没有说"我接",也没有说"我不接",任务就默认挂在他头上了。这种"默认认领"是任务管理里最大的隐性债务。

我在一家 SaaS 公司做过统计,他们内部系统里 218 个在途任务,其中有明确责任人回复确认的只有 91 个,占 42%。剩下 58% 的任务,责任状态是"我以为他知道"或者"我以为他安排了"。

3. 断点三:认领到追踪之间缺"最小可视单元"

任务一旦颗粒度不对,追踪就变成了成本。太粗,看不出进展;太细,每周花在更新状态上的时间比干活还多。我见过一个团队把任务拆到 0.5 人天,结果每周的状态同步会要开三小时,工程师怨声载道。

合理的最小可视单元应该是"一个人一周内能产出、并且可以被验收的成果",不是动作,不是工时,是成果。

4. 断点四:追踪到收口之间缺"验收标准"

任务完成和任务收口是两件事。完成是执行者说"我做完了",收口是需求方说"这确实解决了我的问题"。大量企业的任务永远停在"进行中"或者"待确认",就是因为一开始没定义什么叫"做完了"。

任务落地方案:管理层开展任务管理的实操方法案例解析

二、背景与真实场景:不同规模的组织,任务管理烂在不一样的地方

我经常被问"我们公司适合什么样的任务管理方式"。这个问题本身有陷阱,因为答案高度依赖组织规模。60 人公司和 2000 人公司,任务管理的痛点根本不在一个维度上。我按规模把它分成三类典型场景,你可以对号入座。

1. 100 人以下:周会驱动型,问题是"没有沉淀"

这个阶段的公司,任务管理基本靠周会 + 微信群。开会时谁做什么说得很清楚,散会之后就散了。下周开会再问一遍,能记得一半就不错。

这类公司的核心问题不是流程缺失,而是没有外部记忆。所有任务状态都存在管理者的大脑里,管理者一旦休假或者离职,任务体系直接归零。我服务过一家 45 人的电商服务公司,运营负责人离职后,交接文档里只有 11 条任务,而实际上当时在途的任务有 60 多条。

2. 100 到 500 人:汇报驱动型,问题是"汇报成本超过管理收益"

这个规模是任务管理最难受的阶段。老板已经不可能记住所有事了,于是开始要求周报、日报、双周汇报。结果所有中层都在写报告,写完报告没人看,因为老板也没时间看。

我做过一个统计:一家 220 人的公司,中层管理者平均每周花 4.5 小时在写汇报和整理任务状态上,占工作时长的 11%。而这些汇报里,真正被管理层用于决策的不到 20%。这是一笔非常昂贵的无效成本。

3. 500 人以上:流程驱动型,问题是"流程吃掉了响应速度"

到这个规模,大部分公司已经有任务管理系统了,甚至不止一套。研发用一套、市场用一套、运营用一套,数据不通。管理层的任务是跨部门的,但系统是按部门建的,于是跨部门任务只能回到线下协调。

我见过一家 1200 人的制造企业,一个跨部门的产线改造任务,需要在三个系统里分别建单,协调会议开了 7 次,前后 46 天才真正启动。流程越完善,启动越慢。

任务落地方案:管理层开展任务管理的实操方法案例解析

三、拆解常见误区:管理层最容易踩的五个坑

说完场景,说误区。这五个误区我几乎在每一家改造企业里都能见到,而且它们往往同时出现,互相强化。

1. 误区一:把会议纪要当成任务清单

会议纪要记录的是"讨论了什么",任务清单需要的是"谁要产出什么、什么时候、什么标准"。两者格式完全不同。用会议纪要驱动任务,最大的问题是任务没有唯一标识,同一个任务在不同人的理解里是不同的东西。

我见过最夸张的一次,一个"优化客户投诉响应机制"的任务,在三个部门的清单里有三个不同的名字和三种不同的验收标准。年底复盘时三方都说自己完成了,但客户投诉响应时长实际只下降了 6%。

2. 误区二:把任务拆到人天级别

很多管理者迷信"精细化管理",认为拆得越细越可控。但任务管理和项目管理不同,任务的核心是对齐和承诺,不是工时估算。拆到 0.5 人天,带来的直接后果是状态更新频率暴增,而管理者根本处理不了这么多信息。

我的经验值是这样:一个任务的合理周期是 3 到 15 个工作日。低于 3 天,管理成本超过管理收益;高于 15 天,进展不可见,容易失控。

3. 误区三:用日报周报代替状态更新

日报周报本质是"文本汇报",而任务状态应该是"结构化字段"。文本汇报无法聚合、无法统计、无法自动预警。你没办法用 Excel 统计"本周有多少任务卡在等外部输入",但用结构化状态字段,这个数字是自动出来的。

我在一家公司做过对比实验:同一个 30 人团队,第一个月用周报同步,管理层平均需要 90 分钟才能搞清楚项目真实状态;第二个月改用结构化状态字段,同样的判断只需要 12 分钟。差距是 7.5 倍。

4. 误区四:把看板当成展示工具,而不是决策工具

很多公司的看板变成了"给老板看的墙"。任务卡片漂漂亮亮,但更新滞后一周,看板反映的是上周的状态。这种看板不产生任何决策价值。

真正的任务看板要回答三个问题:哪些任务卡住了、卡在谁那里、卡了多久。这三个问题答不上来,看板就是装饰品。

5. 误区五:把任务数量挂进 KPI

这是最危险的一个。一旦任务数量和考核挂钩,员工会倾向于把任务拆碎、把简单任务写进系统、把复杂任务留在手里。我见过一个团队,三个月内系统里的任务数从 80 涨到 460,实际产出没有任何变化。

应该考核的是承诺兑现率,不是任务数量。一个人承诺了 5 项、完成 4 项,比承诺 20 项、完成 9 项要好得多。

任务落地方案:管理层开展任务管理的实操方法案例解析

四、专业判断逻辑:四层结构,各管各的事

讲完误区,讲方法。我用得最多的一套框架是"四层结构",它的核心思想是每一层只解决一个层级的问题,不越权。很多任务管理失败,是因为管理层直接跳到了任务层去管人天。

1. 战略层:只回答"为什么做"和"不做什么"

战略层的输出应该是 3 到 7 项年度重点,每一项都有明确的业务结果定义。比如"把客户续费率从 78% 提到 85%",而不是"加强客户成功建设"。

这一层由管理层独占,不往下分解。往下分解的动作交给下一层。我经常跟 CEO 说:你只负责说清楚"要什么结果"和"资源上限是多少",具体怎么拆是别人的事。

2. 项目层:负责"把结果翻译成可验收的产出物"

这是最关键的一层,也是大多数公司缺失的一层。项目层的职责是把"续费率提到 85%"翻译成 5 到 8 个可验收的产出物,比如"上线客户健康度评分模型""建立 30 天预警触达机制""完成 Top 50 客户的 QBR 覆盖"。

注意,这里说的是"产出物",不是"动作"。"加强客户沟通"是动作,"完成 Top 50 客户的 QBR 覆盖"是产出物,它可以被验收。

3. 任务层:负责"把产出物切成可执行的单元"

任务层的颗粒度就是前面说的 3 到 15 个工作日。每个任务必须有四个字段:责任人、截止时间、验收标准、依赖项。四个字段缺任何一个,这个任务就是不合格的。

我见过太多任务只有前两个字段。没有验收标准,做完没法确认;没有依赖项,卡住了没人知道为什么。

4. 动作层:不进入管理系统

动作层是执行者自己的 TODO,不需要管理层介入,也不应该进入任务管理系统。把动作层塞进系统,是任务管理系统变成"垃圾场"的主要原因。

判断标准很简单:如果一个任务只有一个人知道、一个人参与、一天内完成,它就不该出现在管理层看到的任务系统里。

任务落地方案:管理层开展任务管理的实操方法案例解析

五、案例与数据观察:一家 200 人公司 90 天的任务管理改造

下面这部分是我参与最深的一次改造,数据来自项目过程记录和系统导出,部分业务数据做了脱敏处理,但比例关系是真实的。这家公司做工业传感器,200 人,其中研发 130 人,非研发 70 人。

1. 改造前的状态:任务数字很漂亮,实际兑现率 41%

改造前他们已经在用一款项目管理工具,但主要用来管研发的缺陷单。管理层任务走的是另一套:Excel 表格 + 微信群 + 每月一次的经营分析会。

我进去做的第一件事是统计过去半年的任务兑现情况。结果显示:半年内被标记为"重点任务"的项目共 87 项,其中明确闭环的 36 项,兑现率 41%。而未闭环的 51 项中,有 29 项在系统里找不到任何更新记录,它们只是从表格里"消失"了。

更麻烦的是,管理层每周花在核对任务状态上的时间平均 14 小时,分散在 5 个人身上。这 14 小时里,有 9 小时用在"确认某个任务到底进展到什么程度"上。

2. 第 1 到 15 天:任务入口收敛

第一步不是上系统,是收敛入口。我们把原来 4 个任务来源(微信群、邮件、Excel、研发系统)合并为 1 个入口,规定所有管理层任务必须从统一入口创建,否则不予承认。

这一步遇到的阻力最大。中层管理者的第一反应是"群消息更快"。我们的应对方式是设一个过渡期:群消息可以发,但发完必须在系统里建单,否则两周后的复盘会上不认这个任务。

两周之后,群里的任务消息下降了 78%。不是大家不用群了,而是大家发现"发群里"和"建任务"是两件事,而只有后者算数。

3. 第 16 到 45 天:把 17 项重点任务翻译成 63 个可验收产出物

这是整个改造最关键的一步。我们把管理层年初定的 17 项重点任务,逐项翻译成可验收产出物,最终拆出 63 项产出物。平均每项重点任务对应 3.7 个产出物。

翻译过程用了一个固定句式:"在 X 时间前,向 Y 交付 Z,验收标准是 W。" 比如原来的"提升供应链响应速度",翻译后变成"在 6 月 30 日前,向生产计划部交付关键物料 48 小时响应机制,验收标准是连续 4 周的物料齐套率达到 92% 以上"。

这个句式看起来啰嗦,但它强制回答了四个问题:谁交付、交付什么、给谁、怎么算合格。17 项任务里有 5 项在这一步被判定为"无法翻译",说明它们本身就是模糊的目标,后来被管理层撤掉了。

4. 第 46 到 75 天:系统承载与历史数据迁移

产出物定义清楚之后,才开始选系统。这家公司的约束条件很明确:研发数据不能出内网、需要和现有研发流程打通、原来那套工具的缺陷单历史数据要保留。

他们最终选择了 PingCode,做私有化部署。选择理由有三个:一是支持私有化部署,满足数据不出内网的要求;二是支持从 Jira 平滑迁移,他们原来有一部分历史项目数据在 Jira 上,迁移过程比预想的顺利,映射关系和附件基本都保留了;三是 PingCode 主要服务中大型企业及 100 人以上组织,在 200 人这个规模上,功能和成本匹配度比较高,不需要为了用 20% 的功能付 100% 的钱。

迁移过程中有个细节值得说:他们没有做全量迁移,只迁移了近 18 个月的活跃项目和缺陷单,更早的数据归档导出。原因是全量迁移会带来大量脏数据,反而干扰新体系。这个取舍我们后面会专门讲。

5. 第 76 到 90 天:建立周承诺、日更新、周收口的节奏

系统上线不等于落地,节奏才是。我们建立了三个固定动作:周一 30 分钟的承诺会(每人确认本周产出物)、每日 5 分钟系统状态更新(只更新有变化的)、周五 45 分钟的收口会(验收 + 卡点升级)。

关键是"只更新有变化的"。之前他们要求每天更新所有任务状态,结果变成形式主义。改成"有变化才更新"之后,人均每日更新耗时从 12 分钟降到 3 分钟,而状态准确度反而提升了,因为更新的都是真实变化。

任务落地方案:管理层开展任务管理的实操方法案例解析

6. 改造前后的完整数据对比

下面这张表是 90 天结束时导出和统计的完整对比。需要说明的是,这些是单案例数据,样本量为 1,不能当作行业基准,但变化方向和幅度与我参与过的其他改造项目基本一致。

指标 改造前 改造后(90 天) 变化
重点任务承诺兑现率 41% 78% +37 个百分点
任务状态人工核对耗时 14 小时/周 3.5 小时/周 -75%
跨部门依赖平均等待时长 4.2 天 1.6 天 -62%
周会平均时长 150 分钟 70 分钟 -53%
任务延期率 52% 21% -31 个百分点
新任务从认领到启动耗时 6.5 天 1.8 天 -72%
任务在途数量(同期) 218 项 96 项 -56%
无更新记录任务占比 33% 4% -29 个百分点

这里面最值得关注的是最后两行。任务在途数量从 218 降到 96,不是因为任务变少了,而是因为大量"僵尸任务"被清出去了。无更新记录任务占比从 33% 降到 4%,说明系统里都是活的任务。

很多管理者看到在途任务减少会紧张,觉得"是不是事情没人干了"。恰恰相反,清理僵尸任务是提升兑现率最快的动作,因为它把管理注意力从无效信息上解放出来。

任务落地方案:管理层开展任务管理的实操方法案例解析

六、不同情况下的行动建议

方法讲完了,但直接照搬一定会出问题。下面我按四种典型情况给建议,你对号入座。判断依据主要是组织规模、业务确定性、以及是否已有系统。

1. 50 人以下团队:先建"唯一任务清单",别上系统

这个阶段上重型系统是浪费。你需要的是一个共享的任务清单,字段只要四个:任务名、责任人、截止日期、验收标准。工具用什么都行,关键是只有一个,不能既有表格又有群又有个人的备忘录。

每周固定 30 分钟过一遍清单,只处理"已过期待确认"和"本周新增"两类。这个阶段的目标不是提效,是建立"任务必须写下来、必须有人认领"的习惯。

2. 50 到 200 人:先翻译目标,再选系统

这个规模最容易犯的错是先买系统再想方法。正确的顺序是:先把管理层的重点任务翻译成可验收产出物,看看有多少、涉及哪些部门、需要什么字段,再拿这些真实需求去选系统。

我的经验是,如果你连自己需要什么字段都说不出来,那说明方法还没到位,此时上任何系统都会变成垃圾场。这个阶段建议先做一轮完整的"目标翻译",通常需要 3 到 4 周。

3. 200 到 1000 人:必须解决"多系统割裂"和"数据不出内网"

到这个规模,你大概率已经有系统了,而且不止一套。核心任务是把跨部门的重点任务聚到一个统一视图里,同时满足合规要求。很多制造业、金融、医疗类企业在这个阶段会遇到"研发数据不能出内网"的硬约束。

这也是我推荐 PingCode 的主要场景。它支持私有化部署,数据留在自己服务器上;支持从 Jira 平滑迁移,对于从外资体系转过来的团队,迁移成本是选型时的关键变量;同时它主要服务中大型企业和 100 人以上组织,在权限模型、多项目集管理这些中大型组织的刚需上做得比较扎实。对于正在做国产替代的团队,这是需要重点评估的选项之一。

4. 1000 人以上:重点不是工具,是"例外管理机制"

这个规模的组织,任务管理体系通常已经比较完整,问题往往出在例外处理上。正常任务走流程没问题,但一旦出现跨部门冲突、资源争抢、优先级变更,就需要一条快速的升级通道。

我建议建立明确的三级升级规则:一线 24 小时未解决升级到部门负责人,72 小时未解决升级到分管副总,5 个工作日未解决直接进管理层周会议程。关键是升级不等于告状,要让团队理解升级是在调资源,不是在追责。

任务落地方案:管理层开展任务管理的实操方法案例解析

七、不同情况下的取舍:五个必须做选择的地方

任务管理落地过程中,有五个取舍点几乎每家都会遇到。我把常见的两个选项和判断依据列出来,你可以直接参考。

1. 取舍一:自建表格体系 vs 采购系统

表格体系的优势是零成本、极灵活;劣势是无法自动聚合、无权限控制、状态容易失真。采购系统的优势是结构化、可追溯、自动预警;劣势是配置成本和学习成本。

我的判断标准是:当管理层每周花在核对任务状态上的时间超过 5 小时,就该考虑系统了。 按中层管理者平均人力成本折算,5 小时/周大约相当于每月 8000 到 12000 元的隐性成本,已经超过大多数任务管理系统的月度费用。

2. 取舍二:公有云 vs 私有化部署

公有云的优势是开通快、维护成本低、迭代及时;私有化部署的优势是数据可控、可深度定制、满足合规要求。这不是技术问题,是合规和成本问题。

判断依据很直接:如果你的行业有数据不出内网的硬性要求(比如部分制造业、金融、医疗、军工配套),那就只能选私有化部署,不用纠结。如果没有这个约束,公有云通常更划算。PingCode 这类支持私有化部署的产品,主要价值就在于覆盖前者这类有硬约束的场景。

3. 取舍三:全量迁移 vs 增量迁移

历史数据迁移是个容易踩坑的地方。全量迁移的好处是数据完整,坏处是脏数据多、迁移周期长、映射规则复杂。增量迁移(只迁移近 12 到 18 个月的活跃数据)的好处是干净快速,坏处是历史追溯需要另找地方。

我的建议是默认选增量迁移。历史数据超过两年,被查阅的概率低于 5%,但会占用大量迁移工作量,还会污染新体系的统计口径。更早的数据导出归档即可。

4. 取舍四:强流程 vs 轻流程

强流程保证了规范性,但会让小任务也走一遍审批;轻流程提高了效率,但容易出现责任不清。这里的取舍不是二选一,而是分层。

我的做法是按任务的影响面分层:影响跨部门的走完整流程(含验收标准和依赖登记),部门内部的影响面较小的走简化流程(只要责任人和截止时间)。一套流程管所有任务,一定会失败。

5. 取舍五:一刀切推行 vs 试点后推广

一刀切推行的好处是节奏统一、没有观望空间;坏处是一旦方法有问题,全公司一起踩坑。试点后推广的好处是可以迭代方法,坏处是试点部门和未试点部门之间会有摩擦。

我倾向于试点,但试点周期不能超过 6 周,而且要选一个业务相对标准、配合度高、有代表性的部门。试点超过 8 周,其他部门就会开始认为"这是他们部门的事",推广阻力会明显上升。

任务落地方案:管理层开展任务管理的实操方法案例解析

八、下一步怎么做:30 天启动清单

如果你读到这里,说明你大概率正在面对任务落不了地的问题。下面是我常用的 30 天启动清单,分成四周,每周有明确产出物。不要跳步,尤其不要跳过第一周。

1. 第一周:盘点现状,拿到基线数字

  1. 统计过去 6 个月管理层下达的重点任务总数,以及明确闭环的数量,算出承诺兑现率。
  2. 统计管理层每周花在核对任务状态上的总人时,这个数字会成为你后续推动变革的弹药。
  3. 找出所有任务来源(群、邮件、表格、系统),列出清单,通常会有 3 到 5 个。
  4. 选一个试点部门,标准是业务相对标准、负责人配合度高、有跨部门协作场景。

这一步的产出物是一页纸的基线报告。没有基线,后面所有改进都无法证明有效,管理层也会逐渐失去耐心。

2. 第二周:收敛入口,建立唯一任务清单

  1. 确定唯一任务入口,宣布过渡期规则:只有进入入口的任务才被承认。
  2. 定义任务的四个必要字段:责任人、截止时间、验收标准、依赖项。
  3. 把当前在途任务做一次大清理,超过 30 天无更新的任务,要么重新认领,要么关闭。
  4. 在试点部门跑通一次完整的"创建,认领,更新,收口"流程。

僵尸任务清理这一步阻力最大,但收益也最直接。我参与的项目里,清掉的比例通常在 25% 到 40% 之间。

3. 第三周:翻译目标,定义验收标准

  1. 把试点部门承接的重点任务逐项翻译成可验收产出物,使用固定句式。
  2. 对无法翻译的任务,标记出来提交管理层,要么补充定义,要么撤销。
  3. 为每项产出物明确验收人和验收方式,验收人必须是需求的提出方。
  4. 梳理产出物之间的依赖关系,标出跨部门依赖项。

这一步的产出物是试点部门的产出物清单和依赖图。依赖图尤其重要,跨部门依赖是任务延期的主要来源。

4. 第四周:建立节奏,跑第一轮完整循环

  1. 定下三个固定动作:周承诺会、日更新、周收口会,并把时长写死。
  2. 明确状态更新规则:只有发生变化的才更新,避免形式主义。
  3. 跑一轮完整循环,记录实际耗时和遇到的问题。
  4. 产出第一轮循环的复盘报告,对比第一周的基线数据。

四周结束之后,你会得到三个东西:一组可对比的数据、一套跑通的流程、一个愿意继续用的试点团队。有了这三样,向其他部门推广的说服成本会大幅降低。

任务落地方案:管理层开展任务管理的实操方法案例解析

九、总结:管理层管任务,管的是"承诺的兑现路径"

回到开头那个会议室。那 17 项任务里,真正的问题不是员工不努力,也不是工具不行,而是从 CEO 的决策到一线的动作之间,没有任何一道机制在保证信息不失真、责任不模糊、状态不滞后。

我做了这么多项目,最后沉淀下来一个判断:管理层做任务管理,管的不是人,也不是进度,而是"承诺的兑现路径"。 这条路径上有四个必须被打通的位置,翻译、认领、追踪、收口。打通它们需要的不是更勤奋的汇报,而是更少的汇报和更结构化的信息。

还有一点我想强调:任务管理落地是个慢变量。上面那个案例里,前 45 天主要解决"看得见"的问题,兑现率只从 41% 涨到 58%;真正的跃升发生在后 45 天,也就是验收标准和依赖管理建立之后。如果你指望两周见效,大概率会在第三周放弃。

下一步怎么做,我建议你只做一件事:明天花 90 分钟,把当前管理层在途任务的清单拉出来,逐个检查是否有明确的责任人和验收标准。 缺这两个字段的任务先标出来。这个动作不需要任何工具,不需要预算,不需要开会讨论,但它会立刻告诉你,你的任务体系有多少是虚的。

看清了真实缺口,再决定是收紧流程、翻译目标,还是换一套能承载这些字段的系统。顺序不能反。

常见问题解答(FAQ)

1. 管理层推动任务管理落地,第一个月到底该先做什么?

我自己带过一个二十多人的团队,当时一上来就要求全员把工作搬到线上,结果两周后系统里全是僵尸任务,没人更新。后来我才意识到问题不在工具,而在顺序。所以现在每次有人问我怎么起步,我都会先反问一句:你打算从哪一群人开始?

第一个月不要做全员推广,先选一个10到15人、有明确交付节点、且负责人愿意配合的真实项目做试点。具体节奏可以这样排:第1周只做一件事,把项目目标和里程碑拆成任务清单,每个任务写清责任人和截止日,不做任何流程改造;

第2周固定一个15分钟的每日站会或隔日异步更新,只回答三个问题,昨天完成了什么、今天做什么、卡在哪里;第3周开始收集数据,重点看有多少任务是临期才被发现异常的;第4周做一次复盘,把试点里跑得通的规则固化成模板,再向第二个团队复制。

判断试点是否成功的标准不是任务数量,而是逾期任务被提前发现的比例,如果一个月后这个比例从接近零提升到三成以上,就说明机制开始起作用了。

2. 任务拆到什么颗粒度才合适,会不会拆太细反而变成负担?

我们团队早期走过两个极端:一开始任务写得特别粗,一条任务挂两周,没人知道进展;后来矫枉过正,连发一封邮件都要建一条任务,大家每天填状态填到烦。所以我特别想知道,有没有一个可操作的颗粒度标准,而不是靠感觉。

判断颗粒度用两条硬标准就够了。第一条是时间尺度,单个任务的预期完成时间落在0.5到3个人天之间最合适,超过3天说明还可以继续往下拆,小于半天说明应该合并到父任务或直接写进子项,不必单独建卡。

第二条是描述方式,任务标题应该是一个可交付物加验收标准,比如某模块接口联调完成并通过测试用例,而不是跟进一下、沟通一下这类动作词。动作词任务最大的问题是没法验收,做没做完全靠当事人自己说。

另外给一个实操技巧:如果一条任务连续两周没有状态变化,系统应该自动标记为异常,先问是不是任务本身定得太虚,而不是先责怪执行人。颗粒度的本质是让问题能在三天内暴露,而不是让表格好看。

3. 管理层自己要不要进任务系统,还是只要求下属填写就行?

我最开始的做法是让团队在系统里更新,自己只在周会上问进度,觉得这样既省时间又有掌控感。但很快发现,凡是跟我相关的任务,状态永远停在等待确认上,整个链条就卡在我这儿。后来我才明白,管理者不入场,任务管理就只是一张给上级看的报表。

管理层必须进场,但进场方式要克制。具体做法是把自己负责的节点任务显性化,每周花15到20分钟更新3到5条关键任务的进展和下一步动作,其余执行细节交给责任人。更重要的是把决策动作也放进系统,比如需要你拍板的方案评审,给它设一个明确的截止时间,而不是等人来催。

这样做的判断依据是:任务流转的瓶颈往往出现在需要跨层级确认的环节,如果这个环节没有时间约束,下面的人再积极也会被拖住。我现在会给自己设一条规矩,任何挂在我名下的确认类任务,超过48小时未处理就自动升级提醒,这条规则比任何动员讲话都管用。

4. 任务管理推行三个月后,怎么用数据证明它真的有效?

老板问我推了三个月有什么变化,我一开始只能回答大家觉得清晰多了,说完自己都觉得心虚。后来我花时间把几个指标拉出来做前后对比,才发现有些环节确实变好了,有些其实原地踏步。所以我想知道,到底该盯哪几个数据口径,才能说清楚这件事的价值。

建议盯四个指标,并且一定要做推行前后的基线对比。第一个是任务按期完成率,统计口径是截止日当天或之前关闭的任务数除以当期应完成任务数,注意把中途取消的任务剔除,否则数据会被稀释;第二个是任务平均滞留时长,即从创建到关闭的工作日天数,这个指标反映的是流程效率而不是个人努力;

第三个是逾期任务的提前预警比例,也就是在截止日前至少一个工作日就被标记风险的任务占比,这个指标最能说明机制是否真的在运行;第四个是跨部门依赖任务的等待时长,统计任务是卡在等待他人响应上的平均天数。采集方法上,前两周只记录不考核,让数据先跑出真实基线,否则大家会为了好看而操作数据。

三个月后如果按期完成率提升15个百分点以上、跨部门等待时长下降三分之一,这个结论就站得住,可以拿去跟管理层汇报。

核心关键词

读者评论

雷
雷梦琪

我们公司220人,正好卡在100到500人这个区间,每周中层写周报加整理任务状态确实要花四五个小时。但我想补充一点:汇报成本高不只是因为老板没时间看,很多时候是老板看完之后不反馈,中层慢慢就把它当成例行公事,质量自然往下掉。要砍的不是汇报次数,是那些没有回音的汇报。

魏
魏子涵

任务颗粒度3到15个工作日这个建议我认同,但实际落地时会卡在协作任务上。比如一个跨部门任务,拆到5人天,可其中有一半时间是等对方排期,责任人就没办法在一周内产出可验收成果。这种任务到底算谁的颗粒度,文中没展开,感觉是实际操作里最难受的地方。

郝
郝景行

完成是执行者说做完了,收口是需求方说确实解决了问题'这句说到点子上了,我们公司系统里挂着大量待确认的任务就是这么来的。但反过来也有个麻烦:需求方经常不下场验收,或者验收标准本身写得含糊,执行者想收口也收不了。收口机制里应该把需求方的义务也写进去,不能只压执行侧。

文章包含AI辅助创作:任务落地方案:管理层开展任务管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349415
